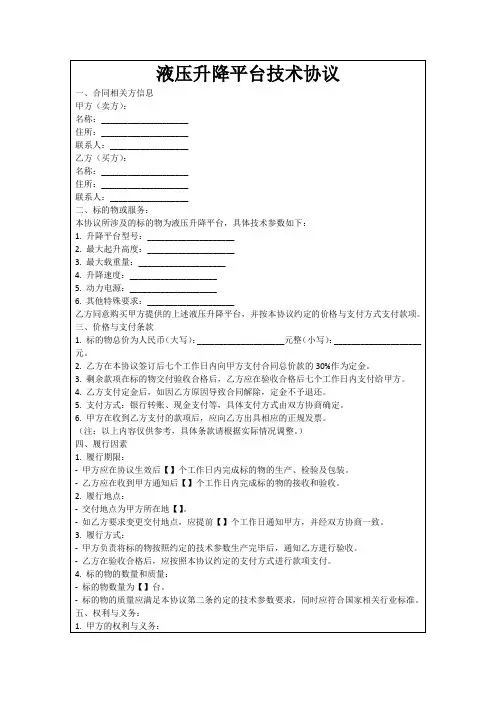

液压升降平台技术协议

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

升降作业平台机设备采购技术协议

一、使用概况

升降作业平台,用于车间多层间货物运输工作。

三、要求

1、主体与墙体联结采用高强度螺栓形式。

2、起重机主体轨道采用方管结构,主要受力构件板材采用Q235-B。

3、

四、其它说明

1、其它按照国家标准及山东省特种机械管理规定要求设计制造。

2、液压泵站采。主体工艺由济南金创机械制造有限公司自制制造。

3、提供升降平台合格证、保修卡、操作说明书、电器原理接线图、液压原理图。

4、提供基础设计图(地坑图、安装图)。

五、升降机主要技术参数

1、升降机台数共计8台,具体参数见下表

1)每台设备主体机构明细

2、设备技术说明:

采用9kw泵站机。.

起升机构装设有一套独立作用的多点式控制方式。可在任意层数打开升降,断电停止。

起重量以上的起升机构配超载保护。

大小车缓冲装置为聚氨酯缓冲器,具有耐冲击,吸收能量大,反弹小,无噪声等特点。

油漆标准符合GB9286标准,漆膜厚度为每层20~30μm,总厚度为60~90μm,漆膜附着力符合GB9286中的一级质量要求,设备经长期使用后,无漆面的退色、脱落等现象,油漆颜色由用户自定。

六.电气控制

【控制方式】

●起升机构:采用起重行业专用控制站与联动台相配合实现电动机的启动、制动与调速,该系统具备常规的过载、短路、失压及零位保护。

控制方式:上升-停止-下降-急停,上升为顶部,设备可在任意一层控制升降,可实现从一层直接到四层,二层到四层、三层到四层、二层到三层等一系列的更换;此控制方式叫多点式控制。

【安全保护】

●过流保护——每个机构的电动机单独设有两相过流继电器,另一相通过保护箱内的总过流继电器进行保护,各继电器的动作电流为被保护电动机总额定电流的倍。

●过载保护——设备超重时,设备会自动停止运转,

●紧急保护——控制箱设有自锁式紧急开关,在紧急情况下可迅速切断起重机总控制电源。

●防坠保护----设备在工作运行期间,链条与钢丝绳同时运转,当链条断裂,此时由钢丝绳可起到指定作用,可更设备正常的运转到站点。

【接地】

起重机所有电气设备、正常不带电的金属外壳、金属线管、安全照明变压器低压侧一端等均通过专用接地线与金属结构可靠连接,再由金属结构通过车轮、大车轨道接地。

防护设备

1. 升降机不建议在室外使用,要有防雨防晒使用场所,设备不建议运输灰尘多的物料,防止油缸和链轮涂污。

2. 升降机配套泵站要放于防雨防晒的场所。

3. 设备电路要有穿线管一一固定,设备运行期间防止线路与设备主体挂链。

七、配件厂家

八、

一)、技术服务内容:

1、免费培训维修人员,并与维修人员建立联系,在维修使用方面,做长期的技术支持。

2、提供易损件图纸,配套件厂家明细,保证用户易损件、配套件的制造、采购。

3、乙方长期优先、优惠提供备件和易损件。

二)、培训计划和内容:

三)、现场服务计划表

四) 交付时间与地点:按照商务合同规定时间执行,交付地点:

起重机的设计、制造、验收、安装必须遵循以上所列的标准。

1 )合格试验

技术监督局特种设备科检验验收。

九、升降平台安装施工方案

1、导轨垂直度偏差保持在1MM之内。

2、导轨滚轮与导轨间隙为。

3、根据现场条件对导轨进行进一步固定。

4、必须保证行程开关触柄与上下极限碰铁的距离,在极限开关断开时,触柄距碰铁范围内。

5.全高垂直度: ≤4/1000 角度仪

6.螺栓紧固: M≥扭力扳手

7.接地电阻:≤4Ω接地测试仪

8.电气绝缘电阻: ≥Ω兆欧表

9.重量限位: Wmax≤台秤

10.高度限位: 15M 卷尺

11.平台滚轮与导轨的间隙: 约3MM

(四)检验标准

1.国务院第549号令《特种设备安全监察条例》

2.质检总局第92号令《起重机械安全监察规定》

3.国质检锅《2003》251号《机电类特种设备安装改造维修许可规则(试行)》

4. 质检总局第70号令《特种设备作业人员监督管理办法》

《起重机械安全规程》

6.与该设备有关的其他国家和行业标准

五、安全要求及措施

1、安全事项:工程建设必须保障人身安全、财产安全的情况下施工,施工过程中注意防护,保障安全施工,在操作过程致使人身安全、财产受到伤害和损失,一切责任与后果乙方自行承担。

2、文明施工:工程建设过程中,乙方必须仔细消化和准备施工内容,将工作赶在前面,及时沟通,相互配合;工作中语言文明,注意避免与其他施工单位真挚和吵闹,影响团结。

3、工作检查:甲方将委托代表对乙方的施工内容、要求与施工进度每日对工作进行检查,乙方必须听从甲方的要求施工,对于超出界定范围5%工作内容,将补充协议进行约定。

4、材料利用要求:由于厂区建设单位较多,希望保管和利用好材料、标准件及辅料避免丢失,因此,要求标准件及辅料的超出了不多余5%。

5、本工程涉及到甲方生产任务紧张,为了保障顺达公司的按时供货,故只能按期或提前完成,每延迟一天,违约金2000元,以此类推。

6.安装时严格按照升降作业平台安装操作规程和规范,严格遵守本机说明书技术要求,严守操作程序。

7.作业前认真做好升降作业平台安装工作技术、安全措施、进度计划、操作方法等交底工作,做到参加人员心中有数,明确责任。

8.安装人员应持证上岗,作业中严肃认真、团结互助、严禁冒险和违章作业,严禁从高处向下抛扔物件。

9.吊车作业期间严格设置警戒区,升降作业平台安装方总负责协调并派专人守卫,严禁非作业人员进入安装区域。

10.作业人员应配戴安全帽,高处作业人员应系安全带,作业中构件上严禁站人,构件下禁止站人或行人穿越,作业中发现不安全因素或隐患应立即制止或停止作业,待不安全因素或隐患消除后方可继续作业。

11.起重、指挥、安装人员作业前应了解升降作业平台每项构件尺寸、重量、重心,对吊绳、吊具、吊点确认无误后进行试吊,符合安装条件,方可吊装或吊卸。

12.较长部件、大型物件应辅以浪风绳,以防止撞击其它物体。

13.安装作业中风力超过4级以上大风应停止作业,并作好相适应的固定措施。

14.在安装过程中,各连接销必须涂黄油后进行安装,装好后的连接销轴孔开口销必须张开,轴端卡板必须紧固,连接螺栓必须销紧。

15.选用吊车时应选用技术性能优良、噪声和尾气排放都未超标的汽车吊。

16.在安装时,如发现液压系统有泄露或滴露现象,必须用接油盆或其它器物盛装,尽量减少对土地的污染,同时盛装的油料必须倒入工地指定的地点。

17.升降作业平台安装时注意台面范围外的5-10米内情况。

18. 安装作业时,应防止电线电缆被重物或金属物件砸断或砸破绝缘包皮漏电。

19. 平台铭牌及安全操作规范标识牌要安装在醒目位置。

十、保养

1、润滑

升降平台设备润滑的好坏直接影响各机构的正常运转,对延长起重机寿命和安全生产有密切关系。

此批采购行车采用集中润滑,通过输油管集中在一处用手动泵或电动泵给各润滑点定期加油。
