渣土车施工便道规范

合集下载

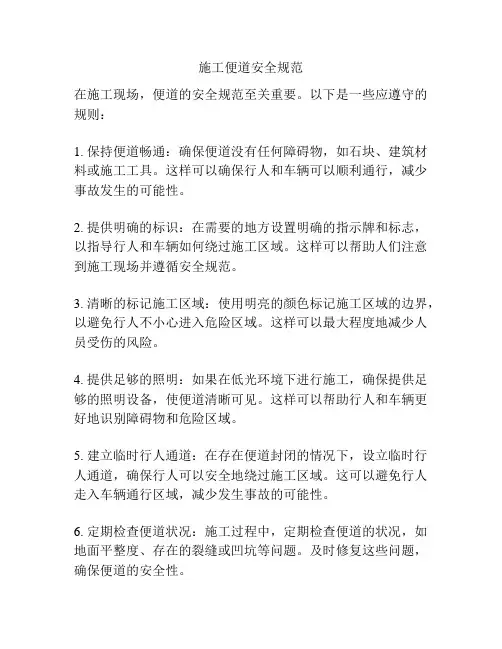

施工便道安全规范

施工便道安全规范

施工便道安全规范
在施工现场,便道的安全规范至关重要。

以下是一些应遵守的规则:
1. 保持便道畅通:确保便道没有任何障碍物,如石块、建筑材料或施工工具。

这样可以确保行人和车辆可以顺利通行,减少事故发生的可能性。

2. 提供明确的标识:在需要的地方设置明确的指示牌和标志,以指导行人和车辆如何绕过施工区域。

这样可以帮助人们注意到施工现场并遵循安全规范。

3. 清晰的标记施工区域:使用明亮的颜色标记施工区域的边界,以避免行人不小心进入危险区域。

这样可以最大程度地减少人员受伤的风险。

4. 提供足够的照明:如果在低光环境下进行施工,确保提供足够的照明设备,使便道清晰可见。

这样可以帮助行人和车辆更好地识别障碍物和危险区域。

5. 建立临时行人通道:在存在便道封闭的情况下,设立临时行人通道,确保行人可以安全地绕过施工区域。

这可以避免行人走入车辆通行区域,减少发生事故的可能性。

6. 定期检查便道状况:施工过程中,定期检查便道的状况,如地面平整度、存在的裂缝或凹坑等问题。

及时修复这些问题,确保便道的安全性。

7. 培训工作人员:对所有参与施工的工作人员进行相关安全培训,使其明白施工便道的安全规范和风险。

这样可以提高工作人员的安全意识,降低事故发生的风险。

8. 随时清理便道:保持施工便道的干净整洁非常重要。

随时清理垃圾和杂物,减少绊倒和滑倒的可能性。

同时,及时清理泥土和灰尘,确保便道保持干燥和可通行。

通过遵守以上安全规范,可以最大程度地保障便道施工的安全,减少事故发生的可能性。

工程施工便道要求

工程施工便道要求

工程施工便道要求一、施工便道的定义施工便道是指施工工地周围或内部的道路或通道,用于运输材料、设备和施工人员等,保障施工作业的顺利进行。

施工便道的设置与规划应符合相关法规和标准,确保施工安全、有效。

二、施工便道的选择1. 施工便道的选择应考虑施工人员、材料和设备的流动需求,要能保证施工作业顺利进行。

2. 施工便道的设置要避免与主要道路交叉,防止发生交通事故。

同时,要划分清晰,避免混乱和堵塞。

三、施工便道的设计1. 施工便道应具备足够的宽度,以容纳各种车辆、设备和人员的通行。

便道的宽度设计应符合相应标准,确保通畅。

2. 施工便道的弯曲部分应设置合适的弯度半径,避免造成车辆或设备转弯困难,保证通行的顺畅。

3. 施工便道的路面应平整、坚固,避免因为坑洼或裂缝影响通行。

4. 施工便道的边缘应设置围栏或护栏,保证通行车辆和人员的安全。

四、施工便道的维护1. 施工便道在使用过程中,应定期进行检查和维护,及时修复路面损坏或边缘破裂的情况。

2. 施工便道的清扫工作也很重要,要保持便道的清洁,避免堆积杂物影响通行。

3. 施工便道的照明也需要注意,夜间施工时,要保证便道有足够的照明,确保安全。

五、施工便道的管理1. 施工便道的管理要有专人负责,监督便道的使用和维护工作。

2. 施工便道的使用要按照规定,遵守相关法规和标准,确保施工安全。

3. 对于违规使用施工便道的行为,要及时制止并做出相应处罚,维护便道的正常使用秩序。

六、总结工程施工便道是施工过程中重要的通道,良好的便道规划和管理对保障施工安全、顺利进行有着重要作用。

在建设过程中,要重视便道的设计和维护,并加强管理,确保便道的正常使用状态。

希望以上内容能为工程施工便道的规划和管理工作提供参考。

施工便道标准要求

施工便道标准要求

施工便道标准要求Company Document number:WUUT-WUUY-WBBGB-BWYTT-1982GT施工便道建设要求一、基本要求1、施工现场的道路应保证通畅,并与现场的存放场、仓库、施工设备等位置相协调,满足施工车辆的行车速度、密度、载重量等要求。

2、便道、便桥宜利用永久性道路和桥梁,新修施工便道应尽可能建在永久用地范围内。

3、施工便道分为主(干)线和支线,施工主干道线尽可能地靠近管段各主要架子队,引入线以直达用料地点为原则,施工便道应与相邻便道衔接。

4、应尽量避免与既有铁路路线、公路平面交叉。

便道干线不宜占用路基,特殊地段必要时可考虑短期占用路基,但应采取短期临时过渡性措施,尽量缓解干扰。

二、标准1、宽度:要求便道干线5m宽,支线3.5m宽。

特殊地段可适当降低宽度要求增加会车台处理,但不得低于干线3.5m宽,支线2.5m宽。

在临壑地段,应适当加宽路面,以确保行车安全。

在需要设置会车台的路段按照每200米设置一处,会车台处路段宽度不得小于6米,长度不小10米,且有明显标识。

2、坡度:一般情况下不得大于8%,极困难条件下不得大于10%。

3、转弯半径:一般情况下不得小于20m,极困难条件下不得小于15m。

4、路基:新建路基必须经过分层碾压,以满足施工车辆运输要求。

对于特殊地段,务必进行换填或加固处理。

5、路面:一般地段按照泥结碎石路面处理,特殊路段的路基必须进行换填处理,再进行泥结碎石路面施工,确保泥结碎石路面行车风雨无阻。

在与省道连接处和各分部驻地门口采用混凝土路面,以防止车辆进入省道或经理部污染道路及场地。

6、挡护:靠近沟壑一侧必须修建挡护工程,包括挡土墙(填方段)和防撞墩,防撞墩采用混凝土浇注,黄黑色油漆竖向标识(黄黑间距25厘米),在挖方段靠近易滑坡体侧要设置上浆砌片石挡护,高度不小于1米,勾横平竖直的阳缝。

7、水沟:排水沟根据地形设置,宽度和深度不小于50cm, 2011年11月前进行硬化处理,可采用石砌。

施工便道规范化管理

施工便道规范化管理

施工便道规范化管理第十一条进场后应根据本项目工程的具体情况,对施工便道(便桥)的修建作出规划。

第十二条施工便道的技术质量要求1、一般地段施工便道路基宽度≥4.5m,路面宽度≥3.5m;曲线或地形复杂地段应适当加宽。

每隔200-300m设置错车道一处。

错车道路基宽度≥6.5m,路面宽度≥5.5m,长度≥20m。

2、路面标准:土质路基地段基层为不小于20cm厚的片石垫层,其面层为5cm厚的泥结碎石面层。

挖方石质地段路基表面应用中粗砂或碎石找平。

3、施工便道进入拌合场、工地现场和连接乡村公路处20米长范围应加设现浇砼层(砼面设减速槽,厚度至少20cm),以防止运输车辆带入带出淤泥污垢。

4、便道的两侧应设置边沟或排水沟,保证排水通畅。

第十三条施工便桥的技术质量要求1、施工便桥应由项目指派有经验的专业结构工程师进行设计。

2、便桥的修建应满足承重和排水泄洪要求,桥面宽度不小于4.5m,便桥桥面和桥两端一定范围内应安装防护栏杆,在便桥两头应设置限载和限速标牌。

第十四条便道急弯、纵横向陡坡等危险地段应有安全护栏和醒目的安全警示标志;便道分岔路口应设置方向指示牌,引导车辆行人正确通行。

第十五条施工便道的维修保养要求。

应指定专人负责对施工便道(便桥)进行日常检查、保养和维修,做到雨天有人清沟排水,晴天有车洒水除尘,保证路面平整,行车舒适,并确保全天候畅通。

第十六条施工便道(便桥)的拆除要求。

工程完工后,应按照有关要求,将施工便道和便桥予以拆除,当地村民要求保留并符合有关政策法规要求的可以保留,否则应予以复垦、复耕或对河道进行清障。

第十七条利用乡村道路作为施工便道的情况下,应与所在乡村签订好协议,并加强对道路的日常养护与维修,确保安全畅通。

工程完工后应按照协议要求进行补偿或进行修复。

第十八条相邻两个或多个项目合同段共同共用一条施工便道(便桥)的情况下,其修建、养护与拆除等相关责任义务由总承包部协调,确定各项目的修建、养护与拆除路段,各项目应按照总承包部协调的管养路段做好管养工作,确保整条便道(便桥)畅通。

施工便道实施方案

施工便道实施方案

施工便道实施方案施工便道实施方案一、施工便道概述施工便道是指在建筑施工过程中为了方便施工人员出入施工现场而设置的通道。

它可以将施工现场与周边交通分离,确保施工人员的安全,并提高施工效率。

本方案将详细介绍施工便道的位置选择、设计原则、材料选择和施工要点。

二、施工便道位置选择1. 确保施工便道通畅,避免与周边交通和行人活动产生冲突。

2. 尽量选择离施工现场近的位置,减少施工人员的出入时间。

3. 考虑周边环境因素,如地形、道路状况等。

三、施工便道设计原则1. 设计合理的宽度,通常应能容纳两名施工人员同时通过。

2. 考虑施工便道的坡度,确保施工人员和运输车辆的安全。

3. 根据实际需要设置防护措施,如护栏、标志等。

4. 合理设置出入口,方便施工人员进出施工现场。

四、施工便道材料选择1. 主要材料:可以选择混凝土、沥青、砖石等坚固耐用的材料。

2. 表面处理:施工便道应进行适当的表面处理,以提高摩擦系数,防止滑倒事故的发生。

五、施工要点1. 施工便道的施工应在施工现场周边进行,避免阻碍周边交通。

2. 按照设计方案确定施工便道的宽度、长度和坡度,并进行标志标示。

3. 进行地面平整处理,确保施工便道的平整度。

4. 选用适当的材料进行施工,确保施工便道的牢固性和耐用性。

5. 在施工过程中,注意施工现场的清洁,并及时清理垃圾和杂物。

6. 施工便道的防护措施应随时保持完好,确保施工人员的安全。

7. 施工过程中,要进行临时交通标志的设置,提醒周边交通参与者施工现场的存在,确保交通秩序。

8. 特殊情况下,应采取合理措施保证施工便道的安全性,如增设临时护栏等。

六、安全注意事项1. 施工便道上应设置清晰的警示标志,并采取防滑措施,避免滑倒事故。

2. 施工便道应定期维护,确保其平整度和牢固性。

3. 施工现场要严格按照安全要求进行施工,保证施工人员的安全。

4. 在施工过程中,严禁施工便道上堆放材料和垃圾,以免影响交通和施工人员的行动。

施工便道便桥标准化建设规范

施工便道便桥标准化建设规范

施工便道便桥标准化建设规范1.1 施工便道、便桥建设1.1.1 施工便道(含便桥)应避让文物、自然保护区,保护环境;应结合原有地形、地貌和现有生活、生产设施,严禁使用地方村村通道路,可利用原有地方土石道路进行改扩建或自行选择路线进行新建。

1.1.2 施工便道应遵循现场施工平面布置,满足工程施工机械、材料进出场的要求,施工便道主干道应尽可能地靠近合同段各主要施工点,引入路线以直达用料地点为原则,避免材料再次倒运。

施工便道应满足施工车辆的行车速度、密度、载重量等要求。

1.1.3 施工便道应符合下列技术规定:a)施工便道宽度不小于3.5m,曲线或地形复杂地段宜按需要加宽。

b)根据现场地形条件和视距要求,应设置错车道。

错车道路段的便道宽度不小于6.5m,有效长度不小于30m。

c)连续长陡下坡路段危及运行安全的便道应设置避险车道,急弯路段应设反光镜。

d)一般情况下便道的最大纵坡不宜大于9%,对于山岭重丘区施工便道在保证施工车辆行驶安全的情况下,最大纵坡不宜大于10%,施工便道边坡坡率不应陡于1∶0.5。

e)施工便道路基应碾压密实,路面根据项目现场情况可选用厚度不少于20cm级配碎石或砂砾、隧道洞渣等铺筑,或选用厚度不小于40cm的5%石灰改善土,非石质面层表面宜洒布厚1cm-3cm碎石重型碾压密实;在特大桥、隧道洞口、搅拌站和预制场等大型作业区,进出场的便道200m范围增加不小于20cm厚的C20水泥混凝土进行硬化。

f)施工便道应设置横向排水,必要时宜设置排水沟,确保便道路面排水畅通。

取土、弃土应进行专门设计,防止水土流失堵塞河道和诱发路基病害。

1.1.4 施工便桥应符合下列技术规定:a)各合同段新建的进场道路和沿线施工便道,当经过山涧或沟渠可能堵塞原有水系时,应埋设管涵(砼全包)或架设便桥。

当跨越河道时必须架设钢便桥或贝雷钢架便桥,严禁淤堵河道出现水毁事件。

钢便桥设计应考虑地方和河道管理部门要求,并结合施工实际承载需要和跨径必须满足河道泄洪等要求进行专门设计(一般参照公路Ⅱ级汽车荷载),桥面宽度不小于4.5m。

施工便道标准要求

施工便道标准要求

施工便道建设要求一、基本要求1、施工现场的道路应保证通畅,并与现场的存放场、仓库、施工设备等位置相协调,满足施工车辆的行车速度、密度、载重量等要求。

2、便道、便桥宜利用永久性道路和桥梁,新修施工便道应尽可能建在永久用地范围内。

3、施工便道分为主(干)线和支线,施工主干道线尽可能地靠近管段各主要架子队,引入线以直达用料地点为原则,施工便道应与相邻便道衔接。

4、应尽量避免与既有铁路路线、公路平面交叉。

便道干线不宜占用路基,特殊地段必要时可考虑短期占用路基,但应采取短期临时过渡性措施,尽量缓解干扰。

二、标准1、宽度:要求便道干线5m宽,支线3.5m宽。

特殊地段可适当降低宽度要求增加会车台处理,但不得低于干线 3.5m 宽,支线2.5m宽。

在临壑地段,应适当加宽路面,以确保行车安全。

在需要设置会车台的路段按照每200米设置一处,会车台处路段宽度不得小于6米,长度不小10米,且有明显标识。

2、坡度:一般情况下不得大于8%,极困难条件下不得大于10%。

3、转弯半径:一般情况下不得小于20m,极困难条件下不得小于15m。

4、路基:新建路基必须经过分层碾压,以满足施工车辆运输要求。

对于特殊地段,务必进行换填或加固处理。

5、路面:一般地段按照泥结碎石路面处理,特殊路段的路基必须进行换填处理,再进行泥结碎石路面施工,确保泥结碎石路面行车风雨无阻。

在与省道连接处和各分部驻地门口采用混凝土路面,以防止车辆进入省道或经理部污染道路及场地。

6、挡护:靠近沟壑一侧必须修建挡护工程,包括挡土墙(填方段)和防撞墩,防撞墩采用混凝土浇注,黄黑色油漆竖向标识(黄黑间距25厘米),在挖方段靠近易滑坡体侧要设置上浆砌片石挡护,高度不小于1米,勾横平竖直的阳缝。

7、水沟:排水沟根据地形设置,宽度和深度不小于50cm, 2011年11月前进行硬化处理,可采用石砌。

根据地形每100米左右将排水沟中水流通过路面下暗沟引至沟壑一侧排走,引入沟壑时注意水土保持,不得冲刷当地农田,暗沟采用埋设混凝土预制管的方法通过路面。

工程施工便道

工程施工便道

工程施工便道
4.2.1 施工便道应根据运输荷载、使用功能、环境条件进行设计和施工,不得破坏原有水系、降低原有泄洪能力,并应符合下列规定:
1 双车道施工便道宽度不宜小于6.5m。

2 单车道施工便道宽度不宜小于4.5m,并宜设置错车道,错车道应设在视野良好地段,间距不宜大于300m。

设置错车道路段的施工便道宽度宜不小于6.5m,有效长度宜不小于20m。

3 路拱坡度应根据路面类型和现场自然条件确定,并应大于1.5%。

4 施工便道应根据需要设置排水沟和圆管涵等排水设施。

5 施工便道在急弯、陡坡、连续转弯等危险路段应进行硬化,设置警示标志,并根据需要设置防护设施。

6 施工便道中易发生落石、滑坡等危险路段应根据需要设置防护设施。

4.2.2 施工便道与既有道路平面交叉处应设置道口警示标志,有高度限制的应设置限高架。

4.2.3 施工便桥应根据使用要求和水文条件进行设计,并应设置限宽、限速、限载标志,建成后应验收。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

渣土车施工便道规范
渣土车在施工过程中应遵守以下规范:
1. 遵守交通规则:施工现场内外均应按照交通规则行驶,禁止超速、闯红灯、逆行等违法行为。

2. 合理停放:施工过程中,将渣土车停放在指定区域,不得占用道路、人行道或车辆通行部分。

3. 渣土装载:渣土车装载与卸载过程中,应确保装载的渣土不超过车辆的额定容量,并采取相应的防护措施,以防洒漏。

4. 垃圾分类处理:渣土车施工结束后,应按照相关环保要求对渣土进行分类处理,确保环境卫生。

5. 安全驾驶:渣土车驾驶人员应持有效驾驶证,且必须配戴安全带,注意交通安全,尽量避免疲劳驾驶。

6. 维护车辆整洁:渣土车应保持整洁,经常清理车厢内的渣土,并定期进行车辆维护保养。

7. 避免扰民:渣土车在施工过程中,应尽量减少噪音、振动和粉尘对周边居民的影响。

总之,渣土车施工应以安全、规范、环保为原则,并与相关部门合作,确保施工便道的合理利用和维护。
