500KV架空导线引下线弧垂控制

合集下载

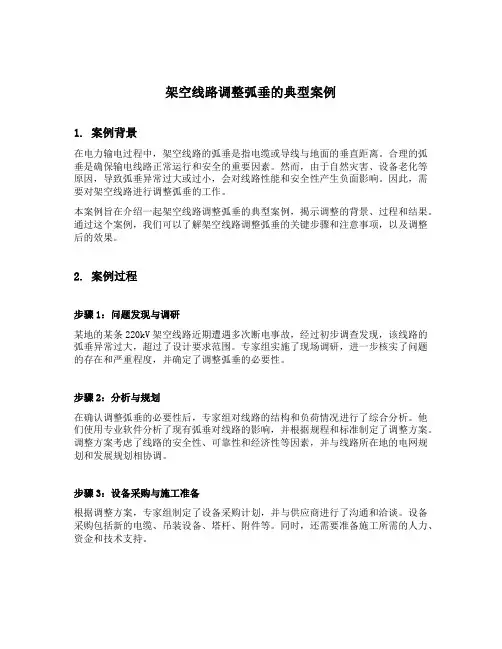

架空线路调整弧垂典型案例

架空线路调整弧垂典型案例

架空线路调整弧垂的典型案例1. 案例背景在电力输电过程中,架空线路的弧垂是指电缆或导线与地面的垂直距离。

合理的弧垂是确保输电线路正常运行和安全的重要因素。

然而,由于自然灾害、设备老化等原因,导致弧垂异常过大或过小,会对线路性能和安全性产生负面影响。

因此,需要对架空线路进行调整弧垂的工作。

本案例旨在介绍一起架空线路调整弧垂的典型案例,揭示调整的背景、过程和结果。

通过这个案例,我们可以了解架空线路调整弧垂的关键步骤和注意事项,以及调整后的效果。

2. 案例过程步骤1:问题发现与调研某地的某条220kV架空线路近期遭遇多次断电事故,经过初步调查发现,该线路的弧垂异常过大,超过了设计要求范围。

专家组实施了现场调研,进一步核实了问题的存在和严重程度,并确定了调整弧垂的必要性。

步骤2:分析与规划在确认调整弧垂的必要性后,专家组对线路的结构和负荷情况进行了综合分析。

他们使用专业软件分析了现有弧垂对线路的影响,并根据规程和标准制定了调整方案。

调整方案考虑了线路的安全性、可靠性和经济性等因素,并与线路所在地的电网规划和发展规划相协调。

步骤3:设备采购与施工准备根据调整方案,专家组制定了设备采购计划,并与供应商进行了沟通和洽谈。

设备采购包括新的电缆、吊装设备、塔杆、附件等。

同时,还需要准备施工所需的人力、资金和技术支持。

步骤4:具体调整方案的实施在设备准备就绪后,专家组和施工队分别进行了现场试验和实施。

根据调整方案,他们采用吊装设备将线路的导线适当升高或降低,以调整其弧垂。

调整过程中,专家组和施工队始终保持紧密合作,确保调整工作的安全和准确性。

步骤5:参数监测与调整完成线路调整工作后,专家组对线路进行了参数监测,包括弧垂、温度、电流等。

他们使用现场测试仪器和专业软件对线路进行了全面检测,以确保调整后的弧垂达到要求,并且线路的性能和安全性符合标准。

3. 案例结果经过以上步骤的调整后,该条220kV架空线路的弧垂得到了有效的调整和控制。

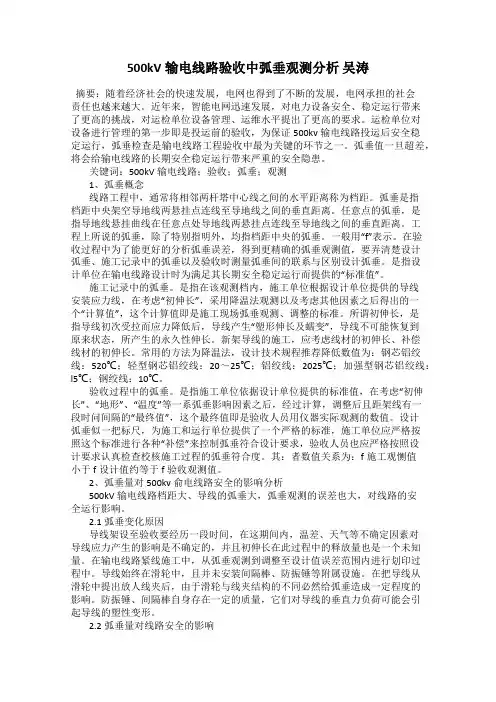

500kV输电线路验收中弧垂观测分析 吴涛

500kV输电线路验收中弧垂观测分析 吴涛

500kV输电线路验收中弧垂观测分析吴涛摘要:随着经济社会的快速发展,电网也得到了不断的发展,电网承担的社会责任也越来越大。

近年来,智能电网迅速发展,对电力设备安全、稳定运行带来了更高的挑战,对运检单位设备管理、运维水平提出了更高的要求。

运检单位对设备进行管理的第一步即是投运前的验收,为保证500kv输电线路投运后安全稳定运行,弧垂检查是输电线路工程验收中最为关键的环节之一。

弧垂值一旦超差,将会给输电线路的长期安全稳定运行带来严重的安全隐患。

关键词:500kV输电线路;验收;弧垂;观测1、弧垂概念线路工程中,通常将相邻两杆塔中心线之间的水平距离称为档距。

弧垂是指档距中央架空导地线两悬挂点连线至导地线之间的垂直距离。

任意点的弧垂,是指导地线悬挂曲线在任意点处导地线两悬挂点连线至导地线之间的垂直距离。

工程上所说的弧垂,除了特别指明外,均指档距中央的弧垂。

一般用“f”表示。

在验收过程中为了能更好的分析弧垂误差,得到更精确的弧垂观测值,要弄清楚设计弧垂、施工记录中的弧垂以及验收时测量弧垂间的联系与区别设计弧垂。

是指设计单位在输电线路设计时为满足其长期安全稳定运行而提供的“标准值”。

施工记录中的弧垂。

是指在该观测档内,施工单位根据设计单位提供的导线安装应力线,在考虑“初伸长”,采用降温法观测以及考虑其他因素之后得出的一个“计算值”,这个计算值即是施工现场弧垂观测、调整的标准。

所谓初伸长,是指导线初次受拉而应力降低后,导线产生“塑形伸长及蠕变”,导线不可能恢复到原来状态,所产生的永久性伸长。

新架导线的施工,应考虑线材的初伸长、补偿线材的初伸长。

常用的方法为降温法,设计技术规程推荐降低数值为:钢芯铝绞线:520℃;轻型钢芯铝绞线:20~25℃;铝绞线:2025℃;加强型钢芯铝绞线:l5℃;钢绞线:10℃。

验收过程中的弧垂。

是指施工单位依据设计单位提供的标准值,在考虑“初伸长”、“地形”、“温度”等一系弧垂影响因素之后,经过计算,调整后且距架线有一段时问间隔的“最终值”,这个最终值即是验收人员用仪器实际观测的数值。

35kV~500kV线路导、地线弧垂停电调整作业指导书

35kV~500kV线路导、地线弧垂停电调整作业指导书

比不宜小于20。

云南电网公司
测弧垂。

b、 有两个及以上观测档时,弧垂观测人员应互通情况,互相核对。

c、当弧垂调整发生不稳定情况时,应将导、地线放松,等待一段时间稳定后,再重新紧线及调整弧垂。

d、弧垂调整困难,各观测档不能统一时,应检查弧垂表的观测值是否有误或者弧垂板绑扎的距离是否有误,同时应检查放线滑车是否有卡阻、子导线间有无绞线现象等。

原因查明后再继续调整。

扎好,并使临时拉线受力。

2、临时拉线在杆塔上位置为导、地线悬挂点位置附近。

临时拉线方向在地面须对准线路方向。

3、导、地线置于收线滑车内,并做到收放转动灵备工作就绪

时放松,不使其张力差过大。

同相子导线应用经纬
仪统一看平,并利用测站尽量多检查一些非观测档

子导线弧垂情况。

2、作业中可能出现的主要异常现象及对策
9
弧垂的调整。

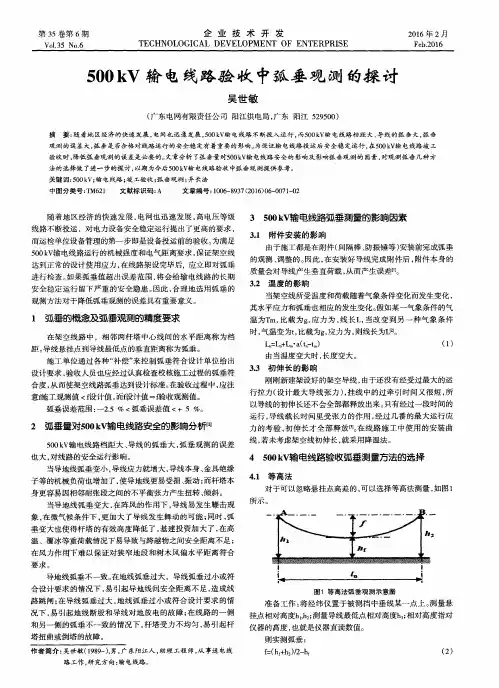

500kV输电线路验收中弧垂观测的探讨

500kV输电线路验收中弧垂观测的探讨

仪器 的高度 ,也就是仪器直读数值 。
则 实 测 弧 垂 :
f_(h1+h )/2一hf
(2)
72
企 业 技 术 开 发
4.2 异长 法 对于高差大的 ,也可以选择档端 (杆塔脚 )有放置经 纬仪 的
挡用 所谓异长法测量 ,如图2所示 。
2016年 2月

一 , 一
1 盔 一.上 …… 一


பைடு நூலகம்





图2 异 长 法 弧 垂 观 测 示 意 图
当导地线弧垂变小 ,导线应力 就增大 ,导线本身 、金具绝缘 子等的机械负荷也增加 了 ,使导地线更 易受损 、振动 ;而杆塔 本 身更容易因相邻耐张段 之间的不平衡张力产生扭转 、倾 斜。
当导地线弧 垂变大 ,在阵风 的作用下 ,导线易发 生鞭击现
线 ,若未考虑架空线初伸长 ,就采用 降温法 。
当架空线所受温度和荷载 随着气象条件变化 而发生变化 , 其水平应力和弧垂也相应 的发生变化。假如某一气象条件的气 温 为Tm,比载为g,应力 为 ,线 长L,当改 变到另 一种 气象 条件
在 架空线路 中 ,相邻 两杆塔 中心线 间的水平 距离称为档 距 。导线悬挂点到导线最低点 的垂直距离称为弧垂 。
行拉力 (设计最大导线 张力 ),挂线 中的过牵 引时间又很短 ,所
以导线的初 伸长还不会全部都释放 出来。只有经过一段时间的
运行 ,导线 载长时间里受张 力的作 用 ,经过 几番 的最大运行 应 力 的考 验 ,初 伸长才全 部释放 _引。在 线路施工 中使用 的安装 曲
500kV输 电线路档距 大 、导线 的弧垂 大 ,弧垂观测 的误 差 也大 ,对线路 的安全运行影响。

输电线路紧线施工中弧垂观测与调整措施

输电线路紧线施工中弧垂观测与调整措施

2018年11月是一项必要性的组成部分。

从客观的角度来分析,技术对于变电站继电保护装置集中打印,能够产生决定性的影响,如果表现出偏差和不足现象,则未来工作的实施,很容易造成较多的疏漏现象,最终产生的隐患是无法弥补的。

①各继电保护厂家的微机保护设备提供的与打印机连接的电气接口是不同的,如南自提供的是DB9接口,而南瑞、深瑞、许继、四方等提供的是大小不同的各种接线端子,需要在多功能打印转换器中实现对各种接口的整合,提供兼容的接口方式,方便根据需要进行选择使用。

②各继电保护厂家的微机保护设备对打印机的数据流控制方式不同,如南自、深瑞使用的是硬件数据流控制方式,南瑞、许继、四方使用的是软件数据流控制方式,需要在多功能打印转换器中实现根据实际智能电子设备的厂家和类型,选择合适的数据流控制模式完成继电保护设备的打印接口和打印机接口的匹配。

4变电站继电保护装置集中打印的发展趋势我国虽然是一个发展中国家,但是在内部事业的创新和研究过程中,正不断的从更加高端的层面来完成:①变电站继电保护装置集中打印的日后落实,应坚持在不同内容上开展合理化的安排,要坚持对工作的可靠性、可行性做出良好的提升,减少不良问题的出现,从而促使具体工作的实践能够结合多方面的影响因素,开展灵活的调整,这样才能在效益的创造上,不断的取得更好的成绩。

②变电站继电保护装置集中打印的进行,要对技术人员开展相关的培训,按照全新的理念和方法来进行,继续落实传统的操作,很容易造成较大的矛盾和冲突现象。

5总结通过对变电站继电保护装置集中打印开展有效的研究、应用,很多内容都可以取得良好的效果,针对固有不足的弥补获得了较为突出的成绩。

日后,应继续在变电站继电保护装置集中打印方面更好的改进,不断的创造出较高的价值,提高工作的可靠性、可行性,为变电站的长久进步,奠定坚实的基础。

参考文献[1]李书田,杨红培,金翼,魏勇,张乔宾.变电站继电保护装置集中打印方案设计及工程应用[J].电子设计工程,2016,24(15):56~59+63. [2]师元康,姜振超,安寸然.智能变电站继电保护装置状态评估实用化研究[J].电力系统保护与控制,2016,44(10):119~125.收稿日期:2018-10-15输电线路紧线施工中弧垂观测与调整措施朱建刚(德阳明源电力(集团)有限公司绵竹电建分公司,四川德阳618200)【摘要】随着社会经济与电力工业的日益发展,电力在社会生活中所起的基础性作用越来越重要,人们对电力的需求也越来越大,输电线路作为电力系统的重要组成部分也日益受到国家、政府和人民的关注,输电线路的施工建设也随之成为社会热点。

35~500kV母线与引下线间接点分解检查危险点及其控制措施

35~500kV母线与引下线间接点分解检查危险点及其控制措施

35~500kV母线与引下线间接点分解检查危险点及其控制措施1. 母线与引下线间接点分解检查简介母线与引下线间接点分解指的是高压电力系统中,母线与引下线间接点所进行的分解式检查。

这种检查对于高压电力系统运行和管理至关重要,因为母线与引下线间接点相当于高压电力系统的核心部件。

因此,母线与引下线间接点的检查不仅需要高度的专业技术,而且需要细心的观察和平时的维护保养。

2. 母线与引下线间接点分解检查的危险点尽管母线与引下线间接点分解检查是高度专业化的工作,但是在操作过程中仍然存在危险点。

以下是母线与引下线间接点分解检查的危险点:2.1 电击危险母线与引下线间接点分解检查时,如果电力系统的安全措施没有到位,或者操作人员没有佩戴好相应的安全装备,那么电击事故有可能产生。

这种事故不仅会导致身体伤害,还会对高压电力系统的设备造成严重的损坏。

2.2 接地不良危险母线与引下线间接点分解检查时,由于接地不良,会导致电力系统产生电荷积累,增加电击危险。

而且,接地不良还会导致电力系统的运行不稳定,影响电力系统的正常运行。

2.3 设备脱落危险母线与引下线间接点分解检查时,如果设备没有固定好,或者操作不当,就有可能导致设备脱落,发生伤人事故。

2.4 环境污染危险母线与引下线间接点分解检查时,如果没有对周围环境进行合理的保护措施,就会产生环境污染,影响周围居民的生活健康。

3. 母线与引下线间接点分解检查的控制措施针对母线与引下线间接点分解检查的危险点,需要采取一系列控制措施,确保检查的安全和顺利进行。

以下是母线与引下线间接点分解检查的控制措施:3.1 电击危险的控制措施为了控制电击危险,需要在检查开始前,对电力系统的安全措施进行严格的检查和测试。

操作人员应该佩戴标准的安全防护装备,以免发生电击事故。

3.2 接地不良危险的控制措施为了控制接地不良危险,需要对系统中的接地情况进行检查和测试。

如果存在接地不良情况,需要及时进行处理,以确保电力系统的正常运行。

500kV变电站装配式架线测量误差分析

500kV变电站装配式架线测量误差分析

500kV变电站装配式架线测量误差分析500kV变电站广泛采用装配式架线施工工艺。

500 kV变电站屋外配电装置软母线采用绝缘子串长度较长,重量较重,绝缘子串对导线弧垂的影响很大。

本文确定了装配式架线下料长度的计算公式,对装配式架线误差进行了分析,提出措施,为软母线施工导线下料长度计算提供了有益的经验。

标签:变电站;装配式;架线;误差0 引言装配式架线施工方法因不受场地和相应障碍物的限制,在500kV变电站屋外配电装置软母线安装中广泛采用。

所谓“装配式架线”系指在地面上直接量取档内电线无张力下的长度,并安装耐张线夹、绝缘子串及引下线等,然后将其直接悬挂到杆塔上就能保证电线张力、弧垂的要求值[1]。

采用装配式架线施工工艺,优点是避免传统的紧线升空,落地割线,然后在进行挂线升空的传统架线步骤,简化架线施工工序,减少高空作业量,降低劳动强度,缩短了工期,提高了工作效率,降低工程成本。

应用装配式架线施工方法的关键在于精确控制电线的线长。

1 500kV变电站内架空悬线施工计算1.1 抛物线法计算架空线的线长1.2 联有耐张绝缘子串架空悬线的线长耐张绝缘子串和导线组成的线索统称为架空悬线。

为适度简化工程计算,忽略导线及耐张绝缘子串的刚度,将其视为柔索。

悬线任意点的内张力作用方向皆与该点悬线的轴线方向一致,绝缘子串的弹性系数、温度膨胀系数与相连架空导线相同。

耐张绝缘子串的单位长度自重力较导线大很多,故这种架空悬线实际是作用两种不同均布自重荷载的线索。

对于变电站中常见两端均联有等长等荷载耐张绝缘子串和无集中载荷等高线路的情况如图1,两挂线孔之间的悬线长度计算公式[2]为:2 500kV变电站架空悬线的误差分析2.1 理论分析2.2 工程应用某500kV变电站屋外配电装置软母线采用双分裂耐热导线,型号:NAHLGJQ-1440/120,单位长度质量4.928kg/m。

悬式绝缘子型号:XWP-160,其绝缘子串中的数量2*33片,绝缘子串长度:6.285m,绝缘子串总质量约700kg。

超高压输电线路施工中的弧垂精度控制

超高压输电线路施工中的弧垂精度控制

超高压输电线路施工中的弧垂精度控制摘要:为了保证架空输电线路的导、地线符合相关的要求,保持规定的范围内运行安全性,在设计时,需要对输电线路进行特别的设计,要对导、地线在不同状态温度时的水平作用下的安装张力作了明确要求,并且在施工过程中要严格按照设计标准实施水平安装张力的调整。

由于线档内架空线产生的最大弧垂和架空线的水平张力存在着直接的关系,因此在施工时,在进行紧线时要严格控制连续档各个观测点产生的弧垂,目的是达到间接控制架空线的水平安装张力,这样可以保证符合设计的要求。

关键词:超高压;输电线路;弧垂精度;控制1.引言我国超高压输电线路的施工中,架线时通常采用张力架线技术,这类技术具有很多优点,比如施工时间短、施工效率高、可实现机械化作业。

但在架线的施工,由于很多地点的地形很特殊,出现陡峭的山地或是有大雪和大雾出现时,会导致输电线路弧垂的观测受到影响,不能用正常的方式进行。

使用常规性质架线技术,会使用经纬仪等仪器来完成对弧垂的观测,方法有许多,比如特异法、等量法、弧度法等,但是这些方法的应用需要在一定的地理条件才能实施,观测方法比较受局限,特别是在山区等地形复杂的区域内,使用常规观测方法很难以实施。

在极端条件的抢修,无法正常观测弧垂,在这种情况下,电网可能发生较大的事故,会带来经济上的损失。

在弧垂无法正常观测的情况下,可使用装配式架线,这类特殊的架线方式具有许多的优势。

装配式架线可以半现场需要架空线在原料场地进行裁剪,然后将两端安装耐张线夹,运输到相应的耐张段实施展放和挂线,这样可以避免了常规方法中架线施工不易观测和弧垂难以调整的弊病,虽然这种方法不能精确计算架空线路的实际长度,需要提前进行导线的制作。

所以这种方法通常应用于孤立档的施工。

伴随着技术的进步,先后出现了以GPS 定位为基础,使用张力传感器和无线传输技术相融合的弧垂精度控制技术。

从实际应用来看,这种技术可用于全天候条件下的弧垂控制,由于这项技术对设备的性能要求高,会受到天气状况的影响,并且由于实际的操作复杂、相关费用高。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

500KV架空导线引下线弧垂控制
摘要:配电架空导线主要有以下特点:1、提高传输能力2、提高传输传输稳定性安全性3、提高传输距离。

导线架设时,弧垂要用专业经纬仪观测,若平地可以用档距和观察到得导线距离地面距离以及架设高度计算得出。

导线的弧垂度用弧垂尺测量。

弧垂度的标准应按照设计提供拉力弧垂曲线图进行。

不同线型号,不同挡距,弧垂度不一样,另外还受温度的影响。

关键词:架空导线;弧垂;弧垂度
在架空线档距内, 架空线弧垂是指平行于两悬挂点连线的直线与架空线相切的切点到悬挂点连线之间的悬垂距离, 一般用f 表示。

为了使架空线在任何气象条件下, 都能保证线路安全运行及输电导线对地、对被跨越物的距离, 符合电气安全技术规范的要求, 需确定架空线的适当弧垂。

施工时, 根据导线张力设计资料及现场实际情况(主要是气温), 按设计要求, 计算出观测档的弧垂 f 值, 架线时进行精确的弧垂观测, 调整架空线的张力, 直至使观测弧垂与计算值相符。

正是由于架线施工的复杂性及现场实际情况的多变性, 使架空线的弧垂值或多或少的有一定误差,2 20 kV 及以上的架空输电线路的弧垂值允许偏差士2.5 %。

为保证新投产的线路(特别是5O0 kV 线路) 安全运行, 线路投产前验收时, 应对架空线弧垂进行检查、复核。

500kV的,导地线弧垂允许偏差是±2.5%,大跨越±1%且不得大于1m;导、地线相间弧垂偏差不得超过300mm,大跨越不得超过500mm;同相子导线间弧垂偏差不得超过220kV为80mm,330kV-500kV为50mm。

导地线弧垂允许偏差是+5%与-2.5%之间,大跨越±1%且不得大于1m;导、地线相间弧垂偏差不得超过200mm,大跨越不得超过500mm;无间隔棒双分裂导线同相子导线间弧垂偏差不得超过100mm。

理论依据:弧垂的观测、检查的方法有等长法、异长法、角度法和平视法四种。

根据实践的经验, 我们选择了较为方便的角度法, 角度法又分为档端、档外、档内角度法三种。

为了减轻检测的难度, 增强检查结果的准确性, 减少计算量, 这次选择了档端角度法检查导线弧垂。

检查弧垂的方法及步骤如下:(l) 将经纬仪首先安置在检查档的一端导线悬挂点的正下方,调正经纬仪。

(2) 用经纬仪瞄准对侧同相架空线的悬挂点测出竖直角。

导线弧垂的测量, 一般采用花杆对角线的方法, 这种测量方法比较简单, 但误差较大, 且不能精确地测量每一相导线的弧垂,只能作为校验和比较的手段。

同时测量人员需登高, 劳动强度较大。

在郑州小刘庄50 0k v 变电站施工中, 摸索出了用经纬仪测量弧垂的新方法。

在理论上作了证明, 并进行了模拟试验, 两者误差仅在 2 蝙以内(误差的存在是由于尺子和仪器本身精度造成的)。

通过施工实践, 证明这种新方法简便、精确。

按这种方法测量和控制弧垂,导线的工艺十分工整和美观。

母线弧垂的准确测量是母线施工质量的最后一道检测手段, 测量的方法也有多种.程序方框图
a .弧垂板测量法;
b经纬测量法; c .
张力测量法等。

我们采用张力测量法, 此方法简单实用,测量结果也较为准确, 操作方法如下:将测量档距用的绳尺中点系一标尺,标尺下坠一重物, 使标尺自然下
垂。

上架构, 绳尺一端固定于一侧挂线点处, 另一端系弹簧种拉到15 ~ 2ok g , 某一定值, 观察此时标尺与母线交点标尺所示数据;所测得的数据, 加上绳尺在此张力下的弧垂f。

, 即母线的安装弧垂。

软母线架设施工中, 掌握好以上儿点,母线安装弧垂即能满足设计要求。

减少误差应注意的问题:当视准轴与导线的切点偏离档距中点不超过l/4 档距时, 可用上述方法, 切点偏离档距中点过远时用档端角度法观测弧垂容易引起较大的测量误差。

采用档端法, 要求经纬仪至悬挂点的垂直距离a 与弧垂f 值之间, 满足一定的关系, 由式(2 ) 可知, 当a / f= 4 时, b 值为O。

所以, 当a 妻4f 时, 就不能用档端角度法检测弧垂了。

一般在。

< 3 f 时, 用上述方法误差在可接受范围内。

50 0 kV 惠汕线的特点是档距较长, 平均值有46 8.4 n l , 弧垂值也较大, 一般都有20 多m , 虽然铁塔较高, 但还是能很容易满足。

< 3f 的要求,但为了将误差值减至最小, 在实际操作上, 尽可能选择使 a 值接近厂值的铁塔位设置经纬仪.
导线弧垂的大小不但影响着构架的受力情况, 而且还和导线间距离, 导线对地距离有关。

弧垂能够精确测量, 能够保证构架受力和电气距离符合设计。

由于这种方法简便, 又减少了高空作业,所以它的适用性强。

特别在变电站中构架排列一般都很整齐, 而且平行档距很多, 有利于经纬仪的观测, 一个观测点可以连续测量数档导线的弧垂,使用起来十分方便。

在郑州小刘庄50 0k v 电站, 采用了上述方法, 精确测量了14 个档距, 倪条线的弧垂。

从而确保了施工质量。

在全国5 0 0k v 变电站的质量评比中, 软导线弧垂施工质量得到了好评。

参考文献:
1 .A M N evil le. 混凝土的性能. 北京: 中国建筑工业出版社, 1983 年12月
2.《输电线路测量》;曾贤华;水利电力出版社
3.《500kv变电站软母线架设施工及母线弧垂的控制》;山西省变电工程公司;刘树林。
