河岸防护工程施工技术方案

合集下载

护岸工程施工方案(3篇)

护岸工程施工方案(3篇)

第1篇一、工程概况本工程位于我国某地区,旨在解决该地区护岸工程的问题。

工程主要内容包括护岸工程设计、施工、监理等。

护岸工程长度约为1000米,设计标准为50年一遇洪水标准。

护岸工程分为两个阶段:第一阶段为施工准备阶段,第二阶段为施工实施阶段。

二、施工准备阶段1. 施工组织设计(1)组织机构:成立护岸工程施工项目部,下设工程技术组、物资供应组、质量安全管理组、现场管理组等。

(2)人员配备:根据工程规模和施工要求,配备相应的施工人员、技术人员、管理人员等。

(3)施工进度计划:根据工程特点和施工要求,制定合理的施工进度计划,确保工程按期完成。

2. 技术准备(1)施工图纸:熟悉并掌握施工图纸,了解工程结构、材料、施工工艺等。

(2)施工规范:了解并掌握相关施工规范、标准和操作规程。

(3)施工工艺:根据工程特点,选择合适的施工工艺,确保施工质量。

3. 物资准备(1)材料:根据工程需求,采购质量合格的原材料、半成品、成品等。

(2)设备:根据工程需要,配置相应的施工设备,确保施工顺利进行。

(3)工具:准备必要的施工工具,方便施工人员进行操作。

4. 施工现场准备(1)施工现场布置:根据施工要求,合理布置施工现场,确保施工环境整洁、有序。

(2)施工道路:修建必要的施工道路,方便材料、设备运输。

(3)临时设施:搭建临时办公室、宿舍、食堂等设施,满足施工人员生活需求。

三、施工实施阶段1. 施工顺序(1)基础处理:清除河道内的杂物、垃圾,平整河床。

(2)基础施工:按照设计要求,进行护岸基础施工,包括基础开挖、基础垫层、基础混凝土浇筑等。

(3)护岸结构施工:按照设计要求,进行护岸结构施工,包括护岸墙身、护岸底座、护岸顶板等。

(4)防护设施施工:按照设计要求,进行防护设施施工,包括护坡、护脚、排水沟等。

(5)施工缝处理:对施工缝进行密封处理,确保护岸结构完整。

2. 施工工艺(1)基础处理:采用人工挖掘机进行河床清理,确保河床平整。

河岸防护工程施工方案

河岸防护工程施工方案

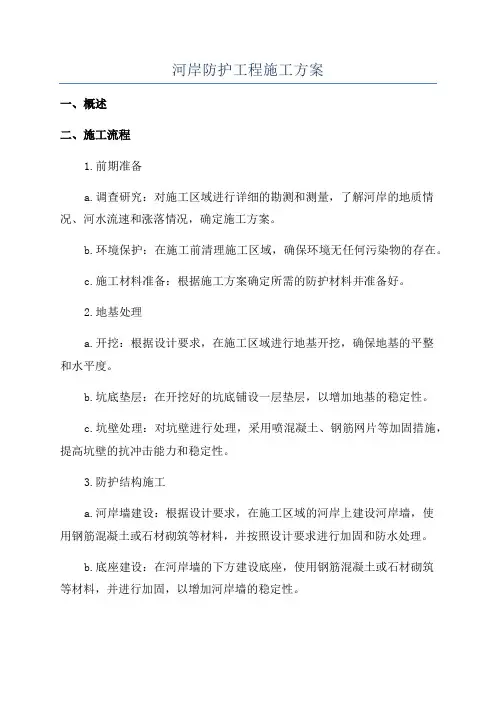

河岸防护工程施工方案一、概述二、施工流程1.前期准备a.调查研究:对施工区域进行详细的勘测和测量,了解河岸的地质情况、河水流速和涨落情况,确定施工方案。

b.环境保护:在施工前清理施工区域,确保环境无任何污染物的存在。

c.施工材料准备:根据施工方案确定所需的防护材料并准备好。

2.地基处理a.开挖:根据设计要求,在施工区域进行地基开挖,确保地基的平整和水平度。

b.坑底垫层:在开挖好的坑底铺设一层垫层,以增加地基的稳定性。

c.坑壁处理:对坑壁进行处理,采用喷混凝土、钢筋网片等加固措施,提高坑壁的抗冲击能力和稳定性。

3.防护结构施工a.河岸墙建设:根据设计要求,在施工区域的河岸上建设河岸墙,使用钢筋混凝土或石材砌筑等材料,并按照设计要求进行加固和防水处理。

b.底座建设:在河岸墙的下方建设底座,使用钢筋混凝土或石材砌筑等材料,并进行加固,以增加河岸墙的稳定性。

c.铺设护岸板:在河岸墙和底座之间铺设护岸板,使用钢筋混凝土或铸铁等材料,并进行连接和加固,以防止河水侵蚀和冲击。

4.安全设施建设a.栏杆:在施工区域的边缘和河岸墙的顶部安装栏杆,确保施工区域的安全。

b.警示标志:在施工区域的适当位置设置警示标志,提醒人们注意安全。

c.照明设施:安装适当的照明设施,以保证施工区域能够足够明亮,提高夜间施工的安全性。

5.工程验收在施工完成后,由相关部门进行工程验收,确认施工质量满足设计和施工要求,并解决可能存在的问题和缺陷。

三、施工方法1.机械施工:采用挖掘机、装载机和起重机等机械设备进行施工,提高施工效率和质量。

2.人工施工:对于较为复杂的施工部分,采用人工操作进行施工,确保施工质量和安全。

四、材料选用1.钢筋混凝土:用于河岸墙、底座和护岸板的建设,具有较好的抗冲击和抗腐蚀能力。

2.石材:可用于河岸墙和底座的铺设,具有较好的抗冲击和美观效果。

3.铸铁:可用于护岸板的铺设,具有较好的抗冲击和耐用性。

五、安全措施1.坚固的施工围挡:在施工区域的周围搭建坚固的围挡,以防止人员和设备进入施工区域。

河岸防护工程实施方案

河岸防护工程实施方案

河岸防护工程实施方案一、工程概述河岸防护工程是为了保护河岸和周边地区不受水流侵蚀、坍塌以及洪水等自然灾害影响而进行的一项重要工程。

其目的是加固河岸防护结构,提高水文安全,保护人民生命财产安全。

二、项目背景该河岸防护工程位于某地区的XX河河段,该河段属于重要的防洪工程范围。

由于近年来气候变化导致洪水频发,河岸防护结构已有不同程度的破损,存在安全隐患。

因此,需要对该河段的河岸防护系统进行加固改造,以确保河岸的稳固和周边地区的安全。

三、工程范围本次河岸防护工程主要包括以下内容:1. 对河岸岩石、土壤进行勘测,评估现有防护结构的稳定性;2. 设计并实施新的河岸防护结构,包括护岸、挡土墙等;3. 对河流进行加宽、清淤,增加水文安全;4. 在周边地区进行排涝、防洪设计。

四、工程方案1. 水文条件分析首先,需要对该地区的水文条件进行分析,包括洪水频率、水位变化、河流流速等因素。

这些数据将为设计合理的河岸防护结构提供重要依据。

2. 岩土条件勘察接下来要对河岸及周边地区的岩土条件进行详细的勘察,包括地质构造、土层分布、地下水情况等方面的内容。

这些信息将为后续的设计和施工提供重要数据支持。

3. 河岸防护结构设计根据水文条件和岩土条件的分析结果,设计合理的河岸防护结构。

在设计中要考虑河岸的稳定性、抗冲蚀能力、抗滑塌能力等因素,并且要根据实际情况确保施工的安全性。

4. 河道治理对河流进行加宽、清淤,保证河流通畅,降低洪水发生的可能性。

同时,要考虑到水生态环境的恢复和保护。

5. 地区排涝、防洪设计对周边地区进行排涝、防洪设计,确保当发生洪水时周边地区不受大面积淹水影响。

五、施工方案1. 施工前准备施工前要对施工现场进行详细的勘测,准确获得地形、地貌等信息。

同时要做好现场的环境保护与治理工作,确保施工的安全与高效进行。

2. 施工技术方案采用挖掘、爆破、浇筑、砌筑等施工工艺,根据设计方案进行施工,确保河岸防护结构的稳固和耐用。

新建护岸工程施工方案

新建护岸工程施工方案

新建护岸工程施工方案一、工程概述新建护岸工程位于我国某河流沿岸,旨在保护河岸不受水流侵蚀,提高河岸稳定性,保障下游居民区和农田的安全。

本工程护岸长度为1000米,采用混凝土桩板式结构,桩径0.8米,板高2米,间距1米。

工程内容包括土方开挖、桩基施工、混凝土浇筑、防渗处理等。

二、施工准备1. 施工场地:清除施工范围内的障碍物,如树木、杂草等,平整场地,满足施工要求。

2. 施工材料:根据设计要求,提前准备混凝土、钢筋、桩基等材料,并对材料进行质量检验。

3. 施工设备:配置挖掘机、混凝土泵车、搅拌站、钢筋加工设备等施工设备。

4. 施工人员:组织施工队伍,进行技术培训和安全教育,确保施工顺利进行。

5. 施工图纸:根据设计图纸,编制施工组织设计,明确施工顺序、施工工艺等。

三、施工流程1. 土方开挖:采用挖掘机进行土方开挖,开挖深度应满足桩基施工要求。

2. 桩基施工:采用桩基施工设备进行桩基施工,施工过程中严格控制桩位、桩长、桩径等参数。

3. 混凝土浇筑:桩基施工完成后,进行混凝土浇筑,确保混凝土密实、强度满足设计要求。

4. 防渗处理:在混凝土浇筑完成后,进行防渗处理,采用防水砂浆涂抹桩间缝隙,确保防渗效果。

5. 施工缝处理:在混凝土浇筑过程中,注意施工缝的设置,确保缝隙宽度均匀、平整。

6. 养护:混凝土浇筑完成后,进行养护,定期洒水保持混凝土湿润,提高混凝土强度。

7. 施工质量检测:施工过程中,对桩基、混凝土、防渗等部位进行质量检测,确保工程质量。

四、施工组织与管理1. 建立健全施工现场管理制度,明确各岗位职责,确保施工顺利进行。

2. 加强施工现场安全管理,严格执行安全规定,预防安全事故的发生。

3. 定期召开施工例会,及时解决施工中出现的问题,确保工程进度。

4. 加强施工质量控制,对施工过程中的关键环节进行质量把关,确保工程质量。

5. 做好施工现场的环境保护工作,严格执行环保法规,减少施工对环境的影响。

五、工程进度及验收1. 按照施工组织设计,合理安排施工进度,确保工程按时完成。

深水河道护岸工程施工方案

深水河道护岸工程施工方案

一、工程概况本项目位于深水河道,工程主要目的是防止水流和波浪对岸坡基土的冲蚀和淘刷,保证堤坡安全,防止河岸坍塌。

工程主要包括抛石护脚、碎石垫层、模袋混凝土、手摆石、干砌石、岸边清基、土方回填、播草籽等施工内容。

二、施工方案1. 抛石护脚(1)根据设计图纸,抛石护脚采用水下抛石,抛石底部最低高程为-5.8m,设计抛石护岸顶部高程为3.5m。

(2)水下抛石采用人工抛掷,抛石间距控制在1.5~2.0m,抛石厚度控制在0.5~0.8m。

(3)抛石施工前,先进行抛石平台的搭建,平台宽度应大于抛石宽度,以确保抛石稳定。

2. 碎石垫层(1)碎石垫层采用人工铺设,厚度为100mm。

(2)铺设前,对抛石护脚进行检查,确保抛石稳定。

(3)铺设碎石时,采用自上而下、分层铺设的方法,每层厚度控制在10~15cm。

3. 模袋混凝土(1)模袋混凝土采用设计图纸要求,厚度为200mm。

(2)模袋混凝土施工前,对模袋进行检查,确保无破损、无漏洞。

(3)模袋混凝土施工采用泵送方式,确保混凝土均匀分布在模袋内。

4. 手摆石、干砌石(1)手摆石、干砌石采用人工施工,按照设计图纸要求进行施工。

(2)施工前,对石材进行检查,确保无裂缝、无破损。

(3)施工过程中,注意石材的稳定性,避免因施工造成石材滑落。

5. 岸边清基、土方回填(1)岸边清基采用人工挖掘,清理河岸杂物、杂草等。

(2)土方回填采用挖掘机、自卸汽车等机械设备进行。

(3)回填土方时,分层压实,确保回填土方密实。

6. 播草籽(1)播草籽采用人工撒播,选择适合河岸生长的草籽。

(2)撒播时,注意草籽的均匀分布。

(3)撒播后,及时进行浇水,确保草籽发芽生长。

三、施工进度安排1. 抛石护脚:预计15天完成。

2. 碎石垫层:预计10天完成。

3. 模袋混凝土:预计10天完成。

4. 手摆石、干砌石:预计15天完成。

5. 岸边清基、土方回填:预计20天完成。

6. 播草籽:预计5天完成。

四、质量保证措施1. 严格按照设计图纸和施工规范进行施工。

护岸工程施工方案

护岸工程施工方案

护岸工程施工方案一、工程背景随着城市化进程的加快,水利工程建设日益增多,其中护岸工程的建设是保护沿岸土地资源,维护社会财产安全的必备条件。

护岸工程是在河岸或海岸线上加设护坝或其他构筑物,使之成为能够抵御洪水、风浪侵蚀的护卫工程。

本次施工方案旨在具体规划和实施一处护岸工程建设项目,确保施工过程安全可靠,达到预期效果。

二、工程内容本次护岸工程建设项目位于XX市某河岸线,河道干流长约800米,涉及到的护岸工程主要包括:1. 基础准备工作:包括场地平整、清理、土壤加固等。

2. 河道清淤工程:清除河道内废弃物、淤泥等,保证河道畅通。

3. 护岸构筑物的建设:采用混凝土浇筑、砖石砌筑等方法建设护岸。

4. 绿化工程:在护岸周边进行绿化种植,提高环境质量。

三、施工方案1. 前期准备工作(1)组织施工人员进行安全技术培训,确保施工人员了解施工安全规定和作业流程。

(2)购买所需施工材料,保证施工进度。

(3)对施工场地进行勘察,并做好场地清理和准备工作。

(4)搭建施工桩架、围栏等,确保施工现场安全。

2. 河道清淤工程(1)采用挖掘机等机械设备清理河道内的淤泥、杂物等。

(2)清淤过程中需保证施工人员安全,避免发生意外事故。

(3)清淤结束后进行河道整体清洗,确保河道干净。

3. 护岸构筑物的建设(1)根据设计图纸进行施工,精确测量位置和尺寸,确保施工质量。

(2)采用混凝土浇筑、砌砖等方法建设护岸,保证护岸坚固耐用。

(3)在护岸施工过程中需严格控制施工温度和湿度,避免出现质量问题。

4. 绿化工程(1)根据设计要求,在护岸周边进行植被覆盖。

(2)选用适宜当地气候条件下的树种和植物,确保绿化工程成活率。

(3)定期对绿化区域进行养护,保持环境整洁美观。

四、施工安全措施1. 施工人员需佩戴安全帽、安全鞋等相关防护用品,确保施工人员安全。

2. 施工现场需设置警示标志和管制线,避免外来人员进入施工区域。

3. 机械设备操作人员需持证上岗,严格遵守操作规范,防止意外事故发生。

河道护岸工程施工方案范文

河道护岸工程施工方案范文

河道护岸工程施工方案范文一、工程背景和概况河道护岸工程位于XX市的XX河道,总长约XX公里,平均宽度为XX米。

该河道是市区主要的排水渠,也是生活用水的重要来源。

由于河床和岸边的土壤质地较松软,再加上气候变化和水流冲刷的影响,导致河道岸边出现了严重的侵蚀和冲刷现象,严重影响了河道的安全和正常运行,也威胁到了沿岸居民的生命财产安全。

因此,为了解决上述问题,保护河道和岸边的安全,必须对河道进行护岸工程。

二、工程目标1.保护河道和岸边的土壤和植被,防止其受到侵蚀和冲刷,提高河道的稳定性和安全性;2.改善河道的环境,美化河岸景观;3.提高河道的排水能力,防止因岸边侵蚀导致的淤积和阻塞。

三、工程施工方案1. 地质勘察:在施工前,需要对河道的地质情况进行详细勘察,了解河道底部和岸边的土质和地质特征,以便确定合适的护岸结构和施工方案。

2. 施工技术:根据河道地质情况和工程目标,确定护岸工程的施工技术和方法。

一般而言,可以采用石方护岸、挡土墙、挡土墙+砂袋、植被护岸等多种方式进行施工。

其中,石方护岸适用于岸边土质较松软的区域,可以有效抵御水流的冲刷;挡土墙适用于狭窄的河道,可以有效扩大河道的空间;而植被护岸则适用于美化河岸景观,并提高生态环境。

3. 施工工艺:施工工艺一般包括清理河道、打桩固基、铺设防护结构、种植植被等多个环节。

首先需要清理河道的废弃物和杂草,保持河道干净;然后进行打桩固基,保证护岸结构的牢固和稳定;接着铺设防护结构,包括挡土墙、石方护岸等;最后进行植被的种植,美化河岸景观。

4. 施工材料:护岸工程需要使用的材料主要包括石方、混凝土、挡土墙材料、绿化植被等。

在选材时,需要考虑材料的耐水性、耐侵蚀性,以保证工程的质量和使用寿命。

5. 施工队伍和安全措施:为了保证工程质量和安全,需要精心组织施工队伍,确保施工人员持证上岗,操作规范、安全。

同时,施工中还需要设置警示标志、施工围栏等安全措施,保护过往行人和车辆的安全。

河道防护工程施工方案

河道防护工程施工方案

河道防护工程施工方案一、前言随着城市化进程的加快,城市河道的防护工程日益受到重视。

河道防护工程主要是为了保护河道岸边的建筑物、交通设施及居民的生命财产安全,同时也是为了改善河道生态环境,促进可持续发展。

本文将针对一种典型的河道防护工程展开详细的施工方案。

二、工程概况本次河道防护工程位于XX市中心区域,该河道是该市的主要河流之一,河道岸边是一座繁华的商业街和大型商住楼群。

由于过去多次暴雨引发的洪水侵袭,导致了多次的交通中断和房屋被淹,因此急需进行综合防护工程。

该工程主要包括河岸护坡、挡土墙及护栏的建设,同时需要综合考虑生态环境保护和城市美化。

三、施工方案3.1.方案选择考虑到该河道的地质条件、周边环境和保护目标,经过多方比对,选定了采用混凝土护坡、钢筋混凝土挡土墙和不锈钢护栏的综合防护方案。

该方案既具有良好的水土保持能力,又具有较高的抗洪能力和美观性,同时也符合城市整体规划。

3.2.施工工艺3.2.1. 混凝土护坡施工工艺(1)测量定位:根据设计要求确定护坡的坡度和长度,进行测量定位,标记出施工范围。

(2)基础处理:在施工范围内进行基础处理,确保基础平整,并在基础上进行合适的防水处理。

(3)模板安装:根据设计要求,搭建护坡的模板,确保模板的牢固和平整。

(4)混凝土浇筑:进行混凝土的浇筑,并在浇筑过程中进行振捣,确保混凝土的均匀和密实。

(5)护坡表面处理:待混凝土凝固后,进行护坡表面的处理,确保护坡的平整和美观。

3.2.2. 钢筋混凝土挡土墙施工工艺(1)基础处理:进行挡土墙基础的处理,确保基础平整,并在基础上进行合适的防水处理。

(2)模板安装:根据设计要求,搭建挡土墙的模板,确保模板的牢固和平整。

(3)钢筋绑扎:在模板内设置好挡土墙的钢筋,并进行绑扎,确保钢筋的牢固和密实。

(4)混凝土浇筑:进行挡土墙的混凝土浇筑,并在浇筑过程中进行振捣,确保混凝土的均匀和密实。

(5)表面处理:待混凝土凝固后,在挡土墙表面进行合适的处理,确保挡土墙的平整和美观。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

XX新城XX亲水公园、生态休闲带一期工程河岸防护工程施工方案编制审核批准承包人(盖章):XX生态环境股份有限公司XX新城XX亲水公园、生态休闲带一期工程项目部申报日期:年月日工程概况一、综合说明:本分部施工范围桩号从DL0+000~DL0+740,全长0.74公里。

为进一步确保岸坡稳定,确定采取“河道清淤、抛石固脚、护坡、石笼挡墙”的治理方案。

河道清淤外运,清理河道垃圾,堤基表层的不合格土和草皮、杂土杂物等清理干净,清运深度1米,并在边界线外加宽1米的清理范围,并将堤基范围内,堤基开挖线以下的树根、垃圾及遗留的坑、槽、孔穴全部清除。

二、工程布置:(此处二、需要按现场实际阐述)A:河道清淤河道清淤外运,清理河道垃圾,堤基表层的不合格土和草皮、杂土杂物等清理干净,清运深度1米,并在边界线外加宽1米的清理范围,并将堤基范围内,堤基开挖线以下的树根、垃圾及遗留的坑、槽、孔穴全部清除。

清基开挖中清除的弃土、废物、废渣等按要求运至指定的场地堆放B:抛石固脚、护坡1、抛填块石作业应从最低处开始,按水平层次进行,不得顺坡铺填,分段作业面最小长度,机械作业不得小于100米,当堤基横断面坡度陡于1:5时,应削至缓于1:5。

2、铺筑宽度应超出设计边线两侧一定余量,填筑宜用后退卸料,再进行抛填。

3、相邻施工段的作业面均衡上升,若段与段之间不可避免出现高差时,应以斜坡面相接,坡度可采用1:3~1:5。

C:石笼挡墙本工程护坡使用石笼挡墙及石笼网垫施工,先施工石笼挡墙,待石笼挡墙后侧反滤料填筑完成及岸坡平整压实后,再施工石笼网垫。

石笼挡墙及石笼网垫施工采用人工进行。

第一节施工方法一、河道清淤1、施工方法根据**河道具体情况,经过实地查看及清淤方案论证,我单位确定采用泥浆泵清淤,并结合长臂挖掘机挖掘施工。

施工顺序按照顺河流方向,自上而下施工,具体施工步骤如下:①、机械准备:15KW泥浆泵两台,箱式运土车四台,普通双桥车辆四台,长臂挖掘机1~2台(视实际情况定),普通挖掘机两台。

首先沿河道两侧修建临时施工便道,靠近施工便道的淤泥用普通挖掘机挖掘装车外运,较远处则用长臂挖机挖掘装车外运,河道中心处则用高压水泵冲搅后再用泥浆泵抽至箱式运输车内外运。

②、河道清淤按照自上游至下游、先中央后两侧的顺序施工。

③、首先进行河道中央的淤泥挖掘。

我标段河道现状宽度在**米至**米之间,施工时挖掘机不能一次将河道中央的淤泥挖至河堤上,故河道中央的淤泥需经过2~3次倒运方能至河道两侧,然后将淤泥挖至河岸箱式运土车上外运。

④、由于采用水中清淤,淤泥含水量大,运输过程中容易造成道路及周边环境污染,因此一部分淤泥挖至岸边需经过晾晒后方可外运。

2、渣土运输及弃土场管理①、淤泥运输渣土运输将严格按照南京市有关渣土运输的有关规定,选用性能良好、车厢封闭较好、证件齐全的车辆,严格按照指定的线路行驶。

做到运输车辆不超载,车厢上部全部用篷布覆盖,避免运输过程中渣土散落污染市区道路及周边环境。

为防止渣土在运输过程中的乱倒、乱弃问题,在施工过程中我标段将采用开挖现场与弃土场双向签票的办法,坚决杜绝渣土乱倒、乱弃。

为保证车辆运输不对市区环境造成污染,在渣土运输的区间段内安排清洁人员,随时对车辆散落下来的土块、泥块进行清扫,并安排专人进行巡视。

②、弃土场管理河道工程弃土方,土方:** m3、淤泥:** m3;结构物基坑弃方,土方:** m3;共弃方量** m3。

拟定弃土场位于******部,弃土场为一片空地,面积约为**平方米,平均弃土高度为**m,弃土场共能容纳**方土方。

运输距离:从地块的中点到弃土场沿行车路线总共距离为:**公里。

为配合弃土场管理,安排普通挖掘机一台在弃土场,协助运输车到土、平整土场等。

弃土高度严格按照规划高度,禁止超区域、超高度弃土。

3、施工机械及劳动力配备1)、施工机械配备长臂挖掘机二台普通挖掘机二台装载机二台20t自卸车十五辆交通车一辆4、劳动力配备根据现场需求,我单位拟投入劳动25人,分别安排在清淤现场、弃渣场二、抛石固脚、护坡1、抛石固脚(1)、抛石方法选择:堤脚抛石可先用人工抛石和机械抛石,人工抛石劳动强度大,劳动力多、安全隐隐也多、施工进度慢,机械抛石受地形条件限制,施工进度快,效率高,本工程选用机械抛石与人工抛石相结合,凡是满足机械抛石的堤段先用挖掘机抛石,凡不能满机械做业堤段选用人工抛石,机械抛石采用自卸汽车运石料到各施工区段,挖机抓挖到抛石区;人工抛石采用抬石到抛石区。

(2)、本工程抛石在原抛石的基面上进行,且抛石宽度和深度均不大,机械和人工抛石均可一次成形,如抛石较深则可采用分层抛石,但第一层最好抛出水面,为第二层抛石创造条件。

2、人工整坡:每抛完一段人工进行坡面整理,使之符合计设要求。

3、施工技术要求1)、严格控制各施工段长度,每单元抛石长度为40~60m。

2)、根据现场察看和设计图纸、本标段施工区域抛护宽度情况,为了保证抛石准确、抛投均匀,从而确保设计图纸的抛投要求。

3)、在监理工程师在场的情况下,完成永久性控制导线、桩号及固定观测断面桩的布设,并在每个断面桩插上小红旗做上标记,确保定位不发生偏差。

4)、一单元抛投结束后,应分析抛投结果,以便及时调整施工方案和抛投方法。

5)、干抛石施工时靠近护坡脚时,必须采用岸上人工抬抛,接坡石(干抛石)必须采用岸上抬抛,这样能保证护脚工程与护坡的连接,确保护坎稳定。

4、抛石施工质量控制1)、材料质量控制抛石施工的施工材料比较单一,主要为块石,块石质量要求:(1)要求石质坚硬,遇水不易破碎或水解,湿抗压强度大于50Mpa,软化系数大于0.7,比重不小于2.65t/m3。

(2)不允许使用风化石、泥岩和薄片、条状、尖角等形状的块石。

(3)块石的粒径是关系到工程质量好坏的主要技术指标之一,往往错误地认为抛投的块石越大越好,越稳定。

根据多年抛石施工经验总结,抛投的块石只要能抵卸水底最大流速的冲击,能保持在河坡上的稳定即可,小粒径级配适宜的抛投块石可以增加覆盖层次,减少孔隙,防止河床泥砂淘刷,增强护岸效果,抛填块石粒径选择不小于0.25m。

2)、施工中应做好材料质量、运输、验收等工作的落实:(1)严把材料质量关:中标后,立即派出物资部有关人员至各采石场落实块石的供应。

选择符合施工要求的块石及落实供应量等事宜,并将信息反馈至项目经理部。

项目经理部根据石料的要求及供应量等情况,将任务下达到各供料单位。

(2)车辆运输:各运输车队提前将输运路线、运输时间及时与交管部门联系,取得他们的支持。

(3)石料验收方法:施工现场设置量方小组进行石料的检查验收工作。

石料的检查验收采用我公司护岸工程管理制度中有关验收方法。

(4)石料验收程序:抛石施工验收由验收小组验收员、记录员、施工员组成,共同负责验收工作,具体程序如下:●先由验收员按《施工验收规定》进行初验,提出主导意见;●验收员及时将验收意见告知验收小组成员,如无异议,则报请监理复查、抽查;●验收员将验收结果通知各运输车队,并编号发往各施工区段进行施工;凭验收单在在抛投点卸货。

卸货前,再由抛石区队长进行复检,确认无误后,方可卸块石。

(5)抛填区域内,露出杂草或其它漂浮杂物,立即予以清除。

(6)每天做好详细的施工记录,包括水文、气象、施工桩号、抛石量等原始施工记录。

(7)抛石护脚施工进度必须严格按照设计进度要求分段、分区实际控制,未经监理工程师批准不得提前结束抛填或改变区域抛填,一单元抛填结束后,须经监理工程师验收合格同意后方可移动定位进行下一单元施工。

5、、抛石固脚安全管理要点1)、两种抛石方式的特点机械抛石与人工抛石,人工抛石的特点是使用人数多,抛石人员出现意外落水的机率随抛石作业人数的增加同比增加,安全管理难度相对于机械抛石较大。

机械抛石的特点是参与人数少,作业人员出现意外落水的机率因为总体作业人数少而相对较小,但机械抛石对作业人员的作业人员的素质(操作技能、经验)要求较高,若出现意外落水事故,两种抛石方式相比,采用机械抛石方式的一次事故造成的损失(含事故影响)相对可能较大,本工程的抛石作业方式采用挖掘机抛石为主,人工抛石为辅。

2)、安全管理要点机械抛石作业的安全管理要点之首是防止两挖掘机在抛石作业中出现人员、机械的意外落水事故。

3)、保证挖掘机在作业安全的主要应对措施(1)执行机械抛石的挖掘机驾驶员及其辅助作业人员(施工员、机械操作人员)必须每人配备一件救生衣;临水作业时挖掘机驾驶员应穿好救生衣,作业时不得关闭驾驶门,以方便在紧急情况下逃生。

(2)挖掘机抛石前采取有效措施让挖掘机尽量平稳,挖掘机应挖石修路,待路铺好后,相对稳定时,挖机再抛石。

(3)挖机在抛石过程中,应尽可能地避免爬陡坡及下陡坎时抛石。

(4)解决施工与运输的矛盾3)、本工程运输量大(土方和石方)、任务重、车辆多,如何解决好施工与交通的矛盾是本工程的安全工作的重点和难点,若问题不能有效解决,工程就难于实现安全的按期完成。

因此,项目部在制定安全施工总体思路时,应把施工安全管理放在第一位,并充分考虑施工条件,精心组织、合理有序地安排施工顺序,确保安全、优质地完成施工任务三、石笼挡墙1、施工要求1)、石笼挡墙施工前,先组装好石笼,石笼骨架采用直径14mm钢筋焊接而成,每块石笼尺寸为3×2×1(长×宽×高,米)。

采用直径4mm镀锌铁丝编织丝网,丝网形状为六边形几何尺寸为6cm×3cm;石笼内所填石块,应选用容重大、坚硬为风化的石块,尺寸不小于8cm,外层应用大石块,并使石块棱角突出网孔。

石笼内侧可用小石块填充。

石笼下基础应平整密实。

编制石笼时,用机器将铁丝弯成网孔元件,在工地再编成网、成笼。

钢筋笼的焊接与编制,操作工艺应符合《公路桥涵施工技术要求》JTJ041-2000相关要求。

底层及端头石笼尺寸,可根据地表横坡对其尺寸进行调整,3×1×1米、4×2×0.5米均可。

在组装石笼过程中,要严格按照有关规定对石笼用14#铁丝绑扎,控制石笼绑扎间距,绑扎间距宽度不能超过35cm。

2)石笼安装时,立面方向上层与下一层错开1.5米,剖面方向上层与下一层错开1米,互相掺压以形成一个整体,保证其稳定性,充分发挥其防护作用。

先测量定好位置,依照设计图纸要求的坡度做好坡度架,石笼要联结绑扎,确保石笼位置不能错位。

3)、石笼安装后进行填充石料时,要注意中间隔网不能受压,外侧用木方或钢管固定,以免石笼变形。

4)、石料填充时,必须采用坚硬的石头,级配要均匀,填充料中严禁有风化石,粒径要符合有关规定及设计要求,其中粒径8~25cm占80%以上,20%为级配的碎石。

投放填充以机械、人工配合,进行分层投放,投料高度不能超过35cm,严禁一次性填满。
