施工现场扬尘防治资料~全套
施工现场扬尘治理资料

施工现场扬尘治理资料目录一、扬尘治理体系图二、扬尘值班制度三、项目部防尘治理值班表四、防扬尘工作责任制五、扬尘治理领导小组名单及分工六、扬尘预防治理应急预案七、扬尘预防治理方案扬尘治理体系图扬尘值班制度一、在值班过程中要树立对公司财产高度负责的精神。
二、值班人员值班时要在下班前保持手机畅通,以便于联系。
三、值班人员要坚守岗位,不得擅自离岗。
值班人员由于其它原因不能值班的,应先行请假或请其它人员代替并报领导批准。
重要任务必须离开时,应找人替代,不得出现脱岗、离岗现象。
四、要认真处理好当班事宜,并做好值班记录,妥善保管、处置好来文来电、重要来访,严格做到事事有登记,件件有着落。
五、值班人员值班期间应根据值班任务的要求,做到勤巡视,勤检查。
在规定的时间内加强巡视,认真检查门、窗、厂区的情况,做好防盗、防火、防灾等工作。
六、值班人员须及时处理协调值班期间的突发事情,并详细做好记录。
若遇到特殊情况,不能处理的应及时联系公司领导。
七、值班期间值班人员不得喝酒和聚众娱乐,不得带无关的人员入岗。
八、办好领导临时交办的各项工作任务。
九、值班下班前进行交接,把当天未处理完的事项详细记在值班记录上,并须向接班人交代清楚。
十、值班要有一名领导带班,至少一名同志值班。
十一、值班人员在值班时间内如擅离职守,公司应给予通报批评及100元罚款处分,造成重大损失者,应从重论处。
项目部防尘治理值班表施工单位:项目名称:防扬尘工作责任制防扬尘工作责任重大,必须建立健全各种防扬尘责任制度,实现正规化、规范化,做到各项工作有章可循,防扬尘责任制包括以下几个方面:(一)项目经理负责制项目经理责任制是各种防扬尘责任制的核心,是防扬尘工作的重要保证,也是长期以来防扬尘工作中行之有效的措施。
防扬尘需要动员和调动各部门各方面的力量,各项目部全力以赴,发挥各自的职能优势,同心协力共同完成。
因此,防扬尘指挥机构需要项目经理亲自主持,全面领导和指挥防扬尘工作,实行项目经理负责制。
施工现场扬尘防治资料(2018)-全套

天一杰座项目施工现场扬尘防治资料汇总神州建设集团有限公司目录1.施工扬尘防治领导小组2.施工扬尘防治领导小组工作职责3.施工扬尘防治管理计划4.施工现场扬尘防治专项方案5.施工扬尘防治项目分工职责6.施工扬尘防治制度7.施工扬尘防治责任制8.施工扬尘防治专项经费清单9.施工扬尘防治检查记录天一杰座项目施工扬尘防治领导小组神州建设集团有限公司施工扬尘防治领导小组注:领导小组下分别设立监督小组和工作小组。
天一杰座项目施工扬尘防治领导小组工作职责神州建设集团有限公司施工扬尘防治领导小组工作职责1.认真贯彻落实国家《环境保护法》,贯彻执行《城市房屋建筑和市政基础设施工程及道路扬尘污染防治标准》,以及行业主管部门关于保护环境、控制扬尘污染的有关规定,将控制扬尘污染落实到整个施工过程中。
2.制定控制扬尘污染计划和管理目标,编制专项方案,落实控制措施和经费协调,建立和健全施工扬尘防治各项管理规章制度,并针对目标落实管理责任制。
3.加强宣传发动,组织广大职工进行环保意识及控制扬尘污染知识的学习,增强全员意识,促进本工程防扬尘污染工作的全面开展。
4.加强现场施工扬尘污染的控制,增强防范设施,规范施工行为,杜绝一切产生扬尘的污染源。
5.推行科学管理,改善施工工艺,利用可行性、合理化的施工材料、设施、工具等来控制扬尘的产生,将施工扬尘问题作为技术攻关项目,实施重点控制。
6.搞好横向联系,主动接受环保以及上级部门的检查指导,听取群众意见,不断探索,使施工扬尘防治工作有条不紊地开展。
神州建设集团有限公司天一杰座项目二○一八年三月天一杰座项目施工扬尘防治管理计划神州建设集团有限公司施工扬尘防治管理计划一、编制依据1、《中华人民共和国环境保护法》2、《中华人民共和国环境影响评价法》3、《中华人民共和国大气污染防治法》4、《中华人民共和国固体废物污染环境防治法》二、工程概况1、工程性质工程名称:天一杰座项目建设单位:武威天一集团房地产开发有限责任公司设计单位:时代建筑设计研究院(福建)公司监理单位:甘肃新一工程咨询有限责任公司施工单位:神州建设集团有限公司2、工程地理位置及周围环境情况本工程为武威市凉州区原肉粮厂铁路、南二环北侧,西侧为市政规划绿地。
施工现场扬尘防治资料-全套

施工现场扬尘防治资料-全套摘要在建筑施工现场,扬尘是一个普遍存在的问题。
扬尘不仅会影响周围环境和空气质量,还会对工人的健康造成威胁。
因此,有效防治施工现场的扬尘对于保证施工现场的安全和环保非常重要。
本文档了一系列施工现场扬尘防治的资料,包括扬尘防治技术、设备、管理、法规等方面的内容,旨在帮助施工现场进行有效的扬尘防治工作。
扬尘防治技术喷水降尘技术喷水降尘技术是常见的扬尘防治技术之一。
其原理是在施工现场采用喷淋设备,进行适量的喷水,减少空气中的悬浮颗粒物。
喷水降尘技术可以有效地降低施工现场的粉尘浓度,并减少扬尘的发生。
但需要注意的是,过量的喷水会增加施工现场的湿度、泥浆、积水等问题,需要合理调整。
掩埋技术掩埋技术是在施工现场对建筑材料和垃圾进行覆盖、掩埋,阻止扬尘的扩散。
施工现场可以采用专门的地面掩埋器具或其他设备,将建筑垃圾等掩埋在地下或其他地方,从而减少扬尘问题。
掩埋技术最大的优点是对现场环境的污染比较小,但需要注意施工现场要选择合适的掩埋场地,以免影响周围的环境。
洒水道路洒水道路也常用于施工现场的扬尘防治。
洒水道路是指在承载建筑材料和运输车辆的路面上,进行适量的洒水,减少路面灰尘。
通过对道路进行清洗,可以减轻扬尘问题,保证交通和施工顺畅进行。
但也需要注意,过量的洒水可能会增加道路的湿滑程度,影响运输的安全。
压缩空气扫路压缩空气扫路是另一种有效的施工现场扬尘防治技术。
压缩空气可以便捷地清除施工现场的灰尘和垃圾,特别是对比较难以到达的角落和缝隙,效果更佳。
压缩空气扫路有助于维护清洁的施工现场,但需要注意安全事项,避免压缩空气对工人和设备造成伤害。
扬尘防治设备扬尘防治车扬尘防治车是一种扬尘防治设备,在施工现场被广泛应用。
扬尘防治车是一种特别设计的车辆,具有喷雾和洒水功能。
扬尘防治车可以快速有效地降低施工现场的扬尘,特别是在道路铺设和大面积扬尘时效果显著。
扬尘防治车的使用不仅可以保证施工现场的卫生和清洁,还可以提高环保水平,满足相关法规的要求。
施工现场扬尘控制全套施工资料

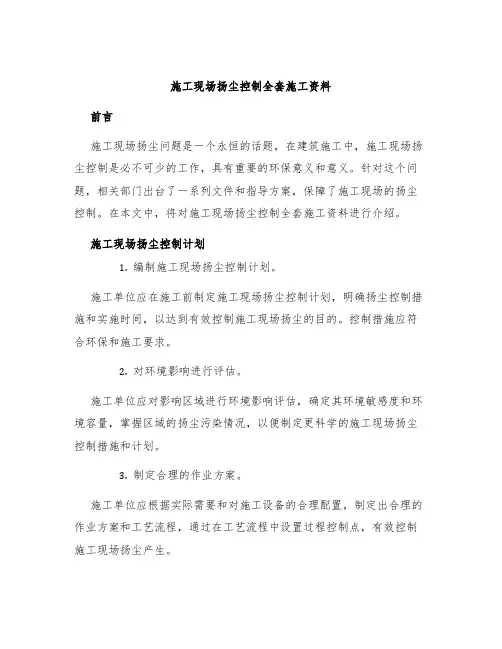

施工现场扬尘控制全套施工资料前言施工现场扬尘问题是一个永恒的话题,在建筑施工中,施工现场扬尘控制是必不可少的工作,具有重要的环保意义和意义。
针对这个问题,相关部门出台了一系列文件和指导方案,保障了施工现场的扬尘控制。
在本文中,将对施工现场扬尘控制全套施工资料进行介绍。
施工现场扬尘控制计划1.编制施工现场扬尘控制计划。
施工单位应在施工前制定施工现场扬尘控制计划,明确扬尘控制措施和实施时间,以达到有效控制施工现场扬尘的目的。
控制措施应符合环保和施工要求。
2.对环境影响进行评估。
施工单位应对影响区域进行环境影响评估,确定其环境敏感度和环境容量,掌握区域的扬尘污染情况,以便制定更科学的施工现场扬尘控制措施和计划。
3.制定合理的作业方案。
施工单位应根据实际需要和对施工设备的合理配置,制定出合理的作业方案和工艺流程,通过在工艺流程中设置过程控制点,有效控制施工现场扬尘产生。
1.控制施工工地道路和裸露土地面。
(1)在施工现场主要道路两侧及面积较大的裸露土地面积采取覆盖物覆盖,如浇筑水泥砂浆覆盖;(2)对裸露的土地表面进行雾水喷淋;(3)对土地表面采用砂、石、地砖等进行固结,(4)确保道路洒水车和喷头清洗的频率和足够清洗时间。
2.控制建筑施工过程中扬尘来源。
(1)提高施工设备的维护和保养的效率;(2)限制施工现场建筑垃圾、混凝土、石料等材料的堆放,减少破碎和装卸的手续,和减少送货车辆进出施工现场的频率,同时按照有关规定和建筑垃圾的处理方法实施个别处理;(3)采取对施工设备的强制清洗,维持设备外表清洁、内部干净,并及时清理施工设备周围的杂物;(4)采取布袋除尘器、排气气罩和排烟管等进行扬尘减排和较长距离的排放。
3.施工现场扬尘控制设施建筑工地应设立垃圾吸尘器井,低压除尘器,粉尘聚集器,封闭式动力收尘设备,真空吸尘器等扬尘控制设施。
通过设置扬尘控制设施,有效控制施工现场扬尘产生。
施工单位应对现场施工人员进行扬尘控制培训,将相应的扬尘控制要求和措施介绍给现场管理和作业人员,保证他们能够清晰理解和掌握工作要领。
扬尘治理全套资料

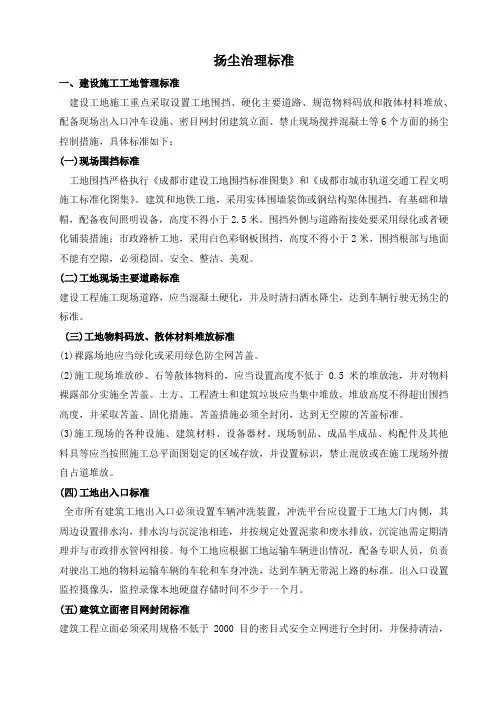

扬尘治理标准一、建设施工工地管理标准建设工地施工重点采取设置工地围挡、硬化主要道路、规范物料码放和散体材料堆放、配备现场出入口冲车设施、密目网封闭建筑立面、禁止现场搅拌混凝土等6个方面的扬尘控制措施,具体标准如下:(一)现场围挡标准工地围挡严格执行《成都市建设工地围挡标准图集》和《成都市城市轨道交通工程文明施工标准化图集》。
建筑和地铁工地,采用实体围墙装饰或钢结构架体围挡,有基础和墙帽,配备夜间照明设备,高度不得小于2.5米。
围挡外侧与道路衔接处要采用绿化或者硬化铺装措施;市政路桥工地,采用白色彩钢板围挡,高度不得小于2米,围挡根部与地面不能有空隙,必须稳固、安全、整洁、美观。
(二)工地现场主要道路标准建设工程施工现场道路,应当混凝土硬化,并及时清扫洒水降尘,达到车辆行驶无扬尘的标准。
(三)工地物料码放、散体材料堆放标准(1)裸露场地应当绿化或采用绿色防尘网苫盖。
(2)施工现场堆放砂、石等散体物料的,应当设置高度不低于0.5米的堆放池,并对物料裸露部分实施全苫盖。
土方、工程渣土和建筑垃圾应当集中堆放,堆放高度不得超出围挡高度,并采取苫盖、固化措施。
苫盖措施必须全封闭,达到无空隙的苫盖标准。
(3)施工现场的各种设施、建筑材料、设备器材、现场制品、成品半成品、构配件及其他料具等应当按照施工总平面图划定的区域存放,并设置标识,禁止混放或在施工现场外擅自占道堆放。
(四)工地出入口标准全市所有建筑工地出入口必须设置车辆冲洗装置,冲洗平台应设置于工地大门内侧,其周边设置排水沟,排水沟与沉淀池相连,并按规定处置泥浆和废水排放,沉淀池需定期清理并与市政排水管网相接。
每个工地应根据工地运输车辆进出情况,配备专职人员,负责对驶出工地的物料运输车辆的车轮和车身冲洗,达到车辆无带泥上路的标准。
出入口设置监控摄像头,监控录像本地硬盘存储时间不少于一个月。
(五)建筑立面密目网封闭标准建筑工程立面必须采用规格不低于2000目的密目式安全立网进行全封闭,并保持清洁,封闭严密。
施工现场扬尘、烟尘防治措施

施工现场扬尘、烟尘防治措施
一、施工场地硬化
为了减少扬尘的产生,施工现场的道路和作业区域应进行硬化处理。
通过浇筑混凝土、铺设石板或耐压材料等手段,确保地面坚固、平整,能够有效防止灰尘在施工过程中飘散。
二、洒水降尘
在施工过程中,使用洒水车对施工现场进行定时洒水,保持地面湿润,可以有效降低扬尘的产生。
同时,对于已经产生的扬尘,洒水也是一种有效的降尘方式。
三、设置挡风抑尘板
在施工现场周围设置挡风抑尘板,可以阻挡风力对扬尘的传播,从而降低空气中的粉尘浓度。
挡风抑尘板的设置应根据现场实际情况进行合理布局,以达到最佳的抑尘效果。
四、使用除尘设备
在施工机械和车辆中安装除尘设备,如雾炮、喷嘴等,
可以有效地捕集机械工作时产生的烟尘和粉尘。
同时,对于砂石料等易产生粉尘的材料,应使用密闭式设备进行加工和运输,以减少粉尘的逸散。
五、安装雾炮装置
在施工现场安装雾炮装置,利用高压水雾对空气中的粉尘进行净化。
雾炮装置的射程和覆盖面应满足现场需要,以便能够全面净化作业区域的空气,降低粉尘浓度。
六、规范物料堆放
施工现场的材料和物料应规范堆放,避免散乱摆放导致二次扬尘的产生。
物料应存放在指定的仓库或遮盖物内,以减少风吹或人为造成的粉尘飘散。
七、定期清运渣土
施工现场的渣土和废料应及时清运出场地,避免长时间堆放导致粉尘的积累和扬尘的产生。
清运时应采取密闭运输的方式,减少运输过程中的粉尘逸散。
土方现场防尘专项施工方案资料

土方现场防尘专项施工方案资料一、背景介绍目前,在建筑施工项目中,土方工程是不可或缺的一项工作,然而土方施工过程中产生的扬尘污染问题也是不容忽视的。
扬尘对环境和人体健康都会带来一定的危害,因此有必要制定土方现场防尘专项施工方案来解决这一问题。
二、风险评估在制定土方现场防尘专项施工方案之前,首先需要对土方施工过程中的扬尘风险进行评估,包括:1.施工区域的环境特点和地理位置。
2.工地周边的气象条件和风速风向。
3.施工活动产生的扬尘浓度和扩散范围。
4.对人体健康和安全的影响。
5.其它可能带来的环境问题。
三、防尘措施基于风险评估结果,制定适当的防尘措施,包括但不限于以下几个方面:1.施工区域前期准备:在土方施工开始前,需要对施工区域进行清理,清除掉已有的杂草和尘土,并进行湿润处理,以减少土地表面的扬尘。
2.施工区域覆盖:在土方施工现场使用防尘网或覆盖土方堆放区域,以减少土方堆放区域的扬尘。
同时,使用遮雨棚等设施来覆盖土方堆放区域,以防止雨水冲刷和扬尘。
3.湿法施工:在土方施工过程中,使用湿法施工方法,即在土方作业现场进行湿润处理,以减少扬尘的产生。
可以使用喷淋设备进行喷洒,也可以使用洒水车进行作业现场的湿润处理。
4.路面覆盖:在土方施工现场的道路和场地上进行路面覆盖,使用砂土、水泥或者沥青等材料进行覆盖,以减少土方作业和交通产生的扬尘。
5.环境监测:施工期间需要进行定期的环境监测,包括测量扬尘浓度、风速风向、噪音等参数,以及对人员进行健康监测,确保防尘措施的有效性。
四、培训和宣传为了使施工人员和相关人员了解土方现场防尘专项施工方案的实施要求,需要进行相关培训和宣传工作,包括:1.培训施工人员:对参与土方施工的人员进行相关培训,包括土方施工现场的扬尘风险和防尘措施的介绍,以及相关操作技能的培训。
2.宣传工作:在施工现场设置宣传栏,展示土方现场防尘专项施工方案的内容和实施效果,提醒施工人员和相关人员注意防尘措施的执行。
土方现场防尘专项施工方案资料

土方现场防尘专项施工方案资料
一、项目背景
近年来,随着城市建设的不断推进,土方工程在各类工程项目中占据重要地位。
然而,在土方施工过程中,扬尘污染问题逐渐显现,严重影响了环境质量和周围居民的生活。
为了有效应对土方现场扬尘问题,本方案特制定土方现场防尘专项施工方案资料,以提升施工作业的环境管理水平。
二、施工内容
1.排布施工区域边界,实行封闭施工管理;
2.安排专业人员进行现场扬尘监测;
3.配备封闭式加湿设备,降低施工现场扬尘;
4.对施工车辆实行定期洗车,减少扬尘来源;
5.使用环保型防尘罩材料,覆盖裸露土方;
三、施工措施
•每日清理施工场地,保持干净整洁;
•使用洗尘车辆定期对施工区域进行洗扫;
•加强施工人员防尘意识教育,提高管理水平;
•定期组织扬尘污染防治专项培训会议;
•配备适量的防尘口罩、防护镜等防护用具;
四、效果评估
经过执行土方现场防尘专项施工方案资料后,实施效果明显,扬尘污染得到有
效控制。
现场空气质量得到明显改善,周围环境也得到有效保护,提升了工程形象和施工质量。
五、总结
土方现场防尘专项施工方案资料旨在通过多种手段全面降低土方施工现场扬尘
污染,有效保护环境和工人健康,提升工程建设品质。
在今后的土方工程施工中,应按照方案要求认真执行,不断完善防尘管理措施,共同打造绿色、环保的施工环境。
以上就是土方现场防尘专项施工方案资料的具体内容和措施,希望可以为各位
工程师和相关从业人员在实际工作中提供一定借鉴和参考价值。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
*******工程施工现场扬尘防治资料汇总********目录1.施工扬尘防治领导小组2.施工扬尘防治领导小组工作职责3.施工扬尘防治领导小组工作会议纪要4.施工扬尘防治管理计划5.施工现场扬尘防治专项方案6.施工扬尘防治项目分工职责7.施工扬尘防治点平面图8.施工扬尘防治制度9.施工扬尘防治责任制10.与相关人员签订的保洁责任书11.施工扬尘防治检查记录12.施工扬尘防治责任制考核表13.施工扬尘防治专项经费清单14.楼层建筑垃圾清理记录15.木工区废料清理记录16.废弃物处理记录17.沉淀池及排水沟清理记录18.脚手架垃圾清理记录19.防尘洒水记录20.车辆进出清洗记录21.现场施工扬尘防治工作台账22.上级关于施工扬尘防治的文件*******工程施工扬尘防治领导小组********施工扬尘防治领导小组注:领导小组下分别设立监督小组和工作小组。
*******工程施工扬尘防治领导小组工作职责********施工扬尘防治领导小组工作职责1.认真贯彻落实国家《环境保护法》,贯彻执行《》,以及行业主管部门关于保护环境、控制扬尘污染的有关规定,将控制扬尘污染落实到整个施工过程中。
2.制定控制扬尘污染计划和管理目标,编制专项方案,落实控制措施和经费协调,建立和健全施工扬尘防治各项管理规章制度,并针对目标落实管理责任制。
3.加强宣传发动,组织广大职工进行环保意识及控制扬尘污染知识的学习,增强全员意识,促进本工程防扬尘污染工作的全面开展。
4.加强现场施工扬尘污染的控制,增强防设施,规施工行为,杜绝一切产生扬尘的污染源。
5.推行科学管理,改善施工工艺,利用可行性、合理化的施工材料、设施、工具等来控制扬尘的产生,将施工扬尘问题作为技术攻关项目,实施重点控制。
6.搞好横向联系,主动接受环保以及上级部门的检查指导,听取群众意见,不断探索,使施工扬尘防治工作有条不紊地开展。
*********************项目部二○一六年六月*******工程施工扬尘防治领导小组工作会议纪要********施工扬尘防治领导小组工作会议纪要施工扬尘防治领导小组工作会议纪要施工扬尘防治领导小组工作会议纪要施工扬尘防治领导小组工作会议纪要施工扬尘防治领导小组工作会议纪要施工扬尘防治领导小组工作会议纪要*******工程施工扬尘防治管理计划********施工扬尘防治管理计划一、编制依据1、《中华人民国环境保护法》2、《中华人民国环境影响评价法》3、《中华人民国大气污染防治法》4、《中华人民国固体废物污染环境防治法》5、《省建筑施工扬尘防治管理暂行规定》二、工程概况1、工程性质工程名称:*******工程建设单位:*********设计单位:*************监理单位:**********管理施工单位:********2、工程地理位置及周围环境情况*******工程位于***********************,所处地段比较复杂,西沿***********************,西南面为居民区,东面紧邻*************村,南面为长丰大道。
3、结构概况*******工程包括1-30#楼,此11栋建筑总面积为58995.83m2;根据现场实际情况开工建设的有1#、2#、3#、4#4幢;其余二期工程待有条件后开工。
三、控制目的本工程从桩基、基础、结构到装饰、总体工程结束,施工中不规操作、材料的进出场、自然环境因素等,均会造成扬尘污染。
且本工地处于徐汇区繁华地段,因此施工中的扬尘污染将直接危害广大职工和周边居民的身体健康,同时也将造成重大环境污染,给社会造成不良影响,因此实施施工扬尘防治,保护环境,维护施工人员的身体健康,成为项目部切实抓好的环境保护工作之一。
四、管理目标1、施工扬尘污染控制达标;2、无居民重大投诉;3、无因施工扬尘防治不善造成的上级处罚和通报批评;4、上级部门检查验收达标;5、创建施工扬尘污染控制示工地6、其中,扬尘防治达标的具体指标有:工地围墙、大门封闭;硬地坪达到100%;堆土用密目网覆盖;木工棚全封闭;建筑垃圾入库、每天清运;材料进出采用自动覆盖车辆,车辆进出用水冲洗;使用商品混凝土、商品砂浆;生活垃圾袋装化;脚手架密目网全封闭;施工区、生活区、办公区洒水清扫。
五、组织建立本工程建立由建设单位领导,监理单位监督,施工单位工作的管理网络,负责施工现场扬尘污染控制的策划、组织、落实、并从财力、物力、人力上实施战略布置,将本工程的施工扬尘防治溶入到整个管理中。
六、责任制考核实施施工现场扬尘防治,责任在领导,管理在岗位,关键是班组。
因此项目部必须在建立和健全各项扬尘防治规章制度的基础上,落实各级管理责任,将施工扬尘防治与安全生产和文明施工管理紧紧联系在一起,使之终贯穿于整个施工管理过程中,成为安全生产保证体系环境因素的一个补充要素,实施全过程、全方位控制。
1、项目经理是施工扬尘污染控制的责任人,须对施工现场的扬尘污染控制负全面责任;2、各管理岗位人员须对施工扬尘防治列入施工全过程管理的畴,对照自己的指责,加强管理;3、班组长是施工扬尘污染控制的第一责任人,须对施工现场的扬尘污染控制负全面责任;4、上级公司以及行业主管部门宜与项目经理签订责任状,将完成施工扬尘污染控制的目标与项目经理责任考核挂钩,以进一步推进本工程扬尘防治工作的有序开展;5、项目经理宜与各相关人员签订管理岗位责任书,按安全生产责任考核表进行考核;6、项目部宜与各施工班组操作人员落实施工扬尘防治责任,制定奖罚制度,以推动施工扬尘污染控制的进程。
七、控制点1、工地围墙及大门封闭控制2、现场硬地坪施工3、现场材料进出扬尘防治4、混凝土使用5、土方施工扬尘防治6、砂浆的使用7、建筑垃圾处理8、生活垃圾处理9、工地脚手架施工现场扬尘防治10、结构楼层施工扬尘防治11、木工房管理12、装饰施工阶段扬尘防治八、管理控制1、日常管理(1)施工现场保洁施工区派清扫班每日进行定时清扫,及时洒水,确保路面清洁;日常车辆进料,必须对车辆进行冲洗,保证灰土不带出工地。
生活区、办公区由保洁员每天进行日常清扫工作;1)每日进行1至2次清扫,清扫的灰尘和垃圾必须及时处理至垃圾存放点,不得滞留;2)在清扫前,必须对路面、地面进行洒水,防止清扫时产生扬尘而污染周边环境;3)车辆进料必须进行登记,车辆出门必须进行洗车,入料车辆拒不执行洗车,一律不予放行,并及时报告项目部;4)做好保卫工作,与本工程无关的扬尘污染源禁止带进工地;5)生活区垃圾箱必须及时更换垃圾袋,及时清运,及时上盖。
(2)沉淀池施工现场的沉淀池由清扫班清扫,并形成记录。
1)工地沉淀池必须做到三级沉淀;2)日常每月一次沉淀池进行清理,特殊情况下(如浇灌混凝土)必须及时清理,保证管道畅通;3)不得将漂浮物和固体物件排入沉淀池;4)专池专用,不得代替其它排水池;5)不得损坏沉淀池;6)定期对沉淀池的沉淀排污情况进行检查,保证排污达标。
(3)专用建筑临时储存间管理建筑垃圾临时储存间由材料员负责管理,及时通知环卫部门清理。
1)建筑垃圾必须分类堆放,不得混堆;2)禁止超量堆放;3)保持周边清洁,不得散落;4)及时做好记录(4)木工区管理木工区由木工机械操作员日常负责管理,必须确保木工区产生的粉尘、废料不污染环境。
1)木工区由木工机械操作员管理;2)木工区四周用密目网全部围起来,相应位置留门;3)保持木工区整齐、整洁、及时清理锯木及废料,锯木及刨花等必须装袋后清运至指定地点,必要时可进行喷水湿润后再清理。
4)专间专用,禁止将木工区作他用。
(5)垃圾及材料运输管理垃圾及砂石等材料的运输,能导致在运输途中的撒、漏、扬等不良现场,造成扬尘污染和其它环境影响,必须实施控制。
1)垃圾的清运和砂石材料的进场必须由车厢自动翻盖的车辆实施封闭运输,无此设备的车辆禁止进场运输;2)禁止超载,必须保证车厢封闭完整,不留漏缝;3)车辆出门必须用水冲洗;4)自动反倒时必须缓慢进行,禁止猛加油门而造成排气管冲灰产生扬尘。
(6)露天材料堆放管理钢筋、黄砂、石子等均为工地露天堆放材料,如管理不好,将产生钢筋粉飞扬、砂石尘飞扬等粉尘污染,因此必须加以控制。
1)严格控制成型钢筋进场,钢筋进场后立即整理归堆上架,做好标识;2)石子、黄砂堆放在专用区域,控制进料量,做到随到随用,不得大量囤积;3)石子、黄砂必须堆积方正,底脚整齐,干净,并将周边及上方拍平压实,用密目网进行覆盖,如过分干燥,必须及时洒水;4)使用砂石时禁止将所有遮盖的密目网全部打开,稍打开一角,用后拍平盖好。
2、阶段性管理在加强基础设施日常管理同时,必须按以下五个阶段进行动态管理,由负责同志定期或不定期做好扬尘污染的监控工作。
(1)桩基及围护阶段1)桩基施工时泥浆排放沟须经常清理沉淀泥浆,废浆池、循环池壁及池周围地坪上有散落泥浆及时清理,勿使泥浆干硬后产生粉尘。
2)施工过程中所有施工机械、设备、进出车辆、材料如被泥浆溅染须及时清理保洁。
3)桩孔埋设护筒、导墙制作前的沟槽开挖、城墙成槽施工时产生的土方须及时集中堆放,遇高温天气须对暴露在外层的泥土洒水使其保持湿润,并在48小时外运出场。
4)必须控制电焊气割等废气排放以及材料装卸所产生的钢筋锈粉飞扬、砂石尘飞扬等粉尘污染。
5)地墙施工用泥浆拌制台封闭,不得有透风漏鱼现场;材料必须分类堆放,不得混堆;每日进行清扫,保持整洁,地面无积灰;作业人员必须戴口罩。
6)对可能产生粉尘的施工,采取先洒水或在施工中喷水的办法减少粉尘的产生,尽可能选用环保型的低排放施工机械,并在排气口下方的地面浇水冲洗干净,防止排气将尘土扬起飞散。
(2)基础施工阶段1)与土方施工单位签订文明施工管理协议,协议中必须强调防止施工扬尘污染的责任制,共同做好扬尘防治;2)工程土方开挖时合理安排施工进度与车辆安排,做到随挖随外运;3)土方开挖时合理安排施工进度与车辆安排,做到随挖随外运;4)除做好硬地坪外,其它露土部位必须保持密实,不得随意开挖翻土。
(3)结构施工阶段1)所搭设的脚手架必须全部密目网进行外围封闭,密目网达到2000目,无损坏和漏洞,旧网在使用前必须清洗干净;2)结构周边的临边防护必须用密目网设置,底部设置防空隙的踢脚板,防止垃圾从楼层外围散落而产生扬尘;3)现场一律使用商品混凝土和砂浆(或袋装干砂浆)4)楼层清理垃圾时,预先洒水湿润。
待湿透后再进行清扫,各楼层垃圾集中堆放,用劳动车从施工升降机清运至地面,为防止垃圾在清理时应分吹、抖动而产生扬尘,在使用劳动车清运时,每部车上都必须遮盖密目网。
禁止从预留筒、天井或电梯井向下抛扔垃圾,更不准从结构外围抛扔垃圾;5)清理脚手架垃圾时,禁止抛翻和拍打竹底笆,必须预先进行洒水,然后用扫把清扫,集中堆放在楼层,用劳动车运下;6)清扫电梯井垃圾时,禁止使用抖动安全网的方法,必须用特殊工具伸入网进行舀清;7)屋面进行隔热保温施工时,珍珠岩隔热板必须尽量整块铺贴,如需切断,必须在封闭的箱子进行,防止珍珠岩碎末洒落飞扬,造成污染。
