路基桥梁隧道工程施工进度指标
公路工程施工进度计划方案

公路工程施工进度计划方案一、工程概述本项目为某等级公路工程,起讫点为K0+000至K50+000,全长50公里。
工程内容包括路基、路面、桥梁、隧道、涵洞、交通设施等。
工程总投资为XX亿元,预计工期为XX个月。
二、施工进度计划目标1. 确保整个工程项目按期完工,满足通车要求。
2. 保证施工过程中各项指标达到优良,提高工程质量。
3. 加强施工现场安全管理,降低安全事故发生率。
4. 控制成本,提高投资效益。
三、施工进度计划编制依据1. 工程设计文件及相关技术标准。
2. 施工合同及招标文件。
3. 施工现场条件及资源配置。
4. 施工经验和类似工程案例。
四、施工进度计划编制1. 总体进度计划整个工程项目分为四个阶段:准备阶段、施工阶段、验收阶段和通车阶段。
各阶段进度安排如下:(1)准备阶段:1个月。
完成施工现场踏勘、设计交底、施工图纸审查等工作。
(2)施工阶段:XX个月。
按照工程内容分项施工,各分项工程进度合理安排,确保整体进度可控。
(3)验收阶段:1个月。
完成各分项工程验收工作,确保工程质量达到优良。
(4)通车阶段:1个月。
完成工程结算、移交手续,实现全线通车。
2. 详细进度计划(1)路基工程:共计XX个月。
包括清表、挖填、压实、排水、防护等工序。
根据地质条件、地形地貌及施工季节合理划分施工段,确保路基质量。
(2)路面工程:共计XX个月。
包括基层、面层施工,注重材料质量控制和施工工艺。
(3)桥梁工程:共计XX个月。
按照桩基、下部结构、上部结构、附属设施的顺序施工,确保桥梁安全、美观、耐久。
(4)隧道工程:共计XX个月。
按照开挖、支护、衬砌、通风、照明等工序合理组织施工。
(5)涵洞工程:共计XX个月。
根据地质、地形条件,合理选择涵洞类型,确保涵洞结构安全、功能完善。
(6)交通设施工程:共计XX个月。
包括标志、标线、护栏、照明等设施的施工,确保交通安全、舒适、便捷。
五、施工进度计划实施与控制1. 建立健全施工进度管理制度,明确各岗位职责。
水平隧洞掘进与混凝土衬砌进度指标参数表

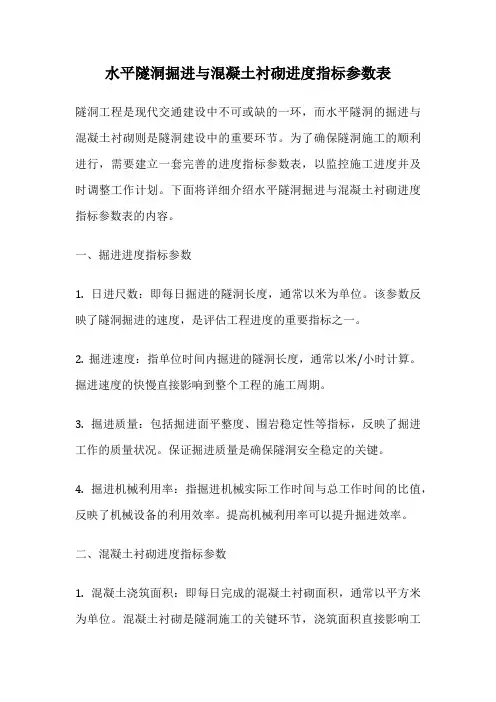

水平隧洞掘进与混凝土衬砌进度指标参数表隧洞工程是现代交通建设中不可或缺的一环,而水平隧洞的掘进与混凝土衬砌则是隧洞建设中的重要环节。
为了确保隧洞施工的顺利进行,需要建立一套完善的进度指标参数表,以监控施工进度并及时调整工作计划。
下面将详细介绍水平隧洞掘进与混凝土衬砌进度指标参数表的内容。
一、掘进进度指标参数1. 日进尺数:即每日掘进的隧洞长度,通常以米为单位。
该参数反映了隧洞掘进的速度,是评估工程进度的重要指标之一。
2. 掘进速度:指单位时间内掘进的隧洞长度,通常以米/小时计算。
掘进速度的快慢直接影响到整个工程的施工周期。
3. 掘进质量:包括掘进面平整度、围岩稳定性等指标,反映了掘进工作的质量状况。
保证掘进质量是确保隧洞安全稳定的关键。
4. 掘进机械利用率:指掘进机械实际工作时间与总工作时间的比值,反映了机械设备的利用效率。
提高机械利用率可以提升掘进效率。
二、混凝土衬砌进度指标参数1. 混凝土浇筑面积:即每日完成的混凝土衬砌面积,通常以平方米为单位。
混凝土衬砌是隧洞施工的关键环节,浇筑面积直接影响工程的进度。
2. 浇筑速度:指单位时间内完成的混凝土衬砌面积,通常以平方米/小时计算。
提高浇筑速度可以缩短工程周期,节约成本。
3. 混凝土质量:包括混凝土配合比、坍落度、抗压强度等指标,确保混凝土衬砌的质量达标。
优质的混凝土是隧洞使用寿命的保障。
4. 模板拆除周期:指混凝土衬砌完成后,模板拆除的时间周期。
合理安排模板拆除周期可以提高施工效率。
水平隧洞掘进与混凝土衬砌进度指标参数表是隧洞工程施工管理的重要工具,通过监控各项指标的实时数据,可以及时调整施工计划,保证工程按时按质完成。
各项指标之间相互关联,相互影响,需要综合考虑,科学制定进度计划,确保隧洞工程的顺利进行。
希望以上内容能够对隧洞工程的相关人员提供参考和借鉴,促进工程的顺利进行。
公路工程估算指标

公路工程估算指标一、工程量估算指标:1.设计长度:公路工程的设计长度是指公路线路的总长度,一般以公里为单位进行计量。
2.移填方量:公路工程中的移填方量是指路基的挖方和填方的总量,以立方米为单位进行计量。
3.梁板用钢量:公路工程中桥梁和隧道的梁板用钢量是指桥梁和隧道中所使用的钢材的总量,以吨为单位进行计量。
4.涵洞拱顶面积:公路工程中的涵洞拱顶面积是指涵洞拱顶的总面积,以平方米为单位进行计量。
5.基础周长:公路工程中各种基础的周长是指基础底面的周长,以米为单位进行计量。
二、质量要求估算指标:1.灵活性指标:公路工程中的灵活性指标是指公路的弯曲半径和坡度等,需根据公路等级、设计速度和交通流量等因素进行综合计算。
2.承载力指标:公路工程中的承载力指标是指路面的承载力和钢梁的承载力等,需根据路面材料、路面结构和桥梁结构等因素进行综合计算。
3.安全性指标:公路工程中的安全性指标是指交通标志、路灯、护栏等设施的数量和布设要求,需根据交通管理法规和安全性要求进行计算。
三、技术要求估算指标:1.设计速度:公路工程中的设计速度是指公路的设计标准速度,一般以每小时公里为单位进行计量。
2.规划通行能力:公路工程中的规划通行能力是指公路在设计速度和设计标准下的通行能力,以每小时车流量为单位进行计量。
3.施工工期:公路工程中的施工工期是指完工所需的时间,通常以月或年为单位进行计量。
四、建设周期估算指标:1.前期工程费用:公路工程中的前期工程费用是指勘察、设计、招标等前期阶段的费用,以万元为单位进行计量。
2.建设投资:公路工程中的建设投资是指工程施工和设备采购等的投资成本,以亿元为单位进行计量。
3.运营维护费用:公路工程中的运营维护费用是指公路的日常运营和维护费用,以万元为单位进行计量。
总结:公路工程估算指标是公路建设过程中进行工程造价估算的重要依据,其中包括工程量估算指标、质量要求估算指标、技术要求估算指标和建设周期估算指标等,这些指标的合理估算将有助于确保公路工程的建设质量和进度,并为相关部门提供决策支持。
市政工程施工关键技术指标

市政工程施工关键技术指标随着我国城市化进程的不断推进,市政工程作为城市基础设施建设的重要组成部分,其施工质量直接关系到城市功能的完善和市民的生活品质。
在市政工程施工过程中,关键技术指标是衡量施工质量的重要标准,对于确保工程顺利进行、提高工程质量具有重要意义。
本文将从市政工程施工的关键技术指标入手,分析其内涵、作用以及如何在实际工程中应用。
一、市政工程施工关键技术指标的内涵市政工程施工关键技术指标是指在市政工程施工过程中,对工程质量、进度、安全、成本等方面进行综合控制的关键参数。
这些指标反映了市政工程施工的实际情况,是施工管理的重要依据。
市政工程施工关键技术指标主要包括以下几个方面:1. 工程质量指标:包括路基、路面、桥梁、隧道等市政工程结构的强度、刚度、稳定性、耐久性等参数,以及排水、照明、绿化等附属设施的质量要求。
2. 工程进度指标:包括工程各阶段完成的时间节点、施工周期、验收投用时间等,以确保工程按时完工。
3. 安全指标:包括施工现场安全管理、安全事故应急预案、施工人员安全培训、施工现场环境保护等,确保施工过程安全无事故。
4. 成本指标:包括工程预算、成本控制、造价管理等,以确保工程投资控制在预算范围内。
二、市政工程施工关键技术指标的作用1. 指导施工:关键技术指标为市政工程施工提供了明确的质量、进度、安全、成本等方面的要求,有助于施工单位制定合理的施工方案和施工计划。
2. 监控施工过程:通过关键技术指标的监测和控制,可以及时发现施工过程中的问题,采取措施进行整改,确保工程质量。
3. 评价施工质量:关键技术指标是对市政工程施工质量进行评价的重要依据,有助于客观、公正地评价施工单位的施工水平。
4. 提高管理水平:市政工程施工关键技术指标的建立和应用,有助于提高市政工程施工的管理水平,促进市政工程建设的发展。
三、市政工程施工关键技术指标在实际工程中的应用1. 工程质量指标的应用:在市政工程施工过程中,施工单位应严格按照设计文件和规范要求进行施工,确保路基、路面、桥梁、隧道等结构的强度、刚度、稳定性、耐久性等参数满足要求。
施工指标

3.6.2主要项目进度指标
(1)路基施工进度指标
路基工程项目主要包括地基处理、路堑开挖、路堤填筑及附属工程.
其主要分部工程施工进度指标(单工作面1个机械化作业机组),考虑路基工程受气候影响较大,每月有效施工天数按25天计算)
路基工程施工进度指标表
(2)桥梁施工进度指标
①钻孔桩施工
本标段钻孔桩根据不同地质条件安排以旋挖钻机、冲击钻机施工,平均桩长以35m计。
旋挖钻机钻孔灌注桩施工进度指标表
冲击钻机钻孔灌注桩施工进度指标表
②承台施工周期
一般承台施工周期表
③墩身施工周期
本标段桥梁实体墩采用大块钢模施工。
墩高≤15m时一模到顶、一次浇筑,施工进度指标为:1个墩/7天。
墩高>15m时,两次立模,两次浇筑,施工进度指标为:1个墩/15天。
④悬灌连续梁施工
悬臂灌注法施工:临时支墩或托架预压15~20d;0号段施工20~25d;挂篮拼装及预压10~l5d;边跨合拢l2~15d;中跨合拢15~20d;中间每节段施工周期计算见下表。
悬臂梁施工进度指标表(一个节段)
⑤桥梁预制与架设
a、T梁预制进度指标
根据本工程T梁数量和铺架进度安排,T梁预制目标分两阶段:建场目标和预制目标。
建场目标:利用3~4个月完成全部建场任务。
预制目标:根据架梁工期计划与存梁能力,梁场设计月生产能力为80片,计划16个月完成任务。
b、桥梁生产进度分析
每孔梁台座周转一次需6天,每个月有效生产时间按照26天计,每个台座月平均生产桥梁4片。
(3)涵洞工程
框架涵施工按40~60天/座进行安排。
2022年一建《公路工程管理与实务》考前测试(附答案)

省(市区) 姓名 准考证号 ………密……….…………封…………………线…………………内……..………………不……………………. 准…………………答…. …………题…2022年一建《公路工程管理与实务》考前测试(附答案)考试须知:1、考试时间:180分钟,本卷满分为120分。
2、请首先按要求在试卷的指定位置填写您的姓名、准考证号等信息。
3、请仔细阅读各种题目的回答要求,在密封线内答题,否则不予评分。
一、单选题(共20题,每题1分。
选项中,只有1个符合题意)1、验算桥梁支架及拱架的刚度时,要求其受载后挠曲杆件的弹性挠度不得超过相应结构跨度约( )A.1/250B.1/300C.1/400D.1/5002、采用钻爆法开挖和钢木构件支撑的隧道施工方法是( ) A.新奥法B.传统的矿山法C.盾构法D.盖挖法3、成本责任制的关键是( ) A.制定成本计划 B.领导重视 C.划清责任 D.落实奖惩4、碾压完成后,纵向接缝用( )检查,用钢轮压路机处理棱角。
A.2m 直尺B.3m 直尺C.经纬仪D.水准仪5、隧道工程的主体结构物通常指( ) A.洞内行车道路B.洞身预支护与衬砌C.洞身衬砌和洞门构造物D.防排水构造物6、按我国目前规范要求,高等级公路沥青路面施工应使用( )设备。
A.连续强制式搅拌 B.间歇强制式搅拌 C.间歇滚筒式搅拌 D.连续滚筒式搅拌7、监控信息发布的被控对象包括可变信息标志、交通信号灯、车道指示标志、( )以及其他可能控制交通流的设施。
A.道路施工安全标志 B.指路标志 C.旅游区标志 D.可变限速标志8、钢钎炮在炮眼装药并捣实后,常用( )填塞堵孔。
A.碎石 B.粘土 C.泥浆 D.粗砂9、关于填隙碎石基层施工的说法错误的是( )A.填隙碎石的施工工艺中,撒布填隙料应在初压之前进行B.粗碎石可以用强度合格的各种岩石轧制而成C.粗碎石可以用稳定的矿渣轧制而成D.填隙料可以采用石屑或最大粒径小于10mm的砂砾料或粗砂10、《建设工程安全生产管理条例》规定,施工单位应当为施工现场从事危险作业的人员办理意外伤害保险,意外伤害保险费用由( )支付。
04公路工程项目建设用地指标
公路工程项目建设用地指标土地是人类生存发展的重要物质基础。
我国人多地少,后备土地资源严重不足,在不到世界10%的耕地上,承载着世界22%的人口。
全国每年建设用地缺口很大。
我们的发展,既要考虑满足当代人的需要,更要为子孙后代留下生存发展的空间。
坚持节约集约用地,是确保国家粮食安全的战略举措,是造福子孙后代、实现中华民族永续发展的长远大计,每一个设计人员都要自觉的在设计中贯彻节约集约用地和严格保护耕地的原则,最大限度地减少占地。
一、公路建设用地审批程序公路用地审查是国家基本建设程序中的重要环节。
可行性研究报告审批前需办理建设用地预审,项目申请报告核准或初步设计审批后应申请办理正式用地审批。
建设项目用地实行分级预审和审批。
其中,需国务院及国务院投资主管部门和行业主管部门批准、核准、备案的建设项目,由国土资源部预审和审批;需地方人民政府及地方投资主管部门和行业主管部门批准、核准、备案的建设项目,由同级地方国土资源管理部门预审和审批;应当由国土资源部预审的输电线塔基、钻探井位、通讯基站等小面积零星分散建设项目用地,由省级国土资源管理部门预审和审批,并报国土资源部备案。
二、公路建设项目用地构成从使用时间角度看,公路建设项目用地包括永久用地和临时用地两种类型。
从工程种类角度看,公路建设项目用地包括直接工程用地、附属工程用地、间接工程用地、施工工作用地。
其中,直接工程用地是指主体工程和沿线设施用地;附属工程用地是指公路辅道用地、公路支线用地和连接线用地;间接工程用地是指改路、改沟、改渠等改移工程用地;施工工作用地是指取、弃土场用地、施工便道用地和料场、现场住地。
三、公路建设用地指标体系(一)指标分类公路建设用地指标可分为总体指标和分项指标两类。
1、总体指标。
公路工程项目建设用地总体指标包括公路的主体工程(路基、桥梁、隧道、交叉等工程)和沿线设施(收费、服务、监控通信、养护等设施)的用地面积,不包括辅道、支线和连接线的用地面积。
路基、路面、涵洞、隧道、安全设施及预埋管线、绿化及环境保护等工程施工组织设计
目录第一章实施性施工组织设计 (7)第一节概述 (7)一、编制依据 (7)二、编制范围 (7)三、编制原则 (7)四、工程概况 (8)1、地理位置 (8)2、地形地貌 (8)3、水文与气象特征 (9)4、地震 (10)5、主要技术指标 (10)6、主要工程量 (10)五、工程特点、难点 (11)六、施工管理目标 (12)1、质量目标 (12)2、工期目标 (12)3、安全、环保目标 (12)4、文明施工目标 (12)第二节施工总体部署 (13)一、现场施工组织机构 (13)二、各职能部门的职责范围 (15)三、施工队伍安排 (16)四、临时工程 (16)1、项目经理部驻地 (17)2、砼拌和场地 (17)3、施工便道 (17)4、临时用水、电 (17)5、临时通讯 (18)五、与其它承包商的衔接 (18)第三节设备、人员动员周期和设备、人员、材料运到施工现场的方法 (19)一、设备及人员动员周期 (19)二、设备、人员、材料进场方法 (19)三、机械设备及测量试验设备配置计划 (20)四、劳动力组织计划 (25)五、原材料供应计划 (25)第四节主要工程项目的施工方案、施工方法 (28)一、主要工程项目的施工方案 (28)二、隧道洞口端路基、路面及涵洞工程 (29)1、路基挖方 (29)2、路基填筑 (33)3、边沟、排水沟、截水沟 (36)4、急流槽 (36)5、防护工程施工 (36)6、盖板涵施工 (39)7、路面施工 (40)7.1、级配碎石底基层施工 (41)7.2、6%水泥稳定碎石基层施工 (42)7.3、水泥砼面层施工 (43)三、安全设施及预埋管线 (47)1、里程碑、百米桩、公路界碑 (47)2、标志 (48)3、标线 (48)4、隧道机电设备安装 (49)四、隧道工程 (50)第五节各分项工程的施工顺序 (50)一、路基挖土方 (51)二、路基填方工程 (51)三、涵洞工程 (51)四、级配碎石底基层 (51)五、水泥稳定碎石基层 (51)六、水泥混凝土路面 (51)七、隧道采用新奥法施工 (52)八、洞口及明洞 (52)九、洞身开挖 (52)十、初期支护 (52)十一、二次衬砌 (52)十二、洞内路面 (53)十三、浆砌块(片)石防护 (53)十四、砌片石排水沟 (53)第六节确保工程质量和工期的措施 (53)一、工程质量保证措施 (53)二、工程工期保证措施 (57)第七节重点(关键)和难点工程的施工方案、方法及措施 (60)一、施工难点及重点分析 (60)1、瓦支2#号隧道简介 (60)2、隧道围岩划分及工程特性 (61)3、施工难点及重点分析 (61)二、隧道工程施工方案 (62)1、主要施工顺序及内容 (62)2、施工技术指导原则 (62)3、辅助工程技术方案 (62)4、控制测量方案及精度控制 (65)三、隧道工程施工方法 (66)1、洞口工程 (66)2、隧道洞身开挖与初期支护 (68)2.1、洞身V级围岩CRD法施工开挖与初期支护 (68)2.2、洞身IV级围岩上下台阶法施工 (70)2.3、洞身II、III级围岩全断面法施工 (71)2.4、光面爆破 (73)2.5、防尘措施 (74)2.6、装碴运碴 (74)2.7、施工辅助措施 (75)2.8、隧道支护施工 (77)3、洞身衬砌 (79)3.1、防排水 (79)3.2、混凝土二次衬砌 (81)3.3、仰拱及铺底施工 (84)3.4、沟槽身施工 (84)3.5、砼路面施工 (84)4、监控量测 (86)4.1、现场监测项目、仪器及要求 (86)4.2、施工监测 (88)4.3、量测数据分析和信息反馈 (88)4、超前地质预报 (89)4.1、超前地质预报内容 (89)4.2、超前地质探测和预测方法 (90)第八节冬季和雨季的施工安排 (92)一、冬季施工安排 (92)二、雨季施工安排 (93)第九节质量、安全保征体系 (94)一、质量保证体系 (94)1、质量管理保证体系框图 (94)2、设立专职的管理机构 (96)3、建立自检体系 (98)4、健全保证制度 (98)5、实行教育考核制度 (99)6、落实检验、评定程序 (99)二、安全保证体系 (100)1、安全生产目标及安全防范要点 (100)2、安全生产保证体系 (100)3、安全管理机构 (102)4、安全生产管理制度 (103)5、安全教育培训制度 (105)6、安全生产检查制度 (106)7、安全技术措施交底制度 (106)8、安全隐患排查及整改制度 (108)9、车辆及交通安全管理制度 (109)10、机械设备安全管理及使用、维护、检修制度 (111)11、火工品(危险品)及爆破安全管理制度 (112)12、施工用电安全管理制度 (116)13、特种作业人员持证上岗制度 (117)14、防火及消防安全管理 (124)15、安全例会制度 (128)16、安全生产奖惩制度 (130)17、安全生产应急救援预案 (133)18、生产安全事故安全报告及调查处理制度 (136)第十节环境保护、文明施工措施 (141)一、环境保护措施 (141)二、生态保护及水土保持措施 (144)1、生态环境保护 (144)2、水土保持和废弃物处理 (146)3、水和空气污染的预防措施 (148)4、噪声控制措施 (149)5、加强环境保护,维持生态平衡的重点措施 (149)三、文明施工措施 (150)1、施工现场管理 (150)2、办公、生活设施 (151)3、建设工地具有良好的文明氛围 (151)第十一节满足月进度计划的资源配置计算说明书 (153)一、劳动力计划 (153)二、机械设备进场计划 (154)三、主要材料供应计划 (155)第十二节其他应说明的事项 (156)一、医疗保障与卫生防疫措施 (156)二、缺陷责任期 (157)三、保证施工便道畅通措施 (157)第二章表2 分项工程进度率计划(斜率图) (160)第三章表3 工程管理曲线 (163)第四章表4 施工总平面布置图 (165)第五章表5 施工工艺框图 (167)1、隧道新奥法施工工艺框图 (168)2、喷锚支护施工工艺框图 (170)3、注浆管棚施工工艺框图 (172)4、IV级围岩弧形导坑台阶分步法施工工艺框图 (173)5、III级围岩正(长)台阶法施工工艺框图 (175)6、喷射混凝土施工工艺框图 (177)7、光面爆破施工工艺框图 (178)9、二次衬砌施工工艺框图 (182)10、超前地质预报探测施工工艺框图...................... 错误!未定义书签。
路基桥梁隧道工程施工进度指标
路基桥梁隧道工程施工进度指标路基、桥梁和隧道工程是交通基础设施建设的重要组成部分,对于保障交通运输的安全和便利具有至关重要的意义。
在工程的各个阶段,施工进度的控制是确保项目按时完工的关键因素之一、本文将从路基、桥梁和隧道三个方面,探讨工程施工进度的指标。
1.土方开挖进度:土方是路基工程中最基础的施工环节,其开挖的进度直接影响整个工程的后续进展。
土方开挖的指标可以是每天开挖的土方量、开挖深度以及开挖的面积等,通过监测这些指标可以及时调整施工的进度,确保工程按时进行。
2.路基填筑进度:路基填筑是在土方开挖后进行的工程施工环节,填土的厚度和密实程度是影响填土质量的重要指标。
监测填土的厚度、密实度以及填土的面积和体积等指标,可以全面了解填土的进度,及时调整施工方法和机械设备,保证施工质量和进度。
3.路基边坡施工进度:路基边坡的施工是保证路基稳定和防止侧滑的重要因素之一、监测边坡的开挖、护面施工等指标,可以及时了解边坡施工的进度和质量,做好边坡的加固和防护工作,确保路基的安全性。
1.基础施工进度:桥梁的基础是保证桥梁安全性和稳定性的基础。
测量桥梁基础的开挖深度、底板水准、基础尺寸等指标,可以及时调整基础施工的进度和方法,保证施工质量和进度。
2.桥墩、梁段施工进度:桥墩、梁段是桥梁的主要组成部分,其施工进度直接影响桥梁工程的整体进展。
监测桥墩、梁段的浇筑进度、固化时间、尺寸、质量等指标,可以及时了解施工的进度情况,调整施工方法和机械设备,确保施工的质量和进度。
3.桥面防水进度:桥面的防水是保证桥梁使用寿命和安全性的重要环节。
监测桥面的防水层厚度、施工工艺、工期等指标,可以及时了解防水施工的进度和质量,做好施工的补救措施和调整工期计划。
1.隧道掘进进度:隧道的掘进是隧道工程的核心环节,监测隧道掘进的进度和速度、岩土层软硬情况、关键岩层的掘进情况等指标,可以及时调整掘进施工的方法和设备,保证施工的质量和进度。
2.隧道支护进度:隧道支护是保证隧道结构稳定性和安全性的重要环节。
关于工程施工进度要求
关于工程施工进度要求工程施工进度要求是指在工程施工过程中,针对不同工程项目所设定的施工工作完成时间和工程进度目标。
施工进度的控制对于工程项目的顺利进行具有至关重要的作用,它不仅影响到工程项目的质量和安全,还关系到工程项目的经济效益和工期。
一、工程施工进度要求的意义1.1 保障工程项目的正常进行工程施工进度要求可以明确施工工作的时间节点和进度目标,有助于工程管理人员和施工人员对整个工程项目的进展情况进行监控和评估,保障工程项目按时按质完成。
1.2 提高工程项目的经济效益通过合理制定施工进度要求,可以有效地控制工程项目的工期和成本,提高工程项目的经济效益。
同时,施工进度要求还可以促使施工单位加快施工速度,提高工程项目的生产效率。
1.3 保障工程项目的质量和安全工程施工进度要求可以明确工程项目的施工过程和工序安排,有助于施工单位合理规划施工进程,保证施工过程中的质量和安全。
1.4 为工程项目的后续管理和验收提供依据工程施工进度要求可以作为工程项目后续管理和验收的依据,有助于监理单位和业主单位对工程项目进行实时监控和评估,确保工程项目的顺利进行和合格验收。
二、工程施工进度要求的制定2.1 依据工程项目的特点制定施工进度要求工程施工进度要求应根据不同工程项目的特点和要求进行制定,包括工程项目的规模、施工工艺、材料供应等因素。
在制定施工进度要求时,需要考虑到工程项目的实际情况和实际需要,确保施工进度目标能够符合工程项目的要求。
2.2 合理分析和评估施工进度要求在制定施工进度要求时,需要对工程项目的施工工序和时间要求进行合理分析和评估,确定施工进度目标和时间节点。
同时,还需要考虑到工程项目的风险因素和不确定性因素,确保施工进度要求的合理性和可行性。
2.3 充分考虑工程项目的变化和调整工程项目的施工过程中可能会出现一些意外因素和变化情况,因此在制定施工进度要求时,需要充分考虑工程项目的变化和调整,及时更新施工进度要求,保证工程项目的顺利进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
路基工程进度指标
路基施工主要包括路基填筑、开挖、过渡段、地基处理、路基防护、支挡结构及相关工程部分组成,涵盖了影响路基工程施工进度的关键线路,路基工程可与小桥、涵洞同时开工,但竣工应落后于桥、涵工程。
桥涵工程宜在同区段路基工程完工前~个月完成,以便有充分时间做好锥体护坡填土、桥头填土和涵洞顶部填土等工作。
地基加固处理进度指标表
土石方机械设备配置指标表
4.6.2桥梁工程进度指标
桥梁施工主要包括桥梁的基础、墩台及特殊孔跨的现浇梁工程,涵盖了施工中影响路基专业工程施工进度的关键线路,不含架梁工期。
桥梁施工以集中预制、架桥机架设方法为主,个别桥梁采用桥位现浇法施工,也可根据实际情况其他施工方法。
(1)钻孔灌注桩进度指标
钻孔灌注桩分项作业进度指标表
(2)承台进度指标
承台分项作业进度指标表(旱地)
(3)墩身进度指标
墩身分项作业进度指标表
(4)不同跨度悬浇施工预应力混凝土梁进度指标
0#块施工:40-85天;挂蓝安装调试:15天;节段悬浇:8-12天/块;合拢段施工:30-45天/块。
连续梁悬浇施工进度指标(天)
(5)现浇箱梁和制、架梁施工进度指标
①现浇箱梁
移动模架法现浇箱梁工程工期综合按15~18日/孔,模架拼装、拆除按30~45日/一次;支架现浇箱梁工程工期综合按25~35日/孔。
②制、架梁
预制简支箱梁:5~7孔/月.制梁台座。
本工程浦阳江、水村、徽州制梁场(箱梁不需要过隧道)和孔灵制梁场(箱梁采取隧道扩孔方法来过隧道)拟采用运架分离架桥机架设箱梁,陈家畈、石墙里和牌楼制梁场箱梁需要过隧道,拟采用运架一体架桥机架设箱梁。
运架分离式架梁效率0~8km为2孔/天,8~12km为孔/天,12~20km以上1孔/天;考虑风、雨、机械故障等因素,每月有效工日按26天考虑,冬季施工效率适当降低,因此架梁周期按孔/天(0~8km)、孔/天(8~12km)、孔/天(12~20km)考虑。
运架一体机架梁周期如下:运距0~8km内1孔/天,8~12km内孔/天,12~20km 内孔/天;考虑风、雨、机械故障等因素,每月有效工日按26天考虑,冬季施工效率适当降低,因此架梁周期按孔/天(0~8km)、孔/天(8~12km)、孔/天(12~20km)考虑。
梁场预制架设法的适用条件主要为:桥梁比较集中,单个制梁场预制梁孔数量在100孔以上;最大架梁运输半径15~20km左右。
为提高机械的使用效率,桥梁采用同一吨位的架桥机架梁,24m、32m双线箱梁均采用900t级架桥机架设。
(6)96m系杆拱施工进度指标
施工准备:90天
钻孔桩基础施工:50天
承台、墩身:40天
主梁现浇:90天
钢管拱安装及管内灌注混凝土:135天
吊杆安装及张拉:60天
铺装桥面系及桥梁附属工程施工:55天。
4.6.3隧道工程进度指标
对于长度小于1000m的隧道,按单口单方向安排施工(梓坑二号隧道除外,因梓坑二号隧道与既有合福铁路间距小于60m,必须于合福铁路2015年7月1日通车运营前施工完成,采用双向施工以加快施工进度),长度较大隧道按双口双方向安排施工或另外增加斜井施工。
隧道施工主要包括施工准备、正洞开挖、斜井开挖正洞、斜井井身施工及后序工程施工部分组成,涵盖了施工中影响隧道专业工程施工进度的关键线路。
其中许家隧道按个月安排、圭川溪隧道按个月安排、天目山隧道按个月安排(含施工准备个月),隧道二衬滞后开挖1个月完成,隧道开挖贯通后进行3个月的沉降观测。
隧道综合进度按围岩级别不同按单口月成洞40~200m考虑,具体进度指标见下表:
双线隧道综合施工进度指标表(m/月)
注:控制工期的隧道应采用高值,非控制工期的隧道可采用中低值。
辅助坑道综合施工进度指标表。
