冬季施工方案6、9 - 副本冬季是施工中面临的挑战之一,极端的天气条件和温度变化给项目进度带来了不少困难。

为了有效应对冬季施工环境下的各种问题,需要有一套完善的施工方案。

本文将就冬季施工方案6、9进行探讨,希望对相关从业人员提供参考。

冬季施工方案概述1. 施工期限安排在冬季施工中,由于天气等因素的限制,施工期限往往会延长。

因此,在安排项目施工进度时,需要考虑到冬季气候条件下的一些不确定性因素,合理设置施工期限。

2. 施工材料选择冬季施工中,由于低温天气对材料的影响,需要选择适合冬季施工的特殊材料,以保证施工质量和进度。

3. 施工设备保障受到低温等因素的影响,冬季施工中设备的运行也会遇到一定困难,必须做好设备保障工作,确保设备正常运转。

4. 安全措施冬季施工中,由于天气寒冷导致的滑倒、冻伤等安全风险较高,必须采取有效的安全措施,保障施工人员的安全。

采暖措施冬季是施工中面临的一个重要问题是施工现场的采暖工作。

在寒冷的冬季里,充分考虑现场作业人员的舒适度同时保证施工质量,就需要对采暖措施进行合理安排。

防冻保温措施冬季施工中,由于低温天气的影响,施工材料和设备容易遇到冻结的问题。

为了确保施工过程中材料和设备的正常使用,必须做好防冻保温工作,提前做好预防措施。

水源保障在冬季施工中,由于气温较低,水管容易冻结,给用水带来了一定的困难。

因此,需要采取合理的措施确保施工现场的充足用水,保障施工进度。

结语冬季施工是一个艰难的挑战,需要整个团队的协作与配合,才能有效应对各种困难。

仔细制定并严格执行施工方案,合理安排各项工作,将能够保证项目的顺利进行。

希望本文提供的冬季施工方案能够对相关从业人员有所帮助,祝愿大家的施工顺利进行!。

冬季施工方案标准版

冬季施工方案标准版

冬季施工方案标准版冬季是施工的一个特殊时期,气温低、天气变化多端,给施工带来了一定的困难。

因此,制定一套冬季施工方案标准版对于施工单位和工作者来说至关重要。

一、气温监测与防护1.1 气温监测在冬季施工过程中,需要随时监测气温变化。

建议每天早晚对气温进行监测,并及时调整施工计划。

1.2 人员防护施工人员在低温环境下工作时,应穿戴保暖服装,避免受寒。

同时,加强对施工人员的健康监测,确保其身体状况良好。

二、材料选用与保温2.1 材料选用在冬季施工中,应选择适合低温环境下施工的材料。

材料质量要求更高,以确保施工质量。

2.2 保温措施针对施工现场的特点,要加强保温措施的实施,确保施工过程不受低温天气的影响。

三、设备保养与防冻3.1 设备保养冬季施工中,设备容易受低温天气的影响,容易出现故障。

因此,要加强设备的保养工作,确保设备正常运转。

3.2 防冻措施在气温较低的情况下,要采取防冻措施,避免设备受损。

同时,设备停机时要及时排水,以免冻裂。

四、安全生产与应急处置4.1 安全生产冬季施工中,安全事故发生的风险较高。

因此,要加强安全教育和培训,提高施工人员的安全意识,确保施工过程安全。

4.2 应急处置在施工过程中,要制定应急预案,做好应急处置准备工作。

一旦发生意外情况,能够迅速、有效地做出处理。

五、沟通协调与监督检查5.1 沟通协调在冬季施工中,施工单位、监理单位、施工人员之间的沟通协调至关重要。

要建立定期沟通机制,及时解决施工中存在的问题。

5.2 监督检查相关部门要加强对冬季施工的监督检查工作,确保施工单位严格按照标准版的要求进行施工,保障施工质量。

结语冬季施工方案标准版是施工单位和工作者冬季施工的重要参考依据,只有严格按照标准版的要求执行,才能确保施工质量、安全和进度。

希望各相关单位和人员重视冬季施工问题,共同努力,确保冬季施工顺利进行。

总体冬季施工方案

总体冬季施工方案

总体冬季施工方案冬季是一个施工季节,由于气温低,天气寒冷,这给施工带来了很多困难。

为了保证施工的进行,确保工程质量和进度,需要制定一套合理的冬季施工方案。

下面就是一个总体冬季施工方案,1200字以上。

一、选址和准备工作1.首先要选择好合适的施工地点,避免有风口、低洼地带等不利因素。

2.对施工地进行踏勘,了解地面情况和土壤结构,为合理施工做好准备。

3.做好冻土处理工作,采取合适的方法防止冻土在施工中的破坏性影响。

4.开展安全检查,确保施工环境安全。

二、施工筹备1.提前采购冬季施工所需的材料,确保施工进度不受材料供应的影响。

2.制定详细的施工计划,合理安排施工进度和工序。

3.安排好施工人员,安排好各自的工作任务和职责。

三、施工技术措施1.采取合适的保温措施,保证施工现场温度适宜,加快施工进度。

2.做好防风保温工作,防止冷风对施工人员和设备的影响。

3.采取保湿措施,防止材料干燥、开裂等情况发生。

4.采取合适的施工方法和工艺,降低施工难度和对施工人员的要求。

5.加强现场管理,确保施工质量和安全。

四、设备保养和检修1.对施工设备进行定期维护和保养,确保设备的正常运转。

2.防止设备在低温环境下出现故障,采取防冻措施。

3.定期进行设备检修,保障设备的安全性和工作效率。

五、安全措施1.加强施工现场安全管理,设置警示标志,提醒施工人员注意安全。

2.建立健全的安全制度,进行安全教育培训,提高施工人员的安全意识。

3.配备完善的安全设备,如安全帽、防寒服等,防止施工人员受寒冷天气的影响。

4.定期组织安全演习,提高施工人员应急处理能力。

六、环境保护措施1.严格遵守环保法规,做好环境保护工作,减少对环境的污染。

2.施工现场垃圾分类处理,合理利用和回收资源。

3.减少噪音、粉尘等产生,采取相应的措施进行规范治理。

七、沟通与协调1.加强施工组织与外界各方的沟通与协调,确保施工进程的顺利进行。

2.与相关部门密切配合,保证施工的合法性和规范性。

冬季施工方案(终稿)

冬季施工方案(终稿)

冬季施工方案(终稿)冬季是施工领域中一个充满挑战的季节,严寒温度和不断变化的天气条件给施工工作带来了极大的困难。

为了确保工程的顺利进行并保证工人们的安全,需要制定科学合理的冬季施工方案。

本文将就冬季施工方案的制定内容进行详细探讨,为冬季施工提供有效指导。

环境分析在冬季施工过程中,温度低、天气多变是主要环境因素。

极端的低温会影响到混凝土的凝固时间和强度发展,对机械设备和工人的使用也会造成一定的限制。

此外,冬季降雪和结冰现象也会对施工工作造成一定影响。

冬季施工方案施工计划调整针对冬季环境,施工计划需要进行合理调整。

可以将施工时间适当向前或向后推迟,错开寒冷天气的施工时间。

需要合理安排工程进度,避免在极端天气条件下进行关键工序。

设备保障方案冬季施工需要特别关注机械设备的保障。

在低温情况下,机械设备需要定期进行保养和检查,确保其正常运转。

对于需要加热的设备和管道,要合理布局加热设备,防止冻结。

安全防护措施在冬季施工中,安全是最重要的考虑因素之一。

要加强对工人的安全培训,提醒他们注意保暖并避免滑倒。

同时要增加施工现场的防滑措施,保证工人和设备的安全。

材料选用优化针对冬季环境,需要选用耐寒材料,例如抗冻混凝土,以确保在低温环境下仍能保持良好的工程质量。

此外,在搅拌混凝土和其他材料时,要控制好水泥水的用量,防止过早结冰。

结语冬季施工是一个复杂而艰难的过程,但通过科学合理的施工方案,可以有效应对各种挑战,确保工程顺利进行。

施工单位要密切关注天气变化,灵活调整施工计划,并加强对设备和工人的保障,以确保施工质量和安全。

只有这样,才能在寒冷的冬季完成各项工程任务。

冬期施工方案定稿

冬期施工方案定稿

冬期施工方案定稿在冬季施工中,由于恶劣的天气条件和低温环境的限制,需要针对性地制定施工方案,以确保工程质量和进度。

下面将从施工前准备、施工过程控制和安全管理等方面进行论述,确保冬季施工的顺利进行。

一、施工前准备1.调研分析在冬季施工前,需要对项目周边环境和气候条件进行充分的调研分析,了解冬季的天气特点和泥土、混凝土等材料的冻融性能,为后续施工提供依据。

2.人员配备针对冬季施工需求,合理安排人员配备,确保有足够的技术工人和施工管理人员,以应对可能出现的异常情况。

3.设备准备维护和检查施工设备,确保设备的正常运转和保养工作,特别是对于容易受低温影响的设备,要做好预热和保温工作。

二、施工过程控制1.作业时间在冬季施工中,要合理安排作业时间,避免在气温过低时进行施工作业,尤其是对于露天作业或水泥浇筑等工序,避免出现冻融裂缝等问题。

2.保温措施对于混凝土凝固过程需要采取保温措施,可以采用地膜、保温毯等方式,确保混凝土凝固过程温度稳定,保证混凝土强度。

3.排水防冻加强对施工现场排水系统的维护和疏通,确保施工现场的排水通畅,避免积水结冰影响施工。

三、安全管理1.防寒保暖对施工人员提供保暖工具,确保他们在寒冷的环境下能够正常工作,避免受寒引发健康问题。

2.冰雪清除针对施工现场出现的积雪和冰,及时清除,确保施工区域的安全,避免地面滑倒和交通事故发生。

3.应急措施制定应急预案,明确冬季施工突发事件的处置流程和相关责任人,确保施工现场的安全和工程的正常进行。

结语通过以上措施的合理安排和有效实施,可以有效化解冬季施工所面临的困难和挑战,确保工程的质量和进度。

同时,在冬季施工过程中,要加强与监理单位和相关部门的沟通和协调,共同应对冬季施工的一系列挑战,最大限度地实现工程目标。

冬季工程施工组织设计方案(包括全部施工工序)

冬季工程施工组织设计方案(包括全部施工工序)

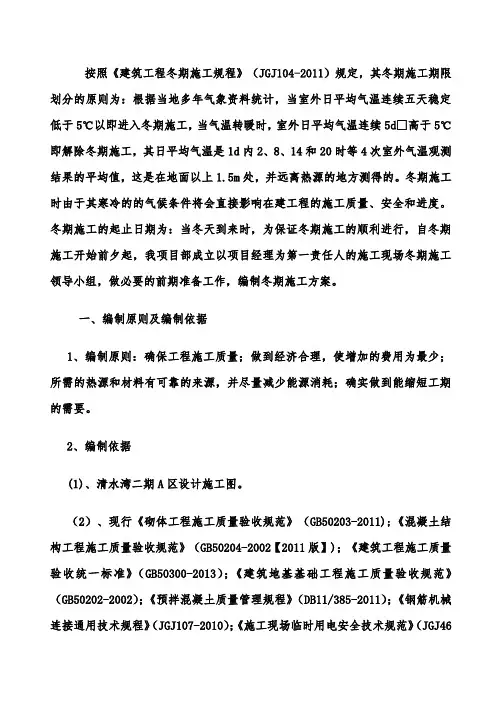

按照《建筑工程冬期施工规程》(JGJ104-2011)规定,其冬期施工期限划分的原则为:根据当地多年气象资料统计,当室外日平均气温连续五天稳定低于5℃以即进入冬期施工,当气温转暖时,室外日平均气温连续5d•高于5℃即解除冬期施工,其日平均气温是1d内2、8、14和20时等4次室外气温观测结果的平均值,这是在地面以上1.5m处,并远离热源的地方测得的。

冬期施工时由于其寒冷的的气候条件将会直接影响在建工程的施工质量、安全和进度。

冬期施工的起止日期为:当冬天到来时,为保证冬期施工的顺利进行,自冬期施工开始前夕起,我项目部成立以项目经理为第一责任人的施工现场冬期施工领导小组,做必要的前期准备工作,编制冬期施工方案。

一、编制原则及编制依据1、编制原则:确保工程施工质量;做到经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实做到能缩短工期的需要。

2、编制依据(1)、清水湾二期A区设计施工图。

(2)、现行《砌体工程施工质量验收规范》(GB50203-2011);《混凝土结构工程施工质量验收规范》(GB50204-2002【2011版】);《建筑工程施工质量验收统一标准》(GB50300-2013);《建筑地基基础工程施工质量验收规范》(GB50202-2002);《预拌混凝土质量管理规程》(DB11/385-2011);《钢筋机械连接通用技术规程》(JGJ107-2010);《施工现场临时用电安全技术规范》(JGJ46—2005)。

(3)、现行《建筑工程冬期施工规程》(JGJ104-2011)(4)现场实际情况二、冬期施工特点1、冬期施工由于施工条件及环境不利,•是工程质量事故的多发季节,尤以砼工程施工质量问题居多。

2、质量事故出现的隐蔽性、滞后性。

即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,•轻者进行修补,重者返工重做,不仅给工程带来损失,•而且影响工程的使用寿命。

冬季施工方案(主体阶段)

冬季施工方案(主体阶段)

冬季施工方案(主体阶段)
一、前言
冬季是施工工程中一个较为严峻的时期,特别是在主体阶段。

低温天气容易影
响施工进度和施工质量,因此必须制定科学有效的施工方案,确保工程按时完成。

二、气象影响因素
1.低温:冬季气温较低,可能会对混凝土凝固时间、沥青铺设等工作
造成影响。

2.雪、冰:降雪和结冰天气会造成施工场地的障碍和危险。

3.风力:冬季风力较大,需注意在高楼结构施工时的风险。

三、施工方案
1. 施工计划
在制定冬季施工计划时,需考虑气温、预警信息和气象条件,合理安排施工工
序和施工时间表。

及时调整计划以应对恶劣天气的影响。

2. 热力设备
针对低温天气,需要准备好必要的热力设备,如加热器、取暖设备等,以确保
施工现场温度适宜,保证材料的正常使用。

3. 防冻措施
对于混凝土、沥青铺设等易受低温影响的工序,需要采取防冻措施,如加热水温、使用特殊防冻材料等,提前做好保温工作。

4. 安全防护
在结冰、降雪等恶劣天气下,施工现场安全风险增加。

要加强安全措施,确保
施工人员和设备的安全,设置警示标志、做好防滑处理等工作。

四、总结
冬季施工是一个挑战,但通过科学的施工方案和严格的管理,可以有效应对各
种气象影响,保证工程的顺利进行。

在冬季主体阶段施工中,关注安全、注意保温、适时调整计划,是取得成功的关键。

只有充分准备,才能在冬季施工中取得优异的成绩。

冬季施工组织设计方案

冬季施工组织设计方案

冬季施工组织设计方案一、项目背景分析针对冬季施工特点,制定冬季施工组织设计方案是确保施工安全、提高工效的必要措施。

冬季施工由于低温、降水和天气变化频繁等原因,施工条件恶劣,对材料、设备和人员的要求较高。

而有效的组织设计方案可以提前预判可能的问题,并制定相应的解决方案,以确保项目按计划顺利进行。

二、方案目标1.提高施工效率:通过科学合理的施工组织设计,充分利用冬季施工的有利条件,提高施工效率。

2.保障施工质量:加强对材料和设备的保温措施,确保在低温环境下施工质量不受影响。

3.提升安全管理:加强对施工现场的安全管理,保证施工人员的安全。

4.简化施工工艺:针对冬季施工特点,合理简化施工工序,降低施工难度。

三、方案内容1.材料和设备的保温措施在冬季施工中,保温是确保施工质量的关键。

采取以下措施:(1)材料保温:对容易受低温影响的材料进行保温,保证其在施工过程中的性能稳定。

(2)设备保温:对各类设备进行保温,以确保其正常运转。

2.施工人员的保护措施(1)加强安全教育:对施工人员进行冬季施工安全知识培训,提高他们的防寒意识和安全意识。

(2)配备防寒工具:根据施工环境的实际情况,为施工人员提供相应的防寒工具,如防寒服、手套、帽子等。

(3)合理安排作息时间:在寒冷环境下,施工人员的身体容易疲劳。

因此,合理安排施工人员的作息时间,确保他们有充分的休息和恢复时间。

3.施工工艺的调整(1)合理安排施工进度:根据冬季施工的特点,合理安排施工进度,避免在低温、强风和降雪天气下施工。

(2)采取加气混凝土施工:对于需要进行混凝土施工的工序,采用加气混凝土,减少施工时间和人力成本。

(3)运用现代技术:运用现代技术,如预制装配式构件、模块化施工等,缩短施工周期,提高施工效率。

4.安全管理措施(1)加强现场管理:加强对施工现场的安全管理,设置标志牌、警示线等,确保施工人员的安全。

(2)检查保温措施:定期检查和维护保温措施,确保保温效果良好。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

按照《建筑工程冬期施工规程》(JGJ104-2011)规定,其冬期施工期限划分的原则为:根据当地多年气象资料统计,当室外日平均气温连续五天稳定低于5℃以即进入冬期施工,当气温转暖时,室外日平均气温连续5d•高于5℃即解除冬期施工,其日平均气温是1d内2、8、14和20时等4次室外气温观测结果的平均值,这是在地面以上1.5m处,并远离热源的地方测得的。

冬期施工时由于其寒冷的的气候条件将会直接影响在建工程的施工质量、安全和进度。

冬期施工的起止日期为:当冬天到来时,为保证冬期施工的顺利进行,自冬期施工开始前夕起,我项目部成立以项目经理为第一责任人的施工现场冬期施工领导小组,做必要的前期准备工作,编制冬期施工方案。

一、编制原则及编制依据1、编制原则:确保工程施工质量;做到经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实做到能缩短工期的需要。

2、编制依据(1)、清水湾二期A区设计施工图。

(2)、现行《砌体工程施工质量验收规范》(GB50203-2011);《混凝土结构工程施工质量验收规范》(GB50204-2002【2011版】);《建筑工程施工质量验收统一标准》(GB50300-2013);《建筑地基基础工程施工质量验收规范》(GB50202-2002);《预拌混凝土质量管理规程》(DB11/385-2011);《钢筋机械连接通用技术规程》(JGJ107-2010);《施工现场临时用电安全技术规范》(JGJ46—2005)。

(3)、现行《建筑工程冬期施工规程》(JGJ104-2011)(4)现场实际情况二、冬期施工特点1、冬期施工由于施工条件及环境不利,•是工程质量事故的多发季节,尤以砼工程施工质量问题居多。

2、质量事故出现的隐蔽性、滞后性。

即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,•轻者进行修补,重者返工重做,不仅给工程带来损失,•而且影响工程的使用寿命。

3、冬期施工的计划性和准备工作时间性强。

这是由于准备工作的时间短,技术要求复杂。

往往有一些质量事故的发生,•都是由于这一环节跟不上,仓促施工造成的。

三、施工准备当气温低于0℃时,应即采取冬期施工措施,以防止正在施工的建筑工程遭受冻害。

1、成立冬季施工领导小组组长:李换青副组长:阳光平组员:徐志洪、李洪亮、李明俊、孙豪、宋洋、各施工班组长2、组织措施①进行冬期施工的工程项目,在入冬前应组织专人编制冬季施工方案。

冬季施工方案应包括以下内容:施工程序;•施工方法;现场布置;设备、材料、能源、工具的供应计划;•安全防火措施;测温制度和质量检查制度等。

方案确定后,•要组织有关人员学习,并向队组进行交底。

②进入冬期施工前,对掺外加剂人员、测温保温人员、•火炉管理人员,应专门组织技术业务培训,•学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。

③与当地气象台站保持联系,及时接收天气预报,•防止寒流突然袭击。

④安排专人测量施工期间的室外气温,暖棚内气温,•砂浆、砼的温度并作好记录。

3、图纸准备凡进行冬期施工的工程项目,必须复核施工图纸,•查对其是否能适应冬季施工要求。

如与墙体的高厚比,横墙间距有关的结构稳定性,现浇改为预制以及工程结构能否在冷状态下安全过冬等问题,应通过图纸会审解决。

4、现场准备①根据实物工程量提前组织有关机具、•外加剂和保温材料进场。

②计算变压器容量,接通电源。

③工地的临时供水管道及白灰膏等材料做好保温防冻工作。

④做好冬期施工混凝土、砂浆及掺外加剂的试配试验工作,提出施工配合比。

四、冬期施工测温(一)、冬期施工测温的有关规定1、冬期施工的测温范围冬期施工的测温范围:大气温度,水泥、水、砂子、石子等原材料的温度,砼或砂浆棚室内温度,砼或砂浆出罐温度、入模或上墙温度,砼入模后初始温度和养护温度等。

2、测温人员的职责(1)每天记录大气温度,并报告工地负责人;(2)砼拌合料的温度、砼出罐温度、砼入模温度;(3)砼养护温度的测量:按要求布置测量温孔,绘制测温孔分布图及编号。

按要求测温砼养护初始温度、大气温度等。

控制砼养护的初始温度和时间。

(二)、冬期施工测温的准备工作1、人员准备设专人负责测温工作,并于开始测温前组织培训和交底。

2、准备好必须的工具测温百叶箱:规格不小于300mm×300mm×400mm,宜安装于建筑物10m以外,距地高度约1.5m,通风条件比较好的地方。

外表面刷白色油漆。

测温计:测量大气温度和环境温度,采用自动温度计录仪,测原材料温度采用玻璃液体温度计。

各种温度计在使用前均应进行校验。

3.测温孔的设置(1)测温孔布置及深度要绘制平面和立面图,各孔按顺序编号,经技术部门批准后实行。

(2)各类结构物测温孔设置要求:1)测温孔的布置一般选在温度变化较大、容易散失热量、构件易遭冻结的部位设置。

2)现浇砼梁、板的测温孔应与梁、板水平方向垂直留置。

梁侧孔每3m长设置1个,每跨至少1个,孔深1/3梁高。

3)柱、剪力墙、梁板的施工,每根柱、剪力墙上、下端接各设1个测温孔,孔深10cm,测孔与柱面成30°倾斜角。

本合同段内的冬季施工的项目主要为下沉式广场筏板、剪力墙、柱、梁板的施工及S-8、S-9裙楼独立基础、基础梁、主体柱、梁板等结构钢筋混凝土施工,因此在柱、梁施工时要注意做好测温准备的一切工作。

(三)、测温方法和要求根据测温点布置图,测温孔可采用预埋内径12mm金属套管制作。

注意留孔时要有专人看管,以防施工踩(压)实测温孔。

测温时按测温孔编号顺序进行。

温度计插入测温孔后,堵塞住孔口,留置在孔内3~5㎝,然后迅速从孔中取出,使温度计与视线成水平,仔细读数,并记入测温记录表,同时将测温孔用保温材料按原样覆盖好。

现场测温安排见下表:现场测温安排现场测温结束时间:砼达到临界强度,且拆模后砼表面温度与环境温差≤15℃、砼的降温速度不超过5℃/h、测温孔的温度和大气温度接近。

(四)、测温管理1、施工现场工长在技术人员的指导下,负责工程的测温、保温、掺加外加剂等项领导工作,每天要看测温记录,发现异常及时采取措施并汇报有关领导及技术负责人。

2、项目技术人员要查询测温、保温、供热的情况和存在的问题,及时向主管领导汇报并协助现场施工管理人员解决冬施疑难问题。

3、施工测温人员在每层或每段停止测温时交一次测温记录,平时发现问题应及时向现场管理人员和技术人员汇报,以便立即采取措施。

4、测温人员每天24h都应有人上岗,并实行严格的交接班制度。

测温人员要分区、项填写并妥善保管。

5、测温记录要交给项目部资料员归档备查。

五、冬季施工措施(一)、砼的冬季施工1、冬期施工砼对商砼站原材料的要求(1) 水泥优先选用硅酸盐水泥、普通硅酸水泥,应注意其中掺合材料对砼抗冻、抗渗等性能的影响,水泥强度等级不应低于42.5MPa•,砼的水泥最小用量不应少于350kg/m3,水灰比不应大于0.5。

•掺用防冻剂的砼,严禁使用高铝水泥。

(2) 砼所用骨料必须清洁,不得含有冰雪等冻结物及易冻裂的矿物质。

在掺用含有钾、钠离子防冻剂的砼中,骨料中不得混有活性材料,以免发生碱--骨料反应。

(3) 在冬期浇筑的砼工程,根据施工方法,合理选用各种外加剂,应注意含氯盐外加剂对钢筋的锈蚀作用,宜使用无氯盐防冻剂,对非承重结构的砼使用氯盐外加剂中应有氯盐阻锈剂这类的保护措施。

氯盐掺量不得超过水泥重量的1%,•素砼中氯盐掺量不得大于水泥重量的3%。

(4) 拌合水,一般饮用的自来水及洁净的天然水都可作为拌制砼用水,但污水、工业废水、ph值小的酸性水、硫酸盐含量(按so4-2)超过水重约1%的水,不得用于混凝土中。

为了减少冻害,应将配合比中的用水量降低至最低限度。

办法是:控制塌落度,加入减水剂,优先选用高效减水剂。

2、砼的拌制1)外加剂a.外加剂的选择冬期施工中,从本工程的结构类型、性质、施工部位以及外加剂使用的目的来选择外加剂。

选择中应考虑:改善砼或砂浆的和易性,减少用水量,提高拌合物的品质,提高砼的早期强度;降低拌合物的冻结冰点,促使水泥在低温或负温下加速水化;促进早中期强度的增长,减少干缩性,提高抗冻融性;在保证质量的情况下,提高模板的周转速度,缩短工期,缩短或取消加热养护,降低成本;外加剂的选择时要注意其对砼后期强度的影响、对钢筋的锈蚀作用及对环境的影响,如含氯离子的砼外加剂;冬期施工尽量不使用水化热较小的矿渣水泥等。

b.外加剂的试验冬期施工所有的外加剂,其技术指标必须符合相应的质量标准,应有产品合格证。

对已进场外加剂性能有疑问时,须补做试验,确认合格后方可使用。

外加剂成分的检验内容包括:成分、含量、纯度、浓度等。

常用外加剂的掺加量在一般情况下,可按有关规定使用。

遇特殊情况时要根据结构类型、使用要求、气候情况、养护方法通过试验,确定外加剂掺加量。

c.外加剂的管理冬期施工搅拌砼和砂浆使用的外加剂配置和掺加应设专人负责,认真做好记录。

外加剂溶液应事先配成标准浓度,再根据使用要求配成混合溶液。

各种外加剂要分置于标识明显的容器内,不得混淆。

每配置一批溶液,最少满足一天的使用量。

外加剂使用时要经常测定浓度,注意加强搅拌,保持浓度均匀。

2)砼的拌制提供商品砼搅拌站应严格按照试验室发出的配合比通知单进行生产,不得擅自修改配合比。

搅拌前先用热水冲洗搅拌机10min,搅拌时间为4~5s(为常温搅拌时间的1.5倍)。

搅拌时投料顺序为石→砂→水→水泥和掺合料→外加剂。

生产期间,派专职人员负责骨料仓的下料,以清除砂石冻块。

保证水灰比不大于0.5,从拌和水中扣除由骨料及防冻剂溶液中带入的水分,严格控制粉煤灰最大取代值。

搅拌站要与气象单位保持密切联系,对预报气温仔细分析取保险值,分别按-5℃、-10℃和-15℃对防冻剂试验,严格控制其掺量。

必须随时测量拌和水的温度,水温控制在50℃,砂子温度控制在20~40℃,保证水泥不与温度≥80℃的水直接接触。

保证砼的坍落度不超过160±20mm。

3、砼的运输泵送砼的管道采取保温材料包裹,保证砼在运输中,不得有表层冻结、砼离析、水泥砂浆流失、坍落度损失等现象。

保证运输中砼降温度速度不得超过5℃/h,保证砼的入模温度不得低于5℃。

严禁使用有冻结现象的砼。

4、砼的浇筑1)入模温度测量必须保证出机温度≥20℃,出罐温度≥20℃;混凝土入模温度≥10℃。

2)砼的现场浇筑遇下雪天气绑扎钢筋,绑好钢筋的部分加盖塑料布,减少集雪清理难度。

浇筑砼前及时将模板上的冰、雪清理干净。

做好准备工作,提高砼的浇筑速度。

在砼泵体料斗、泵管上包裹阻燃草帘被。

3)砼的养护养护措施十分关键,正确的养护能避免砼产生不必要的温度收缩裂缝和受冻。

在冬施条件下必须采取冬施测温,监测砼表面和内部温差不超过25℃。
