(完整版)干挂石材柱面施工工艺

技术部分
项目建设内容:本工程为鹤壁市中级人民法院门庭柱装饰项目,工程内容包括:拆除门庭原有四根D=700mm的门庭石材、铝塑板装饰柱。

新做四根D=940mm的芝麻白花岗岩石材门庭装饰柱,具体范围见设计图纸和工程量清单。

质量要求:合格
一、工艺流程
拆除原有门厅石材、铝塑板装饰柱→结构尺寸的检验→清理结构表面→做找平层→结构上弹出垂直线→大角挂两竖直钢丝→临时固定上层墙板→钻孔插入膨胀螺栓→镶不锈钢固定件→镶顶层墙板→挂水平位置线→支底层板托架→放置底层板用其定位→调节与临时固定→嵌板缝密封胶→饰面板刷二层罩面剂→结构钻孔并插固定螺栓→镶不锈钢固定件→用胶粘剂灌下层墙板上孔→手入连接钢针→将胶粘剂灌入上层墙板的下孔内。

二、主要机具
台钻、无齿切割锯、冲击钻、手枪钻、卷尺、靠尺等。

三、操作工艺
收货要设专人负责管理,要认真检查材料的规格、型号是否正确,与料单是否相符,发现石材颜色明显不一致的,要单独码放,以便退还给厂家,如有裂纹、缺裱掉角的,要修理后再用,严重的不得使用。

还要注意石材堆放地耍夯实,垫10cm*10cm通长方木,让其高出地面8cm 以上,方木上最好钉上橡胶条,让石材按75°立放斜靠在专用的钢架上,每块石材之间要用塑料薄膜隔开靠紧码放,防止粘在一起和倾斜。

(2)石材表面处理:石材表面充分干燥 (含水率应小于8%)后,用石材护理剂进行石材六面体防护处理,此工序必须在无污染的环境下进行,将石材平放于木方上,用羊毛刷蘸上防护剂,均匀涂刷于石材表面,涂刷必须到位,第一遍涂刷完司隔24h后用同样的方法涂刷第二遍石材防护剂,时隔48h后方可使用。

(3)石材准备:首先用比色法对石材的颜色进行挑选分类;安装在同一面的石材颜色应一致,并根据设计尺寸和图纸要求,将专用模具固定在台钻上,进行石材打孔,为保证位置准确垂直,要钉一个定型石材托架,使石板放在托架上,要打孔的小面与钻头垂直,使孔成型后准确无误,孔深为22-23mm,孔径为7-8mm,钻头为5-6mm。

随后在石材背面刷不饱和树脂胶,主要采用一布二胶的做法,布
为无碱、无捻24目的玻璃丝布,石板在刷头遍胶前,先把编号写在石板上,并将石板上的浮灰及杂污清除干净,如锯锈、铁抹子,用钢丝刷、粗纱子将其除掉再刷胶,胶要随用随配,防止固化后造成浪费。

要注意边角地方一定要刷好。

特别是打孔部位是个薄弱区域,必须刷到。

布要铺满,刷完头遍胶,在铺贴玻璃纤维网格布时要从一边用刷子赶平,铺平后再刷二遍胶,刷子沾胶不要过多,防止流到石材小面给嵌缝带来困难,出现质量问题。

(4)基层准备:清理预做饰面石材的结构表面,做找平层。

同时迸行吊直、套方、找规矩,弹出垂直线水平线。

并根据设计图纸和实际需要弹出安装石材的位置线和分块线。

(5)挂线:按设计图纸要求,石材安装前要事先用经纬仪打出大角两个面的竖向控制线,最好弹在离大角20cm的位置上,以便随时检查垂直挂线的准确性,保证顺利安装。

竖向挂线宜用φ0.1-φ0.2的钢丝为好,下边沉铁随高度而定,一般40m以下高度沉铁重量为8—1Okg,上端挂在专用的挂线角钢架上,角钢架用膨胀螺栓固定在建筑大角的顶端,一定要挂在牢固、准确、不易碰动的地方,并要注意保护和经常检查。

并在控制线的上、下作出标记。

(6)支底层饰面板托架:把预先加工好的支托按上平线文在将要安装的底层石板上面。

支托要支承牢固,相互之间要连接好,也可和架子接在一起,支架安好后,顺支托方向铺通长的5Omm厚木板,木板上口要在同一水平面上,以保证石材上下面处在同一水平面上。

(7)在围护结构上打孔、下膨胀螺栓:在结构表面弹好水平线,按设计图纸及石材料钻孔位置,准确的弹在围护结构墙上并作好标记,然后按点打孔,打孔可使用冲击钻,上φ12.5的冲击钻头,打孔时先用尖寨子在预先弹好的点上凿一个点,然后用钻打孔,孔深在60—8Omm,若遇结构里的钢筋时,可以将孔位在水平方向移动或往上抬高,要连接铁件时利用可凋余量调回。

成孔要求与结构表面垂直,成孔后把孔内的灰粉用小勾勺掏出,安放膨胀螺栓,宜将本层所需的膨胀螺栓全部安装就位。

(8)上连接铁件:用设计规定的不锈钢螺栓固定角钢和平钢板。

调整平钢板的位置,使平钢板的小孔正好与石板的插人孔对正,固定平钢板,用里矩扳子拧紧。

(9)底层石材安装:把侧面的连接铁件安好,便可把底层面板靠角上的一块就
位。

方法是用夹具暂时固定,先将石材侧孔抹胶,调整铁件,插固定钢针,调整面板固定。

依次按顺序安装底层面板,待底层面板全部就位后,检查一下各板水平是否在一条线上,如有高低不平的要进行调整;低的可用木楔垫平;高的可轻轻适当退出点木楔,退出面板上口在一条水平线上为止;先调整好面板的水平与垂直度,再检查板缝,板缝宽应按设计要求,板缝均匀,将板缝嵌紧被衬条,嵌缝高度要高于25cm。

其后用1:2.5的用白水泥配制的砂浆,灌于底层面板内2Ocm 高,砂浆表面上设排水管。

(10)石板上孔抹胶及插连接钢针:把1:1.5的白水泥环氧树脂倒入固化剂、促进剂,用小棒将配好的胶抹人孔中,再把长4Omm的φ4连接钢针通过平板上的小孔插入直至面板孔,上钢针前检查其有无伤痕,长度是否满足要求,钢针安装要保证垂直。

(11)调整固定:面板暂时固定后,调整水平度,如板面上口不平,可在板底的一端下口的连接平钢板上垫一相应的双股铜丝垫,若铜丝粗,可用小锤砸扁,若高,可把另一端下口用以上方法垫一下。

调整垂直度,并调整面板上口的不锈钢连接件的距墙空隙,直至面板垂直。

(12)顶部面板安装:顶部最后一层面板除了一般石材安装要求外,安装调整后,在结构与石板缝隙里吊一通长的2Omm厚木条,木条上平为石板上口下去25Omm,吊点可设在连接铁件上,可采用铅丝吊木条,木条吊好后,即在石板与墙面之间的空隙里塞放聚苯板,聚苯板条要略宽于空隙,以便填塞严实,防止灌浆时漏浆,造成蜂窝、孔洞等,灌浆至石板口下2Omm作为压顶盖板之用。

(13)贴防污条、嵌缝:沿面板边缘贴防污条,应选用4cm左右的纸带型不干胶带,边沿要贴齐、贴严,在板间缝隙处嵌弹性泡沫填充 (棒)条,填充 (棒)条也可用8mm厚的高连发泡片剪成lOmm宽的条,填充 (棒)条嵌好后离装修面5mm,最后在填充 (棒)条外用嵌缝枪把中性硅胶打入缝内,打胶时用力要均,走枪要稳而慢。

如胶面不太平顺,可用不锈钢小勺刮平,小勺要随用随擦干净,嵌底层石板缝时,要注意不要堵塞流水管。

根据石板颜色可在胶中加适量矿物质颜料。

(14)清理花岗石表面,刷罩面剂:把花岗石表面的防污条掀掉,用棉丝将石板擦净,若有胶或其他粘结牢固的杂物,可用开刀轻轻铲除,用棉丝蘸丙酮擦至
干净。

在刷罩面剂的施工前,应掌握和了解天气趋势,阴雨天和4级以上风天不得施工,防止污染漆膜;冬、雨季可在避风条件好的室内操作,刷在板块面上。

罩面剂按配合比在刷前半小时对好,注意区别底漆和面漆,最好分阶段操作。

配制罩面剂要搅匀,防止成膜时不均,涂刷要用3in羊毛刷,沾漆不宜过多,防止流挂,尽量少回刷,以免有刷痕,要求无气泡、不漏刷,刷的平整要有光泽。

(15)亦可参考金属饰面板安装工艺中的固定骨架的方法,来进行花岗石饰面板等干挂工艺的结构连接法的施工,尤其是室内干挂饰面板安装工艺。

四、质量标准
1.主控项目
(1)饰面石材板的品种、防腐、规格、形状、平整度、几何尺寸、光洁度、颜色和图案必须符合设计要求,要有产品合格证。

(2)面层与基底应安装牢固;粘贴用料、干挂配件必须符合设计要求和国家现行有关标准的规定,碳钢配件需做防锈、防腐处理。

焊接点应作防腐处理。

(3)饰面板安装工程的预埋件 (或后置埋件)、连接件的数量、规格、位置、连接方法和防腐处理必须符合设计要求。

后置埋件的现行拉拔强度必须符合设计要求。

饰面板安装必须牢固。

2.一般项目
(1)表面平整、洁净;拼花正确、纹理清晰通顺,颜色均匀一致;非整板部位安排适宜,阴阳角处的板压向正确。

(2)缝格均匀,板缝通顺,接缝填嵌密实,宽窄一致,无错台错位。

(3)突出物周围的板采取整板套割,尺寸准确,边缘吻合整齐、平顺,墙裙、贴脸等上口平直。

(4)滴水线顺直,流水坡向正确、清晰美观。

五、成品保护
(1)要及时清擦干净残留在门窗框、玻璃和金属饰面板上的污物,如密封胶、手印、尘土、水等杂物,宜粘贴保护膜,预防污染、锈蚀。

(2)认真贯彻合理施工顺序,少数工种的活应做在前面,防止损坏、污染外挂石材饰面板。

(3)拆改架子和上料时,严禁碰撞干挂石材饰面板。

(4)外饰面完活后,易破损部分的裱角处要钉护角保护,其他工种操作时不得划伤面漆和碰坏石材。

(5)在室外刷罩面剂末干燥前,严禁下渣土和翻架子脚手板等。

(6)己完工的外挂石材应设专人看管,遇有损害成品的行为,应立即制止,并严肃处理。

合集下载

干挂石材柱面施工工艺

干挂石材柱面施工工艺

干挂石材柱面施工工艺一、工艺流程结构尺寸的检验一清理结构表面一结构上弹出垂直线一大角挂两竖直钢丝T临时固定上层墙板一钻孔插入膨胀螺栓一镶不锈钢固定件一镶顶层墙板一挂水平位置线一支底层板托架T放置底层板用其定位一调节与临时固定一嵌板缝密封胶一饰面板刷二层罩面剂一灌 M20水泥砂浆一设排水管一结构钻孔并插固定螺栓f镶不锈钢固定件f用胶粘剂灌下层墙板上孔f手入连接钢针f将胶粘剂灌入上层墙板的下孔内。

二、操作工艺收货要设专人负责管理,要认真检查材料的规格、型号是否正确,与料单是否相符,发现石材颜色明显不一致的,要单独码放,以便退还给厂家,如有裂纹、缺裱掉角的,要修理后再用,严重的不得使用。

还要注意石材堆放地耍夯实,垫10cm*10cm 通长方木,让其高出地面 8cm 以上,方木上最好钉上橡胶条,让石材按75°立放斜靠在专用的钢架上,每块石材之间要用塑料薄膜隔开靠紧码放,防止粘在一起和倾斜。

(2)石材表面处理 :石材表面充分干燥 (含水率应小于 8%)后,用石材护理剂进行石材六面体防护处理,此工序必须在无污染的环境下进行,将石材平放于木方上,用羊毛刷蘸上防护剂,均匀涂刷于石材表面,涂刷必须到位,第一遍涂刷完司隔24h后用同样的方法涂刷第二遍石材防护剂,时隔 48h后方可使用。

(3)石材准备 :首先用比色法对石材的颜色进行挑选分类 ;安装在同一面的石材颜色应一致,并根据设计尺寸和图纸要求,将专用模具固定在台钻上,进行石材打孔,为保证位置准确垂直,要钉一个定型石材托架,使石板放在托架上,要打孔的小面与钻头垂直,使孔成型后准确无误,孔深为22-23mm,孔径为7-8mm, 钻头为 5-6mm 。

随后在石材背面刷不饱和树脂胶,主要采用一布二胶的做法,布为无碱、无捻24 目的玻璃丝布,石板在刷头遍胶前,先把编号写在石板上,并将石板上的浮灰及杂污清除干净,如锯锈、铁抹子,用钢丝刷、粗纱子将其除掉再刷胶,胶要随用随配,防止固化后造成浪费。

墙柱面石材干挂施工方案

墙柱面石材干挂施工方案

墙柱面石材干挂施工方案
(1)施工工序
(2)操作要点:
①加工图除应遵循图纸要求外,还需按实际情况调整,以保证各个块面之间的石材分块面大小均匀相称,同时注意每个块面在上下顶面及左右边块的块面尺寸对称、美观,且应由业主、设计师认定。

②干挂石材基层为砼时,可采用膨胀螺栓直接安设石材连接件的工艺安装;其它部位则需在墙面先按设计要求安装钢架,再用连接件安装石材。

③在砖墙墙面上采用干挂法施工时,饰面板应安装在金属骨架上,金属骨架通常用镀锌角钢根据设计要求及饰面板尺寸加工制作,并与砖墙上的预埋铁焊牢。

如砌墙时未留设预埋铁,可用对穿螺栓与砖墙连接,其它施工方法与砼墙面相同。

④干挂石材采用不锈钢锚固件,每块板不少于2个挂点,板侧钻孔应注意不损坏板面。

转角石材线脚处,在板端不能打洞生根,改在板背面打槽嵌入连接件,此时以强力石材膏配合成型。

干挂石材施工时,随即在板与墙柱的间隙内做好收边准备,此处可以打密封胶,进行收边。

⑤栏杆扶手根部石材开孔处石材不宜分断,具体待图纸深化时进行局部设计处理,再行施工。

⑥对门、洞、孔各类留洞处钢架,要留有调整余地,并予加强。

⑦施工完毕后应作石材板面清洁保护措施。

⑧隐蔽验收包括安装工程内容。

石材干挂施工工艺步骤

石材干挂施工工艺步骤

石材干挂施工工艺步骤一、干挂石材工艺总流程结构尺寸检验→放线→支底层饰面板托架→维护结构上打孔→安膨胀螺丝→上连接件及龙骨→底层石材安装→石板上孔抹胶及插连接钢针→调整固定→石材安装→贴防污条、嵌缝→清理大理石、花岗石表面→刷罩面剂或打磨结晶处理。

二、施工工艺步骤1.清理预制饰面石材的结构表面。

2.同时进行吊直、套方、找规矩,弹出垂直水平线,并根据设计图纸和实际需要弹出安装石材的位置线和分块线。

3.按设计图纸要求,石材安装前要事先用经纬仪打出大角两个面的竖向控制线,最好弹在离大角200mm的位置上,以便随时检查垂直挂线的准确性,保证顺利安装,并在控制线的上、下做出标记。

4.清理预做基层的结构表面。

5.进行吊直、套方、找规矩,弹出垂直线水平线.6.根据弹好的水平线固定平钢板。

7.钢基层制作完成。

8.在钢基层上弹出安装石材的位置线、分割线。

9.挂线事先用经纬仪打出大角两个面的竖向控制线。

10.竖向控制线最好离大角10cm—15cm的位置上,以便随时检查垂直挂线的准确性。

11.根据弹好的线满焊连接固定挂件的角钢。

12.根据石材大小在角钢上打孔安放干挂件。

13.用支架暂时固定石板,依次安装底层石板。

14.石材侧面按挂件间距开固定槽。

15.面板暂时固定后,调整水平、垂直。

16.调整面板上口的连接件的距墙空隙,直至面板垂直。

17.检查,调整板缝均匀。

18.检查石板水平与垂直度,板面高低。

19.安装侧面的连接铁件,把底层面板靠角上的一块就位。

20.掀掉石材表面的防污条,用棉丝将石板擦净。

21.去除石材表面黏结的杂质。

22.对成品做相应的保护。

墙柱面石材干挂施工方案

墙柱面石材干挂施工方案
墙柱面石材干挂施工方案
1.10.1
图1.10-1干挂花岗岩施工工艺流程图
1.10.2
表1.10-1干挂花岗岩施工要点
序号
施工步骤
技术措施
1
弹线定位
根据设计图,对墙面理石进行弹线定位,并准确确定其分格及完成面定位尺寸。
2
钢骨架制安
根据现场实际墙体结构,根据石材墙面横、纵定位线焊接钢骨架,以钢骨架为受力基础焊接角码、码片,钢骨架镀锌处理。
3
安装立柱
焊接立柱时,需双人配合安装,一个扶住钢管使其保持垂直,在焊接时不能晃动,另一人施焊,要四周满焊,应符合焊接规范要求。
4
安装扶手横杆
使用专用连接件将扶手、横杆固定在立柱预留位置上。
表1.11-1楼梯栏杆施工要点
序号
施工步骤
技术措施
1
安装埋件
埋件的安装采用膨胀螺栓与钢板,先在基层上放线,确定立柱固定点的位置,然后在地面上用冲击钻钻孔,再安装膨胀螺栓,螺栓要保持足够 的长度,在螺栓定位以后,将螺栓拧紧同时将螺母与螺杆间焊死,防止螺母与钢板松动。
2
放线确认
在立柱安装前,重新放线,以确定预埋件位置与焊接立柱的准确性,如有偏差,及时纠正。应保证立柱全部落在钢板上,并且四周能够有焊接空间。
将石材初步安装在码片上,并且用插销进行固定,检查色差有无问题,石材是否对号排放。
对于初步安装的石材,在颜色、位置检查无误后,则进行初步固定,认真调平、调垂直,然后在码片切槽处、孔洞内填满云石胶。用扳拧紧码片子片与母片的螺栓,固定石材。
1.11
1.11.1
图1.11-1楼梯栏杆施工工艺流程图
1Байду номын сангаас11.2
3
石材板块加工

干挂石材施工工艺流程及施工工艺方法

干挂石材施工工艺流程及施工工艺方法

干挂石材施工工艺流程及施工工艺方法1、施工工艺流程测量放线→预埋件检查及处理→连接件安装→立柱安装→横梁安装→挂件→石材安装→打胶处理2、主要施工方法(1)测量放线施工放线工首先与总包方确定好基准轴线和水准点。

再用全站仪或经伟仪放出四大角控制线以及拐角控制线,用激光垂直仪,将控制点引至顶层或标准层处定位。

依据基准轴线以及水平标高点,定出幕墙安装控制线。

为保证不受其它因素影响,垂直钢线每层一个固定支点,水平钢线每7米一个固定支点。

(填写测量放线记录表,报监理验收,验收后进入下道工序。

)(2)结构及埋件的检查埋件左右、上下偏差的检查:首先由测量放样人员将支座的定位线弹在结构上,便于施工人员进行检查、记录,检查预埋件中心线与支座的定位线是否一致,通过十字定位线,检查出埋件左右、上下的偏差,若偏差大的报设计出埋件修正方案。

结构进出的检查:支座的定位线弹好以后,在结构处依据外控网拉垂直钢线,以及横向线作为安装控制线。

检查结构的标高及埋件进出尺寸,将检查尺寸记录下来,反馈给监理、业主、总包。

(3)连接件安装连接件是幕墙安装中的一个重要环节,该部分工作还应包含埋件的偏位处理,防雷的连接等。

槽钢连接件与埋件是通过焊接的方式连接的。

埋板先进行偏差处理,偏差大的需进行后埋处理(后埋处理采用后埋件通过膨胀螺栓与混凝土结构墙连接),确保安全、经济又能满足相关规范要求。

(4)立柱安装立柱的安装,依据放线的位置进行安装。

安装立柱施工一般是从底层开始,然后逐层向上推移进行。

为确保幕墙外面的平整,首先将角位垂直钢丝布置好。

安装施工人员依据钢丝作为定位基准,进行角位立柱的安装。

立柱在安装之前,首先对立柱进行直线度的检查,检查的方法采用拉进法、若不符合要求,经矫正后再上墙进行安装,将误差控制在允许的范围内。

先对照施工图检查调整立柱的垂直度与水平度,将镀锌钢板与槽钢支腿焊接固定。

立柱就位后,依据测量组所布置的钢丝线、综合施工图进行安装检查,各尺寸符合要求后,对钢龙骨进行直线的检查,确保钢龙骨的轴线偏差。

石材柱面施工工艺

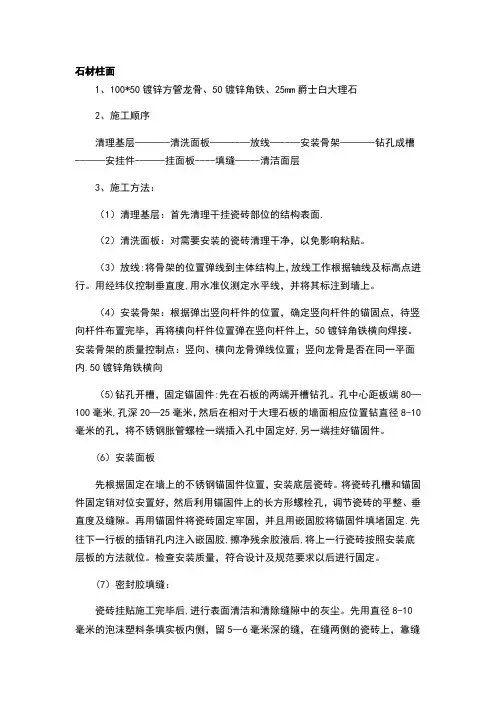

石材柱面施工工艺

石材柱面1、100*50镀锌方管龙骨、50镀锌角铁、25mm爵士白大理石2、施工顺序清理基层———-清洗面板——--—放线—--—安装骨架———-钻孔成槽--——安挂件-——-挂面板----填缝—---清洁面层3、施工方法:(1)清理基层:首先清理干挂瓷砖部位的结构表面.(2)清洗面板:对需要安装的瓷砖清理干净,以免影响粘贴。

(3)放线:将骨架的位置弹线到主体结构上,放线工作根据轴线及标高点进行。

用经纬仪控制垂直度,用水准仪测定水平线,并将其标注到墙上。

(4)安装骨架:根据弹出竖向杆件的位置,确定竖向杆件的锚固点,待竖向杆件布置完毕,再将横向杆件位置弹在竖向杆件上,50镀锌角铁横向焊接。

安装骨架的质量控制点:竖向、横向龙骨弹线位置;竖向龙骨是否在同一平面内.50镀锌角铁横向(5)钻孔开槽,固定锚固件:先在石板的两端开槽钻孔。

孔中心距板端80—100毫米,孔深20—25毫米,然后在相对于大理石板的墙面相应位置钻直径8-10毫米的孔,将不锈钢胀管螺栓一端插入孔中固定好,另一端挂好锚固件。

(6)安装面板先根据固定在墙上的不锈钢锚固件位置,安装底层瓷砖。

将瓷砖孔槽和锚固件固定销对位安置好,然后利用锚固件上的长方形螺栓孔,调节瓷砖的平整、垂直度及缝隙。

再用锚固件将瓷砖固定牢固,并且用嵌固胶将锚固件填堵固定.先往下一行板的插销孔内注入嵌固胶,擦净残余胶液后,将上一行瓷砖按照安装底层板的方法就位。

检查安装质量,符合设计及规范要求以后进行固定。

(7)密封胶填缝:瓷砖挂贴施工完毕后,进行表面清洁和清除缝隙中的灰尘。

先用直径8-10毫米的泡沫塑料条填实板内侧,留5—6毫米深的缝,在缝两侧的瓷砖上,靠缝粘贴10-15毫米宽的塑料胶带,以防止打胶嵌缝时污染瓷砖面。

然后用打胶枪填满密封胶.(8)清理板面:如有密封胶及其他杂物污染板面,应擦除干净。

石材墙柱面干挂施工方案及保证措施

石材墙柱面干挂施工方案及保证措施
一、施工工序及工艺流程
1、拟定合理的工艺流程
测量放线→加工编号→墙面分格→钢架安装→检查→石材安装→清理嵌缝
2、应注意石材要对称、居中、对缝,安装前应试拼,搭配颜色,调整花纹。

二、质量控制
1、对施工人员技术交底时,强调技术措施、质量要求和成品保护。

2、弹线必须准确,经复验后方可进行下道工序。

固定的角钢和平钢板应安装牢固,符合设计要求,石材应用护理剂进行石材六面体防护处理。

3、预埋件应牢固,位置准确。

应根据设计图纸进行复查。

当设计无明确要求时,预埋件标高差不应大于 10mm,位置差不应大于 20mm。

三、重点部位保证措施
1、弹线放样要正、水平准确,钢架基层横向角钢定位注意比墙面石材排版横缝低 5mm(考虑挂件及垫片厚度)。

2、干挂墙面高度超过 6m 时,应使用化学螺栓固定钢架基层;
3、干挂基层钢架所有焊接处应满焊饱满连接,焊渣清理后涂刷防锈漆2遍,避免漏刷;
4、钢架基层竖梁与结构连接应牢固,干挂配件、粘结材料需符合要求。

5、基层钢架膨胀螺栓固定后进行拉拔试验,干挂件需进行抗扭曲试验。

6、石材挂点部位背网需铲除,墙面设计为砂岩类石材时,要注明表面做透气式防污处理,砂岩类石材工艺缝表面尽量避免用胶填缝修复处理。

办公楼墙柱面石材干挂施工工艺

办公楼墙柱面石材干挂施工工艺办公楼墙、柱面石材干挂施工工艺1、施工流程图:2、基层处理安装龙骨前,检测校核结构的±0.00线标高、轴线,然后依据轴线尺寸在墙面弹出主龙骨控制线,用线附垂直测试结构基层的垂直,平整度,对凹部分用1:2水泥砂浆抹平,对凹部分进行剔凿。

(1)墙、柱面弹出龙骨水平龙骨控制线:在处理后的基层表面,根据设计图纸要求在墙体上弹出立龙骨控制线,立龙骨间距为1.2M-1.5M,高度以檐口标高为宜,在墙体门窗洞口和墙体阴阳角处距墙边200MM处设一根主龙骨,锚固件与主龙骨连接间距,为主龙骨中间锚固件间距为1.2M-1.5M,按此要求在墙面弹出锚固件安装尺寸线。

依据梁、柱、截面尺寸以柱边、梁边10CM为宜,标高为1.2M-1.5M,设一道锚固件,两端锚固件,以主龙骨标高为准,在立龙骨150MM-200MM 处加设一道锚固件,按此要求,在梁、柱截面上弹出立龙骨及锚固件控制线。

(2)安装锚固件:依据墙、柱、砼面弹出的锚固件尺寸位置,在6#槽钢做立龙骨,两边各设锚固件连接方式:用M12膨胀螺栓锚固砼墙面与75×50×5×100的角钢紧固连接,以此加固方式与主龙骨内进行焊接。

(3)安装龙骨:墙、梁、柱砼面,锚固件安装完毕后,先安装立龙骨,在墙、楼面两端各安装一道主龙骨,然后拉线做为平面控制线,主龙骨垂直度控制以水平尺进行测试,符合施工规范后,再与锚固件焊接。

水平龙骨安装前,先钻Φ10的孔,便于挂件安装,第一道水平龙骨标高以石材设计标高为准,水平龙骨安装依据石材宽度尺寸在立龙骨面弹出标高控制线,与主龙骨进行焊接。

钢龙骨安装按钢结构验收规范进行施工,焊缝处补刷防锈漆两遍。

(4)石材安装:钢龙骨安装施工完后,经有关部门隐检验收合格后,按排版图要求石材安装对号进行试拼、调试、开槽,安挂件,安装石材上口需拉一道水平线控制石材上口的水平一致,石材立缝为6MM处挂垂直线控制石材立缝上下惯通、一致,石材水平缝为6MM,石材先安装底部以石材干挂设计标高处设一道石材外表面控制线为准,进行测控,用水平尺控制每块石材垂直度,梁、柱、墙、门窗口阴阳角用方尺进行控制,石材阳角呈海棠角,石材安装由下向上进行安装,石材找正、找平、找垂直石,再固定挂件,拧紧螺栓,石材槽内注入大理石胶固定。

柱面石材干挂施工方案

柱面石材干挂施工方案一.施工顺序:弹控制线一钻孔、埋不锈钢胀栓安装水平角钢(钻孔)T在水平角钢上安装连接件及石材一调整及固定一连接件与石材连接处的空隙填缝大力土胶-石材板缝与顶地连接处打密封硅胶。

二.施工方法要点:(1)选材:主材:同部位、同批的板块色调和花纹应基本调和,镜面光洁度不低于90,进场材料经生产、质量、技术、材料共同验获。

连接材料:角钢:采用表面进行热镀锌处理的l-50X50,其化学成分及机械性能满足国家标准的有关规定;螺栓:满足国家及地方现行标准规定的有关要求,满足设计及图纸的要求,并要求表面进行热镀锌处理;锚栓:采用不锈钢材质,其化学成分及机械性能满足国家标准的有关规定(主要指标为抗拉、抗剪性能);其它材料:胶:采用优质〃大力土〃石材胶;(2)石材在硅墙面上采用直接挂板安装法施工。

即L50χ50角钢与墙面连接钻孔用膨胀螺栓固定,固定点@500,并进行水平调整和竖向垂直调整后,将螺母拧紧并点焊牢固后进行防腐处理。

膨胀螺栓为M14,长140mm;钻孔直径22,深90mm o角钢接长时,接头位置设置在两固定点跨的1/3处。

(3)按照设计图纸结合现场实际尺寸,对每扇墙面进行排版设计,确定每块石材的具体尺寸并编号,进行场外委托加工。

(4)如图五所示,现场将石材每边进行倒角。

不锈钢连接件勾入石材的深度不得少于25mm,宽度不小于50mm o挡板长超过900mm时,其上下边应不少于三个固定点。

高度大于900mm时,在两侧各增设一连接件固定。

(5)连接件与石材板之间的空隙用〃大力土〃石材胶满嵌。

(6)石材块与块之间的缝隙用与石材相同颜色的〃大力士〃胶或白色水泥加与石材相同色的矿物料嵌缝。

柱面石材干挂施工工艺

柱面石材干挂施工工艺技术部分项目建设内容:本工程为鹤壁市中级人民法院门庭柱装饰项目,工程内容包括:拆除门庭原有四根D=700mm的门庭石材、铝塑板装饰柱。

新做四根D=940mm的芝麻白花岗岩石材门庭装饰柱,具体范围见设计图纸和工程量清单。

一、工艺流程拆除原有门厅石材、铝塑板装饰柱→结构尺寸的检验→清理结构表面→做找平层→结构上弹出垂直线→大角挂两竖直钢丝→临时固定上层墙板→钻孔插入膨胀螺栓→镶不锈钢固定件→镶顶层墙板→挂水平位置线→支底层板托架→放置底层板用其定位→调节与临时固定→嵌板缝密封胶→饰面板刷二层罩面剂→结构钻孔并插固定螺栓→镶不锈钢固定件→用胶粘剂灌下层墙板上孔→手入连接钢针→将胶粘剂灌入上层墙板的下孔内。

二、主要机具台钻、无齿切割锯、冲击钻、手枪钻、卷尺、靠尺等。

三、操作工艺收货要设专人负责管理,要认真检查材料的规格、型号是否正确,与料单是否相符,发现石材颜色明显不一致的,要单独码放,以便退还给厂家,如有裂纹、缺裱掉角的,要修理后再用,严重的不得使用。

还要注意石材堆放地耍夯实,垫10cm*10cm通长方木,让其高出地面8cm 以上,方木上最好钉上橡胶条,让石材按75°立放斜靠在专用的钢架上,每块石材之间要用塑料薄膜隔开靠紧码放,防止粘在一起和倾斜。

(2)石材表面处理:石材表面充分干燥(含水率应小于8%)后,用石材护理剂进行石材六面体防护处理,此工序必须在无污染的环境下进行,将石材平放于木方上,用羊毛刷蘸上防护剂,均匀涂刷于石材表面,涂刷必须到位,第一遍涂刷完司隔24h后用同样的方法涂刷第二遍石材防护剂,时隔48h后方可使用。

(3)石材准备:首先用比色法对石材的颜色进行挑选分类;安装在同一面的石材颜色应一致,并根据设计尺寸和图纸要求,将专用模具固定在台钻上,进行石材打孔,为保证位置准确垂直,要钉一个定型石材托架,使石板放在托架上,要打孔的小面与钻头垂直,使孔成型后准确无误,孔深为22-23mm,孔径为7-8mm,钻头为5-6mm。
