福建省建筑装饰装修工程消耗量定额说明

福建省建筑装饰装修工程消耗量定额说明

省建筑装饰装修工程消耗量定额说明-----------------------作者:-----------------------日期:更多资料请访问.(.....)../我的文件夹/...../省建筑装饰装修工程消耗量定额总说明一、《省建筑装饰装修工程消耗量定额》(FJYD-201-2005)(以下简称本定额),依据《建设工程工程量清单计价规》(GB50500-2003)、《全国统筑装饰装修工程消耗量定额》(GYD-901-2002),并结合省实际情况编制。

二、本定额是省完成规定计量单位建筑装饰装修分项工程所需的人工、材料、施工机械台班消耗量标准;是编制建筑装饰装修工程施工图预算、招标标底和确定建筑装饰装修工程造价的依据;是编制建筑装饰装修工程设计概算、投资估算的基础;是编制建筑装饰装修工程企业定额、投标报价的参考。

三、本定额适用于省行政区域新建、扩建和改建的工业与民用建筑、仿古建筑的室外装饰装修工程。

四、本定额是按照正常的施工条件,目前多数企业具备的机械装备程度,施工中常用的施工方法、施工工艺和劳动组织,以及合理工期和合格工程进行编制的,反映了社会平均消耗水平。

五、本定额是依据国家和省有关现行产品标准、设计规、施工及验收规、技术操作规程、质量评定标准和安全操作规程编制的,并参考了有代表性的工程设计、施工资料和其他资料。

六、本定额的人工消耗量:人工以综合工日表示。

容包括基本用工、超运距用工、辅助用工以及人工幅度差。

七、本定额的材料消耗量:1.材料消耗量包括主要材料、辅助材料和零星材料等,并计算了相应的施工场运输及施工操作损耗。

2.混凝土的养护均按自然养护考虑。

3.周转性材料已按规定的周转次数摊销计入定额。

4.用量少、占材料费比重小的材料合并为其他材料费,以“元”表示。

5.施工工具用具性消耗材料,未列出定额消耗量,在生产工具用具使用费中考虑。

6.本定额取定的混凝土、砂浆等半成品与设计不同时,按《省建设工程混凝土、砂浆等半成品配合比》调整。

福建省05预算定额解释

福建省05预算定额解释

闽建价〔2004〕7号问题解答(一)1、《福建省建筑安装工程费用定额》(2003版)中文明施工费的主要内容有哪些?答:文明施工费是指施工现场文明施工所需要的各项费用,包括按照《建设工程安全生产管理条例》、《建筑施工安全检查标准》、《福建省建筑工地文明施工指南》等有关规定和施工现场组织文明施工的各项工作。

主要内容有:施工现场四周围墙(围挡)及大门,出入口清洗设施,施工标牌、标志,施工场地硬化处理,排水设施,温暖季节施工的绿化布置,防粉尘、防噪音、防干扰措施,保安费,保健急救措施,卫生保洁等。

2、采用工程量清单计价时,建筑工程地下室和上部洞体工程非夜间施工的人工、机械降效及施工照明费应如何计算?答:不论采用工程量清单计价还是定额计价,建筑工程的地下室和上部洞体工程非夜间施工的人工、机械降效在相应项目单价中考虑,除模板项目定额人工乘以系数1.03外,其他项目定额人工乘以系数1.08;非夜间施工的照明费列入措施项目费,地下室按建筑面积以3元/m2计算,上部洞体按自然层建筑面积以0.5元/m2计算。

3、《福建省建筑工程预算定额》(2002版)和《全国统一市政工程预算定额福建省综合单价表》(2001版)均规定单位工程的机械土石方工程量小于2000m3时,考虑机械利用率降低因素,定额乘以系数1.10,如遇大型、超大型机械土石方时,是否也应考虑机械利用率提高乘以相应系数?答:单位工程中的机械土石方工程量,大于15000m3时相应定额(包括挖、运、填,下同)乘以系数0.9;大于50000 m3时相应定额乘以系数0.8;大于300000 m3时相应定额乘以系数0.7。

4、《福建省建筑工程预算定额》(2002版)中桩基工程接桩定额的桩机台班消耗量是否为非工作台班?答:桩基工程接桩定额中的桩机台班消耗量为非工作台班,非工作台班单价按停滞台班单价计算。

5、《福建省建筑工程预算定额》(2002版)中回旋钻机钻孔灌注桩定额项目的桩机型号是如何取定的?答:回旋钻机钻孔灌注桩定额项目“回旋钻机孔径1500mm”按回旋钻机GPS-15取定,“回旋钻机孔径2000mm”按回旋钻机GPS-20取定。

《福建省建筑工程消耗量定额》(FJYD-101-2005)

《福建省建筑工程消耗量定额》(FJYD-101-2005)

《福建省建筑工程消耗量定额》(FJYD-101-2005)和《福建省建筑装饰装修工程消耗量定额》(FJYD-201-2005)简介(二)一、楼地面工程1、本章第1节垫层项目移植原2002建筑定额第六章地面垫层。

2、根据计价规范的项目设置,将原2001装饰定额第八章栏杆、扶手项目归入楼地面章节。

其中铝合金栏杆带铝合金扶手区分半玻、全玻、不带玻项目列项。

3、将2001装饰定额的釉面砖、防滑面砖、玻化砖、水泥花砖等项目归并为陶瓷地砖项目,材质和规格不同在材料价格中体现。

取消旧定额釉面砖、防滑面砖、玻化砖、水泥花砖等项目。

4、本章踢脚线定额消耗量除了成品踢脚线(大理石、花岗岩定制材踢脚线,杉木、硬木成品踢脚线)外,其他计量单位均按m2编制,与规范相衔接。

增加塑料踢脚板(粘贴和装配式),计量单位为m2。

5、说明表述定额考虑的内容,一般不再有不得调整消耗量的规定。

不管是人工、材料还是机械台班消耗量,发生与定额取定不同的情况,可以根据工程项目实际对消耗量进行调整。

(如说明第2点“各种砂浆的种类、配合比和粘结剂与定额取定不同时,可以换算。

”)与原2001装饰定额比体现了定额指导性(原定额仅调整材料,人工、机械不调整。

)6、工程量计算规则第1点地面垫层的计算规则由原砂垫层按主墙间净面积乘以设计厚度计算改为按设计图示尺寸以体积计算,扣除凸出地面构筑物、设备基础、室内管道,地沟等所占面积,不扣除间壁墙和0.3m2以内的柱、垛、附墙烟囱及孔洞所占面积。

门洞、空圈、暖气包槽、壁龛的开口部分不增加面积(与计价规范中的计算规则一致)。

7、间壁墙,隔墙的一种,墙体较薄,多采用轻质材料(如石膏、空心板、胶合板等),在地坪做好以后再进行施工的墙体。

8、楼梯的工程量计算规则与计价规范、新编建筑定额中楼梯混凝土、模板的计算规则一致。

与2001装饰定额区别在于新定额楼梯水平面积包括楼梯与楼板相连的梁位。

9、本章人工消耗量比2001装饰定额平均下降幅度达10%~15%,机械台班消耗量下降幅度达15%左右。

福建省安装工程消耗量定额2005

福建省安装工程消耗量定额2005

总说明一、《全国统一安装工程预算定额福建省综合单价表》(2002版)(以下简称本单价表),依据建设部发布的《全国统一安装工程预算定额》(GYD-201~ 212-2000),并结合我省实际情况编制,共分十二册,包括:第一册机械设备安装工程;第二册电气设备安装工程;第三册热力设备安装工程;第四册炉窑砌筑工程;第五册静置设备与工艺金属结构制作安装工程;第六册工业管道工程;第七册消防工程;第八册给排水、采暖、燃气工程;第九册通风空调工程;第十册自动化控制仪表安装工程;第十一册刷油、防腐蚀、绝热工程;第十三册建筑智能化系统设备安装工程。

二、本单价表是福建省完成规定计量单位安装分项工程所需的人工、材料、施工机械台班消耗量标准;是编制安装工程施工图预算、招标标底和确定工程造价的依据;是编制安装工程设计概算、投资估算、企业定额和投标报价的基础。

三、本单价表适用于福建省行政区域范围内新建、扩建和改建的安装工程。

四、本单价表是依据国家和省有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,并参考了有代表性的工程设计、施工资料和其他资料。

五、本单价表是按正常的施工条件,多数施工企业具备的机械装备程度,施工中常用的施工方法、施工工艺和劳动组织,以及合理工期和合格工程进行编制的,反映了社会平均消耗水平。

本单价表正常的施工条件是指:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。

2.安装工程和土建工程之间的交叉作业正常。

3.安装地点、建筑物、设备基础、预留孔洞等均符合安装要求。

4.水、电供应均满足安装施工正常使用。

5.正常的气侯、地理条件和施工环境。

六、本单价表的人工消耗量:人工不分工种、技术等级,均以综合人工表示。

内容包括基本用工、超运距用工、人工幅度差和辅助用工。

七、本单价表的材料消耗量:1.材料消耗量包括直接消耗在安装工作内容中的主要材料、辅助材料和零星材料等,并计入了相应的施工场内运输及施工操作损耗。

福建省建筑装饰装修工程消耗量定额

福建省建筑装饰装修工程消耗量定额

福建省建筑装饰装修工程消耗量定额总说明一、《福建省建筑装饰装修工程消耗量定额》(FJYD-201-2005)( 以下简称本定额) ,依据《建设工程工程量清单计价规范》(GB50500-2003)、《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002),并结合福建省实际情况编制。

二、本定额是福建省完成规定计量单位建筑装饰装修分项工程所需的人工、材料、施工机械台班消耗量标准;是编制建筑装饰装修工程施工图预算、招标标底和确定建筑装饰装修工程造价的依据;是编制建筑装饰装修工程设计概算、投资估算的基础;是编制建筑装饰装修工程企业定额、投标报价的参考。

三、本定额适用于福建省行政区域内新建、扩建和改建的工业与民用建筑、仿古建筑的室内外装饰装修工程。

四、本定额是按照正常的施工条件,目前多数企业具备的机械装备程度,施工中常用的施工方法、施工工艺和劳动组织,以及合理工期和合格工程进行编制的,反映了社会平均消耗水平。

五、本定额是依据国家和省有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,并参考了有代表性的工程设计、施工资料和其他资料。

六、本定额的人工消耗量:人工以综合工日表示。

内容包括基本用工、超运距用工、辅助用工以及人工幅度差。

七、本定额的材料消耗量:1. 材料消耗量包括主要材料、辅助材料和零星材料等,并计算了相应的施工场内运输及施工操作损耗。

2. 混凝土的养护均按自然养护考虑。

3. 周转性材料已按规定的周转次数摊销计入定额内。

4. 用量少、占材料费比重小的材料合并为其他材料费,以“元”表示。

5. 施工工具用具性消耗材料,未列出定额消耗量,在生产工具用具使用费中考虑。

6. 本定额取定的混凝土、砂浆等半成品与设计不同时,按《福建省建设工程混凝土、砂浆等半成品配合比》调整。

八、本定额的施工机械台班消耗量:1. 机械台班消耗量是按正常合理的机械配备和机械施工工效编制的,包括了机械幅度差。

福建省2005定额详解及说明

福建省2005定额详解及说明

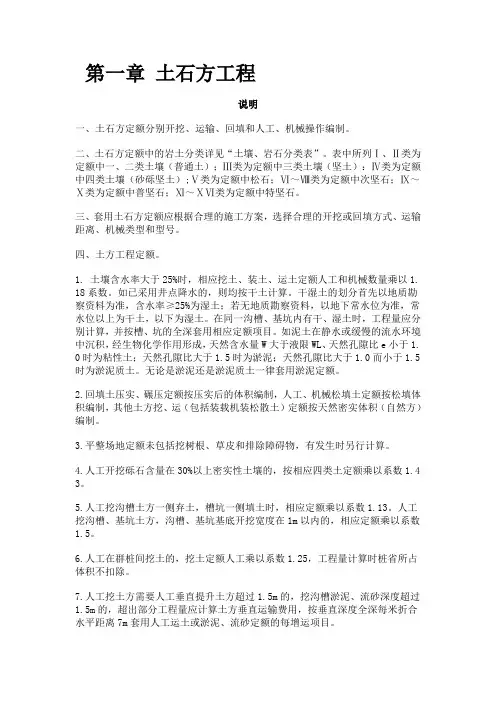

第一章土石方工程说明一、土石方定额分别开挖、运输、回填和人工、机械操作编制。

二、土石方定额中的岩土分类详见“土壤、岩石分类表”。

表中所列Ⅰ、Ⅱ类为定额中一、二类土壤(普通土);Ⅲ类为定额中三类土壤(坚土):Ⅳ类为定额中四类土壤(砂砾坚土);Ⅴ类为定额中松石;Ⅵ~Ⅷ类为定额中次坚石;Ⅸ~Ⅹ类为定额中普坚石;Ⅺ~ⅩⅥ类为定额中特坚石。

三、套用土石方定额应根据合理的施工方案,选择合理的开挖或回填方式、运输距离、机械类型和型号。

四、土方工程定额。

1. 土壤含水率大于25%时,相应挖土、装土、运土定额人工和机械数量乘以1. 18系数。

如已采用井点降水的,则均按干土计算。

干湿土的划分首先以地质勘察资料为准,含水率≥25%为湿土;若无地质勘察资料,以地下常水位为准,常水位以上为干土,以下为湿土。

在同一沟槽、基坑内有干、湿土时,工程量应分别计算,并按槽、坑的全深套用相应定额项目。

如泥土在静水或缓慢的流水环境中沉积,经生物化学作用形成,天然含水量W大于液限WL、天然孔隙比e小于1. 0时为粘性土;天然孔隙比大于1.5时为淤泥;天然孔隙比大于1.0而小于1.5时为淤泥质土。

无论是淤泥还是淤泥质土一律套用淤泥定额。

2.回填土压实、碾压定额按压实后的体积编制,人工、机械松填土定额按松填体积编制,其他土方挖、运(包括装载机装松散土)定额按天然密实体积(自然方)编制。

3.平整场地定额未包括挖树根、草皮和排除障碍物,有发生时另行计算。

4.人工开挖砾石含量在30%以上密实性土壤的,按相应四类土定额乘以系数1.4 3。

5.人工挖沟槽土方一侧弃土,槽坑一侧填土时,相应定额乘以系数1.13。

人工挖沟槽、基坑土方,沟槽、基坑基底开挖宽度在1m以内的,相应定额乘以系数1.5。

6.人工在群桩间挖土的,挖土定额人工乘以系数1.25,工程量计算时桩省所占体积不扣除。

7.人工挖土方需要人工垂直提升土方超过1.5m的,挖沟槽淤泥、流砂深度超过1.5m的,超出部分工程量应计算土方垂直运输费用,按垂直深度全深每米折合水平距离7m套用人工运土或淤泥、流砂定额的每增运项目。

福建省建筑装饰装修工程消耗量定额

《福建省建筑装饰装修工程消耗量定额》FJYD-201-2005 勘误表册页码定额编码行数或者内容误正上P3倒数第1、2行…楼梯踢脚板套相应定额乘以系数1.15…楼梯梯段踢脚板套相应定额乘以系数1.15上P4倒数第4行…弧形态体面层台阶……弧形整体面层台阶…上P1301020项目名称旋转楼梯旋转楼梯(20mm)上P2701077计量单位M2M上P103倒数第3行…用量可以调整,其他不变…用量可以调整上P104倒数第5行…按“金属结构及构件工程”中的……按建筑工程消耗量定额“金属结构工程”中的…上P108倒数第1行…窗所占面积不扣除。

…窗所占面积不扣除。

带肋全玻璃幕墙按展开面积计算。

上P155、P1*******-02169材料名称陶瓷面砖194*194陶瓷面砖194*94上P2*******项目名称面层规格(mm)300*300面层规格(mm)450*450上P301倒数第5、6行…门窗高度超过2.5M人工乘以系数:3m以内1.15;4m以内1.25;6m以内1.45。

删除上P302补充无21.木门扇现场制作安装,门扇高度超过2.5m时,相关定额人工乘以系数;3M以内1.15,4M以内1.25,6M以内1.45。

上P3*******材料名称,单位,消耗量无增加“不锈钢管φ19*0.7,M,1”下P374倒数第7、8行一、楼地面、天棚、墙、柱、梁面的喷(刷)涂料、抹灰面油漆工程,可参考附表相应的工程量系数计算;裱糊工程按裱糊的实贴面积计算;装饰线条油漆按延长米计算。

一、楼地面、天棚、墙、柱、梁面的喷(刷)涂料、抹灰面油漆工程和裱糊工程,按设计图示尺寸以面积计算;线条尤其(刷涂料)按设计图示尺寸以长度计算。

下P379第3-7行删除第3-7行“槽形底板混凝土折板…混凝土梯底(梁式)”整行内容。

下P523倒数第2行 2.镜面玻璃、木镜箱按图示尺寸计算。

2. 镜面玻璃按设计图示尺寸以外边框围面积计算、木镜箱按设计图示尺寸以正面投影面积计算;塑料镜箱按图示数量计算。

福建省XXXX市政工程消耗量定额说明、计算规则

福建省2005市政工程消耗量定额说明目录总说明 (1)第一册通用项目 (3)册说明 (3)第一章土石方工程 (3)第二章打拔工具桩 (11)第三章支撑工程 (13)第四章拆除工程 (14)第五章材料、半成品运输工程 (15)第六章护坡、挡土墙 (16)第七章施工技术措施 (17)第二册道路工程 (19)册说明 (19)第一章路基处理 (19)第二章道路基层 (20)第三章道路面层 (21)第四章人行道侧缘石及其他 (22)第五章交通管理设施 (23)第三册桥涵工程 (25)册说明 (25)第一章打桩工程 (26)第二章打孔灌注桩工程 (28)第三章砌筑工程 (29)第四章钢筋工程 (30)第五章现浇混凝土工程 (31)第六章预制混凝土与安装工程 (32)第九章施工技术措施 (35)第四册隧道工程 (40)册说明 (40)第一章隧道土方开挖 (41)第二章隧道开挖与出碴 (42)第三章隧道内衬 (44)第五章盾构法掘进 (46)第六章垂直顶升 (48)第七章地下连续墙 (49)第八章地下混凝土结构 (50)第九章地基加固、监测 (51)第五册排水工程 (52)册说明 (52)第一章非定型井渠、管道基础及砌筑 (53)第二章管道铺设 (55)第三章定型井 (57)第四章顶管工程 (58)第五章给排水构筑物 (60)第六章给排水机械设备安装 (64)第七章钢筋工程 (68)第八章施工技术措施 (70)第六册给水、燃气工程 (71)册说明 (71)第一章管道安装 (71)第二章管件制作、安装 (72)第三章铸铁管、钢管、塑料管新旧管连接及通气置换 (72)第四章管道防腐 (73)第五章法兰、阀门、水表、消火栓安装 (73)第六章燃气用设备安装 (74)第七章管道闭水试验、压力试验与冲洗、吹扫 (75)第八章管道焊口无损探伤 (75)第九章管道附属构筑物 (76)第十章取水工程 (77)十一章挤压顶进、定向穿越 (77)十二章管道穿跨越河流 (78)第七册路灯工程 (79)册说明 (79)第一章变配电设备工程 (80)第二章架空线路工程 (81)第三章电缆工程 (83)第四章配管配线工程 (84)第五章照明器具安装工程 (85)第六章防雷接地装置工程 (86)《台背回填天然砂砾等 29 项补充定额》定额说明 (88)《风镐破碎石方》等 37 项补充定额说明 (89)总说明一、《福建省市政工程消耗量定额》 (FJYD-401 ~ 407-2005) ( 以下简称本定额 ) 依据建设部发布的《全国统一市政工程预算定额》 (GYD-301 ~ 308-1999) ,结合我省实际编制,共分七册,包括:第一册通用项目;第二册道路工程;第三册桥涵工程;第四册隧道工程;第五册排水工程;第六册给水、燃气工程;第七册路灯工程。

福建省建筑工程消耗量定额

总说明一、《福建省建筑工程消耗量定额》(FJYD-101-2005)(以下简称本定额),依据《建设工程工程量清单计价规范》(GB50500-2003)、《全国统一建筑工程基础定额》(GJD-101-95),并结合福建省实际情况编制。

二、本定额是福建省完成规定计量单位建筑分项工程所需的人工、材料、施工机械台班消耗量标准;是编制建筑工程施工图预算、招标标底和确定建筑工程造价的依据;是编制建筑工程设计概算、投资估算的基础;是编制建筑工程企业定额、投标报价的参考。

三、本定额适用于福建省行政区域内新建、扩建和改建的工业与民用建筑工程、仿古建筑工程,以及建筑物地下室的人防工程。

四、本定额是按照正常的施工条件,目前多数企业具备的机械装备程度,施工中常用的施工方法、施工工艺和劳动组织,以及合理工期和合格工程进行编制的,反映了社会平均消耗水平。

五、本定额是依据国家和省有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,并参考了有代表性的工程设计、施工资料和其他资料。

六、本定额的人工消耗量:人工以综合工日表示。

内容包括基本用工、超运距用工、辅助用工以及人工幅度差。

七、本定额的材料消耗量:1.材料消耗量包括主要材料、辅助材料和零星材料等,并计算了相应的施工场内运输及施工操作损耗。

2.混凝土的养护均按自然养护考虑。

3.周转性材料已按规定的周转次数摊销计入定额内。

4.用量少、占材料费比重小的材料合并为其他材料费,以“元”表示。

5.施工工具用具性消耗材料,未列出定额消耗量,在生产工具用具使用费中考虑。

6.本定额取定的混凝土、砂浆等半成品与设计不同时,按《福建省建设工程混凝土、砂浆等半成品配合比》调整。

八、本定额的施工机械台班消耗量:1.机械台班消耗量是按正常合理的机械配备和机械施工工效编制的,包括了机械幅度差。

2.随工作班组配合的中小型机械台班消耗量已列入相应定额项目内。

3.未列出消耗量的施工机械台班合并为其他机械费,以“元”表示。

试谈福建省建筑装饰装修工程消耗量定额(doc 47页)

试谈福建省建筑装饰装修工程消耗量定额(doc 47页)《福建省建筑装饰装修工程消耗量定额》FJYD-201-2005 勘误表册页码定额编码行数或者内容误正上P3倒数第1、2行…楼梯踢脚板套相应定额乘以系数1.15…楼梯梯段踢脚板套相应定额乘以系数1.15上P4倒数第4行…弧形态体面层台阶……弧形整体面层台阶…上P1301020项目名称旋转楼梯旋转楼梯(20mm)上P2701077计量单位M2M上P103倒数第3行…用量可以调整,其他不变…用量可以调整上P104倒数第5行…按“金属结构及构件工程”中的……按建筑工程消耗量定额“金属结构工程”中的…上P108倒数第1行…窗所占面积不扣除。

…窗所占面积不扣除。

带肋全玻璃幕墙按展开面积计算。

勘误表册页码定额编号行数或内容误正上目录P7第9行 4.1.5仿古建筑钢筋混凝土工程 4.1.5仿古建筑混凝土上P7第8行…(包括进出垫层及其他筑物)……(包括基础垫层及其他筑物)…上P88倒数第7行…设计水泥参量不同按水泥参量增减定额进行调整。

…设计水泥参量不同按实际水泥参量进行调整。

上P91第6行…(1+复印次数/桩长)计算。

…(1+复印长度/桩长)计算。

上P192P1*******、03021材料名称耐酸砖150*150*20耐酸砖230*115*65上P2*******计量单位M3根上P278第8行…按栏板定额项目乘以系数1.15计算…按栏板定额项目人工、机械乘以系数1.15计算上P279第8~9行(9)钢筋制作安装定额未编列的混凝土定额,定额中的人工、机械台班分别按现浇混凝土构件、预制混凝土构件嘀咕内额乘以系数1.2(9)钢筋制作安装项目及本小节未编列的混凝土项目,在套用本章其他个节定额时,人工、机械乘以系数1.2上P285第3行…地脚螺旋栓二次灌溉。

删除下P374第1行 4.7.5水箱删除下P397倒数第8行…套用第六章“金属结构及构件工程”相应定额计算。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

福建省2005建筑消耗量定额建筑总说明一、《福建省建筑工程消耗量定额》(FJYD-101-2005)(以下简称本定额),依据《建设工程工程量清单计价规范》(GB50500-2003)、《全国统一建筑工程基础定额》(GJD-101-95),并结合福建省实际情况编制。

二、本定额是福建省完成规定计量单位建筑分项工程所需的人工、材料、机械台班消耗量标准;是编制建筑工程施工图预算、招标标底和确定建筑工程造价的依据;是编制建筑工程设计概算、投资估算的基础。

是编制建筑工程企业定额、投标报价的参考。

三、本定额适用于福建省行政区域内新建、扩建和改建的工业与民用建筑工程、仿古建筑工程以及建筑物地下室的人防工程。

四、本定额是按照正常的施工条件,目前多数企业具备的机械装备程度,施工中常用的施工方法、施工工艺和劳动组织,以及合理工期和合格工程进行编制的,反映了社会平均消耗水平。

五、本定额是依据国家和省有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,并参考了有代表性的工程设计、施工资料和其他资料。

六、本定额的人工消耗量:人工以综合工日表示。

内容包括基本用工、超运距用工、辅助用工以及人工幅度差。

七、本定额的材料消耗量:1.材料消耗量包括主要材料、辅助材料和零星材料等,并计算了相应的施工场内运输及施工操作损耗。

2.混凝土的养护均按自然养护考虑。

3.周转性材料已按规定的周转次数摊销计入定额内。

4.用量少、占材料费比重小的材料合并为其他材料费,以“元”表示。

5.施工工具用具性消耗材料,未列出定额消耗量,在生产工具用具使用费中考虑。

6.本定额取定的混凝土、砂浆等半成品与设计不同时,按《福建省建设工程混凝土、砂浆等半成品配合比》调整。

八、本定额的施工机械台班消耗量:1.机械台班消耗量是按正常合理的机械配备和机械施工工效编制的,包括了机械幅度差。

2.随工作班组配合的中小型机械台班消耗量已列入相应定额项目内。

3.未列出消耗量的施工机械台班合并为其他机械费,以“元”表示。

九、本定额除另有说明外,均已包括材料、半成品、成品从现场集中堆放地点、工地仓库或现场加工地点至操作安装地点的场内水平运输费,以及周转性材料在同一城区内的场外运输费。

本定额已包括檐高3.6m以内的材料垂直运输费用,檐高3.6m以上的材料垂直运输费用按第十一章计算。

十、本定额是按建筑物檐高20m以内编制的,当建筑物檐高超过20m时,按以下规定另行计算建筑物超高施工增加费。

建筑物超高施工增加费包括建筑物超高降效和加压水泵台班费用。

1.建筑物超高降效,包括人工降效和机械降效,按降效项目的人工、机械台班消耗量乘以下表相应的降效率计算。

降效项目,包括建筑物基础以上的全部项目,不包括土石方、室内垫层、室外工程、地下室(含顶板)、垂直运输、各类构件的水平运输及各项脚手架。

2.加压水泵台班,按降效项目全部混凝土体积每m3增加下表相应的加压水泵台班:3.加压水泵选用电动多级离心清水泵,规格如下表。

4.同一建筑物檐高不同时,可以按建筑高度垂直区分的建筑物超高施工增加费区分不同高度分别计算;难以按建筑高度垂直区分的建筑物超高施工增加费按地面以上建筑面积加权平均计算。

5.建筑物的檐高,是指设计室外地坪至檐口滴水的高度;突出屋面的水箱间、楼梯间、电梯房、女儿墙等不能计算檐高。

十一、本定额未包括地下室工程和上部洞体工程施工(非夜间)的人工、机械降效及施工照明费,建筑工程的地下室和上部洞体工程非夜间施工的人工、机械降效在相应项目单价中考虑,除模板项目定额人工乘以系数1.03外,其他降效项目定额人工乘以系数1.08;非夜间施工的照明费列入措施项目费,按自然层建筑面积以3元/m2计算。

十二、本定额所指的”主墙“是指结构厚度在120mm以上(不含120mm)的各类墙体。

十三、本定额相关项目考虑了产品一般保护费用,建筑构配件及产品有特殊要求加固包装的保护费用另行计算。

十四、本定额已包括场内建筑垃圾的清理、堆放费用,未包括外弃。

需要外弃的另行计算。

十五、本定额的工作内容已说明了主要的施工工序,次要工序虽未说明,均已在定额内考虑。

十六、本定额未编列建筑装饰和小区、厂区、室外总体道路及地下管道、室外挡土墙及护坡等定额项目。

建筑装饰装修工程套用《福建省建筑装饰装修工程消耗量定额》(FJYD-201-2005)的相关项目及其规定,小区、厂区、室外总体道路工程套用《福建省市政工程消耗量定额》(FJYD-401~407-2005)的相关项目及其规定。

十七、本定额中注有“³³以内”或“³³以下”者,均包括“³³”本身;“³³以外”或“³³以上”者,均不包括“³³”本身。

十八、本定额由福建省建设工程造价管理总站负责管理和解释。

第一章土石方工程说明一、土石方定额分别开挖、运输、回填和人工、机械操作编制。

二、土石方定额中的岩土分类详见“土壤、岩石分类表”。

表中所列Ⅰ、Ⅱ类为定额中一、二类土壤(普通土);Ⅲ类为定额中三类土壤(坚土):Ⅳ类为定额中四类土壤(砂砾坚土);Ⅴ类为定额中松石;Ⅵ~Ⅷ类为定额中次坚石;Ⅸ~Ⅹ类为定额中普坚石;Ⅺ~ⅩⅥ类为定额中特坚石。

三、套用土石方定额应根据合理的施工方案,选择合理的开挖或回填方式、运输距离、机械类型和型号。

四、土方工程定额。

1. 土壤含水率大于25%时,相应挖土、装土、运土定额人工和机械数量乘以1.18系数。

如已采用井点降水的,则均按干土计算。

干湿土的划分首先以地质勘察资料为准,含水率≥25%为湿土;若无地质勘察资料,以地下常水位为准,常水位以上为干土,以下为湿土。

在同一沟槽、基坑内有干、湿土时,工程量应分别计算,并按槽、坑的全深套用相应定额项目。

如泥土在静水或缓慢的流水环境中沉积,经生物化学作用形成,天然含水量W大于液限WL、天然孔隙比e小于1.0时为粘性土;天然孔隙比大于1.5时为淤泥;天然孔隙比大于1.0而小于1.5时为淤泥质土。

无论是淤泥还是淤泥质土一律套用淤泥定额。

2.回填土压实、碾压定额按压实后的体积编制,人工、机械松填土定额按松填体积编制,其他土方挖、运(包括装载机装松散土)定额按天然密实体积(自然方)编制。

3.平整场地定额未包括挖树根、草皮和排除障碍物,有发生时另行计算。

4.人工开挖砾石含量在30%以上密实性土壤的,按相应四类土定额乘以系数1.43。

5.人工挖沟槽土方一侧弃土,槽坑一侧填土时,相应定额乘以系数1.13。

人工挖沟槽、基坑土方,沟槽、基坑基底开挖宽度在1m以内的,相应定额乘以系数1.5。

6.人工在群桩间挖土的,挖土定额人工乘以系数1.25,工程量计算时桩省所占体积不扣除。

7.人工挖土方需要人工垂直提升土方超过1.5m的,挖沟槽淤泥、流砂深度超过1.5m的,超出部分工程量应计算土方垂直运输费用,按垂直深度全深每米折合水平距离7m套用人工运土或淤泥、流砂定额的每增运项目。

8.人工配合机械挖土,且人工挖土工程量小于总挖方工程量的10%的,人工挖土套用相应定额乘以系数1.5。

9.挖掘机在垫板上作业的,相应定额人工和机械消耗量乘以系数1.25,搭拆垫板的费用另行计算。

10.推土机推土或铲运机铲土的土层平均厚度<30cm时,相应定额推土机台班数量乘以系数1.25,铲运机台班数量乘以系数1.17。

11.在横撑间距≤3m的支撑下挖土的土方工程量,套用相应定额人工消耗量乘以系数1.43,机械消耗量乘以系数1.20。

在横撑间距>3m的支撑下挖土和先开挖后支撑的不调整。

12.运淤泥套用相应运土定额,自卸汽车台班数量乘以系数1.30。

13.手扶振动压路机碾压定额适用于无法采用振动压路机施工的土方工程量。

14.泥浆运输定额按实际运输的泥浆量编制。

15.凿除人工挖孔灌注混凝土桩护壁可以套用砍灌注桩头定额乘以系数0.85。

六、石方爆破定额不适用于控制爆破。

石方爆破定额按电雷管、炮眼法松动爆破和无地下渗水积水考虑,未考虑防水和覆盖材料。

采用火雷管的,雷管材料可以换算,数量不变,扣除胶质导线用量,按每个雷管增加导火索用量2.12m。

七、自卸汽车运土石方采用人工、反铲挖掘机或抓铲挖掘机装车的,运输1km以内定额的自卸汽车台班数量乘以系数1.03;采用拉铲挖掘机装车的,自卸汽车台班数量乘以系数1.06。

八、同一槽、沟、坑内不同类别的土石方,工程量分开计算,套用定额应按同一槽、沟、坑深度(全深)。

九、土石方定额未考虑挖湿土及淤泥时所发生的排水费用,未考虑现场障碍物清理,未考虑弃土、石方的场地占用,有发生时另行计算。

十、挡土板工程定额。

1.适用于沟槽、基坑、工作坑及检查井的挡土板支撑。

2.所指的“密挡土板”是指满铺挡板,“疏挡土板”是指间隔铺挡板。

3.除钢挡土板定额外,其他定额按横板考虑,如采用竖板的,相应定额人工消耗量乘以系数1.20。

4.定额中挡土板支撑按槽坑两侧同时支撑挡土板考虑,槽坑一侧支撑挡土板的,相应定额人工消耗量乘以系数1.33,除挡土板外的材料乘以系数1.33;槽坑宽度超过4.1m时,其两侧均按一侧支挡土板计算。

5.采用井字支撑的,套用相应疏撑定额乘以系数0.61。

工程量计算规则一、土石方工程量计算应当根据合理的施工方案计算。

1.土石方开挖需要放坡和工作面需要预留宽度的,应根据工程地质情况确定。

2.一般优先考虑采用机械施工。

3.机械挖沟槽、基坑土方(或淤泥)如需人工辅助开挖(如清底、切边、修整底边等),人工开挖程量一般不超过总开挖工程量的10%。

在支撑下开挖,人工开挖与机械开挖的工程量比例根据实际支撑情况确定。

4.土石方运输工程量应根据场地情况确定,开挖的土石方可以利用作为回填料的且现场可以堆放的,土石方弃运工程量应扣除回填工程量。

二、沟槽、基坑、平整场地和一般土石方的划分:底宽3m以内且底长大于宽3倍以上的按槽计算;底面积在20m2以内的按基坑计算;厚度在30cm以内的就地挖、填土按平整场地计算;超上述范围的土、石方按一般挖土方和石方计算。

挖土方和山坡切土以原地面标高作为划分界限,以上为“山坡切土”,以下为“挖土方”。

三、平整场地按建筑物首层面积计算。

四、土石方开挖工程量按挖方尺寸以体积计算。

修建机械上下坡的便道土方量并入土方工程内;石方超挖量并入石方工程量计算,超挖量根据工程地质实际情况及有关规定计算。

五、挖基础沟槽土方,长度按中心线长度计算。

如遇挖沟槽土方与独立基坑或土方连接的,其长度应减去独立基坑或土方的下底宽度。

挖管道土方如遇管道井室(包括检查井、雨水井、阀门井和雨水进水井等)所需增加开挖工程量可按沟槽全部工程量的2.5%计算。

六、土石方回填工程量按填方尺寸以体积计算:1.基础回填:按挖方体积减去室外地坪以下埋设的基础体积(包括基础垫层及其他构筑物<勘误一>)计算;2.室内回填:按主墙间净面积乘以回填厚度计算;3.场地回填:按回填面积乘以平均回填厚度计算。
