竣工验收甲方要准备的资料

合集下载

竣工验收前置条件资料清单

竣工验收前置条件资料清单

竣工验收前置条件资料清单一、前言在进行竣工验收前,根据相关法律法规和验收程序的要求,建设单位需要准备一系列的前置条件资料,以确保工程的合规性和质量。

本文将介绍竣工验收前置条件资料清单的内容和要求。

二、项目基本情况资料1. 项目规划许可证书及批复文件2. 建设项目核准文件3. 项目总体设计方案4. 建设项目施工图纸5. 工程招投标文件6. 建设项目合同及补充协议7. 工程款付款证明文件8. 建设项目监理合同及监理报告9. 现场监理日志10. 技术交底记录三、工程施工资料1. 施工组织设计及施工图纸变更记录2. 工程完工图纸3. 施工进度计划及实施记录4. 施工现场验收记录5. 施工质量检测报告6. 施工材料及设备进场验收记录7. 施工安全生产记录8. 施工洽商记录四、质量验收资料1. 工程质量验收申请书2. 施工质量缺陷整改通知书及整改情况报告3. 建设工程质量检测报告4. 施工质量巡查记录5. 建设工程质量验收合格证书6. 建设工程质量保证书五、安全验收资料1. 建设项目安全生产许可证及批复文件2. 施工安全生产管理记录3. 施工安全事故记录及处理情况报告4. 施工现场安全检查记录5. 施工安全交底记录六、环境保护验收资料1. 建设项目环境影响评价报告2. 环境保护设施验收报告3. 环境监测记录4. 施工现场环境保护检查记录七、竣工验收资料1. 工程竣工验收申请书2. 工程竣工验收合格证书3. 工程竣工图4. 工程竣工报告5. 工程质量保修期凭证6. 建设项目档案整理资料八、其他资料1. 相关法律法规及标准规范文件2. 验收小组的组成及职责3. 竣工验收过程中的会议纪要4. 相关部门的批准文件或意见书以上便是竣工验收前置条件资料清单的内容汇总,建设单位在进行竣工验收前需准备并整理好相关资料,以确保验收过程的顺利进行。

对于每项资料,建设单位应注意其真实性、准确性和合规性,确保符合相关法规和标准规范的要求。

建筑行业甲方资料有哪些

建筑行业甲方资料有哪些

建筑行业甲方资料有哪些建筑行业甲方资料有哪些在建筑行业中,甲方是指委托建筑项目的一方,拥有项目的所有权并负责监督和管理项目的进程。

作为甲方,需要准备一些必要的资料来确保项目的顺利进行。

本文将介绍建筑行业甲方常见的资料清单,以便甲方能够有条不紊地进行项目管理。

1. 基本资料甲方在开始项目之前,需要准备一些基本的资料,包括:公司信息:包括公司名称、注册地址、联系方式等。

项目委托书:明确委托关系和双方的责任与义务。

法律授权书:授权项目经理代表甲方进行项目管理和决策。

建筑设计院招标文件:列出设计要求和技术规格。

2. 合同文件合同文件是甲方与其他参与方之间达成共识的关键文件,包括以下内容:建筑工程施工合同:明确工程范围、工期、质量标准、费用等。

设计合同:规定设计服务的范围、交付时间、费用等。

进度付款计划:具体规定工程款支付的时间节点和金额。

变更通知书:记录对原合同内容的任何修改或变更。

甲方需要准备一系列技术文件,以便监督和控制工程的质量和进度,包括:建筑设计图纸:包括平面图、立面图、剖面图和施工图等。

工程规范标准:制定质量标准和技术要求。

工序与工艺文件:详细描述施工过程中每个环节的步骤和要求。

质量检验与控制文件:制定质量检测方法和频率。

4. 财务文件甲方需要准备一系列财务文件,以管理项目的预算和费用,包括:预算报告:预测项目的成本和费用。

资金拨付计划:按照工程进度制定资金拨付的时间和金额。

发票和付款记录:记录所有项目的开支和付款情况。

5. 监理文件在进行监理工作时,甲方需要准备一系列监理文件以确保工程符合要求,包括:监理合同:明确监理范围、工作内容和责任。

施工日志:记录施工过程中的关键事件和问题。

现场检查报告:针对施工过程中的问题和质量进行检查和评估。

进度报告:监督工程进度并及时向甲方汇报。

项目竣工后,甲方需要准备一系列文件以确保工程符合预期要求,包括:竣工验收报告:记录工程的竣工情况和验收结果。

竣工图纸和技术交底:记录工程变更和技术要点。

郑州市竣工验收资料

郑州市竣工验收资料

郑州市竣工验收资料一、前言郑州市竣工验收资料是指建筑工程竣工后,按照相关法律法规和建筑工程质量管理要求,由业主或开发商提交给相关部门进行验收的各类资料文件。

它是反映建筑工程质量、安全以及合规性的重要依据,具有重要的法律效力和实际意义。

本文将详细介绍郑州市竣工验收资料的相关内容和要求。

二、竣工验收资料的类型1. 建筑设计文件建筑设计文件是建筑工程的基础,包括建筑方案、施工图纸、设计论证报告等文件,它们是建筑工程实施和验收的依据。

在竣工验收资料中,必须包含完整、准确、符合法律法规要求的设计文件副本。

2. 施工记录资料施工记录资料是指建筑工程施工过程中的各类记录和资料文件。

包括施工日志、施工组织设计、施工方案、施工进度计划、图纸变更记录等。

这些资料记录了施工过程中的各项工作内容和实施情况,对判断工程质量的优劣以及安全管理的合规性有着重要的作用。

3. 质量检测报告质量检测报告是建筑工程竣工验收的重要依据之一。

它是对施工过程中各项工程质量检测的结果和评估的报告文件,包括土质检测报告、水质检测报告、结构验收报告等。

质量检测报告应具备权威性和准确性,能够真实地反映建筑工程的质量状况。

4. 防火检测资料防火检测资料是指建筑工程的防火设施与设备的检测报告和相关资料。

它主要包括建筑物内部和外部的消防设施、防火门窗、烟雾探测器等的设计、安装、验收记录等。

防火检测资料是评价建筑工程安全性和防火性能的重要依据。

5. 使用维护手册使用维护手册是建筑工程建成后,为业主或使用单位提供使用、维护和保养建筑的指导说明书。

它包含了建筑工程的基本信息、维护保养要求、设备使用说明等。

使用维护手册是确保建筑工程正常运行和维护的重要工具。

三、竣工验收资料的要求1. 完整齐备竣工验收资料必须完整齐备,涵盖了建筑工程施工过程中的各个环节和相关要求。

每份资料都应具备合法、准确、权威等特征,确保其真实、可靠和有效。

2. 规范标准竣工验收资料必须严格按照相关法律法规和标准规范要求进行编制和提交。

建筑单位交工验收资料

建筑单位交工验收资料

建筑单位交工验收资料
根据合同约定,经过双方协商一致,现我方已完成建筑工程,准备进行交工验收。

特向甲方提交以下资料:
1. 建筑工程竣工资料清单:包括竣工图纸、设计说明、变更设计记录、竣工报告等文件。

2. 建筑工程质量验收报告:由专业检测机构出具,检测内容涵盖结构、施工质量、消防设施等。

3. 建筑工程竣工图纸:经过审核确认的建筑工程详细图纸,包括结构、设备安装等。

4. 施工过程记录:记录施工过程中的施工质量检查记录、施工日志等。

5. 客户服务联系记录:记录客户要求更改或调整的事项及处理过程。

6. 知识产权资料:建筑设计、方案、施工技术要点等专有资料的转交。

以上资料齐全,具备交工验收的条件。

望甲方核对确认,如有问题请及时提出,以便双方协商解决。

感谢甲方的合作与支持,期待未来进一步的合作机会。

竣工验收前需提交资料

竣工验收前需提交资料

建筑工程质量竣工验收前需提交资料
(竣工验收前7个工作日前提交)

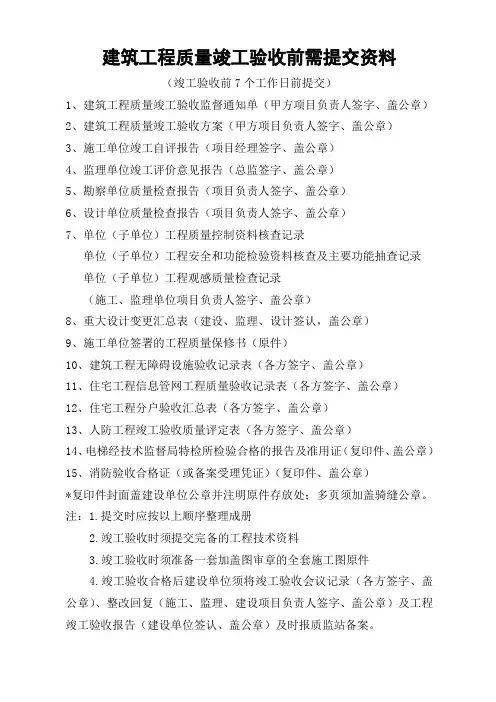

1、建筑工程质量竣工验收监督通知单(甲方项目负责人签字、盖公章)
2、建筑工程质量竣工验收方案(甲方项目负责人签字、盖公章)
3、施工单位竣工自评报告(项目经理签字、盖公章)
4、监理单位竣工评价意见报告(总监签字、盖公章)
5、勘察单位质量检查报告(项目负责人签字、盖公章)
6、设计单位质量检查报告(项目负责人签字、盖公章)
7、单位(子单位)工程质量控制资料核查记录
单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录单位(子单位)工程观感质量检查记录
(施工、监理单位项目负责人签字、盖公章)
8、重大设计变更汇总表(建设、监理、设计签认,盖公章)
9、施工单位签署的工程质量保修书(原件)
10、建筑工程无障碍设施验收记录表(各方签字、盖公章)
11、住宅工程信息管网工程质量验收记录表(各方签字、盖公章)
12、住宅工程分户验收汇总表(各方签字、盖公章)
13、人防工程竣工验收质量评定表(各方签字、盖公章)
14、电梯经技术监督局特检所检验合格的报告及准用证(复印件、盖公章)
15、消防验收合格证(或备案受理凭证)(复印件、盖公章)
*复印件封面盖建设单位公章并注明原件存放处;多页须加盖骑缝公章。

注:1.提交时应按以上顺序整理成册
2.竣工验收时须提交完备的工程技术资料
3.竣工验收时须准备一套加盖图审章的全套施工图原件
4.竣工验收合格后建设单位须将竣工验收会议记录(各方签字、盖公章)、整改回复(施工、监理、建设项目负责人签字、盖公章)及工程竣工验收报告(建设单位签认、盖公章)及时报质监站备案。

海口-甲方需提供的人防竣工验收准备资料(1)

海口-甲方需提供的人防竣工验收准备资料(1)

人防专项验收资料准备根据现行人防专项验收报验资料要求,考虑到实际可行性操作办法;特制以下暂行方法:一:由发包方负责提供以下资料及相关信息:1.竣工测绘报告(实测报告,原件)。

2.建设工程施工许可证(针对整个项目的,复印件)。

3.人防工程竣工图(人防结、建、风、水、电五个专业全套图纸,另加上一层五专业平面图及项目总平面图;要求出图章、总包名义的竣工图章、人防图审章、设计人员执业印章齐全)。

4.建筑工程施工质量监督意见(质检站下发的红头文件)。

5.人防工程施工图设计文件审批表(前期施工报建材料)。

6.三亚地区总包提供(人防工程竣工验收资料套管清单-见附件),三亚以外地区(海口等地)总包提供竣工资料第一册。

7.人防规划设计审批意见(人防办下发的红头文件)。

8.人防施工图审批意见(人防办下发的红头文件)。

9.相关单位信息(详情后附)。

二:根据发包方提供的资料及相关信息由我司完善相关资料;三:完善资料后由发包方协助补盖各单位公章及签字;四:由我司回收资料后提交给民防局办理分项目验收;海南鹏基人防工程有限公司项目名称:项目地址:建设单位信息:地址:邮编:成立时间:注册资金:法人代表:联系电话:项目负责人:联系电话:营业执照号码:组织机构代码:监理单位信息:地址:资质等级:法人代表:联系电话:项目负责人:联系电话:施工单位信息:地址:资质等级:法人代表:联系电话:项目负责人:联系电话:勘察单位信息:地址:资质等级:法人代表:联系电话:项目负责人:联系电话:设计单位信息:地址:资质等级:法人代表:联系电话:项目负责人:联系电话:。

工程项目竣工验收报备材料

工程项目竣工验收报备材料

工程项目竣工验收报备材料一、报备材料清单以下材料必须按照清单顺序排列,并确保每项材料的真实性、完整性和规范性。

1. 工程项目竣工验收申请报告报告应包含项目概况、验收依据、验收组组成、验收过程及结果等内容。

2. 工程项目竣工报告由施工单位提供,包括工程概况、施工历程、施工结果等。

3. 设计变更记录如有设计变更,需提供相关记录,包括变更原因、变更内容、审批手续等。

4. 工程质量保修书施工单位应提供,包含保修范围、保修期限、保修责任等内容。

5. 工程质量验收合格证明由验收组出具,证明工程质量符合国家标准及要求。

6. 安全设施验收合格证明证明工程项目的安全设施符合国家法律法规及标准要求。

7. 环境保护设施验收合格证明证明工程项目的环境保护设施符合国家环保法律法规及标准要求。

8. 工程竣工图纸应包括所有施工图纸、设计说明书、施工图纸变更记录等。

9. 工程验收组名单及资质证明列出验收组成员及其相关资质,确保验收组成员具备相关工程经验和技术能力。

10. 工程验收报告详细记录验收过程、验收方法、验收结果及存在问题等内容。

11. 工程试运行报告如项目涉及试运行,需提供试运行报告,包括试运行过程、结果及问题处理等。

12. 工程结算报告包含工程费用结算情况,需由具备资质的审计机构出具。

13. 工程验收法律法规依据列出工程验收所依据的国家和地方法律法规、标准及规范。

14. 其他相关文件包括与工程项目相关的合同、协议、会议纪要、correspondence 等。

二、报备流程1. 准备阶段各相关单位按照要求准备上述材料,确保材料真实、完整、规范。

2. 提交阶段将准备好的材料提交至相关部门,提交前需进行自查,确保材料无遗漏。

3. 审查阶段相关部门对提交的材料进行审查,确保材料符合国家标准及要求。

4. 验收阶段组织验收组对工程项目进行现场验收,确保工程质量、安全、环保等方面符合要求。

5. 报备阶段通过验收后,将相关材料报备至上级部门,完成报备手续。

工程竣工验收程序

工程竣工验收程序

工程竣工验收程序一、工程验收资料及程序1、最终检验由技术负责人填写试验单。

2、交工验收应在最终检验和试验全部完成,有关文件和数据齐全且符合规定要求后进行。

3、交工验收的准备在施工项目基本完成时,由项目负责人负责组织施工员参加认真清理未完过程和工程尾项,并分专业列出清单,施工员根据所列项目和时间要求,逐项整改、消项。

4、中间交工工程中间交工时保管、使用责任的移交,交工不解除施工单位对工程质量,交工验收应负的责任。

中间交工由项目负责人邀请甲方、监理、设计的代表参加,并办理工程中间交工手续。

一般按单位工程进行,必要时,也可协商解决。

5、工程交工前半个月内向甲方提供如下交工资料:①原材料、半成品、成品出厂证明;②施工试验报告;③施工记录;④预检记录;⑤隐蔽工程验收记录;⑥设备基础验收记录;⑦采暖、卫生与煤气工程记录;⑧电气安装工程记录;⑨施工组织设计与技术交底;⑩工程质量检验评定记录;⑪竣工验收材料;⑫设计变更、洽商记录;⑬竣工图。

上述资料一式三份,项目部负责提供原件和一份复印件给甲方,一份复印件交工程科归档。

二、工序的培训及售后服务用户培训:对受训人员的要求:接受培训的人员必须具备一定文化素质,具有一定专业技术知识和工程技术人员。

建议对一些关健系统或部位应有两人或两人以上负责。

培训目的:使业主能对整个系统全面了解,熟悉日常维护工作,有能力处理一般性问题,并消除系统因使用或操作不当而引起的故障,减少突发故障的发生。

保修期内或保修期后的服务项目将包括:1、服务响应:服务响应时间为12小时。

2、保修期限:按国家有关规范规定。

3、定期维护保养:我公司将根据工程特点及经验提出建议与业主协商,对部份关健设备进行定期上门维护保护。

4、现场排除故障或技术指导:应业主要求,我公司负责派遣专业工程技术人员及时前往现场解决用户的各种问题。

我公司将优先保证用户的备件供应,并可负责为用户安装更换。

5、紧急异常情况的及时处理:经验表明,任何实际的系统,在运行过程都难免出现某些紧急异常情况,我公司具有处理这类突发事件的能力,建立紧急异常情况的处理保障体系。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

竣工验收甲方要准备的资料,竣工验收的流程
建设工程竣工验收备案需要准备的文件,流程是建设方组织通知质量监督站人员、设计勘察人员、监理单位、施工单位共同来进行建筑物的竣工验收,项目经理和总监主持验收前的会议,一般要初验两三次(总要提很多建议整改),才能终验,终验完后土建部分的竣工验收算完了,接下来还要消防验收(有些地方可能不用单独消防验收是跟土建部分一起验收,但需要通知水电的监督站人员、水电监理、设计。

1、工程施工许可证或开工报告,复印件1份;
2、工程勘察成果及施工图设计文件审查批准书,复印件1份(2000之前无图纸审查的应提供《建筑工程勘察设计审查意见书》,《建筑抗震审查意见书》;2000年至2005年的应提供盖有建委图纸审查章的批准书;2005之后应提供《施工图文件审查情况备案表》(复印件));
3、勘察单位出具的质量合格文件,原件1份;
4、设计单位出具的质量合格文件,原件1份;
5、监理单位出具的质量合格文件,原件1份;
6、施工单位出具的质量合格文件,原件1份;
7、使用功能试验资料,原件1份;
8、地基、基础、结构工程验收记录及检测报告,原件1份;
9、规划部门出具的认可文件或准许使用文件,复印件1份(规划核实意见书);
10、消防部门出具的认可文件或准许使用文件,复印件1份;
11、环保部门出具的认可文件或准许使用文件,复印件1份;
12、城建档案部门出具的建设项目档案齐全的认可文件,复印件1份;
13、建设工程质量保修书,原件1份;
14、住宅质量保证书(仅住宅项目提交),原件1份;
15、住宅使用说明书(仅住宅项目提交),原件1份;
16、工程竣工验收报告,原件1份(有电梯的项目需提供电梯竣工验收证书(原件)及电梯检测报告(复印件));
17、备案表,原件1份;
18、施工单位出具的建设单位已按合同约定支付工程款无拖欠的证明材料,原件1份。

备注:有电梯的项目需提供电梯竣工验收证书及电梯检测报告。

相关文档
最新文档
