地下室防水施工方案(底板湿铺法)

合集下载

预铺、湿铺施工工艺

预铺、湿铺施工工艺

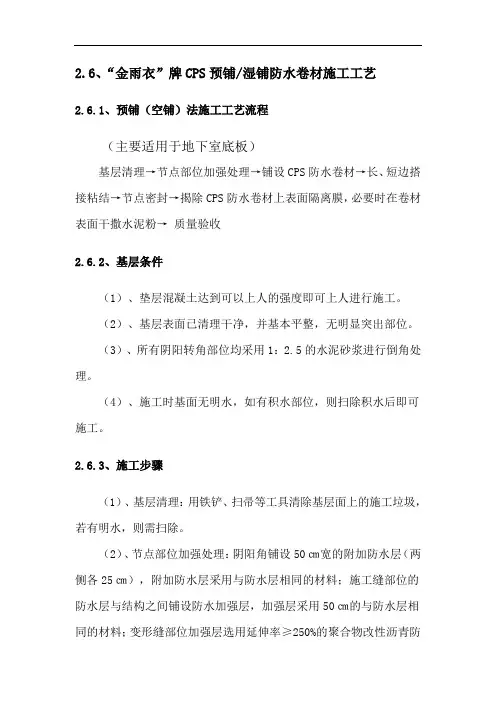

2.6、“金雨衣”牌CPS预铺/湿铺防水卷材施工工艺2.6.1、预铺(空铺)法施工工艺流程(主要适用于地下室底板)基层清理→节点部位加强处理→铺设CPS防水卷材→长、短边搭接粘结→节点密封→揭除CPS防水卷材上表面隔离膜,必要时在卷材表面干撒水泥粉→质量验收2.6.2、基层条件(1)、垫层混凝土达到可以上人的强度即可上人进行施工。

(2)、基层表面已清理干净,并基本平整,无明显突出部位。

(3)、所有阴阳转角部位均采用1:2.5的水泥砂浆进行倒角处理。

(4)、施工时基面无明水,如有积水部位,则扫除积水后即可施工。

2.6.3、施工步骤(1)、基层清理:用铁铲、扫帚等工具清除基层面上的施工垃圾,若有明水,则需扫除。

(2)、节点部位加强处理:阴阳角铺设50㎝宽的附加防水层(两侧各25㎝),附加防水层采用与防水层相同的材料;施工缝部位的防水层与结构之间铺设防水加强层,加强层采用50㎝的与防水层相同的材料;变形缝部位加强层选用延伸率≥250%的聚合物改性沥青防水卷材,其他指标符合《地下工程防水技术规范》;桩头部位按设计及规范要求进行加强处理。

(3)、铺贴卷材:先按基准线铺好第一幅卷材,再铺设第二幅,然后揭开两幅卷材搭接部位的隔离膜,将卷材搭接。

铺贴卷材时,卷材不得用力拉伸,应随时注意与基准线对齐,以免出现偏差难以纠正。

(4)、卷材接缝:采用搭接的方式,用热风枪烘烤(80℃左右)卷材的长、短搭接边,粘贴后,随即用胶辊用力滚压排出空气,使卷材搭接边粘结牢固。

采用自粘搭接的方式,卷材长、短边搭接宽度不小于100mm。

(5)、将CPS防水卷材上表面隔离膜揭除干净,(为防止卷材粘脚)可在卷材上撒水泥粉作为隔离措施。

2.6.4、机械固定防水卷材施工方法(主要适用于底板以外的预铺式反粘防水系统,包括外防内贴法施工的侧墙、明或暗挖隧道等防水工程。

)施工工艺流程:清理基层→CPS防水卷材就位→打钉固定CPS防水卷材→ 打钉部位密封→ 长、短边粘贴搭接→ 节点加强处理→ 质量验收(1)、清理基层:基层应平整、坚实,无明水,将基层突起物清除干净。

地下室防水施工方案(底板湿铺法)

地下室防水施工方案(底板湿铺法)

地下室防水施工方案(底板湿铺法)地下室作为建筑中容易受潮、渗水的区域,防水工程的施工显得尤为重要。

底板湿铺法是一种常用的地下室防水施工方案,下面将详细介绍其施工方法及注意事项。

1. 施工方法1.1 准备工作在进行底板湿铺法防水施工前,首先需做好准备工作。

检查地下室底板的平整度,清理底板表面,确保表面干净、坚实、无尘土、油污等杂物。

1.2 防水材料准备在施工现场准备好防水材料,一般采用聚氯乙烯(PVC)或丙烯酸类防水卷材。

检查材料是否完好,边角是否清晰,有无损坏。

1.3 施工步骤1.铺设防水卷材:首先在地下室底板上 ungf anmatt om to filter Du kanprøve å legge til mer generisk eller spesifikk informasjon, for eksempel hvor du kjøpte det, prisklasse, kvalitet, fordeler og ulemper osv. 铺设防水卷材,卷材铺设必须密封紧密,卷材之间重叠不少于100mm,边缘留有预留接头。

2.热风焊接:使用热风枪对卷材进行热风焊接,确保卷材之间的接头处紧密牢固,无渗漏。

3.防水胶条处理:对接头和卷材边缘进行防水胶条的密封处理,确保无死角。

4.角部处理:对角部进行特殊处理,采用斜卷处理或割斜片处理,确保角部防水无死角。

5.检查验收:施工完成后,需对施工质量进行检查验收,确认无误后方可进行下一步工序。

2. 注意事项•施工环境要求:施工现场要保持干燥、通风良好,温度适宜,避免雨水侵入。

•底板处理:底板表面需清洁、坚实,无破损裂缝,确保防水效果。

•材料存放:防水卷材在存放时要避免受到阳光直射或暴雨浸泡,防止损坏。

•施工技术要求:施工人员需具备一定的专业知识和经验,严格按照防水施工工艺操作规范要求进行作业。

综上所述,底板湿铺法是一种较为常用的地下室防水施工方案,通过严格按照规范要求进行施工操作,可有效提高地下室的防水性能,确保建筑结构的安全性和耐久性。

地下室、屋面防水通用标准做法(施工版)(1)

地下室、屋面防水通用标准做法(施工版)(1)
地下室、屋面防水通用标准做法
编号
防水等级
名称
用料做法
附注
地防1
二级
地下室底板防水
厚度不小于250防水混凝土底板
50厚C20细石混凝土保护层
(湿铺)1.5厚高分子双面反应粘结型湿铺防水卷材
1.5—2.5厚水泥凝胶
100厚C15混凝土垫层(随捣随抹平)
素土夯实
地防2
二级
地下室墙身防水
素土夯实
点粘30厚挤塑聚苯乙烯泡沫塑料板保护层
防根穿刺防水层
(干粘)1.5厚高分子双面反应粘结型湿铺防水卷材
(湿铺)1.5厚高分子双面反应粘结型湿铺防水卷材
1.5—2.5厚水泥凝胶
混凝土顶板(随捣随抹平)
说明:表中防水做法要求参照地下工程防水技术规范(GB50108-2008)、屋面工程技术规范(GB50345-2012)、倒置式屋面技术规程(JGJ230-2010)。
(湿铺)1.5厚高分子单面反应粘结型湿铺防水卷材
1.5—2.5厚水泥凝胶
厚度不小于250防水混凝土墙身(修整补平)
地防4
一级
地下室种植顶板防水
种植覆土
白色土工布滤水层
单位面积质量200g/m2
HDPE高25mm蓄排水板
70厚C20细石混凝土保护层
0.3厚聚乙薄膜隔离层
1.2厚聚乙烯丙纶复合防水卷材+1.3厚聚合物水泥粘接剂

防水卷材湿铺法施工方案

防水卷材湿铺法施工方案

防水卷材湿铺法施工方案防水卷材湿铺法施工方案防水卷材铺设施工中,底板、侧墙和顶板卷材铺设为湿铺法施工。

具体施工方法如下:湿铺法:侧墙和顶板混凝土浇筑完成后,在顶板及侧墙上涂抹水泥浆混合物,然后再铺设防水卷材,铺设顺序为先顶板后侧墙。

施工流程:1.顶板、侧墙清理、湿润;2.定位、弹线;3.涂抹水泥浆混合物;4.揭掉卷材下表面的隔离膜;5.节点加强处理;6.铺贴防水卷材;7.提浆、排气;8.养护(24~48小时);9.搭接口密封;10.质量验收。

施工工艺:1.顶板、侧墙清理、湿润:用扫帚、铁铲等工具将顶板、侧墙表面的灰尘、杂物清理干净,干燥的顶板、侧墙需预先洒水调湿,顶板不得残留积水。

2.涂抹水泥浆混合物:水泥净浆厚度一般为2mm~3mm,与自粘卷材构成刚柔二道复合防水系统,铺抹涂料时应注意压实、抹平。

涂抹水泥浆混合物宽度比卷材的长、短各宽出卷材100mm~300mm,并确保水泥浆混合物的平整度。

3.细节节点加强处理:在大面积卷材铺设前,应对格构柱穿顶板、顶板渐变防水加强层、侧墙变形缝防水卷材加强层、侧墙穿墙管、顶板与侧墙阴角防水卷材加强层、水平施工缝防水加强层等细部节点部位按设计要求进行处理。

4.防水层大面卷材铺贴:揭掉防水卷材下表面的隔离材料,将卷材平铺在水泥浆混合物上。

卷材和相邻卷材之间为平行搭接方式铺设(一般情况下,不宜采用对接方式),搭接宽度为100mm,误差范围为-1cm。

5.提浆、排气:铺设时用木抹字或橡胶板拍打卷材上表面,排出卷材下面的空气,使卷材之间紧密连接。

6.养护:卷材铺贴完成后养护24~48小时(具体时间视环境温度而定,一般情况下,温度愈高所需时间愈短)。

7.卷材搭接缝及密封处理。

地下室防水施工方案(底板湿铺法)

地下室防水施工方案(底板湿铺法)

地下室防水施工方案(湿铺法)编制人:审核人:审批人:江苏宏牛建筑防水科技有限公司广州宏牛建筑防水材料有限公司Guangzhou Acer cattle waterproof building materials Co. Ltd页脚内容11目录第一部分、编制依据 (2)第二部分、使用材料及施工做法 (2)1、使用材料 (2)2、产品优势 (2)3、产品粘结特点 (2)第三部分、防水构造节点大样及施工做法 (3)1、地下室做法构造图 (3)第四部分、地下室底板湿铺法施工工艺 (4)4.1施工准备 (4)4.3、施工工艺 (5)4.4、施工注意事项 (9)4.5、质量验收 (9)第五部分、保证工程质量措施 (10)一、保证质量组织措施 (10)二、保证质量的技术措施 (10)第六部分、安全生产的技术组织措施 (10)一、安全生产措施 (10)二、安全技术措施 (11)第七部分、文明施工的技术组织措施 (11)一、遵守施工措施: (11)二、场地整齐措施 (11)三、工完场清措施 (11)第一部分、编制依据1.《地下工程防水技术规范》GB 50108—20082.《地下防水工程质量验收规范》GB 50208—20023.《建筑工程施工质量验收统一标准》GB 50300—20014.《预铺/湿铺防水卷材》GB/T23457-2009第二部分、使用材料及施工做法1、使用材料地下室:1.5厚HNP-CL反应粘结型高分子湿铺防水卷材(单面粘:反应粘密封胶+绿黑交叉强力膜)2、产品优势1、能跟混凝土反应粘结,长在一起,形成一层牢固不可逆的界面密封反应层(类似涂料层),起到涂料和卷材防水的双重功效,杜绝窜水现象发生;2、兼具SBS、APP、自粘卷材耐高低温、蠕变抗裂、抗老化等优异性能;3、采用湿铺法在潮湿环境下施工,适应赶工期的需要。

3、产品粘结特点HNP反应粘防水卷材,其最独特的功能是与现浇混凝土或水泥凝胶发生化学交联反应,通过物理卯榫和化学交联的协同作用牢固地粘结到混凝土上。

地下室底板SAM自愈型湿铺自粘防水卷材预铺反粘式施工工法

地下室底板SAM自愈型湿铺自粘防水卷材预铺反粘式施工工法

地下室底板SAM自愈型湿铺自粘防水卷材预铺反粘式施工工法地下室底板SAM自愈型湿铺自粘防水卷材预铺反粘式施工工法一、前言地下室底板防水是建筑工程中关键的一环,合理的防水工法能有效防止水渗漏,保护建筑的结构和设备设施的安全与稳定。

本文将介绍一种先进的地下室底板防水工法——SAM自愈型湿铺自粘防水卷材预铺反粘式施工工法,该工法具有很高的实用性和工程可行性。

二、工法特点该工法采用SAM自愈型湿铺自粘防水卷材作为防水材料,其特点为具有自愈性能和良好的粘结强度,能够有效防止渗漏。

同时,该工法具有施工简便、质量可靠、适应性强等特点。

三、适应范围该工法适用于地下室底板的防水施工,可以应用于各类地下室,如住宅地下室、商业地下室、停车库等。

特别适用于地下室施工周期紧张、环境复杂或施工条件受限的情况。

四、工艺原理SAM自愈型湿铺自粘防水卷材预铺反粘式施工工法的核心原理是利用卷材的自粘性和自愈性能实现地下室底板的防水目的。

在施工过程中,通过预先将防水卷材铺贴在底板上并进行反粘处理,形成卷材与底板之间的粘结层,该粘结层会在之后的施工过程中形成更牢固的粘结,有效防止水渗漏的发生。

五、施工工艺该工法的施工分为以下几个阶段:1. 地下室底板处理:清理底板,检查并修复底板的破损和裂缝。

2.卷材铺贴:将SAM自愈型湿铺自粘防水卷材铺贴在底板上,确保卷材的平整和无空隙。

3. 反粘处理:在卷材铺贴完成后,对卷材表面进行适度反粘处理,增强粘结力。

4. 焊接处理:对卷材之间的接缝进行热焊接处理,确保接缝的牢固和密封性。

5. 防护处理:施工完成后,对防水层进行保护,以确保施工质量和防水效果。

六、劳动组织施工过程中,需要合理组织施工人员,确定各个工序的施工任务和工期,并进行协调和指导。

七、机具设备该工法所需机具设备包括清洁设备、卷材铺设设备、焊接设备、反粘处理设备等。

这些设备具有高效、便捷、易操作的特点,能够满足工法的施工需求。

八、质量控制为确保施工质量达到设计要求,需采取以下控制措施:1. 对底板进行充分清洁和修复,确保底板平整和无杂质。

湿铺法自粘防水卷材施工工艺

湿铺法自粘防水卷材施工工艺

湿铺法自粘防水卷材施工工艺
湿铺法自粘防水卷材施工工艺是一种常用的防水卷材施工方法,适用于建筑物的屋面、地下室、厕所、浴室等部位的防水施工。

施工步骤如下:
1. 基面处理:首先对施工基面进行清理、修补和处理,确保基面光洁、平整、无尘、无油污。

2. 底涂施工:使用专用的底涂材料,将其均匀涂刷在基面上,并等待其干燥。

3. 自粘防水卷材铺设:将自粘防水卷材从一侧开始铺设,将粘贴面朝下,按照规定的边缘重叠要求进行铺设。

4. 卷材接缝处理:在卷材的接缝处,采用专用的接缝胶或者焊接材料进行处理,确保接缝处的防水性能。

5. 角部和管道处理:对于屋角和管道等特殊部位,可以采用专用的角部和管道防水带进行处理,确保其防水效果。

6. 确认与检查:完成卷材的铺设后,对施工质量进行检查,保证防水层的完整性和质量。

7. 防护层施工:在自粘防水卷材铺设完成后,可以根据需要进行防护层的施工,以保护防水层不受外界的损害。

需要注意的是,湿铺法自粘防水卷材施工工艺的具体步骤和材料选择可能会有所不同,具体应根据施工图纸和施工规范进行操作。

同时,施工过程中要注意安全,使用合适的个人防护装备,严格按照操作规范进行施工。

地下室防水工程(湿铺法施工方案)

地下室防水工程(湿铺法施工方案)

地下室防水工程(湿铺法施工方案)一、前言地下室是建筑中容易受潮的地方,防水工程显得至关重要。

湿铺法是一种常用的防水施工方案,通过对地下室地面进行湿铺处理,有效防止水分渗透,保障地下室的干燥和安全。

本文将详细介绍地下室防水工程中湿铺法的施工方案。

二、施工材料准备1.防水材料:选用质量可靠的聚乙烯防水卷材,确保防水效果。

2.基层处理材料:水泥、石英砂等原材料,用于地下室地面的基层处理。

三、施工流程1. 基层处理1.清理地面:清除地面上的杂物和灰尘,确保基层平整。

2.修补地面:对地面上的破损部分进行修补,填平坑洞,保证基层完整性。

3.打磨处理:对地面进行打磨处理,使其表面光滑均匀。

2. 湿铺处理1.铺贴防水卷材:将防水卷材按照规定的方向和方式铺贴在基层上,边缘重叠部分需严密粘合。

2.热风焊接:使用热风枪对防水卷材的接缝进行热风焊接,确保接缝牢固不渗水。

3.保护层施工:在铺贴完成后施工保护层,保护防水卷材免受外界物体划伤和损坏。

3. 验收和维护1.实施验收:由专业人员对防水层进行验收,检查是否存在漏水或缺陷,保证质量符合要求。

2.定期维护:地下室防水工程完成后,定期对防水层进行检查和维护,确保防水效果长期稳定。

四、总结湿铺法是一种常用的地下室防水施工方案,施工简单、效果稳定。

通过对地下室地面进行合理的基层处理和防水卷材铺贴,能够有效防止地下室潮湿问题,保护建筑结构的安全和稳定。

在实际工程中,应根据具体情况认真执行施工方案,确保防水效果达标,提升建筑质量和可靠性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

地下室防水施工方案(湿铺法)编制人:审核人:审批人:江苏宏牛建筑防水科技有限公司广州宏牛建筑防水材料有限公司Guangzhou Acer cattle waterproof building materials Co. Ltd目录第一部分、编制依据 (3)第二部分、使用材料及施工做法 (3)1、使用材料 (3)2、产品优势 (3)3、产品粘结特点 (4)第三部分、防水构造节点大样及施工做法 (5)1、...................................................................................... 地下室做法构造图5第四部分、地下室底板湿铺法施工工艺 (5)4.1施工准备 (5)4.3、施工工艺 (7)4.4、施工注意事项 (13)4.5、质量验收 (13)第五部分、保证工程质量措施 (14)一、保证质量组织措施 (14)二、保证质量的技术措施 (14)第六部分、安全生产的技术组织措施 (15)一、安全生产措施 (15)二、安全技术措施 (15)第七部分、文明施工的技术组织措施 (15)一、遵守施工措施: (15)二、场地整齐措施 (15)三、工完场清措施 (16)第一部分、编制依据1.《地下工程防水技术规范》GB 50108—20082.《地下防水工程质量验收规范》GB 50208—20023.《建筑工程施工质量验收统一标准》GB 50300—20014.《预铺/湿铺防水卷材》GB/T23457-2009第二部分、使用材料及施工做法1、使用材料地下室:1.5厚HNP-CL反应粘结型高分子湿铺防水卷材(单面粘:反应粘密封胶+绿黑交叉强力膜)2、产品优势1、能跟混凝土反应粘结,长在一起,形成一层牢固不可逆的界面密封反应层(类似涂料层),起到涂料和卷材防水的双重功效,杜绝窜水现象发生;2、兼具SBS、APP、自粘卷材耐高低温、蠕变抗裂、抗老化等优异性能;3、采用湿铺法在潮湿环境下施工,适应赶工期的需要。

3、产品粘结特点HNP反应粘防水卷材,其最独特的功能是与现浇混凝土或水泥凝胶发生化学交联反应,通过物理卯榫和化学交联的协同作用牢固地粘结到混凝土上。

因此和常规卷材相比,在与混凝土基面粘结方面它具有更独特的优势:■粘接力更大:它不仅有物理吸附和卯榫作用,而且在深入基层的卯榫部位产生化学键合作用,使卯榫和化学交联两种作用协同进行,让粘结更为牢靠。

即使卷材表层发生破坏,粘结基面的界面也不会受损而产生窜水漏水现象;■粘接更持久:物理吸附和卯榫往往在溶剂、水汽或基面热胀冷缩的作用下,产生解吸附和脱卯榫的过程,从而使粘结力下降,失去永久封闭的防水效果。

而通过HNP反应粘卷材的粘结,由于在卯榫部位存在化学键合作用,不受湿热循环、水汽溶胀、基层运动影响,而持久地产生粘附效果,使卷材的防水寿命与主体层相同。

■接边更可靠:湿铺时可以直接采用湿接边,施工便捷,接边牢固。

■粘结刚柔相济:通过物理吸附和卯榫作用形成柔性粘结,以消除由于基层变化产生的应力,而通过化学键产生的刚性粘结,使界面层有足够的粘结强度,能有效抵抗外界应力的破坏。

■粘结不可逆:由于相关部位存在化学键合作用,这种粘结是不可逆的。

只有通过铲除破坏反应界面层才能使粘结失效;普通自粘防水卷材HNP反应粘防水卷材(第三代沥青改性防水卷材)(第四代改性沥青防水卷材)普通改性沥青卷材与HNP反应粘防水卷材与混凝土粘结的效果对比图第三部分、防水构造节点大样及施工做法1、地下室做法构造图根据本工程地下室不同施工部位防水层做法如下表:第四部分、地下室底板湿铺法施工工艺4.1 施工准备1、技术准备①对进场的工人进行安全“三级”教育和详细的口头、书面技术交底;②确定主要材料的进场日期。

2、材料准备:主材--- HNP-CL反应粘结型高分子湿铺防水卷材辅材---P.O 32.5普通硅酸盐水泥3、工具的准备:扫帚、水管、塑料桶、电动搅拌器、壁纸刀、卷尺、辊子刮板、刷子等有关工具4、基层要求:基层表面应坚实、平整、干净、并充分湿润无积水。

基层已符合以下条件,并办理验收、工作面移交手续:1.各种预埋件已安装并固定完毕。

2.清除基层表面杂物、油污、浮砂,凸出表面的石子、砂浆疙瘩等应清理干净,清扫工作必须在施工中随时进行,并修补平整表面。

尤其铲除排水口、管壁上的水泥砂浆等附着物。

3.水平构件的阴阳角采用水泥砂浆抹成圆弧角,阴角最小半径50mm,阳角最小半径20mm。

4.基面若有明水,扫除即可施工。

4.2、工艺流程4.3、施工工艺 1、基层清理,润湿基层清理、润湿:用扫帚、铁铲等工具将基层表面的灰尘、杂物清理干净,干燥的基面需预先洒水润湿,但不得残留积水。

图1-1 HNP-CL 反应粘防水卷材湿铺法铺贴操作工艺流程机具准备材料准备2、节点密封、加强处理节点细部处理应按规范要求,对节点部位进行加强处理,如阴阳角、变形缝、后浇带等设加强层处理;3、定位、弹线、试铺根据施工现场状况,进行合理定位,确定卷材铺贴方向,在基层上弹好卷材控制线,依循流水方向从低往高进行卷材试铺。

4、配制水泥凝胶水泥凝胶的配制:水泥和水拌合而成,水泥∶水=100∶40~50公斤(重量比),所用水泥为P.O 32.5普通硅酸盐水泥,用电动搅拌器搅拌均匀成腻子状即可使用;气温过高(≥30℃)、基面过于干燥时适量添加聚合物建筑胶保水剂充分拌均匀后使用。

5、大面铺防水卷材1)、撕去卷材底部隔离纸卷材试铺后,先将要铺贴的卷材剪好,反铺于基面上(即是底部隔离纸朝上),撕剥去卷材隔离纸后。

2)、刮涂水泥凝胶其厚度视基层平整情况而定(一般1.5~2.5mm厚),铺抹时应注意压实、抹平。

在阴角处,应抹成半径为50mm以上的圆角。

铺抹水泥凝胶的宽度比卷材的长、短边宜各宽出100~300mm,并在铺抹过程中注意保证平整度。

3)、铺贴防水卷材揭除卷材底部隔离纸,将卷材铺贴在已抹水泥凝胶的基层上,卷材与相邻卷材之间为平行搭接,待长、短边搭接施工时再揭除上下卷材搭接隔离纸。

4)、辊压、排气待卷材铺贴完成后,用木抹子或橡胶板、辊筒等从中间向两边刮压并排出空气,使卷材充分满粘于基面上。

搭接铺贴下一幅卷材时,将位于下层的卷材搭接部位的隔离纸揭起,将上层卷材对准搭接控制线平整粘贴在下层卷材上,刮压摆出空气,充分满粘。

(搭接处也抹上水泥凝胶,并回刮封边)5)、卷材搭接,收头密封HNP 防水卷材在采用湿铺法施工时,将上下卷材的搭接处隔离纸揭除,上下刮涂水泥凝胶搭接在一起,直接用水泥凝胶封口,搭接宽度不小于80mm 。

最后用水泥凝胶抹平封边。

6、养护1)、自检、清理、修整检查所有卷材面有无撕裂、刺穿、气泡情况,维修时将缺陷部位清理干净,并严格按缺陷部位尺寸重新再铺贴卷材,边缝用HNP 反应粘密封膏封边处理。

金雨伞提示:1. 卷材搭接处水泥素浆厚度控制在2mm 左右,水泥素浆不宜堆积。

2. 相邻两排卷材的短边接头应相互错开1/3幅宽以上,以免多层接头重叠而使得卷材粘贴不平服。

辊压、排气,回刮封边粘结固定≥60(80,100)撕掉底部隔离纸屋面搭接宽度不小于60mm,地下室不小于80mm,种植屋面不小于100mm1、卷材防水层的基层应坚实,表面应洁净、平整,不得有空鼓、松动、起砂和脱皮现象。

2、卷材防水层的搭接缝应粘结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷;3、防水层的收头应与基层粘结并固定牢固,缝口封严,不得翘边。

4、卷材搭接宽度的允许偏差为±10mm。

2)、成品保护晾放24小时至48小时(具体时间视环境温度而定,一般情况下,温度愈高所需时间愈短)。

4.4、施工注意事项1、防水卷材铺贴时,在卷材收口处应回刮水泥凝胶做为密封材料,以防止立墙收头处水份过快散失。

2、相邻两排卷材的短边接头应相互错开300mm幅宽以上,以免多层接头重叠而使得卷材粘贴不平服。

3、防水层施工完毕后应尽快组织验收,及时隐蔽,不宜长时间暴晒。

4、当卷材在立面施工且片幅较大时,可在边角部位辅以适当的固定措施。

5、在施工中卷材部位受到污染,可用干净的湿布清洁卷材等。

6、严禁在雪天施工;五级风及其以上时不得施工;环境温度低于-5℃时不宜施工。

7、防水层在未做保护层前,不得在防水层上进行其他施工作业或直接堆放物品。

4.5、质量验收1)、主控项目:1、卷材防水层所用卷材及其配套材料,必须符合要求。

检验方法:检查出厂合格证、质量检验报告和抽样复验报告。

2、卷材防水层的搭接缝应粘结牢固,密封严密,不得有翘边等缺陷。

3、节点部位加强处理按规范要求施工。

2)、一般项目:1、卷材防水层的搭接缝应粘结牢固,密封严密,不得有翘边等缺陷;防水层的收头应与基层粘结并固定牢固,缝口封严,不得翘边。

检验方法:观察检查。

2、卷材的铺贴方向应正确,卷材搭接宽度的允许偏差为-10mm。

检验方法:观察和尺量检查。

第五部分、保证工程质量措施一、保证质量组织措施1、贯彻质量目标责任制:以项目经理和项目技术负责人为领导核心的质量责任保证体系,要与工程土建总包方协调好各个工序的连接关系,做到跟踪到底。

在施工过程中如出现防水层被破损,见一处即立刻按防治措施修整好,使工程质量始终处于有效的监督和控制状态;2、树立“百年大计、质量第一”思想:进场人员必须经质量教育,施工人员必须经技术培训;3、执行“三检制”:坚持“自检、交接检、专检”三检制度。

二、保证质量的技术措施1、切实作好技术交流:开工前施工负责组织对现场操作人员进行工艺规程、质量目标、检验制度等技术交底,做到施工人员人人了解;2、严格质量检验:按照验收规范进行验收、上道工序不合格,决不进行下道工序施工,将质量缺陷消灭在施工过程中。

第六部分、安全生产的技术组织措施一、安全生产措施1、树立严密的安全制度:确保安全施工,以此作为项目经理的主要考核目标;2、实行安全生产目标控制管理:在布置施工任务的同时布置安全生产指标和要求,考核工作成绩的同时也考核安全指标的完成情况;3、进行安全教育:对所有进场的施工人员,必须进行安全生产的消防意识的教育工作。

4、项目设兼职安全员:赋予他们安全一票否决权严格制止违章指挥和违章作业,加强对安全生产检查和考评工作,凡发现安全隐患,必须及进整改;5、认真编制安全生产措施:在各分项工程施工前,班组长必须进行书面的安全技术交底,做到交底内容明确,针对性和实用性要强,操作人员必须按交底要求和安全操用规程进行施工。

二、安全技术措施凡是进场的施工人员必须戴好安全帽,现场内严禁穿拖鞋、高跟鞋硬底鞋,更不能赤脚上工地,作业前严禁喝酒;第七部分、文明施工的技术组织措施一、遵守施工措施:1、施工现场管理人员、工人应戴不同颜色的安全帽。

2、控制施工噪声,尽量做到施工不扰民;3、危险施工区域派专人值班,并悬挂警示牌。

相关文档
最新文档
