管线预留长度

管线预留长度
序号
项 目
预留长度
说 明
1
各种开关、柜、板
宽+高
盘面尺寸
2
单独安装(无箱、盘)的铁壳开关、闸刀开关、启
动器、线槽进出线盒等
0.3m
从安装对象中心算起
3
由地面管子出口引至动力接线箱
1.0m
从管口计算
4
电源与管内导线连接(管内穿线与软、硬母线接点)
1.5m
从管口计算
5
出户线
1.5m
从管口计算
7
电缆进控制、保护屏及模拟盘等
高+宽
按盘面尺寸
8
高压开关柜及低压配电盘、箱
2.0m
盘下进出线
9
电缆至电动机
0.5m
从电机接线盒起算
10
厂用变压器
3.0m
从地坪起算
11
电缆绕过梁柱等增加长度
按实计算
按被绕物的断面情况计算增加长度
12
电梯电缆与电缆架固定点
每处0.5m
规范最小值
这个表格中的预留长度是针对“灯具、明、暗开关、插座、按钮配线进入开关箱、柜、板的预留线”,如果题目中涉及灯具、开关、插座,那么进入开关箱、柜、板的预留线按照这个表格来计算。
表格2:定额中电气安装工程的第四节控制设备和低压电器
盘、箱、柜的外部进出线预留长度 单位:m/根
序号
项 目
预留长度
说明
1
各种箱、柜、盘、板、盒
高+宽
盘面尺寸
2
单独安装的铁壳开关、自动开关、刀开关、启动器、
箱式电阻器、变阻器
0.5
从安装对象中心算起
3
继电器、控制开关、信号灯、按钮、熔断器等小电器
0.3
从安装对象中心算起
4
分支接头
0.2
分支线预留
这个表格中的预留长度是指“控制设备及低压电器”中盘、箱、柜外部进出线预留长度。
表格3:电缆敷设的附加长度表格:造价工程师
序号
项目设驰度、波形弯度、交叉
2.5%
按电缆全长计算
2
电缆进入建筑物
2.0m
规范规定最小值
3
电缆进入沟内或吊架时引上(下)预留
1.5m
规范规定最小值
4
变电所进线、出线
1.5m
规范规定最小值
5
电力电缆终端头
1.5m
检修余量最小值
6
电缆中间接头盒
两端各留2.0m
检修余量最小值
合集下载

光缆和管道的施工规范

光缆和管道的施工规范

光缆和管道的施工规范1.光缆的施工要求1.1复测(1)核对光缆路由走向、敷设方式及接头位置。

(2)复测路由地面距离,为光缆配盘、分配及敷设提供必需的资料。

1.2光缆留长在现有管道内敷设光缆,为确保光缆安全,预留光缆尽量盘留在通信管道的人(手)孔内,基站留长按15米预留,冗余留长按15‰。

预留,接头留长按10米/侧预留。

为方便维护,放缆时应以接头井为1#,安顺序类推,逢5、10、15……5的倍数手孔,应安20m作预留。

1.3光缆检验(1)施工单位在开工前应对运到工地的光缆、器材的规格、程式进行数量清点和外观检查,如发现异常应重点检查。

对光缆、连接器等还应进行光学特性、电特性的测试。

(2)核对单盘光缆规格、程式及制造长度应符合订货合同规定的要求。

(3)光缆开头检验时,应核对光缆外端的端别,并在缆盘上做醒目标注。

光缆端别的识别方法应符合下列规定:面对光缆截面,由领示色光纤按/顺时针排列时为A端,反之为B端。

(4)光缆现场检验光纤衰减常数、光纤长度。

(5)单盘光缆检验完毕后应恢复光缆端头密封包装及光缆盘包装。

(6)光纤连接器应具有良好的重复性和互换性。

尾纤的长度应符合设计要求、外皮无损伤。

尾纤各项参数应符合合同规定。

连接器的损耗应符合合同规定。

1.4光缆敷设(1)新建管道内光缆均采用硬塑料管保护,塑料管一次布放的长度以方便光缆穿放为原则。

(2)光缆弯曲半径应不小于光缆外径的10倍,施工过程中不小于20倍。

(3)布放光缆的牵引力应不超过光缆允许的张力80%,瞬时最大牵引力不得超过光缆允许张力的100%,牵引力应加在光缆的加强件(芯)上。

光缆布放过程中应无扭转,严禁打小圈、浪涌等现象发生。

(4)布放光缆必须严密组织并有专人指挥,牵引过程中应有良好联络手段。

光缆布放完毕,应检查光纤是否良好。

光缆端头应做密封防潮处理,不得浸水。

(5)光缆穿入管道或管道拐弯或有交叉时,应采用导引装置或喇叭保护管,不得损伤光缆外护层,光缆一次牵引长度一般不应大于1000米,超长时应采用∞字分段牵引。

敷设光缆的规范与标准

敷设光缆的规范与标准

.直埋光缆注:1.石质、半石质地段应在沟底和光缆上方各铺100mm厚细土或沙土。

沟底铺沙厚度可视为光缆的埋深。

2.光缆可同其他通信光缆或电缆同沟敷设,但不得重叠或交叉,缆间的平行净距不小于10cm。

4.直埋光缆与其他建筑设施间的最小净距标准单位:m注:1.采用钢管保护时,与水管、煤气管、石油管交越时的净距可降低为0.15m。

2.大树指直径30cm及以上的树木。

对于孤立大树,还应考虑防雷要求。

3.穿越埋深与光缆相近的地下管线时,光缆宜在管线下方通过。

5.直埋光缆敷设安装5.1光缆可同其他通信光缆或电缆同沟敷设,但不得重叠或交叉,缆间的平行净距不应小于10cm。

5.2光缆采用钢管保护时,应伸出路基两侧排水沟外1m,光缆埋深距排水沟底应不小于80 cm,并符合相关部门的规定。

钢管内径应满足安装子管的要求,但应不小于80 cm。

5.3光缆线路穿越允许开挖路面的公路或乡村大道时,应采用砖或水泥盖板保护。

5.4光缆线路通过村镇等动土可能性较大的地段时,可采用大长度塑料管、铺红砖或水泥盖板保护。

5.5光缆穿越有疏泾和拓宽规划或挖泥可能的较小沟渠、水塘时,应在光缆上方覆盖水泥盖板或水泥砂浆袋,也可采取其他保护光缆的措施。

5.6光缆敷设在坡度大于20°,坡长大于30m的斜坡地段宜采用“S”型敷设。

若坡面上的光缆沟有受到水流冲刷的可能时,应采用堵塞加固或分流等措施。

在坡度大于30 °的较长斜坡地段敷设时,宜采用特殊结构(一般为钢丝铠装)光缆。

5.7光缆穿越或沿靠山涧、溪流等易受水流冲刷的地段时,应根据具体情况设置漫水坡、挡水墙或采取其他保护措施。

5.8光缆在地形起伏比较大的地段(如山地、梯田、干沟等处)敷设时,应满足规定的埋深和曲率半径要求。

光缆沟应因地制宜采取措施防止水土流失,保证光缆安全。

一般高差在0.8 m 及以上时应加护坎或护坡保护。

5.9光缆在桥上敷设时,应考虑机械损伤、振动和环境温度的影响,并采取钢管或塑料管等相应的保护措施。

电气管线预留预埋施工方法,你GET到了吗?

电气管线预留预埋施工方法,你GET到了吗?

电气管线预留预埋施工方法,你GET到了吗?施工管理流程01暗敷管线预留线管、线盒定位:结构钢筋绑扎好后,用水准仪在墙面筋上标出水平基准点,每道墙不少于两点,将两水平基准点之间用细线连接,形成一道水平基准线,由此水平基准线标注出管线安装标高尺寸。

线盒采用专用穿筋盒,将线盒用phi;8的圆钢焊接固定在上述标高尺寸上。

完成后对线盒进行填实、封堵。

暗敷线盒安装端正,盒口与墙面水平,埋深大于20mm时,盒应用套盒接出,套盒大小与底盒口对平齐,接地可靠。

暗敷管线剔槽安装时,横向开槽不宜超过1.5m;敷设时不得破坏结构层。

当塑料导管在砌体上剔槽埋设时,应采用强度等级不小于M10的水泥砂浆抹面保护,保护层厚度不应小于15mm。

02电气孔洞预留及封堵电气孔洞预留与土建专业配合进行,预留工作完成后需要核对有无遗漏的预留洞,并核查孔洞的规格、坐标、标高,复核土建专业地面标高、楼板下标高、楼板厚度、墙后、主梁及次梁的高度(梁下距地),确定预留管线是否穿梁。

施工过程中,电气专业人员必须随进度密切配合土建工程,及时做好管路检查工作。

敷设在电气竖井内穿楼板处和穿越不同防火区的母线、梯架、托盘和槽盒,应有防火封堵措施。

一般情况下,在开工之初,应根据图纸设计,对电气竖井内桥架的安装进行策划,合理排布,并绘制详图,以方便操作。

穿楼板的地面处设置不低于50mm(一般做100mm)的挡水台,挡水台与桥架之间进行防火封堵。

03接地体预留3.1人工接地极安装埋入地中并直接与大地接触的金属导体称为接地极,分为水平接地极和垂直接地极。

接地装置的人工接地极,导体截面应符合热稳定、均压、机械强度及耐腐蚀的要求,水平接地极的截面不应小于连接至该接地装置接地线截面的75%,且钢接地极和接地线的最小规格不应小于表4.1.5-1和表4.1.5-2所列规格。

接地网的埋设深度与间距应符合设计要求。

当未具体规定时,接地极顶面埋设深度不宜小于0.8m;水平接地极的间距不宜小于5m,垂直接地极的间距不宜小于其长度的2倍。

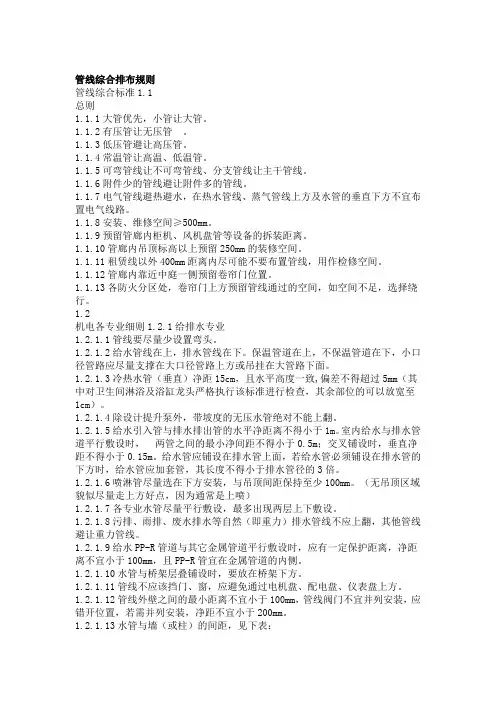

管线综合排布规则

管线综合排布规则

管线综合排布规则管线综合标准1.1总则1.1.1大管优先,小管让大管。

1.1.2有压管让无压管。

1.1.3低压管避让高压管。

1.1.4常温管让高温、低温管。

1.1.5可弯管线让不可弯管线、分支管线让主干管线。

1.1.6附件少的管线避让附件多的管线。

1.1.7电气管线避热避水,在热水管线、蒸气管线上方及水管的垂直下方不宜布置电气线路。

1.1.8安装、维修空间≥500mm。

1.1.9预留管廊内柜机、风机盘管等设备的拆装距离。

1.1.10管廊内吊顶标高以上预留250mm的装修空间。

1.1.11租赁线以外400mm距离内尽可能不要布置管线,用作检修空间。

1.1.12管廊内靠近中庭一侧预留卷帘门位置。

1.1.13各防火分区处,卷帘门上方预留管线通过的空间,如空间不足,选择绕行。

1.2机电各专业细则1.2.1给排水专业1.2.1.1管线要尽量少设置弯头。

1.2.1.2给水管线在上,排水管线在下。

保温管道在上,不保温管道在下,小口径管路应尽量支撑在大口径管路上方或吊挂在大管路下面。

1.2.1.3冷热水管(垂直)净距15cm,且水平高度一致,偏差不得超过5mm(其中对卫生间淋浴及浴缸龙头严格执行该标准进行检查,其余部位的可以放宽至1cm)。

1.2.1.4除设计提升泵外,带坡度的无压水管绝对不能上翻。

1.2.1.5给水引入管与排水排出管的水平净距离不得小于1m。

室内给水与排水管道平行敷设时,两管之间的最小净间距不得小于0.5m;交叉铺设时,垂直净距不得小于0.15m。

给水管应铺设在排水管上面,若给水管必须铺设在排水管的下方时,给水管应加套管,其长度不得小于排水管径的3倍。

1.2.1.6喷淋管尽量选在下方安装,与吊顶间距保持至少100mm。

(无吊顶区域貌似尽量走上方好点,因为通常是上喷)1.2.1.7各专业水管尽量平行敷设,最多出现两层上下敷设。

1.2.1.8污排、雨排、废水排水等自然(即重力)排水管线不应上翻,其他管线避让重力管线。

电气安装工程中预埋管线的埋深规定

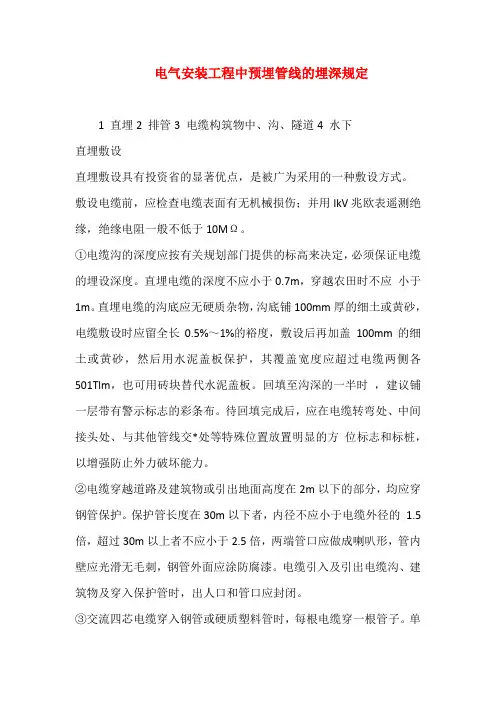

电气安装工程中预埋管线的埋深规定

电气安装工程中预埋管线的埋深规定1 直埋2 排管3 电缆构筑物中、沟、隧道4 水下直埋敷设直埋敷设具有投资省的显著优点,是被广为采用的一种敷设方式。

敷设电缆前,应检查电缆表面有无机械损伤;并用lkV兆欧表遥测绝缘,绝缘电阻一般不低于10MΩ。

①电缆沟的深度应按有关规划部门提供的标高来决定,必须保证电缆的埋设深度。

直埋电缆的深度不应小于0.7m,穿越农田时不应小于1m。

直埋电缆的沟底应无硬质杂物,沟底铺100mm厚的细土或黄砂,电缆敷设时应留全长0.5%~1%的裕度,敷设后再加盖100mm的细土或黄砂,然后用水泥盖板保护,其覆盖宽度应超过电缆两侧各501Tlm,也可用砖块替代水泥盖板。

回填至沟深的一半时,建议铺一层带有警示标志的彩条布。

待回填完成后,应在电缆转弯处、中间接头处、与其他管线交*处等特殊位置放置明显的方位标志和标桩,以增强防止外力破坏能力。

②电缆穿越道路及建筑物或引出地面高度在2m以下的部分,均应穿钢管保护。

保护管长度在30m以下者,内径不应小于电缆外径的 1.5倍,超过30m以上者不应小于2.5倍,两端管口应做成喇叭形,管内壁应光滑无毛刺,钢管外面应涂防腐漆。

电缆引入及引出电缆沟、建筑物及穿入保护管时,出人口和管口应封闭。

③交流四芯电缆穿入钢管或硬质塑料管时,每根电缆穿一根管子。

单芯电缆不允许单独穿在钢管内(采取措施者除外),固定电缆的夹具不应有铁件构成的闭合磁路。

④地下并列敷设的电缆,中间接头的位置需互相错开,防止接头事故时,损伤其他接头。

对于电缆与其他管线、建筑等平行和交* 时,应按规格的规定执行,不得随意更改。

⑤农村低压电力电缆,一般采用聚氯乙烯绝缘电缆或交联聚乙烯绝缘电缆。

在有可能遭受损伤的场所,应采用有外护层的铠装电缆;在有可能发生位移的土壤中(沼泽地、流沙、回填土等)敷设电缆时,应采用钢丝铠装电缆。

B.排管敷设方式作为城市目前采用最多的一种敷设方式,,电缆通道狭窄,城市建设频繁,为更好的利用各种地形,保护电缆安全运行,这是一种最合理的方式。

管道光缆预留长度

管道光缆预留长度

管道光缆预留长度摘要:一、引言二、管道光缆预留长度的定义和作用三、管道光缆预留长度的计算方法四、管道光缆预留长度的注意事项五、总结正文:一、引言随着现代通信技术的发展,光缆作为信息传输的主要载体,在我国的基础设施建设中发挥着越来越重要的作用。

在光缆铺设过程中,管道光缆预留长度的合理确定是一项关键的工作,它关系到光缆的安全性和使用寿命。

本文将详细介绍管道光缆预留长度的相关知识。

二、管道光缆预留长度的定义和作用管道光缆预留长度是指在光缆敷设前,预先在管道内预留的一定长度的光缆。

它的主要作用是在光缆敷设时,为光缆提供一定的拉伸和压缩余量,以补偿光缆在施工过程中可能发生的形变,防止光缆因过度拉伸或压缩而损坏。

同时,预留长度还可以为光缆的接头和终端提供一定的操作空间,便于施工和维护。

三、管道光缆预留长度的计算方法管道光缆预留长度的计算方法有多种,但通常可以采用以下公式进行估算:预留长度= 敷设长度+ 光缆拉伸余量+ 光缆压缩余量其中,敷设长度是指光缆在管道内实际敷设的长度;光缆拉伸余量和光缆压缩余量分别是指为防止光缆在施工过程中过度拉伸和压缩而预留的长度。

四、管道光缆预留长度的注意事项在确定管道光缆预留长度时,需要考虑以下几个因素:1.光缆的类型和规格:不同类型和规格的光缆,其拉伸和压缩性能有所不同,因此在预留长度时需要根据实际情况进行调整。

2.敷设环境:光缆敷设的环境条件(如温度、湿度等)会对光缆的性能产生影响,因此在预留长度时需要充分考虑这些因素。

3.施工方法:光缆的施工方法(如牵引、推送等)会对光缆的形变产生影响,因此在预留长度时需要结合施工方法进行调整。

五、总结管道光缆预留长度的合理确定对于光缆的安全敷设和使用具有重要意义。

室内水电安装尺寸标准

室内水电安装尺寸标准室内水电安装是装修工程中非常重要的一环,合理的尺寸标准能够确保安全、便捷和美观。

本文将介绍室内水电安装的尺寸标准,希望能够为大家的装修工程提供一些参考。

首先,我们来谈谈水管的安装尺寸标准。

在进行水管安装时,需要考虑水管的直径和长度,一般来说,厨房和卫生间的冷热水管直径为20mm,而浴室的冷热水管直径一般为15mm。

水管的长度应根据实际情况来确定,需要确保水管安装到位,不要出现过长或者过短的情况,以免影响使用和美观。

其次,电线的安装尺寸标准也是非常重要的。

在进行电线安装时,需要考虑电线的截面积和长度。

一般来说,客厅、卧室和书房的电线截面积为1.5mm²,而厨房、卫生间和浴室的电线截面积一般为2.5mm²。

电线的长度应根据实际情况来确定,需要确保电线安装到位,不要出现过长或者过短的情况,以免影响使用和安全。

除此之外,还需要注意插座和开关的安装尺寸标准。

在进行插座和开关安装时,需要考虑它们与地面的距离和间距。

一般来说,插座与地面的距离为30cm,而开关与地面的距离也为30cm。

插座和开关的间距应根据实际情况来确定,需要确保它们的位置合理,便于使用和美观。

最后,还需要注意灯具和排水管的安装尺寸标准。

在进行灯具安装时,需要考虑灯具与地面的距离和间距。

一般来说,灯具与地面的距离为2.2m,而灯具之间的间距应根据实际情况来确定,需要确保灯具的位置合理,照明效果好。

排水管的安装尺寸标准也需要特别注意,需要确保排水管的坡度和长度合理,以免影响排水效果和使用安全。

总之,室内水电安装尺寸标准对于装修工程非常重要,合理的尺寸标准能够确保安全、便捷和美观。

希望本文介绍的内容能够为大家的装修工程提供一些参考,帮助大家顺利完成装修工程,打造一个舒适、安全、美观的居住环境。

室内水电预留尺寸

室内水电预留尺寸概述本文档旨在提供有关室内水电预留尺寸的相关信息和准则。

正确预留水电管道和设备的尺寸是室内装修中至关重要的一步,可以确保后续安装和维修工作顺利进行,并提供安全可靠的水电设施。

室内水电预留尺寸的重要性合理规划和预留室内水电尺寸的好处包括:1. 提供足够的空间容纳管道和设备,确保安装过程顺利进行。

2. 便于维修和维护,减少后期翻修和修复的麻烦。

3. 确保水电设施的安全性和可靠性,避免出现漏水、电路故障等问题。

室内水电预留尺寸的准则以下是一些常见的室内水电管道和设备的预留尺寸准则,供参考:1. 冷水管道:直径一般为Φ15mm,高离地面1.2m,距离室内墙面为10cm。

2. 热水管道:直径一般为Φ20mm,高离地面1.2m,距离室内墙面为10cm。

3. 水槽排水口:直径一般为Φ50mm,距离室内墙面为10cm。

4. 淋浴器出水口:距离室内地面1.8m,距离室内墙面为10cm。

5. 马桶出水口:距离室内地面30cm,距离室内墙面为25cm。

6. 插座:距离室内地面30cm,距离室内墙面为10cm。

请注意,以上准则只是一般性的参考,实际预留尺寸可能会因具体情况而有所不同。

在进行室内装修时,建议咨询专业装修人员或相关技术人员以获取准确的尺寸要求。

总结室内水电预留尺寸的规划和预留工作是室内装修中不可忽视的一环。

合理的预留尺寸不仅有利于安装和维修工作的顺利进行,还能提供安全可靠的水电设施。

因此,在装修前请务必了解和确认相关的室内水电预留尺寸准则,或者咨询专业人士以获取准确的尺寸要求。

各种管线位置的预留长度

序号 一 1
名称 综合布线系统 管、暗槽内穿放双绞线缆CAT5E 4P UTP 暗盒接线头预留 桥架至机柜 预留机柜接线头 管、暗槽内穿放4芯室内多模光纤 暗盒接线头预留 桥架至机柜 预留机柜接线头 有线电视系统 管、暗槽内穿放射频传输电缆SYWV75-5 暗盒接线头预留 桥架至有线电视接线箱 有线电视接线箱预留接线头 管、暗槽内穿放双绞线缆CAT5E 4P UTP 暗盒接线头预留 桥架至有线电视接线箱 有线电视接线箱预留接线头 视频安防监控系统 管、暗槽内穿放视频传输电缆SYV75-5 前端接线头预留 监控机房室外手孔至电视墙距离 电视墙内预留接线头 管、暗槽内穿放监控电源线RVV2*1.0 前端接线头预留 桥架至安防箱 安防箱预留接线头 防盗报警系统 管、暗槽内穿放报警控制线RVVP4*1.0 前端接线头预留 桥架至安防箱 安防箱预留接线头 背景音乐及公共广播系统系统 管、暗槽内穿放广播线RVVSP2*1.0 暗盒接线头预留 分线、接线箱内预留 管、暗槽内穿放广播总线RVVSP2*1.0 开关内预留接线头 广播机柜内预留接线头 多媒体教学系统 管、暗槽内穿放(视频传输电缆SYV75-5/VGA/电源线 RVV2*0.5/电源线RVV3*1.5/音频线/透明音响线2*1.5) 暗盒接线头预留 接线盒内预留
序号名称暗盒接线头预留03桥架至机柜暗盒接线头预留15桥架至机柜暗盒接线头预留03桥架至有线电视接线箱25有线电视接线箱预留接线头15暗盒接线头预留03桥架至有线电视接线箱25有线电视接线箱预留接线头前端接线头预留15预留长度m管暗槽内穿放双绞线缆cat5e4putp管暗槽内穿放4芯室内多模光纤管暗槽内穿放射频传输电缆sywv755管暗槽内穿放双绞线缆cat5e4putp管暗槽内穿放视频传输电缆syv755监控机房室外手孔至电视墙距离前端接线头预留1525安防箱预留接线头前端接线头预留1525安防箱预留接线头暗盒接线头预留03分线接线箱内预留15暗盒接线头预留03接线盒内预留管暗槽内穿放监控电源线rvv210管暗槽内穿放报警控制线rvvp410管暗槽内穿放广播线rvvsp210管暗槽内穿放广播总线rvvsp210管暗槽内穿放视频传输电缆syv755vga电源线rvv205电源线rvv315音频线透明音响线215

管线规范

一、桥架规范:1)电缆桥架宜高出地在面2.2m以上,桥架顶部距顶棚或其他障碍物不应小于0.3m。

桥架宽度不宜小于0.1m,桥架内横断面的填充率不应超过50%2)电缆桥架内缆线垂直敷设时,在缆线的上端和每间隔1.5 m处应固定在桥架的支架上;水平敷设时,在缆线的首、尾、转弯及每间隔3~5m处进行加固3)电缆线槽宜高出地面2.2m.在吊顶内设置时, 槽盖开启面应保持80mm的垂直净空,线槽截面利用率不应超过50%4)布放线槽缆线可以不绑扎,槽内缆线应顺直,尽量不交叉,缆线不应溢5)在水平、垂直桥架和垂直线槽内敷设缆线时,应对缆线进行绑扎。

4对对绞电缆以24根为束,25对或以上主干对绞电缆、光缆及其他信号电缆应根据缆线的类型、缆径、缆线芯数分束绑扎。

绑扎间距不宜大于1.5m,扣间距应均匀,松紧适度6)在同一线槽内的不同信号、不同电压等级的电缆,应分类布置;对于交流电源线路和连锁线路,应用隔板与无屏蔽的信号线路隔开敷设①桥架水平敷设时,支撑间距一般为1.5~3m,垂直敷设时固定在建筑物构体上的间距宜小于2m②金属线槽敷设时,在下列情况下设置支架或吊架A.线槽接头处B.间距3mC.离开线槽两端口0.5m处D.转弯处③.塑料线槽槽底固定点间距一般为1m一般规定:(1)桥架及槽道的安装位置应符合施工图规定,左右偏差不应超过50mm(2)桥架及槽道水平度每平方米偏差不应超过2mm(3)垂直桥架及槽道应与地面保持垂直,并无倾斜现象,垂直度偏差不应超过3mm(4)两槽道拼接处水平度偏差不应超过2mm(5)吊架安装应保持垂直,整齐牢固,无倾斜现象(6)金属桥架及槽道与节间应接触良好,安装牢固软管与桥架连接处应加装锁头进行固定连接,且软管距离不应超过1.5米金属桥架容线量:1)50*25 金属桥架厚度:1.0 容线量:152)50*50 金属桥架厚度:1.0 容线量:283)75*50 金属桥架厚度:1.0 容线量:454)100*50 金属桥架厚度:1.0 容线量:605)100*100 金属桥架厚度:1.0 容线量:1206)200*100 金属桥架厚度:1.0 容线量:240度锌线槽(型号) 25*25 25*50 25*75 50*50 50*100 100*100五类线(根数)7 15 22 30 60 1207)电缆桥架必须根据图纸走向及现场建筑物设计弯头、长度等。
