监理收费计算方法

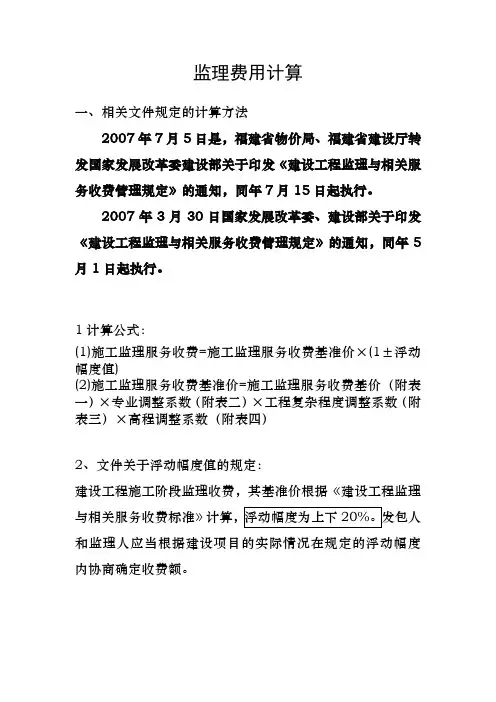

监理费计算

监理费用计算一、相关文件规定的计算方法2007年7月5日是,福建省物价局、福建省建设厅转发国家发展改革委建设部关于印发《建设工程监理与相关服务收费管理规定》的通知,同年7月15日起执行。
2007年3月30日国家发展改革委、建设部关于印发《建设工程监理与相关服务收费管理规定》的通知,同年5月1日起执行。
1计算公式:(1)施工监理服务收费=施工监理服务收费基准价×(1±浮动幅度值)(2)施工监理服务收费基准价=施工监理服务收费基价(附表一)×专业调整系数(附表二)×工程复杂程度调整系数(附表三)×高程调整系数(附表四)2、文件关于浮动幅度值的规定:建设工程施工阶段监理收费,其基准价根据《建设工程监理与相关服务收费标准》计算,浮动幅度为上下20%。
发包人和监理人应当根据建设项目的实际情况在规定的浮动幅度内协商确定收费额。
附表一施工监理服务收费基价表单位:万元序号计费额(万元)收费基价(万元)差入值(万元/10万元)1 500 16.50.27202 1000 30.10.24003 3000 78.10.21354 5000 120.80.20270 8000 181.O0.18806 10000 218.60.17487 20000 393.40.15748 40000 708.20.14169 60000 991.40.132210 80000 1255.80.125611 100000 1507.00.120612 200000 2712.50.108513 400000 4882.60.0976514 600000 6835.60.0911415 800000 8658.40.0865916 1000000 10390.1注:计费额大于.l000000万元的,以计费额乘以l.039%的收费率计算收费基价,其他未包含的其收费由双方协商议定。
附表二施工监理服务收费专业调整系数表工程类型专业调整系数1.矿山采选工程黑色、有色、黄金、化学、非金属及其他矿采选工程 0.9选煤及其他煤炭工程 1.0矿井工程、铀矿采选工程 1.1 2.加工冶炼工程冶炼工程 0.9船舶水工工程 1.0各类加工工程 1.0核加工工程 1.2 3.石油化工工程油工程 0.9化工、石化、化纤、医药工程 1.0核化工工程 1.2 4.水利电力工程风力发电、其他水利工程 0.9火电工程、送变电工程 1.0核能、水电、水库工程 1.2 5.交通运输工程机场道路、助航灯光工程 0.9铁路、公路、城市道路、轻轨及机场空管工程 1.0水运、地铁、桥梁、隧道、索道工程 1.1 6.建筑市政工程园林绿化工程 0.8建筑、人防、市政公用工程 1.0邮电、电信、广播电视工程 1.0 7.农业林业工程农业工程 0.9林业工程 0.9附表三工程复杂程度分为一般、较复杂和复杂三个等级,其调整系数分别为:一般(1级) 0.8 5;较复杂(11级)1.0;复杂(IIl级)1.1 5建筑、人防工程复杂程度表等级工程特征1级1、高度<24m的公共建筑和住宅工程;2、跨度<24m的厂房和仓储建筑工程;3、室外工程及简单的配套用房;4、高度<70m的高耸构筑物。

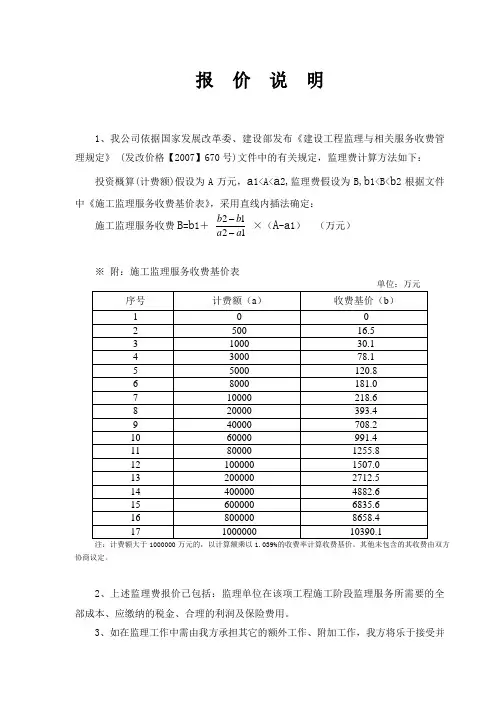

监理费报价计算方法(发改价格【2007】670号)

报 价 说 明
1、我公司依据国家发展改革委、建设部发布《建设工程监理与相关服务收费管理规定》 (发改价格【2007】670号)文件中的有关规定,监理费计算方法如下:
投资概算(计费额)假设为A 万元,a 1<A<a 2,监理费假设为B,b 1<B<b 2根据文件中《施工监理服务收费基价表》,采用直线内插法确定:
施工监理服务收费B =b 1+
1
21
2a a b b -- ×(A -a 1) (万元)
※ 附:施工监理服务收费基价表
注:计费额大于1000000万元的,以计算额乘以1.039%的收费率计算收费基价。
其他未包含的其收费由双方
协商议定。
2、上述监理费报价已包括:监理单位在该项工程施工阶段监理服务所需要的全部成本、应缴纳的税金、合理的利润及保险费用。
3、如在监理工作中需由我方承担其它的额外工作、附加工作,我方将乐于接受并
积极完成。
额外工作、附加工作酬金可依据有关规定经友好协商,在签订的监理合同中予以约定。
4、监理报酬最终结算额依据工程最终结算造价及上述计算方法,同时考虑到额外工作,附加工作量,据实结算。
XXXXX公司。
2024监理费计算方法

2024监理费计算方法监理费是指在工程建设项目中,专门从事监督和管理工作的监理机构收取的费用。
监理费的计算主要涉及监理人员人事成本、项目规模、监理内容和工程进度等因素。
以下是2024年监理费计算的方法。
1.监理费基本费率法:按照工程造价的一定比例收取监理费。
这种方法是最常用的监理费计算方法,可以根据工程造价确定费率,通常在0.3%到1.5%之间。
2.监理费人员费用法:按照监理人员实际出勤天数和人员工资等人事成本计算监理费。
这种方法适用于工程周期较长、监理人员数量较多的情况,可以根据实际情况计算每个监理人员的费用,并按照实际出勤天数进行计算。
3.监理费按阶段分段计费法:按照工程建设项目的不同阶段,分段计算监理费。
这种方法可以根据工程进度和监理内容的不同,采取不同的费率进行计算。
二、影响监理费的因素1.项目规模:工程规模越大,监理费用通常会越高。
因为大型项目通常需要更多的监理人员和更复杂的监理工作。
2.工程类型:不同类型的工程对监理工作的要求不同,可能需要不同岗位的监理人员,导致监理费的差异。
3.工程难度:工程的技术复杂度、施工难度和工程质量要求等因素也会影响监理费的计算,难度越大,费用通常也会相应增加。
4.项目周期:工程周期越长,监理费用通常会越高。
因为长周期的工程需要监理人员更长时间的参与,并可能需要增加监理人员的数量。
5.地区差异:不同地区的监理费用可能存在一定的差异,通常以当地市场行情和服务质量为基准。
三、其他注意事项1.监理费应在设计和施工合同中明确,并按照合同约定支付。
2.监理费可以通过协商确定具体的计算方法和费用标准。
3.监理机构可以按照实际提供的监理服务工作量进行费用的适度调整。
4.在计算监理费时,需考虑到监理机构的利润、人事成本、运营费用等方面的因素,确保收取的监理费能够维持监理机构正常运转。
总之,2024年监理费的计算方法主要包括基本费率法、人员费用法和阶段分段计费法。
计算监理费时需考虑到工程规模、工程类型、工程难度、项目周期和地区差异等因素,并在设计和施工合同中明确监理费用的支付方式和标准。
监理收费计算方式

监理收费计算方式
监理收费的计算方式通常是根据项目的总造价或者工程量来确
定的。
监理收费可以采用以下几种常见的计算方式:
1. 百分比计费,监理费用按照工程总造价的百分比来计算,通
常在3%到5%之间。
这种方式适用于大型工程,费用随着工程规模的
增大而增加。
2. 单价计费,监理费用按照每个监理工作人员的工作时间计算,通常以每小时或每天的单价来计费。
这种方式适用于小型工程或需
要灵活调整监理人员数量的项目。
3. 固定总额计费,监理费用在合同中规定一个固定的总额,不
随工程造价的变化而变化。
这种方式适用于工程造价相对稳定或者
合同期限较长的项目。
4. 阶段计费,监理费用按照工程的不同阶段来确定,例如设计
阶段、施工阶段、竣工阶段等,每个阶段都有相应的监理费用标准。
这种方式能够更好地反映监理工作的实际情况。
在确定监理收费的计算方式时,需要考虑工程的复杂程度、工程规模、监理工作的工作量和风险等因素。
此外,监理收费的计算方式也需要符合相关法律法规和监理服务的标准规定。
因此,具体的监理收费计算方式还需要根据具体的工程情况和监理服务合同来确定。
监理费标准及计算方法

监理费标准及计算方法
监理费的标准和计算方法因地区和项目性质不同而有差异。
一般来说,监理费可按照以下几种方式进行计算:
1. 标准费率法:根据监理协议中约定的标准费率,按照项目总投资金额或工程造价的一定比例来计算监理费。
例如,监理费率为1%,项目总投资为1000万元,那么监理费为1000万元
× 1% = 10万元。
2. 工作量法:按照监理人员实际投入的工作量来计算监理费。
监理人员的工作量可以通过参与监理工作的人员、工作时间、工作内容等因素来衡量。
通常,监理人员的工作量根据项目的难易程度和工程规模来确定,然后按照事先确定的费率进行计算。
3. 合同总价法:根据监理协议中约定的合同总价,按照合同总价的一定比例来计算监理费。
例如,监理费率为10‰,合同
总价为1000万元,那么监理费为1000万元× 10‰ = 10万元。
需要注意的是,以上计算方法仅供参考,实际计算可能还受到其他因素的影响,如合同约定、地区政策等。
因此,在具体项目中,应根据实际情况和协议约定来确定监理费的计算方法和标准。
同时,为避免争议,建议在监理协议中明确约定监理费的计算方法和标准。
监理费计算方法

监理费计算方法计算书监理费是指在建设工程施工过程中,由监理机构提供的服务所收取的费用。
监理费的计算方法如下:一、取费基价标准根据建设工程的投资额,可以查出对应的取费基价标准。
具体的取费基价标准如下表所示:序号计算额(万元)取费基价(万元)1 500 16.52 1000 30.13 3000 78.14 5000 120.85 8000 181.06 218.67 393.48 708.29 991.410 1255.811 1507.012 2712.513 4882.614 6835.615 8658.416 xxxxxxx .1二、施工阶段监理服务收费计算方法一)公式:施工阶段监理服务收费基准价=施工阶段监理服务收费基价×专业调整系数×工程复杂程度调整系数×高程调整系数二)以XXX工程为例该工程的预算投资额为2883万元,根据取费基价标准表,可以查出对应的取费基价为30.1万元。
因此,该工程项目的施工监理服务收费的计算额为2883万元。
三)计算施工监理服务收费基准价:1、采用内插法确定施工监理服务收费基价:计算额收费基价1000万元 30.1万元3000万元 78.1万元本工程计算为为2883万元的收费基价X计算如下:X=30.1+(78.1-30.1)/(3000-1000)×(2883-1000)=75.29222、调整系数计算:监理费按照《XXX关于建设工程监理与服务收费管理规定的通知》(发改价格【2007】670号)的规定进行填报。
1)投标文件中,专业调整系数为1.0;工程复杂程度系数为0.85;高程调整系数为1.0.2)施工阶段监理服务收费基准价=施工阶段监理服务收费计算书根据以上公式和计算方法,可以得出该工程项目的施工阶段监理服务收费基准价为:75.2922×1.0×0.85×1.0=63.9983万元因此,该工程项目的施工阶段监理服务收费为63.9983万元。
监理服务费用的计算方法

附件:建设工程监理与相关服务收费标准1总则1.0.1建设工程监理与相关服务是指监理人接受发包人的委托,提供建设工程施工阶段的质量、进度、费用控制管理和安全生产监督管理、合同、信息等方面协调管理服务,以及勘察、设计、保修等阶段的相关服务。
各阶段的工作内容见《建设工程监理与相关服务的主要工作内容》〔附表一〕。
1.0.2 建设工程监理与相关服务收费包括建设工程施工阶段的工程监理〔以下简称”施工监理〕服务收费和勘察、设计、保修等阶段的相关服务〔以下简称“其他阶段的相关服务”〕收费。
1.0.3 铁路、水运、公路、水电、水库工程的施工监理服务收费按建筑安装工程费分档定额计费方式计算收费。
其他工程的施工监理服务收费按照建设项目工程概算投资额分档定额计费方式计算收费。
1.0.4 其他阶段的相关服务收费一般按相关服务工作所需工日和《建设工程监理与相关服务人职工日费用标准》〔附表四〕收费。
1.0.5 施工监理服务收费按照以下公式计算:〔1〕施工监理服务收费=施工监理服务收费基准价×〔1±浮动幅度值〕〔2〕施工监理服务收费基准价=施工监理服务收费基价×专业调整系数×工程复杂程度调整系数×高程调整系数1.0.6 施工监理服务收费基价施工监理服务收费基价是完成国家法律法规、标准规定的施工阶段监理基本服务内容的价格。
施工监理服务收费基价按《施工监理服务收费基价表》〔附表二〕确定,计费额处于两个数值区间的,采用直线内插法确定施工监理服务收费基价。
1.0.7 施工监理服务收费基准价施工监理服务收费基准基准是按照本收费标准规定的基价和1.0.5〔2〕计算出的施工监理服务基准收费额。
发包与监理人根据项目的实际情况,在规定的浮动幅度范围内协调确定施工监理服务收费合同额。
1.0.8 施工监理服务收费的计费额施工监理服务收费以建设项目工程概算投资额分档定额计费方式收费的,其计费额为工程概算中的建筑安装工程费、设备购置费和联合试运转费之和,即工程概算投资额。
2023工程监理收费计算公式

2023工程监理收费计算公式随着建筑行业的不断发展,工程监理的作用越来越受到重视。
工程监理是指对建筑工程施工过程中的设计、施工、验收等环节进行监督和管理,确保工程质量和进度的一种服务。
而工程监理收费计算公式则是用于确定工程监理服务费用的一种依据。
一、工程监理服务费用的计算方法工程监理服务费用的计算方法通常采用总价法、定额法和百分比法。
1. 总价法:工程监理服务费用按照工程造价的一定比例进行计算。
这种方法适用于工程造价较高且工程规模复杂的情况。
例如,工程造价为1000万元,监理费率为3%,则工程监理服务费用为1000万元 * 3% = 30万元。
2. 定额法:按照工程监理服务的工作内容和工作量进行定额计算。
这种方法适用于工程监理服务项目比较固定的情况。
例如,监理单位根据工程监理服务内容和工程规模确定每个项目的定额费用,然后根据项目数量计算总费用。
3. 百分比法:工程监理服务费用按照工程造价的一定比例进行计算,并根据工程的不同阶段进行分段计算。
这种方法适用于工程监理服务需要跟随工程进展的情况。
例如,工程造价为1000万元,监理费率为总造价的3%,并按照工程进度分段计算,不同阶段的费用比例可以有所调整。
二、工程监理服务费用的影响因素工程监理服务费用的计算不仅仅依赖于计算公式,还受到多个因素的影响。
1. 工程规模:工程规模是影响工程监理服务费用的重要因素之一。
一般来说,工程规模越大,监理工作量越大,费用也会相应增加。
2. 工程类型:不同类型的工程监理服务所需的工作内容和工作量也会有所不同,因此费用也会有所差异。
例如,住宅工程和桥梁工程的监理服务费用就会有所区别。
3. 工程地点:不同地区的工程监理服务费用也会有所差异。
一方面,不同地区的物价水平不同,会直接影响到工程监理服务费用的计算;另一方面,不同地区的市场竞争情况也会对费用产生影响。
4. 监理单位的资质和信誉:监理单位的资质和信誉对工程监理服务费用也有一定的影响。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
收费计价直线内插法计算公式
Y= Y1 + ×(X-X1)
说明:
1、X 1,Y 1为【建设工程监理与相关服务收费标准】附表二中计费额的
区段值;Y 1,Y 2为对应于X 1,X 2的收费基价。
X 为某区段间的插入值;Y 为对应于X 由插入法计算而得到的收费基价。
2、计费额小于500万元的,以计费额乘以3.3%的收费率计算收费基价;
3、计费额大于100000000万元的,以计费额乘以1.039%的费率计算收费基价;
【例】若计算得计费额为600万元,计算其收费基价。
根据【建设工程监理与相关服务收费标准】附表二:施工监理服务收费基价表,计费额处于区段值500万元(收费基价为16.5万元)与1000万元(收费基价为30.1万元之间),则对应600万元计算额的收费基价:
Y (收费基价)
X (计费额)
Y Y Y
Y2-Y1
X2-X1
Y=16.5+(30.1-16.5)÷(1000-500)×(600-500)=19.22(万元)
施工监理服务收费基价表
国家发展改革委建设部发改价格【2007】670号
注:本规定自2007年5月1日执行计费额大于1000000万元的,以计费额乘以1.039%的费率计算收费基价,计算额处于两个数值之间的,采用直线内插法确定施工监理服务收费基价。
监理费计算方法一、取费基价标准。
