外安全防护架施工方案
施工外架防护方案

施工外架防护方案1. 引言在建筑施工过程中,施工外架是必不可少的工具和设备。
然而,由于外架高度较大,存在一定的安全隐患。
为了确保施工过程中的安全,制定一个完善的施工外架防护方案是十分必要的。
本文将介绍一个施工外架防护方案,以确保施工过程中人员的安全,并有效预防火灾、坍塌等意外事件发生。
2. 施工外架安全要求在制定施工外架防护方案之前,我们首先需要了解施工外架的安全要求。
根据国家相关法律法规和标准,施工外架应满足以下安全要求:•外架结构稳固牢固,能够承受临时工作荷载和风荷载;•外架材料及构件符合国家标准,使用正规渠道采购并经过质检;•外架设置合理的安全出入口,并配备防护设施,如防护栏杆、防护网等;•外架施工过程中,必须使用符合标准的安全工具和设备,并确保工人经过相关安全培训;•外架消防设施完备,如灭火器、消防栓等。
基于以上要求,我们可以制定一个全面的施工外架防护方案。
3. 施工外架防护方案3.1 外架结构稳固要求在搭设外架之前,施工单位应委托专业企业进行结构计算和仿真分析,确保外架的结构稳定可靠,并能够承受临时工作荷载和风荷载。
在施工现场,施工单位应严格按照设计要求进行搭设,并定期进行检查和维护。
3.2 外架材料和构件要求外架材料应符合国家标准,施工单位应从正规渠道采购,并进行质量检验和验收。
在搭设过程中,应使用符合标准的外架构件,并根据相关要求进行连接和固定。
对于出现松动、生锈等情况的构件,应及时更换或进行修理。
3.3 安全出入口和防护设施要求外架应设置合理的安全出入口,并配备防护设施,如防护栏杆、防护网等,以防止人员从外架上坠落。
出入口应设有可靠的开启和关闭机制,并进行定期检查和维护。
当外架高度较大时,施工单位应增加安全网的设置,以进一步防止坠落事故的发生。
3.4 安全工具和设备要求外架施工过程中,施工人员应使用符合标准和规范的安全工具和设备。
例如,使用防滑鞋、安全带等个人防护装备,确保工人在高处工作时的安全。

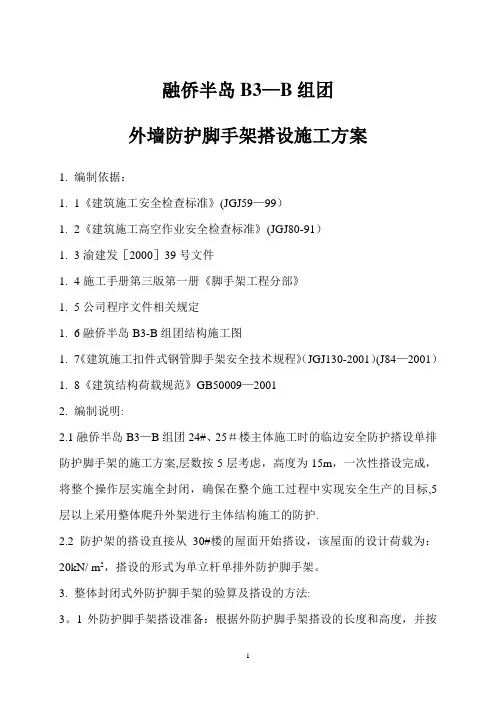

外防护脚手架搭设施工方案

融侨半岛B3—B组团外墙防护脚手架搭设施工方案1.编制依据:1.1《建筑施工安全检查标准》(JGJ59—99)1.2《建筑施工高空作业安全检查标准》(JGJ80-91)1.3渝建发[2000]39号文件1.4施工手册第三版第一册《脚手架工程分部》1.5公司程序文件相关规定1.6融侨半岛B3-B组团结构施工图1.7《建筑施工扣件式钢管脚手架安全技术规程》(JGJ130-2001)(J84—2001)1.8《建筑结构荷载规范》GB50009—20012.编制说明:2.1融侨半岛B3—B组团24#、25#楼主体施工时的临边安全防护搭设单排防护脚手架的施工方案,层数按5层考虑,高度为15m,一次性搭设完成,将整个操作层实施全封闭,确保在整个施工过程中实现安全生产的目标,5层以上采用整体爬升外架进行主体结构施工的防护.2.2 防护架的搭设直接从30#楼的屋面开始搭设,该屋面的设计荷载为:20kN/ m2,搭设的形式为单立杆单排外防护脚手架。
3.整体封闭式外防护脚手架的验算及搭设的方法:3。
1外防护脚手架搭设准备:根据外防护脚手架搭设的长度和高度,并按脚手架搭设要求,计算出所用钢管的各种规格尺寸、数量,扣件的各种数量以及绿色密目安全网(1。
8×6。
0m) 的需用量,编制供应计划,根据施工进度分批供应入场,为了使外防护脚手架达到便于施工作用和美观效果,决定将外防护架钢管的颜色统一刷成长度为500mm黄黑相间的颜色,使用在外防护脚手架的外立杆及水平杆上。
3。
2 外防护脚手架的验算:3。
2。
1 杆件间距参数脚手架构造形式:单立杆单排脚手架立杆离墙的间距: 外立杆1a =0.90m立杆纵向间距:1b =1.8 步距h=1。
8m连墙杆竖向间距:h b=3m(层高) 水平间距1ξ=4。
0m脚手架搭设高度H d=18m,采用¢48×3.5钢管,材料为Q235级钢,地面粗糙度B类基本风压W0=0.35kN/m2,1.8×6。

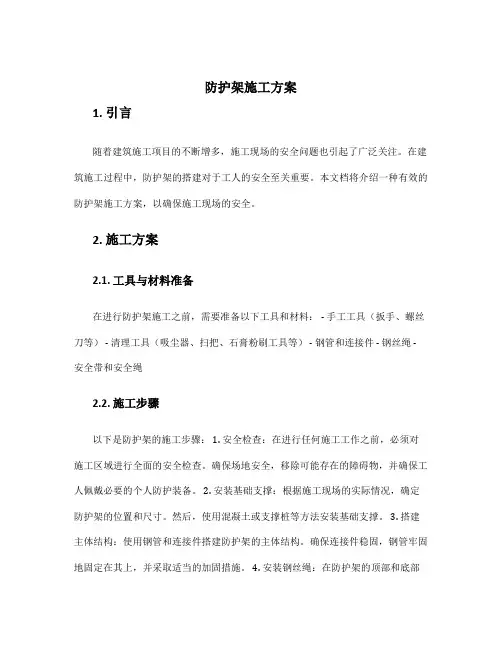

防护架施工方案

防护架施工方案1. 引言随着建筑施工项目的不断增多,施工现场的安全问题也引起了广泛关注。
在建筑施工过程中,防护架的搭建对于工人的安全至关重要。
本文档将介绍一种有效的防护架施工方案,以确保施工现场的安全。
2. 施工方案2.1. 工具与材料准备在进行防护架施工之前,需要准备以下工具和材料: - 手工工具(扳手、螺丝刀等) - 清理工具(吸尘器、扫把、石膏粉刷工具等) - 钢管和连接件 - 钢丝绳 - 安全带和安全绳2.2. 施工步骤以下是防护架的施工步骤: 1. 安全检查:在进行任何施工工作之前,必须对施工区域进行全面的安全检查。
确保场地安全,移除可能存在的障碍物,并确保工人佩戴必要的个人防护装备。
2. 安装基础支撑:根据施工现场的实际情况,确定防护架的位置和尺寸。
然后,使用混凝土或支撑桩等方法安装基础支撑。
3. 搭建主体结构:使用钢管和连接件搭建防护架的主体结构。
确保连接件稳固,钢管牢固地固定在其上,并采取适当的加固措施。
4. 安装钢丝绳:在防护架的顶部和底部安装钢丝绳。
钢丝绳应牢固地固定在结构上,并采取适当的张力以支撑整个防护架。
5. 安装安全带和安全绳:为工人提供必要的安全装备,包括安全带和安全绳。
确保每个工人都正确佩戴和使用这些安全装备,并提供适当的培训和指导。
6. 防护措施完善:检查整个防护架的结构稳固性和安全性。
检查是否有松动或损坏的部件,并及时进行修复或更换。
7. 施工完工与清理:完成防护架的搭建后,对施工现场进行清理,确保无残留材料和工具,将施工区域恢复为安全和整洁状态。
3. 安全注意事项在施工防护架过程中,需要特别注意以下安全事项: - 所有施工人员必须佩戴个人防护装备,如安全帽、安全鞋、护目镜等。
- 钢管和连接件必须符合相关标准,并进行定期检查和维护。
- 施工现场必须保持整洁,避免杂物的堆放或乱丢。
- 工人必须经过相关培训和指导,熟悉并遵守防护架的安全操作规程。
- 定期检查防护架的稳固性和安全性,并及时修复或更换损坏的部件。
外架及临边防护施工专项方案

外架及临边防备施工专项方案一、编制说明我单位施工段北郡 B 区二标段 13#、15#、16#、25#楼因紧邻施工现场生活、办公区和相邻小区。
为能有效防止高空坠物,特制定本专项方案。
二、编制依照主要依照本工程已报批的《施工组织设计》、《脚手架施工专项方案》、《安全专项方案》、《高空作业专项方案》并联合现场实质状况进行编制。
三、现场状况详见附图一。
四、外架防备1、本工程七层以下外架采纳双排架形式,此高度范围坠物半径不大,对周边影响有限,外架按正常防备考虑。
2、本工程七层以上采纳悬挑脚手架,跟着楼层的增高,物体坠落半径增大,在邻近现场生活、办公区和相邻小区的悬挑外架进行硬防备,主要部位以下:(1)13#楼北侧;(2)25#楼东侧;(3)15#楼南侧及西侧;(4)16#楼西侧。
主要做法:对以上部位的悬挑脚手架外侧采纳900×1200 竹笆板进行全关闭(在每层邻近脚手架部位洞口,搁置许多于3个干粉灭火器),悬挑脚手架底部采纳50 厚木跳板进行无空隙铺盖,竹笆板及木跳板 8#铁丝进行固定(详见下列图)。
3、在楼体的周围搭设水平挑网两道,一道位于悬挑架下方两层的部位,一道位于五层的顶板地点,挑网跳出宽度 6m,挑网规格25mm ×25mm。
(详见下列图)4、平网采纳 6m 长钢管田字形搭设,一端固定与墙体处,一端用Ф6.5 圆钢斜拉至固定墙端上方二层处,平网形式见下列图:五、拆模层洞口防备高空坠物主要的根源是拆模层,故增强拆模层的洞口防备,至关重要,拆模层洞口防备以下列图所示:六、非拆模层洞口防备非拆模板层存在必定的零星资料,为有效防止坠落,或许增强防护。
洞口防备以下列图所示:七、安全注意事项1、搭设脚手架时,施工人员一定经过培训获得上岗证方可作业;一定佩戴好安全带、安全帽并正确使用,衣着轻巧工作服和防滑鞋。
2、施工面下方不得有其余人员作业,并设置安全戒备线,派专人看护。
3、脚手架上禁止堆听任何资料;搭设脚手架时,钢管、扣件不许聚积在脚手架上,一定摆放在楼层上,有专人负责递接;施工过程中思想一定高度集中、一致指挥、互相配合,不得在施工过程中嬉闹开玩笑。
外防护架子施工方案

外防护架子施工方案一、前言外防护架子,是指用于在建筑物外墙或高处进行施工作业时悬挂以保护安全的架子。
其施工方案对于施工作业的安全和高效进行至关重要。
本文将就外防护架子的施工方案进行探讨,以保障施工过程中人员和设备的安全。
二、方案制定1.方案确定•在进行外防护架子施工方案之前,需要对施工地点的环境、建筑物高度、工程类型等因素进行全面评估,确保方案的合理性和可行性。
•根据评估结果确定外防护架子的安装位置、悬挂方式、支撑结构等关键要素。
2.材料准备•根据方案确定的要求,准备适当材料,包括但不限于钢管、连接件、安全绳索等,确保材料质量符合相关标准,以保障施工安全。
3.施工流程•根据方案确定的外防护架子结构和悬挂位置,安装支撑结构,进行外防护架子悬挂,确保悬挂稳固。
•对外防护架子进行检查,确保各部件连接牢固,安全绳索牢固可靠,满足相关安全标准要求。
三、施工安全1.人员安全•在外防护架子施工过程中,要对参与施工的人员进行安全培训,确保他们熟悉施工流程,严格执行安全操作规程。
•施工人员必须配备安全帽、安全绳索等安全装备,并严格按照安全要求进行作业,确保人员安全。
2.设备安全•在使用外防护架子的设备时,必须确保设备功能正常、操作稳定,不得使用损坏或劣质设备。
并对设备进行定期检查和维护。
四、后续工作•施工完毕后,要及时拆除外防护架子,并对施工过程中产生的材料和设备进行清理和整理,确保施工区域的整洁和安全。
结语外防护架子的施工方案直接关系到施工过程中的安全和效益。
本文从方案制定、施工安全和后续工作等方面对外防护架子施工方案进行了详细介绍,希望能对相关施工工作者有所帮助,确保施工作业的安全顺利进行。
外墙脚手架及安全防护棚施工方案

外墙脚手架及安全防护棚施工方案一、工程概况1.工程名称:外墙脚手架及安全防护棚施工2.工程地点:(填写具体地址)3.工程规模:(填写具体规模、面积等)二、施工内容及工艺流程1.施工内容:本次施工主要包括外墙脚手架的搭设,以及安全防护棚的搭建。
2.工艺流程:(1)评估和规划:施工前,对工程现场进行评估,确定搭设脚手架及搭建安全防护棚的具体方案和施工流程。
(2)安全防护:施工前,对工程现场进行安全措施的布置,包括设置警示标志、设置临时施工警戒线等,确保施工过程中的安全性。
(3)脚手架搭设:根据设计要求,采用合适的脚手架搭设方式,并结合现场实际情况进行施工。
脚手架材料应符合国家标准要求,严格控制施工质量。
(4)安全防护棚搭建:根据现场需要,搭建安全防护棚,保障施工人员和周边环境的安全。
(5)检查验收:在脚手架搭设和安全防护棚搭建完成后,进行验收和调整,并确保其稳固可靠。
三、材料与设备1.脚手架材料:按照国家标准选用合格的钢管、扣件等材料。
2.安全防护棚材料:选择质量可靠、具有防水、防风、防尘等功能的材料。
3.设备:脚手架搭设需要使用专用施工工具、起重机械等设备。
安全防护棚的搭建需要使用电钻、螺丝刀等工具。
四、施工要求1.施工人员对脚手架和安全防护棚有一定的操作经验,持有相关资质证书。
2.施工前制定详细的施工方案,确定施工流程和质量要求。
3.施工过程中,配备专人负责施工现场的安全管理和质量检查。
4.施工过程中,注意施工现场的整洁与安全,并定期清理施工废料。
五、质量控制1.确保脚手架及安全防护棚的施工质量符合相关规范和标准要求。
2.检查脚手架搭设和安全防护棚搭建中的连接件是否紧固可靠,结构是否稳定,是否存在安全隐患。
3.对施工现场进行定期巡查,检查施工人员是否按照施工方案进行施工,发现问题及时整改。
六、安全保障措施1.施工现场设置警示标志,并设立临时施工警戒线,提示周边人员注意安全。
2.建立专门的安全管理制度,制定安全操作规程,确保施工操作符合安全要求。
外脚手架、防护架施工方案
外脚手架、防护架施工方案外脚手架和防护架在建筑施工中起着至关重要的作用,它们不仅是保障工人安全的重要工具,也是提高工作效率的必备设施。
本文将介绍外脚手架和防护架的施工方案,希望能为相关工作提供一些参考。
1. 施工前准备在搭建外脚手架和防护架之前,应该做好充分的施工准备工作。
首先要对施工现场进行勘察,了解建筑物的结构和施工要求;其次要进行工具和材料的准备,确保施工过程中不会因为缺少工具而延误工期。
此外,施工人员还需要接受相关培训,了解外脚手架和防护架的安装方法和注意事项。
2. 外脚手架的搭建外脚手架是施工现场搭建在建筑物周围或内部的支撑结构,用于工人施工作业。
在搭建外脚手架时,应该严格按照相关标准和规范进行操作,确保外脚手架的稳固性和安全性。
同时,应该定期对外脚手架进行检查,及时发现问题并进行处理。
3. 防护架的设置防护架是用于防止工人从高处坠落的重要设施,也是保障工人安全的关键之一。
在设置防护架时,要根据施工现场的实际情况进行设计,并确保防护架的稳固性和可靠性。
同时要注意设置警示标识,提醒工人注意安全防护。
4. 施工过程中的安全措施在外脚手架和防护架搭建完成后,施工人员应该严格遵守相关安全操作规程,佩戴好安全帽、安全带等安全防护用具,避免因不慎而造成意外伤害。
另外,要定期对外脚手架和防护架进行检查和维护,确保其安全可靠。
5. 施工结束后的清理工作在施工完成后,要及时清理外脚手架和防护架,收拾好工具和材料,确保施工现场的整洁和安全。
同时要对外脚手架和防护架进行拆除,妥善存放,以备下次使用。
综上所述,外脚手架和防护架施工是建筑施工中至关重要的一环,只有严格遵守相关规范和安全措施,确保施工过程中的安全和质量,才能有效提高施工效率,保障工人的生命安全。
希望本文所述的施工方案能够为相关工作提供一些帮助和启示。
安全防护外架和防护棚搭设方案
安全防护外架和防护棚搭设方案一、外架搭设方案:1.质量要求:根据相关标准规定,外架的材质选用高强度的钢材,连接件采用专用防护螺栓或焊接,确保外架的稳定性和承载能力。
2.架体结构:外架采用独立支撑结构,由水平杆、垂直杆、斜撑杆组成,构成稳定的空间框架。
在每层平台上设置满堂棚(安全网),确保工人的安全。
3.搭设程序:按照搭设程序进行施工,首先在地面上设置好支撑基础,然后按照设计要求将外架杆件组装起来,通过专业人员进行连接和固定,最后进行调整和验收。
4.安全措施:在外架的搭设过程中,要做好防坠落安全措施,设置可调节式安全满堂棚,并要求施工人员佩戴安全帽、安全带等防护装备。
二、防护棚搭设方案:1.选择材料:选用防水、防火、防护性能好的材料,如防火布、塑料薄膜等,确保防护棚具有较好的防水、防火和防护性能。
2.结构布置:按照工地的实际情况和工程要求进行布置,合理设置支撑和连接件,确保防护棚具有足够的稳定性和承载能力。
3.连接固定:采用专用连接件进行连接,并进行固定,确保整个防护棚的结构紧固可靠。
4.通风和照明:根据工地实际情况设置通风设施和照明设备,确保工人的工作环境舒适和安全。
5.安全措施:在防护棚的出入口设置安全门,设立明显的警示标志和宣传画,以提醒工人注意安全,同时要求工人佩戴防护装备。
三、施工管理和监督:1.制定施工方案:根据施工的实际情况和要求制定详细的施工方案,包括外架和防护棚的布置、搭设程序、施工技术要求等。
2.专业人员监督:派遣专业人员对搭设过程进行监督和检查,确保外架和防护棚的质量和安全性。
3.施工交底和培训:在施工前对施工人员进行工艺交底和安全培训,提高他们的安全意识和技术水平。
4.定期检查和维护:定期对外架和防护棚进行检查和维护,修复和更换损坏的部件,确保其安全可靠。
以上是一种对建筑工地的安全防护外架和防护棚搭设方案。
在实际施工过程中,应根据具体情况进行调整和改进,确保工地的安全和施工的顺利进行。
安全防护棚架施工方案
安全防护棚架施工方案一、施工背景及概述本施工方案针对项目的安全防护棚架施工进行规范和指导,以确保施工期间人员和设备的安全。
二、施工组织与管理1.安全生产责任制:项目经理负责整个施工安全生产的组织和管理,具体责任由各层级管理人员明确并执行,形成完整的责任链条。
2.安全教育培训:对施工人员进行安全培训,包括安全操作规程、应急救援措施等,每周进行定期安全教育培训。
3.安全考核评奖:根据安全规定和工作实际情况,进行安全考核,并实行奖罚制度,激励施工人员安全作业。
4.施工计划管理:根据安全要求编制详细的施工计划,明确施工过程中的安全措施和应急预案。
三、安全防护棚架施工措施1.选用符合标准的材料:安全防护棚架的搭建材料应符合相关国家标准和规范,并参照设计图纸进行搭建。
2.安全技术措施:在搭建过程中,应按照设计要求安装垂直、水平支撑杆和节点,确保安全防护棚架的稳固性和安全性。
3.固定方法:对于安全防护棚架的立杆、横杆和纵杆等关键部位,采用焊接或螺栓连接,确保牢固可靠。
4.检测与验收:在搭建完成后,进行检测和验收,主要检查施工质量、架体稳固性和安全性等方面,并填写相应的检测报告和验收记录。
5.安全监护:在施工现场设置专人进行安全监护,负责安全防护棚架的日常巡查和维护,并定期汇报安全情况。
四、应急预案1.安全演练:定期组织安全演练,包括逃生演练、灭火演练等,提高施工人员的应急处理能力。
3.事故报告:对于发生的事故,及时报告相关单位,并启动应急预案,开展事故处理工作。
五、安全巡查与记录1.安全巡查:每日进行安全巡查,发现问题及时处理,确保施工现场的安全、整洁。
2.记录与报告:将每次巡查的情况记录下来,包括巡查时间、巡查内容和问题整改情况,并按规定报告相关领导。
六、安全培训与提醒1.安全培训:每周进行一次安全培训,加强施工人员对安全知识的了解,提高安全意识。
2.施工现场提醒:在施工现场设置安全警示标志和安全提示牌,提醒施工人员遵守安全规定,注意施工边坡的稳定。
室外架空电线防护架搭设施工方案
室外架空电线防护架搭设施工方案一、项目背景在城市建设和电力设施建设过程中,架空电线往往是不可或缺的一部分。
然而,室外架空电线存在安全隐患,如可能被破坏、被动物触碰等。
为了确保架空电线的安全和稳定运行,需要进行相应的防护措施。
本文将就室外架空电线的防护架搭设施工方案进行探讨。
二、施工准备1.材料准备根据实际情况需要准备足够数量的防护架材料,如镀锌钢管、连接件等。
2.人员安排安排经验丰富的工人进行施工,确保施工质量。
3.工具准备准备各种施工工具,如钢笼、吊车、螺丝刀等。
三、施工步骤1.现场勘测在施工前需要进行现场勘测,确定搭设防护架的具体位置和高度。
2.固定支柱根据现场勘测结果,将支柱固定在地面上,确保支柱牢固稳定。
3.连接横梁使用连接件将各支柱连接起来,并安装横梁,搭建基本的架构。
4.调整架构对搭设好的基本架构进行调整,确保平整和垂直。
5.安装横梁逐步安装横梁,使其与架构结构连接牢固。
6.检查调整完成所有架构搭建后,对整体进行检查和调整,确保安全可靠。
四、施工注意事项1.安全第一在施工过程中,务必注意安全,避免发生事故。
2.材料质量确保使用的材料质量过硬,能够承受外部环境的影响。
3.施工质量保证施工质量,做到细致认真,确保防护架搭设牢固。
五、总结通过以上方案的施工,可以有效保护室外架空电线,延长其使用寿命,确保电力设施的安全和稳定运行。
同时,施工过程中需严格遵守安全规范,确保施工人员的人身安全和施工质量。
希望这份文档可以对相关项目的施工提供参考和指导,确保架空电线防护架搭设工作顺利进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录一、工程概况: (2)二、方案依据: (2)三、主要施工方案: (2)四、搭设顺序: (2)五、安全防护架搭设的技术要求: (3)六、拆除时的安全要求: (6)七、防护架搭设的安全防护措施: (6)八、外围护架兼作外装修操作架计算方案: (6)九、悬挑架施工计算: (9)205号钛合金科研试验厂房外安全防护架施工方案一、工程概况:本工程位于海淀太舟坞北京航空材料研究院内,建筑面积8957m2,结构形式分框架结构、排架结构、砖混结构,檐口最高高度为19.00m,主体施工时随建筑升高,外围作安全防护架。
二、方案依据:施工组织设计建筑施工高处作业安全技术规范。
《简明施工计算手册》《建筑施工手册》三、主要施工方案:安全防护外架在建筑物外侧搭设一周,材料选用普通脚手架钢管48,厚3.5mm,钢管和各种卡扣必须有质量保证。
搭设方法:双排单管距阳台300mm,两排立管间距1500mm,每排中立管间距1500mm,大横杆间距1800mm,小横杆间距1000mm,连墙杆间距:水平为4.5m,竖向为4m.。
由首层开始搭设,每层外架必须与主体相连牢固,外满挂安全立网。
四、搭设顺序:基底必须夯实、找平,铺20025脚手板,扫地杆按要求间距逐根树立杆,随即与扫地杆扣紧连接扫地小横杆与立杆或扫地杆扣紧进行第一步大横杆(与各立杆扣紧) 安第一步小横杆安第二步大横杆安第二步小横杆安与主体连接杆。
应随主体升高而紧跟升高,安全网立即满挂,绑扎牢固,安全网要顺直绷紧。
附悬挑架施工示意图。
五、安全防护架搭设的技术要求:4.1 应按照施工规范的构造方案和各间距尺寸进行搭设。
4.2 注意选用合格杆件和搭设顺序。
4.3 及时与主体结构连接牢固,也可采用临时支撑,以保证搭设过程的安全。
4.4 扣件连接拧紧程度要适宜,扣件要逐个检查,不合格扣件严禁使用,杆件有弯曲、裂纹、长短不符,不得使用。
4.5 搭设人员必须佩带好安全带。
4.6 及时校正立杆的垂直度和大横杆的水平度,避免偏差过大。
4.7 剪刀撑的搭设是将一根斜杆扣住立杆,另一根斜杆扣住小横杆的伸出部分,以避免两根斜杆相交时把钢管压弯。
斜杆两端扣件与立杆交点(即立杆与横杆交点)的距离不宜大于20cm,最下面斜杆与立杆的连接点距地面不宜大于50cm,以保证架子的稳定性,剪刀撑的角度在45。
~60。
为宜。
4.8 防护架各杆件相交处伸出的端头,均应大于10cm,以防止杆件滑落。
4.9 用于连接大横杆的对接扣件,开口应朝下,以避免雨水进入。
4.10 雨季应经常检查立杆下基础有无沉陷并及时作加固措施。
4.11立杆的接头,相邻杆要错开,并布置在不同步距内,其接头距大横杆距离小于步距的1/3。
4.12 立杆垂直偏差在30mm下时不大于架高的1/200,在30m以上时不大于1/600,全高不大于100mm。
4.13 立杆等大横杆要用直扣件扣紧,不能隔步设置或遣漏。
从底部起,将相邻两步架的大横杆错开布置在立杆内外侧,同一排大横杆的水平偏差不大于该片架总长的1/300,且不大于100mm。
4.14 小横杆应贴近立杆布置,用直角扣件与大架杆扣紧,上下层上横杆应沿立杆左右侧布置,并在两立杆之间根据需要加1-2根小横杆,随着架子搭高不宜拆除贴近立杆的小横杆。
4.15 连墙杆设在框架梁上下,垂直距离为4m,水平距离为4.5m,在框架梁上下皮预埋不小于8的钢筋环,环孔径不小于60mm,锚固不小于200mm。
施工时,将连墙杆连在穿进预埋环的横杆上。
4.16 从架子两端开始,每隔9根立杆设一道剪力撑,每片架子不小于3道,与地面夹角为45度~60度,并应联系3~4根立杆,剪力撑沿全连续高连续布置,并沿竖向每隔10~15m加设一组剪力撑,剪力撑两端用旋转扣件与脚手架的立杆或大横杆扣紧外,中间增加2~4个扣点,与相交的立杆或大横杆扣紧。
4.17 剪力撑设置在有连墙杆的平面内,与地面成45度~60度。
4.18 当脚手架通过门洞时,可挑空1根立杆,但第二步大横杆用双杆,两侧立杆在门洞高范围内也用双杆,并用斜杆连接三步以上的大横杆,凡斜杆与立杆、大横杆相交外均应扣接。
4.19 操作层施工时,应加密小横杆、加一道大横杆,操作区满铺脚手板,铺板时不得有翘头板,外侧设1.0m高的两道护身栏杆和180mm高的挡脚板。
4.20 设置供操作人员上下使用的安全扶梯,爬梯或斜道在门洞搭设安全棚,搭设方法同一般外脚手架。
4.21 搭设完毕后应进行检查验收,检查合格后才能使用。
4.22 严格控制施工荷载,同时施工的层数不得大于二层,严禁集中堆料。
4.23 在作业层之间设置小孔绳网,防止上层坠物伤及下层作业人员,不准私自拆改架子。
4.24 遇有立杆沉陷、节点松动、架子歪斜、杆件变形、脚手板上结冰等问题,未解决之前严禁使用。
4.25 遇有六级以上大风、大雾、大雪天气暂停使用,复工前应检查,保证施工安全。
4.26 脚手架距离外电架空线的安全距离不小于下列数值:搭设期间严防与带电体接触,当需要穿过靠近380V以内线路,且距离线路在2m以内,搭设使用期间应断电或拆除,否则:(1)对电线和脚手架采取有效的绝缘措施;(2)对脚手架采取可靠接地;(3)夜间施工时,使用不大于12V电压的电源。
4.27 对脚手架采取有效的避雷措施。
六、拆除时的安全要求:5.1 画出工作区标志,禁止行人靠近。
5.2 严格按照拆除顺序,由上而下,先扣者后拆,后扣者先拆。
一般应先拆安全网、剪力撑,而后拆横杆、立杆等。
5.3 要求统一指挥,上下呼应,动作协调一致。
当解开与另一人有关的结扣时,应先告知对方,以防突然坠落。
5.4 材料工具要用滑轮与绳索运送,不得随意乱仍。
七、防护架搭设的安全防护措施:6.1 作业人员必须持证上岗,高空作业必须戴好安全帽,系好安全带,严禁穿硬底鞋作业。
遇有六级以上强风、下雨等坏天气,不得攀高与悬空作业。
6.2 安全立网的材质必须有出厂合格证,复试合格报告单。
6.3 防护架上必须满挂安全网,用10#铅丝绑扎牢固。
6.4 暴风、大雨后,应对架子等安全设施进行全面检查,发现有松动、变形、损伤或脱落等现象,应立即修正好。
八、外围护架兼作外装修操作架计算方案:荷载计算:《简明施工计算手册》7.1 、操作层荷载计算,脚手架上操作层附加荷载不得大于2700N/m2,考虑动力系数1.2,超载系数2,脚手架自身另为300N/m2。
操作层附加荷载W 为:W 1=2 1.2(2700+300)= 7200N/m27.2 、非操作层荷载计算:钢管理论主力为38N/m,扣件主力按10N/个,剪力撑长度近似按对角支撑长度:每跨脚手架面积S =1.5 1.5=2.25m2非操作层每层荷载:1.3为考虑钢管实际长度的系数。
7.3、 立杆设计荷载计算(按单根杆的稳定计算),计算钢管截面特性:An=4.893102mm i=15.78mm)(34.28.15.122m t =+=2232.30125.24103.14.38)234.25.125.128.1(m N W =⨯+⨯⨯⨯++⨯+⨯=32.8778.151386===i lo λl o=ut=0.771800=1386mm欧拉临界力:单根杆的立杆稳定,考虑管子的平直度,锈蚀影响安全系数取2:7.4 安装高度计算:操作层为二层,安装层数计算式:S (2W 1+nW 2)=34.943S 为单根立杆承受的面积为:1.125m2。
安装高度:H =1.851.01=92m。
7.5 验算整体稳定性:《安全生产技术与管理》f K K A N 21≤ϕ2215.127004.125.2)23002.132.301142.1(4.1)(2.1⨯⨯+⨯⨯⨯+⨯⨯=++=Q G G N N N n N =21515N53.55.114221=⨯==b H x λ 12.0)78.15100(13.0)100(13.083.27132.872100002222222=⨯⨯=⨯==⨯=i mm N E ηπλπδ=KN N N fy fy fy An N 493.3383.271170)283.271)12.01(170(283.271)12.01(170210893.4)2)1((2)1(2222=⎥⎦⎤⎢⎣⎡⨯-⨯++-⨯++⨯⨯=⎥⎦⎤⎢⎣⎡-++-++⨯δδηδη=层 01.5132.301125.17200125.1233493=⨯⨯⨯-=n 层,共=,实际安装高度为最大安装高度:安全系数:实14246346.19246.1200921m H m H K ===+=换算长度比72.2403.1240=⨯=x λ 查934.0=ϕK 2=0.85 (单根为0.85,双根为0.7)K 1=)1001(1H +=0.8(H<25)An=4.8931022⨯=9.78210-⨯2/205mm N f =)/(4.13920585.08.055.23978934.0215152mm N A N =⨯⨯≤=⨯=ϕ 7.6 小横杆强度、刚度验算:在装修层每隔一根小横杆加一杆小横杆,经验算符合要求。
7.7 大横杆的验算按三跨连续梁计算,施工荷载分项系数取1.4,经验算符合要求。
九、悬挑架施工计算:8.1 荷载:W 1=7200N/m 28.2 承载力核算:以施工中最不利状态核算,楼层杆承担的轴力:200150086.31019.12210000105.15.0)3002700(38452051008.51012500.1012500.5.10125.15.0720081494232<=⨯⨯⨯⨯⨯+⨯=<⨯====⨯⨯⨯mm W mm N w M mm N m N M σ=m N M .97205.12.1720012=⨯⨯⨯=稳定性同前计算,满足要求。
