绿化施工工艺流程培训资料

合集下载

园林绿化工程施工业务培训

园林绿化工程施工业务培训

园林绿化工程施工业务培训随着我国城市化进程的不断推进,园林绿化工程在城市建设中的地位日益重要。

园林绿化工程不仅能够美化城市环境,提高居民生活质量,还能改善城市生态,促进可持续发展。

为了确保园林绿化工程的质量,提高施工企业的综合竞争力,有必要进行园林绿化工程施工业务培训。

一、培训目标本次培训旨在提高园林绿化工程施工人员的基本素质、业务能力和施工管理水平,确保园林绿化工程质量,降低施工成本,提高企业效益。

通过培训,使施工人员熟悉园林绿化工程施工的基本流程、技术要求和管理规定,掌握园林绿化工程的关键施工技术,提高施工组织设计和现场管理能力。

二、培训内容1. 园林绿化工程施工基本知识包括园林绿化工程的概念、分类、特点和施工原则。

了解园林绿化工程的主要组成部分,如土建工程、绿化工程、给排水工程、电气工程等,以及它们在施工过程中的相互关系。

2. 园林绿化工程施工流程与方法掌握园林绿化工程施工的准备阶段、施工阶段、竣工验收阶段和工程保修阶段的各项工作内容。

了解施工过程中的质量控制、进度控制、成本控制和安全防范措施。

3. 园林绿化工程关键施工技术包括土建工程、绿化工程、给排水工程和电气工程的关键施工技术。

如园林建筑物的结构施工、绿化植物的栽植技术、给排水管道的铺设技术、电气设备的安装技术等。

4. 园林绿化工程施工组织设计学习如何编写园林绿化工程施工组织设计,包括工程概况、施工部署、施工进度计划、施工资源配置、施工平面图、施工措施等。

5. 园林绿化工程现场管理了解施工现场的管理制度、施工队伍的组建与管理、施工现场的安全防护、环境保护和文明施工等方面的内容。

6. 园林绿化工程质量验收与评定学习园林绿化工程的质量验收标准、验收程序和评定方法。

掌握工程质量问题的处理措施,提高工程质量水平。

三、培训方式本次培训采用理论教学与实践操作相结合的方式进行。

邀请具有丰富实践经验的园林绿化工程施工专家进行授课,通过案例分析、现场演示、互动交流等形式,使学员在短时间内掌握园林绿化工程施工的基本知识和技能。

园林绿化工程培训内容

园林绿化工程培训内容

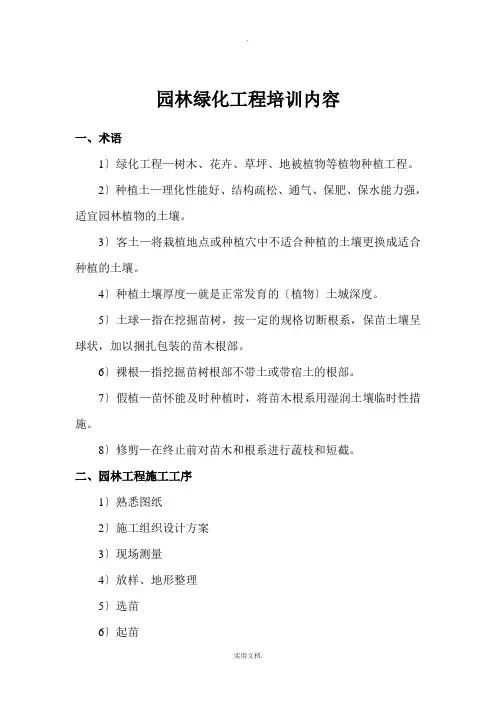

园林绿化工程培训内容一、术语1〕绿化工程—树木、花卉、草坪、地被植物等植物种植工程。

2〕种植土—理化性能好、结构疏松、通气、保肥、保水能力强,适宜园林植物的土壤。

3〕客土—将栽植地点或种植穴中不适合种植的土壤更换成适合种植的土壤。

4〕种植土壤厚度—就是正常发育的〔植物〕土城深度。

5〕土球—指在挖掘苗树,按一定的规格切断根系,保苗土壤呈球状,加以捆扎包装的苗木根部。

6〕裸根—指挖掘苗树根部不带土或带宿土的根部。

7〕假植—苗怀能及时种植时,将苗木根系用湿润土壤临时性措施。

8〕修剪—在终止前对苗木和根系进行蔬枝和短截。

二、园林工程施工工序1〕熟悉图纸2〕施工组织设计方案3〕现场测量4〕放样、地形整理5〕选苗6〕起苗7〕运苗8〕栽植〔苗木进场外省苗提供检植物检业证,本地区提供出圃证明〕9〕支架10〕浇水11〕修剪12〕养护三、施工方提供的资料1〕企业法人营业执照、副本复印件2〕绿化资质、副本复印件3〕税务登记、代码证、副本复印件4〕平安生产许可证、副本复印件5〕施工许可证、副本复印件6〕中标通知书、副本复印件7〕施工合同、副本复印件8〕开工报告、副本复印件9〕设备机械进场报审10〕放样报审表到工程竣工交验证书11〕竣工图、工程总结四、进场考前须知1〕地下外网图纸、需要提供隐蔽官网的位置,雨排、自来水、燃气、光缆、电缆。

2〕电线、高压线下不允许栽桥木。

3〕苗木栽植距管线、检查井的距离。

雨水井1米、自来水井1.5米、燃气管线2米、电缆1.5米、光缆2米。

4〕设计图纸1:200比例,允许偏差20厘米;1:500比例,允许偏差25厘米;1:1000比例,允许偏差1米;五、栽植土检验批质量验收记录栽植前场地清理检验批质量验收记录栽植土回填及地形造型检验批质量验收记录栽植土施肥和表层整理检验批质量验收记录栽植穴〔槽〕检验批质量验收记录植物材料检验批质量验收记录表C.0.1 检验批质量验收记录植物材料检验批质量验收记录植物材料检验批质量验收记录植物材料检验批质量验收记录苗木运输和假植检验批质量验收记录树木栽植检验批质量验收记录浇灌水检验批质量验收记录支撑检验批质量验收记录大树挖掘包装检验批质量验收记录大树吊运运输检验批质量验收记录大树栽植检验批质量验收记录铺设草地及草卷铺设草地及草卷检验批质量验收记录花卉栽植检验批质量验收记录施工期植物养护检验批质量验收记录卵石面层检验批质量验收记录座椅〔凳〕标牌、果皮箱安装检验批质量验收记录园林护栏检验批质量验收记录喷灌喷头安装检验批质量验收记录。

园林绿化工程施工及验收规范培训资料

园林绿化工程施工及验收规范培训资料

验收规范要点
1
植物生长情况
检查植物的健康状态、成活率和适应性。
2
绿化设施质量
评估景观设施的材料和制作质量。
3
维护保养计划
确定维护保养措施,确保景观的长期可持续发展。
维修养护及保养技巧
定期修剪
根据植物生长习性和造型需求进行修剪,保 持整洁美观。
病虫害防控
进行病虫害监测和预防措施,减少损害和传 播。
园林绿化工程施工及验收 规范培训资料
欢迎参加园林绿化工程施工及验收规范培训!本资料将带您了解工程施工流 程、建筑工程检查要点、施工现场管1
工程准备
确定设计方案、采购所需材料和植物,并进行场地准备工作。
2
施工执行
按照设计方案进行土方整理、道路建设、种植和园林装饰等工作。
3
质量验收
对施工质量进行检查和验收,并进行必要的改进和调整。
建筑工程检查要点
1 安全性
2 工艺质量
确认建筑结构的稳定性和耐久性,确保施 工区域安全。
检查建筑过程是否符合规范,确保工艺质 量达标。
3 环境保护
4 装饰效果
确保建筑过程中对环境的保护和可持续性。
验证建筑装饰效果是否符合设计要求,并 进行必要的修正。
3 实用原则
4 可持续性原则
根据功能需求,合理布局和选择景观元素。
保护环境,推动可持续发展,遵循自然规 律。
绿化植物的生态环境要求
光照需求 土壤要求 水分需求
温度要求
接受阳光直射的植物和适应半阴环境的植物。 根据土壤类型和营养需求选择合适的植物。 根据植物的耐旱性和对水浸涝的耐受能力进 行浇水。 选择适应当地气候条件的植物。
施工现场管理规范

绿化景观施工工序

绿化景观施工工序

绿化景观施工工序绿化景观是城市环境中重要的组成部分,可以增添城市的美观度、改善环境质量、提升人们的生活品质。

在绿化景观的规划和建设过程中,施工工序至关重要。

本文将介绍绿化景观施工的一般工序,以帮助读者了解和了解这一领域的基本流程。

1. 确定设计方案和施工图纸在绿化景观施工前,首先需要确定设计方案和施工图纸。

设计方案应包括景观的主题、元素、植物种类、石材类型等内容。

施工图纸则是具体的施工指导,包括地形、排水、石材布局、植物配置等细节。

2. 地面准备工作在正式进行施工前,需要进行地面的准备工作。

这包括清除垃圾、疏通排水系统、修复损坏的地面、调整地形等。

地面准备工作的质量和细致程度将直接影响后续施工的效果和质量。

3. 建造排水系统排水系统是绿化景观中极为重要的一部分。

它可以确保水分的迅速排除,避免积水和地表水的滞留。

常见的排水系统包括地沟、雨水收集系统、排水管道等。

在施工过程中,需要根据设计方案和施工图纸进行排水系统的布置和建造。

4. 确定花坛和草坪的位置花坛和草坪是绿化景观中常见的景观元素。

在施工过程中,需要根据设计方案和施工图纸的要求确定它们的位置和边界。

一般而言,花坛和草坪的位置应与周围环境相协调,并方便后续种植和养护工作。

5. 进行植物种植植物种植是绿化景观施工中的重要环节。

根据设计方案和施工图纸,施工人员将树木、花卉、灌木等植物种植在指定的位置。

在种植过程中,需要注意植物的栽植深度、根系保护等细节,以确保植物的生长和成活。

6. 进行景观石材和园林构筑物的安装景观石材和园林构筑物可以增加绿化景观的质感和层次感。

在施工过程中,需要根据设计方案和施工图纸的要求安装和布置石材和构筑物。

这包括石墙、假山、亭子、桥梁等。

安装过程中需要注意材料的质量和施工的精细度。

7. 进行绿化养护绿化景观的养护是长期过程,施工后的定期养护对于保持景观的美观和健康非常重要。

养护工作包括浇水、施肥、修剪、除草等。

通过科学养护,可以保持绿化景观的生长和演变。

园林绿化施工基础知识培训教材(PPT43张)

园林绿化施工基础知识培训教材(PPT43张)
2、开工前应了解掌握工程的有关资料,如用地手续、上级 批示、工程投资来源、工程要求等。
3、施工前必须熟悉设计的指导思想、设计意图、图纸、质 量、艺术水平的要求,并由设计人员向施工单位进行设计 交底。
4、现场勘查,施工人员了解设计意图及组织有关人员 到现场勘查,一般包括:现场周围环境、施工条件、 电源、水源、土源、交通道路、堆料场地、生活暂设 的位置,以及市政、电讯应配合的部门和定点放线的 依据。
城市风景林地:自然环境优美,风景名胜集中,具有一定规 模、范围的绿地地域。
道桥绿化:指道路两侧行道树、绿化带和立交桥区范围内 的绿化。 绿化工程:即园林植物种植工程,包括种植树木、种植花卉、 种植草坪和地被植物。
乔木:>5米,主干明显而直立,植株高大的木本植物。 灌木:<5米,无明显主干或主干甚短,植株低矮的木本植物。 常绿树:终年具有绿叶的树木,包括常绿乔木和常绿灌木。 藤本植物:茎干细长,不能直立,攀附在大树或它物上生活的 植物。
5、工程开工前应制定施工方案(施工组织设计),包括以 下内容:
a)、工程概况:工程项目、工程量、工程特点、工程 的有利和不利条件。
b)、确定施工方法:采用人工还是机械施工,劳动力 的来源,是否有社会义务劳动参加。
c)、编制施工程序和进度计划。 d)、施工组织的建立,指挥系统、部门分工、职责范 围、施工队伍的建立和任务的分工等。
5、单位附属绿地:指工厂、机关、学校、医院、部 队等单位内部自建的绿地
6、城市风景林地:自然环境优美,风景名胜 集中,具有一定规模、范围的绿地地域。
7、道桥绿化:指道路两侧行道树、绿 化带和立交桥区范围内的绿化。
8、绿化工程:即园林植物种植工程,包括种植 树木、种植花卉、种植草坪和地被植物。

绿化员工培训方案

绿化员工培训方案

绿化员工培训方案前言城市绿化是对城市环境美化、空气净化、生态保持有着重要作用的,而城市绿化离不开专业的绿化员工。

专业的绿化员工在恰当的时间、地点、方法下,能够保持城市内外公共绿化的健康和美观。

为了提高城市绿化的专业水准和形象,本公司特制订本方案,针对该方案,对绿化员工开展培训。

第一章绿化工程项目介绍1.1 绿化工程目的本节将简要介绍绿化工程的目的。

绿化工程项目的主要目的是美化城市、提高居民生活环境的舒适度。

同时,也可以起到保持生态平衡、净化空气、降低气温、减少水泥与钢筋的反光等作用。

1.2 绿化工程的种类和工艺工程种类和工艺非常重要,这是建设如何实施绿化工程的基础。

不同的绿化工程种类需要所属的绿化工艺才能顺利执行。

例如,公众利益和无逸民区等地需要的绿化工程工艺和普通居民区域的绿化工程工艺就是不同的。

1.3 绿化工程施工注意事项此章内容将介绍当我们在实施绿化项目时需注意哪些关键细节。

事先与业主、供应商预约好,确保所需绿化物资及材料足够。

在绿化工程现场,要事先做好防护措施。

例如,在施工过程中要对道路进行防滑等措施。

施工现场应设置相关标识牌、安全宣传等宣传措施。

保障每位工人在全程保持安全操作状态下。

我们应注意保持工程、现场的干净整洁,特别是盆栽和盆边杂项的清理。

第二章绿化植物分类和知识2.1 绿化植物分类的基础知识在培训绿化员工时,让员工知道基本知识,有助于提高其认信息能力。

最简单最基础的方法,我们改收集绿化植物的分类图谱,并让员工识别出每个分类的单个植物。

2.2 绿化员工必须掌握的常见植物知识让员工了解每个植物的生长条件、保水条件以及土壤条件等修剪与管理方法。

探讨绿化员工在实际工作中,与植物互动的过程。

第三章绿化员工管理3.1 绿化员工在沟通纪律和工作方面的要求公司需要我们的绿化员工高效的完成工作,同时也需要员工和上级沟通协调。

为此,需要制定一些员工在工作中必须要遵从的规定,并在培训时告知员工。

3.2 绿化员工闲暇时间需要规定工作绿化员工必须要有固定的工作计划并且遵照公司制定的管理规定。

绿化工程详细的培训计划

绿化工程详细的培训计划

绿化工程详细的培训计划一、培训目标本次绿化工程培训的目标是帮助学员了解绿化工程的基础知识和技术要点,掌握绿化工程实施的流程和方法,提高学员的专业能力和实际操作能力,帮助学员提高绿化工程管理水平,为学员的职业发展和企业效益做出贡献。

二、培训对象本次绿化工程培训适合绿化工程从业人员、园林规划设计师、园林管理人员、绿化施工队伍、园林设备操作人员等相关岗位的员工。

三、培训内容1. 绿化工程基础知识- 绿化工程的概念和分类- 植物学基础知识- 园林规划与设计基础知识- 园林植物种植技术2. 绿化工程实施流程- 绿化工程的项目准备阶段- 绿化工程的施工准备阶段- 绿化工程的验收与维护阶段3. 绿化工程技术要点- 绿化工程的土壤改良技术- 绿化工程的植物选材和栽植技术- 绿化工程的灌溉和养护技术4. 绿化工程管理知识- 绿化工程的质量管理- 绿化工程的安全管理- 绿化工程的成本管理- 绿化工程的进度管理- 绿化工程的园林设施管理5. 实际操作技能培训- 绿化工程的园艺工具使用技能- 绿化工程的种植施工技能- 绿化工程的灌溉设备操作技能- 绿化工程的园林设施维护技能四、培训方式本次绿化工程培训将采取理论教学与实际操作相结合的方式进行。

培训期间将安排专业的园林专家和技术人员进行授课,同时安排现场实际操作演练,帮助学员将理论知识与实际操作技能相结合,提高学员的综合素质。

五、培训时间本次绿化工程培训将安排为期一个月的集中培训,每周安排5天的培训时间,培训时间为上午8:30-12:00,下午14:00-17:30。

六、培训地点本次绿化工程培训安排在公司的园林基地进行,为学员提供实际操作的场地和设备。

七、培训评估本次绿化工程培训将安排专门的考试和评估环节,对学员的理论知识掌握和实际操作技能进行全面评估,对考核合格的学员颁发结业证书。

以上是本次绿化工程培训计划的详细内容,希望学员能够认真参与培训,提高专业能力,为企业的发展贡献自己的力量。

绿化工程施工培训内容

绿化工程施工培训内容

一、培训目标通过本次培训,使参训人员全面了解园林绿化工程施工的基本流程、技术规范和质量要求,提高绿化工程施工水平,确保绿化工程质量和进度。

二、培训对象1.园林绿化工程技术人员2.园林绿化施工人员3.园林绿化工程监理人员4.相关管理人员三、培训内容1.园林绿化工程概述(1)园林绿化工程的概念及分类(2)园林绿化工程的作用和意义(3)园林绿化工程的发展趋势2.园林绿化工程施工准备(1)施工图纸会审(2)施工组织设计(3)施工方案编制(4)施工材料、设备准备(5)施工人员组织与培训3.园林绿化工程施工工艺(1)场地平整(2)种植土准备与改良(3)苗木种植(4)绿化设施安装(5)绿化养护4.园林绿化工程质量控制(1)施工质量控制要点(2)施工质量检查与验收(3)工程质量通病及防治措施5.园林绿化工程进度管理(1)施工进度计划编制(2)施工进度控制方法(3)施工进度调整6.园林绿化工程安全管理(1)施工现场安全管理(2)施工安全防护措施(3)施工安全事故处理7.园林绿化工程合同管理(1)合同签订与履行(2)合同变更与索赔(3)合同纠纷处理8.园林绿化工程资料管理(1)施工资料分类(2)施工资料编制与整理(3)施工资料归档与保管四、培训方式1.讲解:由资深工程师或专家对培训内容进行详细讲解。

2.案例分析:通过实际工程案例,分析绿化工程施工过程中常见的问题及解决方案。

3.互动交流:组织参训人员进行讨论,解答学员在施工过程中遇到的问题。

4.现场实操:组织学员进行现场施工操作,巩固所学知识。

五、培训考核培训结束后,对参训人员进行考核,考核合格者颁发培训合格证书。

六、培训时间根据培训内容和参训人员实际情况,确定培训时间。

七、培训费用根据培训内容、师资力量和培训时间等因素,合理确定培训费用。

通过本次绿化工程施工培训,使参训人员掌握园林绿化工程施工的基本知识和技能,提高绿化工程施工水平,为我国园林绿化事业的发展贡献力量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1.1.1绿化工程11.1.1.1绿化施工工艺流程1.1.1.1.1施工准备召开专题会,针对本工程特点、难点进行分析、研究、论证形成了针对本工程特点的施工方案。

管理体系的落实:选调过硬的技术人员组成项目部,由公司总工程师监管,实行项目经理负责制,在项目经理的领导下层层把关、层层落实、各负其责、明确奖罚,形成一支技术过硬、精干的施工队伍。

思想保证:围绕合格工程这一主题,召开动员到会,奖罚分明,调动各方工作积极性。

技术准备:组建以公司总工程师监管,项目经理负责的管理体系下,设专职技术员、质检员、安全员、材料员;组织施工人员勘查现场、会审图纸,深刻领会设计意图;做好技术交底,技术交底要具体交待给工人做到人人心中有数,严格按技术交底及操作规程施工。

1.1.1.1.2整理绿化用地种植前协助甲方对该地区的土壤理化性质进行化验分析,采取相应的消毒、施肥和客土等措施。

种植地的土壤如含有建筑垃圾及其他成分,应根据设计规定,采用换土的技术措施。

绿地应按设计要求构筑地形。

土方倒运、置换:我公司自配机动翻斗车、自卸汽车,场内土方的倒运即可自行解决。

建植地土质较差时,含有较多建筑垃圾及其它污染物时,应将20cm的表层土全部运走,另换成土质较好的沙壤或种植土。

种植回填土40cm,腐殖土5cm,种植穴内腐殖土为20%。

由于换出的新土大部分为生土不能直接用于植株的栽种,因此要对土壤改良,土壤的改良有以下几个步骤:1.土壤的砂性测试:土壤的砂性小则粘性大,土壤的透气性差,许多植株的成活率会大大降低;土壤的砂性大,则土壤不能存水、存肥,不利植株的生长。

2.对土壤进行中耕松土:用犁地机、旋耕机,对土壤进行松土。

对于机械不便工作的地方,进行松土,松土的最小深度为30cm。

3.施肥:根据土壤测试的结果进行施肥,根据我公司多年的经验,一般情况下应按日常情况进行施肥,回填种植土中,一亩地施肥250公斤。

4.土丘堆筑:将地形按图纸要求及现场特点整平,做好起伏,堆筑土丘时,必须分层夯压密实,避免雨水或浇灌时,出现塌陷、局部积水现象。

1.1.1.1.3定点、放线测量放线工程:在园林工程中施工测量是工程建设中各个阶段都需要进行的步骤。

除了建筑物、道路的施工测量外,还包括地形地物、重点树木种植的施工测量。

地形测量是将设计图纸上的设计地形按设计要求测设到实地,作为工程施工的依据,地物测量包括设计图纸上的植物等。

为了保证本工程的平面位置和几何尺寸符合设计图纸要求,并达到合格标准,对平面及高程控制如下:由项目经理组织负责平面坐标及高程传递,项目施工人员负责施工现场平面、道路、地形及地形标高测量,项目部技术质量部门负责平面坐标及高程的设控验收。

测量仪器:全站仪、经纬仪、水准仪、水准标尺、小线、吊锥、钢尺等。

建立施工控制网:为了确保设计的等高线位置和标高,必须有严格的检查和检测制度,施工控制测量成果,自检和驻地监理审批,向施工监理部提出检测申请。

由施工监理部通知监理进行检测。

检测均按照规定的同等级精度作业要求进行,及时提出成果报告,一般检测差应小于2倍中误差,可用原测成果,若大于该值或发现粗差,应由监理会同监理部采取专项检测来处理。

在具体的测量放线以前,先要根据施工平面图,布设方格网,方格网距50×50米,打好控制桩并做好保护。

放线时每隔100米、300米、500米间均进行控制校核,避免50米网格的累积误差。

根据施工总平面图上拟建的建筑物、管线、道路和种植的坐标位置,基线、基点的相关数据,城市水准点和设计图纸上指定的相对标高参照点,用仪器进行网点的测设。

施工控制网的测量,遵循先整体后局部的工作程序进行。

因本次施工范围较大,所以在园林施工内部先在整个场地内部建立统一的控制网,作为园内各个分项定位、放线的依据。

各个分项工程的施工定位以及施工控制网点的布设,应根据整体施工控制网进行定位测设。

施工控制网点的测量,进行闭合误差校核,误差值在1/5000内,可按比例修正,超出允许误差值时,进行复测。

使用经纬仪测设施工控制点网的时候,测量不少于一个测回(往返测为一个测回)。

建立施工平面控制网使用钢尺量度时,应将钢尺两端尽可能保持在同一水平高度后,方可进行测量。

统一的施工控制网点、水准点等控制点标志设置牢固、稳定、不下沉、不变位,并用混凝土包护,重点的标志和环境保护需要,可加设护栏围护。

测量管理措施:开工前对测量人员进行测量知识、测量规范、测量仪器使用等方面进行培训,测量人员应认真理解图纸,发现问题及时上报,得到书面答复才能按图进行测量放样;本工程测量采用三级复核制,即施工队由一级测量,项目部为二级测量,我单位测量试验中心为三级测量。

各施工区域施工场地平面的测设:各施工区域方格网的布设,是根据设计总平面图上各种建筑物,道路、管线、等高线等的分布情况,结合现场地形情况与施工现场总平面图,首先选定方格网的主轴线,再全面布设方格网。

因施工面积较大,则分级布设,先测设“+”字形、“口”字形主轴线。

然后再进行加密。

各施工区域内平整场地的放线用经纬仪将图纸上的方格测设到地面上,并在每个交点处立桩木,边界上的桩木依图纸要求设置。

桩木的规格为400㎜×50㎜×50㎜的方木,侧面平滑,下端削尖,以便打入土中,桩上应表示出桩号和施工标高。

各施工区域内自然地形的放线:堆地形,首先确定堆地形的边界线,然后把方格网放到地面上,而后把设计地形等高线和方格网的交点,一一标到地面上并打桩,桩木上也要标明桩号及施工标高。

堆山时由于土层不断升高,桩木可能被土埋没,所以桩的长度应大于每层填土的高度,土山不高于5米的,可用长竹竿做高桩,在桩上把每层的标高定好。

不同层可用不同颜色标志,以便识别。

各施工区域内高程的控制:各施工区域内的高程控制网采用三、四等水准测量,本工程施工用三等水准作为首级水准网,而用四等水准加密。

方格网标桩可做四等水准点,连测三等水准点要单独埋设固定水准点。

根据总平面图上所示的国家水准点标志或设计图纸上指定的水准点相对标高参照点,用水准仪准确地引测到施工场地附近便于监控的相应位置上,用于监控的准点位置,应牢固稳定,不下沉,不变形。

各施工区域高程的引测应进行往返一个测回,闭合误差值在允许范围内,可按水平距离比例相应修正。

5、定位放线要注意的事项树种、数量、位置要与设计图纸相符。

树丛配制要自然,要按照树丛的组织配合原则定点,切忌呆板,避免或行排队或等距离栽植。

定点放线完成后,要通知监理单位进行检查验收,做到准确无误后方可进行下步施工。

苗木选取乔木选择主干通直,树冠匀称,造型美观、根系发达的树木,观察是否已切根、移植、无病虫害和机械损伤,树形姿态优美、生长旺盛。

灌木要求冠幅完整、匀称,合规格;土球完整,无破裂或松散,无病虫害。

特殊形态苗木要符合设计要求。

松树品种、规格尺寸应符合要求,要求长势旺、无病虫害,无机械损害,无机械损伤,树形端正,根须发达,树干挺直,树冠展开,育苗期内经翻裁,根须集中在树兜。

乔木枝叶茂密,主干挺直,层次清晰,冠形匀称,价格合理,运距短。

1.1.1.1.4种植穴、槽的挖掘刨坑的质量,对植株以后的生长发育有很大的影响,应根据各种不同规格的苗木及土球的大小,土质情况来确定坑的大小,一般比规定的根系及土球直径大20-30公分,同事根据树种根系类别,确定坑的深浅,坑应成圆筒形,以保证栽植时根系舒展,以利成活。

挖坑时以标记做圆心,按照规格要求划圆,沿圆的四周向下垂直挖掘到规定的深度。

然后将坑底挖松、弄平。

裸根苗木坑底最好在中心堆个小土丘,以利树根舒展。

坑挖好后,将定点用的木桩插在坑的土堆上,以备散苗时核对。

种植穴、槽挖掘前,应向有关单位了解地下管线和隐蔽物埋设情况。

种植穴、槽的定点放线应符合下列规定:种植穴、槽的定点放线应符合设计图纸要求,位置必须准确,标记明显。

种植穴定点时应标明中心点位置;种植槽应标明边线。

定点标志应标明树种名称(或代号)、规格。

种植穴定点遇有障碍物影响株距时,应与设计单位取得联系,进行适当调整。

挖种植穴、槽的大小,应根据苗木根系、土球直径和土壤情况而定。

穴、槽必须垂直下挖,上口下底相等,规格应符合行业规范的规定。

植树填土时应先填表面土壤,底土填于上部和用于围堰。

如遇到局部土壤不好时,则应将坑径加大1-2倍,清除有害垃圾,换上好土。

1.1.1.1.5苗木运输、假植和装卸乔灌木运输量应根据种植量确定,苗木运到现场后应及时栽植。

起苗至交货地点时间间隔不超过24小时。

所有苗木在运输过程中都要用湿麻袋、帐篷布,或其他适合物覆盖,防止太阳、大风、恶劣天气的损害,并保证无擦皮、无压痕、无裂痕。

起苗应与栽植密切配合,随起、随运、随栽;起苗前应将选好的苗进行挂牌,然后按挂牌起苗,使起掘苗木符合设计要求,并做适当修剪;带土球起掘时树苗不得掘破土球。

包扎土球用绳索粗细应适度、质地结实;土球包扎形式应根据树种、规格、土壤质地、运输距离等因素决定。

远距离运输树苗、树兜里应满湿草或采用塑料膜覆盖保护;装运树苗应轻放、轻装、轻运,不得拉拖,不伤苗木,不伤土球,树干保持完好。

起苗时间:起苗时间宜选在苗木休眠期,并保证栽植时间与起苗时间紧密配合,做到随起随栽。

起苗方法:起苗前1-3天应当淋水使泥土松软,起苗要保证苗木根系完整。

裸根起苗应尽量多保留根系并留宿土;若掘出后不能及时运走栽植,应进行假植。

带土球苗木起苗应根据气候及土壤条件决定土球规格,土球应严密包装,打紧草绳,确保土球不松散、底部不漏土。

植株在装卸车时应轻吊轻放,不得损伤苗木和造成散球。

起吊带土球(台)小型植株时应用网绳兜将土球吊起,不得用绳索缚捆根颈起吊。

重量超过1t的大型土台,应在土台外部套钢丝缆起吊。

土球苗木装车时,应按车辆行驶方向,将土球向前,树冠向后码放整齐。

裸根乔木长途运输时,应覆盖并保持根系湿润,装车时应按顺序码放整齐;车后箱板,应铺垫草袋、蒲包等物,以防碰伤树根、干皮;装车后应用绳子将树杆捆牢,并应加蒲包垫层防止磨损树干。

花灌木运输时可直立装车。

裸根植株自起苗开始暴露时间不宜超过8h,当天不能种植的苗木应进行假植。

带土球2m以下小型花灌木可以立装,2m以上的苗木必须斜放或平放。

土球朝前树梢朝后,并用木架将树冠架稳。

土球直径大小20cm的苗木只装一层;小土球可以码放2-3层,土球之间必须安放紧密,以防摇晃。

土球上不准站人或放置重物。

途中要经常检查苫布是否掀起,短途运苗,中途不要休息。

长途行车,必要时应洒水淋湿树根,休息时应选择荫凉处停车,防止风吹日晒。

卸车时要爱护苗木,轻拿轻放。

裸根苗要顺序拿放,不准乱抽,更不能整车推倾。

带土球苗卸车时,不得提拉树干,应用双手抱土球轻轻放下。

苗木运到施工现场未能及时栽完,裸根苗应用湿土将苗埋严进行假植。

假植方法:在不影响施工的地方,挖好30-40cm深,1.5-2m宽,长度视需要而定的假植沟,将苗木分类排码,树头最好向顺风向斜放沟中,一次错后码放一层苗木,根部埋一层土。
