人工湖防渗施工技术方案

合集下载

景区人工湖防水施工方案[共五篇]

景区人工湖防水施工方案[共五篇]

景区人工湖防水施工方案[共五篇]第一篇:景区人工湖防水施工方案人工湖防水施工方案一、工程概况本工程为遵义医学院新蒲校区室外环境工程核心区域A区(荷花池)的人工湖开挖,该人工湖原始地貌为西高东低,南、北偏高,中间较低的低洼地带,经人工回填至目前高度,回填深度为10米左右(该人工湖原始地貌高程为838.97-846.67之间,后经人工回填后地貌高层为853.28-864.67之间,现设计水体高程为851.00-855.50之间),且回填土含大量石砂混合料,并未采取分层碾压夯实等措施,现为较松散土石混合料堆积体,今后沉降变形较大、且渗漏严重,难易蓄水。

湖区完成后水面高度高于周边建筑地下室底板高度。

综合上述情况,我单位决定采用复合土工膜水平防水,并编制以下专项施工方案。

1、最高设计水位:1.5m深。

2、防水施工总面积约16000㎡。

3、堤岸采用浆砌毛石挡水墙驳岸。

4、基础作1米深换填处理。

二、工序流程基础开挖――削坡、密实与平整――砌筑垂直挡水墙――复合土工膜与垂直挡水墙粘贴――基面换填、平整、清除、工序交接――做湖底找平层――复合土工膜铺设与焊接――工序交接――焊接与修补质量验收――覆土――竣工验收三、主要防水材料1、复合土工膜卷材,规格为:50*4m;150g/㎡/0.5mm/150g/㎡。

2、GB橡胶止水条。

四、基础条件1、由于基底回填土较深,约10米左右,回填料为土渣混合料,为防止沉降和沉降不均,必须对湖底基础进行1米深渣石换填处理,并分层夯实,每层厚度≯500mm。

2、渣石换填完成后铺设10cm后级配碎石尽可能的填堵回填渣石时产生的缝隙,人工找平后采用细石砼找平,厚度为5cm,以达到铺设复合土工膜的基本条件。

3、周边挡水墙、桥涵基础,以及水下管口的安装和预留等工作,必须在复合土工膜施工前结束。

五、驳岸施工1.测量放样:人员及机械进场后,首先按设计图纸进行总体上的放样,并用石灰线放出驳岸的土方开挖样线,并按施工规范引测水准测量点,沿线每50-100米即设一临时水准点。

人工湖防渗方案

人工湖防渗方案

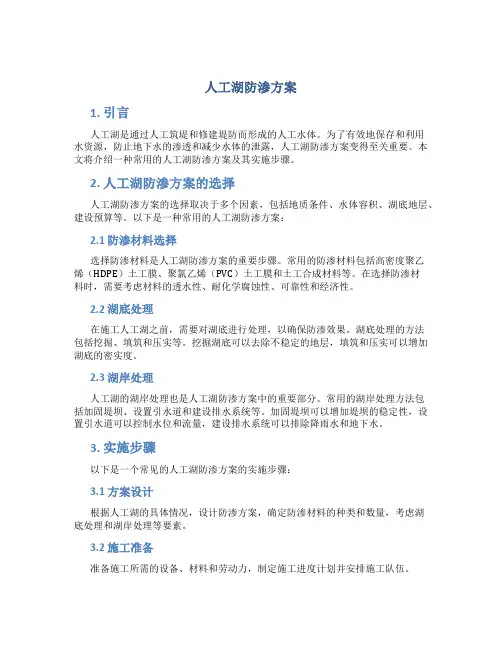

人工湖防渗方案1. 引言人工湖是通过人工筑堤和修建堤防而形成的人工水体。

为了有效地保存和利用水资源,防止地下水的渗透和减少水体的泄露,人工湖防渗方案变得至关重要。

本文将介绍一种常用的人工湖防渗方案及其实施步骤。

2. 人工湖防渗方案的选择人工湖防渗方案的选择取决于多个因素,包括地质条件、水体容积、湖底地层、建设预算等。

以下是一种常用的人工湖防渗方案:2.1 防渗材料选择选择防渗材料是人工湖防渗方案的重要步骤。

常用的防渗材料包括高密度聚乙烯(HDPE)土工膜、聚氯乙烯(PVC)土工膜和土工合成材料等。

在选择防渗材料时,需要考虑材料的透水性、耐化学腐蚀性、可靠性和经济性。

2.2 湖底处理在施工人工湖之前,需要对湖底进行处理,以确保防渗效果。

湖底处理的方法包括挖掘、填筑和压实等。

挖掘湖底可以去除不稳定的地层,填筑和压实可以增加湖底的密实度。

2.3 湖岸处理人工湖的湖岸处理也是人工湖防渗方案中的重要部分。

常用的湖岸处理方法包括加固堤坝、设置引水道和建设排水系统等。

加固堤坝可以增加堤坝的稳定性,设置引水道可以控制水位和流量,建设排水系统可以排除降雨水和地下水。

3. 实施步骤以下是一个常见的人工湖防渗方案的实施步骤:3.1 方案设计根据人工湖的具体情况,设计防渗方案,确定防渗材料的种类和数量,考虑湖底处理和湖岸处理等要素。

3.2 施工准备准备施工所需的设备、材料和劳动力,制定施工进度计划并安排施工队伍。

3.3 湖底处理根据设计方案,对湖底进行挖掘、填筑和压实等处理,确保湖底的稳定性和密实性。

3.4 防渗材料铺设按照设计方案,将选定的防渗材料铺设在湖底和湖岸,注意材料的连接和固定。

3.5 湖岸处理加固堤坝、设置引水道和建设排水系统等湖岸处理工作根据设计方案进行,确保人工湖的安全性和功能完善性。

3.6 系统检测在人工湖防渗方案实施完成后,进行系统检测,包括泄露测试和水质检测等,确保人工湖的防渗效果和水质达标。

4. 结论人工湖防渗方案是保护和有效利用水资源的重要措施。

人工湖抗渗复合土工膜施工工法(2)

人工湖抗渗复合土工膜施工工法(2)

人工湖抗渗复合土工膜施工工法一、前言人工湖抗渗复合土工膜施工工法是一种常用的湖泊抗渗工法,通过在湖底和湖岸之间铺设复合土工膜,形成抗渗层,以防止湖水渗漏。

本文将介绍该工法的工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析,并给出一个工程实例,以全面介绍人工湖抗渗复合土工膜施工工法。

二、工法特点人工湖抗渗复合土工膜施工工法具有以下特点:施工简单、成本低廉、施工周期短、抗渗效果好、施工质量易于控制等。

三、适应范围该工法适用于各类人工湖泊,包括水库、水利工程、园林水景等,在各种地质条件下均可施工。

四、工艺原理人工湖抗渗复合土工膜施工工法基于以下原理:首先,在湖泊底部挖掘一定深度的坑槽,用作放置抗渗层的基础;然后,在坑槽底部铺设一层抗渗土工膜,以防止湖水渗漏;最后,将岸坡和湖底填料与土工膜紧密结合,形成一个完整的抗渗层。

五、施工工艺1. 准备工作:确定施工范围、清理施工区域、组织施工人员等。

2. 坑槽挖掘:根据设计要求,使用挖掘机或人工挖掘出湖底的坑槽。

3. 土工膜铺设:将预制的土工膜铺设在坑槽底部,确保与坑槽接触紧密。

4. 土工膜焊接:通过热焊接机将土工膜的接缝进行焊接,确保无渗漏。

5. 坡面填料:将湖底填料与岸坡填料依次填入坑槽,并与土工膜紧密结合。

6. 压实处理:利用压路机对填料进行压实,确保填料的密实度。

六、劳动组织人工湖抗渗复合土工膜施工工法需要组织挖掘工人、土工膜铺设工人、焊接工人、填料工人、压实工人等。

七、机具设备施工过程中需要使用挖掘机、土工膜铺设机、热焊接机、压路机等机具设备。

八、质量控制施工过程中需要进行土工膜的焊接质量检验、填料压实质量检验、抗渗层的厚度检验等,以确保施工质量符合设计要求。

九、安全措施施工过程中需要注意挖掘作业、焊接作业等的安全措施,同时保证施工现场的通风、防尘等安全要求。

十、经济技术分析人工湖抗渗复合土工膜施工工法施工周期短,成本低廉,使用寿命长,因而在经济技术分析中具有较高的经济性和技术性。

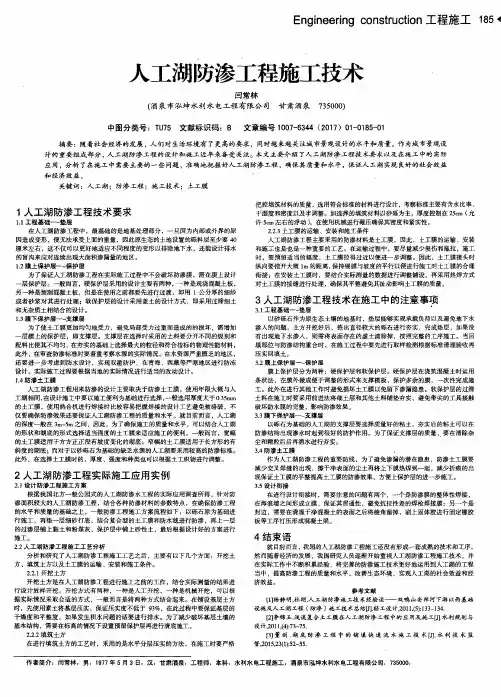

人工湖防渗工程施工技术

人工湖防渗工程施工技术
和经济效益 。
关键词 :人 工湖 ;防渗 工程 ;施 工技 术 ;土工膜
把控 填筑材料的质量 , 选用符合标准的材料进行设计 , 考察标准主要有含水 比率 、
1 人工湖 防渗工程技术要求
1 . 1 工程基础一 一 垫层
在人工湖 防渗工程中 ,最基础 的是地 基处理部分 ,一旦 因为内部或外界的原 因造成变形 ,便无法承受 上面 的重量 ,因此 原生态的土地设 置的砾料层至少要 4 o 厘米左右 ,这不 仅可以更好地适应 不同程 度的变形 以排除地下 水 ,还能设计排水 的盲沟来应对连续 出现大 面积渗漏量 的地区。 1 . 2 膜上保护层一 一 保护 层 为了保证人工湖 防渗工程在实际施工过程 中不会破坏防渗膜 ,需在膜上设计 层 保护层 。一般 而言 , 硬保护层采用 的设计 主要有两种 , 一种是 现浇混凝 土板 , 另一种 是预制混凝土板 ,但是在使用之前都要先进行过渡 ,郎用 1公分厚的细纱 或者砂浆对其进行 处理 ;软保护层 的设计 采用盖土的设计方式 ,即采用过筛细土 和无 杂质土相结合的设计 。 1 . 3 膜下保护层一 一 支撑层 为了使土工膜更加 均匀地受力 ,避免局部受 力过重而造成 的的损坏 ,需增加 层膜 上的保护层 ,即支撑层。支撑层在选择 时采用的土料要分开不 同的级别和 配料 比使 其不均匀 , 在夯实的基础上选择最大的粒径和符合指标 的物理性能材料 , 此外 ,在审查防渗标准时要着重考察水源 的实 际情 况。在水资源严重匮乏的地 区, 还要进 一步考虑到 防水设 计 ,实现双重 防护 。在青海 、西藏等严寒地 区进行防冻 设计 。实 际施 工过程 要根据当地的实际情况进行适 当的改动设计 。 1 . 4防渗土工膜 人工湖 防渗工程用来 防渗 的设 计主要取决于 防渗土工膜 ,使用年 限大概 与人 工湖相 同, 在设计施工中要 以施工便利为基础进行选择 , 一般选用厚度大于 O . 3 5 a r m 的土工膜 ,使用热合机进行焊 接时 比较容易把握 焊接的设 计工艺避免被硌破 ,不 仅要确保 防渗效果还要保证人工 湖防渗工程 的质量 和水平 。就 目前而言 ,人 工湖 的深度一般在 3 m一 5 m之间 ,因此 ,为了确保施工 的质 量和水 平,可 以结合人工湖 的形状和湖底 的形式选择适 当强度 的土工膜来适应施工 的便 利 。一般而言 ,宽幅 的土工膜适用 于方方正正没有坡度 变化的湖底 ;窄 幅的土工 膜适用于长方形 的有 斜度的湖底 ; 而对于 以砂砾石 为基础 的缺乏 水源 的人工湖要 采用较高的防渗标准。 此外 ,在选择土工膜时 的,厚度 、强度 和种类也 可以根据土工织物进行调整。

人工湖防渗方案

人工湖防渗方案
四、防渗方案设计
1.基础处理:对人工湖底部及四周进行清理,确保无尖锐杂物、硬质颗粒等,以免损伤防渗材料。
2.防渗层施工:
a.铺设土工布:在基础层上铺设土工布,起到过滤、保护作用。
b.铺设HDPE土工膜:在土工布上铺设HDPE土工膜,确保搭接宽度,采用热熔焊接工艺进行连接。
c.防渗层锚固:采用专用锚固件将防渗层固定在基础层上,确保防渗层稳定。
2.经济合理:在满足防渗效果的前提下,合理选择材料和工艺,降低工程成本。
3.环保节能:选用绿色、环保、可持续的材料,减少对环境的影响。
4.施工简渗材料与工艺选择
1.防渗材料:选用聚乙烯(HDPE)土工膜、土工布等高性能防渗材料。
2.防渗工艺:采用一布一膜复合防渗工艺,结合锚固、焊接等技术,确保防渗层的完整性和稳定性。
人工湖防渗方案
第1篇
人工湖防渗方案
一、项目背景
随着我国城市化进程的加快,人工湖作为城市景观的重要组成部分,其建设数量和规模不断扩大。然而,人工湖渗漏问题日益凸显,不仅影响其正常使用功能,而且造成水资源的浪费。为解决这一问题,确保人工湖的长期稳定运行,特制定本防渗方案。
二、防渗原则
1.安全可靠:确保防渗系统在整个设计使用周期内稳定可靠,防止水体渗漏。
2.防渗原则:
-安全可靠:确保防渗系统在整个使用周期内稳定可靠。
-经济合理:在满足防渗效果的前提下,合理控制工程成本。
-环保节能:选择绿色、环保的防渗材料,降低对环境的影响。
-施工简便:采用易于施工、维护的防渗技术。
三、防渗材料与工艺
1.防渗材料:选用聚氯乙烯(PVC)防渗膜、无纺布等高性能防渗材料。
2.施工过程中,遵循施工工艺,确保防渗层质量。
3.加强施工现场安全管理,设置安全警示标志,防止安全事故发生。

人工湖防渗方案

人工湖防渗方案

人工湖防渗方案
1. 引言
人工湖是指通过人工手段塑造的湖泊,常用于水景设计、水利工程和环境治理等领域。

然而,人工湖在建设和维护过程中面临一个重要问题,即防渗。

本文将介绍一种有效的人工湖防渗方案,旨在解决这一问题。

2. 防渗材料选择
为了降低湖泊渗漏风险,选择合适的防渗材料至关重要。

以下是一些常用的防渗材料:
•膨润土:膨润土具有较强的吸水性和膨胀性,能够在湖底形成隔水层,有效防止水分的渗漏。

•HDPE(高密度聚乙烯):HDPE具有良好的耐化学性和环境适应性,可以用于湖底的防渗层。

•高分子聚合物:如聚丙烯和聚氯乙烯等,可通过覆盖或渗透方式阻止水的渗漏。

•橡胶膜:橡胶膜具有良好的耐候性和耐腐蚀性,可用于湖泊的防渗层。

在选择防渗材料时,需要综合考虑材料的成本、可行性和环境影响等因素。

3. 施工技术
防渗材料选定后,还需要针对具体情况选择合适的施工技术。

以下是一些常用的施工技术:。

湖底防渗层施工方案(汇编)

湖底防渗层施工方案(汇编)

湖底防渗工程施工方案编制:审查:审批:编制单位:编制时间:湖底防渗层施工方案一、设计要求公园湖底防渗是人工湖工程的重要组成部分,湖底防渗工程主要采用最经济的粘土层防渗,桥底及平台底等碾压机械无法进入部位采用100厚C15砼防渗。

粘土防渗层自下而上为200厚粘土加30﹪碎石夯实、200厚粘土加10﹪碎石夯实、100厚纯粘土夯实。

二、施工顺序根据湖内桥梁、平台及跌水等建筑物的布置情况,将防渗区分为七个施工区域,具体施工区域划分见附图。

施工时根据工程进度及驳岸施工计划制定各个防渗区域的先后施工顺序,每个防渗区域施工时先非粘土防渗施工再粘土防渗施工。

三、施工准备1、技术交底施工前组织施工人员学习粘土防渗施工工艺及国家相关的规程规范,熟悉防渗区域特点明确设计要求,并做好学习和技术交底记录。

2、材料准备1)材料确定:由于人工湖工程量大,地形起伏变化较多,应提前对材料的需求量进行估算,确定各种材料的用量。

在购进材料时要严格控制好其质量,确保人工湖防渗层施工质量及防渗效果到达设计及规范要求。

2)材料搅拌:搅拌前人工或机械对粘土进行粉碎,粉碎达到设计要求后将粘土及碎石按设计要求比例搅拌均匀,并运送到防渗施工的工作面。

3、资源配置1)机械设备配置2)人员配置四、施工工序1、人工湖防渗基础放线及处理1)放线:按照人工湖设计的高程并结合驳岸放线平面图,取驳岸的最高等高线和最低等高线对驳岸及湖底进行放线。

2)基础开挖:用水准仪按照设计标高向下多挖50cm,对驳岸放坡采用小型挖掘机挖够尺寸,并用人工进行细部平整精修。

对湖底大面积的平面则用推土机结合水准仪进行推平整理。

3)夯实:用压路机对湖底进行振实,对压路机压不到的地方则用蛙式打夯机、气夯及人工夯实,密实度必须达到设计要求。

2、砼防渗层施工1)按照设计要求高程及范围将素土面夯实整平,并支好模板。

浇筑前模板及素土面应保持湿润但不得积水。

2)将搅拌好的砼摊铺在模板内,摊铺后用平板振动器振捣密实,不得漏振、欠振及过振。

人工湖防渗施工方案

人工湖防渗施工方案

人工湖防渗施工方案.遵义市东部新区新蒲新城人民公园附属工程的人工湖防渗施工技术方案已经完成编制,并提交给了监理单位XXX进行审查。

根据设计方案的调整,人工湖区扩大了,施工工序也做了相应的调整。

现在采用二布一膜复合土工膜,HDPE土工防渗膜和短丝针刺土工布来进行防渗处理。

具体的施工工艺如下:一、原湖区防渗施工方案1、施工工序:采用225挖掘机对湖底回填土方进行整平、碾压密实;采用人工清理粒径≤100mm石块、垃圾;湖区蓄水时采用人工踩泥浆300mm深。

二、湖区调整扩大后施工工序:1、放干原湖区内蓄水,清理湖底杂物及水草;2、采用225挖机开挖铺设土工膜铺设层,铺设层深400mm,宽7000mm,开挖出的土方就地堆放用于回填,开挖土方为湿土;3、铺设层开挖完成后采用挖机就地碾压夯实;4、两布一膜(HDPE)铺设焊接;5、150挖机就地回填;6、150挖机表面平整碾压夯实;7、湖区驳岸与湖岸连接处防渗,增铺一道宽3m的两布一膜防水层。

三、防渗土工膜的施工工艺:1)防渗膜安装条件:设备检修调试完毕;前一道工序已施工完毕并经检查、验收合格;气候条件符合防渗膜施工的要求。

2)防渗膜的焊接施工:双轨热合焊接和热风焊接,应注意的是,焊缝不能平行湖沿方向,应尽量保持与湖沿垂直,其焊接操作应符合如下规范要求:双轨热合焊机焊接防渗膜施工程序和工艺要求。

规格型号为1.0mm,施工前需检查是否有割伤、裂痕等瑕疵,并检查搭接宽度以满足不同设备的接缝宽度要求(进口设备为100mm,国产设备为80mm)。

设备参数的设定需进行试焊和拉伸机上的剪切和剥离试验,以确保焊缝质量。

在焊接前要清理搭接范围内的膜面,保持干燥清洁。

焊接时要注意焊缝状况,调整焊接速度以保证焊接质量,保持焊缝平直整齐。

湖边坡应做硬化锚固以防止防渗膜移动。

膜铺设完成后,不得穿带铁钉、铁掌鞋在防渗膜上行走,人力车的金属支腿要用柔软材料包覆,湖底防渗膜上覆150mm厚沙子,汽车运料时,尽量不车上膜。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

人工湖防渗施工技术方案一、原湖区防渗施工方案1、施工工序:a、采用225挖掘机对湖底回填土方进行整平、碾压密实。

b、采用人工清理粒径≤100mm石块、垃圾。

c、湖区蓄水时采用人工踩泥浆300mm深。

因设计方案调整,设计图纸显示人工湖区扩大,人工湖防渗处理并采用二布一膜复合土工膜,HDPE土工防渗膜(规格型号:1.0mm),短丝针刺土工布(规格型号:300g/m2)。

二、湖区调整扩大后施工工序:1、放干原湖区内蓄水,清理湖底杂物及水草。

2、采用225挖机开挖铺设土工膜铺设层,铺设层深400mm,宽7000mm,开挖出的土方就地堆放用于回填,开挖土方为湿土。

3、铺设层开挖完成后采用挖机就地碾压夯实。

4、两布一膜(HDPE)铺设焊接。

5、150挖机就地回填。

6、150挖机表面平整碾压夯实。

7、湖区驳岸与湖岸连接处防渗,增铺一道宽3m的两布一膜防水层,具体施工工艺如下:①人工浇水该处已夯实的土壤,土湿透后再由人工穿胶鞋把该处土壤踩成泥浆;②铺设两布一膜(HDPE)铺贴焊接;③225挖掘机回填种植土;④人工平整种植土,然后人工浇水该种植土,土湿透后再由人工穿胶鞋把该处土壤踩成泥浆;三、防渗土工膜的施工工艺:(1)防渗膜安装条件:A设备检修调试完毕;B前一道工序已施工完毕并经检查、验收合格;C气候条件符合防渗膜施工的要求。

(2)防渗膜的焊接施工:双轨热合焊接和热风焊接,应注意的是,焊缝不能平行湖沿方向,应尽量保持与湖沿垂直,其焊接操作应符合如下规范要求A双轨热合焊机焊接防渗膜施工程序和工艺要求:防渗膜的规格采用(规格型号:1.0mm),正式施工前检查防渗膜是否有割伤、裂痕等瑕疵等,并对膜的搭接宽度进行检查,以保证不同设备要求的不同接缝宽度(进口设备为100mm,国产设备为80mm)。

选定设备设计参数,设备参数的设定是以取300×600mm的小块膜进行试焊,然后在拉伸机上进行焊缝的剪切和剥离试验,对焊缝进行剪切和剥离检验成功标准为——只能膜被撕坏,不能出现焊口的破坏。

如果检验结果不低于规定数值,则锁定此参数,以作为施工时设备所采用的参数;否则,要重新确定参数,直到试验合格时为止。

在焊接前,对搭接的200mm左右范围内的膜面进行清理,用湿抹布擦掉灰尘、污物,使这部分保持清洁、干燥,便可正式施工。

B热合焊机焊接防渗膜施工程序和工艺要求:开机后,仔细观察指标仪表显示的温升情况,使设备充分预热。

向焊机中插入膜时,动作要迅速,搭接尺寸要准确。

在焊接中,司焊人员要密切注意焊缝的状况,及时调整焊接速度,以确保焊接质量。

在焊接中要保持焊缝的平直、整齐,如膜下有不平整部分应提前采取应对措施,避免影响焊机顺利自行。

遇到特殊故障时,应及时停机,避免将膜烫坏。

()湖边坡应做硬化锚固,即以锚固沟的固定防渗膜,以防防渗膜移动。

锚固沟为U形,在湖沿向水面方向2米范围内设一道混凝土锚固沟,尺寸为400mm×300mm(宽×深),将防渗膜埋入沟中以后,浇筑细石混凝土。

在湖沿周边另设一道混凝土锚固沟,尺寸为300mm×瑞士LEISTER生产的双轨自动热楔式焊机200mm(宽×深),将防渗膜埋入沟中以后,回填原土(4)膜铺设完成后,不得穿带铁钉、铁掌鞋在防渗膜上行走,人力车的金属支腿要用胶皮类柔软材料包覆;湖底防渗膜上覆150mm厚沙子,汽车运料时,尽量车不上膜;在膜上卸料时不应使重、硬的物品从高处下落,直接冲击垫衬。

(5)保护层施工:每个湖中防渗膜需分区域验收,每验收一处后即可穿插覆土,这样可加快施工进度。

(6)防渗膜的验收:执行国家相关标准。

复合土工膜入湖管道KS胶粘剂铅丝入湖管道细部处理方式示意图四、施工与检验机械设备配备与安排1、双轨自动热楔式焊机自行式楔焊机(热合机)是二十世纪后期研制出的焊接高分子合成材料的新型设备。

其基本原理是通过一个电热楔给搭接的两层材料从中间加热,再经过具有一定压力的滚轮压合,使两层材料熔融、结合成一体。

自行式楔焊机(热合机)能一次完成一组双焊缝,并形成一个可充气检漏的空腔,在设备参数调定后,焊机将自行完成焊接工作。

它有很好的控制系统,以保证焊接质量,大大减少了人为操作技艺的影响。

它使焊缝的检漏方法由真空法改进成充气法,极大的提高了工作效率。

2、自动挤压焊机挤压熔焊机是在HDPE防渗膜焊接中长期使用的专用设备。

在九十年代,楔焊机得到了广泛应用以后,在大面积焊接中,它已被取代,但仍然是HDPE防渗膜焊接中必不可少的生产设备。

对于非直接搭接的部份以及局部补修、加强等部位的处理,都必需应用挤压熔焊机。

挤压熔焊机的基本原理是将送入的与膜同质的焊条切碎、熔融,然后挤出在两幅膜的接缝上,使三者熔合为一体。

有温控器直接控制加热系统,确保熔融的温度总处于最佳的状态。

本工程因采用0.5mm厚防渗膜较薄,故此种设备只能在局部使用。

3、热风枪、角磨机热风枪在HDPE防渗膜的焊接中用来为搭接的两幅防渗膜定位。

要保持准确的搭接宽度(≥60mm)在以后的工序中不移位,要用热风枪将焊缝处两幅膜适当粘接。

角磨机是用于焊接前接缝处膜面的清理,除掉膜表面的氧化层或蜡质物。

五、注意事项1、土工膜铺设前应先放干原湖区内蓄水,通过基础面的验收,合格后方可进行铺设,保证铺设面平整不允许出现凹凸不平现象,清除铺设面上的杂草物,排除铺设工作面范围内的积水。

2、土工膜铺设采用纵向铺膜,用225挖机开挖铺设土工膜铺设层,铺设层深400mm,宽7000mm,开挖出的土方就地堆放用于回填,铺设层开挖完成后采用挖机就地碾压夯实。

按渠道断面尺寸计算出铺设膜料的幅数,裁剪膜料应比渠道断面实际面积大5%,接缝采用焊接,现场拼接焊缝,每道焊缝搭接长度10cm,土工膜、塑膜的拼接接头在施工前应先做焊接工艺试验,经试验确定的施工工艺和相应的施工参数,并报监理人批准后,方可进行施工。

3、土工膜拼接前必须对拼接面进行清扫,拼接面上不得有油污、灰尘、并保持搭接面干燥。

4.1、土工膜应剪裁整齐,保证足够的拼接宽度,在拼接过程中和拼接后2小时内拼接不得承受任何拉力,严禁拼接面发生错动,当施工中出现脱空、收缩、起邹等扭面鼓包现象时应将其剔除后重新进行拼接,土工膜接缝拼接强度不应低于母材的80%。

4.2、在施工过程中,当日平均气温低于-3℃或出现大风天气时,土工膜在露天环境不允许焊接。

4.3土工膜在斜坡上搭接时,应将高处的土工膜搭接在低处的土工膜面上。

4.4土工膜拼接好后,必须妥善保护,避免阳光直晒,以防受损。

铺好的防渗土工膜应12小时内在其上铺筑2cm厚M10水泥砂浆进行保护,或者采取其他临时防护措施,以防紫外线照射加速土工膜的老化。

4.5土工膜的铺设应根据坝体断面设计尺寸要求,应尽量减少接缝,土工膜铺设应保持松驰状,以适应变形。

铺设过程中,作业人员不得穿硬底皮鞋及带钉的鞋,不准直接在合成材料上卸放砼护坡块体,不准打桩或用带尖头的钢筋作撬动工具,严禁在土工膜上敲打石料和一切可能引起土工膜损坏的施工作业。

4.6土工膜与基础及支持层之间应适度压平贴紧,顶部锚固长度应符合施工图纸设计要求避免架空。

4.7为防止大风吹损,在铺设期间所有土工膜应用砂袋或软性重物压住,直至保护层施工完为止,当天铺设的土工膜应在当天全部拼接完成。

4.8采用现场黏结方式进行土工膜的拼接,应保证有足够的搭接长度,做到黏结剂涂抹均匀、无漏黏。

采用热熔焊接方式进行材料拼接时,应保证有足够的焊接宽度,防止发生漏焊,烫伤和褶皱等缺陷。

4.9进行土工膜的保护层施工时,应从坡脚处开始铺设,沿坝坡由下向上推进行,应提前规划好施工道路,任何时候施工设备车辆均不得直接在土工膜上行驶或作业。

4.10对在施工过程中遭受损坏的土工膜应及时进行修理,在修理土工膜前,应将保护层破坏的部位处不符合要求的物料清除干净,对受损的土工膜、搭接处应清理干净、进行补焊,合格后补充填入合格的保护层物料,并予以整平。

4.11铺设工作完成后,经自检合格并做好各项技术资料,报监理工程师验收。

4.12土工合成材料完成拼接和铺设后,应及时采用150挖掘机就地回填覆盖,后用150挖掘机将表面平整碾压夯实。

5、土工布铺设工艺要求:5.1基层检查:检查基层是否平整、坚实,如有异物,应事无处理妥善。

5.2试铺根据现场情况,确定土工布尺寸,裁剪后予以试铺,裁剪尺寸应准确。

5.3检查撒拉宽度是否合适,搭接处应平整,松紧适度。

5.4定位:用热风枪将两幅土工布的搭接部位粘接,粘接点的间距应适宜。

5.5对搭接部位进行缝合时缝合线应平直,针脚应均匀。

5.6缝合后应检查土工布是否铺设平整,是否存在缺陷。

5.7如存在不合要求的现象,应及时进行修补。

6、自检与修补a、必须检查全部的土工布片和缝。

有缺陷的土工布片和缝合必须在土工布上清楚标出,并作出修补。

b、必须通过铺设和热连接土工布小片来修补磨损的土工布,土工布小片要比缺陷的边缘在各个方向最少长200mm。

热连接必须严格控制以保证土工布补片和土工布紧密结合,并对土工布没有损害。

c、每天铺设结束前,对当天所有铺设的土工布表面进行目测以确定所有损坏的地方都已作上标记并立即进行修补,确定铺设表面没有可能造成损坏的外来物质,如细针、小铁钉等。

d、土工布损坏修补时应满足以下技术要求:e、用来补洞或补裂缝的补丁材料应和土工布一致。

f、补丁应延伸到受损土工布范围外至少30厘米。

g、在填埋场底部,若土工布裂口超过卷材宽度的10%,须将损坏的部分切除,然后将两土工布连接;若在坡面上,裂口超过卷材宽度的10%,须将该卷土工布移出,并用新的一卷替换。

h、施工人员所穿工作鞋及所用施工机具不应损伤土工布,施工人员不得在已铺设的土工布上做可能伤害土工布的事,如抽烟或用尖锐工具戳土工布等。

i、为了土工布材料的安全,应在铺设土工布前打开包装膜,即铺一卷,开一卷。

并检验外观质量。

j、特别提出:土工布到现场后要及时进行验收、签证认量。

7、土工布安装施工注意事项7.1土工布只能用土工布刀进行切割(钩刀),如在场地内切割,对其他材料须采取特殊保护措施,以防由于切割土工布而对其造成不必要的损坏;7.2在铺设土工布的同时,必须采取一切必要措施,以防止对下面一层材料造成破坏;7.3在铺设土工布时,必须注意不要让石头、大量尘土或水分等有可能破坏土工布、有可能阻塞排水渠或过滤网、或有可能给接下来的连接带来困难的物质进入土工布或土工布的下面;7.4安装结束后,对所有土工布表面进行目测以确定所有损坏的地主,作上标记并进行修补,确定铺设表面没有可以造成损坏的外来物质,如断针等异物;7.5土工布的连接必须遵循以下规定:正常情况下,坡面上不能有水平连接(连接须沿坡面的轮廓不与其相交),除修补的地方以外。

7.6如采用缝合,缝合线须采用与土工布材质相同或超过的材料,缝合线须为防化学紫外线的材持。
