铝合金条板吊顶()

合集下载

天棚工程项目特征描述情况

天棚工程项目特征描述情况

020302002004
铝合金方格吊顶
做法:国家建筑标准设计 国家建筑标准设计03J505国家建筑标准设计 2,C24③、④大样(具体尺寸详 大样( , ③ 见设计图11/20) 见设计图 )
020302003001 钢质圆吊筒吊顶
吊筒形状、规格、颜色、材 料种类:∅4钢筋吊杆,中距 ∅ 800mm,吊钢质圆筒,表面为白色 喷塑,圆筒直径200mm圆筒高60mm 1.骨架材料种类、规格:50× 50mm双向木龙骨,中距400mm 2:面层材料品种、规格、颜色: 成品藤条吊挂造型,膨胀螺栓固 定(造型详见设计图15/20) 3.防护层材料种类:木龙骨刷防 火涂料两遍

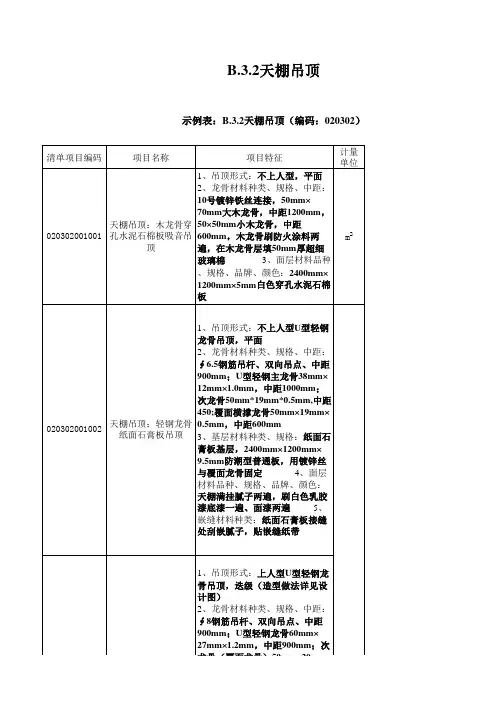

B.3.2天棚吊顶 天棚吊顶
示例表: 天棚吊顶( 示例表:B.3.2天棚吊顶(编码:020302) 天棚吊顶 编码: )
计量 单位
清单项目编码
项目名称
项目特征
1、吊顶形式:不上人型,平面 不上人型, 不上人型 2、龙骨材料种类、规格、中距: 10号镀锌铁丝连接,50mm× 号镀锌铁丝连接, 号镀锌铁丝连接 70mm大木龙骨,中距 大木龙骨, 大木龙骨 中距1200mm, , 小木龙骨, 小木龙骨 天棚吊顶:木龙骨穿 50×50mm小木龙骨,中距 020302001001 孔水泥石棉板吸音吊 600mm,木龙骨刷防火涂料两 , 顶 在木龙骨层填50mm厚超细 遍,在木龙骨层填 厚超细 3、面层材料品种 玻璃棉 、规格、品牌、颜色:2400mm× 1200mm×5mm白色穿孔水泥石棉 白色穿孔水泥石棉 板 1、吊顶形式:不上人型 型轻钢 不上人型U型轻钢 不上人型 龙骨吊顶, 龙骨吊顶,平面 2、龙骨材料种类、规格、中距: 钢筋吊杆、 ∮6.5钢筋吊杆、双向吊点、中距 钢筋吊杆 双向吊点、 900mm;U型轻钢主龙骨 ; 型轻钢主龙骨38mm× 型轻钢主龙骨 12mm×1.0mm,中距 ,中距1000mm; ; 次龙骨50mm*19mm*0.5mm,中距 次龙骨 中距 450;覆面横撑龙骨 覆面横撑龙骨50mm×19mm× 覆面横撑龙骨 天棚吊顶:轻钢龙骨 0.5mm,中距 ,中距600mm 020302001002 纸面石膏板吊顶 3、基层材料种类、规格:纸面石 纸面石 膏板基层, 膏板基层,2400mm×1200mm× 9.5mm防潮型普通板,用镀锌丝 防潮型普通板, 防潮型普通板 4、面层 与覆面龙骨固定 材料品种、规格、品牌、颜色: 天棚满挂腻子两遍,刷白色乳胶 天棚满挂腻子两遍, 漆底漆一遍、 5、 漆底漆一遍、面漆两遍 嵌缝材料种类:纸面石膏板接缝 纸面石膏板接缝 处刮嵌腻子, 处刮嵌腻子,贴嵌缝纸带

铝合金条板吊顶施工工艺

铝合金条板吊顶施工工艺

铝条板吊顶施工工艺一.适用范围适用于卫生间、食堂操作间、浴室更衣间等铝合金条板吊顶施工。

1、1.0 厚铝合金搭接型条板面层2、条板轻钢次龙骨LB50X26,中距W 12003、U型轻钢主龙骨CB38X12,中距W 1500,与钢筋吊杆固定4、A 6钢筋吊杆,中距横向w 1500,纵向W 1500,吊杆上部与板底预留吊环固定5、现浇钢筋混凝土板底预留 A 10钢筋吊环(勾),中距横向w 1500,纵向w 1200 二.施工准备1 、材料准备1 )主材:铝条板的规格、型号、材质、喷涂质量及厚度应符合设计要求。

铝条板的宽度必须保证宽窄一致;如果铝条板的长度偏差造成通长板缝超出允许偏差时,可采取的方法:从同一规格型号的铝条板中,挑出长度最小的铝条板,以此板为模板,将其他铝条板按模板加工,切割一侧的毛边应用角磨机处理圆滑。

因铝条板不同批次会存在细微色差,所以要求同一区域的铝条板必须同一批次加工,不同区域的铝条板可分批次加工,从而保证同一区域内铝条板色泽一致。

龙骨:铝条板配套龙骨分格尺寸应符合设计要求。

2)附材、配件:吊杆、膨胀螺栓、角码、自攻螺丝、清洗剂等应符合设计要求;金属件需进行防腐处理;清洗剂应符合环保要求。

2、机具设备准备1 )机具:型材切割机、电锯、电锤、手枪钻、电焊机、角磨机、电焊机等。

2)工具:拉铆枪、钳子、扳手、螺丝刀等。

3)计量检测用具:钢尺、水平尺、水准仪、激光放线仪、靠尺、塞尺、线坠等。

4)安全防护用品:安全帽、安全带、电焊帽、电焊手套、线手套等。

3、作业条件1 )各种材料配套齐全已进场,并进行了检验或复试,填写好检查记录。

2)室内墙面装饰施工作业已完成,地面湿作业已完成,并经检验合格。

3)饰面板安装之前,吊顶内的管道和设备安装、调试完成,并检验合格办理完交接手续。

4)吊顶内四周墙面及顶面的各种孔洞已封堵处理完毕,抹灰已干燥。

5)施工所需的脚手架已经搭设完毕,高度合适,并经检验合格。

铝合金条形板吊顶施工方案

铝合金条形板吊顶施工方案

(一)铝合金条形板吊顶施工方案:1.施工工序2.施工工艺2.1 材料1)各种材料应有产品质检合格证书和有关技术资料,配套齐备。

2)所有用料运输进场不得随意乱扔、乱撞,防止踏踩,堆放不正,防止材料变形、损坏、污染、缺损。

2.2作业条件1)首先应熟识图纸、所用材料、施工工具、工程量、劳动力情况、施工工序、现场情况、工期等。

2)该建筑物原始资料应齐全。

3)吊顶施工前,应在上一工序完成、验收后进行。

4)对原有孔洞应填补完整,无裂漏现象。

5)对原有的(埋)吊杆(件)应符合设计要求。

6)对上工序安装的管线应进行工艺质量验收;所预留出口、风口高度应符合吊顶设计标高。

7)吊顶龙骨及罩面板、安装必须牢固、外形整齐、美观、不变形、不脱色、不残缺、不折裂。

8)轻钢龙骨不得弯曲变形。

2.3 基本项目a)吊顶安装完毕不允许外来物体撞击、污染。

b)在完成吊顶安装后,应进行实测。

通道在10m内,大面积的区域以两轴之间抽查不小于10%的测检点。

3.施工注意事项1)避免工程质量通病a)各种外露的铁件,必须作防锈处理;各种预埋木砖,必须作防腐处理。

b)如果原建筑物有裂漏情况,必须经修补合格后方可进行吊顶安装。

c)所有焊接部分必须焊缝饱满;吊扣、挂件必须拧夹牢固。

d)控制吊顶不平,施工中应拉通线检查,做到标高位置正确、大面平整。

2)主要安全技术措施a)所有龙骨不能作施工或其它重物悬吊支点。

b)现场一切用电不得乱拉乱架;所有电动工具尾线均需外套橡皮胶线。

工具暂不使用时,应拨掉电源插座。

天棚工程项目特征描述情况

天棚工程项目特征描述情况

漆底漆一遍、面漆两遍 5、
嵌缝材料种类:纸面石膏板接缝
处刮嵌腻子,贴嵌缝纸带
1、吊顶形式:上人型U型轻钢龙
骨吊顶,迭级(造型做法详见设
计图)
2、龙骨材料种类、规格、中距:
∮8钢筋吊杆、双向吊点、中距
900mm;U型轻钢龙骨60mm×
27mm×1.2mm,中距900mm;次
龙骨(覆面龙骨)50mm×20mm×
颜色:白色0.5mm厚铝合金条板
(闭缝)
1、吊顶形式:绿色塑料条形扣板
020302001006
天棚吊顶:塑料条形 吊顶,平面
扣板吊顶
2、做法:西南地区建筑标准设计
通用图西南04J515第16页P21
1、吊顶形式:银色铝合金方板吊
020302001007
天棚吊顶:铝合金方 顶,平面
2、做
板吊顶
法:南地区建筑标准设计通用图
描述要求见对020301001项的描述
提示
(2)应说明
骨架材料种类、规格
(3)应说明面层材料品种、颜色
(4)有防护材料或油漆的,应说
明其品种、涂刷遍数
(1)天棚底需抹灰的,项目特征
描述要求见对020201001项的描述
提示
(2)应说明网架
材料的品种、规格及联结方式
(3)应说明防护材料的品种、涂
刷遍数、部位及油漆的品种、涂
(4)有防护或罩面材料的,应描 述其种类、涂刷遍数、部位
(5)有填充物的应说明填充物材 质
(6)如施工设计图纸标注做法建 标准图集时,可注明标准图集编 号、页号及节点大样或做法说明
(1)天棚底需抹灰的,项目特征 描述要求见对020301001项的描述 提示 (2)应说明吊杆种类、中 距 (3)应说明龙骨形式为上人 或不上人型,并描述龙骨的材料 种类、规格(型号)、中距 (4)应描述格栅的材料种类、规 格、颜色 (5)有防护材料或油漆的,应说 明防护材料或油漆的品种和涂刷 遍数、部位 (6)如施工图设计标注做法见标 准图集时,可注明标准图集编号 、页号及节点大样或做法说明

某综合楼工程吊顶施工方案(铝合金方板、铝合金条板、铝合金垂片)_secret

某综合楼工程吊顶施工方案(铝合金方板、铝合金条板、铝合金垂片)_secret

*综合楼工程吊顶施工方案(铝合金方板、铝合金条板、铝合金格栅、铝合金垂片、矿棉吸音板)从空间上采取先墙面、柱面(涂料饰面除外)后顶棚:从专业上,先通风暖卫、消防喷洒、电气管线、防火隔墙、防火卷帘的安装,然后再顶棚面板。

在电气、暖卫管线、通风管道安装同时,进行吊杆安装;待通风管道、电气穿线安装项目完成,暖卫水管线打压合格、保温后,并办完隐检手续后,再进行吊顶龙骨安装,最后进行饰面安装。

1、施工程序:放线顶棚内各类专业管线已安装、吊顶吊杆安装、风机盘管安装、新风支管安装、双温水管安装、冷凝水管安装、风管保温、双温水管打压保温、防火卷帘门安装、防火卷帘、风机盘管、电管安装及穿线、照明电管安装及穿线、消防自动报警系统、广播系统、弱电电管安装及穿线、安装并监控、弱电电缆敷设、消火栓箱安装、吊顶龙骨安装并调平、照明灯具吊杆安装、各种风口安装、喷洒支管接到位、灯具安装、吊顶面板安装、烟感、喷洒头、探头安装、成品保护。

2、施工技术准备(1)测量放线:依据统一测定的轴线控制线和建筑标高50线,引测并弹于地面上顶棚纵横分格控制线。

由于本工程空间较大,而且面层使用材料种类较多,所以大厅中的金属吊顶起拱问题具体部位具体分析确定。

而附属房间的吊顶起拱,起拱高度不得大于房间短向跨度的1/300。

另外该吊顶工程机电专业管道多,吊顶与机电各专业交叉作业多,所以为了更好的控制各机电专业管道高度,减少施工返工量,吊顶放线时采用双线控制。

第一条线是顶棚面层标高线,第二条线是机电设备与管线安装最低控制线,即顶棚完成面标高上量≥200mm并弹线于墙上。

(2)深化设计:依据建筑设计天花平面图和统一细部节点:顶棚与墙、柱收边,防火卷帘处收口;灯带与顶棚收口;排版设计应考虑对称,各种风口、烟感、喷洒头、灯具、广播等机电设备的位置应在板中央等原则。

3、施工工艺流程:安装吊杆、调节已有4、施工方法(1)铝合金方板顶棚:1)放线:根据室内标高线和吊顶主控制线(指吊顶天花深化设计排板平面布置图标明的排板控制线)。

挂接式可翻转铝合金条板吊顶施工技术

挂接式可翻转铝合金条板吊顶施工技术

挂接式可翻转铝合金条板吊顶施工技术关键词:可翻转施工技术推广摘要:本文根据已经实施完成的实例,对挂接式可翻转铝合金条板吊顶施工技术进行了详尽的说明。

文章分别从设计、材料性能、力学计算、工艺流程、质量标准等多方面进行了详尽描述,为装饰施工行业内的类似分项工程提供借鉴。

中图分类号:tu74 文献标识码:a 文章编号:1工程概述首都机场t3b航站楼层间吊顶采用挂接式铝合金条板吊顶,施工面积1580㎡。

该吊顶采用结构梁、板网格相协调的排布方式,由金属条板及后部支撑框架组成,通过精心设计、施工使吊顶具有可拆卸、安装方便、透气性能好的特点,且外观简洁大方。

(见图1铝合金条板吊顶效果图)图1铝合金条板吊顶效果图2主要性能及要求2.1结构性能(1)要求本吊顶能够承受所有静态载荷和动态载荷,容纳由于联接建造而导致的所有运动,不能有偏斜或变形。

(2)吊顶局部要容纳由于自重导致的变形,挠度变形要控制在,跨度为1000mm的不得超过l/400,跨度为1800mm的不得超过1/500。

(3)面板与龙骨安装后,面板能承受 0.60n/m²的静载荷,最大弹性变量不大于10mm,塑性变形量不大于5mm。

(4)安装面板所需的吊挂件能承受15kn的静拉力,无明显塑性变形。

(5)设计的系统能承受特殊载荷,如地震载荷。

2.2 声学性能(1)不能有由于吊顶系统构造中配件相对运动或震动导致的噪声。

2.3 防火性能(1)吊顶系统的所有构建都为不可燃、不易燃产品,且不产生过量的烟雾、有毒气体。

达到gb8624 b1级(难燃级)各项要求。

2.4 可拆卸性(1)所有可见构建是可以拆卸和拆除的,以方便进行日后维护。

(2)在支撑框架结构中的所有顶棚护墙板和支撑系统是可拆卸的,方便通向上方维护孔道。

2.5材料要求2.5.1吊顶条形板材(1)吊顶条形面板材料选用铝锰合金,厚度不小于0.8mm。

成型金属板外要无缝、均匀整平。

(2)卷边上不能开孔,并保证折边处1mm范围内无穿孔。

铝合金条板、扣板吊顶施工方案【最新版】

铝合金条板、扣板吊顶施工方案【最新版】

铝合金条板、扣板吊顶施工方案铝合金条板、扣板吊顶施工方案是相同的1. 施工准备(1) 按设计图纸对需进行铝合金吊顶的部位进行核对,实地丈量,并按实际情况进行节点大样设计。

(2) 确定定型产品和非定型产品的数量、尺寸、颜色、外型和零配件要求。

(3) 在进行吊顶的部位,与有关工种联系配合,在主体结构施工时,预留吊杆或埋件,与照明、通风专业协商好工序插入时间。

(4) 铝合金制品和零件进场后,组织相关人员进行进货检验(包括质量和数量),分规格、品种分类堆放,防止铝合金制品因乱堆、碰撞而翘曲变形。

(5) 施工机具准备齐全并可用于施工,主要施工机具有:型材切割机、手枪钻、冲击电钻、水平尺、角尺、粉线袋、螺丝刀、划线铁笔等2. 施工工艺龙骨布置→弹线→固定吊杆→安装调平龙骨→安装铝合金面板→条边封口3. 操作要点(1) 龙骨布置与弹线u确定标高线:根据墙面+500线量出吊顶高度点,然后定出吊顶平面的标高线,并将标高线用粉线包弹到柱面或墙面上。

沿标高线用木楔或水泥钉固定角铝,角铝色彩应与铝合金面板一致。

u确定龙骨位置线:根据房间形状、尺寸及铝合金面板规格确定面板走向、接头位置,安排龙骨及吊点的位置,龙骨间距通常600mm,吊点间距控制在1m左右。

u 如果吊顶有高差,应将变截面的位置线弹到楼板上。

(2) 固定吊杆:采用简易伸缩吊杆,吊杆与龙骨以螺栓相连接。

(3) 安装与调平龙骨:龙骨可在地面上分片组装,然后托起与吊杆连接固定。

龙骨与吊杆连接时,先拉纵横标高控制线,从一端开始边安装边调整,最后再精调一遍。

4. 施工注意事项(1)灯饰、通风口、检查孔等,应与吊顶协调配合,除设计上充分注意之外,施工时也应注意灯具、风口箅子、检查孔等的安装质量,对于大型灯饰或风口箅子的悬吊系统,应与轻质铝合金吊顶的悬吊系统分开。

(2)自动喷淋、烟感器等设备与吊顶表面衔接要得体,安装要吻合。

(3)在风口、检查孔与墙面或柱面交接部位,面板要做好处理,不得露白槎。

建筑材料编码规定

建筑材料编码规定

1 总则
本规定适用于石油化工装置及其他项目建筑设计中各部位及构件材料的编码。

2 编码组成
编码组成如下:
Q — W — 01 — 04
(1) (2) (3) (4)
(1)各部位名称以汉语拼音表示,如墙Q
(2)类型以汉语拼音表示,如吊顶DD
(3)材料种类或组成以阿拉伯数字表示— 01
(4)辅助条件以阿拉伯数字表示— 01
(3)、(4)两项中如有两种材料(或条件)同时存在则注两个代码,如0103。

如果没有则以00表示。

3 各部位编码代号
墙体:代码Q (1)
例:Q — N — 02 — 01 示双面粉刷粘土空心砖内墙
Q — W — 02 —0105 表示双面粉刷面砖饰面粘土空心砖外墙门:代码M (1)
窗:代码C (1)
地(楼)面:代码D (1)
屋面:代码W (1)
W — Y — 03 — 00 表示压型钢板屋面聚苯乙烯保温层楼梯:代码T (1)
天棚:代码P (1)
散水、台阶:代码S (1)
建筑设备:代码SB (1)。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

铝合金条板吊顶方案
.1材料准备及要求
(1)伸缩式吊杆和角钢或圆钢吊杆,按其荷载大小分为上人和不上人两种。

(2)使用的龙骨骨架和吊杆准备齐,并满足设计要求。

(3)零配件:有吊杆、花篮螺丝、设钉、自攻螺丝、膨胀螺丝等。

(4)按设计要求可选用的铝合金罩面板、收口条,其材料的品种、规格、质量应符合设计要求。

.2主要施工工具
电锯、无齿锯、手锯、手枪钻、螺丝刀、方尺、钢尺、钢水平尺。

.3施工作业的相关条件
(1)施工作业所用的材料准备好,特别是吊顶用的吊杆要提前焊接好。

(2)安装完成顶棚的各种管线、设备及通风道,消防报警、消防喷淋系统施工完毕,并办理完交接和隐检手续。

管道系统要试水、打压完成。

(3)提前完成吊顶的排板施工大样图,确定好通风口及各种露明孔口位置。

(4)顶棚安装罩面板前必须完成墙面、地面的湿作业分项工程。

特别注意在安装边龙骨前必须完成墙面的找平(包括墙面腻子或墙面砖等)。

(5)准备好施工的操作平台架子或可移动架子。

(6)在铝合金吊顶大面积施工前,必须做样板间或样板段,对顶棚的起拱、灯槽、通风口、窗口的构造处理,分块及固定方法等应经试装并经鉴定合格后方可大面积施工。

.4施工工艺
(1)工艺流程:
弹线→安装吊筋→安装龙骨→隐检→安装铝扣条→饰面清理
???吊顶水电管线安装
(2)技术措施:
1)弹线:根据楼层标高50水平控制线,按照设计标高,沿墙顶四周,弹出顶棚标高水平线,并沿顶棚的标高水平线,在墙上划好龙骨分档位置线。

2)安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装预先加工好的吊筋,吊筋安装用φ8膨胀螺钉固定在顶棚上。

吊筋选用φ6圆钢,吊筋间距控制在1200mm-1500mm范围内。

或者采用简易伸缩吊杆,这种吊杆为两根φ6圆钢,并用弹簧钢片连起来,顶端同样用L30′3角钢与钢筋焊接后用φ8的膨胀螺栓固定在结构上。

3)安装主龙骨:主龙骨选用UC38轻钢龙骨,间距控制在900mm?~1200?mm范围内。

安装时采用与主龙骨配套的吊挂件与吊筋连接。

4)安装边龙骨:按装配后的天花净高要求和标高控制线,在墙四周预埋防腐木楔并用圆钉固定25′25烤漆龙骨,圆钉间距不大于300?mm;或者采用钢钉固定,其间距不得大于300mm。

要求边龙骨安装前墙面抹灰、刮腻子找平后进行。

5)安装次龙骨:根据铝扣板的规格尺寸(300×300×6?mm或500×500×8mm等),安装三角次龙骨,三角龙骨通过吊挂件,吊挂在主龙骨上。

当次龙骨长度需多根延续接长时,用次龙骨连接件,在吊挂次龙骨的同时,将相对端头相连接,并先拉线控制纵横标高调直后固定。

6)安装铝扣板:顶棚铝扣板(300×300×6?mm、500×500×8mm等),铝扣板安装时在装配面积的中间位置垂直三角龙骨拉同一条基准线,对齐基准线后向两边安装。

安装时,严禁野蛮装卸,必须顺着翻边部位顺序轻压,将方板两边完全卡进
龙骨后,再推紧。

或者采用自攻螺丝直接固定在次龙骨上,自攻螺丝间距200mm~300mm。

安装示意图3-4-11:
7)清理:铝扣板安装完后,需用布把板面全部擦试干净,不得有污物及手印等。

.5质量验收标准
(1)基本项目
1)铝合金装饰吊顶板工程所用材料的品种、规格颜色以及基层构造、固定方法等应符合设计要求。

2)铝合金装饰吊顶板与龙骨的连接应紧密,表面应平整,不得有污染、折裂、缺棱掉角、锤伤、划痕等缺陷。

3)灯饰、通风口、检查孔等,应与吊顶协调配合,除设计上充分注意,施工时也应注意其收口的质量要求。

对于大型的灯饰和风口篦子的悬吊系统,应与轻质铝合金吊顶系统分开。

4)在风口、检查孔与墙面或柱面交接部位,面板要做好封口处理,不得露白槎。

常采用的方法是用相同色泽的角铝封口。

在检查口部位,因涉及两面收口,所以需要两根角铝背靠背用拉铆钉固定,然后按预留口的尺寸围成框子。

(2)铝合金装饰吊顶板安装的允许偏差和检验方法:见附图3-4-12
.6成品保护措施
(1)铝扣板存放在库房内,地面要平整,室内清洁、通风、干燥、底部应防枕木垫平,严禁与酸、碱、盐类物质接触。

应与热源隔开,避免受热变形。

(2)安装时应注意不要将表面的面层膜损坏,或表面划痕。

操作时应带好手套轻轻将板卡入龙骨槽内,或者用自攻螺丝固定。

(3)安装完成后严禁其他非专业施工人员随意拆除,在其他专业施工时应注意不
要撞击吊顶。

(4)施工完成后将房间封闭,需要施工时有专人进行看管。

(5)设备管道等不得与吊顶杆接触。

.7施工时注意的质量问题
(1)吊顶不平
原因分析:
1)水平线控制不好,是吊顶不平的主要原因,主要是两方面:一是防线时控制不好;二是龙骨未拉线调平。

2)安装铝扣板的方法不妥,也是易使吊顶不平,严重的还会产生波浪形状。

如龙骨未调平就急于安装条板,再进行调平时,由于其受力不均产生波浪形状。

3)轻质条板吊顶?,在龙骨上直接悬挂重物,承受不住发生局部变形。

4)吊杆不牢,引起局部下沉,由于吊杆本身固定不妥,或自行松动或脱落。

5)板自身变形,未加校正而安装产生不平,或者在运输过程中挤压变形。

6)安装扣板没插紧,下掉造成顶面不平。

防治措施:
1)对于吊顶四周的标高线,应准确地弹在墙面上,其误差不能大于±0.5mm,如果跨度较大,还应在中间适当位置加设标高控制点,在一个断面要拉通线控制,且拉线时不能下垂。

2)待龙骨调直调平后方能安装条板。

3)应同设备配合考虑,不能直接悬吊的设备,应另设吊杆直接与结构固定。

4)如果采用膨胀螺栓固定吊杆,应做好隐检记录。

关键部位要做螺栓的拉拔试验。

5)在安装前,先要检查板条平、直情况发现不妥者,应进行调整。

(2)接缝明显
原因分析:
1)板条接长部位的接缝明显表现在:一是接缝处接口白槎,二是接缝不平,在接缝处产生错台。

防治措施:
1)做好下料工作,对接口部位再用锉刀将其修平,并将毛边修整好
2)用同颜色的胶粘剂对接口部位进行修补。

用胶的目的:一是密合,另外也是对切口的白边进行遮掩。

(3)吊顶与设备衔接不妥
原因分析:
1)装饰工程与设备工种配合导致施工安装完成后衔接不好。

2)确定施工方案时,施工顺序不合理
防治措施:
1)对于孔洞较大的情况下应先由设备确定具体参数,安装完毕衬板后进行吊顶施工。

2)对于较小的孔洞,易在顶部开洞,开洞时应拉通长中心线,确定位置后定,再用往复锯开洞。

相关文档
