北京安全监理交底书[详细]
安全监理工作交底(吊篮)

4、在大风五级以上、雷雨、雾天等气候不准升空作业。
5、吊篮在高空作业时,吊篮下严禁人员作其它作业。
6、如钢丝绳发生卡死、轧死,提升器内上下不工作时,应立即停止使用,检修完毕后方能重新使用。
7、如钢丝绳起股、折弯、变形等,应调换钢丝绳后方可使用。
安全监理工作交底
工程名称
施工单位
交底方
(签字)
项目总监
接受方
(签字)
项目经理现场监理安员交底地点工地办公室
交底日期
年月日
分项工程名称
吊篮
交底内容:
1、上岗人员在操作前一定要认真学习和掌握使用说明书的内容,没有经过培训不允许上岗操作。
2、上岗人员必须戴安全帽,系安全带,安全带系在安全绳上,没有安全措施绝对不允许上岗操作。
13、上吊篮人员在操作前必须做到如下几点:
(1)检查电源线连接点,观察指示灯;
(2)按启动按钮,检查平台是否处于水平;
(3)检查限位开关;
(4)检查提升器与平台的连接处;
(5)检查安全绳与安全锁连接是否可靠,动作是否正常;
14、严格遵守操作规程和安全规范进行安全文明施工。施工中发现吊篮出现异常情况时,应立即停机操作并切断电源,由指定维修人员检查维修,非检修人员不得随意拆检设备。
8、吊篮严禁超载作业,吊篮上的人员和材料对称分布,不得集中一头,不允许作为载人和载物使用,不允许在吊篮上另设吊具。
9、在吊篮施工中严禁操作人员向下抛扔东西。
10、电气控制箱不得作为其它用电器的配电箱使用,箱内禁止摆放杂物。
11、每天吊篮施工完毕,必须将吊篮降至地面(或屋面),并将吊篮清扫干净。
安全监理工作交底

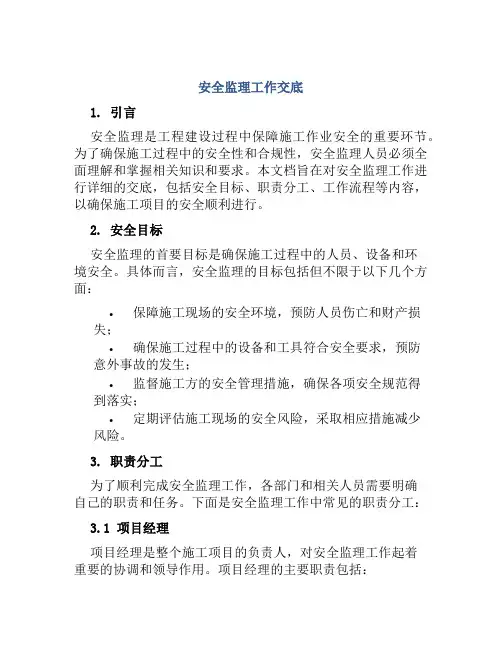

安全监理工作交底1. 引言安全监理是工程建设过程中保障施工作业安全的重要环节。
为了确保施工过程中的安全性和合规性,安全监理人员必须全面理解和掌握相关知识和要求。
本文档旨在对安全监理工作进行详细的交底,包括安全目标、职责分工、工作流程等内容,以确保施工项目的安全顺利进行。
2. 安全目标安全监理的首要目标是确保施工过程中的人员、设备和环境安全。
具体而言,安全监理的目标包括但不限于以下几个方面:•保障施工现场的安全环境,预防人员伤亡和财产损失;•确保施工过程中的设备和工具符合安全要求,预防意外事故的发生;•监督施工方的安全管理措施,确保各项安全规范得到落实;•定期评估施工现场的安全风险,采取相应措施减少风险。
3. 职责分工为了顺利完成安全监理工作,各部门和相关人员需要明确自己的职责和任务。
下面是安全监理工作中常见的职责分工:3.1 项目经理项目经理是整个施工项目的负责人,对安全监理工作起着重要的协调和领导作用。
项目经理的主要职责包括:•负责制定项目的安全策划和监督方案;•确保项目所需的人力、物力和财力能够满足安全监理的要求;•协调各部门之间的安全工作,保证信息流通和协同配合;•定期组织安全例会,总结经验教训,改进安全管理措施。
3.2 安全监理人员安全监理人员是施工现场的安全专家,负责具体监督施工方的安全工作、发现和纠正安全隐患。
他们的职责包括:•检查施工现场的安全管理制度和操作规程是否符合相关要求;•监督施工方组织员工进行安全培训和教育,提高安全意识;•检查工作场所的安全设施和消防设备是否安装齐全并处于正常工作状态;•评估施工现场的安全风险,提出相关改进意见和建议。
3.3 施工方施工方是项目的承建方,负责实际的施工工作。
施工方在安全监理中的职责主要包括:•制定并执行项目的安全生产计划和施工方案;•配备足够的安全管理人员,负责现场的安全监督和管理工作;•组织员工参加安全培训和教育,确保员工具备相应的安全操作技能;•及时整改安全监理人员提出的安全问题和隐患。
安全监理内部交底

安全监理内部交底1、安全员上岗证、考核证以及电工、焊工、架子工、人货电梯、塔吊司机、指挥人员上岗证必须和本人相符,上岗证要上报到监理公司。
2、对施工承包单位编制的施工组织设计的安全技术措施、专项施工方案(落地式脚手架施工方案;模板工程施工方案(支撑系统设计计算书和砼输送安全措施);施工用电施工组织设计;塔吊安装与拆卸方案)进行审核。
3、塔吊顶层保养记录每月报监理公司一次。
4、督促施工单位做好逐级安全技术交底工作;5、施工过程中安全监理的工作:(1)发现严重违规施工和存在安全事故隐患的,应当要求施工承包单位整改,并检查整改结果,签署复查意见;情况严重的,由总监理工程师下达工程暂停令并报告建设单位;施工承包单位拒不整改或者不停止施工的,应及时向主管部门报告;(2)督促施工承包单位进行安全自检工作;(3)参加或组织施工现场的安全检查;每周至少一次,并作好周检记录。
(4)核查施工承包单位施工机械、安全设施的验收手续,并签署意见;未经安全监理人员签署认可的不得投入使用。
(5)监理人员对高危作业的关键工序实施跟班监督检查;6、竣工验收阶段安全监理工作的主要内容:在工程竣工或分项竣工签发交接书后,对未完成的工程和对工程缺陷的修补、修复及重建过程进行的安全监督管理。
临边作业、洞口作业、悬空作业的防护措施是否满足安全要求。
7、临时用电:(1)电源的进线、总配电箱的装设位置和线路走向是否合理;(2)负荷计算是否正确完整;(3)选择的导线截面和电气设备的类型规格是否正确;(4)电气平面图、接线系统图是否正确完整;(5)施工用电是否采用TN-S接零保护系统;(6)是否实行“一机一闸一漏一箱”制;是否满足分级分段漏电保护;(7)照明用电措施是否满足安全要求。
(8)临时用电方案的审批。
8、项目监理机构的人员岗位安全职责1、总监理工程师职责:(1)审查分包单位的安全生产许可证,并提出审查意见;(2)审查施工组织设计中的安全技术措施;(3)审查专项施工方案;(4)参与工程安全事故的调查;(5)组织编写并签发安全监理工作报告,专题报告和项目安全监理工作总结;(6)组织监理人员定期对工程项目进行安全检查;(7)核查承包单位的施工机械、安全设施的验收手续;(8)发现存在安全事故隐患的,应当要求施工单位限期整改;(9)发现存在情况严重的安全事故隐患的,应当要求施工单位暂停施工;并及时报告建设单位。
安全监理交底规定范文(二篇)

安全监理交底规定范文一、背景介绍安全监理交底是指建设项目的监理人员在工程施工前,向施工单位进行安全管理方面的指导、交底和告知。
通过安全监理交底,使施工单位深入了解工程的安全管理要求,增强施工人员的安全意识,确保工程施工过程中的安全实施。
二、交底内容1. 项目概况在安全监理交底过程中,首先要向施工单位详细介绍项目的概况,包括项目的规模、设计要求、施工周期等。
通过了解项目概况,施工单位可以更好地制定施工计划,合理安排人力和物力资源。
2. 安全管理要求安全监理交底重点向施工单位说明工程的安全管理要求,包括但不限于以下几个方面:(1)安全生产责任制度:明确各职责部门的安全生产责任,建立健全安全管理机制;(2)安全方案:编制合理完善的施工安全方案,确保施工过程中的安全性;(3)现场安全措施:制定并执行精细安全措施,保障施工现场作业人员的安全;(4)危险源防控:识别和评估施工现场潜在危险源,采取相应的防控措施;(5)施工设备与人员:保证施工设备符合相关安全标准,施工人员经过培训并持证上岗;(6)紧急救援预案:制定科学合理的紧急救援预案,提高应急反应能力;(7)安全监理要求:配合安全监理人员的监督检查,及时整改存在的安全隐患。
3. 安全服务指导安全监理交底的另一个重要内容是提供安全服务指导。
在这个环节中,安全监理人员应对施工单位提出的安全问题进行解答和指导,确保施工单位了解安全规范和操作要求。
同时,安全监理人员还应向施工单位提供安全法规及相关标准的宣讲,使其掌握安全管理方面的专业知识。
4. 安全检查计划安全监理交底还包括对施工单位的安全检查计划的制定。
安全监理人员应与施工单位共同讨论,确定每个阶段的安全检查内容和时间节点,确保施工过程中的安全监督与检查工作得以有效开展。
5. 监理报告及整改要求最后,安全监理人员应向施工单位说明监理报告的编写要求,包括监理报告的编写格式、内容及提交时间等。
同时,安全监理人员还应向施工单位传达监理报告中针对存在的问题所提出的整改要求,确保施工单位按时进行整改工作。
安全监理交底

安全监理交底1 安全交底应由总监理工程师主持。
2 参加安全监理交底的人员应包括:1. 施工单位项目经理、技术负责人、安全生产负责人及有关的安全管理人员;2. 项目监理部总监理工程师及有关的监理人员。
3 安全监理交底的主要内容1. 明确本工程适用的国家和本市有关工程建设安全生产的法律法规和技术标准;2. 阐明合同约定的参建各方安全生产的责任、权利和义务;3. 介绍施工阶段安全监理工作的内容;4. 介绍施工阶段安全监理工作的基本程序和方法;5. 提出有关施工安全资料报审及管理要求。
4 项目监理部应编制施工安全监理交底会议纪要,并经与会各方会签后及时发出。
核查开工条件1项目监理部核查开工条件时,安全监理人员应核查施工单位安全生产准备工作是否达到开工条件,并在《工程动工报审表》审查意见一栏中签署意见。
施工阶段的安全监理施工过程中安全监理方法及要求1 日常巡视监理人员每日对施工现场进行巡视时,应检查安全防护情况并做好记录;针对发现的安全问题,按其严重程度及时向施工单位发出相应的监理指令,责令其消除安全事故隐患。
2 安全检查1. 安全监理人员应按安全监理方案定期进行安全检查,检查结果应写入项目监理日志;2. 项目监理部应要求施工单位每周组织施工现场的安全防护、临时用电、起重机械、脚手架、施工防汛、消防设施等安全检查,并派人参加;3. 项目监理部应组织相关单位进行有针对性的安全专项检查,每月不少于1次;4. 对发现的安全事故隐患,项目监理部应及时发出书面监理指令。
3 监理例会在定期召开的监理例会上,应检查上次例会有关安全生产议决事项的落实情况,分析未落实事项的原因,确定下一阶段施工安全管理工作的内容,明确重点监控的措施和施工部位,并针对存在的问题提出意见。
4 安全专题会议1. 总监理工程师必要时应召开安全专题会议,由总监理工程师或安全监理人员主持,施工单位的项目负责人、现场技术负责人、现场安全管理人员及相关单位人员参加;2. 监理人员应做好会有记录,及时整理会议纪要;3. 会议纪要应要求与会各方会签,及时发至相关各方,并有签收手续。
总监办安全监理工作交底

对于可能影响人 身安全或财产安 全的事故,应立 即启动应急预案, 确保人员安全和 减少损失。
定期组织安全检 查和隐患排查, 及时发现和整改 存在的安全隐患。
建立事故档案, 对事故进行详细 记录和分析,总 结经验教训,防 止类似事故再次 发生。
YOUR LOGO
THANK YOU
汇报人: 汇报时间:20X-XX-XX
施工过程中的安全监督与控制
监督施工单位建立安全管理体系,确保安全生产责任制得到落实。 对施工现场进行定期安全检查,及时发现和消除安全隐患。 监督施工单位严格执行安全技术措施,确保施工过程符合安全规范要求。 对危险性较大的工程实施重点监督,确保施工安全可控。
施工后的安全评估与总结
评估内容:对施工过程的安全措 施进行全面评估,确保符合相关 法规和标准
YOUR LOGO
总监办安全监理 工作交底
汇报人:
,
汇报时间:20X-XX-XX
添加目录标题
安全监理工作方 法
安全监理工作概 述
安全监理工作要 求
安全监理工作要 点
安全监理工作注 意事项
单击添加章节标题
安全监理工作概述
总监办安全监理工作的职责
对施工单位的安全生产条件 进行审查,督促其落实安全 生产责任。
定期检查:按照规 定的时间间隔对施 工现场进行安全检 查,确保各项安全 措施得到有效执行。
随机抽查:在不定期 的情况下对施工现场 进行抽查,以发现和 纠正可能存在的安全 隐患。
专项检查:针对特定 施工环节或设备进行 深入细致的安全检查, 确保其符合相关安全 标准。
隐患排查:通过检查 和评估,发现并记录 存在的安全隐患,提 出整改措施并监督实 施。
监督施工单位的安全生产行 为,发现安全隐患及时要求
安全监理规划交底记录

安全监理规划交底记录1. 序言安全监理规划交底记录是指在建设工程施工过程中,监理单位与建设单位进行安全规划、安全交底、安全监督和安全检查记录的过程。
本文档主要讲述了安全监理规划交底记录的相关内容。
2. 安全规划2.1 安全规划的概念安全规划是针对正在进行或者准备开展的各种施工活动,通过对危险源及其危害特点、施工技术及其操作流程、人员素质、环境影响等因素进行综合分析和评价,制定相应的管理措施和方法,以达到保障人身、财产安全的目的。
2.2 安全规划的内容•安全预评价•安全生产目标及指标•安全生产组织机构和职责•安全生产标准及操作规程•安全防护设施及措施•紧急救援计划•安全生产技术措施2.3 安全规划的要求•制定全面、科学、合理的安全规划•规划应符合国家有关规定和标准•重点规范高风险工种和作业,如高空作业、电焊等•安全规划应在开工前完成,经审批并报建设单位审定后实施•安全规划应定期评估和更新3. 安全交底3.1 安全交底的概念安全交底是在施工过程中组织和安排施工人员进行安全技术交底活动,并告知施工人员工程安全风险、安全生产标准及操作规程、危险区域、安全防护措施、应急救援预案以及其他安全生产管理方面的要求和措施。
3.2 安全交底的内容•工程安全风险及危险区域•安全生产标准及操作规程•安全防护措施•应急救援预案3.3 安全交底的要求•按工程中不同岗位和危险程度,分别进行专项交底•采用多种形式进行交底,如讲解、演示等•对交底的内容实施监管和考核,做到有据可查、责任明确4. 安全监督4.1 安全监督的概念安全监督是建设工程施工过程中,监理单位及其对施工现场的日常检查和监督,以发现隐蔽的安全隐患和不合格现象,并及时采取措施予以纠正的过程。
4.2 安全监督的内容•监督施工单位是否按照审定的安全规划进行施工•监督各类危险源是否处于完好状态•监督管理人员是否做好管理工作•监督施工人员是否实行安全防护措施•监督应急救援措施是否到位4.3 安全监督的要求•制定科学的监督计划•巡查时要有实名签到记录•对发现的问题和隐患及时上报,并按流程,协助施工单位进行整改•对特定工序或高危性工种,重点监督5. 安全检查记录5.1 安全检查记录的概念安全检查记录是指监理人员进行安全检查时,记录下问题、隐患及处理情况的工作过程。
安全监理技术交底内容

安全监理技术交底内容1. 简介总体要求监理人员必须遵守国家安全管理制度,认真履行安全监督职责。
监理人员应通过技术交底,达到监管工程进度,掌握工程施工质量,保证施工安全。
本文将介绍安全监理技术交底中应包含的内容。
2. 监理任务•监理人员必须对工程现场环境进行全面的、客观的、实际的调查研究,并在此基础上提出监理建议。
•对工程现场未见问题一定要立即发现、纠正,并及时向建设单位和施工单位提出通报和整改建议。
•进行施工现场安全检查,发现不安全因素,制定安全整改方案。
•进行安全施工检查,并填写《施工安全检查记录表》。
•对质量问题进行监督,发现和整改施工质量问题。
3. 技术交底的内容根据监理任务的要求,技术交底的内容应该包含以下内容:3.1 工程环境监理人员需要对工程现场所处环境进行认真的了解和研究,包括:•工程周边环境的情况•工程现场交通条件、引导标志等•工程现场电力、供水、供气、电话、网络等的情况监理人员在技术交底中要向建设单位和施工单位提出监理意见和措施,尤其要重点督促落实环保、节能、安全等方面的要求。
3.2 设计文件监理人员需要查阅工程设计文件,了解设计要求、技术标准等方面的要求,尤其要督促施工单位执行设计要求和各种技术标准。
在技术交底中要重点关注的是施工单位所提供的施工图纸和各种施工规范是否符合设计要求,对可能存在的质量问题提出合理建议。
3.3 工程进度为了达到监管工程进度的目的,监理人员需要对工程进度进行实时的调查、监督,包括:•工程进度计划•工程进度前后对比•施工单位所提供的进度资料是否真实可信等3.4 安全生产在安全监督职责中,保障工程安全生产是监理人员的重要职责,监理人员需要:•关注施工单位是否严格执行安全施工规定•对施工单位提出安全质量保证要求,并加强现场的安全教育和培训•在技术交底中督促施工单位对工程安全生产问题进行合理的预测和预防。
3.5 施工质量质量问题是工程施工中一项极其重要的问题,不仅直接关系到工程的质量和安全,而且还能影响到工程的使用效果和经济效益。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、前言
XXXX监理公司受XXXXXX公司委托,对其投资开发的XXXXXXX工程进行施工阶段监理工作.
为使业主、设计、施工单位的人员了解本公司如何开展工程安全监理工作,以取得相互间理解和配合,使工程安全顺利开展,特作此交底工作.
二、监理依据
1、北京市地方性标准《建设工程安全监理规程》编号(DB11/382-2006),备案号J10589-2006;
2、北京市地方性标准《建设工程施工现场安全资料管理规程》(DB11/383-2006),备案号J10864-2006;
3、建设工程施工现场安全防护、场容卫生、环境保护及保卫消防标准(DBJ01-83-2003);
4、北京市建筑工程施工安全操作规程(DBJ01-62-2002);
5、中华人民共和国工程建设标准强制性条文(房屋建筑部分2002版);
6、建设工程安全生产管理条例;
7、北京市安全生产管理条例;
8、建设部《危险性较大工程安全专项施工方案编制及专家论证审查办法》;
9、现行其他有关法律、法规、文件、规程、规范、标准等.
三、施工监理交底内容
1.监理单位的主要安全监理工作:
1)审查总包单位、专业分包和劳务分包单位资质、安全生产许可证.
2)审查施工现场专职安全员及电工、焊工、架子工、起重械工、塔吊司机及指挥人员、爆破工等特种作业人员资格.
3)审查施工单位编制的施工组织设计、专项安全施工方案等.
4)检查施工单位是否制定确保安全生产的各项规章制度、建立岗位责任制.
5)检查施工单位是否针对施工现场实际制定应急救援预案、建立应急救援体系.
6)检查施工单位拟投入施工使用的大型施工机械(特别是塔式起重机等垂直运输机械,整体提升脚手架、模板等自升式架设设施,打桩机械等大型施工机械)的检测检验、验收、备案手续.
7)检查施工现场的实体安全施工前提条件.
8)监督施工单位按照国家有关法律法规、工程建设强制性标准和已经通审查批准的专项安全施工方案组织施工.
9)对施工现场安全生产情况进行巡视检查,检查施工单位各项安全措施的具体落实情况.对易发生事故的重点部位和环节实施傍站监理.发现存在事故隐患的,应当要求施工单位立即进行整改;情况严重的,由总监理工程师下达暂时停工令并报告建设单位;施工单位拒不整改的应及时向工程所在地建设行政主管部门(安全监督机构)报告.
10)督促施工单位进行安全自查工作(班组检查、项目部检查、公
司检查);参加施工现场的安全生产检查;不定期抽查现场持证上岗情况.
11)检查施工现场使用的大型施工机械(塔式起重机等垂直运输机械,整体提升脚手架、模板等升式架设设施,打桩机械等)、安全设施的验收,对安全设施存在问题的责令施工单位整改,并报告建设单位,施工单位拒不整改的应当及时报告工程所在地建设行政主管部门(安全监督机构).
12)检查施工单位安全文明措施费的使用情况,督促施工单位按规定投入、使用安全文明施工措施费.对未按照规定使用安全文明施工措施费用的,总监不予签认,应当向建设单位报告.
13)发生重大安全事故或突发性事件时,应当立即下达暂时停工令,并督促施工单位立即向当地建设行政主管部门(安全监督机构)和有关部门报告,并积极配合有关部门、单位做好应急求援和现场保护工作;协助有关部门对事故进行调查分析;督促施工单位按照“四不放过”原则对事故进行调查处理.
2.施工过程安全控制:
1)工程开工前施工单位应参照项目监理机构提供的“施工单位应建立的安全台帐”的要求,并结合本工程特点编制建立安全台帐交项目监理机构备案检查.
2)施工单位应根据本工程特点,列出重大、危险、特殊工序安全措施报监理项目机构审查批准,监理单位在施工单位进行上述工序施工时督促施工单位按批准后的安全措施进行施工.
3)项目监理人员在现场巡视中发现安全问题,一般首先以口头方式通知施工单位整改,如施工单位不作改正而继续施工,项目监理机构将发出《安全监理通知》一式三份经安全监理工程师和总监理工程师签署后发送施工单位及建设单位.
4)《安全监理通知》所列出的项目,施工单位经整改、处理完毕后申请复验,此时应填写《安全监理通知回复单》一式三份,交项目监理机构,由安全监理工程师复验并签署意见,施工单位只有经过项目监理机构同意后方可继续施工.
5)施工单位拒不执行《安全监理通知》或施工过程中发生重大严重安全隐患危及工程设备、人身安全或业主要求停工时,项目总监将发出《工程暂停令》一式三份送施工单位并报送业主.
6)《工程暂停令》所列出的项目,施工单位经整改、处理完毕并具备继续施工条件时可申请复工,此时应填写《复工报审表》一式三份,送项目监理机构,由总监理工程师审查及复验后签署意见决定是否同意复工,并送施工单位并报送业主.
7)施工现场发生事故,项目监理机构按事故调查处理规定执行:
7.1生产经营单位发生生产安全事故后,事故现场有关人员应当立即报告本单位负责人.单位负责人接到事故报告后,应当迅速采取有效措施,组织抢救,防止事故扩大,减少人员伤亡和财产损失,并按照国家有关规定立即如实报告当地负责有安全生产监督管理职责的部门,不得隐瞒不报、谎报或者拖延不报,不得故意破坏事故现场、毁灭有关证据.
7.2发生人身死亡事故,由总监理工程师、专职安全监理工程师、公司安全管理小组同建设单位、施工单位、事故发生的地区(县)安全检查局、公安、检察、工会组成事故调查组进行调查.
7.3事故调查必须按照实事求是,尊重科学的原则,及时、正确地查清原因,查明事故性质和责任,总结事故教训,提出整改措施,并对事故责任人土出处理意见.做到事故原因不清楚不放过,事故责任者和应受教育者没有受到教育不放过,没有采取防范措施不放过,事故责任者没有受到处罚不放过(简称“四不放过”).
7.4任何个人不准作出降低事故性质标准的解释,对隐瞒事故或阻碍事故调查的行为有权越级反映.
7.5建立相应的事故档案(单位、地点、时间、事故性质、处理结果、整改措施).
3.其他事项:
本工程安全资料严格执行北京市地方标准《建设工程施工现场安全资料管理规程》DB11/383-2006、《建设工程安全监理规程》DB11/382-2006.
参加交底单位签章:
建设单位:
监理单位:
施工单位: XXXXXXXXX监理公司XXX监理部
XXXX年XX月XX日。
