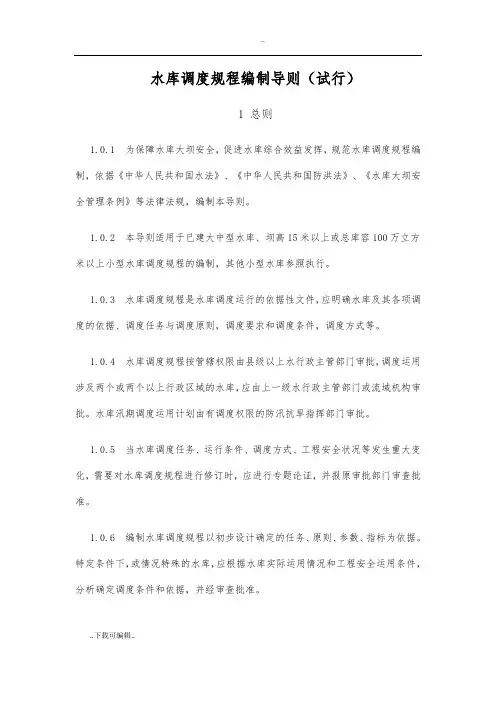

水库调度规程编制导则(试行)1 总则1.0.1 为保障水库大坝安全,促进水库综合效益发挥,规范水库调度规程编制,依据《中华人民共和国水法》、《中华人民共和国防洪法》、《水库大坝安全管理条例》等法律法规,编制本导则。

1.0.2 本导则适用于已建大中型水库、坝高15米以上或总库容100万立方米以上小型水库调度规程的编制,其他小型水库参照执行。

1.0.3 水库调度规程是水库调度运行的依据性文件,应明确水库及其各项调度的依据、调度任务与调度原则,调度要求和调度条件,调度方式等。

1.0.4 水库调度规程按管辖权限由县级以上水行政主管部门审批,调度运用涉及两个或两个以上行政区域的水库,应由上一级水行政主管部门或流域机构审批。

水库汛期调度运用计划由有调度权限的防汛抗旱指挥部门审批。

1.0.5 当水库调度任务、运行条件、调度方式、工程安全状况等发生重大变化,需要对水库调度规程进行修订时,应进行专题论证,并报原审批部门审查批准。

1.0.6 编制水库调度规程以初步设计确定的任务、原则、参数、指标为依据。

特定条件下,或情况特殊的水库,应根据水库实际运用情况和工程安全运用条件,分析确定调度条件和依据,并经审查批准。

1.0.7 水库调度应检查“安全第一、统筹兼顾”的原则,在保证水库工程安全、服从防洪总体安排的前提下,协调防洪、兴利等任务及社会经济各用水部门的关系,发挥水库的综合利用效益,要兼顾梯级调度和水库群调度运用的要求。

1.0.8 编制水库调度规程应收集与水库调度有关的自然地理、水文气象、社会经济、工程情况及各部门对水库调度的要求等基本资料,并对收集的资料进行可靠性分析和合理性检查。

1.0.9 水库调度规程应按“责权对等”原则明确水库调度单位、水库主管部门和运行管理单位及其相应责任与权限。

水库调度规程由水库主管部门和水库运行管理单位组织编制,水库主管部门和水库运行管理单位应委托有相应规划设计资质的单位编制。

水库调度应采用成熟可靠的技术和手段,研究优化调度方案,提高水库调度的科学技术水平。

水库调度规程编制导则解读

水库调度规程编制导则解读

《水库调度规程编制导则》解读-----------主要内容:1 编制水库调度规程的目的、意义2 水库调度规程适用范围3 水库调度规程编制依据4 水库调度规程编制原则5 水库调度规程编制单位及责任单位6 水库调度规程审查流程7 水库调度规程内容及章节编排二〇一五年五月十二日目录1、编制水库调度规程的目的、意义 (2)2、水库调度规程适用范围 (2)3、水库调度规程编制依据 (3)4、水库调度规程编制原则 (3)5、水库调度规程编制单位及责任单位 (4)6、水库调度规程审查流程 (4)7、导则主要内容及章节编排 (5)第一章 (5)第二章《水库调度规程》参考大纲: (5)1 总则 (5)2 调度条件与依据 (6)3 防洪与防凌调度 (6)4 灌溉与供水调度 (7)5 发电调度 (7)6航运调度 (8)7泥沙调度 (8)8生态用水调度 (8)9综合利用调度 (9)10水库调度管理 (9)11附则 (10)12附录(包括附图与附表)。

(10)第三章调度条件及依据 (10)第四章防洪与防凌调度 (14)第五章灌溉与供水调度 (18)第六章发电、航运、泥沙及生态用水调度 (19)第七章综合利用调度 (21)第八章水库调度管理 (22)1、编制水库调度规程的目的、意义目的:规范水库调度规程编制的任务、原则和内容,保证水库调度规程的编制质量意义:水库调度作为水库控制运用的重要非工程措施之一,在保证防洪安全,增加洪水资源可利用量,充分发挥水库灌溉、发电、航运等兴利综合效益等方面发挥了重要的作用。

但现阶段对于水库调度规程编制的内容、要求和格式尚未形成规范化的编制指导依据。

开展水库调度规程编制导则编制工作,对于提高我国水库大坝安全管理水平,保障水库大坝安全,满足社会日益增长的水资源的需求,建立生态健康的河流流域环境等均具有重大的现实意义。

2、水库调度规程适用范围水利部建管司2012年442号文中明确导则适用范围为:已建大中型水库、坝高米以上或总库容100万立方米以上小型水库。

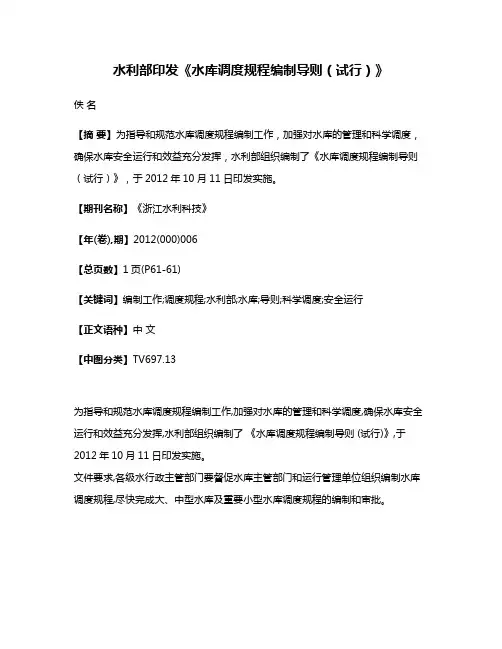

水利部印发《水库调度规程编制导则(试行)》

水利部印发《水库调度规程编制导则(试行)》

水利部印发《水库调度规程编制导则(试行)》
佚名
【摘要】为指导和规范水库调度规程编制工作,加强对水库的管理和科学调度,确保水库安全运行和效益充分发挥,水利部组织编制了《水库调度规程编制导则(试行)》,于2012年10月11日印发实施。

【期刊名称】《浙江水利科技》
【年(卷),期】2012(000)006
【总页数】1页(P61-61)
【关键词】编制工作;调度规程;水利部;水库;导则;科学调度;安全运行
【正文语种】中文
【中图分类】TV697.13
为指导和规范水库调度规程编制工作,加强对水库的管理和科学调度,确保水库安全运行和效益充分发挥,水利部组织编制了《水库调度规程编制导则 (试行)》,于2012年10月11日印发实施。

文件要求,各级水行政主管部门要督促水库主管部门和运行管理单位组织编制水库调度规程,尽快完成大、中型水库及重要小型水库调度规程的编制和审批。

水库调度原则

水库调度原则
精品PPT
3 防洪(fánghóng)调度
(2)防洪调度的原则 1)在保证大安全的前提下,按下游防洪需要对
洪水进行调蓄; 2)水库与下游河道堤防和分、滞洪区防洪体系
联合运用,充分发挥水库的调洪人作用; 3)防洪调度方式的判别条件简明易行,在实时
调度中对各种可能影响泄洪的因素要有足够的估计; 4)汛期限制水位(shuǐwèi)以上的防洪库容调度
精品PPT
5. 水文(shuǐwén)观测 与预报
(3)大型及重要中型水库必须开展水文预报工作,同时 将水文预报方案报水库主管部门审定。已使用的预报 方案,应根据实测资料(zīliào)积累情况,进行修改和 补充。实时水文预报,应按照规定发至有关单位和部 门,并根据水情、雨情的变化,及时发出修正预报。
精品PPT
3 防洪(fánghóng)调度
(4)水库在汛期应依据工程防洪能力和防护对象的重 要程度,采取分级控制(kòngzhì)泄洪的防洪调度方式。 水库控泄级别,按下游排涝、保护农田、保障城镇及交 通干线安全等不同防护要求划分,依据其防洪对象的重 要程度,确定各级的安全标准、安全泄量和相应的调度 权限。同时,还要明确规定遇到超过下游防洪标准的洪 水后,水库转为保坝为主动脉加大泄洪流的判别条件。
度运用工作的主要内容: 1) 编制水库防洪与兴利调度运用计划; 2) 进行短期、中期、长期水文预报; 3) 进行水库实时调度运用。
(5)水库管理单位应根据水库规划设计等有关文件、资 料;掌握水库所在流域及有关区域的自然地理、水文气象、 社会经济(jīngjì)、水利化发展、河道防洪工程系统及其保 护对象、综合利用各部门用水要求的基本情况,为水库调 度运用提供可靠依据。
(7)当遇到超过水库校核标准的洪水时,要及 时向下游报警并尽可能采取紧急措施,力争保坝安 全。

吉林省水利厅关于进一步做好《水库调度规程》和《水库大坝安全管理应急预案》编制工作的通知

吉林省水利厅关于进一步做好《水库调度规程》和《水库大坝安全管理应急预案》编制工作的通知

吉林省水利厅关于进一步做好《水库调度规程》和《水库大坝安全管理应急预案》编制工作的通知文章属性•【制定机关】吉林省水利厅•【公布日期】2015.06.10•【字号】•【施行日期】2015.06.10•【效力等级】地方规范性文件•【时效性】失效•【主题分类】机关工作正文吉林省水利厅关于进一步做好《水库调度规程》和《水库大坝安全管理应急预案》编制工作的通知各市(州)、长白山管委会水利(水务)局,各县(市)水利局,厅直有关单位:按照《水利部水利建设与管理工作座谈会》的部署和要求,为确保水库安全运行,规范水库大坝管理工作,进一步做好《水库调度规程》和《水库大坝安全管理应急预案》编制工作。

现将《水库调度规程编制导则(试行)》和《水库大坝安安全管理应急预案编制导则(试行)》印发给你们,请各地按照要求进一步完善各项工作。

同时将有关事宜通知如下:一、已建大、中型水库、坝高15米以上或总库容100万立方米以上小型水库须编制《水库调度规程》和《水库大坝安全管理应急预案》,其它小型水库参照执行。

二、《水库调度规程》和《水库大坝安全管理应急预案》由水库主管部门和水库运行管理单位组织编制。

水库主管部门和水库运行管理单位应委托具有相应规划设计资质的单位编制。

三、水库调度规程按管辖权限由县以上水行政主管部门审批。

调度运用涉及两个或两个以上县(市)行政区域的水库,由市(州)水行政主管部门审批。

调度运用涉及两个或两个以上市(州)行政区域的水库,由省水利厅审批。

水库汛期调度运用计划由有调度权限的防汛抗旱指挥部门审批。

四、水库大坝安全管理应急预案由属地政府审批。

水库主管部门和水库运行管理单位应委托具有相应规划设计资质的单位编制。

按照分级负责、属地管理的原则,水库属地政府为水库大坝突发事件应急处置的责任主体,由当地政府进行审批。

请各地在实施过程中注意与当地防汛抗旱指挥部门关于水库防汛抢险应急预案编制的有关规定相衔接,避免重复工作。

五、各地水行政主管部门要督促水库主管部门和运行管理单位组织编制《水库调度规程》和《水库大坝安全管理应急预案》。

水库调度规程编制导则(试行)_

水库调度规程编制导则(试行)_

水库调度规程编制导则(试行)1 总则1.0.1 为保障水库大坝安全,促进水库综合效益发挥,规范水库调度规程编制,依据《中华人民共和国水法》、《中华人民共和国防洪法》、《水库大坝安全管理条例》等法律法规,编制本导则。

1.0.2 本导则适用于已建大中型水库、坝高15米以上或总库容100万立方米以上小型水库调度规程的编制,其他小型水库参照执行。

1.0.3 水库调度规程是水库调度运行的依据性文件,应明确水库及其各项调度的依据、调度任务与调度原则,调度要求和调度条件,调度方式等。

1.0.4 水库调度规程按管辖权限由县级以上水行政主管部门审批,调度运用涉及两个或两个以上行政区域的水库,应由上一级水行政主管部门或流域机构审批。

水库汛期调度运用计划由有调度权限的防汛抗旱指挥部门审批。

1.0.5 当水库调度任务、运行条件、调度方式、工程安全状况等发生重大变化,需要对水库调度规程进行修订时,应进行专题论证,并报原审批部门审查批准。

1.0.6 编制水库调度规程以初步设计确定的任务、原则、参数、指标为依据。

特定条件下,或情况特殊的水库,应根据水库实际运用情况和工程安全运用条件,分析确定调度条件和依据,并经审查批准。

1.0.7 水库调度应检查“安全第一、统筹兼顾”的原则,在保证水库工程安全、服从防洪总体安排的前提下,协调防洪、兴利等任务及社会经济各用水部门的关系,发挥水库的综合利用效益,要兼顾梯级调度和水库群调度运用的要求。

1.0.8 编制水库调度规程应收集与水库调度有关的自然地理、水文气象、社会经济、工程情况及各部门对水库调度的要求等基本资料,并对收集的资料进行可靠性分析和合理性检查。

1.0.9 水库调度规程应按“责权对等”原则明确水库调度单位、水库主管部门和运行管理单位及其相应责任与权限。

1.0.10 水库调度规程由水库主管部门和水库运行管理单位组织编制,水库主管部门和水库运行管理单位应委托有相应规划设计资质的单位编制。

水库调度规程编制导则(试行)

水库调度规程编制导则(试行)

水库调度规程编制导则(试行)1 总则1.0.1 为保障水库大坝安全,促进水库综合效益发挥,规范水库调度规程编制,依据《中华人民共和国水法》、《中华人民共和国防洪法》、《水库大坝安全管理条例》等法律法规,编制本导则。

1.0.2 本导则适用于已建大中型水库、坝高15米以上或总库容100万立方米以上小型水库调度规程的编制,其他小型水库参照执行。

1.0.3 水库调度规程是水库调度运行的依据性文件,应明确水库及其各项调度的依据、调度任务与调度原则,调度要求和调度条件,调度方式等。

1.0.4 水库调度规程按管辖权限由县级以上水行政主管部门审批,调度运用涉及两个或两个以上行政区域的水库,应由上一级水行政主管部门或流域机构审批。

水库汛期调度运用计划由有调度权限的防汛抗旱指挥部门审批。

1.0.5 当水库调度任务、运行条件、调度方式、工程安全状况等发生重大变化,需要对水库调度规程进行修订时,应进行专题论证,并报原审批部门审查批准。

1.0.6 编制水库调度规程以初步设计确定的任务、原则、参数、指标为依据。

特定条件下,或情况特殊的水库,应根据水库实际运用情况和工程安全运用条件,分析确定调度条件和依据,并经审查批准。

1.0.7 水库调度应检查“安全第一、统筹兼顾”的原则,在保证水库工程安全、服从防洪总体安排的前提下,协调防洪、兴利等任务及社会经济各用水部门的关系,发挥水库的综合利用效益,要兼顾梯级调度和水库群调度运用的要求。

1.0.8 编制水库调度规程应收集与水库调度有关的自然地理、水文气象、社会经济、工程情况及各部门对水库调度的要求等基本资料,并对收集的资料进行可靠性分析和合理性检查。

1.0.9 水库调度规程应按“责权对等”原则明确水库调度单位、水库主管部门和运行管理单位及其相应责任与权限。

1.0.10 水库调度规程由水库主管部门和水库运行管理单位组织编制,水库主管部门和水库运行管理单位应委托有相应规划设计资质的单位编制。

水库调度规程编制导则(试行) (1)

水库调度规程编制导则(试行) (1)

水库调度规程编制导则(试行)1 总则1。

0.1 为保障水库大坝安全,促进水库综合效益发挥,规范水库调度规程编制,依据《中华人民共和国水法》、《中华人民共和国防洪法》、《水库大坝安全管理条例》等法律法规,编制本导则。

1。

0.2 本导则适用于已建大中型水库、坝高15米以上或总库容100万立方米以上小型水库调度规程的编制,其他小型水库参照执行.1。

0。

3 水库调度规程是水库调度运行的依据性文件,应明确水库及其各项调度的依据、调度任务与调度原则,调度要求和调度条件,调度方式等。

1。

0.4 水库调度规程按管辖权限由县级以上水行政主管部门审批,调度运用涉及两个或两个以上行政区域的水库,应由上一级水行政主管部门或流域机构审批.水库汛期调度运用计划由有调度权限的防汛抗旱指挥部门审批。

1。

0.5 当水库调度任务、运行条件、调度方式、工程安全状况等发生重大变化,需要对水库调度规程进行修订时,应进行专题论证,并报原审批部门审查批准。

1.0。

6 编制水库调度规程以初步设计确定的任务、原则、参数、指标为依据。

特定条件下,或情况特殊的水库,应根据水库实际运用情况和工程安全运用条件,分析确定调度条件和依据,并经审查批准.1.0.7 水库调度应检查“安全第一、统筹兼顾"的原则,在保证水库工程安全、服从防洪总体安排的前提下,协调防洪、兴利等任务及社会经济各用水部门的关系,发挥水库的综合利用效益,要兼顾梯级调度和水库群调度运用的要求。

1.0.8 编制水库调度规程应收集与水库调度有关的自然地理、水文气象、社会经济、工程情况及各部门对水库调度的要求等基本资料,并对收集的资料进行可靠性分析和合理性检查。

1。

0.9 水库调度规程应按“责权对等”原则明确水库调度单位、水库主管部门和运行管理单位及其相应责任与权限。

1.0.10 水库调度规程由水库主管部门和水库运行管理单位组织编制,水库主管部门和水库运行管理单位应委托有相应规划设计资质的单位编制。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目的:规范水库调度规程编制的任务、原则和内容,保证水库调度 规程的编制质量 意义:水库调度作为水库控制运用的重要非工程措施之一,在保 证防洪安全,增加洪水资源可利用量,充分发挥水库灌溉、发电、 航运等兴利综合效益等方面发挥了重要的作用。但现阶段对于水 库调度规程编制的内容、要求和格式尚未形成规范化的编制指导 依据。开展水库调度规程编制导则编制工作,对于提高我国水库 大坝安全管理水平,保障水库大坝安全,满足社会日益增长的水 资源的需求,建立生态健康的河流流域环境等均具有重大的现实 意义。
7、导则主要内容及章节编排
《水库调度规程》参考大纲: 5 发电调度。 5.1发电调度任务。 5.2发电调度原则。 5.3发电调度与其他调度的关系。 5.4汛期与枯水期发电调度方式。 5.5机组安全运行要求。
7、导则主要内容及章节编排
《水库调度规程》参考大纲: 6航运调度。 6.1航运调度任务。 6.2航运调度原则。 6.3通航水位、水位变幅与流速等要求。 6.4航运调度方式。 6.5洪水期限航或停航规定。
《水库调度规程编制导则》释义
甘孝清
长江水利委员会长江科学院
二○一四年六月
主要内容
1. 编制水库调度规程的目的、意义 2. 水库调度规程适用范围 3. 水库调度规程编制依据 4. 水库调度规程编制原则 5. 水库调度规程编制单位及责任单位 6. 水库调度规程审查流程
7. 水库调度规程内容及章节编排
1、编制水库调度规程的目的、意义
7、导则主要内容及章节编排
《水库调度规程》参考大纲: 8生态用水调度。 8.1生态用水调度任务。 8.2生态用水调度原则。 8.3生态用水调度的泄放流量要求。 8.4生态用水调度方式及控制条件。
7、导则主要内容及章节编排
《水库调度规程》参考大纲: 9综合利用调度。 9.1综合利用调度目标、任务主次关系及对水量、水位和用水 时间的要求。 9.2各任务相应的调试方式。 9.3正常来水或丰水年份的调度原则及调度方式。 9.4枯水年份的调度原则及调度方式。 9.5梯级水库或水库群的蓄泄次序及相应调度方式。
7、导则主要内容及章节编排
《水库调度规程》参考大纲: 10水库调度管理。 10.1水库调度计划、水库调度方案等的编制要求。 10.2水库调度工作制度。 10.3水库调度信息沟通机制和磋商机制。 10.4水库调度总结。 10.5水库调度资料整理与归档。 10.6应急调度方案及应急调度方式。 10.7库区及坝下游河道管理的原则、范围、责任部门、管理办 法等。
7、导则主要内容及章节编排
第三章 调度条件及依据 3.0.1 水库调度规程应对下列内容作出说明: 1 水库各水工建筑物的安全运用条件。 2 水库各金属结构设备的安全运用条件。 3 水库调度过程中的工程安全监测与巡视检查要求。 水库调度时,不能超出水工建筑物和金属结构设备的 运用限制条件,否则会影响到水库大坝自身安全。 水工建筑物包括:大坝、进/出水口塔体及边坡、泄水 建筑物、消力池(塘)、排沙建筑物、升船机等。
4、水库调度规程编制原则
1.0.5 水库调度规程应坚持“安全第一、统筹兼顾”的原
则,在保证水库工程安全、服从防洪总体安排的前提下, 协调防洪、兴利等任务及社会经济各用水部门的关系,发
挥水库的综合利用效益,将灾害降低到最小,争取效益最
大,并兼顾梯级调度和水库群调度运用的要求。 1.0.6 水库调度应采用先进成熟的技术和手段,研究优化
4 运行曲线:库容曲线、泄流能力及泄流曲线、下游水位流量关
系曲线、水电站水轮机出力限制线、入库水沙、冰情等。
7、导则主要内容及章节编排
基本资料(可作为附录或单独成册): 1 水库特征水位与特征库容:正常蓄水位、防洪高水位、防洪 限制水位、死水位、设计洪水位、校核洪水位、排沙水位、防 凌高水位等;总库容、防洪库容、调洪库容、兴利库容、调水 调沙库容、拦沙库容、防凌库容、死库容等。
7、导则主要内容及章节编排
《水库调度规程》参考大纲: 4 灌溉与供水调度。 4.1灌溉与供水调度任务。 4.2灌溉与供水调度原则。 4.3取水水位和用水量。 4.4各供水对象的用水权益、供水顺序、供水过程及供水量。 4.5各供水对象变化的判别条件。 4.6特殊干旱年的应急供水方案和相应的调度原则和方式。
调度方案,提高水库调度的科学技术水平。
4、水库调度规程编制原则
1.0.7 水库调度规程是水库调度运用的依据性文件,应明 确调度任务,提高水库调度的计划性和预见性。各项调度 的主要内容应包括调度任务与原则、调度条件与调度依据、 调度方式等。水库调度规程内容可根据水库承担的任务或
特殊需要相应增减。
1.0.8 编制水库调度规程应收集与水库调度有关的自然地
7、导则主要内容及章节编排
《水库调度规程》参考大纲: 7泥沙调度。 7.1泥沙调度任务。 7.2泥沙调度原则。 7.3泥沙调度时段。 7.4泥沙调度及与其他调度的结合方式。 7.5排沙水位及其控制条件(减少库区淤积时),或调水调沙 库容及其判别条件(减少下游淤积时)。 7.6泥沙调度方式。 7.7泥沙监测要求。
7、导则主要内容及章节编排
《水库调度规程》参考大纲: 2 调度条件与依据。 2.1水库安全运用条件。 2.1.1水工建筑物的安全运用条件。 2.1.2水工金属结构设备的安全运用条件。 2.1.3工程安全监测与巡视检查要求。 2.2基本资料。 2.3水文气象情报与预报要求。 2.3.1水文气象情报站网及观测。 水文气象情报站网及观测包括站网布置、观测内容、观测时间 与频次、观测要求、精度要求、数据传输与存贮等。 2.3.2水文气象预报(长、中、短期)的内容、方法、方案和 精度要求,以及预报应收集的资料等。
2、水库调度规程适用范围
水利部建管司2012年442号文中明确导则适用范围为:已建大
中型水库、坝高米以上或总库容100万立方米以上小型水库。
2013年12月《水库调度规程编制导则(报批稿) 》审查会, 将标准的适用范围改为:适用于已建大、中型水库调度规程的编制,
具备调度条件的小型水库可参照执行。
3、水库调度规程编制依据
7、导则主要内容及章节编排
基本资料: 2 水库调度参数和指标: 1)防洪:防洪对象的防洪标准及安全泄量、警戒水位、保证水位,以及 汛期预留防洪库容的分期起止时间。 2)灌溉:灌区范围及面积、作物组成、灌溉设计保证率、需水量、取水 高程和用水过程。 3)供水:供水量、供水设计保证率、需水量、取水高程和需水过程。 4)发电:装机容量、多年平均发电量、保证出力、设计保证率、控制泄 量、机组机型及主要运行工况参数。 5)排沙减淤:调控流量、调控库容、含沙量、泥沙级配、拦沙率、排沙 比、减淤量、拦沙减淤比、调沙周期。 6)航运:通航标准、通航建筑物型式、规模和尺度、通航水位与流量、 表面最大流速、水面最大比降、水位日变幅和小时变幅。 7)防凌:阐明防凌调度运用期、冰情特征值、防凌运用水位、防凌库容、 防凌安全泄量。 8)生态和环境:阐明生态基流流量、环境基流流量、水质标准。
导则编制原则
导则编制内容要求 导则编制工作程批 水库调试规程运用过程中的调整与复核
7、导则主要内容及章节编排
第一章 总则 《水库调度规程》章节应根据水库任务和功能安排: 第1章:总则 第2章:调度条件及依据 第3章:防洪与防凌调度 第4章:灌溉与供水调度 第5章:发电、航运、泥沙及生态用水调度 第6章:综合利用调度 第7章:水库调度管理 第8章:附则(包括规程实施时间或有效期限、修订条件、 调度矛盾的协调及其裁决方式、解释权归属等内容) 附录 条文说明
位组织编制。水库主管部门或水库运行管理单位应委托有
相应规划设计资质的单位编制。
6、水库调度规程审查流程
1.0.11 水库调度规程应按管辖权限由县级以上水行政主管
部门审批。调度运行涉及两个或两个以上行政区域的水库, 应由上一级水行政主管部门或流域机构审批。水库汛期调
度运行计划应由有调度权限的防汛抗旱指挥部门审批。
7、导则主要内容及章节编排
《水库调度规程》参考大纲: 3 防洪与防凌调度。 3.1防洪调度任务。 3.2防洪调度原则。 3.3防洪调度时段。 防洪调度时段包括前汛期、主汛期、后汛期的起止时间。 3.4防洪限制水位。 3.5防洪控制断面。 3.6各类防洪调度方式及其相应的水位或流量判别条件。 3.7泄水设施运用调度。 3.8防凌调度任务。 3.9防凌调度原则。 3.10防凌调度时段。 3.11各类防凌调度方式。
7、导则主要内容及章节编排
《水库调度规程》参考大纲: 1 总则。 1.1水库调度规程的编制目的和编制依据。 1.2水库调度规程的适用范围。 1.3水库概况。
1.4水库设计功能。
1.5水库调度目标和任务。 1.6水库调度原则。
1.7水库调度责任部门(水库调度单位、水库主管部门、水库
运行管理单位)及相应职责权限等。 1.8其他应说明的共性规定。
理、水文气象、社会经济、工程情况及各部门对水库调度
的要求等基本资料,并对收集的资料进行可靠性分析和合 理性检查。
5、水库调度规程编制单位及责任单位
1.0.9 水库调度规程应按“责权对等”原则明确水库调度 单位、水库主管部门和运行管理单位及其相应责任与权限。 1.0.10 水库调度规程宜由水库主管部门或水库运行管理单
金属结构设备包括:检修闸门、工作闸门、事故闸门、
拦污栅、启闭机等。
7、导则主要内容及章节编排
第三章 调度条件及依据 3.0.2 基本资料: 1 特征水位:正常蓄水位、防洪高水位、防洪限制水位、死水位、 设计洪水位、校核洪水位、排沙水位、防凌高水位等。 2 特征库容:总库容、防洪库容、调洪库容、兴利库容、调水调 沙库容、拦沙库容、防凌库容、死库容等。 3 调度参数:防洪标准及安全泄量、供水量与供水保证率、灌溉 面积与灌溉保证率、装机容量与保证出力、通航标准、生态基流 或最小下泄流量等。
1.0.4 水库调度规程编制应以经审查批准的水库设计文件 确定的任务、原则、参数、指标为依据。当水库调度任务、 运行条件、调度方式、工程安全状况等发生重大变化,需 要对水库调度规程进行修订时,应进行专题论证,并报原 审批部门审查批准。对设计文件不完整的水库,应根据水 库实际运用情况和工程安全运用条件,分析确定调度条件 和依据,经原规划设计审批单位和有关防汛指挥部门审定 后使用。
相关文档
最新文档
