夏季高温施工方案 (7)

合集下载

夏季高温各分项施工方案及措施怎么写

夏季高温各分项施工方案及措施怎么写

夏季高温各分项施工方案及措施怎么写夏季高温下的各项施工方案及措施尊贵的领导及各位同事们:夏季是施工工作中最具挑战性的季节之一,高温天气给工人们的工作和健康带来了巨大的压力。

为了保证施工进度,提高安全和工作效率,我们需要制定一系列合理的施工方案和措施。

1、施工方案(1)人员安排:合理安排工人的轮班制度,避开高温时段,减少高温时间对工人身体的危害。

轮班时要根据工作特点和工人的体能状况来安排工作任务,做到分配合理,避免过份劳累。

(2)工期计划:结合高温天气的特点,优化施工工期,提前规划、布置和准备工作,减少在高温天气下的施工时间,确保工期的顺利进行。

(3)材料准备:夏季高温时段保证材料的质量和保存,避免热胀冷缩造成的问题。

减少高温环境对部分材料的影响,及时更换熟旧或不合格材料,确保施工质量。

(4)设备选择:选择适合高温环境的施工设备,如冷风机、工地降温设备等,以减少高温对施工工人的影响,提高他们的工作效率和舒适度。

2、施工措施(1)防暑工措施:给工人配备足够的清凉饮料和防暑药物,保持水分和盐分的补充,及时发现并处理中暑病例,保证工人的身体健康。

(2)安全措施:加强对高温天气下的施工现场安全检查,对易发生事故的施工部位和环节进行足够的安全措施,如加装防护设施、合理设置警示标识等,提高施工现场的安全性。

(3)工地降温:在工地内外设置冷风机、喷淋装置等降温设备,降低施工现场的温度,为工人提供较为舒适的工作环境。

(4)疏导通风:加强施工现场的通风,增加空气流通,减少高温天气下工地内气温的积累。

合理调节施工区域的气温,增加工人的舒适度。

3、应急措施(1)热中暑急救:培训施工人员热中暑急救知识和技能,及时处理中暑病例,避免发生严重事故。

(2)应对突发天气变化:夏季高温天气多变,突然降雨、暴风等自然灾害有时也会发生。

做好应急预案,保证施工人员及时撤离和避险,确保他们的生命安全。

总之,针对夏季高温天气对施工工作和工人身体带来的不利影响,我们要制定合理的施工方案和措施,保证工程质量的同时,保护工人的身体健康和安全,并建立应急机制,以应对可能出现的突发情况。

夏季高温施工方案及措施

夏季高温施工方案及措施

夏季高温施工方案及措施夏季高温施工方案及措施随着气候变暖和环境污染的加剧,夏季高温对工程施工提出了更高的要求。

高温环境下,工人的健康和施工效率都受到了极大的影响。

因此,制定合理的夏季高温施工方案及措施,成为了保障施工质量和工人身体健康的关键。

一、夏季高温施工方案1.合理安排施工进度:夏季的高温时段多集中在中午和下午,为了避免高温时段对工人身体的影响,可以将较繁重的工作安排在清晨和黄昏时段,避免工人在高温时段进行高负荷作业。

2.增加降温设备:在施工现场进行降温措施是非常必要的。

可以使用喷淋系统,在工作区域设置水雾喷淋和镇热装置,降低空气温度和地面温度。

同时,可以设置遮阳棚或者搭建临时凉亭,为工人提供遮阳和休息的场所。

3.合理分配人力:由于高温环境下工作强度加大,很容易导致工人出现中暑等问题。

因此,对工人的人力分配要有计划,避免单个工人连续进行高强度作业,可以采用轮班工作制度,合理安排工人的作息时间。

4.严格执行安全措施:夏季高温环境下,工人容易出现疲倦和头晕等症状,容易发生意外事故。

因此,执行安全措施至关重要。

必须确保每位工人都佩戴安全帽、防护眼镜、耳塞等安全装备,并做好防暑工作的宣传和培训。

5.提供充足的水和饮食:在施工现场,要保证充足的饮用水供应。

工人在高温环境下工作时,容易流失大量的水分,如果补充不及时,可能会导致中暑。

此外,提供清淡易消化的饮食,如水果和蔬菜,避免油腻和辛辣食品,有助于工人的消暑和健康。

二、夏季高温施工措施1.防止中暑:夏季高温环境下,工人易出现中暑的情况,所以防止中暑是非常重要的。

可以采用冷却颈部和头部的方法,如戴冰帽、冰巾或使用冰袋,以降低体温。

同时,加强防护,避免阳光直射和长时间暴露在高温环境中。

2.保持通风:在高温施工区域,保持空气的流通和通风非常重要。

可以设置风机或通风设备,确保工作区域内有新鲜空气的流动,减少空气中的污浊气体和有害物质。

此外,也可以利用自然通风,打开窗户或搭建通风设施,确保空气畅通。

夏季高温施工安排方案

夏季高温施工安排方案

夏季高温施工安排方案1. 背景夏季高温对施工工作带来了一定的影响,为了保障施工效率和工人的安全,制定夏季高温施工安排方案是必要的。

2. 目标本方案的目标是:- 保障施工工人的身体健康和安全- 提高施工工作效率- 防止高温天气对施工过程产生不利影响3. 方案为了实现上述目标,制定以下方案:3.1 工作时间调整根据高温天气情况,合理调整工作时间,避免高温时段进行重负荷、高强度的工作。

建议在早晨和傍晚气温较低的时段进行主要工作,减少高温时段的工作量。

3.2 安全防护措施- 提供充足的饮水和防暑物品,如防暑药、防暑帽、防暑服等。

- 设置防暑休息区域,并定期通风和冷却。

- 强化对工人的高温防护培训,加强对中暑和其他高温相关疾病的防控知识的宣传和教育。

3.3 施工计划调整根据高温天气情况,灵活调整施工计划。

优先进行室内施工或需要避免阳光直射的工作,尽量避免在高温时段进行户外工作。

3.4 监控和记录建立高温施工安全监控机制,定期测量和记录施工现场的温度和湿度,并进行合理的数据分析和应对策略调整。

4. 具体实施本方案由施工安全管理团队负责,并与相关部门和工人进行充分沟通和培训,确保方案的有效实施。

5. 风险评估制定夏季高温施工安排方案不仅能提高工作效率和保障工人安全,还有助于降低因高温天气引起的施工事故和质量问题的风险。

6. 持续改进根据实际情况,定期评估和改进夏季高温施工安排方案,进一步提高施工工作效率和工人安全保障的水平。

以上即为《夏季高温施工安排方案》的完整版本,希望能有效帮助您在高温施工环境下的管理和安排工作。

建筑工程夏季施工方案

建筑工程夏季施工方案

1、夏季高温施工准备工作(1)施工紧急情况应急领导小组,负责应急救援工作的指挥、协调工作。

(2)夏季高温到来之前,组织有关人员按照方案要求进行技术交底,提出夏季高温计划,为施工提供技术准备。

(3)及时调整炎热季节的上下班时间,合理安排作息时间。

保证干净卫生的茶水供应和提供按劳动规定应享受的待遇。

食堂饮食要卫生,保证工作人员健康。

(4)浇筑混凝土之前,一定要将模板浇水湿透。

浇筑好的混凝土养护工作要得到高度重视,要在混凝土初凝后,及时浇水养护,避免混凝土表面水分蒸发过快,使混凝土表面发生开裂。

(5)根据气候气温情况,及时配合做好混凝土配合比和坍落度的调整工作,满足施工要求和质量标准。

(6)项目部配备的主要药品如下:感冒药、发烧药、腹泻药、消炎药、正气水等药品。

2、夏季施工技术措施(1)动员职工,根据施工生产的实际情况,积极采取行之有效的防暑降温措施,充分发挥有降温设备的效能,添置必要的设施。

(2)关心职工的工作、生活,注意劳逸结合,调整作息时间,严格控制加班加点,入暑前,抓紧做好高温、高空作业工人的体检,对不适合高温、高空作业的适当调换工作。

3、夏季高温紧急急情况的处理方法(1)采取针对性强的防范措施,加强对各班组的宣传、教育,使每人都掌握夏季施工过程中的注意事项,做到每人都懂得保护自己;懂得救护他人。

(2)轻度患者现场作业人员出现头昏、乏力、目炫现象时,作业人员应立即停止作业,防止出现二次事故,其他周边作业人员应将症状人员安排到阴凉、通风良好的区域休息,供应其凉水、湿毛巾等。

并通知项目部管理人员进行观察、诊治。

(3)严重患者(昏倒、休克、身体严重缺水等) 当作业现场出现中暑人员时,应第一时间转移到最近的医院进行观察、治疗。

(4)依具往年的气温情况制定出一套合理、有效的"人员作息时间表"避开每天气温的最高时间(10:00 ~15:00)段进行施工作业。

当室外气温高于38℃时,项目部应对各班组进行施工降温专项安全交底,令其各班组停止现场施工作业。

夏季高温专项施工方案

夏季高温专项施工方案

一、工程概况二、夏季高温施工准备工作三、夏季高温施工安全控制措施3.1充分重视高温酷暑安全生产工作3.2采取有效措施,确保施工人员安全3.3突出重点,开展夏季高温安全生产专项检查四、夏季高温期间施工技术措施4.1吊装作业4.2高空作业4.3材料存放4.4混凝土工程4.4 1混凝土拌制和运输4.4.2混凝土浇筑和修整及温控措施4.4.3混凝土的养护五、夏季高温紧急情况的处理方法六、安全注意事项七、应急预案7.1组织机构及职责7.2应急处理7.3事件报告新建铁路南昌至赣州客运专线XXXXXXXX夏季高温专项施工方案夏季高温专项施工方案一、工程概况新建铁路南昌至赣州客运专线XXXXXXXXXXXXXX起讫里程为DK261+274.72〜DK277+198.27,正线长度15.923km,其中路基 8 段 11.339km,桥梁 7 座 4.584km,涵洞34座809.74横延米;临时存板厂2处,负责本工区范围内轨道板的铺设.线路途径泰和县、万安县.由于夏季高温炎热,是疾病和安全事故多发期,为了保证本工程的施工质量和生产安全及本项目一线作业人员的身心健康及相关权益,项目部根据高温施工的特点,结合实际,成立了高温防暑领导小组,组织编制有针对性的高温季节施工方案。

采取有效的防暑降温措施,合理安排工作时间,避开中午高温时段施工,防止作业人员中暑。

严格加强各类易燃、易爆物品的管理,合理配置消防器材,防止火灾、爆炸事故的发生。

项目部高温防暑领导小组如下:组长:XXXXXX (安全总监)副组长:XXXXXX(项目技术负责人)组员:XXXXXX、 XXXXXX. XXXXXX、 XXXXXX、 XXXXXX、 XXXXXX、 XXXXXX二、夏季高温施工准备工作1、高度重视夏季高温施工安全生产工作,抓紧时间做好各项防暑准备工作.2、夏季高温到来之前,组织有关人员按照方案要求对各班组进行交底,提出高温季节施工计划,为施工提供技术准备。

完整版)高温季节施工方案

完整版)高温季节施工方案

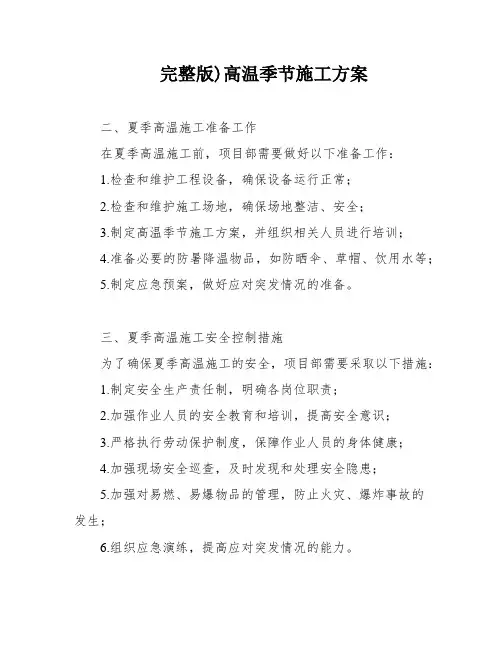

完整版)高温季节施工方案二、夏季高温施工准备工作在夏季高温施工前,项目部需要做好以下准备工作:1.检查和维护工程设备,确保设备运行正常;2.检查和维护施工场地,确保场地整洁、安全;3.制定高温季节施工方案,并组织相关人员进行培训;4.准备必要的防暑降温物品,如防晒伞、草帽、饮用水等;5.制定应急预案,做好应对突发情况的准备。

三、夏季高温施工安全控制措施为了确保夏季高温施工的安全,项目部需要采取以下措施:1.制定安全生产责任制,明确各岗位职责;2.加强作业人员的安全教育和培训,提高安全意识;3.严格执行劳动保护制度,保障作业人员的身体健康;4.加强现场安全巡查,及时发现和处理安全隐患;5.加强对易燃、易爆物品的管理,防止火灾、爆炸事故的发生;6.组织应急演练,提高应对突发情况的能力。

四、夏季高温期间施工技术措施为了确保夏季高温期间施工的顺利进行,项目部需要采取以下技术措施:1.合理安排工作时间,避开中午高温时段施工;2.采取防暑降温措施,如喝盐水、吃清凉食品等;3.对施工现场进行遮阳处理,减少直射阳光的照射;4.合理安排施工顺序,避免施工过程中产生过多的热量;5.采用防滑措施,确保施工现场的安全。

五、夏季高温紧急情况的处理方法在夏季高温施工中,突发情况可能随时发生。

为了应对突发情况,项目部需要做好以下准备:1.制定应急预案,明确应对措施和责任人;2.配备必要的应急设备和药品;3.及时报告上级领导和相关部门,寻求帮助;4.组织有关人员进行应急处置,保障作业人员的安全。

六、安全注意事项在夏季高温施工中,作业人员需要注意以下安全事项:1.避免长时间暴露在阳光下,应尽量在阴凉处休息;2.避免大量饮用冷饮或食用过冷的食物,以免引起身体不适;3.注意个人卫生,保持身体清洁;4.遵守安全操作规程,不私自更改设备和工具;5.发现安全隐患要及时报告,不私自处理。

七、应急预案在夏季高温施工中,可能会发生突发情况。

为了保障作业人员的安全,项目部需要制定应急预案,明确应对措施和责任人。

夏季高温施工方案

夏季高温施工方案
一、防暑降温措施
1. 调整作业时间:尽量避免高温时段进行户外作业,将工作时间调整到早晨和傍晚相对凉
爽的时间段。

2. 设置遮阳设施:在施工现场搭建遮阳棚或者使用遮阳网,减少直射阳光对工人的影响。

3. 供应防暑物资:为工人提供足够的防暑药品,如清凉油、风油精等,以及充足的饮用水,确保工人随时补充水分。

4. 穿着适宜服装:建议工人穿着轻薄、透气的工作服,佩戴宽边帽和太阳镜等防护用品。

二、施工材料管理
1. 材料储存:对于易受高温影响的材料,如水泥、涂料等,应存放在阴凉通风的地方,避
免直接暴晒。

2. 施工温度控制:对于需要在一定温度下施工的材料,应监控环境温度,必要时采取降温
措施。

三、机械设备管理
1. 定期检查:高温天气下,机械设备更容易发生故障,应加强对设备的定期检查和维护。

2. 防止过热:对于发动机等容易过热的设备,应增加检查频次,确保散热系统正常工作。

四、安全教育培训
1. 增强意识:对工人进行高温作业的安全教育,提高他们对中暑等健康风险的认识。

2. 应急预案:制定高温天气下的应急预案,包括中暑急救流程、疏散路线等。

五、监督与检查
1. 现场监督:安排专人负责监督检查高温施工措施的实施情况。

2. 环境监测:使用温度计等工具监测施工现场的环境温度,确保在安全范围内进行作业。

六、总结与反馈
1. 总结经验:夏季结束后,组织人员总结高温施工的经验教训,为来年的工作提供参考。

2. 持续改进:根据实际施工情况,不断优化高温施工方案,提高施工效率和安全水平。

施工现场防暑降温措施方案

施工现场防暑降温措施方案夏季的高温天气对施工现场的工作人员来说是一项极大的考验,需要采取一系列的防暑降温措施来确保工作人员的安全和健康。

下面是一个针对施工现场的防暑降温方案:1.提供充足的饮水设施:在施工现场设置充足的饮水站,提供足够的饮用水。

工作人员每隔一段时间都应该进行补水,以防止中暑。

2.制定适当的工作时间安排:在高温天气下,将劳动强度较高的工作安排在清晨或傍晚时段进行,避开中午时分的高温。

3.提供防暑药品和防暑用具:在施工现场设置急救箱,并配备适量的防暑药品,如藿香正气水等,以及防晒霜、遮阳帽等防暑用具。

4.设置防暑休息区域:在施工现场设置阴凉的休息区域,为工作人员提供休息和避暑的地方,以保证他们在高温下的身体恢复和休息。

5.加强培训和意识宣传:组织相关培训,加强工作人员对防暑降温措施的了解和使用。

同时,通过海报、宣传单等形式宣传防暑注意事项,提高工作人员的防暑意识。

6.合理安排工作任务:在高温天气下,根据不同工种的特点和要求,合理安排工作任务,避免长时间暴露在高温环境下从而导致中暑。

7.监测环境指数并及时通知:在施工现场设置温度监测仪器,及时监测环境温度和湿度指数。

当环境指数过高时,及时通知工作人员,采取相应的防暑降温措施。

8.加强食品卫生管理:在高温天气下,食品容易腐败,造成食物中毒。

加强对餐饮区域的卫生管理,确保食品安全。

9.定期体检和健康监督:定期对工作人员进行体检,及时发现健康问题并采取相应的医疗措施。

10.注重施工现场的通风和降温:合理安排施工现场的通风设施,如设置风机、湿帘等,有效降低环境温度。

11.提供个人防暑装备:为工作人员提供适合的个人防暑装备,如透气性好的工作服、湿毛巾等,帮助他们降低体温。

12.建立防暑专项应急预案:制定包括高温天气应急响应和预案,建立紧急救援措施和机制,以应对突发情况。

总之,施工现场防暑降温措施方案需要综合考虑环境因素、工作需求和人员健康等方面的因素。

2024年夏季高温施工安全专项方案

2024年夏季高温施工安全专项方案
一、背景与概述
我国夏季高温天气频繁,对施工作业造成了较大影响,容易导致工人中暑、事故增多等问题。

因此,我们制定了2024年夏季高温施工安全专项方案,旨在确保施工作业的安全顺利进行。

二、安全防护措施
1. 制定高温下工作时间表,避开高温时段,合理安排工作时间,减少高温对工人身体的影响。

2. 提供充足的饮用水和防暑降温用品,在施工现场设置遮阳棚和通风设备,保证工人们的身体不受过热。

3. 对所有从事高温施工的工人进行健康体检,筛查患有高温作业禁忌症的人员,确保他们不参与高温作业。

4. 提倡工人们在高温天气下适当减少作业强度,每两小时休息15分钟,避免过度劳累导致中暑事故。

5. 设置专门的高温作业督导员,定期检查施工现场的防护措施落实情况,保障施工安全。

三、应急预案
1. 在高温作业现场设置紧急救援点,配备必要的急救设备和药品,及时对中暑、晕厥等情况进行处理。

2. 对施工现场常见的高温作业事故进行演练,提前做好应急处置准备,确保事故发生时能够迅速有效地处置。

3. 针对高温天气下材料有可能发生变形、爆裂等情况,制定相应的处理方案,避免事故的发生。

四、工作效果评价
1. 对施工现场实施定期检查及工作效果评估,及时发现问题并及时解决,确保施工安全可控。

2. 对施工现场实施安全教育和培训,提高工人的安全防护意识和应急处置能力。

以上是2024年夏季高温施工安全专项方案的具体内容,我们将严格执行,全力保障施工人员的安全。

希望通过这一方案的实施,能有效预防和减少高温施工中的安全事故发生,确保施工任务的顺利完成。

夏季高温施工方案

夏季高温施工方案引言夏季是一个高温的季节,对于工地施工来说,高温天气对施工人员的身体健康和工作效率都会造成一定的影响。

因此,制定适合夏季高温的施工方案非常重要。

本文将介绍一些夏季高温施工方案,帮助施工人员应对高温天气,保障施工质量和施工人员的安全。

1. 环境调节1.1 施工现场的通风高温天气下,施工现场容易积热,影响施工人员的工作效率和身体健康。

因此,保证施工现场的通风非常重要。

可以通过以下方式实现施工现场的通风:•合理设置门窗,保证室内外空气流通;•利用风扇或空调设备,增加空气流动;•定期清理施工现场,保持通风畅通。

1.2 控制室内温度在施工现场内部,也可以采取一些措施控制室内温度,减轻高温对施工人员的影响:•使用遮阳篷或帆布覆盖,减少太阳直射;•设置遮阳窗帘或百叶窗,调节光线和温度;•使用防晒伞或帽子等个人防护用品,保护头部免受阳光照射。

2. 用水降温2.1 补充水分高温天气下,人体容易出汗,体内水分流失快。

为了保护施工人员的健康,施工现场应提供充足的饮用水,并鼓励施工人员随时补充水分。

2.2 冷水毛巾在施工过程中,如果施工人员感觉身体过热,可以使用冷水毛巾降温。

在休息时间,可以用毛巾浸泡冷水后敷在头部或颈部,以降低体温。

2.3 喷洒水雾在施工现场使用喷洒水雾设备,可以在一定程度上降低周围温度。

喷水雾可以使空气中的热量散发,为施工人员提供凉爽的工作环境。

3. 合理调整工作时间3.1 避开高温时段高温时段通常是在中午十二点到下午三点左右,此时气温最高。

为了避免暴露在高温天气中,可以将工作时间调整到早晨和傍晚,这样可以避免高温时段的强烈阳光。

3.2 适当安排休息时间在高温天气下,人体容易疲劳和中暑,因此,施工人员需要适当安排休息时间。

每隔一段时间,建议施工人员停工休息,补充水分和营养,休息片刻后再继续施工。

结束语夏季的高温对施工人员的身体健康和工作效率产生不容忽视的影响。

本文介绍了一些适合夏季高温的施工方案,包括环境调节、用水降温和合理调整工作时间等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、编制目的为切实保障本工程施工质量及施工作业人员的身体健康和生命安全,努力改善施工作业人员工作环境和生活条件,有效预防高温中暑事件发生,确保工地安全生产,特制定本施工方案。

二、工程概况工程总体情况理想花园住宅小区三期位于天津市宝坻区宝白路东与龙江大街北之交汇处,南侧临龙江大街,东侧临黄河大道,主要包括5栋29~33层住宅楼及一座二层地下车库,总建筑面积。

建设单位:天津新鸿房地产投资有限公司勘查单位:天津市地质工程勘察院设计单位:北京东方华脉工程设计有限公司监理单位:天津开发区泰达国际咨询监理有限公司施工单位:北京中铁大都工程有限公司工程概况1.本工程总建筑面积,其中地上建筑面积,地下建筑面积。

地上建筑物包括63#住宅楼(地下3层,地上29层)、64#住宅楼(地下3层,地上33层)、69#至71#住宅楼(地下3层,地上33层),设二层地下车库。

住宅范围地下室为剪力墙结构,车库地下室为框架结构,建筑结构安全等级为二级,设计使用年限为50年,抗震设防烈度为8度。

地下建筑主要功能为车库,部分设备用房,局部地下一层为自行车库。

三、夏季高温施工准备工作成立应急小组现成立施工紧急情况应急领导小组,负责应急救援工作的指挥、协调工作,各单位需全力配合此施工方案。

由项目经理李文明担任领导小组组长。

在现场配备专职安全员,负责防暑抗温教育、宣传和发放防暑药品、物品。

施工紧急情况应急领导小组:组长:王新平副组长:罗军马瑞秦国华成员:杨奎王志争凌昌树任绪强张崇林罗晓博专职安全员:韩景骥技术交底夏季高温到来之前,组织有关人员按照方案要求进行技术交底,提出夏季高温计划,为施工提供技术准备。

调整作息时间及时调整炎热季节的上下班时间,避开炎热高温时段施工,合理安排作息时间。

气温超过37℃时,停止室外作业,在室内作业时应有通风降温措施。

四、夏季施工材料准备1.为避免施工期间工人中暑,需在工地现场各施工队施工地点搭设遮阳棚(如钢筋加工区、模板加工区),建设休息区,在项目部配备电冰箱两台,施工期间每天派专人熬绿豆汤,并放入冰箱冰镇,现场施工人员每人配备毛巾一条,每隔2小时安排施工人员回休息区休息10分钟,以防止不必要的危险事故发生。

2.项目部配备的主要药品如下:感冒药、发烧药、腹泻药、消炎药等治疗药品及仁丹、十滴水、正气水、菊花茶、降火凉茶、绿色保健食品等。

3.因高空塔吊工作人员不能正常上下休息,特在高塔上安装电风扇一台,储备充足绿豆水,湿毛巾一条,冰块2瓶。

4.现场甲方、监理、项目部办公区域需配备空调,按房间大小进行配备。

5.为防止因室内过热导致第二天无法正常安全施工,在各工作人员休息房间配备空调一台,生活区需配备电冰箱一台。

6.为防止因公事出车,车辆救护不到位,导致中暑人员救治不及时,现配备应急救援专用汽车一辆,进行救护工作。

7.现场设置临时凉棚供工人临时休息,凉棚采用钢制。

五、夏季施工技术措施动员职工动员职工,根据施工生产的实际情况,积极采取行之有效的防暑降温措施,充分发挥有降温设备的效能,添置必要的设施,并及时做好检查维修工作。

土方工程1.高温季节土方施工主要是控制扬尘,及时对施工区域内的道路进行洒水降尘。

2.及时对回填土面进行洒水湿润,保证回填土料含水率符合要求。

钢筋混凝土工程为了防止夏季钢筋混凝土施工时受高温干热影响,而产生裂缝等现象,施工时应采取以下措施:1.严格按照招标文件和施工图纸规定的建筑物分缝、分块尺寸、浇筑厚度、混凝土允许最高温度及温度控制要求,制定切实可行的施工方案报监理工程师审批执行。

2.向骨料堆中洒水,降低混凝土骨料的温度;如有条件用地下水或井水喷洒,冷却效果更好。

经常检测砂石料含水量,根据批复的理论配合比,调整施工配合比。

?3.加强混凝土出机口和入模温度监控,混凝土运输采用混凝土搅拌车运输,有条件的混凝土运输容器应设防晒设施,尽量缩短运输时间。

运输混凝土过程中宜慢速搅拌混凝土,不得在运输过程中加水搅拌。

避免混凝土在运输过程中因太阳直接暴晒而造成温度升高。

4.混凝土浇筑宜选在一天温度较低的时间内进行。

?5.浇筑场地应遮荫,以降低模板、钢筋的温度,也可在模板、钢筋和地基上喷水以降温,但在浇筑时不能有附着水。

6.认真做好混凝土养护工作,混凝土浇捣前必须使木模吸足水分,遇到面积较大时,要用草包加以覆盖,并浇水保持混凝土湿润。

一般养护时间:采用硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥拌制的混凝土。

不得少于七昼夜。

掺加缓凝型外加剂及有抗涌性要求的混凝土,不得少于十四昼夜。

梁柱框架结构,应尽可能采取带模浇水养护,免受曝晒。

7.混凝土浇筑后,采取喷雾水降温并加强洒水养护次数,及时对已浇筑的混凝土进行苫盖。

8.根据气温情况及混凝土的浇捣部位,正确选择混凝土的坍落度,必要时掺外加剂,以保持或改善混凝土的和易性,增大流动性、粘聚性,使其泌水性小。

9.浇捣大面积混凝土,应尽量采用水化热低的水泥,必要时采用人工降温等措施,亦可掺用缓型减水剂,使水泥水化热速度减慢,以降低和延缓混凝土内部温度峰值。

10.厚度较薄的楼面或屋面,应安排在夜间施工,混凝土施工应紧凑,连续进行,混凝土振捣一定要密实。

使混凝土的水分不致蒸发过快而形成收缩裂缝。

11.在浇筑好的混凝土接受应及时进行二次抹光和表面收光,以防止和减少微细裂纹产生,如仍在塑性状态出现裂纹及时进行抹光或用水泥粉或水泥砂浆涂刷处理。

12.在炎热季节或大体积混凝土施工时,可以用冷水或冰块来代替部分拌合水。

大体积混凝土拌和物的出机温度、浇筑温度及浇筑时的气温应进行监测,并作好施工记录,保障混凝土出机、入模温度不得大于30℃。

混凝土泵管上可覆盖土工布等保水材料并经常喷水保持湿润,以减少混凝土拌合物因运输而造成温度回升;对高强度混凝土最好选择在夜间或阴天施工,如时间上无法安排,可采取以下措施:(1)在现场搭设混凝土输送车使用的遮阳棚。

(2)在混凝土泵垂直管上包敷30mm厚湿水海绵,在暴露阳光下的水平管上同时敷盖湿水麻袋。

(3)在混凝土拌合物中加冰水,以降低混凝土浇注后产生的高温。

13.遇大雨中断作业,应按规范要求留设施工缝。

砌体工程1.高温季节砌砖,要特别强调砖块的浇水,除利用清晨或夜间提前将集中堆放的砖块充分浇水湿透外,还应在临砌之前适当地浇水,使砖块保持湿润,防止砂浆失水过快影响砂浆强度和粘结力。

2.砌筑砂浆的稠度要适当加大,使砂浆有较大的流动性,灰缝容易饱满,亦可在砂浆中掺入塑化剂,以提高砂浆的保水性和易性。

3.砂浆应随拌随用,对关键部位砌体,要进行必要的遮盖、养护。

抹灰工程1.抹灰前应在墙体表面洒水湿润,防止砂浆脱水造成开裂、起壳、脱落,抹灰后要加台养护工作。

2.外墙面的抹灰,应避免在强烈日光直射下操作。

3.砂浆级配要准确,应根据工作量,有计划地随配随用,为提高砂浆保水性,可按规定要求掺入外加剂。

屋面工程1.无论是刚性还是柔性防水屋面施工,均严禁在高温烈日下进行操作。

2.屋面混凝土施工气温宜在5oC~35oC时进行,尽量做到随捣随抹,施工完毕要根据气候情况及时覆盖草包,避免曝晒,及时进行浇水养护。

脚手架夏季雷雨天很频繁,在工地施工时,在施工中一定要做好避雷措施。

脚手架施工时设置避雷装置应注意的事项为:1.接地装置在设置前要根据接地电阻限值、土的湿度和导电特性等进行设计,对接地方式和位置选择,接地及和接地线的布置、材料选用、连接方式、制作和安装要求等作出具体规定。

装设完成后要用电阻表测定是否符合要求。

2.接地线的位置应选择人们不易走到的地方,以避免和减少跨步电压的危害,防止接地线遭受机械损伤,接地极应和其他金属或电缆之间保持3米或以上的距离。

3.接地装置的使用期在6个月以上时,不宜在地下利用裸铝导线作为接地极或接地线。

在有强腐蚀性土壤中,应使用镀锌或镀铜的接地极。

4.施工期间遇有雷击时,钢脚手架上的操作人员应立即撤离。

脚手架作业本来就是高危险的职业,在作业时一定要处处谨慎,以免发生意外。

机械设备、电力设备技术控制措施?1.高温季节机械设备受高温影响,机械设备运转受到严峻考验,现场工地负责人要经常组织维修人员进行检查、维修,防止出现不安全因素,防止伤人或造成不应有的财产损失。

?2.高温季节天气炎热,各种电力设备、电缆受气温影响,很容易造成损坏或中断使用,所以尽量避开高温时段施工或采用冷却装置。

六、夏季施工中注意事项1.加强楼面混凝土的高温气候条件下的浇水保养,保证其具有足够充分水化热,确保结构混凝土强度的增长。

2.落实专人进行砌筑砖块的浇水,严禁干砖上墙,做到隔夜提前浇水,水浸湿砖10mm深为宜,并根据气温适当加大砂浆的稠度,一般控制在5~10cm为宜。

3.结合夏季施工时期,制定切合实际的夏季施工保证工程质量、保证安全生产技术措施,做好广泛宣传教育工作。

4.混凝土浇捣尽量避开中午高温作业,防止发生中暑。

5.脚手架应经常检查,遇有高温、雨雪及五级风以上天气时应停止作业,在大风、暴雨后及解冻期应加强检查。

长期停用的脚手架,在恢复使用前要检查,经鉴定合格后方可使用。

6.改善职工的生活环境,及时供给茶水和发放防中暑保健用品,确保职工有良好的身体从事施工。

七、夏季高温季节施工措施?当施工现场的气温大于等于30℃时即属于高温施工。

根据以往经验教训,每年盛夏高温季节,都是建筑工地的安全事故易发期,人员中暑、受伤及高坠、电击、设备坍塌、机械伤害等情况经常发生。

为切实加强高温期安全生产工作,最大限度地减少事故发生,保证一线施工人员人身安全,做出如下施工防范措施:?1.结合天气的实际情况,合理安排施工进度及施工程序。

?2.合理安排作息时间,特别注意保护施工现场人员安全,高温时间不得安排高空和深基坑下作业,尽量减少金属焊割和熔化沥青等热点较高的作业;调整作业人员的劳动时间,避开高温期。

?3.高温会促进水泥的水化作用,增加水份蒸发量,容易使砼表面化出现裂缝,因而在高温季工施工时尽量采取降低砼的浇筑温度的措施,缩短从开始浇筑到表面修完毕的操作时间,并保证砼进行充分的养生、拌和物的温度不能超过期35℃,在高温季节,定期专门测量砼拌和物的温度。

?4.指派专人负责工地的防暑降温工作。

配备足够的冰块、茶水,供施工人员饮用。

?5.机械设备应派专人定期检查,防止高温作业,遇机械高温过高时,应马上停止运行,给设备降温。

6.施工技术措施?根据施工总体进度计划,高温季节主要进行基础、主体、二次结构、抹灰施工,特制定以下几条相应的技术措施:?1.水泥砂浆和混合砂浆必须在拌合后2h和3h内使用完毕,尽可能做到随拌随用完。

?2.严格控制砖墙的砌筑方法,实行“三一”砌砖墙法,即“一块砖,一铲灰,一挤揉”的砌筑方法,禁止使用推尺铺灰法,造成已铺摊砂浆暴露时间过长,因高温天气而失水过快,使砌上的砖层与砂浆失去粘结,而影响砌筑质量。

相关文档
最新文档
