安装工人安全技术操作规程

合集下载

建筑安装工人安全技术操作规程

建筑安装工人安全技术操作规程

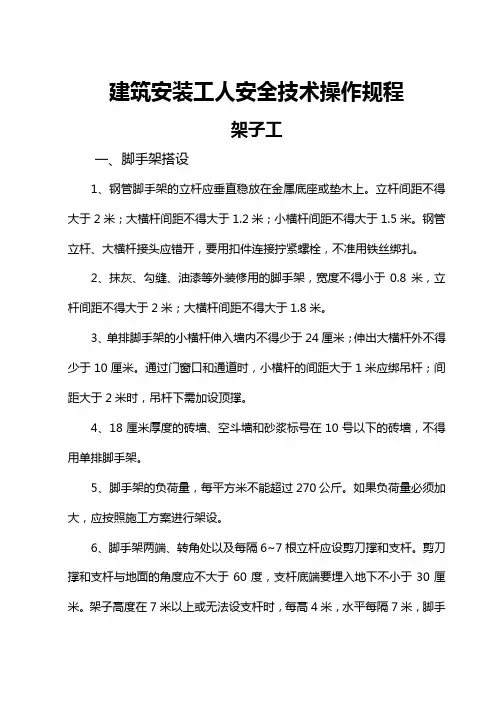

建筑安装工人安全技术操作规程架子工一、脚手架搭设1、钢管脚手架的立杆应垂直稳放在金属底座或垫木上。

立杆间距不得大于2米;大横杆间距不得大于1.2米;小横杆间距不得大于1.5米。

钢管立杆、大横杆接头应错开,要用扣件连接拧紧螺栓,不准用铁丝绑扎。

2、抹灰、勾缝、油漆等外装修用的脚手架,宽度不得小于0.8米,立杆间距不得大于2米;大横杆间距不得大于1.8米。

3、单排脚手架的小横杆伸入墙内不得少于24厘米;伸出大横杆外不得少于10厘米。

通过门窗口和通道时,小横杆的间距大于1米应绑吊杆;间距大于2米时,吊杆下需加设顶撑。

4、18厘米厚度的砖墙、空斗墙和砂浆标号在10号以下的砖墙,不得用单排脚手架。

5、脚手架的负荷量,每平方米不能超过270公斤。

如果负荷量必须加大,应按照施工方案进行架设。

6、脚手架两端、转角处以及每隔6~7根立杆应设剪刀撑和支杆。

剪刀撑和支杆与地面的角度应不大于60度,支杆底端要埋入地下不小于30厘米。

架子高度在7米以上或无法设支杆时,每高4米,水平每隔7米,脚手架必须同建筑物连接牢固。

7、架子的铺设宽度不得小于1.2米。

脚手板须满铺,离墙面不得大于20厘米,不得有空隙和探头板。

脚手板搭接时不得小于20厘米;对头接时应架设双排小横杆,间距不大于20厘米。

在架子拐弯处脚手板应交叉搭接。

垫平脚手板应用木块,并且要钉牢,不得用砖垫。

8、翻脚手板应两人由里往外按顺序进行,在铺第一块或翻到最外一块脚手板时,必须挂牢安全带。

9、上料斜道的铺设宽度不得小于1.5米,坡度不得大于一比三,防滑条的间距不得大于30厘米。

10、脚手架的外侧、斜道和平台,要绑1.2米高的防护栏杆和钉18厘米高的挡脚板或防护立网。

在门窗洞口搭设挑架(外伸脚手架),斜杆与墙面一般不大于30度,并应支承在窗台板、窗檐、线脚等地方。

墙内大横杆两端都必须伸过门窗洞两侧不少于25厘米。

挑架所有受力点都要绑双扣,同时要绑防护栏杆。

11、砌筑里脚手架铺设宽度不能小于1.2米,高度应保持低于外墙20厘米。

[80]建工劳字第24号《建筑安装工人安全技术操作规程》

[80]建工劳字第24号《建筑安装工人安全技术操作规程》

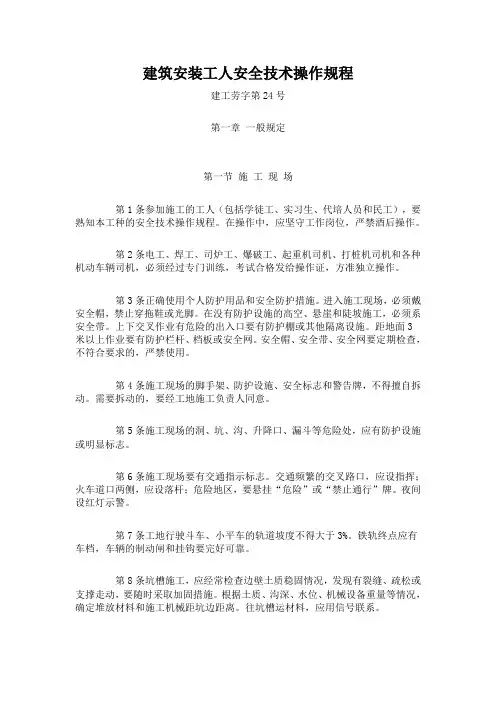

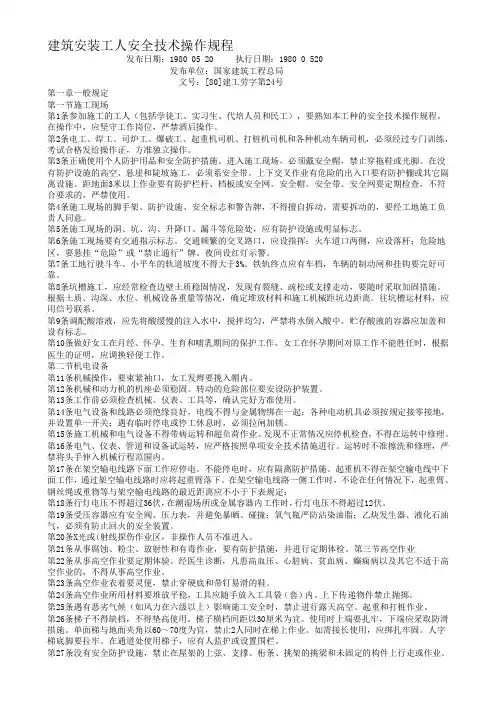

建筑安装工人安全技术操作规程发布日期:1980 05 20 执行日期:1980 0 520发布单位:国家建筑工程总局文号:[80]建工劳字第24号第一章一般规定第一节施工现场第1条参加施工的工人(包括学徒工、实习生、代培人员和民工),要熟知本工种的安全技术操作规程。

在操作中,应坚守工作岗位,严禁酒后操作。

第2条电工、焊工、司炉工、爆破工、起重机司机、打桩机司机和各种机动车辆司机,必须经过专门训练,考试合格发给操作证,方准独立操作。

第3条正确使用个人防护用品和安全防护措施。

进入施工现场,必须戴安全帽,禁止穿拖鞋或光脚。

在没有防护设施的高空、悬崖和陡坡施工,必须系安全带。

上下交叉作业有危险的出入口要有防护棚或其它隔离设施。

距地面3米以上作业要有防护栏杆、档板或安全网。

安全帽、安全带、安全网要定期检查,不符合要求的,严禁使用。

第4条施工现场的脚手架、防护设施、安全标志和警告牌,不得擅自拆动。

需要拆动的,要经工地施工负责人同意。

第5条施工现场的洞、坑、沟、升降口、漏斗等危险处,应有防护设施或明显标志。

第6条施工现场要有交通指示标志。

交通频繁的交叉路口,应设指挥;火车道口两侧,应设落杆;危险地区,要悬挂“危险”或“禁止通行”牌。

夜间设红灯示警。

第7条工地行驶斗车、小平车的轨道坡度不得大于3%。

铁轨终点应有车档,车辆的制动闸和挂钩要完好可靠。

第8条坑槽施工,应经常检查边壁土质稳固情况,发现有裂缝、疏松或支撑走动,要随时采取加固措施。

根据土质、沟深、水位、机械设备重量等情况,确定堆放材料和施工机械距坑边距离。

往坑槽运材料,应用信号联系。

第9条调配酸溶液,应先将酸缓慢的注入水中,搅拌均匀,严禁将水倒入酸中。

贮存酸液的容器应加盖和设有标志。

第10条做好女工在月经、怀孕、生育和哺乳期间的保护工作。

女工在怀孕期间对原工作不能胜任时,根据医生的证明,应调换轻便工作。

第二节机电设备第11条机械操作,要束紧袖口,女工发辫要挽入帽内。

建筑安装工人安全技术操作规程

建筑安装工人安全技术操作规程

建筑安装工人安全技术操作规程建筑安装工人安全技术操作规程随着建筑工程的发展和进步,建筑安装工人的数量和重要性也逐渐增加。

然而,建筑安装工作是一个高风险的行业,因此需要严格的安全技术操作规程来保障工人的安全。

一、工作前的准备1. 确认建筑安装工作的性质及其中存在的风险安装工人应当了解所要进行的工作的性质及其中的风险,并根据该风险评估制定相应的安全措施。

2. 确认工作地点的安全状态安装工人应当在工作前进行建筑安装工地的安全检查,确保工作地点的安全状态,如检查所要使用的道路、电缆、管道等是否妥善保护、可靠、完整。

3. 确认工具和设备的安全状态安装工人应当检查所使用的工具和设备的安全状态,如检查工具和设备是否完整、有无损坏、有无松动、使用是否方便等。

二、工作期间的安全操作1. 操作前的安全检查在进行具体的建筑安装工作前,安装工人应当进行安全检查,确认使用的设备和工具是否符合安全标准,其操作是否便捷、稳定,并根据工程类型制定相应的工作方案。

2. 安全用具的使用安装工人应当正确使用所需的安全用具,如安全带、安全帽、防护鞋、护目镜等,避免不必要的伤害。

3. 建设现场的安全标示牌安装工人应当在建设现场设置明显的安全标示牌,标明区域划分、注意事项、禁止行为等内容,提醒工人注意安全事项并培养工人的安全意识。

4. 严格遵守操作规程安装工人应当严格遵守操作规程,如在悬空高空作业中应当使用安全带等安全措施,严禁超出架、杆等限制范围和开展危险操作。

5. 经验总结和意见交流安装工人应当认真总结每日的工作经验和意见,及时修改工作方案,提出改进意见,改进技术和方法,并将经验和意见交流给其他安装工人。

三、工作后的清理与收尾1. 工作后的清理安装工人在完成工作后应当认真清理现场垃圾,防止绊倒和其他危险情况的发生,保持工程现场的清洁和整洁状态。

2. 工作后的移除设备和工具安装工人在完成工作后应当及时将使用过的工具和设备进行归还和清理,确保安全、整齐。

建筑安装工人安全技术操作规程

建筑安装工人安全技术操作规程

建筑安装工人安全技术操作规程建工劳字第24号第一章一般规定第一节施工现场第1条参加施工的工人(包括学徒工、实习生、代培人员和民工),要熟知本工种的安全技术操作规程。

在操作中,应坚守工作岗位,严禁酒后操作。

第2条电工、焊工、司炉工、爆破工、起重机司机、打桩机司机和各种机动车辆司机,必须经过专门训练,考试合格发给操作证,方准独立操作。

第3条正确使用个人防护用品和安全防护措施。

进入施工现场,必须戴安全帽,禁止穿拖鞋或光脚。

在没有防护设施的高空、悬崖和陡坡施工,必须系安全带。

上下交叉作业有危险的出入口要有防护棚或其他隔离设施。

距地面3米以上作业要有防护栏杆、档板或安全网。

安全帽、安全带、安全网要定期检查,不符合要求的,严禁使用。

第4条施工现场的脚手架、防护设施、安全标志和警告牌,不得擅自拆动。

需要拆动的,要经工地施工负责人同意。

第5条施工现场的洞、坑、沟、升降口、漏斗等危险处,应有防护设施或明显标志。

第6条施工现场要有交通指示标志。

交通频繁的交叉路口,应设指挥;火车道口两侧,应设落杆;危险地区,要悬挂“危险”或“禁止通行”牌。

夜间设红灯示警。

第7条工地行驶斗车、小平车的轨道坡度不得大于3%。

铁轨终点应有车档,车辆的制动闸和挂钩要完好可靠。

第8条坑槽施工,应经常检查边壁土质稳固情况,发现有裂缝、疏松或支撑走动,要随时采取加固措施。

根据土质、沟深、水位、机械设备重量等情况,确定堆放材料和施工机械距坑边距离。

往坑槽运材料,应用信号联系。

第9条调配酸溶液,应先将酸缓慢的注入水中,搅拌均匀,严禁将水倒入酸中。

贮存酸液的容器应加盖和设有标志。

第10条做好女工在月经、怀孕生育和哺乳期间的保护工作。

女工在怀孕期间对原工作不能胜任时,根据医生的证明,应调换轻便工作。

第二节机电设备第11条机械操作、要束紧袖口,女工发辫要挽入帽内。

第12条机械和动力机的机座必须稳固。

转动的危险部位要安设防护装置。

第13条工作前必须检查机械、仪表、工具等,确认完好方准使用。

(建筑工程安全)建筑安装工人安全技术操作规程

(建筑工程安全)建筑安装工人安全技术操作规程

(建筑工程安全)建筑安装工人安全技术操作规程建筑安装工人安全技术操作规程建工劳字[80]第24号第一章一般规定第一节施工现场第1条参加施工的工人(包括学徒工、实习生、代培人员和民工),要熟知本工种的安全技术操作规程。

在操作中,应坚守工作岗位,严禁酒后操作。

第2条电工、焊工、司炉工、爆破工、起重机司机、打桩机司机和各种机动车辆司机,必须经过专门训练,考试合格发给操作证,方准独立操作。

第3条正确使用个人防护用品和安全防护措施。

进入施工现场,必须戴安全帽,禁止穿拖鞋或光脚。

在没有防护设施的高空、悬崖和陡坡施工,必须系安全带。

上下交叉作业有危险的出入口要有防护棚或其它隔离设施。

距地面3米以上作业要有防护栏杆、档板或安全网。

安全帽、安全带、安全网要定期检查,不符合要求的,严禁使用。

第4条施工现场的脚手架、防护设施、安全标志和警告牌,不得擅自拆动。

需要拆动的,要经工地施工负责人同意。

第5条施工现场的洞、坑、沟、升降口、漏斗等危险处,应有防护设施或明显标志。

第6条施工现场要有交通指示标志。

交通频繁的交叉路口,应设指挥;火车道口两侧,应设落杆;危险地区,要悬挂“危险”或“禁止通行”牌。

夜间设红灯示警。

第7条工地行驶斗车、小平车的轨道坡度不得大于3%。

铁轨终点应有车档,车辆的制动闸和挂钩要完好可靠。

第8条坑槽施工,应经常检查边壁土质稳固情况,发现有裂缝、疏松或支撑走动,要随时采取加固措施。

根据土质、沟深、水位、机械设备重量等情况,确定堆放材料和施工机械距坑边距离。

往坑槽运材料,应用信号联系。

第9条调配酸溶液,应先将酸缓慢的注入水中,搅拌均匀,严禁将水倒入酸中。

贮存酸液的容器应加盖和设有标志。

第10条做好女工在月经、怀孕、生育和哺乳期间的保护工作。

女工在怀孕期间对原工作不能胜任时,根据医生的证明,应调换轻便工作。

第二节机电设备第11条机械操作,要束紧袖口,女工发辫要挽入帽内。

第12条机械和动力机的机座必须稳固。

转动的危险部位要安设防护装置。

建筑安装工人安全技术操作规程一般规定

建筑安装工人安全技术操作规程一般规定

建筑安装工人安全技术操作规程一般规定前言建筑安装工作是指在建筑物内进行管道、电缆、设备以及通风、空调、消防等系统的安装施工工作。

这类工作需要安装工人具备安全意识和技能,把施工安全置于首位。

安全技术操作规程是安装工作中非常重要的文档,旨在规范建筑现场施工,保障施工人员及施工过程中的安全。

一般规定1. 施工前准备工作1.了解施工现场情况施工前应到工作现场进行考察,掌握现场环境、特殊条件和要求,评估施工安全风险。

2.检查设备、工具和材料在开始施工前,安装工人应检查设备、工具和材料,确保它们的安全状况。

有损坏或不符合施工要求时应修理或更换。

3.制定施工方案和安全措施施工前应根据现场情况制定相应工艺方案,解决施工过程中可能出现的情况。

施工中应使用符合省、市、区、县的安全标准的设备和工具,同时落实好常规安全措施,如穿好工作服、戴好安全帽、戴好安全带等。

2. 吊装作业吊装操作是建筑安装工程中非常危险的环节,操作人员应具备高度的安全知识和技能。

在吊装作业中,应注意以下规定:1.勾挂物体不得超过起重机设备的限制2.在吊装过程中,应有专人看护。

3.摆放好物品后,应第一时间松紧吊索减轻无作用励力。

3. 电气安装安装前必须对电压、电流、功率、电缆、接头等方面进行计算,选用合适的电缆规格。

安装人员应熟悉电缆敷设及焊接后的绝缘巡视,确保施工质量符合检查标准。

4. 防护措施在建筑安装工程中,安装人员必须为安装区域划定边界、标识明显的警示标志和安全区域。

施工期间应配备降温、隔音、通风、防护用品等相应设备,确保施工人员的生命安全。

5. 建筑物的污染、扬尘控制建筑安装工程中必须保持卫生洁净状态,保证施工区域的环境及周边区域不受污染,保护周边居民的生命财产安全,减少施工对周边环境的影响。

总结建筑安装工人安全技术操作规程是建筑安装工作中不可或缺的一部分。

如果操作不当,不仅可能会损坏建筑物,还可能会给人员带来伤害。

应该充分认识到建筑安装工程在施工过程中的重要性和安全性,并严格执行相应的规程。

建筑安装工人安全技术操作规程一般规定

建筑安装工人安全技术操作规程一般规定

建筑安装工人安全技术操作规程一般规定第一章总则第一条目的和范围为确保建筑安装工程的顺利进行,保障工人的生命安全和身体健康,制定本规程。

本规程适用于所有参与建筑安装工程的工人。

第二条基本原则安全第一,预防为主。

遵守国家有关安全生产的法律、法规和标准。

严格执行安全操作规程,不得违章作业。

第二章安全教育与培训第三条安全教育新工人上岗前必须接受安全教育。

定期对工人进行安全知识更新培训。

第四条安全培训培训内容包括但不限于安全操作规程、事故应急处理等。

培训后应进行考核,合格后方可上岗。

第三章个人防护装备第五条个人防护工人必须正确佩戴安全帽、安全带、防护眼镜等个人防护装备。

特殊工种应配备相应的专业防护装备。

第六条装备维护定期检查个人防护装备的完好性。

发现损坏或失效的装备应立即更换。

第四章施工现场安全第七条施工现场管理施工现场应设置明显的安全警示标志。

施工现场应保持整洁,及时清理杂物。

第八条施工用电安全严格遵守用电安全规定,不得私拉乱接电线。

使用合格的电器设备,定期检查电线和电器。

第九条高空作业安全高空作业必须使用安全带,并确保安全带固定牢固。

高空作业区域应设置安全网。

第五章机械操作安全第十条机械操作规程操作机械前应检查机械的完好性。

操作机械时应遵守操作规程,不得违章操作。

第十一条机械维护保养定期对机械进行维护保养。

发现机械故障应立即停机检修。

第六章事故应急处理第十二条应急预案制定详细的事故应急预案。

定期组织应急演练。

第十三条事故报告发生事故应立即报告。

保护事故现场,配合事故调查。

第七章监督检查第十四条安全检查定期进行安全检查。

发现安全隐患应立即整改。

第十五条违规处理对违反安全操作规程的行为进行处罚。

对造成事故的责任人进行追责。

第八章附则第十六条规程修订本规程根据实际情况定期进行修订。

第十七条规程解释本规程由安全生产管理部门负责解释。

第十八条生效时间本规程自发布之日起生效。

安装工安全技术操作规程正式版

安装工安全技术操作规程正式版

安装工安全技术操作规程正式版第一章总则第一条为规范安装工安全技术操作,保障工人生命财产安全,提高工程质量,制定本规程。

第二条本规程适用于各类安装工程项目的安装工,包括机电设备安装、建筑材料安装、管道安装等。

第三条安装工应严格按照本规程的要求进行操作,确保施工过程中的安全和质量。

第四条安装工负责人应对本规程进行宣传,并组织安装工进行相关培训,确保所有安装工掌握本规程的内容。

第二章安全防护第五条安装工必须佩戴个人防护用具,包括安全帽、安全鞋、工作服等。

第六条在高空作业时,安装工必须使用安全绳、安全带等安全设备,并应接受相关培训。

第七条安装工应定期检查和维护使用的工具和设备,确保其完好无损,安全可靠。

第八条当安装工作条件复杂或存在风险时,安装工应根据实际情况制定详细的作业方案,并提交相关管理人员审核。

第三章安全操作第九条安装工应根据施工图纸和技术要求,切实履行操作职责。

第十条安装工应按照正确的方法和顺序进行操作,严禁违规操作和翻修乱动。

第十一条安装工应合理安排施工进度,确保施工质量和安全。

第十二条安装工应熟悉和掌握相关机械和设备的操作要点,并及时了解和掌握最新的操作技术。

第四章事故应急处理第十三条安装工在发现施工现场存在危险或安全隐患时,应立即向相关管理人员报告,并采取相应的紧急措施。

第十四条对于发生的事故,安装工应按照事故处理方案进行应急处理,确保伤员及时得到救治和送往医院。

第十五条安装工在发生事故后,必须停止施工并报告相关管理人员,以便进行事故调查和处理。

第十六条安装工在事故调查中,应如实提供事故发生时的情况和发现的问题,并积极配合调查工作。

第五章奖惩制度第十七条对于严重违反本规程的安装工,将按照规定进行相应的处罚,包括记过、降职甚至开除。

第十八条对于依照本规程操作规范的安装工,可以给予相应的奖励和表扬,并予以适当的奖金。

第十九条对于多次违反本规程的安装工,应进行再培训,并加强日常监督,直至其掌握规程并能正确操作。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

建筑安装工人安全技术操作规程目录一、安装钳工安全技术操作规程二、安装电工安全技术操作规程三、铆工安全技术操作规程四、风、电焊工安全技术操作规程五、无损探伤工安全技术操作规程六、起重工安全技术操作规程七、起重机司机安全技术操作规程八、动力机械操作工安全技术操作规程建筑安装工人安全技术操作规程一、安装钳工安全技术操作规程1、使用锉刀、刮刀、錾子、扁铲等工具,不可用力过猛。

錾子、扁铲有卷边或裂纹,不得使用,顶部有油污要及时清除。

2、使用手锤、大锤,不准戴手套。

锤柄、锤头上不得有油污,打大锤时,甩转方向不得有人。

3、使用钢据,工作要夹牢,用力要均匀。

工件将锯断时,要用手或支架托住。

4、使用活扳手,扳口尺寸应与螺帽尺寸相符,不应在手柄上加套管。

高空上操作应使用死扳手,如用活扳手时,要用绳子拴牢,人要系好安全带。

5、使用台虎钳,钳把不得用套管加力或用手锤敲打,所夹工件不得超过钳口最大行程的三分之二。

6、在同一工作台两边凿、铲物件,中间应设防护网。

单面工作台,要一面靠墙。

7、检查设备内部,要用安全行灯或手电筒,禁用明火。

对头重脚轻,容易倾倒的设备,一定要垫实撑牢。

8、拆卸设备部件,应放置稳固。

装配时,严禁用手插入连接面或探摸螺孔。

取放垫铁时,手指应放在垫铁的两侧。

9、在倒链吊起的部件下检修、组装时,应将链子打结保险,并必须用道木或支架等垫稳。

10、设备清洗、脱脂的场地,要通风良好,严禁烟火。

清洁零件应用煤油。

用过的棉纱、布头、油纸等应收集在金属容器内。

11、设备试运转,应严格按照单项安全技术措施进行。

运转时,不准擦洗和修理,并严禁将头、手伸入机械行程范围内。

12、工作环境应干燥整洁,不得堵塞通道。

多人操作的工作台,中间应设防护网,对面方向操作时应错开。

13、清洗用油、润滑油脂及废油脂,必须指定地点存放。

废油、、14废棉纱不准随地乱丢。

扁铲、冲子等尾部不准淬火,出现卷边裂纹时应及时处理,剔铲工件时应防止铁、15屑飞溅伤人;活动扳手不准反向使用;打大锤时不准戴手套,在大锤甩转方向上不准.有人。

16、用台钳夹工件,应夹紧夹牢,所夹工件不得超过钳口最大行程的三分之二。

机械解体,要用支架,架稳垫实,有回转机构者要卡死。

17、修理机械,应选择平坦坚实地点停放,支撑牢固和楔紧;使用千斤顶时,必须用18、支架垫稳。

19、不准在发动着的车辆下面操作。

架空试车,不准在车辆下面工作或检查,不准在车辆前方站立。

20、检修有毒、易燃、易爆物的容器或设备时,应先严格清洁,经检查合格,并打开、21空气通道,方可操作。

在容器内操作,必须通风良好,外面应有人监护。

22、检修中的机械,应有“正在修理,禁止开动”的标志示警,非检修人员,一律不准发动或转动。

检修中,不准将手伸进齿轮箱或用手指找正对孔。

23、试车时应随时注意各种仪表、声响等,发现不正常情况,应立即停车。

24、使用盐溶炉必须遵守下列规定:a、工具、夹具、工件等入炉必须预热焙干,严禁有水分的物质进入炉内,炉口要加盖。

b、加盐时必须预热焙干,少量逐步加入。

盐炉内熔盐不得超过容积的3/4、,体积较大的工件入炉时应切断电源,防止工件与c电极相碰。

d、翻修或长期使用的盐炉,必须烘干后,才能使用。

e、盐炉要经常保持通风装置良好,不准把头伸进排气罩内。

f、溶解硝盐(KNO,NaNO)加热温度不准超过550℃,以免引起爆炸和燃烧。

硝33盐着火必须用干砂覆盖,禁止用水或泡沫灭火器灭火。

g、硝盐不准与有机物及其他盐类混装。

h、严禁人体直接接触氰化物和氰化处理过的零件,凡氰化处理所有工夹具及零件等须用硫酸亚铁进行除毒。

24、操作电炉时,开关炉门和装卸工件必须切断电源,发现漏电应停止使用。

禁止将湿工件送入炉内加热,炉内的氧化铁要经常清理,以防护丝短路。

25、油炉必须有密封盖,当油炉着火时应立即紧闭炉盖。

米处,要有盖子,工作完毕后应将盖子盖好,淬火油2~1淬火油槽应放在离炉、26.温一般不超过80℃(等温淬火除外)。

27、氮化和气体渗碳应遵守下列规定:a、认真检查氮化炉和气体渗碳炉及管道等处的密封,严禁漏气。

严防氮化时氨分解的氢自燃,要将炉内废气妥善引出,如发现氮化包内压力突然b、增高,立即切断电源,将氮化包吊出,尽量加大氨压及流量,把包内危险气体排出。

c、气体渗碳过程中应将炉内可燃气体引出。

氮化包在处理6~8d、次后应进行退氮一次,氮化包和渗碳包应经常检查外部氮化及漏气情况。

28、工作场所禁止喝水饮食。

剧毒品要有专人负责领用保管和处理。

高频炉运行前必须进行预热。

送入高压前必须将移相器调至零点,输入电压不许29、超过1.35万伏。

30、加热前要调整偶合线圈,阳极电流、槽路电流不得超过规范的要求。

高频发生器必须设置金属屏蔽。

严禁将设备开口铁器部分连成闭合线路。

31、高频电炉严禁空载运转。

淬火工作禁止接触感应圈。

、3228、工作完毕,应切断电源。

29、贮气罐、氧气瓶和乙炔罐三者不应同放一处,如因场地狭小可采取档板隔离。

30、作业时,应听众持枪者指挥,禁止喷枪头对人。

31、喷镀面粗化处理和使用电加热喷镀时,必须戴绝缘手套,并遵守安全用电规定。

32、喷镀曲轴必须配置平衡铁,转速要慢。

二、安装电工安全技术操作规程1、所有绝缘、检验工具,应妥善保管,严禁他用,并应定期检查、校验。

现场施工用高低压设备及线路,应按照施工设计及有关电气安全技术规程安装和、2架设。

3、线路上禁止带负荷接电或断电,并禁止带电操作。

熔化焊锡,锡块、工具要干燥,防止瀑溅。

、4喷灯不得漏气、漏油及堵塞,不得在易燃、易爆场所点及使用。

工作完毕,灭火5、放气。

6、配制环氧树脂及沥青电缆胶时,操作地点应通风良好,并须戴好防护用品。

不得使用锡焊容器盛装热电缆胶。

高空浇注时,下方不得有人。

、7.8、有人触电,立即切断电源,进行急救;电气着火,应立即将有关电源切断,使用泡沫灭火器或干砂灭火。

9、安装高压油开关、自动空气开关等有返回弹簧的开关设备时,应将开关置于断开位置。

10、多台配电箱(盘)并列安装时,手指不得放在两盘的接合处,也不得触摸连接螺孔。

11、剔槽打眼时,锤头不得松动,铲子应无卷边、裂纹,戴好防护眼镜。

楼板、砖墙打透眼时,板下、墙后不得有人靠近。

12、人力弯管器弯管,应选好场地,防止滑倒和坠落,操作时面部要避开。

13、管子煨弯砂子必须烘干,装砂架子搭设牢固,并设栏杆。

用机械敲打时,下面不得站人,人工敲打上下要错开。

管子加热时,管口前不得有人。

14、管子穿带线时,不得对管口呼唤、吹气,防止带线弹力勾眼。

穿导线时,应互相配合防止挤手。

15、安装照明线路不准直接在板条天棚或隔音板上通行及堆放材料。

必须通行时,应在大楞上铺设脚手板。

16、电杆用小车搬运,应捆绑卡牢。

人抬时,动作一致,电杆不得离地过高。

17、人工立杆,所用叉木应坚固完好,操作时,互相配合,用力均衡。

机械立杆,两侧应设溜绳。

立杆时坑内不得有人,基坑夯实后,方准拆去叉木或拖拉绳。

18、登杆前,杆根应夯实牢固。

旧木杆根单侧腐朽深度超过杆根直径八分之一以上时,应经加固后,方能登杆。

19、登杆操作脚扣应与杆径相适应。

使用脚踏板,钩子应向上。

安全带应拴于安全可靠处,扣环扣牢,不准拴于瓷瓶或横担上。

工具、材料应用绳索传递,禁止上下抛扔。

20、杆上紧线应侧向操作,并将夹紧栓拧紧。

紧有角度的导线,应在外侧作业。

调整拉线时,杆上不得有人。

21、紧线用的铁丝或钢丝绳,应能承受全部拉力,与导线的连接,必须牢固。

紧线时,导线下方不得有人。

单方向紧线时,反方向应设置临时拉线。

22、架线时在线路的每2~3公里处,应接地一次,送电前必须拆除,如遇雷雨,停止工作。

电缆盘上的电缆端头,应绑扎牢固。

放线架、千斤顶应设置平稳,线盘应缓慢转、23.动,防止脱杠或倾倒。

电缆敷设至拐弯处,应站在外侧操作。

木盘上钉子应拔掉或打弯。

24、进行耐压试验装置的金属外壳须接地。

被试设备或电缆两端,如不在同一地点,另一端应有人看守或加锁。

并对仪表、接线等检查无误,人员撤离后,方可升压。

25、电气设备或材料作非冲击性试验,升压或降压,均应缓慢进行。

因故暂停或试压结束,应先切断电源,安全放电,并将升压设备高压侧短路接地。

26、电力传动装置系统及高低压各型开关调试时,应将有关的开关手柄取下或锁上,悬挂标志牌,防止误合闸。

27、用摇表测定绝缘电阻,应防止有人触及正在测定中的线路或设备。

测定容性或感性设备、材料后,必须放电。

雷电时禁止测定线路绝缘。

28、电流互感器禁止开路,电压互感器禁止短路和以升压方式运行。

电气材料或设备需放电时,应穿戴绝缘防护用品,用绝缘棒安全放电。

29、现场变配电高压设备,不论带电与否,单人值班不准超越遮栏和从事修理工作。

30 、在高压带电区域内部分停电工作时,人体与带电部分,应保持安全距离,并需有31、人监护。

32、变配电室内、外高压部分及线路,停电工作时:a、切断有关电源,操作手柄应上锁或挂标志牌。

b、验电时应戴绝缘手套,按电压等级使用验电器,在设备两侧各相或线路各相分别验电。

c、验明设备或线路确认无电后,即将检修设备或线路做短路接地。

装设接地线,应由二人进行,先接接地端,后接导体端,拆除时顺序相反。

拆、、d接时均应穿戴绝缘防护用品。

e、接地线应使用截面不小于25平方毫米的多股软裸铜线和专用线夹。

严禁用缠绕的方法,进行接地和短路。

f、设备或线路检修完毕,应全面检查无误后方可拆除临时短路接地线。

用绝缘棒或传动机构拉、合高压开关,应戴绝缘手套。

雨天室外操作时,除穿戴、33绝缘防护用品以外,绝缘棒应有防护雨罩,并有人监护。

严禁带负荷拉、合开关。

34、电气设备的金属外壳,必须接地或接零。

同一设备可做接地和接零。

同一供电网不允许有的接地有的接零。

.35、电气设备所用保险丝(片)的额定电流应与其负荷容量相适应。

禁止用其他金属线代替保险丝(片)。

36、施工现场夜间临时照明电线及灯具,高度应不低于2.5米。

易燃、易爆场所,应用防爆灯具。

37、照明开关、灯口及插座等,应正确接入火线及零线。

三、铆工安全技术操作规程1、构件摆放及拼装,必须卡牢,移动、翻身时撬杠支点要垫稳,滚动或滑动时前方不可站人。

2、组装大型构件,连接螺栓必须坚固,点焊部位必须焊牢。

圆筒形工作,应固定垫好。

3、滚动台两侧滚轮应保持水平,拼装体中心垂线与滚轮中心夹角不得小于35度,工作转动线速度,不得超过3米/分。

4、在滚动台(转胎)上拼装容器(塔、罐),采用卷扬机牵引,钢丝绳必须沿容器表面由底部引出,并在相反方向设置保险牵引绳,防止容器脱落。

5、大锤的木把应材质坚实,安装牢固。

锤头必须平整,无缺棱、裂纹、卷边等缺陷。

打锤严禁戴手套,二人以上同时打锤不得对站,掌平锤头部要避开,要用工具指6、示打锤。

7、风铲风管接头、阀门等应完好,铲头有裂纹禁止使用,操作中及时清理毛刺。
