地下室防水卷材施工作业指导书
防水工程作业指导书

防水工程作业指导书一、地下防水工程:(一)防水混凝土施工1、作业条件:1.1钢筋、模板上道工序完成。
办理隐检、预检手续,注意检查固定模板的铁丝、螺栓是否穿过混凝土墙,如必须穿过时,应采取止水措施。
特殊是管道或者预埋件穿过处是否已做好防水处理。
木模板提前浇水湿润,并将落在模板内的杂物清理干净。
1.2根据施工方案,做好技术交底。
1.3材料需经检验,由试验室试配提出混凝土配合比,试配的抗菌素渗等级应按设计要求提高0.2Mpa。
1.4如地下水位高,地下防水工程施工期间继续做好降水,排水。
2.工艺流程:作业准备砼搅拌运输砼浇筑养护2.1现场拌制的砼坍落度控制6-8cm,泵送砼坍落度控制在14-16 cm。
砼应连续浇筑,宜不留施工缝。
2.2在施工缝上浇筑砼前,应将砼表面凿毛,清除佘物,冲净并湿润,再铺一层2-3 cm厚的水泥砂浆或者同一配合比的减石子砼,浇筑第步具高度为40cm,以后每步浇筑50-60cm,严格按施工方案规定的顺序浇筑。
砼由高处自由下落不应大于2m,如高度超过3m,要用串桶或者溜槽下落。
2.3应用机械振捣,以保证砼密实,振捣时间普通10s为宜,不应漏振或者过振,振捣延续时应使砼表浮浆,无气泡,不下沉为止。
铺灰和振捣应选择位置开始,防止模板走动。
结构断面较好钢筋?的部位严格按分层浇筑,分层振捣的要求操作。
浇筑到最上层表面,必须用木抹找平,使表面密实平整。
2.4养护常温(20-25℃)浇筑后6-10h ?盖浇水养护,要保持混凝土表面湿润,养护不少于14d。
2.5冬期施工,水和砂应根据冬施方案规定加热,应保证试模温度不低于5℃,采用综合蓄热法保温养护,冬期施工掺入的防冻剂应选用经认证的产品。
拆模时混凝土表面温度与环境温度差不大于15℃。
(二)水泥砂浆防水施工1、工艺流程:墙地面基层处理刷水泥素浆抹低层砂浆刷水泥素浆抹面层砂浆刷水泥砂浆养护2、基层处理:2.1砼墙面如有蜂窝及松散的砼,要剔掉,用水冲刷干净,然后用1:3水泥砂浆抹平或者用1:2干硬性水泥砂浆实。
地下室外墙防水卷材施工作业指导书

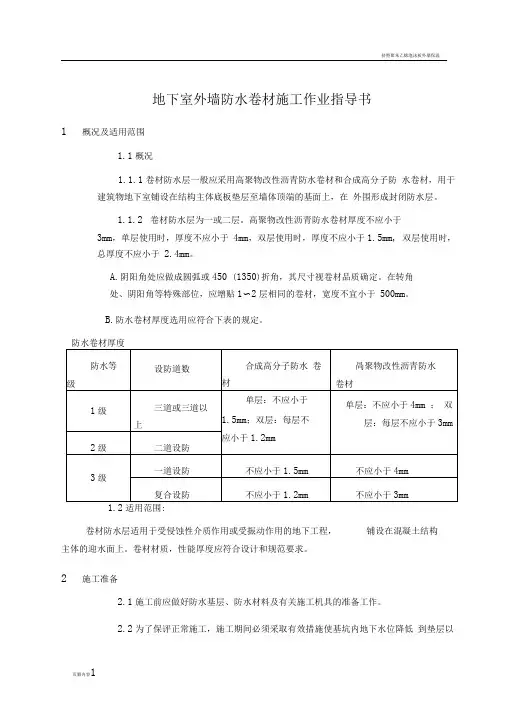

地下室外墙防水卷材施工作业指导书1 概况及适用范围1.1概况1.1.1卷材防水层一般应采用高聚物改性沥青防水卷材和合成高分子防水卷材,用于建筑物地下室铺设在结构主体底板垫层至墙体顶端的基面上,在外围形成封闭防水层。
1.1.2卷材防水层为一或二层。
高聚物改性沥青防水卷材厚度不应小于3mm,单层使用时,厚度不应小于4mm,双层使用时,厚度不应小于1.5mm, 双层使用时,总厚度不应小于2.4mm。
A.阴阳角处应做成圆弧或450 (1350)折角,其尺寸视卷材品质确定。
在转角处、阴阳角等特殊部位,应增贴1〜2层相同的卷材,宽度不宜小于500mm。
B.防水卷材厚度选用应符合下表的规定。
1.2适用范围:卷材防水层适用于受侵蚀性介质作用或受振动作用的地下工程,铺设在混凝土结构主体的迎水面上。
卷材材质,性能厚度应符合设计和规范要求。
2施工准备2.1施工前应做好防水基层、防水材料及有关施工机具的准备工作。
2.2为了保评正常施工,施工期间必须采取有效措施使基坑内地下水位降低到垫层以下不少于300mm处,基坑内不允许有积水。
2.3地下室外墙找平层施工前的基层处理。
2.3.1基层面上的泥土浮浆必须铲除,冲洗干净,对高凸处的混凝土凿去修平。
2.3.2所有穿墙管件、卫生设备等必须安装牢固,接缝严密收头圆滑,不得有任何松动现象。
2.3.3对突出墙面的螺栓必须割掉,凿除木垫决,割进墙面20mm,对割除的螺拴端头用1: 2水泥防水砂装修平。
2.3.4 隔衣浇水润湿。
2.4找平层走工前应先刷界面剂,界面剂的配合比为干粉:水= 4: 1,应搅拌均匀成厚糊状(稠度为100 —120mm),用铁板均匀涂抹在基层面,厚度约2mm 左右,过10-20分钟稍干后(视气温而弄)立即进行水泥砂浆找平层施工。
找平层厚度大于10mm 叶应分两次粉刷,阴阳角应做成圆弧形或钝角。
若采用高聚物改性沥青卷材,钝角边长宜不小于50mm,若采用高分子卷材阴阳角圆弧半径不小于2cm。
地下防水工程施工作业指导书

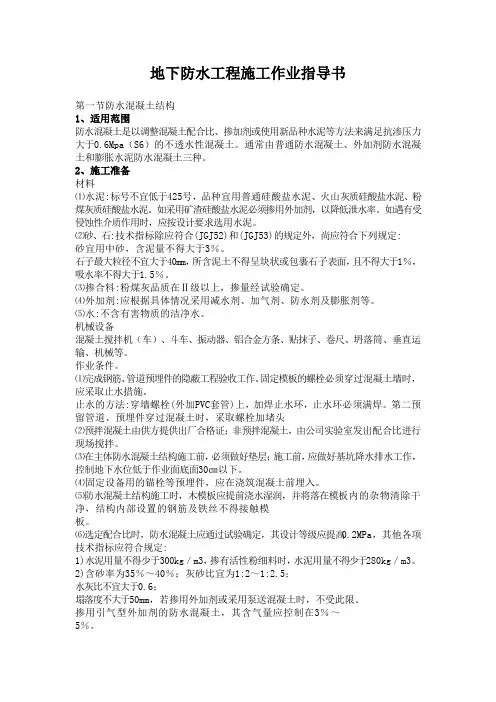

地下防水工程施工作业指导书第一节防水混凝土结构1、适用范围防水混凝土是以调整混凝土配合比、掺加剂或使用新品种水泥等方法来满足抗渗压力大于0.6Mpa(S6)的不透水性混凝土。
通常由普通防水混凝土、外加剂防水混凝土和膨胀水泥防水混凝土三种。
2、施工准备材料⑴水泥:标号不宜低于425号,品种宜用普通硅酸盐水泥、火山灰质硅酸盐水泥、粉煤灰质硅酸盐水泥。
如采用矿渣硅酸盐水泥必须掺用外加剂,以降低泄水率。
如遇有受侵蚀性介质作用时,应按设计要求选用水泥。
⑵砂、石:技术指标除应符合(JGJ52)和(JGJ53)的规定外,尚应符合下列规定:砂宜用中砂,含泥量不得大于3%。
石子最大粒径不宜大于40mm,所含泥土不得呈块状或包裹石子表面,且不得大于1%,吸水率不得大于1.5%。
⑶掺合料:粉煤灰品质在Ⅱ级以上,掺量经试验确定。
⑷外加剂:应根据具体情况采用减水剂、加气剂、防水剂及膨胀剂等。
⑸水:不含有害物质的洁净水。
机械设备混凝土搅拌机(车)、斗车、振动器、铝合金方条、贴抹子、卷尺、坍落筒、垂直运输、机械等。
作业条件。
⑴完成钢筋、管道预埋件的隐蔽工程验收工作。
固定模板的螺栓必须穿过混凝土墙时,应采取止水措施。
止水的方法:穿墙螺栓(外加PVC套管)上,加焊止水环,止水环必须满焊。
第二预留管道、预埋件穿过混凝土时,采取螺栓加堵头⑵预拌混凝土由供方提供出厂合格证;非预拌混凝土,由公司实验室发出配合比进行现场搅拌。
⑶在主体防水混凝土结构施工前,必须做好垫层;施工前,应做好基坑降水排水工作,控制地下水位低于作业面底面30㎝以下。
⑷固定设备用的锚栓等预埋件,应在浇筑混凝土前埋入。
⑸防水混凝土结构施工时,木模板应提前浇水湿润,并将落在模板内的杂物清除干净,结构内部设置的钢筋及铁丝不得接触模板。
⑹选定配合比时,防水混凝土应通过试验确定,其设计等级应提高0.2MPa,其他各项技术指标应符合规定:1)水泥用量不得少于300kg/m3,掺有活性粉细料时,水泥用量不得少于280kg/m3。
地下室防水施工作业指导书

第一节编制依据GB50108-2008《地下工程防水技术规范》GB50208—2002《地下防水工程质量验收规范》02J301《地下建筑防水构造标准图集》GB18445-2001《水泥基渗透结晶型防水材料》天津中核防水材料有限公司产品说明书JC/T894—2001《聚合物水泥防水涂料》检验报告第二节工程概况第三节材料选择依据本作业指导书是按设计确定的防水材料选用中核CN2000B进行编制,该涂料是天津中核防水材料有限公司生产的高性能水泥基渗透结晶型防水材料,该材料具有以下特点:1、是一种渗透结晶型刚性防水材料,用于建筑防渗堵漏。
2、超强的渗透能力,可向结构体内部渗透结晶并形成整体防水层;3、独特的自修复功能,可自动修复0.4mm及以下裂纹;4、3、该材料是无机材料,不老化,防水作用永久;5、4、可对混凝土补强20~30%;6、具有优良的防水与施工性能,直接在处理好的潮湿基面施工,适合南方较潮湿的环境气候。
不需找平层和保护层,施工方法简单方便,工期短,24h即可回填土、粘贴瓷砖等下道工序,综合造价低。
详见02J301《地下结构防水构造》标准图集P8-P9,P28—P29。
7、在结构相对比较复杂的落水口,各阴阳角以及各节点部位形成完整的、连续不断的防水层,杜绝渗漏隐患.8、绿色环保,无毒无味,被建设部评定为十大“2008北京奥运绿色建筑优秀科技品牌”之一(防水材料唯一获奖品牌).9、各项技术指标符合GB18445-2001国家标准,具有国家指定检测部门出具的检验报告。
10、该材料应用广泛,工程实例见天津中核防水材料有限公司产品说明书。
11、中核CN2000高效防水材料系列各项性能指标(抗渗能力、第二次抗渗能力、抗折强度、抗压强度、透水压力比、潮湿基面粘结强度)见产品说明书和检验报告。
第四节施工工艺及流程1、施工工艺:本方案地下室挡墙采用外防外涂做法,底板采用外防内涂做法.详见02J301《地下结构防水构造》标准图集P28—P29.2、工艺流程:基层表面预处理→基面混凝土验收→制浆→涂刷防水材料→局部加强处理→养护→防水层检查及改善→验收第五节施工技术要求一、基层预处理1 、新浇混凝土和砖石结构至少养护7天以上方可施工。
地下防水卷材专项作业指导书

地下防水卷材专项作业指导书渤龙湖总部经济区(生态居住三区)工程,中央商业地下室及地下车库两处均采用抗渗钢筋混凝土家卷材共同设防,底板和侧壁选用3+3厚SBS 改性沥青防水卷材,顶板选用3厚SBS改性沥青防水卷材+4厚改性沥青耐根穿刺防水卷材。
一.施工准备(一)施工人员持证上岗,保证所有施工人员都能按有关操作规程,规范及有关工艺要求施工。
防水专业作业队伍人员配置如下:(二)主要材料选择和供应1.材料性能1)SBS改性沥青防水卷材此材料采用SBS改性沥青为主要材料加工制成,是近年来深受社会推崇的一种新型防水卷材,具有高温不流淌,低温柔度好,延伸率大,不脆裂,耐疲劳,抗老化,韧性强,抗撕裂强度和耐穿刺性能好,使用寿命长,防水性能优异。
采用热熔施工法,把卷材热熔搭接,熔合为一体,形成防水层,达到防水效果。
主要技术性能指标:执行GB18242-2008标准。
可溶物含量,g/m2不小于2100;不透水性压力不小于,保持时间,不小于30min;耐热度90~105℃,受热2h,涂盖层应无滑动;拉力:纵向800N/50mm,横向800N/50mm;断裂延伸率:纵向、横向30%;低温柔度,-25℃,r = 15mm,3S,弯1800无裂纹。
2)配套材料基层处理剂:采用改性沥青涂料。
3)辅助材料主要包括:工业汽油等,用于胶粘剂清洗机具、喷灯燃料使用。
(三)设备机具配备计划投入的主要施工机具(工具)设备表二.施工工艺(一)基层清理1.基层找平层做好后,地下水位降至混凝土垫层以下30cm,找平层上应无渗水现象;基层干燥,含水率小于9%,可用面积约1m2,厚为~2.0mm 的橡胶板覆盖在基层表面上,放置2~3h,如覆盖的基层表面无水印,紧贴基层一侧的橡胶板又无凝结水印,可满足施工要求。
2.基层表面应坚实具有一定的强度,清洁干净,表面无浮土、砂粒等污物,表面应平整、光滑、无松动,要求抹平压光,对于残留的砂浆块或突起物应以铲刀削平。
地下室防水施工作业指导书

如何选择适合中学生的课外阅读书籍课外阅读对于中学生来说是很重要的,它不仅可以拓宽他们的知识面,还可以培养他们的阅读能力和思维能力。
然而,选择适合中学生的课外阅读书籍却是一项挑战。
本文将探讨如何选择适合中学生的课外阅读书籍。
1. 确定兴趣和年龄段首先,要根据中学生的兴趣和年龄段来选择适合的课外阅读书籍。
中学生的兴趣爱好多种多样,有些喜欢科幻小说,有些喜欢历史故事,有些喜欢动物题材等等。
因此,了解中学生的兴趣是十分重要的。
同时,要根据中学生的年龄段来选择适合的书籍。
对于初中生来说,可以选择一些简单易懂、内容生动有趣的书籍,如《哈利·波特》系列、《西游记》等。
对于高中生来说,可以选择一些经典文学作品,如《红楼梦》、《1984》等。
2. 具有教育性和启发性除了满足中学生的兴趣和年龄段,课外阅读书籍还应具有一定的教育性和启发性。
好的课外阅读书籍可以帮助中学生了解社会和世界,拓展他们的思维和视野。
例如,一些有关历史事件或人物的书籍可以帮助他们了解历史背景,培养他们对历史的兴趣和研究能力。
同时,一些有关科学、环境保护等方面的书籍可以引发中学生的思考和反思。
3. 适合阅读水平和挑战性选择适合中学生的课外阅读书籍还需要考虑他们的阅读水平和挑战性。
选择过于简单的书籍可能无法提供足够的挑战,而选择过于复杂的书籍可能又会让中学生望而却步。
因此,要根据中学生的阅读能力来选择适当难度的书籍。
4. 多样化的选择为了激发中学生的阅读兴趣,我们应该提供多样化的选择。
不仅仅局限于纸质图书,还可以选择电子书籍、杂志和报纸等。
另外,选择不同的题材和体裁也是重要的,既可以选择小说、传记等散文类作品,也可以选择诗歌、戏剧等诗歌类作品。
5. 碎片化阅读和经典阅读的结合在选择适合中学生的课外阅读书籍时,可以结合碎片化阅读和经典阅读。
现代学生的学习和生活节奏很快,他们可能没有足够的时间来阅读长篇大部头的经典著作。
因此,可以选择一些篇幅较短、内容精彩的文章或故事,来培养他们的阅读兴趣和习惯。
地下室防水施工作业指导书 (2)

目录一、适用范围 (1)二、施工准备 (1)三、施工条件 (1)四、操作工艺 (1)五、质量标准: (4)六、施工注意事项: (4)七、安全环保措施 (5)地下室防水施工作业指导书一. 适用范围本作业指导书适用于XX工程项目部站房防水施工。
二. 施工准备1、技术资料准备开工前由项目总工程师组织技术人员、工程管理人员、架子队学习实施性施工组织设计、设计图纸,学习关于防水施工各种规范,针对本工程的防水特点、难点部位引起足够重视。
技术人员根据方案编制具有针对性的技术交底,下发至各个相关部门,以指导现场施工。
施工前,对全体参施人员进行安全技术交底,做好施工分工准备,项目部组织进行技术、安全培训。
2、机具准备主要机具:配胶容器(开口桶)、剪刀、壁纸刀、电动搅拌机、清洁工具、水桶、胶皮刮板、滚筒、胶皮手套等。
3、材料准备本工程所需材料,先考察周边有实力的防水厂家、后定点,并经确认后,订购,严格进场材料抽检复试制度,把好原材料质量关,杜绝伪劣材料进场。
三. 施工条件1、防水施工基面要坚实平整,光洁,不能有酥松、起砂、裂缝、翘起和尖凸、坑洼、空鼓等现象。
铺防水卷材时,基层表面无明水、无渗漏。
2、必须将突出基层表面的异物、砂浆疙瘩等铲除,并将尘土杂物清除干净,用高压空气进行清理。
阴阳角、管道根部等处更应仔细清理,若有油污、铁锈等,应以砂纸、钢丝刷等予以清除干净。
四. 操作工艺验收基层---清扫、修整找平层---配置水泥胶粘剂---施工复杂部位---施工防水层---施工盖条---施工保护层---养护(1) 基层必须平整、牢固,蜂窝、麻面、裂缝、孔洞等缺陷应先修补、找平,基面湿润无明水。
(2)用1:2水泥砂浆进行基层找平,找平层厚度控制在10mm,达到做防水的要求。
(3)用开口做配置水泥胶粘剂的容器,在100L的位置做出标记,按胶粘剂:水泥:水=1:100:50的重量比,配置胶粘剂。
先放水,再放水泥和胶粘剂,用电动搅拌机搅拌均匀,胶粘剂无疙瘩、无离析后,方可待用。
地下室防水作业指导书

粉线袋
6
弹线铺设卷材
3.3、劳动力准备
根据本工程的总体工期安排,本工程的防水施工为关键线路,防水 施工的施工进度直接影响到其它后续工程的开展。另外,本工程的工期 紧张,及时协调好各生产要素,科学合理组织劳动力,使工序衔接紧 密,节奏明快,是本工程工期控制的关键。因此,决定加大劳动力投 入,拟投入操作工人25人,其它配合工人5人,以保证工程工期。
目录
第一章、编制依据
第二章、工程概况
2.1、工程建设概况 2.2、地下室防水工程概况 2.3、质量目标
第三章、施工准备
3.1、管理人员配备 3.2、主要施工工具 3.3、劳动力准备 3.4、技术准备 3.5、材料准备
第四章、施工方法
4.1、流水段划分及施工顺序 4.2、施工方法 4.3、质量控制要点
A区
1~8/A~H
西侧后浇带以西部位
B区
8~15/A~H
东侧后浇带以东部位
竖向施工顺序:底板及导墙侧壁→地下室外墙 水平施工顺序: A区→B区
4.2、施工方法
本工程的SBS防水卷材施工分平面和立面两部分,基础底板采用局部 点粘、大面空铺的方法施工;立面(导墙以上)均采用满铺法,与砖胎 模相接触的部位采用空铺,为固定砖胎模处立面卷材,砖胎模顶用灰砂 砖临时固定。其施工工艺如下:
2.3、质量目标
本工程防水分项一次验收合格率100%,优良率≥97%,确保工程创北 京市结构长城杯,建筑竣工长城杯,局优质工程金奖,争创总公司优质 工程和国家优质工程。
第三章、施工准备
3.1、管理人员配备
由于本工程的施工质量以及安全文明施工的要求都很高,本公司组 织了一支精干的管理队伍,对本工程的施工进行管理和控制。下表为本 工程的主要管理人员在地下室防水工程中的承担的主要职责。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
新客西园一期3#住宅楼地下室防水卷材施工作业指导书中建一局集团第六建筑有限公司新客西园回迁楼工程项目经理部页脚内容- 1 -施工方案审核审批表施工组织设计/施工方案修改记录技术BG-13目录1.编制依据62.工程概况63.施工准备64.施工工艺75.施工重点及质量标准96.防水施工安全技术措施117.成品保护128.环境保护措施 (12)9.特殊过程鉴定记录及中间检查记录表 (12)地下室防水卷材施工作业指导书1.编制依据1、地下室防水工程质量验收规范GB 50208-20022、地下工程防水技术规范GB 50108-20083、防水节点做法05J标准图4、新客西园一期3#住宅楼工程施工图纸2.工程概况新客西园一期3#住宅楼工程位于石家庄市桥西区新石北路南侧,桥西明渠规划路东侧。
东西长53.87m,南北宽20.6m,附属一层商业用房18*12m。
设两个单元,四部电梯。
工程占地面积1104.9m2,建筑面积28925.16m2,高度89.8m。
地下三层,地上三十层,标准层层高2.9m。
复合地基,筏板基础,主体结构为剪力墙结构形式。
地下防水等级为二级,地下室底板砼为C30P8,外墙砼为C35P8,地下室底板和外墙均粘贴4mm厚SBS改性沥青卷材一道。
3.施工准备3.1材料准备1、各种材料、工具、劳动力以及防护用具施工前到位。
(详见表3-1)2、根据设计要求,底板及侧墙均选用4mm厚SBS改性沥青卷材。
防水材料必须具有河北省准用证,所用卷材要有出厂合格证、质量检测报告。
材料进厂后要抽样检验,合格后方可施工。
3、液化气用于喷灯燃料烘烤防水卷材使之与基层粘结与及相邻两幅搭接粘接。
4、防水卷材、冷底子油、液化气罐进厂后要分类设专门库房存放,存放地点要设置消防器材并标明严禁烟火。
3.2技术准备1、施工人员必须有合格上岗证。
要熟悉图纸,了解掌握底板和外墙热熔防水卷材的施工工艺,按施工进度计划合理安排材料、机具、人员进场施工。
2、按施工方案和技术规程对操作者进行技术安全交底并下达具有可操作性、可实施的技术交底书。
3、认真做好防水材料进场验收检验(包括防水卷材见证取样)工作,复查材料材质证明及材料进场储存工作。
4、认真学习和掌握阴阳角、集水井、底板外侧和外墙防水卷材收头等特殊部位的防水作法,了解掌握所用防水材料的性能和技术指标。
5、做好防水施工的技术资料和施工过程中的检验记录,并及时收集和整理上述技术资料,以保证技术资料的及时、交圈、完整。
3.3机具准备地下室防水施工机具表表3-14.施工工艺4.1 施工顺序:先施工底板底面再施工底板侧面和外墙。
4.2防水施工顺序1、底板防水施工顺序:基层检查清扫、修理—阴阳角做R=50mm圆弧钝角—涂刷冷底子油—阴阳角及复杂部位附加层处理—纵向接逢处弹线—涂刷基层胶粘剂—铺贴SBS防水卷材—卷材搭接封口、接头等部位的修补检查—验收—保护层施工。
2、地下室外墙防水施工顺序:基层检查清扫、修理—20厚1:2.5水泥砂浆找平层—阴阳角做圆弧处理—涂刷冷底子油—阴阳角及复杂部位附加层处理—纵向接逢处弹线—涂刷基层胶粘剂—铺贴SBS 防水卷材—卷材搭封口、接头等部位的修补检查—验收—保护层—分层回填。
4.3底板防水施工1、基层处理垫层作为卷材防水基层必须平整坚硬,无起砂、裂缝、松动凹凸不平等缺陷。
防水基层不得有积水等现象,如有凸凹平平、脚印等缺陷,必须进行处理,合格后方可进行防水层施工。
表面平整用2m直尺检查,直尺与基层间隙不应超过5mm空隙。
阴阳角平面阴角、立面内角和外角必须做成半径≥50mm的八字角。
防水基层包括抹灰面和砼垫层表面必须干燥、干净、含水率不大于9%,检测方法为将1m2卷材平坦干铺在找平层上静置4小时,掀开检查覆盖部位,只要防水卷材上未见水印即可。
2、附加层施工施工前应将验收合格的基层清理干净,棱角处尘土清扫处理干净。
基层采用涂刷基层处理剂(冷底子油),处理剂采用成品冷底子油。
涂刷时要均匀一致。
基层处理剂干燥后,按设计要求对特殊部位做附加层防水施工,如阴阳角处防水施工,附加层部位全粘贴。
每一片粘接完毕后用铁抹子或铲刀将接缝边封好,再用喷灯均匀细致地密封。
3、在已处理好并干燥的基层表面,按照所选卷材的宽度留出搭接缝尺寸,将铺贴卷材的基准线弹好,每隔一米画一条基准线,以便按此基准线进行卷材铺贴施工,保证卷材边线对齐。
4、卷材铺贴采用热熔法满粘施工,卷材展开时,将卷材的一端粘贴固定在预定的部位,再沿着基准线铺展,对卷材不要绷的过紧,铺贴卷材时不允许拉伸卷材,也不得有皱折存在,而是在自然状态下展开。
5、每当铺完一段卷材后,应立即用干净而松软的长把滚刷从卷材的一端开始向卷材的横向顺序用力地滚压一遍,以彻底排除卷材粘结层间的空气,要边铺边压实以排除空气,在排除空气前尽量不要踩踏卷材。
6、卷材末端的收头处理时,为了防止卷材末端的剥落或渗水,末端收头必须用封口胶封闭。
7、两幅卷材的搭接长度,长边与短边均不应小于100mm。
相邻两幅卷材接缝应错开1/3∽1/2幅宽。
8、铺贴卷材时,先铺贴平面,后铺贴立面,平、立面交接处应交叉搭接。
在平面与立面的转角处,接缝应留在平面上距立面不小于600mm处。
4.4外墙及底板侧面防水施工1、待底板和外墙砼结构施工完毕,拆除底板防水保护材料并将虚铺在底板边上的卷材接头清出,清除卷材表面的浮灰及油污,注意接头部分位置长度符合规定。
地面防水收头做法见设计图纸。
2、施工前应将验收合格的基层清理干净,棱角处尘土清扫处理干净。
基层采用涂刷基层处理剂(冷底子油),处理剂采用成品冷底子油。
涂刷时要均匀一致。
基层处理剂干燥后,按设计要求对特殊部位如阴阳角部位、管子根部等部位做附加层防水施工,附加一层卷材,宽度不小于500mm。
3、在已处理好并干燥的基层表面,按照所选卷材的宽度留出搭接缝尺寸,将铺贴卷材的基准线弹好。
立面卷材采用竖向铺贴,每隔一米弹一条竖向垂直基准线,以便按此基准线进行卷材铺贴施工,保证卷材边线对齐。
4、侧面卷材铺贴,应竖向自下而上进行。
5、立面搭接应采取错茬搭接,搭接长度不小于100mm。
6、立面墙上水平接缝应上幅压下幅。
见后附图。
7、其他铺贴操作同平面铺贴。
8、外墙立面防水施工时沿高度分两次施工,第一次做至地下二层地面,采取固定措施,第二次做至设计高度。
5.施工重点及质量标准5.1防水基层必须干燥、洁净、平整,坡度符合要求。
阴阳角处均抹成八字圆角。
5.2卷材搭接要求:两幅卷材短边和长边的搭接宽度均不应小于100mm,相邻两幅卷材的接缝应错开1/3幅宽。
卷材铺贴完毕后必须对搭接部位、端部及收头部位进行处理。
应嵌涂密封材料、封口胶或冷粘接剂,然后抹平,使其形成明显的沥青条。
5.3转角处附加层做法:所有阴阳角部位均增加附加层,每边不小于250mm 。
5.4底板防水留设于底板侧模顶部,待侧面防水施工时再从底板底部向上粘贴施工。
节点见下图。
5.5集水坑防水做法:对于直壁或45度以上的斜面,采用抹灰的方法作为防水基层,同时,在转角处增加附加层。
如图所示。
5.6后浇带处防水施工:见下图底 板 节 点 图页岩实心砖,5水泥砂浆。
外侧面抹20厚1:2.5水泥砂浆地下室外墙后浇带地下室外墙防水地下室底板及外墙外侧面后浇带处防水做法6.防水施工安全技术措施6.1操作时应注意风向,防止下风向操作人员烧伤,五级大风以上不得施工。
6.2喷灯要远离操作点和其他正烘烤卷材的地点,一定要选择避风安全的地点。
6.3每天操作前要开安全用火证,并设专人负责。
在施工现场及材料堆放处严禁烟火。
6.4所有材料堆放及操作地点要备好、备齐消防用灭火器。
6.5所有操作者应持有操作上岗证并经过现场三级安全教育培训。
6.6通风不好的地方务必配备好换气装置以防缺氧和中毒。
7.成品保护7.1已铺贴好的卷材防水层,要及时采取保护措施,操作人员不得穿带钉鞋作业。
7.2防水层施工完成后,及时验收并进行保护层施工。
7.3在底板防水砼保护层强度未达到1.0MPa时,不准上人进行墙柱放线。
7.4底板绑扎钢筋时注意保护底板侧模模板内侧防水卷材。
8.环境保护措施8.1严格执行国家以及公司的安全生产规章制度,积极宣传安全生产的有关方针、政策、措施,强化全体职工的安全意识。
遵守省、市及总承包单位有关市容、场容及环境保护等方面的管理制度,加强现场施工垃圾的管理,搞好现场清洁卫生。
8.2进入施工现场的各种机具、原材料等,均须按指定位置堆放整齐,不得随意乱丢乱放。
由于卷材有一定毒性,在材料保存、运输、施工过程中,要须防止职业中毒,接触人员要戴好防毒口罩。
8.3存放防水材料和冷底子油仓库,地面应铺设一层塑料薄膜,薄膜上铺一层细沙。
8.4对防水材料的包装袋、下脚料和冷底子油包装桶由供货商外运处理。
严禁随处丢弃。
8.5施工人员用过的废旧手套等物品,若被底油污染,应收集放置于有毒有害垃圾箱处置,严禁随处乱扔。
9.特殊过程鉴定记录及中间检查记录表1.表中内容要填写齐全、真实。
2.监控人为工长或专职质检员。
3.过程控制每天监控不小于2次。
4.监控表中要填写具体数。
