布风管的连接与安装说明
风管安装施工方法及技术措施

风管安装施工方法及技术措施1、风管在吊装前,必须先用无纺棉布擦拭干净,后进行保温棉保温,保温后风管内壁必须去除油污及灰尘后,再用薄膜密封风管两端存放。
2、风管加固要求:洁净风管不得采用内支撑或瓦楞线压筋的加强措施,牢固整齐,间距适宜,均匀对称。
当矩形风管边长大于或等于630mm和保温风管边长大于或等于800mm时,采用角钢加固。
3、风管拼接采用铰接。
风管不得有横向拼接缝,风管其底边宽度≤800mm 时,其底边不应有纵向拼接缝。
风管的拼接缝采用咬口,拼接缝位置涂风管水胶(密封胶),涂水胶(密封胶)前应清除表面杂质和油污,涂胶后仍有漏风时,应在风管外侧拼缝处再涂一次胶。
4、法兰与风管连接采用铆接。
法兰铆钉孔间距不应大于100mm,法兰螺栓孔间距不应大于120mm。
法兰四角设螺栓孔,螺栓、螺母、垫圈和铆钉均应采用镀锌件,不得采用空心铆钉;法兰内侧的铆钉处应涂水胶(密封胶),涂胶前应清除铆钉处表面油污,铆钉平头在内侧,敲打圆头在外侧。
法兰的泥胶采用粘性强或弹性好、闭孔不透气的橡胶制品等不产尘材料。
5、吊码必须牢固、排列整齐,严禁设在风口、阀门及检视门处;吊码间距一般为1.5~3m。
6、风管止回阀安装时,必须保证其叶片吹起时有足够的直管段长度,确保叶片不受阻挡,不卡住;平衡杆活动不应受阻挡。
7、净化空调系统的风阀,其活动件、固定件以及紧固件均应采取镀锌或防腐处理,阀体与外界相同处,应有可靠密封措施。
8、消声风管的平面边长大于800mm时,应加设吸声导流片;消声器内直接迎风面的布质覆面层应有保护措施;净化空调系统消声器内的覆面层应为不易产尘的材料。
9、风管内严禁其他管线穿越;输送含有易燃、易爆气体或安装在易燃、易爆环境的风管系统应有良好的接地,通过生活区或其他辅助生产房间时必须严密,并不得设置接口。
10、风管、静压箱及其它部件,必须擦拭干净,做到无油污和浮尘,当施工停顿或完毕时,端口应封好;法兰垫料应为不产尘、不易老化和具有一定强度和弹性的材料,厚度为5~8mm,不得采用乳胶海绵。
空调风管施工方案

空调风管施工方案一、方案概述本施工方案旨在针对某建筑项目的空调系统进行风管施工,以确保系统运行效果稳定、符合安全标准要求。
本方案将涵盖施工准备工作、风管安装及连接、调试和测试等关键步骤,以确保施工过程顺利进行并达到预期的效果。
二、施工准备工作在开始风管施工前,我们将进行以下准备工作:1. 确定风管布置方案:根据建筑结构和空调系统需求,设计出最佳的风管布置方案,确保风管系统的空气流动性能最优。
2. 采购所需材料与设备:根据设计要求,采购风管、配件、连接件和支架等所需材料与设备,保证施工过程中的顺利进行。
3. 确定施工计划:制定详细的施工计划,包括施工时间安排、分工与人力资源的调配等,以确保施工进度可控。
4. 确保安全措施:制定施工期间的安全措施,包括工人必须佩戴个人防护装备、投入专人负责安全管理等,确保施工过程中的安全可控。
三、风管安装及连接1. 首先,按照设计方案的要求,在建筑内部墙面或天花板上确定风管的位置,并标明支架的安装位置。
2. 在安装位置上,根据实际需要安装风管支架,以确保风管的稳固与牢固。
3. 进行风管的安装:根据设计方案要求,按照标识进行风管的逐节安装,并确保连接处密封良好,不得出现漏风现象。
4. 连接风管与空调主机:采用合理的方式将风管与空调主机连接,确保连接处的密封性,以避免能量损失。
5. 安装风口和调节装置:根据设计要求,在适当的位置安装风口及调节装置,以确保空气流动的均匀与舒适性。
四、调试和测试1. 完成风管的安装后,进行系统调试,确保系统各部分的协调运行。
2. 检查风管系统是否存在漏风、松动或其他问题,并及时修复。
3. 进行系统性能测试:包括风量测试、温度控制测试、噪音测试等,确保系统满足设计要求。
4. 进行运行试验:模拟实际运行情况,验证系统的可靠性和稳定性。
五、施工完工验收1. 完工验收程序:由相关部门负责人组成验收小组,对施工完工的风管系统进行全面检查和验收。
2. 验收标准:根据相关技术标准和设计要求,对风管系统的安装质量、性能等进行评估,并进行验收记录。
新风系统安装的正确流程及注意事项

新风系统安装的正确流程及注意事项新风系统是一种可以帮助改善室内空气质量的高效设备。
它通过引入新鲜空气并排除污染物、异味和湿度,有效实现室内空气的循环和净化。
然而,要确保新风系统的正常运行和使用寿命,正确的安装流程和注意事项是不可或缺的。
本文将从深度和广度的角度,为您介绍新风系统安装的正确流程和注意事项,并分享个人观点和理解。
一、新风系统安装的正确流程1. 施工前准备在安装新风系统之前,首先需要进行仔细的规划和设计。
确定安装位置、管路路径以及所需的材料和设备。
确保施工现场的安全和卫生条件,以避免施工过程中的意外发生。
2. 安装设备安装新风系统的设备包括主机、风管、过滤器等。
在安装过程中,需要严格按照设备说明书和相关标准操作。
首先安装主机,根据设计确认好位置,并固定好。
然后按照管路设计布置风管,保证管路连接紧密、无漏风现象。
安装过滤器,确保其位置正确、固定稳定,并注意过滤器的更换周期。
3. 电气连接和调试完成设备的安装后,需要进行电气回路的连接和调试。
进行电源控制线的连接,保证电气安全。
根据设备说明书,将控制线与主机进行连接。
调试过程中,需要确保各项功能正常,如风机运行、温度控制等,并进行必要的参数调整,以保证系统正常工作。
4. 系统测试和使用安装完成后,进行系统测试,确保新风系统运行正常。
测试包括风速测试、风压测试、噪声测试等。
测试结果应满足相关标准和设计要求。
测试通过后,可以正式投入使用。
二、新风系统安装的注意事项1. 合理设计和布置在进行新风系统的设计和布置时,应注意合理利用空间和优化管路布置,以确保系统的高效性和美观性。
要考虑实际使用需求和空间限制,避免过度设计或布置不当。
2. 选择合适的设备和材料新风系统的安装需要选择合适的设备和材料,包括主机、管路、过滤器等。
设备应具有良好的性能和质量,材料要符合环保要求和耐久性要求,以确保系统的长期稳定运行。
3. 进行必要的维护和保养安装完新风系统后,要定期进行维护和保养,例如清洗过滤器、检查管路连接、调整参数等。
排烟风管安装规范

排烟风管安装规范排烟风管安装规范是指在建筑物或场所内安装排烟系统时应遵守的一系列标准和要求。
下面是一份1000字的排烟风管安装规范:1. 安装位置选择排烟风管应尽量沿火灾疏散通道设置,并应保证有利于疏散人员的排烟效果。
在建筑物内部,排烟管道应设在防火区内,远离易燃、易爆等危险区域。
2. 管道尺寸和布局设计根据建筑的结构和使用情况,计算并确定排烟风管的尺寸,以确保能够排出烟雾和废气。
风管本体的直径、壁厚和材料需要根据所在区域的火灾等级来选择,同时要考虑到受力和易分布情况等因素。
3. 管道连接与固定排烟风管的接头应采用密封连接,以防止烟气泄漏。
风管与其他设备(如风机、排烟口等)的连接应牢固可靠,符合相关规范要求,并采取必要的防水、防火处理。
4. 建筑物防火间距和隔离要求在建筑物的不同部位设置排烟系统时,应考虑到与其他通道和隔墙的防火要求。
排烟风管与其他风管、电线、管道等设备的间距应符合相关要求,以防火灾蔓延。
5. 管道的保温和防凝结处理排烟风管应根据所处环境和距离选择合适的保温材料,以防止管道内外温度差异造成凝结。
同时,根据设计要求在管道表面做好防腐、防潮和防火处理。
6. 排烟风机的选择与安装根据排烟系统的需求确定风机的型号和数量,并按照相关规范要求进行安装。
风机的通风能力和排烟压力要与风管系统匹配,以确保排烟效果。
7. 排烟口的设置和布局排烟口应根据建筑物的布局和排烟需求进行合理设置,以确保排烟效果良好。
排烟口的数量、位置和尺寸需要根据建筑物的使用情况进行考虑,并按照相关规范要求进行布置。
8. 系统的操作和维护排烟系统的操作和维护要求需要与设计人员协商并制定相应的规范和程序。
包括日常巡检、清洁、维修和更换部件等工作,以确保排烟系统始终保持良好的运行状态。
9. 安全防护措施安装排烟风管时,必须采取相应的安全防护措施,如佩戴防护服、安全帽等个人防护装备,同时严格遵守相关的安全操作规范,确保人员和设施的安全。
通风风管安装施工规范标准

通风风管施工安装规范一、材料要求1、各类板材、管材等应有质量证明文件(包括出厂合格证、质量合格证明及检测报告等)和产品清单。
2、风管成品不允许有变形、扭曲、开裂、孔洞、法兰脱落、开焊、漏铆、漏打螺栓孔等缺陷。
3、安装的阀体消声器、罩体、风口等部件应检查调节装置是否灵活,消声片、油漆层有无损伤。
4、安装使用的材料:吊杆、螺栓、螺母、垫圈、垫料、密封条、自攻螺钉、拉铆钉、各种帆布、无纺布、膨胀螺栓等应符合产品质量要求。

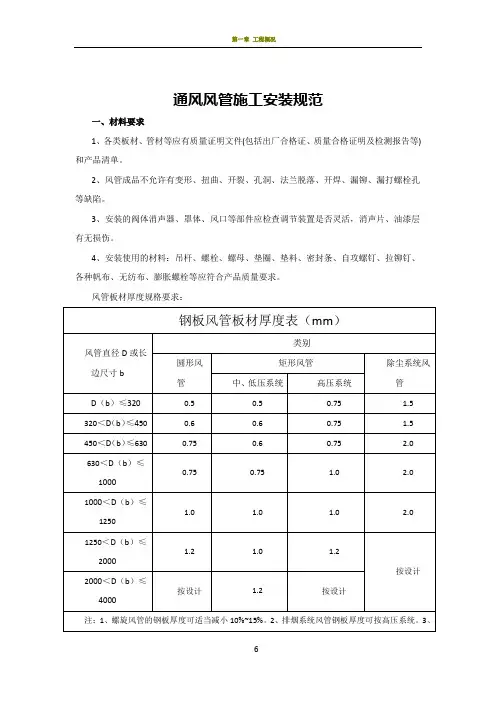

风管板材厚度规格要求:钢板风管板材厚度表(mm)风管直径D或长边尺寸b类别圆形风管矩形风管除尘系统风管中、低压系统高压系统D(b)≤3200.50.50.75 1.5320<D(b)≤4500.60.60.75 1.5450<D(b)≤6300.750.60.75 2.0630<D(b)≤10000.750.75 1.0 2.0 1000<D(b)≤12501.0 1.0 1.02.0 1250<D(b)≤20001.2 1.0 1.2按设计2000<D(b)≤4000按设计 1.2按设计注:1、螺旋风管的钢板厚度可适当减小10%~15%。
2、排烟系统风管钢板厚度可按高压系统。
3、二、安装要求1、按风管的中心线找出吊杆敷设位置,单吊杆在风管的中心线上,双吊杆可以按托盘的螺孔间距或风管的中心线对称安装。
2、吊杆根据吊件形式,可以焊在吊件上,也可挂在吊件上,焊接后应涂防锈漆。
当风管较长需要安装一排支架时,可先把两端安好,然后以两端的支架为基准,用拉线法找出中间支架的标高进行安装。
3、立管管卡安装时,应先把最上面的一个管件固定好,再用线锤在中心处吊线,下面的管卡即可按线进行固定。
4、风管支吊架间距如无设计要求时,对不保温风管应符合下表的要求。
对于保温风管的支、吊架间距无设计要求时,按下表间距要求值乘以0.85。
螺旋风管的支、吊架间距可以适当增加。
支、吊架间距接吊在法兰上。
2、保温风管不能直接与支吊架接触,应垫上坚固的隔热材料,其厚度与保温风管厚度相同,防止产生“冷桥”。
布袋风管与其他风管安装对比

风管式空调送风系统不可或缺的组成部分,无机玻璃钢风管、彩钢复合风管、镀锌板风管、酚醛风管、玻纤风管等,布袋风管作为一款新型的通风系统,本文来对比布袋风管与其他风管安装情况。
1、无机玻璃钢风管:管道笨重,不易搬运,强度较高,但比较脆弱,易受碰撞导致酥裂和破损。
制作安装周期长,管道尺寸及走向变更时费工费时。
消声和保温方面同镀锌薄钢板。
2、镀锌薄钢板风管:管道较重,制作、安装周期长,管道尺寸及走向变更时费工费事。
保温层在风管安装好后现场安装,工序繁琐。
3、复合玻纤板风管:相对铁皮和玻璃钢风管质量较轻,材料搬用较容易,但扔需要辅助性支架等,对房屋结构有一定要求。
4、布袋风管:布袋风管的重量仅为金属风管的1/100,双排钢索吊挂,挂窗帘式安装,安装极其简单,一般的工程甚至可实现单人独立安装。
碳钢法兰风管安装规程

碳钢法兰风管安装规程1. 安装前准备1.1 材料准备碳钢法兰风管的材料为碳钢板,其厚度不小于1.2mm。
1.2 工具准备安装碳钢法兰风管所需的工具有:锤子、螺丝刀、扳手、尺子、植绒布等。
1.3 安装环境准备安装碳钢法兰风管的环境应保持洁净,无尘土、杂物等。
2. 安装步骤2.1 测量按照安装位置要求,使用尺子对需要安装的位置进行测量,确定风管的长度和宽度。
2.2 加工根据测量结果,使用螺丝刀、锤子等工具将碳钢板加工成相应尺寸的风管。
2.3 安装将风管与法兰连接,使用扳手拧紧螺丝,使风管与法兰紧密连接。
连接好后,使用植绒布将连接处进行密封。
2.4 固定根据需要,在安装的位置处增加支撑架或固定架,将风管固定好,防止晃动或脱落。
3. 安全注意事项3.1 确保材料安全碳钢法兰风管基础材料为碳钢板,安装过程中应确保材料无锋利边沿,防止伤到工人。
3.2 操作过程中保护好风管安装过程中,要注意保护好风管表面,避免因为操作不当而对风管表面造成损伤、划痕等。
3.3 紧固时力度适中在安装时,使用扳手拧紧螺丝应使力度适中,不过度用力,以免损坏螺丝、法兰或风管本身。
4. 常见问题4.1 安装时出现风管断裂怎么办如出现风管断裂的情况,应立即更换风管。
同时,检查是不是风管的尺寸设计不合理引起的断裂。
4.2 安装后的风管发生跑偏怎么办风管跑偏,一般是由于支撑架或固定架没有固定好导致的。
应及时加强支撑,确定风管安装位置正确并进行调整。
5. 结尾语以上就是碳钢法兰风管的安装规程,在安装过程中要严格遵循规程,特别是注意安全及风管结构的合理性,确保安全、可靠地完成碳钢法兰风管安装工作。
布袋风管安装施工工法

布袋风管安装施工工法一、前言布袋风管是一种常用于建筑物空调系统中的风管形式,具有安装简便、结构牢固、密封性好等特点。
本文将介绍布袋风管的安装施工工法,包括工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。
二、工法特点布袋风管的特点主要包括以下几方面:1. 结构简单:布袋风管由柔性材料制成,安装灵活方便,不需要繁琐的焊接和固定操作。
2. 制作周期短:布袋风管可以根据具体工程需求进行现场制作,避免了等待厂家供货的时间。
3. 安装效率高:布袋风管的柔性材料使得安装过程中可以弯曲和折叠,适应性强,减少了施工工期。
4. 强度高:布袋风管具有良好的抗压性能和耐用性,能够满足建筑物空调系统的使用要求。
5. 保温性能好:布袋风管内部可以进行保温处理,提高空调系统的能效。
三、适应范围布袋风管适用于各类建筑物的空调系统,无论是工业厂房、商业建筑还是居民住宅都可以使用。
它不仅可以用于新建工程,也可以用于旧建筑的改造。
四、工艺原理布袋风管的工艺原理主要包括以下几个方面:1. 材料选择:布袋风管的制作材料主要包括聚酯布和聚酯膜,具有良好的耐候性和防火性能。
2. 形状设计:根据不同的布袋风管布置需求和系统特点,进行风管的形状设计,包括直线、弯曲和Y型等。
3. 加工制作:根据设计要求和现场具体情况通过涂胶和热合等工艺进行风管的加工制作,制作出符合要求的布袋风管。
4. 安装施工:将制作好的布袋风管按照设计方案进行安装布置,使用专用的连接件和密封材料进行连接和密封。
五、施工工艺布袋风管的施工工艺包括以下几个阶段:1. 前期准备:确定施工图纸和方案,购买所需材料和机具设备,组织施工人员。
2. 风管制作:根据设计要求对聚酯布进行裁剪、涂胶和热合等工艺,制作风管。
3. 风管安装:根据设计图纸将制作好的风管进行准确定位和安装,使用连接件和密封材料进行连接和密封。
4. 完工验收:进行风管的检查和测试,确保风管系统达到设计要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
索克斯有专门的研发团队致力于在空气分布领域不断的开创性的探索,使质量、服务和创新成为行业中的佼佼者。
专业的持续壮大的团队,高水准不断创新的生产及高度的灵活性能够保证最短的生产周期并提供最全面的品质保证系统去满足客户的需要。
布风管系统中直管段之间以及与部件、组件之间是通过拉链连接的。
通常工程中,安装工期受安装的高度、安装方式、建筑类型、施工时间(白天或夜晚)、作业面、现场条件等条件的影响,安装周期不一。
但基本耗时主要是和风管长度和条数相关。
一般情况下2个施工人员1天能够安装200M长度的风管。
布风管系统有专门的织物入口部件与铁皮或金属风柜连接,安装时只需将入口套入铁皮风管连接部分并通过扎紧带固定即可。
布风管系统可以解决垂直管道安装的问题,即若垂直管道两端均与其它风管系统连接,则仅需用张力环在两端定型即可,若垂直管道只有一端与管道相连则需用张力环拉钢绳固定在建筑结构上。
索克斯布风管系统可以被适当挤压,但会影响整体的美观度。
在被挤压时,管道会在被挤压处变成扁状,但仍能保持风管截面积不变,各种送风性能也不会有太大影响。
一般情况下挤压高度不能超过管径的1/3.超过1/3时可能会影响风管内风的流动方向,当管内风速较高时,管道有产生抖动的风险,所以最好在布置管道时用弯头或者其他部件避开障碍物。
专业的安装能保证系统的使用性能、寿命及整个系统的美观性,是最终系统质量的必要保障。
专业的调试能弥补原设计与现场实际情况发生变化所引起的问题。
