外墙翻新修饰施工方案

合集下载

外墙翻新装饰工程施工方案范文

外墙翻新装饰工程施工方案范文

外墙翻新装饰工程施工方案一、工程概述本工程着重于对建筑外立面进行翻新、装饰、美化,提高建筑的整体视觉效果,增强建筑的使用价值和经济价值。

二、施工材料1.外墙砖:外墙砖选用鲁神山石或新疆白玉石,厚度为20mm,尺寸为500×200mm,表面做防滑和防污处理。

2.外墙保温材料:保温材料选用玻纤网布加防火聚苯乙烯,厚度为5cm。

3.外墙涂料:涂料采用金属漆或硅藻泥,颜色根据设计师的要求而定。

4.防水材料:选用防水膜和加强带。

三、施工流程1.施工前准备。

施工前安排好生产资料、施工现场,检查现场环境是否符合要求,保证施工正常进行。

2.外墙砖铺贴。

先做好砌墙和找平工作,然后再进行鲁神山石或新疆白玉石的铺贴工作。

在铺贴石材时要注意不同区域所需大小尺寸,以免浪费。

3.外墙保温施工。

选用聚苯乙烯板即硬质泡沫塑料板(EPS板)或挤塑板(XPS板)做外墙保温施工。

先用钢丝网拉好网格,再将保温材料粘上去,固定在墙体内部。

4.防水材料覆盖。

把防水膜贴在保温材料上,然后用加强带贴好边角处,做好密封工作。

5.外墙涂料。

外墙砖和保温材料都摆放完毕后,涂上金属漆或硅藻泥,根据设计师的要求,粉刷出不同的颜色与效果,达到装饰美观的效果。

6.清理整理。

清理外墙施工垃圾杂物,整理现场环境,保证每一个细节做到位。

四、施工标准1.所选材料均符合相关国家标准。

2.外墙保温材料需要符合最新防火标准,防潮、防霉、防腐等具有优良的性能。

3.施工人员必须具有相应工种证等的资质,按照安全标准进行操作,确保施工质量。

五、验收标准1.外墙砖与基底材料黏结牢固,无空鼓、松动、裂纹等现象。

2.外墙保温材料安装质量良好,无松动、漏缝、空鼓、裂纹等现象。

3.外墙涂料涂覆均匀,色彩浓郁、光滑,与室内装饰相协调。

4.防水层牢固,无渗漏、裂纹等现象。

六、施工中应注意事项1.施工中注意防范石材在运输及施工过程中破损和损坏的可能性,对有破损的石材及时更换。

2.施工人员在施工现场的安全管理上不能松懈,工种必须与证核一致,每天必须在施工前对安全管理进行检查。

施工方案 外墙真石漆(翻新施工)

施工方案 外墙真石漆(翻新施工)

施工方案外墙真石漆(翻新施工) 施工方案:外墙真石漆翻新施工一、施工步骤1.墙面清理、修补和冲刷2.涂抹瓷砖界面剂3.批罩面砂浆(内掺网格布)4.抗碱封闭底漆5.涂刮真石漆6.面漆施工二、施工方案1.墙面清理、修补1.1 工程特点与难点:本工程是外墙翻新修饰施工,不能影响周围居民正常生活、安全出入和周边车辆通行。

重点和难点是安全防护,施工过程中的瓷砖剔凿和外墙面空鼓剔凿。

操作人员的施工安全及渣土的垂直运输。

1.2 楼周边需安排防护,并采用彩条布进行围挡,以保证居民安全出入及财产安全。

此酒店年久失修外墙面已出现空鼓或脱落,为避免给周围住户造成人员或财产的伤害,需将部分抹灰层剔除,剔除后的抹灰层采用水泥砂浆掺入建筑用胶或保温颗粒。

1.3 该项目外立面需采用吊板对外墙进行真石漆粉刷。

剔除外墙空鼓抹灰层时,需将踢除的抹灰层渣土随剔随用挡板接住,后装入桶中搬入室内楼层运下,不得将剔除的抹灰层碎块随意掉至楼下,以免出现意外伤害事件发生。

2.真石漆施工2.1 施工设备及要求为确保本工程的顺利进行并能圆满完成,我们将组织施工人员、机具设备以及原材料、辅助材料按时到场。

2.1.1 劳动力需求计划:结合本工程工期,我们将组织足够的劳动力。

2.1.2 吊篮(或吊板):吊篮安装完毕后由吊篮公司组织人员进行验收,验收合格后由项目部组织有关人员进行二次验收,验收合格后上报有关部门备案验收。

设备验收完成后,取得备案证明,吊篮方可正常使用。

2.1.3 刮板、毛刷、滚筒、铲刀若干。

2.1.4 遮挡用工具:塑料布、纤维板、保护膜、胶带。

2.2 施工工艺流程:墙面基层处理→ 刮涂柔性耐水腻子→ 滚涂专用抗碱底漆→ 喷涂真石漆→ 滚涂罩光漆→ 修整验收2.2.1 施工技术指标:1)基层处理1)检查验收基层,要求基层表面平整、干燥(水泥砂浆面应保养14d以上),无浮灰、油渍等污渍,且PH<10,含水率<10%。

2)现有墙面空鼓部位均需要清理加固、甚至是局部清除。

外墙翻新施工方案

外墙翻新施工方案

外墙翻新施工方案【1】一、编制依据1、施工图纸2、建筑工程验收规范(一)施工准备1、材料准备腻子:成品耐水腻子或用白水泥、合成树脂乳液等调配。

底涂料:水性或溶剂型涂料,与面涂料有良好的配套性。

面涂料:乳胶漆应符合GB/T 9755《合成树脂乳液外墙涂料》标准的规定。

2、工具和用品准备:高空作业专用工具、油灰刀、钢丝刷、腻子刮刀或刮板、腻子托板、砂纸、辊筒刷、排笔、油漆刷、手提电动搅拌机、过滤筛、塑料桶、匀料板、钢卷尺、粉线包、薄膜胶带、遮挡板、遮盖纸、塑料防护眼镜、口罩、手套、工作服、胶鞋。

3、根据本工程的特点选用双排落地式钢管脚手架施工。

(二)技术准备1、已风化的混凝土基底、吸水性强且粗糙起砂的水泥抹灰层,应通过湿法涂刷工艺进行底涂处理。

2、严重泛碱析白的基层,用钢刷去除结晶物,并用5%的草酸水溶液反复清洗,再用清水洗净。

3、对于无承载能力、疏松、起皮的旧涂层,应连同腻子彻底铲除,洗净且干燥后再用腻子找平。

对于轻度粉化但牢固的旧涂层打磨平整后用封底漆底涂即可。

严重粉化的旧涂层应事先彻底清洗,旧的油性涂料应完全去除。

4、污染严重的基层应清洁干净。

对已受霉菌、藻类侵蚀的墙体用机械方法去除,也可用漂白粉水溶液处理,再用水冲洗干净,待干燥后找平。

5、局部较深的凹槽应先用水泥砂浆填充,局部凸起应先削平。

基层墙面在批刮腻子前必须坚实牢固,不应有起砂、裂缝、疏松等缺陷。

6、墙面破损、裂缝、不平整等部位在底涂前用外墙耐水腻子修补平整。

每次批刮腻子的厚度控制在2mm之内,批刮腻子的总厚度不超过5mm。

腻子应坚实牢固,不得粉化、起皮或干裂。

7、腻子干后,要用砂纸打磨平整,再用湿布将腻子上的浮灰抹去,并尽快涂漆,以免再次落灰。

8、被涂层表面必须坚实牢固,不应有脱砂、裂纹、疏松、剥落等缺陷。

被涂层表面必须清洁,无灰尘、泥土、油污、霉斑等附着物。

(基层检查验收基层应平整、清洁、无浮砂、无起壳。

未经检验的基层不得进行下道工序施工。

建筑外墙翻新工程施工方案

建筑外墙翻新工程施工方案

建筑外墙翻新工程施工方案1. 项目背景本工程旨在对建筑的外墙进行翻新,以提升建筑的外观和保护墙体结构。

该建筑位于市中心繁华区域,是一座历史悠久的文化遗迹,外墙存在各种老化、脱落和裂痕等问题,因此需要进行翻新工程。

2. 工程范围本次翻新工程的范围包括以下:- 清洗: 使用合适的清洗材料和方式,彻底清洁外墙表面,去除附着物和污渍。

- 补强: 对墙体上的裂缝和脱落部分进行修补,使用合适的材料确保墙体的结构稳固。

- 涂装: 应用高质量的外墙涂料,进行整体的漆面修复和涂装,确保外墙外观美观且长久耐用。

3. 施工步骤按照以下步骤进行施工:1. 建立临时工地: 在施工期间,需要建立起临时工地,确保施工的安全和顺利进行。

2. 准备材料和设备: 铺设塑料布以保护周围环境,准备施工所需的材料和设备,并确保其质量和数量符合要求。

3. 清洗工作: 进行外墙的清洗工作,使用适当的清洁剂和高压水枪,彻底清除外墙表面的污渍和附着物。

4. 补强工作: 检查外墙上的裂缝和脱落部分,进行修补和补强。

先清除损坏部分,然后使用合适的材料填补裂缝,确保墙体结构的稳固性和安全性。

5. 涂装工作: 在补强工作完成后,进行外墙的涂装工作。

选择合适的外墙涂料,按照涂装要求进行施工,确保涂层均匀、美观,并具有良好的防水和防腐能力。

6. 施工清理: 完成涂装后,进行施工现场的清理工作,清除废料和临时设施,保持周围环境的整洁和安全。

7. 施工验收: 进行施工质量的验收,确保施工符合相关规范和标准,保证建筑外墙翻新工程的质量和可靠性。

4. 施工安全措施在施工过程中,需采取以下安全措施以确保工人和周围环境的安全:- 工人佩戴安全帽、安全鞋等个人防护装备,并接受必要的安全培训。

- 设置安全警示标识和临时围栏,清晰标示施工区域,并禁止非施工人员进入。

- 定期检查和维护施工所需的设备和工具,确保其安全可靠。

- 注意施工现场的通风和照明,确保工人的舒适和施工质量。

外墙涂料翻新施工方案(3篇)

外墙涂料翻新施工方案(3篇)

第1篇一、工程概况本工程位于XX市XX区XX街道,建筑物为XX年建成,总面积为XX平方米。

外墙涂料原为XX品牌,使用年限已超过十年,出现褪色、剥落、污染等问题,影响建筑物的美观和耐久性。

为确保建筑物的外观整洁、美观,提高其使用寿命,特制定本外墙涂料翻新施工方案。

二、施工准备1. 技术准备- 施工人员需经过专业培训,熟悉外墙涂料翻新施工工艺和操作规范。

- 施工前,对施工现场进行详细勘察,了解建筑物的结构、外墙涂料状况及周围环境。

2. 材料准备- 外墙涂料:选用环保型、耐候性强、色彩丰富的涂料,如XX品牌外墙涂料。

- 基层处理材料:界面剂、腻子粉、砂浆等。

- 施工工具:滚筒、刷子、刮板、砂纸、喷枪等。

3. 施工机械- 搅拌机、电动搅拌器、高压清洗机、喷雾器等。

4. 安全防护- 施工人员佩戴安全帽、手套、眼镜等防护用品。

- 设置安全警示标志,确保施工安全。

三、施工工艺1. 基层处理- 清理墙面:将墙面上的污渍、油渍、松散物等清理干净。

- 去除旧涂料:使用高压清洗机将旧涂料清洗干净,确保基层平整、干净。

- 检查基层:检查基层是否有裂缝、空鼓、脱落等现象,如有,则进行修补。

2. 界面处理- 涂刷界面剂:在基层处理完成后,涂刷界面剂,增强基层与涂料的粘结力。

3. 腻子层施工- 涂刷腻子:根据墙面平整度,选用合适厚度的腻子,均匀涂刷在基层上。

- 找平:使用刮板将腻子刮平,确保墙面平整。

- 干燥:腻子干燥后,打磨平整。

4. 涂料施工- 配制涂料:按照涂料说明书,正确配制涂料。

- 涂刷涂料:采用滚筒或刷子,均匀涂刷涂料,注意涂刷方向一致,避免漏涂。

- 多次涂刷:根据涂料要求,进行多次涂刷,确保涂层均匀、丰满。

5. 收尾工作- 清理现场:施工结束后,清理施工现场,确保无杂物。

- 保护成品:对施工完成的墙面进行保护,防止污染。

四、施工进度1. 施工前准备:3天2. 基层处理:5天3. 界面处理:1天4. 腻子层施工:7天5. 涂料施工:10天6. 收尾工作:2天总计:28天五、质量标准1. 基层处理:基层平整、无裂缝、无空鼓、无脱落。

外墙翻新工程施工方案

外墙翻新工程施工方案

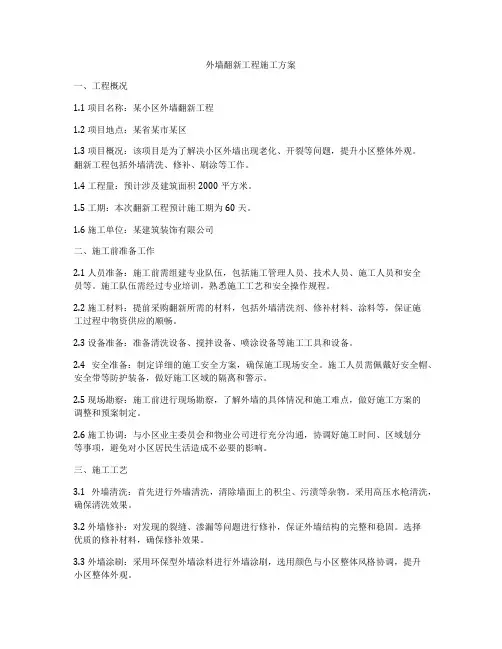

外墙翻新工程施工方案一、工程概况1.1 项目名称:某小区外墙翻新工程1.2 项目地点:某省某市某区1.3 项目概况:该项目是为了解决小区外墙出现老化、开裂等问题,提升小区整体外观。

翻新工程包括外墙清洗、修补、刷涂等工作。

1.4 工程量:预计涉及建筑面积2000平方米。

1.5 工期:本次翻新工程预计施工期为60天。

1.6 施工单位:某建筑装饰有限公司二、施工前准备工作2.1 人员准备:施工前需组建专业队伍,包括施工管理人员、技术人员、施工人员和安全员等。

施工队伍需经过专业培训,熟悉施工工艺和安全操作规程。

2.2 施工材料:提前采购翻新所需的材料,包括外墙清洗剂、修补材料、涂料等,保证施工过程中物资供应的顺畅。

2.3 设备准备:准备清洗设备、搅拌设备、喷涂设备等施工工具和设备。

2.4 安全准备:制定详细的施工安全方案,确保施工现场安全。

施工人员需佩戴好安全帽、安全带等防护装备,做好施工区域的隔离和警示。

2.5 现场勘察:施工前进行现场勘察,了解外墙的具体情况和施工难点,做好施工方案的调整和预案制定。

2.6 施工协调:与小区业主委员会和物业公司进行充分沟通,协调好施工时间、区域划分等事项,避免对小区居民生活造成不必要的影响。

三、施工工艺3.1 外墙清洗:首先进行外墙清洗,清除墙面上的积尘、污渍等杂物。

采用高压水枪清洗,确保清洗效果。

3.2 外墙修补:对发现的裂缝、渗漏等问题进行修补,保证外墙结构的完整和稳固。

选择优质的修补材料,确保修补效果。

3.3 外墙涂刷:采用环保型外墙涂料进行外墙涂刷,选用颜色与小区整体风格协调,提升小区整体外观。

3.4 安全防护:在施工期间设置警示标志和围挡,保障施工现场的安全。

施工人员需配戴好安全帽、安全带等防护装备,严格按照安全操作规程进行作业。

3.5 施工监管:设立专门的施工监理人员,对施工过程进行全程监管,确保施工质量和安全。

四、施工要求4.1 施工质量:施工过程需严格按照相关规范和要求进行,保证施工质量。

外墙翻新装饰工程施工方案

外墙翻新装饰工程施工方案

外墙翻新装饰工程施工方案
一、工程概述
外墙翻新装饰工程是对建筑外墙进行重要装饰和修缮的工程,旨在提升建筑外观美观度和保护外墙结构,延长外墙使用寿命。

本文将介绍外墙翻新装饰工程的施工方案。

二、施工前准备
1.定义装饰风格和材料选择。

2.调查外墙现状,确定翻新范围。

3.测量外墙尺寸,做出详细施工图纸。

4.准备施工所需材料和工具。

三、施工步骤
1. 外墙清洁处理
•清除外墙表面附着的灰尘、污垢等杂物。

•使用高压水枪清洗外墙表面,确保干净无污迹。

2. 外墙修补
•对发现的裂缝、破损等进行修补。

•使用合适的填充材料填补外墙表面不平。

3. 外墙涂装
•充分搅拌外墙涂料。

•按照设计要求,均匀地涂抹外墙表面,确保一致性。

4. 装饰装修
•安装外墙装饰线条、雕花等装饰材料。

•根据设计方案,进行装饰细部处理,增强外墙整体美观度。

5. 防护处理
•施工完工后,对外墙进行防水、防晒等处理,提高外墙的耐久性。

四、工程验收
1.对装饰效果、质量进行检查。

2.确认外墙翻新工程达到设计要求。

3.完成整理文档,做好后期维护工作。

五、施工注意事项
•施工过程中要注意安全,佩戴好安全防护用品。

•施工前要进行认真的方案设计,做好施工计划。

•注意材料选择,确保符合国家标准。

外墙翻新装饰工程的施工方案是一个综合性工程,需要设计、勘测、施工等多
个环节的配合和协作。

只有细心策划和专业施工,才能保证翻新工程达到预期效果。

整墙修面施工工程(3篇)

整墙修面施工工程(3篇)

第1篇一、工程概况整墙修面施工工程是一项针对建筑墙面进行翻新、修补和美化的工程。

本工程旨在提高建筑物的外观质量,延长建筑物的使用寿命,满足人们日益增长的审美需求。

本工程主要包括墙面清洗、墙面修补、墙面腻子、墙面涂料、墙面勾缝等工序。

二、施工准备1. 施工人员:施工队伍应由具备相关资质的专业人员组成,包括施工队长、技术员、施工员、油漆工、电工、瓦工等。

2. 施工材料:墙面清洗剂、墙面修补材料、腻子、涂料、勾缝剂、砂纸、刷子、滚筒、切割机等。

3. 施工设备:高压水枪、切割机、搅拌机、油漆桶、梯子、安全带等。

4. 施工方案:根据现场实际情况,制定详细的施工方案,包括施工顺序、施工方法、安全措施等。

三、施工工艺1. 墙面清洗:使用高压水枪对墙面进行清洗,去除墙面上的污渍、灰尘、油污等。

2. 墙面修补:检查墙面裂缝、空洞等缺陷,使用墙面修补材料进行修补,确保墙面平整。

3. 墙面腻子:在修补好的墙面上涂抹腻子,刮平,待腻子干燥后,用砂纸打磨墙面,使墙面平整、光滑。

4. 墙面涂料:选择合适的涂料,按照涂料比例进行搅拌,用刷子或滚筒将涂料均匀涂刷在墙面上,待涂料干燥后,进行第二遍涂刷。

5. 墙面勾缝:在涂料干燥后,使用勾缝剂将墙面缝隙填充,用刷子清理多余勾缝剂。

四、施工要点1. 施工人员应熟悉施工工艺,严格按照施工方案进行操作。

2. 施工过程中,注意安全,确保施工人员的人身安全。

3. 施工材料应选用优质产品,确保施工质量。

4. 施工过程中,注意环境保护,减少施工对周围环境的影响。

5. 施工完成后,进行验收,确保工程质量达到预期目标。

五、施工进度整墙修面施工工程分为以下几个阶段:1. 施工准备阶段:1天2. 施工阶段:根据工程量,预计需要10天3. 验收阶段:1天总计:12天六、质量保证1. 施工过程中,严格控制施工质量,确保工程质量达到国家标准。

2. 施工完成后,进行自检、互检、专检,确保工程质量。

3. 对施工过程中出现的问题,及时进行整改,确保工程质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

阖闾城遗址外墙风貌整治工程施工组织设计编制:审核:批准:一、编制依据《建筑工程施工质量验收统一标准》(GB50300-2001);《建筑装饰装修工程质量验收规范》(GB50210-2001)《建筑涂饰工程施工验收规程》(JGJ/T29-2003)《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑施工安全检查标准》(JGJ59-99)《建筑施工安全检查标准》(JGJ59-99)《建筑机械使用安全技术规范》(JGJ33-2001)《建筑工程资料管理规程》DBJ01-51-2001《建筑施工高空作业安全技术规范》《建筑安全法规及文件汇编》企业无锡市建筑工程施工安全操作规程 DBJ01-62 -2002《金属与石材幕墙工程技术规范》JGJ133-2001二、工程概况本工程位于无锡市滨湖区,由于该房屋使用时间较长,建筑物基本每个外墙面中,都存在部分外墙瓷砖面破损、脱落、空鼓等现象。

现对工程中所存在的外墙瓷砖面破损、脱落、空鼓部分的外墙进行剔除(剔打至结构层),剔打完成后用涂料进行粉刷翻新。

因该四栋楼年久失修,层间腰带部位300宽抹灰层突出墙面20mm,因空鼓后高空脱落,已威胁该四栋楼安全问题,需将腰带部位剔除后重新修饰,并与外墙面齐平,阳台栏板的抹灰层有大面积脱落,外墙面曾二次粉刷过的涂料,外窗口角处空鼓开裂,有渗水现像,在本次施工中需解决。

对原外墙涂料修补后重新涂饰,其色样采用与原外墙颜色相同。

拆除外墙景观灯带,检修后再恢复,照屋面的射灯拆除检修后再恢复。

2.1工程特点与难点:经多次现场核查,原外墙为全现浇陶粒砼结构,楼板为普通砼,外墙涂料为丙烯酸溶剂型涂料。

本工程此次外墙翻新修饰施工,不能影响正常生活,安全出入,周边车辆通行,重点和难点是安全防护,施工过程中的层间腰带抹灰层的剔凿,阳台、窗口、外墙面空鼓剔凿。

操作人员的施工安全及渣土的垂直运输。

1. 楼门入口处需搭设好外墙双排脚手架护头棚。

护头棚需搭设至道路处,且不少于8M。

脚手板要绑扎平稳牢固。

楼周边需搭设6M宽防护网,并采用彩条布进行围挡,以保证员工安全出入及财产安全。

2、此楼为90年代左右建筑,年久失修,外墙层间腰带部位、阳台抹灰层、窗口、外墙面已大部分空鼓或脱落,为避免给此楼住户造成人员或财产的伤害,需将部分抹灰层剔除,经现场多次勘察,空鼓严重剔凿面积较大(以现场实际剔凿面积测量计算为准)。

剔除后的抹灰层采用20mm挤塑板填充厚度。

3、本工程,需采用脚手架对外墙进行涂料粉刷。

踢除外墙空鼓抹灰层时,需将踢除的抹灰层渣土随踢随用挡板接住,后装入桶中采用滑轮垂直运输至地面,不得将剔除的抹灰层碎块随意掉至楼下,以免出现意外伤害事件发生。

4、因该四栋楼外墙空调室外机及护窗栏较多,需先将员工所用的空调室外机加以保护,避免碰坏。

凡外窗护栏超过外墙400mm时,需先拆除后再施工,否则施工人员够不到墙面,无法施工。

5、聚合物抗裂砂浆、外墙耐水腻子、涂料,工具等材料运输时,需装桶用滑轨吊至施工人员吊篮内。

6、此楼为老旧小区,员工比较多,中午12点至14点、下午17点不能施工,以免影响员工出入。

因中午不能施工,需将材料放置地面。

7、外墙装修期间,施工人员出入,需走楼梯间公共部位,以免打扰楼内员工生活。

8、因有些住户外窗安装了防护窗罩,脚手架搭设时,凡遇到防护栏处,需用加固维护。

9、因本区属于老旧厂区,小区内绿化已全部种植完毕。

为避免破坏树木、花草等绿化植物,需将树木根茎部位、花草加以保护。

10.因本小区外墙采用陶粒混凝土外墙,年久失修,局部陶粒已脱落,需采用圆6膨胀螺栓嵌入至楼板中,间距200mm一道,再用镀锌钢板网栓在膨胀螺栓后抹灰。

以保证抹灰层的牢靠。

11.经现场勘察,外墙皮脱落后,局部结构钢筋已外露并已严重锈蚀,并已影响结构安全,本方案仅解决外墙抹灰层脱落及外墙粉刷,不对原有结构安全负责。

12.屋面防水卷材已超过期限,表面已开裂老化,需待外墙时候完成后重新翻修屋面防水卷材,屋面防水卷材采用SBSⅡ型3+3mm,改性沥青防水卷材。

三、施工部署3.1组织机构由项目经理负责组织实施,其他人员配合。

施工所需材料、劳动力计划均由工长负责编制,材料员负责组织相关材料进场。

施工前,工长应向施工人员进行安全教育、书面交底等工作。

组织管理机构3.2劳动力准备本工程按照每两栋楼同时施工,而每栋楼按东西南北分片施工,以便于施工及施工管理。

施工共需油工 15名,壮工 20 名,抹灰工 10 名,电工2名。

施工期为60天。

每天施工时间;早8点至12点,下午2点至6点。

3.3材料准备1、涂料:按甲方要求及样板颜色选用,所用材料应一次备齐。

涂料应有出厂合格证、出厂日期及使用说明书。

2、聚合物抗裂砂浆,水泥腻子钢板网等:应符合设计要求及国家、行业现行规范规定的标准。

3.4机具准备1、刷涂工具:排笔、漆刷;2、滚涂工具:长毛绒辊筒、盛料桶;3、抹涂工具:铁抹刀、油灰刀、灰盘等和电动搅拌机。

4、抹灰工具:刮板,铁抹子5、吊篮、滑轨。

6、基层处理工具,冲击钻,Ф6膨胀螺栓,钢板网,活扳手,凿子,锤子。

7、双头切割机、单头切割机、冲床、铣床、钻床、锣榫机、组角机、打胶机、空压机、水准仪、经纬仪、胶枪等。

吊篮及滑轨应由具有资质的租赁厂家出具专项施工方案,并由专业厂家验收合格后交付使用,吊篮厂家需在现场配合施工队进行施工。

3.5作业条件1、基层抹灰修补完成后进行检查,合格后方可进行施工。

2、根据工程量及施工进度计划安排,合理安排好个工种人员,准备好相应的机械设备,并接通电源试机。

确保安全的情况下操作施工,机械不得带病运行。

3.正式施工前要求根据甲方要求先做样板墙,经甲方物业人员确认质量符合要求和施工规范规定后,方可进行大面积的施工。

4、施工现场环境温度不得低于5℃,凡遇有雷、雨及四级大风时,禁止施工。

四、操作工艺采用图集08BJ1—1工程做法外墙防水:F12无机防水涂料选用厚度干拌砂浆:DEA粘结干拌砂浆,可使用聚合物抗裂砂浆。

DB1抹面干拌砂浆水泥腻子4.1工艺流程剔凿空鼓抹灰层,20mm挤塑板护板、局部采用膨胀螺栓固定钢板网、基层修补、清扫处理→聚合物抗裂砂浆找平→水泥基渗透结晶防水层,水泥腻子,打磨→封底漆→第一遍涂料施工→打磨→修补第二遍涂料施工→第三遍涂料施工→检查验收→涂料清理4.2施工操作⑴、修补施涂前对于基体的缺棱掉角处、孔洞等缺陷采用防水砂浆修补。

下面为具体做法:空鼓——将原楼空鼓部位剔除,小面积采用聚合物抗裂砂浆修补并才基层钉钢板网,用圆6膨胀螺栓固定,面积较大的采用20mm挤塑板固定,按外墙外保温做法施工。

预留3mm左右做法,面层采用外墙腻子,与原外墙平。

剔除时,需将吊篮平台处搭设挑板,以免剔除抹灰层时,灰皮掉至楼下,破坏居民的财产。

随踢随装入桶中或袋中,桶中或袋中装满后,随之用滑轨垂直运输至楼下,剔除的建筑垃圾运输至指定地点。

缝隙——细小裂缝采用腻子进行修补(修补时要求薄批而不宜厚刷),干后用砂纸打平;对于大的裂缝,可将裂缝部位凿成“V”字形缝隙,清扫干净后做一层防水层,再嵌填1:2.5水泥砂浆,干后用水泥砂纸打磨平整。

孔洞——基层表面以下3mm以下的孔洞,采用聚合物抗裂砂浆进行找平,大于3mm 的孔洞采用水泥砂浆进行修补待干后磨平。

露筋——因外墙部分抹灰层脱落,局部钢筋外露,现采用钢刷,将外露钢筋用钢刷打去表面锈蚀部位,后采用聚合物砂浆覆盖。

⑵、清扫尘土、粉末→可使用扫帚、毛刷、高压水冲洗,油脂→使用中性洗涤剂清洗;灰浆→用铲、刮刀等除去面层→室外高压水冲洗,用清水漂洗晾干。

⑶、腻子打底找平主要目的是为了修补不平整的现象,防止表面的毛细孔及裂缝。

腻子的要求除了易批易打磨外,还应具备较好的强度和持久性,在进行填补、局部刮腻子施工时要求,宜薄批而不宜厚刷。

刮腻子时的施工技术如下:①掌握好刮涂时工具的倾斜度,用力均匀,以保证腻子饱满。

②为避免腻子收缩过大,出现开裂和脱落,一次刮涂不要过厚,根据不同腻子的特点,厚度以1mm为宜。

不要过多地往返刮涂,以免出现卷皮脱落或将腻子中的胶料挤出封住表面不易干燥。

③用油灰刀要填满、填实,基层有洞和裂缝时,食指压紧刀片,用力将腻子压进缺陷内,将四周的腻子收刮干净,使腻子的痕迹尽量减少。

⑷、打磨用砂布磨平做到表面平整、粗糙程度一致,纹理质感均匀。

此工序要求重复检查、打磨直到表面观感一致时为止。

①不能湿磨,打磨必须在基层或腻子干燥后进行,以免粘附砂纸影响操作。

②砂纸的粗细要根据被磨表面的硬度来定,砂纸粗了会产生砂痕,影响涂层的最终装饰效果。

③手工打磨应将砂纸(布)包在打磨垫块上,往复用力推动,不能只用一两个手指压着砂纸打磨,以兔影响打磨的平整度。

④打磨时先用粗砂布打磨,再用细砂布打磨;注意表面的平整性,即使表面的平整性符合要求,还要注意基层表面粗糙度、打磨后的纹理质感,要是出现这两种情况会因为光影作用而使面层颜色光泽造成深浅明暗不一的错觉而影响效果,这就要求局部再磨平,必要时采用腻于进行再修平,从而达到粗糙程度一致。

⑤对于表面不平,可将凸出部分用铲平,再用腻子进行填补,等干燥后再用砂纸进行打磨。

要求打磨后基层的平整度达到在侧面光照下无明显批刮痕迹、无粗糙感,表面光滑。

⑥打磨后,立即清除表面灰尘,以利于下一道工序的施工。

⑸、封底漆在干净的基层上,先滚涂一遍封底漆,增加与基层的粘结力,防止浮碱。

⑹、第一遍涂料的涂刷大面积墙面一律采用长毛绒辊筒涂刷,突出墙面的线条则采用排笔和漆刷涂刷,要求基层表面含水率不得大于8%,如遇有大风、雨、雾等到天气时不得进行面层涂料的施涂。

⑺、修补第二遍涂料的涂刷同第一遍。

⑻、第三遍涂料的涂刷第三遍涂料涂刷顺序与方法和第二遍相同,要求表面更美观细腻,必须使用排笔涂刷,大面积涂刷时应多人配合流水作业,互相衔接。

一般从不明显的一头开始,逐渐向另一头循序涂刷,至不明显处收刷为止,不得出现接搓及刷纹,排笔若粘附在墙上应及时剔掉。

⑼、检查验收对完成后的墙面涂料进行彻底的检查,重点阴阳角及门窗洞口无误后报验收。

⑽、涂料清理将楼层内所有的涂料及防护采用的材料及时清理出现场并将遗漏的涂料进行清理做好现场文明施工。

4.4、幕墙操作工艺(1)预埋件的安装1)按照土建进度,从下向上逐层安装预埋件;2)按照幕墙的设计分格尺寸用经纬仪或其他测量仪器进行分格定位;3)检查定位无误后,按图纸要求埋设铁件;4)安装埋件时要采取措施防止浇筑混凝土时埋件位移,控制好埋件表面的水平或垂直,严禁歪、斜、倾等。

5)检查预埋件是否牢固、位置是否准确。

预埋件的位置误差应按设计要求进行复查。

当设计无明确要求时,预埋件的标高偏差不应大于l0mm,预埋件的位置与设计位置偏差不应大于20mm。

(2)施工测量放线1)复查由土建方移交的基准线;2)放标准线:在每一层将室内标高线移至外墙施工面,并进行检查;在石材挂板放线前,应首先对建筑物外形尺寸进行偏差测量,根据测量结果,确定出干挂板的基准面。

相关文档
最新文档
