截桩头技术交底大全.docx
桩头截除安全技术交底模板

一、交底目的为确保桩头截除施工过程中的安全,防止各类安全事故的发生,特制定本安全技术交底。
二、适用范围本交底适用于所有桩头截除施工项目。
三、施工前的准备工作1. 作业人员进入施工现场必须佩戴安全帽,并正确配备使用好劳保用品。
2. 施工前应先熟悉作业范围内的地质环境条件,了解桩基设计资料,核对桩顶标高、方向、长度等信息。
3. 作业人员必须经过安全作业培训,掌握安全用电常识、空压机、风镐等设备的安全操作规程。
4. 施工现场应设置明显的警示标志,禁止无关人员进入施工区域。
5. 施工现场应配备必要的应急救援设施,如急救箱、灭火器等。
四、施工过程中的安全注意事项1. 作业人员必须遵守项目部的安全守则、安全管理规定,不得违章操作。
2. 严禁酒后施工、操作,作业人员必须保持良好的精神状态。
3. 施工现场应按项目部规定的位置安放施工机械和堆放材料,各种材料按照规范要求堆放。
4. 动火作业必须严格执行动火安全规定,参加动火作业人员必须持证上岗。
5. 作业人员必须掌握安全用电基本知识和所用设备性能,施工用电设备专人使用。
6. 施工过程中,小范围内机械与机械、机械与人同时工作时,应协调配合,相互保持安全距离。
7. 破桩过程中,注意砼片溅出伤人,作业人员必须佩戴护目镜、防尘口罩。
8. 空压机、风镐等设备必须放置在平稳的地方,防止倾倒。
9. 桩破除过程中,必须有专人监护。
对超过2米的桩头,应用钢丝绳将桩头固定在相邻未破桩头上,防止破桩过程中桩头无预见性的倒地伤人。
10. 破桩顺序应自上而下破除,不得直接破至桩顶标高处。
对超过2米的桩头,应搭设脚手架进行从上而下的破除作业。
五、应急处理1. 发生安全事故时,作业人员应立即停止作业,保护现场,并及时报告项目部。
2. 项目部接到事故报告后,应立即启动应急预案,组织救援。
3. 事故发生后,项目部应立即进行调查分析,查明事故原因,采取有效措施,防止类似事故再次发生。
六、交底时间及责任人1. 交底时间:____年__月__日2. 交底责任人:____(项目负责人)3. 执行责任人:____(项目专业施工员、项目专业质量检查员、专业班组长)4. 作业人员签名确认:____注:本交底模板仅供参考,具体内容应根据实际情况进行调整。
水泥管桩截桩安全技术交底模板

一、交底目的为确保水泥管桩截桩作业的安全进行,预防事故发生,特制定本安全技术交底。
二、交底内容1. 作业人员安全培训(1)所有参与水泥管桩截桩作业的人员必须经过专业培训,熟悉截桩作业流程、安全操作规程及应急处置措施。
(2)作业人员应具备一定的机械操作和现场安全管理能力,了解水泥管桩的结构特点和施工要求。
2. 施工现场安全措施(1)施工现场应设立明显的安全警示标志,确保作业区域安全。
(2)施工区域周边应设置围挡,防止无关人员进入作业区域。
(3)施工现场应配备消防器材,如灭火器、消防沙等,确保火灾事故发生时能够及时扑救。
3. 水泥管桩截桩作业安全操作规程(1)截桩前,对水泥管桩进行检测,确认桩身质量,确保桩身无裂缝、无损伤。
(2)截桩作业前,检查截桩设备,确保设备完好、运行正常。
(3)截桩过程中,操作人员应穿戴安全帽、防护眼镜、防尘口罩等个人防护用品。
(4)截桩时,应保持作业区域清洁,防止水泥浆、石粉等杂物飞溅伤人。
(5)截桩过程中,操作人员应密切关注桩身变化,发现异常情况立即停止作业,并及时上报。
(6)截桩完成后,对桩头进行清理,确保桩头质量。
4. 应急处置措施(1)发生火灾时,立即切断电源,使用灭火器、消防沙等器材进行扑救。
(2)发生人员受伤时,立即停止作业,对受伤人员进行急救,并及时拨打急救电话。
(3)发生设备故障时,立即切断电源,确保人员安全,待故障排除后方可重新启动设备。
三、交底时间(1)交底时间:作业开始前。
(2)交底方式:现场讲解、示范操作。
四、交底人(1)交底人:项目经理、安全员。
(2)受交底人:所有参与水泥管桩截桩作业的人员。
五、注意事项(1)作业过程中,严格遵循安全操作规程,确保人员安全。
(2)作业完成后,清理施工现场,防止安全事故发生。
(3)加强现场巡查,及时发现并消除安全隐患。
(4)定期对作业人员进行安全教育培训,提高安全意识。
本交底内容仅供参考,具体作业过程中应根据实际情况进行调整。
基础截桩头安全技术交底模板

一、交底目的为确保基础截桩头施工过程中的安全,降低事故发生概率,提高施工质量,特制定本安全技术交底。
二、工程概况1. 工程名称:_______2. 施工单位:_______3. 施工地点:_______4. 施工内容:基础截桩头施工三、安全注意事项1. 人员安全(1)施工人员必须经过专业培训,熟悉施工工艺和安全操作规程。
(2)施工人员进入施工现场必须正确佩戴安全帽、安全带,穿防滑鞋。
(3)酒后、疲劳、情绪不稳定者不得上岗作业。
2. 施工现场安全(1)施工现场应设置明显的安全警示标志,禁止无关人员进入施工区域。
(2)施工现场应保持整洁,施工材料、工具应按规定堆放。
(3)施工过程中,严禁擅自移动、拆除安全防护设施。
3. 机械安全(1)施工前,应对机械设备进行全面的检查,确保其安全可靠。
(2)操作人员必须熟悉机械性能和操作规程,严格按照操作规程进行操作。
(3)机械设备运行时,严禁操作人员靠近机械运动部件。
4. 电气安全(1)施工现场用电设备必须符合国家电气安全标准。
(2)用电设备应由专业电工安装、维修,严禁非专业人员操作。
(3)施工现场应配备漏电保护装置,确保用电安全。
5. 环境保护(1)施工过程中,应采取有效措施减少粉尘、噪音等污染。
(2)施工结束后,应及时清理施工现场,恢复原状。
四、施工步骤及安全措施1. 施工前准备(1)对施工人员进行安全教育,提高安全意识。
(2)检查机械设备,确保其安全可靠。
(3)制定施工方案,明确施工步骤、安全措施。
2. 施工过程(1)根据施工方案,进行基础截桩头作业。
(2)严格按照操作规程进行施工,确保施工质量。
(3)加强现场安全管理,防止安全事故发生。
3. 施工结束(1)清理施工现场,确保无安全隐患。
(2)对施工人员进行总结,提高施工技能。
五、应急处理1. 事故发生时,立即启动应急预案,组织人员进行救援。
2. 事故发生后,及时上报相关部门,配合调查处理。
六、交底时间____年____月____日七、交底人_______八、接收人_______九、备注1. 本交底适用于基础截桩头施工全过程。
桩头截桩安全技术交底模板

为确保桩头截桩施工过程中的安全,防止各类安全事故的发生,特进行本次安全技术交底。
二、交底对象全体参与桩头截桩施工的作业人员、管理人员及监督人员。
三、交底内容1. 施工前的准备工作(1)作业人员必须经过专业培训,掌握桩头截桩施工的操作规程和安全注意事项。
(2)检查施工机械设备是否完好,如切割机、钢筋切割机、挖掘机等。
(3)检查施工场地,确保场地平整,无障碍物。
(4)明确施工范围,设置安全警戒线,禁止无关人员进入施工区域。
2. 安全技术措施(1)桩头截桩前,应对桩顶进行测量,确保桩顶标高符合设计要求。
(2)使用切割机进行桩头截断时,操作人员必须穿戴好防护用品,如安全帽、防尘口罩、护目镜等。
(3)切割过程中,严禁站在切割机正前方,防止切割片飞溅伤人。
(4)切割过程中,如发现异常情况,应立即停止操作,查明原因并采取相应措施。
(5)钢筋切割时,应使用钢筋切割机,并确保切割机处于稳定状态。
(6)挖掘机在挖掘过程中,应注意挖掘范围,防止损坏地下管线。
(7)施工过程中,如需动火作业,必须严格执行动火安全规定。
3. 应急措施(1)如发生人员受伤事故,应立即组织人员抢救,并及时拨打急救电话。
(2)如发生机械故障,应立即停止操作,切断电源,并通知维修人员处理。
(3)如发生火灾事故,应立即使用灭火器进行灭火,并拨打火警电话。
(1)全体作业人员必须认真听取安全技术交底,确保理解并掌握安全操作规程。
(2)施工过程中,应严格遵守安全技术措施,确保施工安全。
(3)管理人员及监督人员应加强对施工现场的巡查,发现问题及时制止。
五、交底时间年月日六、交底地点施工现场七、交底人项目技术负责人八、参与交底人员全体参与桩头截桩施工的作业人员、管理人员及监督人员九、备注本安全技术交底适用于桩头截桩施工全过程,如有未尽事宜,可根据实际情况进行调整。
桩头切割安全技术交底模板

一、交底目的为确保桩头切割作业过程中的安全,预防安全事故的发生,现将桩头切割安全技术交底如下。
二、交底内容1. 作业人员要求(1)作业人员必须经过专业培训,取得相应操作证书。
(2)作业人员应熟悉桩头切割作业的相关安全操作规程。
(3)作业人员必须佩戴好安全帽、安全带、防护眼镜、防尘口罩等防护用品。
2. 施工现场要求(1)施工现场应设置明显的警示标志,禁止无关人员进入。
(2)施工现场应保持整洁,不得堆放杂物。
(3)施工现场应配备消防器材,确保消防通道畅通。
3. 施工机具要求(1)桩头切割机具应保持良好状态,定期进行维护保养。
(2)切割机具的操作手柄、电源线等应符合安全要求。
(3)切割机具应安装限位装置,防止切割过深。
4. 施工工艺要求(1)根据设计要求,确定桩头切割的标高和范围。
(2)在桩头周围画出切割线,确保切割准确。
(3)切割过程中,严禁操作人员站在切割线附近。
(4)切割过程中,如发现异常情况,应立即停止作业,报告相关负责人。
5. 安全防护措施(1)作业人员必须佩戴防护眼镜,防止切割过程中产生的碎片伤眼。
(2)操作人员应站在切割线外侧,确保安全距离。
(3)切割过程中,严禁酒后作业、疲劳作业。
(4)作业人员应掌握消防器材的使用方法,确保火灾发生时能够迅速应对。
6. 应急措施(1)如发生火灾,立即使用消防器材进行灭火。
(2)如发生人员受伤,立即进行现场急救,并拨打120急救电话。
(3)如发生机械故障,立即停止作业,报告相关负责人。
三、交底结束以上为桩头切割安全技术交底内容,请全体作业人员认真学习,严格遵守。
如有疑问,请在作业前向负责人咨询。
交底人:____________________日期:____________________注意事项:1. 本交底适用于桩头切割作业,如遇特殊情况,应根据现场实际情况进行调整。
2. 作业人员应认真执行交底内容,确保施工安全。
3. 施工单位应定期对作业人员进行安全教育培训,提高安全意识。

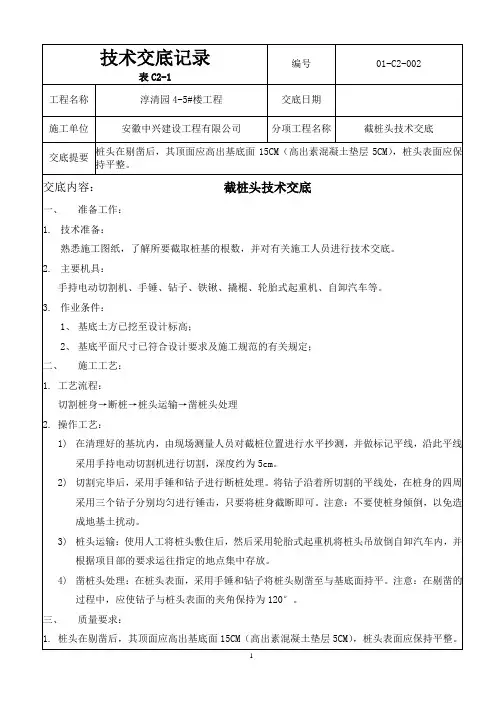

002截桩头技术交底

技术交底记录表C2-1编号01-C2-002 工程名称淳清园4-5#楼工程交底日期施工单位安徽中兴建设工程有限公司分项工程名称截桩头技术交底交底提要桩头在剔凿后,其顶面应高出基底面15CM(高出素混凝土垫层5CM),桩头表面应保持平整。
交底内容:截桩头技术交底一、准备工作:1.技术准备:熟悉施工图纸,了解所要截取桩基的根数,并对有关施工人员进行技术交底。
2.主要机具:手持电动切割机、手锤、钻子、铁锹、撬棍、轮胎式起重机、自卸汽车等。
3.作业条件:1、基底土方已挖至设计标高;2、基底平面尺寸已符合设计要求及施工规范的有关规定;二、施工工艺:1.工艺流程:切割桩身→断桩→桩头运输→凿桩头处理2.操作工艺:1)在清理好的基坑内,由现场测量人员对截桩位置进行水平抄测,并做标记平线,沿此平线采用手持电动切割机进行切割,深度约为5cm。
2)切割完毕后,采用手锤和钻子进行断桩处理。
将钻子沿着所切割的平线处,在桩身的四周采用三个钻子分别均匀进行锤击,只要将桩身截断即可。
注意:不要使桩身倾倒,以免造成地基土扰动。
3)桩头运输:使用人工将桩头敷住后,然后采用轮胎式起重机将桩头吊放倒自卸汽车内,并根据项目部的要求运往指定的地点集中存放。
4)凿桩头处理:在桩头表面,采用手锤和钻子将桩头剔凿至与基底面持平。
注意:在剔凿的过程中,应使钻子与桩头表面的夹角保持为120°。
三、质量要求:1.桩头在剔凿后,其顶面应高出基底面15CM(高出素混凝土垫层5CM),桩头表面应保持平整。
同一基坑内的桩头表面应处在同一标高位置。
2.对高出设计标高的桩头,经测量找出断接线,预留伸入承台梁的桩内主筋长度(不小于30d),将桩头按需要尺寸进行切截。
切截时应敲掉或凿去多余的桩头混凝土,并调直预留的主筋,保持主筋表面洁净。
对已截割的桩头,在去掉疏松的混凝土后,要将保留桩头混凝土和桩头钢筋加以保护,如钢筋有锈蚀必须处理。
保护好高出地面桩头,截桩头宜用锯桩器截割,严禁用大锤横向敲击或强行扳拉截桩。
桩头截除安全技术交底模板

一、交底目的为确保桩头截除施工过程中的安全,降低事故发生风险,现将桩头截除安全技术交底如下:二、施工范围及内容1. 施工范围:本交底适用于桩头截除施工全过程。
2. 施工内容:(1)桩头切割;(2)桩头清理;(3)桩头运输;(4)桩头堆放。
三、安全技术措施1. 人员安全(1)施工人员必须经过专业培训,具备相应的操作技能和安全意识。
(2)施工人员进入施工现场必须佩戴安全帽、防尘口罩、护目镜等防护用品。
(3)酒后、疲劳、精神状态不佳的人员不得上岗作业。
2. 机械安全(1)桩头切割设备必须符合国家相关标准,并进行定期检查、维护。
(2)操作人员必须熟悉机械性能和操作规程,确保操作过程中机械运行稳定。
(3)机械作业时,周围不得有无关人员靠近,确保操作安全。
3. 环境安全(1)施工现场应保持整洁,及时清理施工垃圾和废弃物。
(2)施工现场应设置明显的警示标志,提醒人员注意安全。
(3)施工现场应配备消防器材,确保消防设施齐全、有效。
4. 施工工艺(1)桩头切割前,应对桩头进行测量,确保切割位置准确。
(2)桩头切割过程中,应严格控制切割速度和力度,避免切割过快或过猛导致桩头破碎。
(3)桩头切割完成后,应对桩头进行清理,确保桩头表面平整、无尖锐棱角。
(4)桩头运输过程中,应采取有效措施防止桩头损坏或滚动。
(5)桩头堆放时,应选择平整、坚实的场地,确保桩头堆放稳定,防止倾倒。
四、应急处置1. 人员伤害(1)发生人员伤害事故时,应立即停止作业,组织人员将伤者送至医院救治。
(2)事故发生后,应立即向项目部报告,并配合相关部门进行调查处理。
2. 机械故障(1)机械发生故障时,应立即停止作业,排除故障。
(2)故障排除后,应进行试运行,确保机械运行正常。
五、交底要求1. 施工单位应将本交底内容传达给所有施工人员,确保施工人员了解并掌握安全操作规程。
2. 施工人员应认真学习本交底内容,提高安全意识,确保施工安全。
3. 施工单位应定期组织安全检查,确保施工过程中各项安全措施落实到位。
钢管桩截桩头技术交底

钢管桩截桩头技术交底1. 介绍本文档旨在对钢管桩截桩头技术进行详细交底,以确保在施工过程中能正确、高效地完成相关工作。
2. 截桩头定义截桩头是指在桩顶部分割、截去一定长度的钢管桩的操作。
截桩头通常是在完成桩基嵌入后进行的。
其目的是使得钢管桩的高度能够与建筑物或结构的设计要求相匹配,同时保证桩体质量和稳定性。
3. 截桩头工艺流程以下是通常的截桩头工艺流程:步骤一:材料准备- 选择合适的切割工具,如砂轮机、氧乙炔焊割机等。
- 确保切割工具的切割刀片磨损情况良好。
- 准备保护设备,如安全帽、护目镜、手套等。
步骤二:确认截桩头长度- 根据设计要求,确定需要截去的钢管桩长度。
- 使用测量工具,准确测量出截桩头的长度。
步骤三:标记切割线- 在桩体上标记出截桩头的切割线。
- 使用直尺或其他合适的测量工具,确保切割线的准确位置。
步骤四:切割钢管桩- 使用选定的切割工具,按照切割线将钢管桩截去指定长度。
- 切割时保持切割工具平稳、慢速移动,确保切割质量。
步骤五:清理截割面- 使用砂轮或其他工具将截割面进行打磨,使其平整。
- 清除切割过程中产生的碎屑和余渣。
4. 安全注意事项进行截桩头工作时,务必注意以下安全事项:- 穿戴好个人防护设备,包括安全帽、护目镜、手套等。
- 确保切割工具的安全运行状态,检查切割刀片是否磨损。
- 切割时保持稳定的姿势和手部动作,避免意外伤害。
- 注意周围环境和其他工作人员,确保施工安全。
以上信息为钢管桩截桩头技术交底内容,如有疑问,请及时沟通。
谢谢!。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
交底内容截桩头技术交底合同号单位工程名称寻甸县中医院工程
施工单位中铁六局里程
交底日期2016.7.16交底地点施工现场交底内容:
一、技术交底范围
本交底适用于寻甸中医医院迁建项目及康复中心的截桩头
二、施工准备
1、技术准备
(1 )学习和审查工程设计图纸,核对平面尺寸和标高,确认图纸中桩顶标高无错
误
(2 )专业工种操作人员的岗位证书审查应齐全、有效
(3 )进行测量基准交底、复测及验收工作
2、机具准备
序号设备名称数量用途
1水准仪 2 台标高测定
2切割机 4 台切割桩
3空压机 4 台桩头破除
4风镐8 把桩头破除
5吊车 1 台吊离断桩
6自卸汽车 2 台运输断桩
交底内容截桩头技术交底合同号单位工程名称寻甸县中医院工程
施工单位中铁六局里程
交底日期2016.7.16交底地点施工现场7全站仪 1 台桩位测定
8铁锹10清理碎桩头
3、作业条件
(1 )桩间土已经开挖完毕,基底土挖至设计标高并验收合格
(2 )基底平面尺寸已符合设计要求及施工规范的有关规定
(3 )已定好截桩的标高控制线
4、作业人员
测量员两人,截桩人员15 人
三施工进度要求
截桩头施工时间安排在2016 年 7 月 25 日-2016年8月30日
四施工工艺
1、工艺流程
水准仪测定标高→弹线(桩顶标高控制线)→环切桩头→打开缺口→剥出钢筋→加
深缺口→加钻顶断→吊离断体→人工整平桩顶→调直钢筋
2、操作工艺
交底内容截桩头技术交底合同号
单位工程名称寻甸县中医院工程
施工单位中铁六局里程
交底日期2016.7.16交底地点施工现场
2.1 测量桩顶标高
测量员根据图纸设计标高利用水准仪,在每个桩身上抄测 3 个截桩点,用墨斗将三点弹成一道标记线
2.2环切桩头
施工队施工时,在设计要求的桩顶位置设一道沿圆周方向的切割线(切割线以上20cm左右的带状区域为关键区域),使用切割机沿切割线切割,切割深度视钢筋
保护层厚度而定,略小于钢筋保护层厚度,绝不能切到桩基钢筋,设置切割线的目
的是为了人工凿除关键施工区域混凝土的施工中,防止破坏有效桩体
2.3 桩头破除
2.3.1 人工凿出关键施工区域的混凝土,形成缺口,露出钢筋,凿除深度为钢筋的
保护层厚度,凿除时不得损伤钢筋。
2.3.2 风镐剥离缺口上侧钢筋保护层,露出钢筋,施工时要注意不得损伤钢筋,钢
筋向外侧微弯(不得超过30 度)以便施工。
2.3.3 风镐成水平或稍向上倾斜钻进关键施工区域的中上部的混凝土,也就是设计
要求桩顶10cm左右处的混凝土,不断加深该处缺口。
之所以要求在桩顶上方
10cm 处加深缺口,是为了风镐钻进时预留可能损伤空间,防止破坏有效桩体。
2.3.4 在缺口深度达到约30cm 时,风镐加钻顶断,钻头水平或稍微向上。
2.4 吊离断体
交底内容截桩头技术交底合同号单位工程名称寻甸县中医院工程
施工单位中铁六局里程
交底日期2016.7.16交底地点施工现场吊车吊离已被顶断的无效桩体
2.5 人工整平桩顶
破除过程中产生的碎屑随破除随清理,在桩头表面,采用手锤和钻子将桩头剔凿至
设计标高
2.6 调直钢筋
破除及清理工作全部完成后,由两人配合用钢筋扳手对钢筋进行调直,调直过程中
用钢刷去除钢筋上剩余的混凝土渣
3、雨季施工
为确保雨季安全生产及施工质量,需做好以下措施:
(1 )注意收听天气预报,周密安排生产,尽量避免下雨时施工,宜待雨过天晴后
再组织施工。
如需抢工期,必须为员工配备雨衣等劳保用品,坚决制止违章作业。
(2 )所有用电开关需遮挡、封闭,以防雨淋潮湿而致漏电。
(3 )雨天常伴有雷电,需特别注意。
雨天时,所有人员尽可能进入房室内避雨,
不要停留在露天空旷场地,以防被雷击。
(4 )施工现场的大型临时设施,在雨季前应整修加固完毕,保证不漏、不塌、不倒、周围不积水;施工现场的机电设备(配电箱、电焊机等)应有可靠的防护装置;经常检查照明和动力线有无混线、漏电,埋设是否牢靠等,保证雨季中正常供电;
不能受暴雨袭击的设备应放入室内,或用篷布封盖严密。
交底内容截桩头技术交底合同号
单位工程名称寻甸县中医院工程
施工单位中铁六局里程
交底日期2016.7.16交底地点施工现场(5 )雨季施工中,需加强基坑内抽水,尤其暴雨期间需及时抽水,避免基坑长时
间浸泡水中。
根据本工程基坑面积及施工期间正处暴雨季节的情况,现场布置20台抽水泵。
四质量标准
1、桩顶设计标高分为 -7.45 、 -7.65 、-7.85 、-8.05 、-8.65 、-10.5等多个标高,施工时必须严格控制标高
2、切割线施工时,桩体主筋保护层厚度为50mm ,严禁切割机切到钢筋
3、风镐破除钢筋保护层时,钢筋可稍微弯曲,但不得超过30 度
4、关键施工区域,不得对有效桩体造成破坏
5、桩头破除面标高差控制在2cm 以内
6、破除后的桩顶混凝土应新鲜无泥土等杂物
7、钢筋应清理干净无混凝土渣等杂物,钢筋应顺直
五、成品保护
1、严禁使用重物敲击桩身,对成品桩体造成破坏
2、严禁使用挖机硬性将桩头拉断,防止断桩出现
3、不得随意弯曲桩体钢筋
交底内容截桩头技术交底合同号
单位工程名称寻甸县中医院工程
施工单位中铁六局里程
交底日期2016.7.16交底地点施工现场4、桩头清理干净后,注意保持清洁
六、应注意的质量问题
1、常见桩头缺陷
桩头缺陷是常见和重要的钢筋混凝土钻孔灌注桩质量问题
一般的,当基槽开挖、破桩头到设计桩顶标高时,如果设计标高以下桩身出现以下
情形,即为桩头缺陷:
(1 )主筋锚固长度不满足设计要求
(2 )保护层不够,漏筋
桩头缺陷必须进行处理,否则不可以与上部结构连接
2、缺陷处理措施
(1 )主筋锚固长度不满足设计要求
现象:主筋断裂、主筋露出桩头过短
措施:双面搭接焊
工艺流程:清理桩头→凿桩→清渣→焊接→补浇筑混凝土
施工顺序:将桩头清理干净桩头缺筋部位的混凝土凿掉,使原主筋露出不少于5d ,凿去的混凝土地面应留成平直面或略向桩中心倾斜,用钢刷将待焊接的钢筋刷干
交底内容截桩头技术交底合同号
单位工程名称寻甸县中医院工程
施工单位中铁六局里程
交底日期2016.7.16交底地点施工现场净,用双面搭接焊将钢筋焊接,焊接长度不小于5d ,将基槽内残留混凝土清理干净,高出设计混凝土强度一个标号补浇筑混凝土
(2 )保护层厚度不够、漏筋
现象:桩身主筋外漏
措施:补浇混凝土
工艺流程:人工挖槽→清理桩身→绑钢筋→浇筑混凝土
施工顺序:人工挖槽,将槽宽度沿桩身向外扩20cm ,挖槽深度为露出钢筋部位下10~15cm ,将原桩位混凝土面用钢丝刷清理干净,将基土夯实,浇筑垫层,浇筑
混凝土
七、环境、职业健康安全管理措
1.凿桩头前应有详细的安全技术措施。
对施工人员进场前进行安全教育,向工人
进行详细交底,并结合本工程的特点作有针对性的质量和安全教育。
2.发生大雨、雷电等恶劣天气时应立即停止作业
3.经常检查边坡及支护的情况,防止坑壁受雨水浸泡造成塌方
4.雨季安全生产工作要以防触电,防坍塌、防火、防暴、防中毒、防汛等“五防”为重点,在大风大雨后作业,应及时对临时设施、基坑、围护等工程和各类设施、
设备、用电线路等进行全面检查,重点检查基坑支护和排水
5.每日施工前,召开班前会,进行安全教育。
6.所有施工人员认真贯彻执行“安全第一”的主要方针,严格按照安全交底及安
全操作规程施工。
7.各种机械要有专人负责维修、保养,对机械作业人员要坚持持证上岗,并每天
交底内容截桩头技术交底合同号单位工程名称寻甸县中医院工程
施工单位中铁六局里程
交底日期2016.7.16交底地点施工现场对机械的关键部位进行检查,预防机械故障及机械伤害的事故发生。
8.现场照明电源及水源配备齐全,施工材料和拆除材料的存放及保管应符合防火
要求。
9.沿基坑周围设立围挡,无关人员不得靠近、围观。
10.所有施工人员进入现场必须佩戴安全帽,酒后不得进入施工现场
国家、行业地方法规环保要求,企业对社会承诺,项目管理措施,环保隐患报告要
求
交底接收人
交底人审核人批准人。
