墩柱首件工程施工总结报告(上传)
圆柱墩首件总结报告

石太高速LJ—9合同圆柱墩首件总结报告一、首件目的1、通过编制下料通知单,明确下料长度,加强现场管理掌控能力,避免钢筋无序下料产生的浪费,有效控制了钢筋用量,而且保证钢筋焊接接头同心;接头位置正确;加工的钢筋成品质量满足设计和规范要求.2、通过首件工程,熟悉模板的拼装工艺,为大面积施工提供经验。
3、掌握混凝土的浇筑及振捣方法,摸索墩柱的混凝土浇筑工艺.4、混凝土灌注过程中,通过对混凝土的和易性、流动性、初凝时间等指标进行检测,验证配合比。
5、根据墩柱钢筋笼安装过程,确定钢筋笼的最佳安装方法,保证墩柱钢筋笼安装质量。
6、通过施工机械的组合及人员分工配合,确定最佳的资源配置方式.二、首件施工说明墩柱首件选取左线栾庄大桥19#墩外柱,基础为桩基础,墩柱高23.576m,墩柱底部1道底系梁,墩柱内含中系梁2道。
主要工程数量:混凝土等级为:C30 设计混凝土用量:66.84 m3设计钢筋用量:φ10钢筋567.0Kg,Φ28钢筋5823。
2Kg。
首件工程于2014年4月11日开始施工,4月21日完成混凝土浇筑.施工前,我部给相关技术人员及操作人员做了详细的技术交底和安全交底,施工过程中,质检员、技术员、安全员、试验员能够对每道工序严格把关,有效的保证了施工质量和施工安全,施工后立柱无明显阶段性错台,外表色泽基本一致,表面密实,无裂缝,无蜂窝麻面现象,无漏筋。
但施工过程中也存在一些问题,比如混凝土局部颜色过深,局部存在微小气泡。
下面就立柱首件施工过程控制进行分析:三、施工前准备工作1、人员准备管理人员:试验室安排试验人员1名,负责混凝土拌合、入模前混凝土质量控制;质检部安排质检员1名,负责浇筑前模板、钢筋、模板垂直度、模板质量的验收,并做好施工影像资料的收集;工程部安排技术人员2名,负责施工过程质量控制及浇筑过程旁站和控制混凝土振捣,安全部安排专职安全员1名,落实安全防护设施、安全防护用品使用情况,并做好高空坠落的应急准备工作.施工人员:钢筋工8人负责钢筋骨架的制作及安装,并做好钢筋骨架在混凝土浇筑过程的定位;模板工4人负责模板的打磨拼装及模板的对中、固定工作;振捣工2人负责混凝土浇筑过程中振捣及施工中控制振捣时间;其他工人4人负责施工中放料、现场指挥吊车、拆模后混凝土的养护;施工现场设专职电工一名,负责浇筑过程振捣棒正常用电。
墩柱首件工程总结

墩柱首件工程总结一、工程概况高速公路合同段完成第一根墩柱位于头道河1#大桥,全长307米,中心桩号K180+167,上部结构为10×30m预应力混凝土先简支后连续T梁,下部结构为柱式和肋板式台,双柱式墩,墩柱径1.5m 挖共40根,墩高3.756~9.209m;墩柱混凝土C30。
二、资源配置1、进场设备2、劳动力配置三、施工工期1#大桥2#墩左幅2-1墩柱高8.679m,开工日期2010年7月10日,完工日期2010年7月12日,工期3天。
四、施工过程1.模板模板制作:采用大块整体钢模,选用8mm厚钢板面板,框架采用10×10的角钢、加劲肋采用8mm厚的钢板。
要求模板表面平整,尺寸偏差符合设计要求,具有足够的刚度、强度、稳定性,且拆装方便接缝严密不漏浆。
并应指定专人,在砼灌注过程中加强检查、调整,以保证砼建筑物形状,尺寸和相互位置的正确。
模板拼装前安排工人进行打磨,打磨完成后刷脱模剂,刷完脱模剂后开始拼装模板。
模板每节高2m,按照模板已经加工好的螺栓孔进行拼装,每节拼装完成后准备安装模板。
模板安装前,首先在系梁顶凿毛,并在系梁顶用红蓝铅在混凝土表面标出墩柱的直径以及模板的外边缘。
开始吊装第一节模板,模板按照已经画好的轮廓线安装,安装时注意调整模板的平整度,保证模板平整,不平整的部分下面垫平。
第一节模板安装好后,按照第一节模板的程序安装第二节,第二节调整位置对准第一节的螺栓孔后开始安装螺栓。
第二节加固完成后依此类推安装其他节模板。
共安装5节模板。
模板安装完成后检查轴线、高程符合设计要求后加固,保证模板在灌注混凝土过程受力后不变形、不移位。
模板加固采用揽风绳,在距离墩柱8m处,分别打4个地锚,地锚位置为互相垂直的,揽风绳安装在地锚和模板之间,然后吊垂球调整模板的垂直度并加固揽风绳。
揽风绳加固完成再检查模板的垂直度,使墩柱的垂直度满足设计要求。
模板加固完后,在墩柱底用水泥砂浆将模板密封,防止浇筑混凝土时漏浆。
墩柱首件工程施工总结

高速公路NO.1合同段墩柱首件工艺总结局集团有限公司速公路NO.1标合同段项目经理部二〇一〇年十二月墩柱首件工程工艺总结为贯彻内邓高速公路创优活动,积极推广先进施工方法和成熟施工经验,以科学的数据指导生产,确保建造优良工程,全面展开全线桥梁墩柱施工,内邓高速公路NO.1标项目部在内邓项目公司、总监办、驻地办的正确领导和监督下,严格遵守公路交通工程施工规范和设计要求对K14+115南岗头大桥1-R-内立柱进行施工。
根据墩柱施工方案,我项目部成功完成了K14+115南岗头大桥1-R-内立柱施工工作。
并获得了宝贵的施工数据。
为后期全线墩柱施工提供了依据。
将施工首件工艺总结数据汇总如下:一、工程概况K14+115南岗头大桥,起点桩号K13+976.4,终点桩号K14+253.6,全长277.2米。
上部构造为9孔30米预应力混凝土箱梁,桥面连续,下部采用肋板式桥台、柱式桥墩,灌注桩基础二、施工准备情况1、完成对桩基础的检测。
对桩基础进行桩位偏移和桩顶标高的检查,对桩顶标高高于设计标高部分进行凿除、低于设计标高则接桩。
2、施工现场情况本桥墩柱测量放线工作已完成,混凝土由搅拌站集中供应。
水、电、路、场地平整工作已完成。
水泥、砂、石料已储备一定数量,满足施工进度要求。
3、试验工作原材料试验包括:钢筋、水泥、粉煤灰、碎石、砂、砼用水、外加剂已完成。
混凝土配合比设计已完成。
符合《桥涵施工规范》要求。
三、墩柱施工工艺施工工艺框图四、墩柱施工工艺总结墩柱首件工程为K14+115南岗头大桥1-R-内立柱,于2010年12月9 日开始浇筑混凝土从20:00开始至24:00结束。
整个浇筑过程用时4小时,施工过程顺利、连续。
(一)施工总体概述K14+115南岗头大桥1-R-内立柱从钢筋加工安装到混凝土浇筑结束,严格按规范要求组织施工,施工过程按《首件工程作业指导书》和《墩柱施工方案》进行。
各道工序均达到预期的要求。
从钢筋制作安装到模板的拼装等各项技术指标均能满足施工要求。
墩身首件工程施工总结

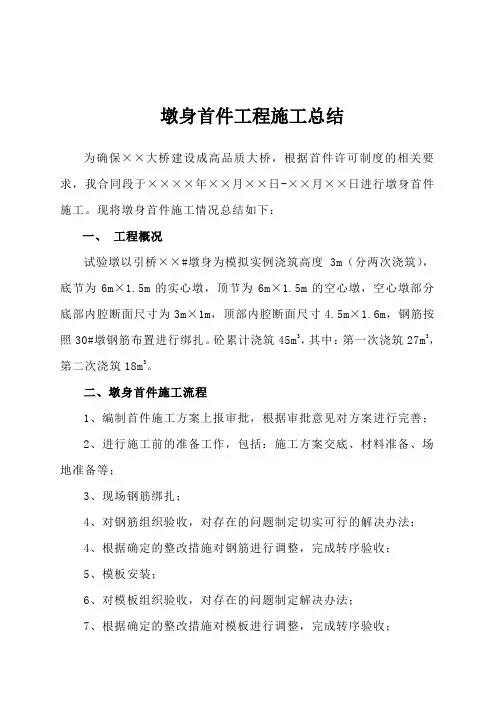

墩身首件工程施工总结为确保××大桥建设成高品质大桥,根据首件许可制度的相关要求,我合同段于××××年××月××日-××月××日进行墩身首件施工。
现将墩身首件施工情况总结如下:一、工程概况试验墩以引桥××#墩身为模拟实例浇筑高度3m(分两次浇筑),底节为6m×1.5m的实心墩,顶节为6m×1.5m的空心墩,空心墩部分底部内腔断面尺寸为3m×1m,顶部内腔断面尺寸4.5m×1.6m,钢筋按照30#墩钢筋布置进行绑扎。
砼累计浇筑45m3,其中:第一次浇筑27m3,第二次浇筑18m3。
二、墩身首件施工流程1、编制首件施工方案上报审批,根据审批意见对方案进行完善;2、进行施工前的准备工作,包括:施工方案交底、材料准备、场地准备等;3、现场钢筋绑扎;4、对钢筋组织验收,对存在的问题制定切实可行的解决办法;4、根据确定的整改措施对钢筋进行调整,完成转序验收;5、模板安装;6、对模板组织验收,对存在的问题制定解决办法;7、根据确定的整改措施对模板进行调整,完成转序验收;8、砼浇筑;9、模板拆除及砼养护,进行砼外观验收;10、对砼外观质量缺陷原因分析,确定改进措施;11、完成首件施工总结。
三、实体检测××月××日,对墩身首件实体质量进行了相关项目的检测,检测结果见附表。
(模板是整体安装,两次砼浇筑间隔时间为3天)首件墩身各指标抽检实测数据及合格率序号检查项目规定值或允许偏差实测数据合格率1 混凝土强度(Mpa)3d 26.1、25.7、25.96d 35.2、36.1、34.82 断面尺寸(mm)±206008、6004、2997、2995 100%3 墩身竖直度(mm)H/1500且不大于202、1、2、1、2、1、1、2 100%4 节段错节(mm)5 3、2、4、5、0、3、2、1 100%5 大面积平整度5 4、3、2、2、5、5、4、5 100%6保护层厚度(mm)40≤L≤8576、65、55、78、45、53、66、65100% 墩身实体质量相关项目检测数据表明,混凝土强度等内在质量指标能满足规范及设计要求,施工采用的模板及施工工艺满足施工要求。
墩柱工程施工总结

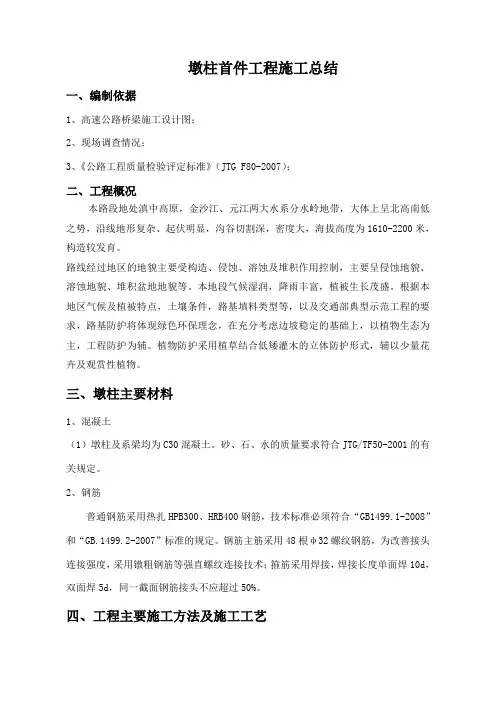

墩柱首件工程施工总结一、编制依据1、高速公路桥梁施工设计图;2、现场调查情况;3、《公路工程质量检验评定标准》(JTG F80-2007);二、工程概况本路段地处滇中高原,金沙江、元江两大水系分水岭地带,大体上呈北高南低之势,沿线地形复杂、起伏明显,沟谷切割深,密度大,海拔高度为1610-2200米,构造较发育。
路线经过地区的地貌主要受构造、侵蚀、溶蚀及堆积作用控制,主要呈侵蚀地貌、溶蚀地貌、堆积盆地地貌等。
本地段气候湿润,降雨丰富,植被生长茂盛。
根据本地区气候及植被特点,土壤条件,路基填料类型等,以及交通部典型示范工程的要求,路基防护将体现绿色环保理念,在充分考虑边坡稳定的基础上,以植物生态为主,工程防护为辅。
植物防护采用植草结合低矮灌木的立体防护形式,辅以少量花卉及观赏性植物。
三、墩柱主要材料1、混凝土(1)墩柱及系梁均为C30混凝土。
砂、石、水的质量要求符合JTG/TF50-2001的有关规定。
2、钢筋普通钢筋采用热扎HPB300、HRB400钢筋,技术标准必须符合“GB1499.1-2008”和“GB.1499.2-2007”标准的规定。
钢筋主筋采用48根φ32螺纹钢筋,为改善接头连接强度,采用镦粗钢筋等强直螺纹连接技术;箍筋采用焊接,焊接长度单面焊10d,双面焊5d,同一截面钢筋接头不应超过50%。
四、工程主要施工方法及施工工艺墩柱均为实心墩,矩形墩柱四角设15cm倒角。
工区桥梁墩柱较多,墩柱施工面临工期紧,任务重。
根据以往同类型桥的施工经验以及墩位处地形,墩柱按以下方式施工:根据墩位地形情况及混凝土浇筑要求,墩高大于10米高墩墩柱(设有中系梁)施工采用两轮浇筑,第一轮混凝土浇筑至中系梁顶面位置,浇筑时同一幅的墩柱一起施工,第二轮混凝土浇筑至墩顶,如没中系梁的直接一轮浇筑墩顶。
墩柱采用汽车吊进行钢筋安装,输送泵进行混凝土浇筑,可直接将输送泵及汽车吊置于施工场地内进行操作,自墩柱位置在承台上搭设相应高度的钢管脚手架和楼梯,作为施工人员操作平台和上下通道。
墩柱施工首件工程评价及总结报告

大桥墩柱施工首件工程评价及总结报告目录一、施工说明 (1)二、施工人员情况 (1)三、施工机械设备 (2)四、施工过程及质量控制 (2)(一)施工准备 (2)(二)施工过程 (2)1、测量放样 (2)2、钢筋制作 (3)3、脚手架搭设 (3)4、模板安装 (3)5、混凝土的质量控制 (4)6、混凝土浇筑 (4)7、拆模、养生 (5)五、出现的问题、原因及解决方案 (5)六、自评意见 (6)七、结束语 (6)一、施工说明我标段首件墩柱选定**大桥左幅1-1#墩柱,桩中心里程桩号为YK30+108,直径1.5m,墩柱高10.042m,墩顶设计高程299.68m,墩底设计高程289.638m,设计C30混凝土用量17.746m³。
我标段经过细致的施工准备,严格按照相关技术规范和墩柱施工方案进行了首件墩柱的施工,具体如下:2016年1月19日:对已浇筑完毕的1#左幅系梁墩柱位臵进行凿毛处理。
2016年1月24日:测量放样,放出墩柱中心位臵并用红油漆标记;2016年1月23日:对墩柱模板进行安装定位;2016年1月25日:浇筑墩身砼。
墩身砼设计坍落度为7cm~9cm,实测坍落度为8cm;砼从导管式串筒自由倾落,砼的自由倾落高度保持在2m内距离,分层振捣高度不超过0.3m,灌注连续进行,最后浇筑完成混凝土面比设计高出2cm。
经过现场监理的监督,在我项目部相关人员的共同努力下,于2014年7月19日7:20-10:05分完成了首件墩柱的施工工作。
在施工过程中,技术人员全过程现场值班,做好了相关记录,作为总结报告的编制依据。
在经过整理分析后,可作为以后墩柱施工的参考依据,基本达到进行首件墩柱施工的重要意义。
二、施工人员情况施工现场负责人:**施工技术负责人:安全负责人:质量负责人:试验负责人:测量负责人:现场技术员:劳动力7人三、施工机械设备A3标段项目部首件墩柱工程主要施工机械表四、施工过程及质量控制(一)施工准备1、施工前对场地进行清理,并用全站仪依据设计图纸进行测量放样;2、砼配合比试配己完成并经监理工程师验证、批准;3、砂、石料、水泥、钢筋等原材料经试验室检验合格;4、对施工队伍进行技术交底;5、为工程施工所配臵的机械设备、检测仪器均己进场,并运行良好。
墩柱首件工程施工总结

桥墩首件工程施工总结一、首件工程的目的的意义:根据总监办文件精神,结合本项目工程特点,我项目部选定了K0+635无定河大桥9#-1墩柱作为墩柱首件工程。
通过首件工程的实施,总结经验,分析原因,找到解决办法,指导以后桥墩的施工。
二、首件工程工程概况榆绥高速公路N9合同段内有10座大桥,墩柱共328根,为保证墩柱施工内实外美,我项目部拟选定K0+635无定河大桥9#-1墩柱作为首件工程。
该墩直径D=1.4m,高度为3.5m。
钢筋采用:Φ22、Φ8两种型号钢筋。
三、质量控制要点1、模板控制该桥墩柱采用半圆企口钢模施工(1)立模准备。
根据放样尺寸确定模板内边线及外边线,立模内边线外用砂浆找平,找平层用水准仪抄平,待砂浆硬化后才能立模。
(2)模板安装。
模板安装前先打磨铮光,用抹布或棉纱擦干净后再刷脱模剂,用滚筒均匀涂刷于模板表面,不得漏刷和刷得过多,脱模剂严禁采用废机油。
相邻模板间缝隙应粘贴双面海绵胶,以防漏浆出现蜂窝麻面或线条不明,模板用吊车吊装,人工辅助就位。
模板成型后检查各部安装尺寸,符合安装标准后加固。
(3)立模检查。
第一节段模板安装后,用水准仪和全站仪检查模板顶面标高和墩身中心及平面尺寸,符合标准后进行下道工序。
⑷拆除时应严格遵守各类模板拆除作业的安全要求。
拆模板,应经施工技术人员按试块强度检查,确认混凝土已达到拆模强度时,方可拆除。
2、钢筋加工及安装控制(1)、钢筋的表面应洁净,使用前应将表面油渍、漆皮、鲮锈等清除干净。
(2)、钢筋应平直,无局部弯折。
(3)、制作箍筋时,其末端应做弯钩,弯钩的弯曲直径应大于受力主筋的直径,且不小于箍筋直径的2.5倍。
弯钩平直部分的长度,一般结构不宜小于箍筋直径的5倍,有抗震要求的结构,不应小于箍筋直径的10倍。
(4)、钢筋接头采用搭接或帮条电弧焊时,宜采用双面焊缝,双面焊缝困难时,可采用单面焊缝。
(5)、绑扎接头,两接头间距不小于1.3倍搭接长度。
(6)绑扎接头与钢筋弯曲处的的距离不应小于10倍钢筋直径,也不宜位于构件的最大弯距处。
桥梁工程桥墩首件工程总结报告

桥梁工程桥墩首件工程总结报告一、工程背景桥梁工程是城市交通发展的重要组成部分,桥梁桩基施工是其中的重要环节,而桥墩作为桥梁的支撑结构更是至关重要。
桥梁的安全稳定与桥墩的质量密切相关。
因此,桥梁工程中桥墩首件工程的顺利进行至关重要。
二、工程内容桥墩首件工程是桥墩施工的第一步,其主要包括基础开挖、基础处理、浇筑混凝土等工作。
在本次桥墩首件工程中,我们采用了预制深基块的施工方式,该方式可以提高工程施工的效率,并且确保了桥墩的稳定性。
三、工程具体步骤和措施1. 基础开挖在工程开始之前,我们进行了详细的勘察和测量工作,确定了桥墩的位置和形状。
在基础开挖过程中,我们采用了机械化的方式,使用挖掘机进行土方开挖,确保了开挖的准确性和效率。
2. 基础处理基础处理包括底板的清洁、底板和周边土方侧坡的修整等工作。
我们使用了专业的清洁设备对底板进行清理,并利用推土机对周边土方进行修整,确保基础的平整度和稳定性。
3. 钢筋结构制作和安装桥墩的的承重结构采用了钢筋混凝土结构,因此需要对钢筋进行加工和安装。
我们按照设计图纸的要求进行钢筋加工,并采用专业技术进行钢筋的安装,确保钢筋的牢固性和准确性。
4. 混凝土浇筑混凝土是桥墩首件工程的最后一道工序,对混凝土的浇筑质量要求非常高。
我们在施工中控制了混凝土的配比和浇筑速度,确保混凝土的质量和均匀性。
同时,我们采用了专业的振捣设备对混凝土进行振捣,提高了混凝土的密实性和强度。
四、工程成果经过我们团队的努力和精心施工,本次桥墩首件工程取得了良好的成果。
基础开挖准确无误,基础处理整体平整度高,钢筋结构安装准确牢固,混凝土浇筑质量达到了设计要求。
整个桥墩首件工程的完成为后续桥梁工程奠定了良好的基础。
五、存在问题和改进措施在桥墩首件工程的施工中,我们也遇到了一些问题,主要包括工期紧张和人员管理不当。
为了解决这些问题,我们采取了以下措施:加强人员管理,合理安排工作时间和人员配置;优化工作流程,提高施工效率;加强与供应商的沟通,确保材料的及时供应。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
墩柱首件工程施工总结报告
一、工程概况
预防为主、先导试点,为此确定后续分项工程最佳人员组织、机械设备和施工工艺、为工程分项工程合格率达到100%,建设项目工程质量交工验收评定为合格,竣工验收评定为优良提供必要的保证条件。
我标段选定了K22+726.818桐溪中桥1#-8墩柱为我标段桥梁工程墩柱的首件工程。
该墩柱为圆柱墩,直径1.3m,墩身高2.609m,墩身C35砼方量为3.46m3,钢筋552.1kg。
二、首件工程施工人员、机械
立柱首件工程人员、机械、材料情况详见下表
参加本项首件工程的主要技术人员:
劳动力配置16人,劳动力分配根据现场实际情况调配。
劳动力计划配置表
主要设备计划配备表
三、首件施工方案和施工工艺
1、施工流程
墩柱施工工艺流程详见如下墩柱施工工艺流程图。
2、施工工艺方法及施工工艺
(1)、墩柱测量放样
根据已批复的水准点和导线点以及经复核无误的设计坐标和高程,采用全站仪进行平面测量放样,采用水准仪器进行高程测量。
各种测量成果经监理工程师审核合格。
墩柱放样采用放出墩柱中心线,再通过拉线定出墩柱轮廓线的方法。
(2)、钢筋制作及安装
本首件桐溪中桥1-8墩柱设计为桩基接系梁再接墩柱的型式,其墩柱钢筋制作与安装是在系梁砼浇筑前完成。
桐溪中桥1-8墩柱设计高2.609m。
钢筋在2#钢筋加工棚根据图纸尺寸和规格进行下料,钢筋骨架高度5.209m(1号Φ22主筋下料长度为5.245m,2号Φ22钢筋下料长度为3.653m),将下料好的钢筋按图纸所示尺寸主筋进行焊接、螺旋筋进行绑扎制作成型。
主筋间距的控制是采用在加强筋上用粉笔标间距线,箍筋间距的控制是采用在竖向主筋上用粉笔标间距线,箍筋要与主筋接触紧密。
钢筋笼成型后采用平板车运输至施工现场,采用25吨的汽车吊配合人工进行钢筋笼安装。
钢筋笼吊装采用扁担法起吊,防止钢筋笼在吊装过程中发生变形。
焊接安装成型的钢筋笼经检验牢固、稳定,钢筋数量、尺寸和规格符合图纸和技术规范的要求。
从下料、钢筋笼制作、钢筋笼安装,每道工序经自检合格,并报请监理工程师现场验收合格。
墩柱钢筋笼保护层控制,采用在钢筋笼上绑扎高强砂浆垫块,垫块采用厚5cm直径D10.8cm的圆形混凝土垫块,沿钢筋笼每隔2m放置一组,每组设4个,按90°均匀安放,垫块中间有Φ10的孔,用Φ8钢筋横向将垫块固定在钢筋骨架两个主筋之间。
经检验保护层合格率在100% 。
(3)、模板安装
墩柱采用定型钢模板,由模板加工厂根据墩柱尺寸加工,模板厚度6mm,拼接采用
M20的螺栓连接。
模板安装前进行了打磨除锈,模板与砼接触面涂脱模剂。
模板的安装采用25吨的汽车吊配合模板工进行安装,采用整体吊装方式,先在场外地面先预组装模板,拼缝处黏贴双面胶条,防止漏浆,再检查了模板拼缝,检查连接件、螺丝的数量及紧固程度,验收合格后再起吊安装。
支模前先校正了钢筋,使其不产生倾斜。
吊装模板时轻起轻放,避免碰撞,防止模板变形。
模板就位时,在顶部采用4根缆风绳将模板拉紧,然后吊装施工作业安全平台固定在模板顶部。
施工安全平台平面尺寸2.4*2.4m,采Φ48mm钢管设置:竖向按1.2m间距设置,竖向单根钢管长1.3m,水平方向按0.6m间距上中下共围3圈,底部在四周竖向设0.18cm高的挡脚板,底面平面周边按0.2m间距布置纵横钢管,确保每侧工作平台为0.8m,并在一侧预留爬梯出入口,然后再底部钢管上铺2cm厚的木板并固定在钢管上。
模板及平台就位后,采用吊锤方法检查中心偏位及垂直度,无误后紧固风缆,然后在模板底部外侧紧靠模板预埋4根钢筋,以防底部模板移位,同时模板底部外侧用水泥砂浆封缝,测量模板顶标高,并根据设计标高计算出砼面距模板顶的高度并在模板上做了2处标记,报请监理工程师现场验收合格。
(4)、混凝土浇筑
混凝土搅拌采用监理工程师批准(昌九监试R1字[2016]2号)的混凝土配合比进行,设计C35砼3.46m3,实际搅拌砼3.6m3,砼运输车运输至现场。
砼出厂前,由试验室和监理工程师共同进行塌落度试验,检测塌落度为180mm,砼和易性良好,并制取2组砼试块。
砼运输至现场后,砼浇筑采用吊车配合料斗浇注。
浇筑砼时出料口与浇筑面之间的距离倾落高度超过2m,为防止砼离析,设置了串筒。
砼下落浇注过程中分层厚度控制为30cm一层,振捣采用70mm的插入式振捣器振捣,振捣时与侧模保持l00mm的距离;插入下层混凝土l00mm;每一处振动完毕后边振动边徐徐提出振动棒。
振捣快插慢拔,振动到该部位混凝土密实为止,密实的标志是混凝土停止下沉,不再冒出气泡,表面呈现平坦、泛浆。
振动棒移动半径按50cm控制。
砼浇注连续进行,砼浇注到顶面,进行了修整、抹平。
对外露钢筋采用刷水泥浆措施防止钢筋生锈。
(5)、模板拆除
混凝土浇筑后的第三天进行了模板拆除。
模板拆除遵循先支后拆,后支先拆的顺序。
模板拆除采用常规人工配合吊车的方法,用吊车吊住墩柱模板一侧的顶部,另一侧模板通过钢丝绳与墩柱外露钢筋进行临时连接固定,然后逐一松开模板拼接的螺栓,再然后起吊拆除一侧模板,同理拆除另一侧模板。
模板、支架拆除后,进行理修并分类妥善存放。
(6)、混凝土养生
拆模后立即采用塑料膜包裹柱身、顶部采用养生水桶滴灌养护方法,保持砼表面湿润,养护时间7天。
四、首件工程数据整理与分析
首件施工数据详见附后的质量保证资料。
首件工程质保资料真实齐全,根据数据分析,所用原材料合格,墩柱混凝土强度、平面位置及高程、钢筋数量、长度、间距、保护层、墩柱长度、垂直度,墩柱间距、几何尺寸、外观等各项检测指标均符合设计及规范要求。
质量总体评价合格。
五、存在问题的改进措施
根据现在所配备施工人员、施工机械、原材料、施工工艺及对所施工完成的结构物进行综合分析,目前的人、料、机配备、施工工艺、能满足施工要求,但是还存在一个问题:根据自检数据,墩柱顶标高偏差在-8mm至+10之间,虽然满足规范要求,但反差较大,另外墩柱顶与盖梁混凝土接触面凿毛受施工条件限制,凿毛密度和深度不够。
改进的措施:根据设计标高计算出砼面距模板顶的高度并在模板上加密标记点外,砼浇筑完毕后,增加水平尺的检测步骤;加强凿毛工作的监督和管理,确保混凝土凿毛密度及凿毛深度,具体要求凿毛直至砼骨料外露均匀,深度不小于6mm。
