言:首先说根据房地产开发单位报规划总平图,委托专业测绘公司按照各楼坐标点角点进行桩位定位放点,放点前有设定专门的基站点进行GPS放点,测绘公司一般给定3个坐标高程控制点,然后规划部门会同综合执法、建设局进行各楼桩点验收,无误后,施工单位开始一系列测量工作。 放线:定位放线 →基槽开挖放线→基础垫层放线→基础放线→地下室主体放线→楼面主体放线→楼面二次结构放线→建筑装修放线等一、基础测量放线1、根据楼号角点坐标,结合外墙墙体厚度、保温厚度在图纸计算出相应的轴线位置关系,一般每个楼至少给定三个角点且至少有一条通轴,在基槽(坑)土方开挖前利用全站(经纬)仪引测轴线桩出开挖边外坡外并做好标识保护起来防触动。2、垫层及混凝土底板浇筑完初凝后根据槽(坑)边所钉轴线控制桩,利用经纬仪将主控轴线(第一步引测的通轴)投测至基坑作业面内然后进行经纬仪规方无误后,按照各轴线从左向右、左下向上顺序累计加至各轴提前写在轴线上方,便可利用大钢尺快速测设出各轴线、边界线、墙宽线、模板控制线等,用墨线弹出。±0.000以下轴线投测见下图。有时为了方便放线,一般应测设某交叉轴线1m控制线,作为后期内控点设置。内控点设置不少于3个并及时标识压盖保护。二、楼面各层测量放线1、楼层结构施工中采用内控法由激光铅垂仪向上传递轴线或控制线。2、主控点垂直投测时在首层地板上内控点位置做出各内控点。内控点预埋件的钢筋与顶板上下附加筋焊接,确保控制点的稳固。然后利用激光垂准仪安放在平台上,对中整平后向上投射垂直激光束。见下图。在每层顶板垂直投测点处预留放线孔上口尺寸为不大于200*200mm,下口为150*150mm测量洞,在作业面上用光靶接收确定主控点,并在孔边划出十字线标记出激光接收点。见下图。 1)作业楼层放线:将经纬仪架设投测点位置,对准另一个投测点,进行打点,弹出第一条主控线,旋转90°后打出另外一条主轴控制线,经过校核规方无误后,进行平面放线。首先用钢尺把轴线控制线进行分线,测设出其它轴线控制线,再测设细部的墙、柱、梁、门窗洞口线。放线完毕,测量验线员进行复核,之后报请监理工程师验线合格后方可进入下道工序。2)投测精度要求转换控制网精度要求:测量技术指标及限差规定为测回数1测回,测角中偏差±8″。十字轴线交角偏差90°±5″,四边形直角偏差90°±10″,量距偏差1/20000,十字轴线端点偏差±2mm,四边形角点偏差±3mm。3)投测至平台上的十字轴线点的精度要求在转换平台上投测至施工平台上的点投测完毕后,即去平台面上检查,方法是在中心点架设经纬仪测设十字轴线边角关系,考虑到平台上受施工振动影响较大以及边长较短,其限差规定为十字轴线(四边形角)90°±20″;量距偏差为±2mm,四边形线±3mm。若检测后略超过此限值,则作合理调整,直至符合要求为止。三、高程控制测量由基准高程控制点校核无误后使用精密水准仪引测至各楼基槽外牢靠位置→基(坑)槽底标高→基础底标高→楼面各层标高。这里结构施工时,楼面标高一般设置标高500mm控制线,为了方便水电预埋,一定好交待好楼地面做法,保证水电按照建筑标高进行线盒的预埋,二次结构及装修阶段抄测建筑1米线进行标高控制。1、±0.000以下高程测量:可根据场地高程控制点采用悬吊钢尺法进行传递标高,具体方法为在钢尺的尺环上悬挂5kg的线坠,加温度和尺长改正进行观测,传递时每层至少要由两个不同部位分别进行两次标高传递,当两次传递标高之差在3mm以内时,取其平均值作为本层控制高程的依据见下图。2、±0.000以上高程传递:利用检定合格后的钢尺沿铅直线往上传递高程,每次必须复核检查,独立拉尺两次。每层至少往上拉三个高程点,抄平前利用水准仪将其高程点复核检查。在允许误差范围内按“平均分配”的方法进行抄平。然后利用复核检查无误的点作为二次标高控制点,往上传递高程。钢筋上测的结构50cm标高控制线,用红蓝铅先画在钢筋肋上然后用红胶带粘上口平,以减少平线误差; 在楼层模板支设未铺设底筋前进行标高一一校正。3、浇筑楼板混凝土前,完成钢筋500mm控制线,要求每个墙柱的转角部位均设置控制点;混凝土浇筑完成后,采用激光铅垂仪将轴线控制网的4个控点传递至板面,并依次弹线,形成楼层主控线;并依据楼层主控线与构件的关系进行结构放线,每个墙柱根部均有边线及双面300mm控制线。 4、外墙垂直度控制线:在外墙大角弹设100mm垂直度控制线;在外墙柱位置放出中心垂直度控制线。 总之,放线工作是有步骤的,应按照各流程进行施测并及时校核复测,放线是建筑成型的基本保障,一定要保证其准确性,放的再好一旦放错造成的损失将是无法挽回的,所以测量人员一定要养成细心复测的好习惯,多总结巧妙利用几何图形和数学知识完成放线工作。放线是流动的音符,一经放出,便在施工人员施工中跳动起来,一幢幢、一座座高楼拔地而起,对于测量员而说是很自豪的事了,很有成就感。更好精彩敬请持续关注。 143 赞 踩
独立基础的施工步骤

独立基础的施工步骤Company Document number:WUUT-WUUY-WBBGB-BWYTT-1982GT独立基础的施工步骤施工顺序:清理基坑及抄平→混凝土垫层→基础放线→钢筋绑扎→相关专业施工→清理→支模板→清理→混凝土搅拌→混凝土浇筑→混凝土振捣→混凝土找平→混凝土养护→模板拆除1、清理基坑及抄平清理基坑是清除表层浮土及扰动土,不留积水。
抄平是为了使基础底面标高符合设计要求,施工基础前应在基面上定出基础底面标高。
2、垫层施工地基验槽完成后,应立即进行垫层混凝土施工,在基面上浇筑C10的细石混凝土垫层,垫层混凝土必须振捣密实,表面平整,严禁晾晒基土。
垫层施工为了保护基础的钢筋。
3、定位放线:用全站仪将所有独立基础的中心线,控制线全部放出来。
4、钢筋工程垫层浇灌完成,混凝土达到后,表面弹线进行钢筋绑扎,钢筋绑扎不允许漏扣,柱插筋弯钩部分必须与底板筋成45°绑扎,连接点处必须全部绑扎。
距底板5cm处绑扎第一个箍筋,距基础顶5cm处绑扎最后一道箍筋,作为标高控制筋及定位筋,柱插筋最上部再绑扎一道定位筋,上下箍筋及定位箍筋绑扎完成后将柱插筋调整到位并用井字木架临时固定,然后绑扎剩余箍筋,保证柱插筋不变形走样,两道定位筋在基础混凝土浇完后,必须进行更换。
当柱下钢筋混凝土独立基础的边长大于或等于时,底板受力钢筋的长度可取边长的倍,并宜交错布置。
钢筋绑扎好后底面及侧面搁置保护层垫块,厚度为设计保护层厚度,垫块间距不得大于100mm(视设计钢筋直径确定),以防出现露筋的质量通病。
5、模板工程模板采用小钢模或木模,利用架子管或木方加固。
阶梯形独立基础根据基础施工图样的尺寸制作每一阶梯模板,支模顺序由下至上逐层向上安装。
6、清理清除模板内的木屑、泥土等杂物,木模浇水湿润,堵严板缝及孔洞。
7、混凝土浇筑混凝土应分层连续进行,间歇时间不超过混凝土初凝时间,一般不超过2h,为保证钢筋位置正确,先浇一层5~10cm厚混凝土固定钢筋。
独立柱基础施工技术方案

工地办公室、工具房要内外整洁,墙上图表、标牌悬挂要整齐,机具物品的摆放要整齐。
现场工人吃饭一律不用一次性饭盒,吃的剩菜剩饭用桶集中收集由食堂送饭人员收出施工现场。食堂的泔脚要倾倒到场外建设单位指定地点,并及时清运,保持生活基地内外无生活垃圾。
(三)测量放线
1、基础基准线、高程基准点的控制
(1)在基础开挖前用全站仪或GPS将所有独立基础中心点和开挖边线投放在相应的位置,投放误差为±10mm。
(2)在基础垫层施工完后将基础中心线投放在基础垫层上,建立基础控制线。两端点的投点误差小于±1mm。
(3)采用先开完后将控制点转至基坑内在各基础的中心垫层上投点,距离采用往返测取平均值并按内控制边长不符值进行分配。
(四)钢筋工程
1、施工准备
施工前,应将垫层表面的杂物、浮土、积水清除干净,并复核标高,将基础中心线投放在基础垫层上。
钢筋必须具有出厂合格证并达到设计要求,并按图纸下料制作。
2、钢筋绑扎
先划线确定钢筋的间距,根据所划线,摆好钢筋,钢筋的交叉点应采用铅丝绑扎牢固,受力钢筋的绑扎接头应相互错开,同一搭接区内的搭接率不超过50%,基础底板钢筋弯钩应朝上,绑扎好后应进行检查,并作好记录。
5、根据工程内基础基坑土质情况,工程施工时采用自上而下逐层顺序施工,深度较大的基坑采用分多层开挖法,放坡系数考虑1:1.5。根据地堪资料情况为防止基坑边坡失稳,采用加大放坡系数的开挖方式。由于本工程个别基础最深达到5米左右,开挖面积较大,安全及施工考虑将基础周围较近基础一块大开挖。如遇地下水用潜水泵采用明排水及时封闭垫层。
建筑放线步骤

大致分三个阶段:建筑物定位(放线)、基础施工(放线)和主体施工(放线)。
一、建筑物定位,是房屋建筑工程开工后的第一次放线,建筑物定位参加的人员是:城市规划部门(下属的测量队)及施工单位的测量人员(专业的),根据建筑规划定位图进行定位,最后在施工现场形成(至少)4个定位桩。
放线工具为“全站仪”或“比较高级的经纬仪”。
二、基础施工放线,建筑物定位桩设定后,由施工单位的专业测量人员、施工现场负责人及监理共同对基础工程进行放线及测量复核(监理人员主要是旁站监督、验证),最后放出所有建筑物轴线的定位桩(根据建筑物大小也可轴线间隔放线),所有轴线定位桩是根据规划部门的定位桩(至少4个)及建筑物底层施工平面图进行放线的。
放线工具为“经纬仪”。
基础定位放线完成后,由施工现场的测量员及施工员依据定位的轴线放出基础的边线,进行基础开挖。
放线工具:经纬仪、龙门板、线绳、线坠子、钢卷尺等。
小工程可能没有测量员,就是施工员放线。
注意:基础轴线定位桩在基础放线的同时须引到拟建建筑物周围的永久建筑物或固定物上,防止轴线定位桩破坏了,用来补救。
三、主体施工放线,基础工程施工出正负零后,紧接着就是主体一层、二层...直至主体封顶的施工及放线工作,放线工具:经纬仪、线坠子、线绳、墨斗、钢卷尺等。
根据轴线定位桩及外引的轴线基准线进行施工放线。
用经纬仪将轴线打到建筑物上,在建筑物的施工层面上弹出轴线,再根据轴线放出柱子、墙体等边线等,每层如此,直至主体封顶。
我有20多年的施工经验,由于时间关系说的不是很细(放线有很多技巧),希望对你有所帮助。
施工放线有多种方法,条件允许的场地只要钉多一次龙门桩就可以搞定,一般龙门桩主要用于基础施工放线,基础完工后再把轴线及水平引测到基础上部四大角的侧面,用墨线弹出垂直、水平线做出三角标记,在引之前需用基准点校验龙门桩是否准确,这样不管你放N多次线只要以基础侧面的基点用仪器或铅垂向上引测轴线,用钢尺量测标高,这样就可以到主体封顶。

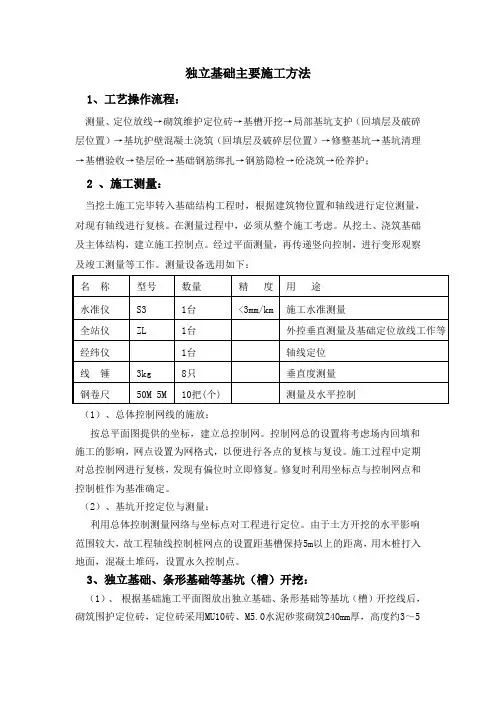

独立基础主要施工方法

独立基础主要施工方法1、工艺操作流程:测量、定位放线→砌筑维护定位砖→基槽开挖→局部基坑支护(回填层及破碎层位置)→基坑护壁混凝土浇筑(回填层及破碎层位置)→修整基坑→基坑清理→基槽验收→垫层砼→基础钢筋绑扎→钢筋隐检→砼浇筑→砼养护;2 、施工测量:当挖土施工完毕转入基础结构工程时,根据建筑物位置和轴线进行定位测量,对现有轴线进行复核。
在测量过程中,必须从整个施工考虑。
从挖土、浇筑基础及主体结构,建立施工控制点。
经过平面测量,再传递竖向控制,进行变形观察及竣工测量等工作。
测量设备选用如下:(1)、总体控制网线的施放:按总平面图提供的坐标,建立总控制网。
控制网总的设置将考虑场内回填和施工的影响,网点设置为网格式,以便进行各点的复核与复设。
施工过程中定期对总控制网进行复核,发现有偏位时立即修复。
修复时利用坐标点与控制网点和控制桩作为基准确定。
(2)、基坑开挖定位与测量:利用总体控制测量网络与坐标点对工程进行定位。
由于土方开挖的水平影响范围较大,故工程轴线控制桩网点的设置距基槽保持5m以上的距离,用木桩打入地面,混凝土堆码,设置永久控制点。
3、独立基础、条形基础等基坑(槽)开挖:(1)、根据基础施工平面图放出独立基础、条形基础等基坑(槽)开挖线后,砌筑围护定位砖,定位砖采用MU10砖、M5.0水泥砂浆砌筑240mm厚,高度约3~5皮200mm~300mm(因平场原因,应根据现场实际情况确定)。
表面采用1:3水泥砂浆抹面,厚度25mm。
(2)、将房屋基础纵横轴线引到围护定位砖上,弹好墨线,用红油漆在轴线上做好标识,将设计高程引至每根桩的定位砖上,以利控制桩的深度,有条件的将每根轴线引到建筑物以外,做好标识进行保护,并复核其准确性。
(3)、铲除表层松散的岩土用尖锹风镐开挖,直至挖到基础嵌岩深度范围内岩体完整,无破碎带和水平裂隙,然后根据甲方及监理的要求,指定桩基,取岩芯送检,送检合格后及时封闭桩、槽基底。

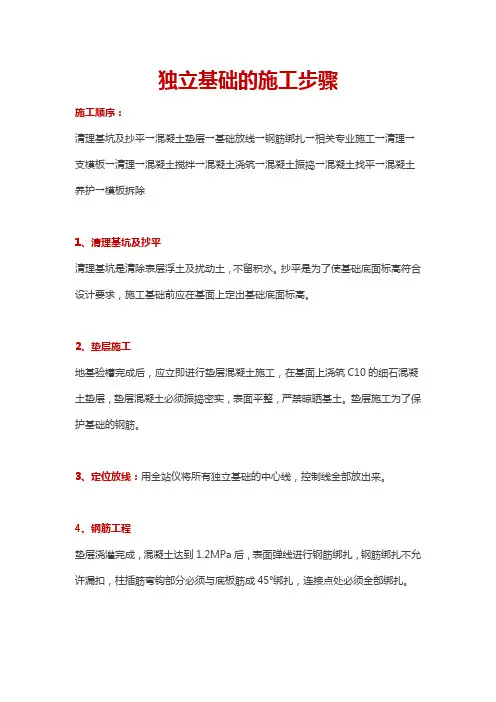

独立基础的施工步骤

独立基础的施工步骤施工顺序:清理基坑及抄平→混凝土垫层→基础放线→钢筋绑扎→相关专业施工→清理→支模板→清理→混凝土搅拌→混凝土浇筑→混凝土振捣→混凝土找平→混凝土养护→模板拆除1、清理基坑及抄平清理基坑是清除表层浮土及扰动土,不留积水。
抄平是为了使基础底面标高符合设计要求,施工基础前应在基面上定出基础底面标高。
2、垫层施工地基验槽完成后,应立即进行垫层混凝土施工,在基面上浇筑C10的细石混凝土垫层,垫层混凝土必须振捣密实,表面平整,严禁晾晒基土。
垫层施工为了保护基础的钢筋。
3、定位放线:用全站仪将所有独立基础的中心线,控制线全部放出来。
4、钢筋工程垫层浇灌完成,混凝土达到1.2MPa后,表面弹线进行钢筋绑扎,钢筋绑扎不允许漏扣,柱插筋弯钩部分必须与底板筋成45°绑扎,连接点处必须全部绑扎。
距底板5cm处绑扎第一个箍筋,距基础顶5cm处绑扎最后一道箍筋,作为标高控制筋及定位筋,柱插筋最上部再绑扎一道定位筋,上下箍筋及定位箍筋绑扎完成后将柱插筋调整到位并用井字木架临时固定,然后绑扎剩余箍筋,保证柱插筋不变形走样,两道定位筋在基础混凝土浇完后,必须进行更换。
当柱下钢筋混凝土独立基础的边长大于或等于2.5m时,底板受力钢筋的长度可取边长的0.9倍,并宜交错布置。
钢筋绑扎好后底面及侧面搁置保护层垫块,厚度为设计保护层厚度,垫块间距不得大于100mm(视设计钢筋直径确定),以防出现露筋的质量通病。
5、模板工程模板采用小钢模或木模,利用架子管或木方加固。
阶梯形独立基础根据基础施工图样的尺寸制作每一阶梯模板,支模顺序由下至上逐层向上安装。
6、清理清除模板内的木屑、泥土等杂物,木模浇水湿润,堵严板缝及孔洞。
7、混凝土浇筑混凝土应分层连续进行,间歇时间不超过混凝土初凝时间,一般不超过2h,为保证钢筋位置正确,先浇一层5~10cm厚混凝土固定钢筋。
台阶型基础每一台阶高度整体浇捣,每浇完一台阶停顿0.5h待其下沉,再浇上一层。
独立基础工程施工方案(3篇)

第1篇一、工程概况本项目位于我国某城市,主要建筑物为一栋多层住宅楼,总建筑面积约2.5万平方米。
独立基础施工是本工程的关键环节,为确保工程质量、进度和安全生产,特制定本施工方案。
二、施工准备1.技术准备(1)组织施工技术人员学习相关规范、标准,确保施工质量符合要求。
(2)编制详细的施工组织设计,明确施工工艺、施工顺序、施工方法等。
(3)编制施工安全措施,确保施工过程中人员安全。
2.材料准备(1)水泥、砂、石子、钢筋等原材料应符合国家相关标准。
(2)提前采购施工材料,确保施工过程中材料供应。
3.机械设备准备(1)挖掘机、装载机、平板运输车等机械设备。
(2)混凝土搅拌机、振捣器、切割机等施工设备。
(3)安全防护设施,如安全帽、安全带、防护眼镜等。
三、施工工艺1.场地平整(1)对施工场地进行平整,确保基础施工的平整度。
(2)根据设计图纸,设置基础轴线、标高控制点。
2.土方开挖(1)根据设计要求,开挖土方至设计标高。
(2)在开挖过程中,注意保护地下管线、电缆等设施。
3.基础垫层施工(1)铺设基础垫层,采用砂石混合料,厚度应符合设计要求。
(2)对垫层进行平整、压实,确保基础垫层的密实度。
4.钢筋施工(1)根据设计图纸,绑扎钢筋,确保钢筋间距、保护层厚度等符合要求。
(2)对钢筋进行焊接、切割、弯曲等加工,确保钢筋质量。
5.混凝土浇筑(1)根据混凝土配合比,拌制混凝土。
(2)采用泵送或汽车运输方式,将混凝土浇筑至基础模板内。
(3)振捣混凝土,确保混凝土密实、无蜂窝、麻面等缺陷。
6.养护(1)混凝土浇筑完成后,及时进行养护,保证混凝土强度。
(2)养护期间,注意防水、防晒、防冻等。
四、质量控制1.严格控制原材料质量,确保原材料符合国家相关标准。
2.加强施工过程控制,确保施工质量符合设计要求。
3.对施工过程中出现的质量问题,及时进行处理,确保工程质量。
五、安全措施1.加强施工人员安全教育培训,提高安全意识。
2.设置安全警示标志,确保施工现场安全。
独立基础的施工步骤

独立基础的施工步骤施工顺序:清理基坑及抄平→混凝土垫层→基础放线→钢筋绑扎→相关专业施工→清理→支模板→清理→混凝土搅拌→混凝土浇筑→混凝土振捣→混凝土找平→混凝土养护→模板拆除1、清理基坑及抄平清理基坑是清除表层浮土及扰动土,不留积水。
抄平是为了使基础底面标高符合设计要求,施工基础前应在基面上定出基础底面标高。
2、垫层施工地基验槽完成后,应立即进行垫层混凝土施工,在基面上浇筑C10的细石混凝土垫层,垫层混凝土必须振捣密实,表面平整,严禁晾晒基土。
垫层施工为了保护基础的钢筋。
3、定位放线:用全站仪将所有独立基础的中心线,控制线全部放出来。
4、钢筋工程垫层浇灌完成,混凝土达到1.2MPa后,表面弹线进行钢筋绑扎,钢筋绑扎不允许漏扣,柱插筋弯钩部分必须与底板筋成45°绑扎,连接点处必须全部绑扎。
距底板5cm处绑扎第一个箍筋,距基础顶5cm处绑扎最后一道箍筋,作为标高控制筋及定位筋,柱插筋最上部再绑扎一道定位筋,上下箍筋及定位箍筋绑扎完成后将柱插筋调整到位并用井字木架临时固定,然后绑扎剩余箍筋,保证柱插筋不变形走样,两道定位筋在基础混凝土浇完后,必须进行更换。
当柱下钢筋混凝土独立基础的边长大于或等于2.5m时,底板受力钢筋的长度可取边长的0.9倍,并宜交错布置。
钢筋绑扎好后底面及侧面搁置保护层垫块,厚度为设计保护层厚度,垫块间距不得大于100mm(视设计钢筋直径确定),以防出现露筋的质量通病。
5、模板工程模板采用小钢模或木模,利用架子管或木方加固。
阶梯形独立基础根据基础施工图样的尺寸制作每一阶梯模板,支模顺序由下至上逐层向上安装。
6、清理清除模板内的木屑、泥土等杂物,木模浇水湿润,堵严板缝及孔洞。
7、混凝土浇筑混凝土应分层连续进行,间歇时间不超过混凝土初凝时间,一般不超过2h,为保证钢筋位置正确,先浇一层5~10cm厚混凝土固定钢筋。
台阶型基础每一台阶高度整体浇捣,每浇完一台阶停顿0.5h待其下沉,再浇上一层。
