吸音墙施工方案

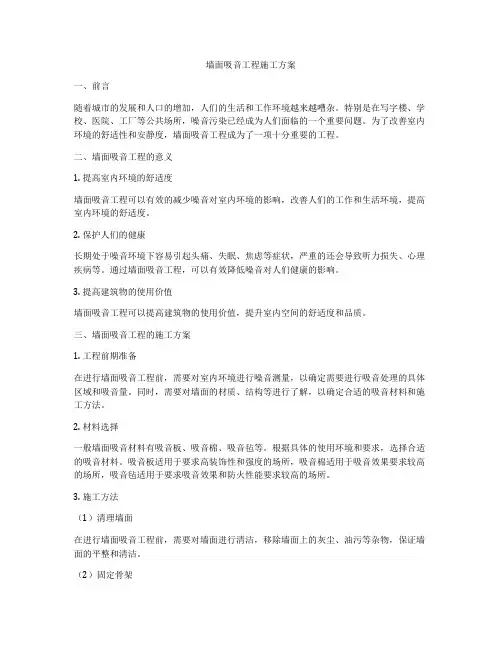

墙面吸音工程施工方案

墙面吸音工程施工方案一、前言随着城市的发展和人口的增加,人们的生活和工作环境越来越嘈杂。
特别是在写字楼、学校、医院、工厂等公共场所,噪音污染已经成为人们面临的一个重要问题。
为了改善室内环境的舒适性和安静度,墙面吸音工程成为了一项十分重要的工程。
二、墙面吸音工程的意义1. 提高室内环境的舒适度墙面吸音工程可以有效的减少噪音对室内环境的影响,改善人们的工作和生活环境,提高室内环境的舒适度。
2. 保护人们的健康长期处于噪音环境下容易引起头痛、失眠、焦虑等症状,严重的还会导致听力损失、心理疾病等。
通过墙面吸音工程,可以有效降低噪音对人们健康的影响。
3. 提高建筑物的使用价值墙面吸音工程可以提高建筑物的使用价值,提升室内空间的舒适度和品质。
三、墙面吸音工程的施工方案1. 工程前期准备在进行墙面吸音工程前,需要对室内环境进行噪音测量,以确定需要进行吸音处理的具体区域和吸音量。
同时,需要对墙面的材质、结构等进行了解,以确定合适的吸音材料和施工方法。
2. 材料选择一般墙面吸音材料有吸音板、吸音棉、吸音毡等。
根据具体的使用环境和要求,选择合适的吸音材料。
吸音板适用于要求高装饰性和强度的场所,吸音棉适用于吸音效果要求较高的场所,吸音毡适用于要求吸音效果和防火性能要求较高的场所。
3. 施工方法(1)清理墙面在进行墙面吸音工程前,需要对墙面进行清洁,移除墙面上的灰尘、油污等杂物,保证墙面的平整和清洁。
(2)固定骨架根据吸音材料的要求,确定吸音板、吸音棉、吸音毡的安装位置和方法,进行骨架的固定。
对于吸音板和吸音棉,一般采用直接固定或者悬挂固定的方法,对于吸音毡,一般采用粘贴或者固定在骨架上的方法。
(3)安装吸音材料根据预先确定的吸音材料和施工方法,进行吸音材料的安装。
注意控制材料的对齐、间距和密封度,保证吸音效果的最大化。
(4)调整吸音效果根据实际施工情况和噪音测量结果,对吸音材料的安装位置和方法进行调整,保证吸音效果达到预期的要求。
吸音内墙面施工方案

吸音内墙面施工方案1. 简介吸音内墙面施工是为了改善室内空间的声学环境而进行的一项工程。
在一些需要静音环境的场所,如录音棚、会议室、音乐教室等,吸音内墙面的施工非常重要。
本文将介绍吸音内墙面施工的方案和步骤,帮助您了解如何高效、准确地完成吸音内墙面施工工程。
2. 施工材料准备在进行吸音内墙面施工之前,需要准备以下材料:•吸音材料:常见的吸音材料有吸音棉、吸音板和吸音石膏板等。
根据实际需求选择合适的吸音材料。
•石膏板:用于覆盖吸音材料,保护和增强吸音效果。
•胶水和螺丝:用于固定石膏板和吸音材料。
3. 施工步骤3.1. 准备工作在进行吸音内墙面施工之前,需要进行以下准备工作:•清理墙面:将墙面清理干净,确保墙面平整、无灰尘和杂物。
•检查墙面:检查墙面是否有裂缝或凹陷,如果有需要进行修补。
•标记墙面:根据设计需求,在墙面上进行标记,确定吸音材料和石膏板的位置。
3.2. 安装吸音材料首先,将吸音材料按照设计要求进行切割,确保尺寸适配墙面。
然后,使用胶水将吸音材料粘贴在墙面上。
将吸音材料均匀地覆盖整个墙面,确保吸音效果的一致性。
3.3. 安装石膏板在吸音材料粘贴完毕后,将石膏板放置在吸音材料上。
使用螺丝将石膏板固定在墙面上,确保石膏板的牢固性和稳定性。
根据设计要求进行石膏板的拼接和整齐排列,以保证整体效果的美观性。
3.4. 整体修整在石膏板固定完毕后,对墙面进行整体修整。
修整墙面可以使用石膏粉进行填补和平整。
根据设计要求,对石膏板进行打磨和涂料处理,以保持墙面的一致性和美观性。
4. 常见问题及解决方案4.1. 吸音效果不理想如果吸音效果不理想,可能是由于以下原因:•吸音材料选用不合适。
解决方案:重新选择合适的吸音材料。
•吸音材料安装不正确。
解决方案:重新安装吸音材料,确保固定牢固、平整。
•墙面结构问题。
解决方案:检查墙面结构,如有必要,增加吸音材料的安装密度。
4.2. 石膏板不牢固如果石膏板不牢固,可能是由于以下原因:•螺丝固定不牢。
墙面吸音板施工方案

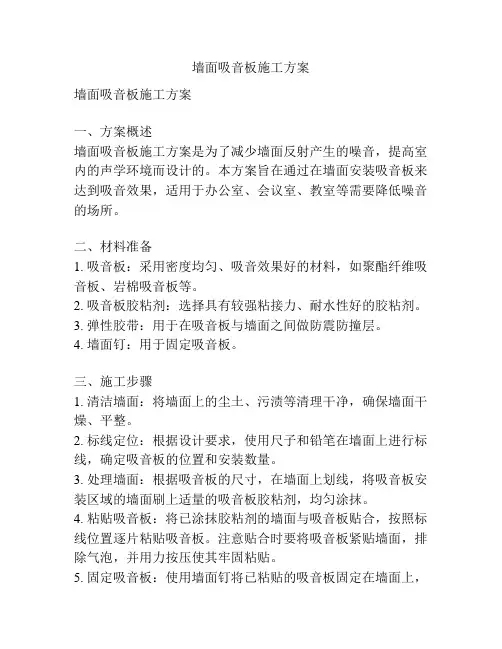

墙面吸音板施工方案墙面吸音板施工方案一、方案概述墙面吸音板施工方案是为了减少墙面反射产生的噪音,提高室内的声学环境而设计的。
本方案旨在通过在墙面安装吸音板来达到吸音效果,适用于办公室、会议室、教室等需要降低噪音的场所。
二、材料准备1. 吸音板:采用密度均匀、吸音效果好的材料,如聚酯纤维吸音板、岩棉吸音板等。
2. 吸音板胶粘剂:选择具有较强粘接力、耐水性好的胶粘剂。
3. 弹性胶带:用于在吸音板与墙面之间做防震防撞层。
4. 墙面钉:用于固定吸音板。
三、施工步骤1. 清洁墙面:将墙面上的尘土、污渍等清理干净,确保墙面干燥、平整。
2. 标线定位:根据设计要求,使用尺子和铅笔在墙面上进行标线,确定吸音板的位置和安装数量。
3. 处理墙面:根据吸音板的尺寸,在墙面上划线,将吸音板安装区域的墙面刷上适量的吸音板胶粘剂,均匀涂抹。
4. 粘贴吸音板:将已涂抹胶粘剂的墙面与吸音板贴合,按照标线位置逐片粘贴吸音板。
注意贴合时要将吸音板紧贴墙面,排除气泡,并用力按压使其牢固粘贴。
5. 固定吸音板:使用墙面钉将已粘贴的吸音板固定在墙面上,确保固定牢固。
6. 完善施工:用弹性胶带在吸音板的周围做防震防撞层,以增加吸音板的使用寿命和吸音效果。
7. 清理施工现场:将施工现场的垃圾、杂物清理干净,并对墙面吸音板进行最后一次检查。
四、施工注意事项1. 确保墙面干燥、平整,以免影响吸音板的粘合效果。
2. 在施工前,需要仔细测量、标线,确保各个吸音板的位置和安装数量符合设计要求。
3. 在粘贴吸音板时,要注意排除气泡,使吸音板紧贴墙面,并用力按压使其牢固粘贴。
4. 在固定吸音板时,要选择适量的墙面钉,并确保固定牢固,以免吸音板松动或脱落。
5. 完善施工时,要注意在吸音板的周围使用弹性胶带做防震防撞层,以增加吸音板的使用寿命和吸音效果。
6. 施工现场需要及时清理垃圾、杂物,并对墙面吸音板进行最后一次检查,确保质量合格。
通过以上施工方案,可以在墙面上安装吸音板,有效降低噪音,提高室内声学环境。
吸声板墙面施工技术方案

吸声板墙面施工技术方案
1、施工流程
管线施工→弹线分档→龙骨安装→岩棉填塞→隐蔽前的验收→面层镶板→边角处理。
2、施工工艺
吸声板墙面施工工艺
施工阶段施工方法
水电管线安
装
土建施工前应将所有的水电管线安装到位。
墙面分档放
线施工时先从门洞口放线,要求门洞口边的吸音板为整块,将非整块材料放在墙边阴角处。
施工放线一定要准确。
龙骨安装墙体龙骨安装首先安装竖龙骨,竖龙骨的安装位置根据放线确定,固定方式采用射钉或铁钉固定(铁钉固定时需要提前打木塞孔)。
固定点间距不大于500mm。
非整块吸音板边也要附加一根竖向龙骨,保证吸音板安装牢固。
待竖向龙骨安装完毕后,再安装横向龙骨,龙骨间距从下部开始向上排,间距与吸音板的吊挂件的位置相对应。
与竖龙骨的连接采用拉铆钉固定。
顶部非整块部分的端部需附加一排横龙骨。
吸音板面层
施工待墙面龙骨施工完毕并经隐检验收后,即可进行吸音板的安装。
吸音板的面层采用铝合金,型状呈一方型的凹槽,内填隔音棉。
施工顺序应从门洞口边由下向上进行。
施工过程中要求面板安装方正、牢固、无错缝、无翘曲及接缝高低一致。
吸声板墙面成品效果图。

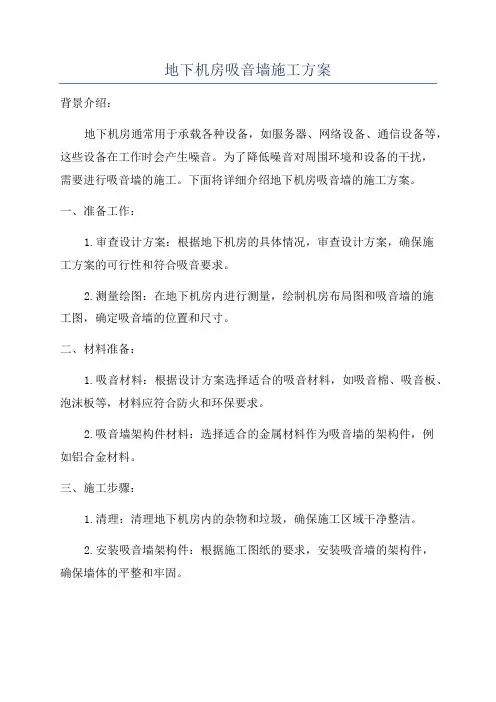

地下机房吸音墙施工方案

地下机房吸音墙施工方案背景介绍:地下机房通常用于承载各种设备,如服务器、网络设备、通信设备等,这些设备在工作时会产生噪音。
为了降低噪音对周围环境和设备的干扰,需要进行吸音墙的施工。
下面将详细介绍地下机房吸音墙的施工方案。
一、准备工作:1.审查设计方案:根据地下机房的具体情况,审查设计方案,确保施工方案的可行性和符合吸音要求。
2.测量绘图:在地下机房内进行测量,绘制机房布局图和吸音墙的施工图,确定吸音墙的位置和尺寸。
二、材料准备:1.吸音材料:根据设计方案选择适合的吸音材料,如吸音棉、吸音板、泡沫板等,材料应符合防火和环保要求。
2.吸音墙架构件材料:选择适合的金属材料作为吸音墙的架构件,例如铝合金材料。
三、施工步骤:1.清理:清理地下机房内的杂物和垃圾,确保施工区域干净整洁。
2.安装吸音墙架构件:根据施工图纸的要求,安装吸音墙的架构件,确保墙体的平整和牢固。
3.安装吸音材料:按照设计方案,将吸音材料固定在吸音墙架构件上,通过黏贴、固定或其他方式确保吸音材料与墙面紧密贴合。
吸音材料的安装应注意避免产生空隙和露缝。
4.条缝处理:对吸音墙的条缝进行处理,使用密封胶或其他密封材料进行填补,确保吸音墙是密封的。
5.补漆:在吸音墙的表面进行补漆,以增加其美观性和耐用性。
补漆时应注意使用防火防腐漆料,并根据需要进行防水处理。
6.确认效果:施工完成后,进行吸音效果的测试和确认。
可以通过声学测试设备进行噪音测试,验证吸音墙的效果是否满足要求。
四、注意事项:1.施工过程中应注意保持施工区域的清洁,避免灰尘和杂物对吸音材料的污染。
2.施工人员应具备一定的专业知识和技术能力,遵守相关安全规范和操作流程。
3.吸音墙的材料和工艺应符合国家相关标准和要求,特别是防火和环保方面的要求。
4.吸音墙施工前应制定详细的施工方案和工程进度表,逐步实施,确保施工质量和周期。
总结:地下机房的吸音墙施工方案需要根据具体情况进行设计和实施。
合理选择吸音材料、严格控制施工质量、注意安全和环保要求,能够有效降低地下机房噪音对周围环境和设备的干扰,提高机房的工作环境和设备的使用寿命。
墙面木质吸音板施工方案

墙面木质吸音板施工方案1. 概述墙面木质吸音板是一种用于改善室内声学环境的装饰材料。
它可以有效降低噪音、减少回声和吸收声音,提高室内音质。
本文将介绍墙面木质吸音板的施工方案。
2. 墙面准备在开始安装木质吸音板之前,需要对墙面进行准备工作,以确保吸音效果的最大化。
- 清除墙面上的灰尘和污渍。
- 针对有明显凹凸不平的墙面,使用砂纸或修补膏填平大的缺陷。
- 如果有需要,对墙面进行上漆,以提高木质吸音板的外观。
3. 安装工具和材料在进行木质吸音板安装之前,准备必要的工具和材料: - 木质吸音板 - 胶水或安装钉子 - 钉子或螺丝刀 - 测量工具 - 铅笔 - 计算器4. 安装步骤步骤一:测量墙面使用测量工具测量墙面的高度和宽度,并计算出所需吸音板的数量。
步骤二:标记墙面使用铅笔在墙面上进行标记,确定吸音板的位置。
标记时要确保吸音板之间的间距一致。
步骤三:修剪吸音板根据测量结果,使用锯子或其他工具修剪吸音板,以适应墙面的大小。
步骤四:安装吸音板使用胶水或安装钉子将吸音板固定在墙面上。
如果选择使用胶水,根据胶水的干燥时间进行适当的等待。
步骤五:调整吸音板位置安装完吸音板后,对其位置进行调整,确保各个吸音板之间的间距均匀。
5. 注意事项在进行墙面木质吸音板的施工过程中,需要注意以下几点: - 确保吸音板的安装牢固,以免在后续使用中脱落。
- 根据墙面的特点选择合适的安装方式,例如使用胶水或钉子进行固定。
- 定期检查吸音板的状况,如发现损坏或脱落,及时更换或修复。
6. 总结通过合理的施工方案和正确的安装步骤,墙面木质吸音板可以有效改善室内声学环境,提高音质。
在进行墙面木质吸音板的施工过程中,需要仔细测量墙面尺寸、选择合适的安装工具和材料,并注意吸音板的固定和调整。
同时,定期检查吸音板的状况,以确保其正常使用和效果。
希望本文所提供的施工方案能对您有所帮助!。
吸音墙施工方案三篇

吸音墙施工方案三篇篇一:吸音墙施工方案1 编制依据《主变吸音墙及风机房施工图》《XX新桥110kV变电站工程土建施工组织设计》《业主提供的设计院所发的相关做法变更图》《建筑装饰装修工程质量验收规范》(GB50210-20XX);《建筑工程质量统一标准》(GB 50300-20XX);《建筑工程施工质量验收统一标准》 (GB50300-20XX)《国家电网公司输变电工程标准工艺(三)》(工艺标准库20XX版)《国家电网公司输变电工程标准工艺管理办法》国网(基建/3)186-20XX 《国家电网公司基建质量管理规定》国网(基建/2)112-20XX《国家电网公司输变电工程验收管理办法》国网(基建/3)188-20XX《国家电网公司输变电优质工程评定管理办法》国网(基建/3)182-20XX 《国家电网公司基建安全管理规定》国网(基建/2)173-20XX《国家电网公司输变电工程安全文明施工标准化管理办法》国网(基建/3)187-20XX《国家电网公司输变电工程施工安全风险识别、评估及预控措施管理办法》国网(基建/3)176-20XX2 工程概况及工程量2.1工程概况本工程吸声墙体采用双层束腔复合吸声墙、应根据新桥110KV变的主变轴间距离,设计采用n块迷宫模块板围绕主变室的一周布置,模块板的高度一般20XXmm,整个主变室吸声墙板安装高度约11500mm,即约6块板高。
风机房安装高度为3000mm。
模块板安装前主变内墙要基本抹灰平整,并能有足够时间保养后,交付降噪专业单位安装。
模块板的安装应自下向上或自上向下做好安装标记,弹好墨线,排好版。
模块板的安装固定为射钉固定,一个平米固定射钉不小于12只,板安装结束后应做横、竖押条,以便使模块板横竖连成整体,外观凹凸相间,平整度立体感都较好。
另外在吸声墙板的下部与接地预埋相连。
2.2工程量主变吸音墙安装面积约20XXm²,风机房安装面积约1100 m²。
吸音墙面施工方案

吸音墙面施工方案吸音墙面工程施工方案一、工程概述吸音墙面工程是指在室内环境中使用吸音材料来减少噪音传播和反射的工程。
本工程施工范围包括办公楼、学校、医院、酒店等各类室内空间。
本方案主要介绍了吸音板材料的选择、安装方法、施工流程等内容。
二、材料选择吸音板材料的选择是影响工程质量的关键因素之一。
常用的吸音材料有聚酯纤维、人造纤维、玻璃纤维等。
在选择材料时要考虑吸音效果、耐久性、环保性和施工方便程度等因素。
根据实际需求,选用合适的吸音板材料。
三、施工准备1. 清理施工现场,确保墙面干净无尘。
2. 测量墙面尺寸,计算所需吸音板的数量。
3. 装载所需工具和材料,如吸音板、螺丝、螺钉、钢丝、撬棍等。
四、施工步骤1. 将吸音板按照设计要求进行切割,确保板材尺寸与墙面相符。
2. 在墙面上找出需要安装吸音板的位置,标记好定位点。
3. 使用螺丝将吸音板固定在墙面上。
一般情况下,每块吸音板需要使用至少4个螺丝进行固定。
螺丝的数量和位置根据吸音板的尺寸和密度来确定。
4. 检查吸音板的固定牢固性和平整度。
必要时进行调整和修正。
5. 完成吸音板的安装后,根据需要可以进行装饰性处理,如喷涂涂料、粘贴壁纸等。
五、安全措施1. 施工人员须佩戴好安全帽、安全鞋等个人防护用品。
2. 在施工过程中避免使用尖锐、易碎物品,以免导致人员伤害和材料损坏。
3. 施工现场应设立明显的警示标识,并设置安全警戒线。
六、施工质量检验与验收1. 按照设计要求和施工图纸进行细部检查,确保吸音板的安装位置和数量与设计相符。
2. 对吸音板的固定牢固性进行抽测和测试。
3. 检查吸音板的表面平整度和装饰效果。
4. 完成全部施工后,由质检人员进行验收,合格后方可使用。
七、施工注意事项1. 施工前要仔细阅读施工图纸和相关的施工规范。
2. 从施工现场进口处处开始施工,逐步向分支处推进,确保施工的连续性。
3. 严格按照施工工艺和标准操作,确保工程质量和安全。
4. 吸音板施工前应保持干燥,避免受潮和变形。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
沙坪坝新桥110kV变电站工程吸音墙施工方案重庆电力建设总公司沙坪坝新桥110kV变电站工程2017年11月目录1 编制依据 (1)2 工程概况及工程量 (1)3 施工进度 (1)4 施工准备 (2)5 主要施工方法、技术要求及措施 (3)6质量标准及质量保证体系 (6)7 成品保护 (7)8 安全文明施工及环境管理 (7)9 文明施工措施 (8)10 环境保护措施 (8)1 编制依据《主变吸音墙及风机房施工图》《沙坪坝新桥110kV变电站工程土建施工组织设计》《业主提供的设计院所发的相关做法变更图》《建筑装饰装修工程质量验收规范》(GB50210-2001);《建筑工程质量统一标准》(GB 50300-2001);《建筑工程施工质量验收统一标准》 (GB50300-2013)《国家电网公司输变电工程标准工艺(三)》(工艺标准库2012版)《国家电网公司输变电工程标准工艺管理办法》国网(基建/3)186-2015《国家电网公司基建质量管理规定》国网(基建/2)112-2015《国家电网公司输变电工程验收管理办法》国网(基建/3)188-2015《国家电网公司输变电优质工程评定管理办法》国网(基建/3)182-2015《国家电网公司基建安全管理规定》国网(基建/2)173-2015《国家电网公司输变电工程安全文明施工标准化管理办法》国网(基建/3)187-2015 《国家电网公司输变电工程施工安全风险识别、评估及预控措施管理办法》国网(基建/3)176-20152 工程概况及工程量2.1工程概况本工程吸声墙体采用双层束腔复合吸声墙、应根据新桥110KV变的主变轴间距离,设计采用n块迷宫模块板围绕主变室的一周布置,模块板的高度一般为2000mm,整个主变室吸声墙板安装高度约11500mm,即约6块板高。
风机房安装高度为3000mm。
模块板安装前主变内墙要基本抹灰平整,并能有足够时间保养后,交付降噪专业单位安装。
模块板的安装应自下向上或自上向下做好安装标记,弹好墨线,排好版。
模块板的安装固定为射钉固定,一个平米固定射钉不小于12只,板安装结束后应做横、竖押条,以便使模块板横竖连成整体,外观凹凸相间,平整度立体感都较好。
另外在吸声墙板的下部与接地预埋相连。
2.2工程量主变吸音墙安装面积约2000m²,风机房安装面积约1100 m²。
3 施工进度本工程吸音墙施工时间计划从2017年11月01日至2017年11月20日,总工期约20天。
4 施工准备4.1机具准备施工机具统计表4.2人员准备4.3材料及技术准备4.3.1 施工技术交底:各级技术人员认真熟悉设计图纸和施工规范,编制备料计划。
针对施工图图纸会审交底纪要和施工方案进行施工技术交底,技术交底内容要充实,具有针对性和指导性,全体参加施工的人员都要参加交底并签字,并形成书面交底记录。
4.3.2施工管理人员要熟悉图纸、施工规范了解掌握吸音板墙和顶棚施工的相关工艺按图纸和项目经理部的施工进度计划合理安排材料、机具、人员进场施工。
4.3.3按施工方案和技术规程由项目责任师对操作单位进行技术安全交底并下达作业指导书。
4.3.4认真做好吸音板材、龙骨及配套材料的进场验收检验及材料进场储存工作。
4.3.5做好吸音墙和吸音顶棚施工的技术资料和施工过程中的检验记录。
4.3.6材料进场前应有出厂合格证和检验报告单,各种材料、工具、操作人员及防护用具施工前必须到位。
吸音板的表面应光洁、方正、平整其品种、规格、尺寸、色泽、图案应均匀一致必须符合设计规定,吸音板不得有缺楞、掉角等缺陷穿孔铝扣板不得有变形、划伤等缺陷且其它指标均应符合现行有关国家标准的规定。
5 主要施工方法、技术要求及措施施工工艺及流程5.1 吸音墙施工工艺弹线、分档→做地垄(设计有要求时)→固定沿顶、沿地龙骨→固定边框龙骨→安装竖向龙骨→安装门、窗框→安装附加龙骨→安装支撑龙骨→检查龙骨安装→电气铺管安附墙设备→安装一面罩面板→填充隔声材料→安装另一面罩面板→接缝及护角处理→面层施工→质量检验→验收。
5.2 施工方法:(1)首先对需要安装龙骨架的砌体墙面及与砌体墙一个平面的混凝土墙用M15水泥砂浆进行抹灰,抹灰厚度20mm,墙面的平整度和垂直度同抹灰施工方案中的质量要求。
(2)提前进行吸音板排版深化设计,保证吸音板排布美观、大方,尽量避免窄条。
墙面排版时从地面起至顶棚。
(3)依据深化设计图纸在墙面上弹出龙骨分隔线,标出沿顶墙吸音板转接件的位置,同时标出门窗、机电设备和管道开口位置。
(4)L型木工板转接件长度100mm,开口向外用射钉固定在基层墙面上,沿竖向龙骨方向固定龙骨的中心间距600mm,垂直于竖向龙骨的方向间距400mm。
注意保证转接件安装牢固。
(5)把竖龙骨开口向内用抽芯铆钉固定在转接件上,注意安装过程中要保证竖龙骨的垂直度和平整度(6)用拉铆钉将横向龙骨与竖向龙骨连接,横向龙骨的开口向内,竖向间距为1200mm。
同时边板不能小于300mm。
(7)安装暗设管线和插座,如需在竖向龙骨开孔,孔径不得大于25mm,宽度大于25mm 的,做加固处理(在开孔部位增加固定龙骨与竖向龙骨连接)。
(8)当墙面出现单边大于300mm的洞口时(如风管、桥架穿墙),应在吸音板与穿墙管线交接的部位增加加强龙骨,以保证吸音板安装平整。
(9)检查龙骨框架的整体性和牢固程度,合格后方可进行吸音板的安装。
(10)在吸音板上把插座等的位置套割出来,之后安装吸音板,施工中要注意保证在吸音板上的割口位置准确,形状规则方正,吸音板在安装时要保证板与板之间的拼缝均匀严密。
(11)吸音板与龙骨采用4mm×25mm自攻螺钉固定,单面墙吸音板周边螺钉中心间距≤200mm,板中间螺钉的中心间距≤300mm,螺钉与平面平齐。
吸音板的安装顺序,遵循从左到右、从下到上的原则。
(12)板接缝处用腻子嵌缝,在安装竖向的铝压条,用自攻螺钉固定,间距300mm。
在顶棚与墙面交接处,阴阳角的位置装上铝压条,也可打胶,做法依据样板完成后各方确定的结果。
(13)根据楼层标高及吊顶高度,沿墙四周弹顶棚标高水平线,画好主龙骨分档位置线。
(14)在砼顶棚按要求吊杆间距(间隔1000mm)打眼,装上膨胀螺栓并按上吊杆,固定牢固。
(15)安装挂件及主龙骨,通过相应挂件安装副龙骨于主龙骨底部,并根据标高线安装墙边龙骨。
(16)安装穿孔吸音板,安装平整、牢固。
(17)在穿孔吸音板上铺装玻璃丝棉,铺装均匀。
5.3 操作要点(1)弹线、分档:在隔墙与上、下及两边基体的相接处,应按龙骨的宽度弹线。
弹线清楚,位置准确。
按设计要求,结合罩面板的长、宽分档,以确定竖向龙骨;横撑及附加龙骨的位置。
(2)固定沿顶、沿地龙骨:沿弹线位置固定沿项、沿地龙骨,用20mm长射钉或膨胀螺栓固定,固定点间距应不大于600mm,龙骨对接应保持平直;顶龙骨用锚固胶与顶板固定,固定点间距不大于300mm。
(3)固定边框龙骨:沿弹线位置固定边框龙骨,龙骨的边线应与弹线重合。
龙骨的端部应固定,固定点间距应不大于lm,固定应牢固。
边框龙骨与基体之间,应按设计要求安装密封条。
(4)电气铺管、安装附墙设备:按图纸要求预埋管道和附墙设备。
要求与龙骨的安装同步进行,或在另一面吸音板封板前进行,并采取局部加强措施,固定牢固。
电气设备专业在墙中铺设管线时,应避免切断横、竖向龙骨,同时避免在沿墙下端设置管线(5)龙骨检查校正补强:安装罩面板前,应检查隔断骨架的牢固程度,门窗框、各种附墙设备、管道的安装和固定是否符合设计要求。
如有不牢固处,应进行加固。
龙骨的立面垂直偏差应≤3mm,表面不平整应≤2mm。
(6)安装吸音墙面板:1)吸音板宜竖向铺设,长边(即包封边)接缝应落在竖龙骨上。
仅隔墙为防火墙时,吸音板应竖向铺设。
2)龙骨两侧的吸音板及龙骨一侧的内外两层吸音板应错缝排列,接缝不得落在同一根龙骨上。
3)吸音板用自攻螺钉固定,沿吸音板周边螺钉间距不应大于200mm,中间部分螺钉间距不应大于300mm,螺钉与板边缘的距离应为10~16mm。
4)安装吸音板时,应从板的中部向板的四边固定,钉头略埋入板内,但不得损坏纸面。
钉眼应用石膏腻子抹平。
门洞口上部吸音板做成刀把状,伸入两侧墙体不小于200mm,以防止产生竖向裂缝。
5)吸音板宜使用整板。
如需对接时,应紧靠,但不得强压就位。
6)隔墙端部的吸音板与周围的墙或柱应留有3mm的槽口。
施工时,先在槽口处加注嵌缝膏,然后铺板,挤压嵌缝膏使其和邻近表层紧密接触。
7)安装风机房吸音板时,吸音板不得固定在沿顶、沿地龙骨上,应另设横撑龙骨加以固定。
8)隔墙板的下端如用木踢脚板覆盖,罩面板应离地面20~30mm。
9)铺放墙体内的吸音板。
吸音板与安装另一侧纸面吸音板同时进行,填充材料应铺满铺平。
10)阳角可按以下方法处理:阳角粘贴两层玻纤布条,角两边均拐过100mm,粘贴方法同平缝处理,表面亦用WKF 腻子刮平。
当设计要求作金属护角条时,按设计要求的部位、高度,先刮一层腻子,随即用镀锌钉固定金属护角条,并用腻子刮平。
待板缝腻子干燥后,检查板缝是否有裂缝产生,如发现裂纹,必须分析原因,采取有效的措施加以克服,否则不能进入板面装饰施工。
11)墙面装饰:进行墙面装饰前,板面钉帽应进行防锈处理,然后再行其他装饰,其做法参照墙面工程做法。
6质量标准及质量保证体系6.1 质量标准1)墙体及顶棚放线位置必须准确无误。
2)墙体空腔内的吸音板必须固定并避免受潮;3)所有穿墙管孔应严格用聚氯乙烯油膏修补密封,避免降低墙体的保温、隔声效果。
4)墙体的阳角和门窗口边应选用边角方正无损的吸音板。
5)当墙上设有穿墙管时,使用山花钻钻圆孔,严禁用凿子或管头凿孔。
6)吸音板的外观质量和尺寸允许偏差如下:板的正表面不得有裂缝、粘块及贯穿厚度的杂物、形状误差、板边直线度(mm)≤2 ,板边垂直度(mm)≤3 ,掉角长×宽(mm)20×20,板面平整度(mm)≤7,尺寸允许偏差长度(mm)±3,宽度(mm)±3 厚度(mm)±10(%)。
6.2 主控项目1)骨架隔墙所用龙骨、配件、墙面板、填充材料及嵌缝材料的品种、规格、性能和木材的含水率应符合设计要求。
有隔声、隔热、阻燃、防潮等特殊要求的工程,材料应有相应性能等级的检测报告。
2)骨架隔墙工程边框龙骨必须与基体结构连接牢固,并应平整、垂直、位置正确。
3)骨架隔墙中龙骨间距和构造连接方法应符合设计要求。
骨架内设备管线的安装、门窗洞口等部位加强龙骨应安装牢固、位置正确,填充材料的设置应符合设计要求。
4)固定板面的铁件应做防锈处理。
5)骨架隔墙的墙面板应安装牢固,无脱层、翘曲、折裂及缺损。
