道路排水工程监理规划
市政道路排水工程监理大纲

目录第一章工程概况一、工程的各项参数以及现场状况二、监理业务内容三、监理目标四、监理依据第二章项目监理组织形式、人员结构、职责任务一、总监与项目监理机构二、组建项目监理机构的原则三、项目监理组织形式、人员机构及资源配备四、监理机构的人员岗位职责第一章工程概况 (1)一、工程的各项参数以及现场状况 (1)二、监理业务内容 (1)三、监理目标 (2)四、监理依据 (2)第二章项目监理组织形式、人员结构、职责任务 (3)一、总监与项目监理机构 (3)二、组建项目监理机构的原则 (4)三、项目监理组织形式、人员机构及资源配备 (4)四、监理机构的人员岗位职责 (6)第三章质量控制 (11)一、质量总目标及目标分解 (11)二、质量控制点的设置 (13)三、质量控制各控制点的控制措施 (18)二、施工方法与质量控制 (21)三、各分解质量目标相应的控制点及预控措施 (21)四、工程质量问题和质量事故的处理 (35)五、质量控制的预控措施 (37)六、工程质量事故的处理程序 (40)第四章进度控制 (44)一、进度控制的原则、任务和工作制度 (45)二、总进度目标分解及控制要点 (46)三、进度控制预控方法 (46)四、进度控制的手段 (47)五、工程进度控制的基本程序 (47)第五章造价控制 (50)一、造价控制的原则、任务及制度 (50)二、造价控制的方法与措施 (50)第六章合同管理 (52)一、工程管理 (52)二、合同分析要点 (54)三、索赔与反索赔的措施 (55)四、减少工程延期的预控措施 (55)五、建立合同管理制度 (56)第七章信息管理与信息系统 (58)一、信息管理 (58)二、信息系统 (59)三、监理工程师在项目信息管理中的主要任务 (59)第八章组织协调 (59)一、组织协调的方法及措施 (59)二、组织协调的内容 (60)第九章市政道路工程质量竣工验收程序 (61)一、市政道路工程施工质量验收要求 (61)二、市政道路工程的验收程序与组织 (61)第十章市政道路工程竣工验收备案 (62)一、工程竣工验收的监督与工程竣工验收备案规定 (63)二、监督重点 (63)第十一章旁站监理方案 (63)一、旁站监理工作制度 (64)二、旁站监理人员的主要职责 (64)三、旁站工作记录表见附表 (65)第十二章严格执行《建筑工程质量管理条例》 (66)及《强制性条文》 (66)一、监理单位的质量责任和义务 (67)二、质量缺陷责任期监理 (67)第十三章安全生产及文明施工 (68)一、监理人员安全文明施工监理职责和工作目标 (68)二、安全施工、消防、防火方面的监理 (69)三、针对本工程的特点对重大危险源及重要环境因素进行识别 (71)四、监控措施及手段 (71)五、消防防范 (71)第十四章工程保修责任期的监理 (74)一、保修责任期 (74)二、监理工作内容 (75)第十五章监理成果资料管理 (75)一、监理合同 (76)二、项目监理规划及实施细则 (76)三、监理用表: (76)四、监理例会记要 (77)五、工程施工质量评估报告 (77)六、监理工作总结 (77)第一章工程概况一、工程的各项参数以及现场状况l、工程名称:2、工程地点及现场状况:二、监理业务内容该道路工程从路基、路面、排水至竣工验收交付使用期间的工程质量、工程进度、工程投资、合同、技术资料、数据信息管理、安全文明施工以及监理工作范围内施工单位、设计单位、其它有关部门的组织协调等。
给排水工程监理实施细则监理规划范本

市政排水工程监理实施细则1、工程概况(根据工程实际情况编写)2、编制依据2.1相关技术标准、质量验收规范2.2《建设工程监理规范》(GB50319-2000)2.3委托监理合同、施工承包合同2.4本工程的监理规划2.5施工图设计文件(包括图纸会审纪要、设计交底文件及设计变更文件等)2.6已审查批准的施工组织设计或专项施工方案2.7其他相关文件资料3、设计要求(根据工程实际设计情况编写)4、目标分解(根据工程质量、进度、造价目标进行分解编写)5、监理要点5.1预控要点5.1.1施工单位资质的审查5.1.1.1总包(或分包)单位的营业执照、企业资质等级证书、特殊行业施工许可证、国外(境外)企业在国内承包工程许可证。
5.1.1.2总包(或分包)单位的业绩。
5.1.1.3总包(或分包)工程的内容和范围。
5.1.1.4专职管理人员和特种作业人员的资格证、上岗证。
5.1.2熟读设计文件和相关规范,了解工程特点及质量要求如管网是否与其它管网相冲突、间距是否满足要求;管道材料、埋深、坡度是否符合要求;接头处理方式是否适当;管道基础是否适合;工程中采用了何种新材料、新技术等。
5.1.3对施工组织设计的审查5.1.3.1质量管理、技术管理和质量保证的组织机构。
5.1.3.2质量管理、技术管理制度。
5.1.3.3施工方案、步骤、工艺措施。
5.1.3.4配备的技术人员素质。
5.1.3.5施工机具、仪器仪表、设备状况及检测措施。
5.1.3.6质量控制措施,各种测量记录表格。
5.1.3.7原材料选择及控制材料进场验收措施。
5.1.3.8施工进度计划是否满足要求。
5.1.3.9安全文明施工措施。
5.1.4原材料选择及其质量控制5.1.4.1所使用的主要材料、成品、半成品、配件、器具和设备必须具有中文质量合格证明文件,规格、型号及性能检测报告应符合国家技术标准或设计要求。
进场时应做检查验收,并经监理工程师核查确认。
5.1.4.2所有材料进场时应对品种、规格、外观等进行验收,包装应完好,表面无划痕及外力冲击破损。
道路排水工程监理规划

余家湖5号路道路排水工程监理规划一、文件编制依据1、《给排水管道施工质量验收规范》(CB50268-2008)2、《城市道路路基施工质量验收规范》(CJJ44-91)3、《公路水泥砼路面施工技术规范》(JTG F30-2003)4、《混凝土结构工程施工质量验收规范》(GB50204-2002)5、《普通混凝土力学性能试验方法》(GBJ81-85)6、《混凝土和钢筋混凝土排水管》(GB11836-1999)7、《混凝土质量控制标准》(GB50164-92)8、《混凝土强度检验评定标准》(GBJ107-87)9、《建设工程监理规范》(GB50319-2000)10、本工程《建设工程委托监理合同》、其他相关文件、规范、二、工程概况工程名称:襄樊市襄城经济开发区、余家湖工业园区5号路道路排水工程建设地点:襄樊市襄城经济开发区、余家湖工业园建设单位:襄樊市政府投资工程建设管理中心设计单位:襄樊市市政公用工程设计研究院监理单位:武汉兰特工程建设监理襄樊分施工单位:襄樊路神市政工程处工程规模:该路规划断面为单幅路形式,4m(人行道)+12m(人行道)+4m(人行道)=20m,全长287.804米。
道路等级:Ⅱ级城市支路。
直线段设计计算行车速度为20km/h。
1、道路路面形式车行道路面结构:22cm抗折4.5MPa砼+16cm水泥稳定级配碎石+16cm水泥稳定级配沙砾人行道路面结构:6cm透水砖铺装+3cmM5水泥砂浆座浆+10cmC15砼垫层+土基压实(1)路面结构层材料技术要求水泥混凝土板为路面面层,水泥采用道路硅酸盐水泥。
水泥稳定剂配碎石的7天无侧限抗压强度标准为不小于3.5MPa。
水泥剂量在5-5.5%左右调整,压实度不小于98%。
水泥采用32.5级普通硅酸盐水泥。
水泥稳定级配沙砾的7天无侧限抗压强度标准为不小于3.0Mpa。
水泥剂量在5%左右调整,压实度不小于97%。
(2)水泥砼路面接缝设计A:纵向接缝:车行道直线段纵缝与道路中线平行,共3道缝,横向将砼路分为3×4=12m。
排水工程监理规划

排水工程监理规划一、工程项目概况1、工程简介工程概况。
2、本项目计划工期:按合同工期执行。
3、工程质量要求按照《城镇道路工程施工与质量验收规范》(CJJ 1-2008)、《公路桥涵施工技术规范》(JTG/T F50-2011)及《给水排水管道工程施工及验收规范》(CB50268-2008)和《公路桥涵标准图》JT/GQB016-2000国家标准进行评定,确保优良工程,使该工程质量达到主控指标合格率100%,一般指标合格率80%以上。
二、监理工作范围设计文件图纸和业主与监理、承包人签订的工程合同文件规定的全部内容以及业主同意增加的项目内容。
三、监理工作内容1、施工准备阶段监理工作的主要内容(1)审查施工单位选择的分包单位的资质;(2)监督检查施工单位质量保证体系及安全技术措施,完善质量管理程序与制度;(3)仔细阅读与审核施工图纸;(4)参加设计单位向施工单位的技术交底;(5)审查施工单位上报的实施性施工组织设计,重点对施工方案、劳动力、材料、机械设备的组织及保证工程质量、安全、工期和控制造价等方面的措施进行监督,并向业主提出监理意见;(6)在单位工程开工前检查施工单位的复测资料,特别是两个起终点之间的测量资料、控制桩是否交接清楚,手续是否完善,质量有无问题,并对贯通测量、中线及水准桩的设置、固桩情况进行审查;(7)对重点工程部位的中线、水平控制进行复查;(8)监督落实各项施工条件,审批一般单位工程、分部工程及分项的开工报告,并报业主备查。
2、施工阶段监理工作的主要内容(1)施工阶段的质量控制1)对所有的隐蔽工程在进行隐蔽以前进行检查和办理签认,对重点工程要派监理人员驻点跟踪监理,签署重要的分项工程、分部工程和单位工程质量评定表;2)对施工测量、放样等进行检查,对发现的质量问题应及时通知施工单位纠正,并做好监理记录;3)检查确认运到现场的工程材料、构件和设备质量,并应查验试验、化验报告单、出厂合格证是否齐全、合格,监理工程师有权禁止不符合质量要求的材料、设备进入工地和投入使用;4)监督施工单位严格按照施工规范、设计图纸要求进行施工,严格执行施工合同;5)对工程主要部位、主要环节及技术复杂工程加强检查;6)检查施工单位的工程自检工作,数据是否齐全,填写是否正确,并对施工单位质量评定自检工作做出综合评价;7)对施工单位的检验测试仪器、设备、度量衡定期检验,不定期地进行抽验,保证度量资料的准确;8)监督施工单位对各类土木和混凝土试件按规定进行检查和抽查;9)监督施工单位认真处理施工中发生的一般质量事故,并认真做好监理记录;10)对大、重大质量事故以及其他紧急情况,应及时报告业主。
市政道路、桥梁、排水工程监理规划

目录一、工程概况二、监理工作的范围、目标和依据1、监理工作的指导思想2、监理工作的范围3、监理工作的依据4、监理目标三、监理组织机构、人员配备、岗位职责1、依据本工程特点,配备监理结构框图2、监理人员岗位职责四、质量控制的工作任务与方法(一)、工程质量监理(二)、质量监理方法(三)、质量缺陷处理(四)、工序监理技术措施1、二灰碎石路面基层监理工作措施2、沥青砼面层监理工作措施3、排水管道工程监理工作措施4、桥梁工程监理工作措施五、进度控制的工作任务与方法1、进度控制的工作任务2、进度控制的方法3、进度计划的检查4、进度计划的调整5、加快工程进度6、进度计划的延期六、造价控制的工作任务与方法1、造价控制的工作任务2、造价控制的方法七、现场安全控制监理的工作任务与方法1、安全文明施工监理的工作任务2、安全文明施工监理方法八、合同管理的工作任务与方法1、合同管理的工作任务2、合同管理方法3、费用索赔4、争端与仲裁5、承包商违约6、分包与指定分包九、工程信息资料管理的任务和方法1、信息资料管理的任务2、信息资料管理的方法十、监理工作制度十一、监理设施十二、狠抓廉政建设,杜绝不正之风××××××××工程监理规划一、工程概况1、道路工程:道路东接××××××,西与××××××路相接。
道路全长××××m,道路全宽为×××m,×××m绿化带+×××人行道+×××行车道。
车行道结构层为:×××cm细粒式沥青砼+沥青粘层+×××cm粗粒式沥青砼+×××cm下封层+×××cm二灰碎石。
道路及排水工程监理规划

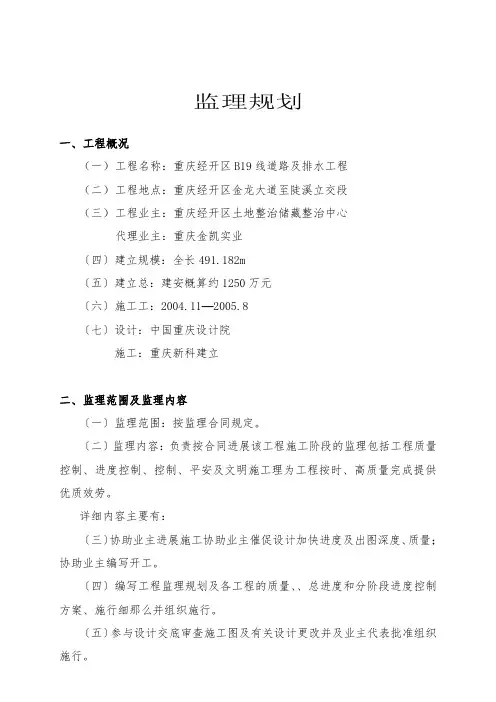

监理规划一、工程概况(一)工程名称:重庆经开区B19线道路及排水工程(二)工程地点:重庆经开区金龙大道至陡溪立交段(三)工程业主:重庆经开区土地整治储藏整治中心代理业主:重庆金凯实业〔四〕建立规模:全长491.182m〔五〕建立总:建安概算约1250万元〔六〕施工工:2004.11—2005.8〔七〕设计:中国重庆设计院施工:重庆新科建立二、监理范围及监理内容〔一〕监理范围:按监理合同规定。
〔二〕监理内容:负责按合同进展该工程施工阶段的监理包括工程质量控制、进度控制、控制、平安及文明施工理为工程按时、高质量完成提供优质效劳。
详细内容主要有:〔三〕协助业主进展施工协助业主催促设计加快进度及出图深度、质量;协助业主编写开工。
〔四〕编写工程监理规划及各工程的质量、、总进度和分阶段进度控制方案、施行细那么并组织施行。
〔五〕参与设计交底审查施工图及有关设计更改并及业主代表批准组织施行。
〔六〕审查承包商提交的施工组织设计、施工技术方案和施工进度方案提出审查并监视其施行。
〔七〕审查承包商提报的工程经理部组员及资格。
〔八〕监视承建商在施工过程中严格执行工程承包合同、和当地有关的工程技术、规程和控制工程质量催促承建施行预控措施。
〔九〕检查工程施工质量、对隐蔽工程进展复验签证参与工程质量事故的分析及处理。
〔十〕复核已完工工程质量签署工程付款证书审核施工图和开工结算。
〔十一〕审查承包商或业主提出的材料和设备核实其规格、质量与是否相符严格按有关、规定检验进场原材料、半成品、成品、构配件和设备的质量且进展见证。
〔十二〕分阶段进展进度控制及时提出调整。
〔十三〕处理合同纠纷和索赔事宜。
〔十四〕催促检查承包商建立、健全有效的施工技术理制度和可靠的质量保证体系并监视其施行。
〔十五〕催促检查承包商的平安、文明施工和工程保护情况。
〔十六〕根据操作工艺与技术的要求检查工程的施工情况控制工程进度和施工质量验收分部分项工程。
〔十七〕安排并组织与承包方的每周会议以审查图纸、工程进度和其他有关事务保存经有关方签字的。
道路工程安全监理规划[全文5篇]
![道路工程安全监理规划[全文5篇]](https://img.taocdn.com/s3/m/86b9cab450e79b89680203d8ce2f0066f53364ad.png)
道路工程安全监理规划[全文5篇]第一篇:道路工程安全监理规划东港柯城工业园东进基础设施建设(三期)梅林路道路建设工程安全监理规划编制(总监理工程师):审核(总工程师):浙江求是工程咨询监理有限公司二○一三年十一月目录一、工程项目概况及特点二、安全监理的依据三、安全监理的具体工作程序四、安全监理工作制度五、施工阶段安全监理的程序六、安全生产、文明施工及安全技术保证措施七、现场安全施工监理控制要点八、安全施工监理手段九、安全施工监理措施十、注意事项一、工程项目概况及特点1、工程概况 a.工程地址道路北起东港六路,南至盘龙南路,路线全长为1250m,道路宽为24米,全线为一直线,沿线与东港六路、东港七路、东港八路、东港九路、盘龙南路平交。
b.采用雨污分离排水方式。
2、工程特征本次道路工程为新建工程,道路宽24米,为5米(人行道)+14.0(机非车道)+5米(人行道)。
具体结构为:22cm混凝土面层;20cm5%水泥稳定砂砾石;15cm级配砂砾石垫层。
人行道自上而下为5㎝彩色小方块,2㎝M10水泥砂浆,15㎝5%水泥稳定砂砾石,下为素土夯实。
3、项目概况项目投资:约300万元工期要求:90天左右安全目标:争取工程现场无重大安全事故建设单位:建设单位:衢州隆港城市建设投资有限公司设计单位:华汇工程设计集团股份有限公司施工单位:浙江创宇建设有限公司二、安全监理的依据1.《建设工程安全生产管理条例》2.《工程建设标准强制性条文》公路工程部分。
3.已批准的《监理规划》。
4.已批准的施工组织设计和专项安全施工方案。
三、安全监理的具体工作1、严格执行《建设工程安全生产管理条例》,贯彻执行“安全第一,预防为主”的方针以及国家现行的安全生产的法律、法规,建设行政主管部门颁发的安全生产规章制度和建设工程标准强制标准。
2、督促施工单位落实安全生产的组织保证体系,建立健全安全生产责任制。
3、督促施工单位做好逐级对工人进行的安全生产教育及分部、分项工程的安全技术交底。
道路工程监理规划范本

道路工程监理规划范本监理规划1、工程项目概况:工程建设单位:天津东丽区华明示范小城镇建设开发投资有限公司工程项目名称:西区市政基础设施工程监理工程工程建设地点:天津市津汉公路和杨北公路交口工程建设规模:道路约40万平方米,排水管线约3万米,立方米/秒的雨水泵站一座,立方米/秒的污水泵站1座2、工程项目建设施工阶段监理的范围和目标:监理范围:区域内的全部道路规划设计阶段监理、主干道路工程和排水工程设计阶段、施工阶段、保修阶段的监理。
监理工作内容:控制本工程的建设投资、建设工期和工程质量;进行工程建设合同管理、信息管理,协调有关单位间关系,并为委托人提供工程相关咨询服务。
投资控制:协助业主做好工程发包价格的确定,对设计、施工、工艺材料及设备做必要的技术经济比较论证,挖掘节约投资提供项目经济效益的潜力。
进度控制:根据业主的要求,制定工程总进度计划,并在实施工程中控制其执行。
质量控制:本工程项目质量应达到合格标准。
监理目标:工期控制目标:根据业主的要求,制定工程总进度计划,并在实施工程中控制其执行。
通过监理的工期控制实现xx年2月15日至xx年6月15日完成排水管线、道路建设工程,雨污水泵站建设工程预计xx 年3月中旬开工,xx年10月中旬完工。
质量控制目标:通过监理的质量控制使本工程质量等级应达到优良标准。
投资控制目标:协助业主做好工程发包价格的确定,对设计、施工、工艺材料及设备做必要的技术经济比较论证,挖掘节约投资提供项目经济效益的潜力。
通过监理对本工程的投资控制,使本工程资金在合理使用的前提下得到有效的控制安全文明施工目标:确保安全施工,杜绝重大安全事故发生,最大限度地减少一般事故,创建安全文明工地3、监理工作依据:国家及地方有关工程建设的政策、法律、法令、法规;政府批准的建设计划、规划、设计文件;与工程有关的设计图纸、设计变更;地质勘探报告;国家现行设计、施工及验收规范、行业标准、质量评定标准;建设单位与施工单位签订的施工承包合同;经总监理工程师和建设单位批准的施工组织设计及施工方案;施工图预算、国家及地方现行的工期定额、预算定额、取费标准及其它有关规定;委托监理合同。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(13)对非承包单位原因造成的工程质量缺陷,核实修复费用和签署工程款支付证书,并报建设单位。
(14)整理归档相关监理资料。
4、监理岗位职责
(1)在专业监理工程师的指导下开展现场监理工作;
(2)检查承包单位投入工程项目的人力、材料、主要设备及其使用、运行状况,并做好检查记录;
抽检情况3)工程理度4)主要纪事5)问题和建议6)施工单位的人员、设备、材料的到位情况7)驻地监理组人员的流动情况
(5)制定和落实措施,保证施工单位按规范进行试验操作,保证施工单位自检数据的真实可靠,抓好施工单位的试验月报和工程质量月报工作;
(6)组织对隐蔽工程的验收;
(7)组织监理有效地对关键工序进行旁站现场签证各类质量管理表格,特别是可能影响工期或导致施工单位索赔的事件,审批施工单位统计的图纸工程量、用以控制工程量;
(3)在分项开工前,检查施工单位的机械、人员、施工组织计划、施工工艺、工程原材料检验、标准试验,作出是否同间情节工的意见,经监理办主任批准后开工;
(4)计算复核施工单位上报的分部工程数量协助合同管理工程师建立计量台账;
(5)审批施工单位的检验报告,对施工单位施工的工程进行抽检,签认施工单位提供的各种中间质检报告;
2、施工承包合同
业主与承包商签订的《监理服务合同》,其中规定了监理工程师的职责和权力。
3、国家、黑龙江省有关部门颁布的相关通用性法律、法规和市场管理法规。
4、国家和有关部门颁布的相关技术法规:
《城市道路路基工程施工及验收规范》CJJ44-91
《粉煤灰石灰类道路基层施工及验收规范》CJJ4-97
《市政道路工程质量检验评定标准》CJJ1-2008
(8)检查核实施工单位的中间支付报表和最终交付报表报ቤተ መጻሕፍቲ ባይዱ理部;
(9)对不符合施工合同要求的工程应指令施工单位返工;
(10)认真落实工程中间交验工作,保证各项检测数据的准确性和完整性,在进行工程下一道工序施工时,保证其前一道工序施工质量符合技术标准的规定,并满足检测频率;
(11)审查施工单位竣工资料和竣工图纸,确保资料完整和图纸准确,确实反映工程实际情况。
(3)抓好廉政建设,加强职业道德教育,防止违法违规行为的发生;
(4)对驻地监理工程师和施工单位上报的各种文件及上级或业主下达的各种文件进行研究,负责处理、签发及上报相应文件,签发各类工作指令,并报监理部备案;
(5)审查并上报施工单位总体施工组织设计和实施性施工组织设计,审批分项工程开工报告,监督施工单位施工计划的实施,对滞后于谋划工期的工程督促施工单位采取积极措施或高速施工计划;
(9)审定新材料、新工艺、新技术、新设备相应施工工艺和确保工程质量的措施,同意后予以签认。
(10)审核承包单位报送的进场工程材料、构配件和设备的有关资料,合格后签认。对未经验收或不合格的应签发监理通知单,令其撤出现场。
(11)对隐蔽工程的隐蔽过程,下道工序施工完成后难以检查的重点部位,应安排监理人员进行旁站。对承包单位报送的隐蔽工程报验和自检结果,进行现场检查,符合要求后签认。
《沥青路面施工及验收规范》GB50092-96
《给水排水管道工程施工及验收规范》GB50268-2008
《城市道路照明工程施工及验收规程》CJJ89-2001
《城市道路绿化规划与设计规范》CJJ75-97
(二)监理工程师职责
1、驻地监理办岗位职责
(1)严格按合同条款,对合同各工程进行全面监督和管理,负责日常监理工作的组织和执行;
(6)组织监理办人员学习,召开有关技术、质量、计划、计量支付和合同管理工作;
(7)负责综合并上报监理月报。
3、专业监理工程师岗位职责
(1)按规范的要求负责本专业工程监理工作;
(2)现场检查,核对设计图纸及设计资料,当发现图纸中标高、位置、尺寸等有遗漏或错误或设计图纸局部不尽合理之处,应及时向主任反映。
长寿路、绥化路共两条道路的雨水、污水干线以及雨水、污水过街预留管线。
因哈平路原有d400排水管线管底标高较高,无法接纳本次设计的污水、雨水,所以对哈平路d400排水管线进行局部改造。
长寿路、绥化路给水管线为一条球磨铸铁管线d400,另配有阀门井和排气井。
二、监理工作
(一)监理依据
1、监理服务合同
业主与监理单位依法签订的《监理服务合同》是监理服务的主要依据。
(6)在工程施工过程中,要经常深入工地,对重要工序应全过程跟踪检查,详细检查施工的各部位和环节,及时处理施工单位施工中出现的问题,必要时向监理主任报告;
(7)审核施工单位递交的有关资料,安排、制定控制施工质量及施工进度各种图表,管理好施工监理原始记录、技术档案;
(8)当施工中发生涉及工程质量、工程延期和费用索赔等问题,应及时提出处理措施和意见,供驻地办主任处理时参考。
(2)全面理解掌握合同条件、技术规范、图纸、计量方法及其它与合同有关的文件和资料;
(3)审查本标段分项工程开工报告,检查核实施工单位所报的人员、设备、材料和试验,审查分项工程的施工方案和计划的可行性,确保工程的施工质量和安全;
(4)每月按时向监理部提供本月度施工监理月报。
内容:1)工程概况2)工程质量,施工单位月检及监理人员
一、工程概况
1、建设单位:
2、工程名称:长寿路道路及给排水工程
3、工程地点:哈尔滨市南岗区长寿路(黑龙江省农业科学院原址周边)
4、施工工期:2011年6月16日至2011年10月20日
5、设计单位:
6、工程概述:
本工程为省农科院土地一级开发项目之一,即省农科院原址周边道路工程-长寿路道路及给排水工程,该道路全长为1075.64米,该路为南北走向,道路红线宽度为60米。该工程设计新建机动车道面积40717.0平方米,新建非机动车道面积6689.0平方米,新建人行道面积7186.6平方米。
2、驻地办主任岗位职责
(1)主持监理办的全面工作,对总监负责,制定落实具体措施,在监理部的领导下,与业主密切配合,充分运用监理组职责权力,组织完成监理组的各项工作;
(2)负责所辖监理人员的管理、检查、协调和业务指导工作,加强现场施工的巡视检查,及时处理影响工程质量、安全、进度等问题,事态严重时应果断采取措施,防止事态进一步扩大;
