施工组织设计中的总平面布置

施工组织设计中的总平面布置1、线型问题(1)建筑物的轮廓以外墙线为准,粗线,挑出阳台等用细线表示。

细线调为0.09毫米比较好看,轮廓线调为0.5毫米比较合适。

注意对绘制线条的线宽进行调整,总平图做到粗、中粗、细线条合理美观。

2、弱化问题(1)地下室轮廓线在地下室阶段强调,其他阶段弱化。

有时候在地下室边线加上基坑支护。

(2)周围已建建筑及道路可保留,但须弱化。

(3)遵循原则,重要构件强化,次要构件弱化。

3、字号统一在绘制中,注意协调不同文字标注的字号统一,使整体完整协调。

比如:楼栋号文字标注采用相同字号;临设、加工房、堆场采用相同字号;说明文字和图例采用相同字号;图名最大,按实际选用。

4、图例选用图例以简洁形象为宗旨。

在绘制的过程中注意前后的统一。

5、容易遗漏的东西(1)地下室车库出入口(若完成),在主体阶段需保留。

(2)结合进度,在总体建筑的施工阶段可能出现个别楼栋滞后建筑,那么要注意在图上表现。

(3)加工场地及施工道路的转换需明确。

(4)塔吊安装拆除时间和总平图上对应。

(5)砌体插入时间与施工升降机、物料提升机的布置安排时间统一。

6、数字化绘制对总平中的塔吊、施工电梯、施工大门、钢筋加工房等进行数字编号。

1、施工总平面布置原则(1)平面布置科学合理,施工场地占用面积少;(2)合理组织运输,减少二次搬运;(3)施工区域的划分和场地的临时占用应符合总体施工部署和施工流程的要求,减少相互干扰;(4)充分利用既有建(构)筑物和既有设施为项目施工服务,降低临时设施的建造费用;(5)符合节能、环保、安全和消防等要求;(6)临时设施应方便生产和生活,办公区,生活区和生产区宜分离设置;(7)遵守当地主管部门和建设单位关于施工现场安全文明施工的相关规定。

2、施工总平面布置图应包括内容(1)项目施工用地范围内的地形状况;(2)全部拟建的建(构)筑物和其他基础设施的位置;(3)项目施工用地范围内的加工设施、运输设施、存贮设施、供电设施、供水供热设施、排水排污设施、临时施工道路和办公、生活用房等;(4)施工现场必备的安全、消防、保卫和环境保护等设施;(5)相邻的地上、地下既有建(构)筑物及相关环境。

3、分阶段布置施工现场平面布置图一般按地下结构、地上结构、装修装饰和机电设备安装、总平施工四个阶段。

(1)地下室结构涉及土方施工的需明确土方施工顺序,即和进度表达一致绘制施工顺序流程。

如果总平绘制比较细致,可以对节点工期要求的区域进行标注显示。

土方回填区域也可以表现出来。

尼玛,防水卷材、防水保护层也可以表现出来。

通过地下室顶板的,需要加固的部位,绘制加固区域。

(2)地上结构4、现场踏勘及现场周边环境对施工总平布置的影响进行总平布置前,一定要对现场环境及周边情况有详细的了解,结合现场实际情况进行合理的总平布置。

(1)周边道路的影响1)对施工大门选择的影响总体原则是在进出方便的道路设置施工大门(市政交通没有限制的情况下)。

但也要综合考虑其他影响因素,比如拟建建筑对材料运输产生影响,周边其他市政设施干扰,临设搭建位置产生影响。

2)对塔吊布置的影响如若场地狭窄,很多情况下,会考虑采用塔吊从道路直接调运到施工现场。

3)围护支挡的影响道路交通的正常运行会对现场的安全防护提出相应要求。

(2)市政供水、排水、污水管网及供电网对现场布置的影响供水网对现场用水的合理布置产生影响,综合考虑,选择合理的施工用水接驳点,设置合理的供水管线。

污水管网对现场生活区,厕所位置的选择具有较大影响。

供电网决定现场用电房的位置。

(3)高压线路对现场布置的影响1)对塔吊的影响塔吊的覆盖范围与高压线是否冲突,是否符合安全要求。

2)对临设布置的影响临设的位置是否受到高压线的影响,临设的搭设高度是否满足安全要求。

3)对材料运输路线的影响材料的调运要考虑到高压线路的影响。

5、塔吊的布置(1)影响塔吊选型及数量因素1)塔吊的选型主要由塔吊的布置、调运材料的重量(钢结构)和转运材料的位置(基坑施工时由场外转运)决定。

2)单层面积影响数量台数:一般2000~2500m2布置一台塔吊,有些时候6000~8000 m2(商业建筑,隔墙很少)布置一台也是可以的。

高层建筑最好每栋布置一台(塔吊在高层施工中出现降效),这个与单层面积,楼层高度,塔吊型号均有关系,如选择50型塔吊,单层面积在500~700m2,需每栋布置,型号较大的就不局限一栋布置一台。

3)工期对塔吊数量的影响:如果工期紧张,运输任务重,需布置较多的塔吊。

4)塔吊与施工电梯的配合使用也会决定塔吊的数量。

5)选择内爬式塔吊,塔吊型号与非内爬式相同。

(2)塔吊布置1)附着式塔吊的位置,,塔身需与建筑平行,距离建筑物5-7m 左右,在绘制的时候注意这个细节。

2)塔吊布置在地下室底板,电梯井等位置时,要特别注意核对结构图纸,可穿板,但不能与梁、柱冲突。

3)群体建筑,即单层面积大,附着式塔吊不能完全覆盖,利用率不高,这种情况下最好考虑穿板,布置在建筑中部。

4)场地限制只能选择短臂长,对起重量又有要求的,就可以选择小臂长大型号。

5)存在局部地下室,即基础标高存在较大高差时,塔吊的布置位置需考虑这种高差,档塔吊布置在护壁桩之外时,对此造成的工期影响以及采取的施工措施都得进行相应的考虑。

6、关于施工升降机的布置(1)影响施工升降机数量的因素1)多层住宅:一般按800~1000m2布置一台考虑,这种情况是考虑了围护砌体及装饰材料的运输。

2)多层商业:比如凯德工程,砌体围护结构少,业主一般采用精装修,初装材料用量不大,这种情况下可考虑6000m2布置一台。

3)高层住宅:一般一栋布置一台施工升降机。

(2)施工升降机位置确定1)施工升降机不宜布置在厨卫间、楼梯间临近处(材料不宜运输),宜布置在客厅等大空间处。

2)施工升降机的位置要和施工道路位置以方便运输作考虑。

3)特殊情况下,施工电梯的布置。

情况一:塔楼底部含有几层裙楼,且单层面积大于塔楼,施工道路的影响(道路无法沿楼四周形成环形),施工电梯不能设置在裙楼没有影响的地方。

此种情况下的施工电梯布置考虑穿板,以便于材料的垂直运输。

7、物料提升机(门架)的布置(1)物料提升机选用原则1)一般用于楼层数较少,楼高较低时。

2)物料提升机数量根据每层建筑面积决定,按1000~2000m2一台考虑。

(2)物料提升机位置确定需考虑施工道路和楼层房间的布置以确定物料提升机的位置。

8、生活区、办公区的布置由现场场地大小决定,现场场地狭窄,生活区一般在外租用,办公区一般在现场设置。

办公楼的大小由甲方监理、总承包、分包组成,可建议按1:2.5:1的比例配置办公室。

办公区生活区的设置需满足消防要求,在板房面积较大的时候更要注意。

有时为了表现清楚,单独制图,明确各种尺寸。

(1)办公区办公区组成:项目经理、技术负责人各一间,其次是施工办公室、内业办公室、后勤办公室。

或者:内业、预算、安全、质量、施工、后勤、资料、试验检验、财务。

(2)生活区生活区的大小,按高峰期施工人数计算,房间大小3.6×5.4,人均2 m2考虑。

生活区考虑设置浴室、民工夜校、厕所、锅炉房、晒衣场、阅览娱乐室、卫生保健室。

有时候安全文明考虑设置医护室等。

全工地性的行政管理用房屋宜设在工地入口处,以便加强对外联系,当然也可以布置在比较中心地带,这样便于加强工地管理。

工人居住用房屋宜布置在工地外围或其边缘处。

文化福利用房屋最好设置在工人集中地方,或者工人必经之路附近的地方。

生活性施工设施尽可能利用建设单位生活基地或其他永久性建筑物,其不足部分再按计划建造。

(3)施工大门多数工程与公路相连,根据公路类型,市政要求(重要道路处是不允许设置施工大门的),确定相应的施工大门。

施工大门的布置最好能满足现场形成施工道路环路为优,若条件不允许,在施工道路的布置过程中,注意设置回车场。

施工大门处,注意设置门卫、冲洗池、门牌等。

9、生产区及堆场布置(1)堆场位置1)当采用铁路运输大宗施工物资时,中心仓库尽可能沿铁路专用线布置,并且在仓库前留有足够的装卸前线,否则要在铁路线附近设置转运仓库,而且该仓库要设置在工地同侧。

当采用公路运输大宗施工物资时,中心仓库可布置在工地中心区或靠近使用地方,如不可能这样做时,也可将其布置在工地入口处。

大宗地方材料的堆场或仓库,可布置在相应的搅拌站、预制场或加工场附近。

当采用水路运输大宗施工物资时,要在码头附近设置转运仓库。

工业项目的重型工艺设备,尽可运至车间附近的设备组装场停放,普通工艺设备可放在车间外围或其他空地上。

2)堆场的布置考虑在塔吊覆盖范围内,最好布置在塔吊交叉范围内,减少二次搬运。

3)堆场的布置要考虑距离基坑的安全距离。

4)堆场设置在地下室顶板以及楼面板上时,要考虑其荷载对楼面板的影响,必要时采用相应的加固措施。

(2)堆场类型钢筋加工房、原材钢筋堆场、成品钢筋堆场、周转材料堆场、水电材料堆场、装饰材料堆场、砌体材料堆场。

其中水电材料堆场、装饰材料堆场用于装饰施工阶段。

(水电材料存储在库房)另外,如果有钢结构的,可以设置钢结构堆场以及钢结构焊接拼装操作台。

预应力构件较多的,设施预应力加工场地。

(3)与堆场配套设施材料库房、工具房、实验室、养护室。

(4)装饰阶段堆场问题材料堆场设置周转材料堆场、水电材料堆场、砌体材料堆场、装饰材料堆场。

另外,需注意设置干混砂浆罐。

材料堆场位置与数量,布置原则以能满足各个生产区域的要求为准。

(5)搅拌站和加工场位置当有混凝土专用运输设备时,可集中设置大型搅拌站,其位置可采用线性规划方法确定,否则就要分散设置小型搅拌站,它们的位置均应靠近使用地点或垂直运输设备。

各种加工场的布置均应以方便生产、安全防火、环境保护和运输费用少为原则。

通常加工场宜集中布置在工地边缘处,并且将其与相应仓库或堆场布置在同一地区。

(6)特殊问题根据建筑施工手册上对钢筋加工场地的理解,以后的总平布置,钢筋加工场地可以画成20~40×4~5,宽度没有必要做得很大。

但是在实际供地所看到的钢筋加工房,长宽比例比较接近。

根据实际现场钢筋加工房的尺寸6m×7.2m。

钢筋加工房的布置与数量,主要根据实际需要确定,满足每个区域均能起吊成品钢筋。

当场地紧张,有时候加工场地的布置会选择在建筑与围墙间的空地处,但是,这种布置一定要结合实际,因为钢筋长度比较长,当建筑间距较小时,实际吊钢筋时,有很大的安全风险,所以要尽量避免这种布置。

场地紧张时,可以采用分区施工,分别作为加工场地。

10、水电布置(1)位置确定根据施工现场具体条件,首先要确定水源和电源类型和供应量,然后确定引人现场后的主干管(线)和支干管(线)供应量和平面布置形式。

根据建设项目规模大小,还要设置消防站、消防通道和消火栓。

合集下载

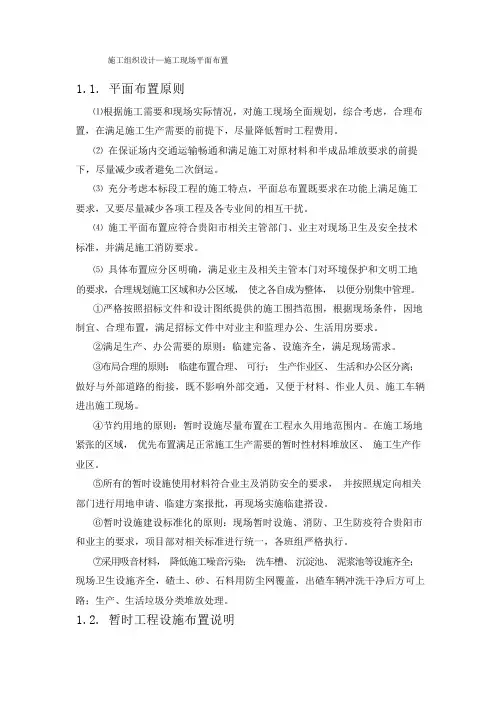

施工组织设计施工现场平面布置

施工组织设计施工现场平面布置

施工组织设计—施工现场平面布置1.1. 平面布置原则⑴根据施工需要和现场实际情况,对施工现场全面规划,综合考虑,合理布置,在满足施工生产需要的前提下,尽量降低暂时工程费用。

⑵ 在保证场内交通运输畅通和满足施工对原材料和半成品堆放要求的前提下,尽量减少或者避免二次倒运。

⑶ 充分考虑本标段工程的施工特点,平面总布置既要求在功能上满足施工要求,又要尽量减少各项工程及各专业间的相互干扰。

⑷ 施工平面布置应符合贵阳市相关主管部门、业主对现场卫生及安全技术标准,并满足施工消防要求。

⑸ 具体布置应分区明确,满足业主及相关主管本门对环境保护和文明工地的要求,合理规划施工区域和办公区域,使之各自成为整体,以便分别集中管理。

①严格按照招标文件和设计图纸提供的施工围挡范围,根据现场条件,因地制宜、合理布置,满足招标文件中对业主和监理办公、生活用房要求。

②满足生产、办公需要的原则:临建完备、设施齐全,满足现场需求。

③布局合理的原则:临建布置合理、可行;生产作业区、生活和办公区分离;做好与外部道路的衔接,既不影响外部交通,又便于材料、作业人员、施工车辆进出施工现场。

④节约用地的原则:暂时设施尽量布置在工程永久用地范围内。

在施工场地紧张的区域,优先布置满足正常施工生产需要的暂时性材料堆放区、施工生产作业区。

⑤所有的暂时设施使用材料符合业主及消防安全的要求,并按照规定向相关部门进行用地申请、临建方案报批,再现场实施临建搭设。

⑥暂时设施建设标准化的原则:现场暂时设施、消防、卫生防疫符合贵阳市和业主的要求,项目部对相关标准进行统一,各班组严格执行。

⑦采用吸音材料,降低施工噪音污染;洗车槽、沉淀池、泥浆池等设施齐全;现场卫生设施齐全,碴土、砂、石料用防尘网覆盖,出碴车辆冲洗干净后方可上路;生产、生活垃圾分类堆放处理。

1.2. 暂时工程设施布置说明项目部驻地拟修筑在基地跑马场靠田径场位置,不超出借地范围,下属土建、安装、等班组驻地在附近租用民房,其余施工生产暂时设施均匀分布在无建造物及构筑物干扰的红线内空暇区域,避免在工程建设过程中需要更换临建位置或者重复修筑,增大施工成本、影响工期,在条件允许的情况下,布置位置需材料进出便利,挨近施工主便道且距离各使用部位距离较均衡,临设的规模、数量、类型必须要满足施工进度要求,尽量设置在塔吊范围覆盖范围内或者建造物旁吊车的工作半径内,做到从加工场吊运至施工部位一次到位,不需要利用平板车等辅助转运工具。

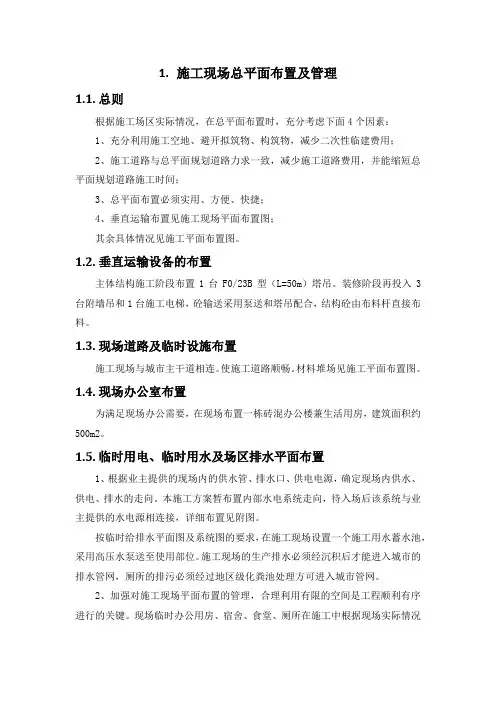

施工组织设计-施工现场总平面布置及管理(纯方案,2页)

施工组织设计-施工现场总平面布置及管理(纯方案,2页)

1.施工现场总平面布置及管理1.1.总则根据施工场区实际情况,在总平面布置时,充分考虑下面4个因素:1、充分利用施工空地、避开拟筑物、构筑物,减少二次性临建费用;2、施工道路与总平面规划道路力求一致,减少施工道路费用,并能缩短总平面规划道路施工时间;3、总平面布置必须实用、方便、快捷;4、垂直运输布置见施工现场平面布置图;其余具体情况见施工平面布置图。

1.2.垂直运输设备的布置主体结构施工阶段布置1台F0/23B型(L=50m)塔吊。

装修阶段再投入3台附墙吊和1台施工电梯,砼输送采用泵送和塔吊配合,结构砼由布料杆直接布料。

1.3.现场道路及临时设施布置施工现场与城市主干道相连。

使施工道路顺畅。

材料堆场见施工平面布置图。

1.4.现场办公室布置为满足现场办公需要,在现场布置一栋砖混办公楼兼生活用房,建筑面积约500m2。

1.5.临时用电、临时用水及场区排水平面布置1、根据业主提供的现场内的供水管、排水口、供电电源,确定现场内供水、供电、排水的走向。

本施工方案暂布置内部水电系统走向,待入场后该系统与业主提供的水电源相连接,详细布置见附图。

按临时给排水平面图及系统图的要求,在施工现场设置一个施工用水蓄水池,采用高压水泵送至使用部位。

施工现场的生产排水必须经沉积后才能进入城市的排水管网,厕所的排污必须经过地区级化粪池处理方可进入城市管网。

2、加强对施工现场平面布置的管理,合理利用有限的空间是工程顺利有序进行的关键。

现场临时办公用房、宿舍、食堂、厕所在施工中根据现场实际情况予以确定。

施工总平面布置见附图。

1.6.施工临时用地表详见附表:临时设施布置及临时用地表1.7.解决现场狭窄的措施1、本工程地下室施工阶段因为边坡自然放坡后使得场地较狭窄,部分通道仅容斗车通过。

2、为解决现场狭窄问题,我们在地下室施工阶段,现场不布置或尽量少布置临时设施和堆场,充分利用现有的施工场地,合理进行临时设施及机械的布置。

3、我公司距离现场较近,可将部分人员住宿和材料堆场安排在公司本部,以保证现场有尽量大空间的进行有序施工。

施工总平面布置
