道路工程检验批划分

道路工程检验批划分

道路工程分部、分项检验批划分

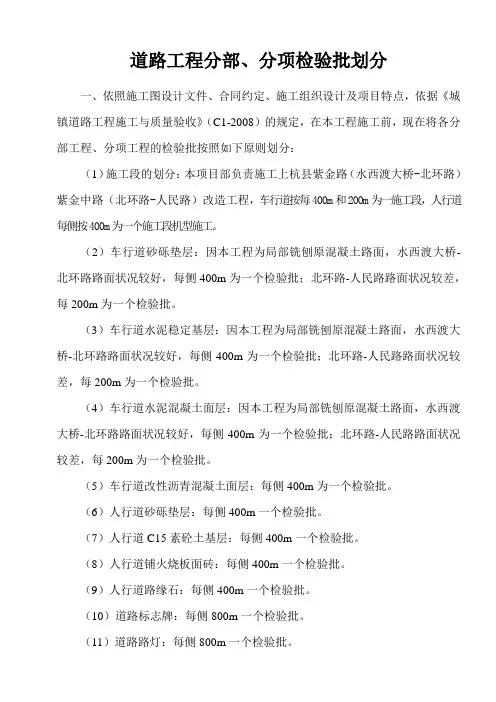

一、依照施工图设计文件、合同约定、施工组织设计及项目特点,依据《城镇道路工程施工与质量验收》(C1-2008)的规定,在本工程施工前,现在将各分部工程、分项工程的检验批按照如下原则划分:
(1)施工段的划分:本项目部负责施工上杭县紫金路(水西渡大桥-北环路)紫金中路(北环路-人民路)改造工程,车行道按每400m和200m为一施工段,人行道每侧按400m为一个施工段机型施工。

(2)车行道砂砾垫层:因本工程为局部铣刨原混凝土路面,水西渡大桥-北环路路面状况较好,每侧400m为一个检验批;北环路-人民路路面状况较差,每200m为一个检验批。

(3)车行道水泥稳定基层:因本工程为局部铣刨原混凝土路面,水西渡大桥-北环路路面状况较好,每侧400m为一个检验批;北环路-人民路路面状况较差,每200m为一个检验批。

(4)车行道水泥混凝土面层:因本工程为局部铣刨原混凝土路面,水西渡大桥-北环路路面状况较好,每侧400m为一个检验批;北环路-人民路路面状况较差,每200m为一个检验批。

(5)车行道改性沥青混凝土面层:每侧400m为一个检验批。

(6)人行道砂砾垫层:每侧400m一个检验批。

(7)人行道C15素砼土基层:每侧400m一个检验批。

(8)人行道铺火烧板面砖:每侧400m一个检验批。

(9)人行道路缘石:每侧400m一个检验批。

(10)道路标志牌:每侧800m一个检验批。

(11)道路路灯:每侧800m一个检验批。

(12)电力电缆管:300m为一个检验批。

二、根据本工程实际情况,具体检验批划分计划如下:。

道路工程检验批划分

道路工程检验批划分

道路工程分部、分项检验批划分
一、依照施工图设计文件、合同约定、施工组织设计及项目特点,依据《城镇道路工程施工与质量验收》(C1-2008)的规定,在本工程施工前,现在将各分部工程、分项工程的检验批按照如下原则划分:
(1)施工段的划分:本项目部负责施工上杭县紫金路(水西渡大桥-北环路)紫金中路(北环路-人民路)改造工程,车行道按每400m和200m为一施工段,人行道每侧按400m为一个施工段机型施工。

(2)车行道砂砾垫层:因本工程为局部铣刨原混凝土路面,水西渡大桥-北环路路面状况较好,每侧400m为一个检验批;北环路-人民路路面状况较差,每200m为一个检验批。

(3)车行道水泥稳定基层:因本工程为局部铣刨原混凝土路面,水西渡大桥-北环路路面状况较好,每侧400m为一个检验批;北环路-人民路路面状况较差,每200m为一个检验批。

(4)车行道水泥混凝土面层:因本工程为局部铣刨原混凝土路面,水西渡大桥-北环路路面状况较好,每侧400m为一个检验批;北环路-人民路路面状况较差,每200m为一个检验批。

(5)车行道改性沥青混凝土面层:每侧400m为一个检验批。

(6)人行道砂砾垫层:每侧400m一个检验批。

(7)人行道C15素砼土基层:每侧400m一个检验批。

(8)人行道铺火烧板面砖:每侧400m一个检验批。

(9)人行道路缘石:每侧400m一个检验批。

(10)道路标志牌:每侧800m一个检验批。

(11)道路路灯:每侧800m一个检验批。

(12)电力电缆管:300m为一个检验批。

二、根据本工程实际情况,具体检验批划分计划如下:。

道路工程检验批划分

道路工程检验批划分

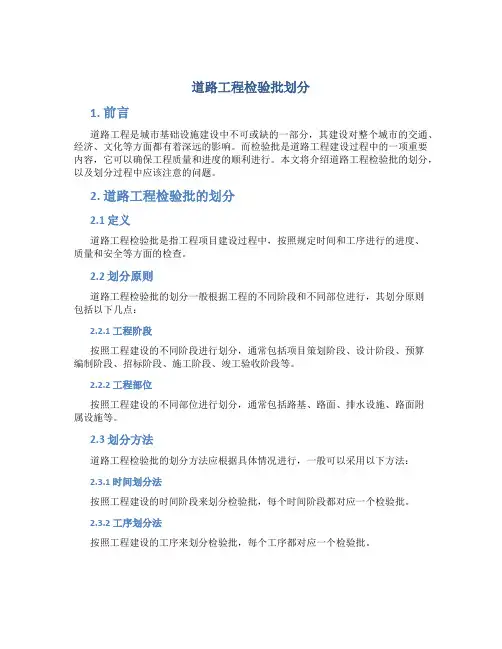

道路工程检验批划分一、检验批划分原则1. 划分检验批的主要目的是为了能够进行质量验收,应当根据工程项目的规模大小和特点进行合理划分。

2. 检验批的划分应尽量保证其完整性,即每个划分单位在整个工程中都能独立、完整地体现施工工艺和施工要求。

3. 对于同一施工方法、同一工艺、同一工序,应尽量划分到同一检验批中,以便于质量管理和控制。

二、道路工程检验批划分标准1. 路基工程(1)土方填筑工程:根据土质和填筑方法的不同,可划分为不同的检验批,一般可按每层土的填筑厚度、填筑面积或填筑宽度划分。

例如,填方路基每层填筑厚度为30cm,可划分为若干个检验批;填筑面积或填筑宽度每500m2或100m2可划分为一个检验批。

(2)石方填筑工程:根据石质的不同,可划分为不同的检验批。

例如,填石路堤可按每层填筑厚度、填筑面积或填筑宽度划分检验批;爆破填方则可根据爆破后的粒径和级配,以及填筑厚度和面积划分检验批。

(3)路基排水工程:可根据排水设施的类型、位置和施工方法的不同,划分为不同的检验批。

例如,边沟、排水沟、截水沟等可根据其长度或排水面积划分检验批;跌水、急流槽等可根据施工方法的不同划分检验批。

2. 路面工程(1)沥青混凝土路面工程:可根据沥青混凝土的配合比、施工温度、施工方法等不同因素,划分为不同的检验批。

例如,沥青混凝土的配合比可根据矿料级配和沥青用量的不同进行划分;施工温度可根据摊铺和碾压过程中的温度变化进行划分;施工方法可根据不同的摊铺厚度、摊铺速度和碾压遍数进行划分。

根据不同的施工条件和要求,可适当调整检验批划分的标准和方法。

(2)水泥混凝土路面工程:可根据水泥混凝土的配合比、施工工艺和施工方法的不同,划分为不同的检验批。

例如,水泥混凝土的配合比可根据水泥、砂、石和水等原材料的比例进行划分;施工工艺可根据模板安装、钢筋绑扎、混合料拌和、运输、浇筑和养护等工序进行划分;施工方法可根据不同的模板类型、钢筋加工设备和混合料拌和设备进行划分。

道路工程检验批划分

道路工程检验批划分

道路工程检验批划分1. 前言道路工程是城市基础设施建设中不可或缺的一部分,其建设对整个城市的交通、经济、文化等方面都有着深远的影响。

而检验批是道路工程建设过程中的一项重要内容,它可以确保工程质量和进度的顺利进行。

本文将介绍道路工程检验批的划分,以及划分过程中应该注意的问题。

2. 道路工程检验批的划分2.1 定义道路工程检验批是指工程项目建设过程中,按照规定时间和工序进行的进度、质量和安全等方面的检查。

2.2 划分原则道路工程检验批的划分一般根据工程的不同阶段和不同部位进行,其划分原则包括以下几点:2.2.1 工程阶段按照工程建设的不同阶段进行划分,通常包括项目策划阶段、设计阶段、预算编制阶段、招标阶段、施工阶段、竣工验收阶段等。

2.2.2 工程部位按照工程建设的不同部位进行划分,通常包括路基、路面、排水设施、路面附属设施等。

2.3 划分方法道路工程检验批的划分方法应根据具体情况进行,一般可以采用以下方法:2.3.1 时间划分法按照工程建设的时间阶段来划分检验批,每个时间阶段都对应一个检验批。

2.3.2 工序划分法按照工程建设的工序来划分检验批,每个工序都对应一个检验批。

2.3.3 部位划分法按照工程建设的部位来划分检验批,每个部位都对应一个检验批。

2.4 划分要求在进行道路工程检验批划分时,还需要注意以下要求:2.4.1 划分明确检验批划分应明确、合理,便于工程质量管理、进度控制和责任追究。

2.4.2 划分统一同一工程项目中的检验批划分应统一,以便于施工方的管理和监督。

2.4.3 划分详细检验批的划分应尽量详细,针对每个检验批都应有相应的检验标准和验收标准,以确保工程质量和进度的顺利进行。

3.道路工程检验批划分的重要性不言而喻,它是确保道路工程质量和进度的重要手段。

在划分过程中,需要遵循划分原则和方法,同时要注意划分要求,力求使检验批划分明确、统一、详细。

只有这样,才能更好地推进道路工程建设,并确保建设出更加安全、便利的道路交通系统。

道路工程检验批划分

道路工程检验批划分

道路工程分部、分项检验批划分
一、依照施工图设计文件、合同约定、施工组织设计及项目特点,依据《城镇道路工程施工与质量验收》(C1-2008)的规定,在本工程施工前,现在将各分部工程、分项工程的检验批按照如下原则划分:
(1)施工段的划分:本项目部负责施工上杭县紫金路(水西渡大桥-北环路)紫金中路(北环路-人民路)改造工程,车行道按每400m和200m为一施工段,人行道每侧按400m为一个施工段机型施工。

(2)车行道砂砾垫层:因本工程为局部铣刨原混凝土路面,水西渡大桥-北环路路面状况较好,每侧400m为一个检验批;北环路-人民路路面状况较差,每200m为一个检验批。

(3)车行道水泥稳定基层:因本工程为局部铣刨原混凝土路面,水西渡大桥-北环路路面状况较好,每侧400m为一个检验批;北环路-人民路路面状况较差,每200m为一个检验批。

(4)车行道水泥混凝土面层:因本工程为局部铣刨原混凝土路面,水西渡大桥-北环路路面状况较好,每侧400m为一个检验批;北环路-人民路路面状况较差,每200m为一个检验批。

(5)车行道改性沥青混凝土面层:每侧400m为一个检验批。

(6)人行道砂砾垫层:每侧400m一个检验批。

(7)人行道C15素砼土基层:每侧400m一个检验批。

(8)人行道铺火烧板面砖:每侧400m一个检验批。

(9)人行道路缘石:每侧400m一个检验批。

(10)道路标志牌:每侧800m一个检验批。

(11)道路路灯:每侧800m一个检验批。

(12)电力电缆管:300m为一个检验批。

二、根据本工程实际情况,具体检验批划分计划如下:。

市政道路工程检验批划分规范

市政道路工程检验批划分规范
每条路或路段
沥青概况处治面层
每条路或路段
水泥混凝土面层
水泥混凝土面层(模板、钢筋、混凝土)
每条路或路段
铺砌式面层
料石面层
每条路或路段
预制混凝土砌块面层
每条路或路段
广场与停车场

料石面层
每个广场或划分的区段
预制混凝土砌块面层
每个广场或划分的区段
沥青混合料面层
每个广场或划分的区段
水泥混凝土面层
每个广场或划分的区段
人行道

料石人行道铺砌面层(含盲道砖)
每条路或路段
混凝土预制块铺砌人行道面层(含盲道砖)
每条路或路段
沥青混合料铺筑面层
每条路或路段

现浇钢筋混凝土
人行隧道结构
地基
每座通道
防水
每座通道
基础(模板、钢筋、混凝土)
每座通道
墙与顶板(模板、钢筋、混凝土)
每座通道
预制装置钢筋混凝土人行隧道结构
墙与顶部构件预制
排(截)水沟
每条路或路段
倒虹管及涵洞
每座结构
护坡
每条路或路段
隔离墩
每条路或路段
隔离栅
每条路或路段
护栏
每条路或路段
声屏障(砌体、金属)
每处声屏障墙
防眩板
每条路或路段
创作时间:二零二一年六月三十日
表 城镇路途分部(子分部)工程与相应的分项工程、检验批之蔡仲巾千创作
创作时间:二零二一年六月三十日
分部工程
子分部工程
分项工程
检验批

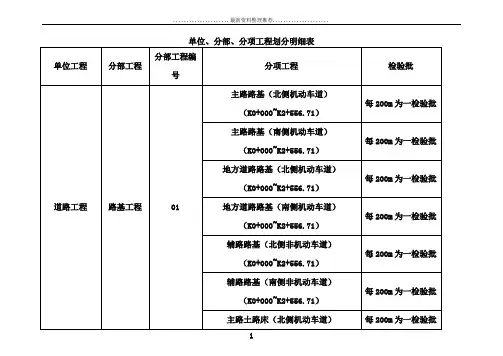

路基

土方路基
每条路或路段
石方路基

市政道路检验批划分方案

市政道路检验批划分方案

(单位工程、分部工程、分项工程、
检验批划分方案)
编制单位:xx公司
xx公司
编制人:
编制日期:年月日
(参考标准:云南省市政基础设施工程质量验收统一规程)
内容
表1、城镇道路工程子单位、分部、子分部、分项、检验批工程的划分
表2、给水排水构筑物及水处理工程子单位、分部、子分部、分项、检验批工程的划分
表3、城市桥梁工程子单位、分部、子分部、分项、检验批工程的划分
墨江县工业园区(双龙片区)主干道道路工程
(砂浆、砼、钢筋试块或试件等及土工试验)

编制单位:云南发展建设监理有限公司编制日期:2015年12月25日。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

横八路东延伸段道路建设项目
单位工程、分部工程、分项工程、检
验批划分方案
编制单位:重庆筑安建筑工程有限公司
编制人:
审核人:
编制日期:2016年 07月 20日
检验批划分专项方案
1、编制依据
1.1、横八路东延伸段道路建设项目施工合同
1.2、横八路东延伸段道路建设项目设计施工图
1.3.1《公路工程技术标准》(JTG B01-2003)
1.3.2《公路工程质量检验评定标准》 JTGF 80/1-2012
1.3.3《城镇道路工程施工与质量验收规范》 CJJ1-2008;
1.3.4《给水排水管道工程施工及验收规范))GB 50268-2008:
1.3.5《城市道路照明工程施工及验收规程》 CJJ89 2001,
1.3.6《道路交通标志和标线》 GB 5768-2009
1.3.7《城镇道路附属设施工程施工质量验收规范》 DBJ50-128-2011 1.3.8《城镇给水排水构筑物及管道工程施工质量验收规范》DJB50-108-2010
1.3.9《城市道路工程施工质量验收规范》 DBJ50-078-2008
2、工程概况
2.1、工程建设概况
工程建设概况一览表
工程名称:横八路东延伸段道路建设项目
工程地址:重庆市巴南区高职城腹地
建设单位:重庆市高等职业技术教育城实业发展有限公司
设计单位:重庆市市政设计研究院
勘察单位:中冶建工集团有限公司
监理单位:重庆敬业建设监理有限公司
施工单位:重庆筑安建筑工程有限公司
质监部门:重庆市交通委员会工程质量安全监督局
开工日期2016年08月20日。

竣工日期2017年 4 月7日。

合同工期:日历天数 223 天
3、检验试验管理
3.1 检验试验职责
3.1.1总工程师负责对检验与实验的总体安排。

3.1.2各专业的物质部确保对采购的原材料、半成品、工程设备以及发包方提供的产品的质量负责。

3.1.3各专业的质量工程师应对在施工过程中使用的各种原材料、半成品、施工过程的质量监控负责。

3.1.4各专业现场工程师按规范标准负责对各工程的施工质量负责。

3.1.5检验与实验人员应按规范标准负责对现场原材料、半成品的取样、送检的质量负责。

3.1.6对委托的检验与实验的检测单位,必须是合格的单位,并对送委托的各种检验实验的原材料、半成品的检验质量负责。

3.2 检验试验制度
3.2.1 检验工作制度
送检人员必须严格按规范以及业主、监理对原材料、半成品等进行复试,并在监理的见证下进行取样送检,送经监理审查通过的检测单位试验。

3.2.2 检验试验资料管理制度
3.2.2.1、做好原材料、半成品的检验和试验委托单、委托登记台帐、试验记录、检验试验台帐、检验试验报告、专项试验报告单、不合格的原材料、半成品台帐等相关资料的记录、并做好收集整理归类管理和移交工作。

3.2.2.2、做好各种新进原材料的收集整理工作,并阶段性的移交给档案资料员。

3.2.2.3、各种原材料的取样和半成品送检应与工程同步(提前)不能后于工程施工。

3.3 检验和试验工作程序
编制检验和试验工作计划
原材料、半成品取样
(见证)
送具有相关资质的实验室检测
检测机构检测
出具合格的检验报告
报监理、经审核同意后
方可使用
资料存档
执行:物资进场验收程序
退货或返工
检验和试验工作程序
不合格
合格
4、单位、子单位、分部、分项的划分
表1、公路工程单位、子单位、分部、分项、工程的划分
参照:《公路工程质量检验评定标准》 JTGF 80/1-2012
《城镇道路工程施工与质量验收规范》 CJJ1-2008;
《给水排水管道工程施工及验收规范))GB 50268-2008:
《城市道路照明工程施工及验收规程》 CJJ89 2001,
《道路交通标志和标线》 GB 5768-2009
《城镇道路附属设施工程施工质量验收规范》 DBJ50-128-2011
《城镇给水排水构筑物及管道工程施工质量验收规范》DJB50-108-2010
《城市道路工程施工质量验收规范》 DBJ50-078-2008。
