浅谈建设项目常见基坑支护工程造价分析
基坑支护造价分析与成本优化

一 般 而 言 ,这 几类 基 坑支 护类 型 的成 本 高低 如下 图所示 。
支护面积单方造价(基坑支护的总造价伎 护面积)对 比如下表
自然放坡 悬臂式钢板桩 土钉墙 加强型土钉墙 灌注桩+锚杆 (索 )
10 ̄20
460
200 400 8O0 1800
约 2300
单位 :元/m 。支护面积指边坡的基底到坑顶的垂直投影面积
· 2 ̄ 550@400深层搅 拌 桩 L=6000 · 孔 径 130下 人直 径 1 14 X 3.5@1000钢 管桩 L=8000 · 竖 向间距 1200布置48x3.5@1300锚杆 12~18米 长 · 搅 拌 桩顶 至 地 面喷砼 C20厚 100钢 筋 网 6@200×200
一 、 基坑 支 护 的类型
1、自然 放 坡 。这 种支 护方 式 只增 加 一定 的 土方 工 程量 ,不 需要 采 取 另外 的支 护措 施 ,成 本最 低 。但 要 满足 以 下两 个 条件 :a、地 基 土质 好 ,有 足 够 承 载 力 ;b、基 坑周 边 有 足够 空 间。
2、悬 臂 式钢 板 桩 。钢 板 桩是 一 种边 缘 带 有联 动 装 置,且 这 种联 动 装 置 可 以自由组合以便形成一种连续紧密的挡土或者挡水墙的钢结构体 。使用后可 拔 除 ,可重 复利 用 。
f I
囵囝四l圈『
经济建设
基坑支护造价分析 与成 本优 化
摘要:基坑支护成本控制一直是被造价人员轻视 的角落,随着建 筑物不断向地下拓展 ,城市空间的有 限,基坑支护的方案越来 越 复杂 ,成本 越来 越 高。 文章 对 比分 析 了几 类 常用 的基 坑 支护 类型 的造 价 ,并结 合 实际 工程 案例 对 基坑 支 护 的成本 优 化提 出建议 。
浅谈建设项目常见基坑支护工程造价分析

浅谈建设项目常见基坑支护工程造价分析作者:黄燕灵来源:《建筑与装饰》2017年第08期摘要随着城市发展的需求,地下空间的开发利用逐渐成为不可或缺的部分。
城市空间的限制,致使地下工程施工存在局限性,基坑土方开挖从原有放坡开挖调整成为基坑支护。
一般作为措施性项目的基坑支护工程,造价人员在编制投资估算时,主要的依据是其掌握的地区、行业或部门的相关基础资料和数据,且由于基坑深度越来越深、基坑周边存在预制板结构建筑及砖混结构建筑等老旧小区、地质差异大、止水等原因,基坑支护工程投资估算的不足也逐渐成为后期概算调整的主要原因。
本文以同一计价标准,针对建设项目常见基坑支护工程进行造价分析对比,可作为项目估算基础数据。
关键词建设项目;基坑支护工程;造价分析前言拟分析价格采用福建省2005年工程消耗量定额,采用信息价为:厦门市201702期清单综合价(不含台班)、福建省2017年第一季度清单机械台班。
土石方内外运距均按25km考虑,劳保甲类、风险按3%、税金按11%计取。
钢筋含税材料单价平均约为3600元/t~3700元/t。
1 常见基坑支护类型及造价分析1.1 放坡开挖放坡开挖适用场地开阔的项目,土方挖填量大,单方造价最低。
在城市建设项目中常见于地下水位低于坑底标高的小型基坑开挖项目,一般常与挂网喷射混凝土护坡配合使用。
例:基坑土方开挖深度5.7米,放坡坡度为45度,喷射C20混凝土、厚60mm,Ф6@200×200mm钢筋网片(上部反口500mm),螺纹钢直径14mm挂筋间距1500mm×1500mm,L=1000mm。
泄水管Ф50PVC塑料管@1500×1500mm,L=460mm。
以上单价中土方内外运输距离均按25km考虑,土方开挖、运输、回填费用约为146元/m3。
如为场地内堆放,土方开挖及回填费用约为25元/m3,则支护长度单方造价约为1640元/m,支护中心线处垂直面积单方造价约为288元/m2。
建筑基坑支护工程造价控制对策探讨

建筑基坑支护工程造价控制对策探讨摘要:本文主要目的是探讨建筑基坑支护工程造价控制对策。
为了避免整个建筑工程项目存在造价超标的问题,首先从基坑支护工程的相关概述性内容进行阐述,具体分析建筑基坑支护工程的基本特征;在此基础上,结合建筑基坑支护工程造价控制过程中存在的主要问题,从而提出相对应的控制对策,旨在减少财力资源的大量浪费,帮助施工单位节省更多的资金成本。
基于此,通过对上述内容进行简单的分析,希望给其他施工人员提供一定的理论参考和借鉴。
关键词:建筑项目;基坑支护工程;造价管理;控制对策;作业场地前言建筑基坑支护工程作为建筑工程中的基础工程,是一项临时性的工程项目,也是需要资金支持的。
但是,因其施工比较繁琐、复杂,在实际施工过程中很容易受到不可抗力因素的影响,造成整个建筑工程项目造价严重超预算。
所以,在具体落实建筑基坑支护工程造价控制工作过程中,相关管理人员加大建筑基坑支护工程造价管控力度,结合作业现场的实际施工情况,建立比较完善的造价管控体系,减少施工单位的施工成本。
1.基坑支护工程的基本概述分析基坑支护工程,通常都是保证地下结构以及基坑周边环境的安全性、耐久性,对基坑侧壁及其周围作业使用支档加固的手段,确保整个建筑工程地基稳定的项目。
基坑支护工程必须要按照《危险性较大的分部分项工程安全管理办法》的规定来执行。
比如:开挖深度大于等于3m的,但地质条件和周围环境比较复杂的基坑支护,属于危险性相对较小的分部分项工程范围;开挖深度大于等于5m的,并且地质条件、周围环境和地下管线是极其繁琐的,或者影响周围建筑物安全的基坑支护工程,也是危险系数很大的分项工程。
一般来说,基坑支护工程有两种类型,一种是浅基坑支护工程,它比较适用于粘性土、面积大,开挖深度在5m以上的基坑支护工程;另外一种是深基坑支护工程。
通常来说,在作业场地不具备放坡条件,放坡不能确保施工安全,通过放坡以及加设临时支撑已经不能满足基本施工需求时,一般使用支护结构进行临时支档,保证基坑土体的安全性。
常见基坑支护形式优劣及成本

常见基坑支护形式优劣及成本常见的基坑支护形式包含以下多种类型:放坡、土钉墙支护、锚杆、钢板桩、水泥搅拌桩、SMW 工法桩、钻孔灌注桩、钻孔灌注桩双排刚架、内支撑、松木桩、空心方桩、高压旋喷桩以及地下连续墙。
现从适用条件、不适用条件、注意事项、具备的优势、存在的劣势、参考造价以及参考工期等多个角度,对上述所提及的这些常见基坑支护形式展开全面且详细的阐述。
一、放坡(一)适用条件1、基坑周边较为开阔,足以满足放坡条件;2、土层状况良好,且周边不存在重要建筑物以及地下管线的工程;3、基坑周边允许出现较大位移情况;4、开挖面以上的一定范围内不存在地下水,或者已进行降水处理。
(二)不适用条件1、存在于淤泥和流塑土层;2、地下水高于开挖面,或者未实施降水处理;3、基坑周边有对位移严格控制要求的建筑物、构筑物和地下管线等。
(三)注意事项1、在软土底层中采用单级放坡的基坑,其开挖深度不宜超过 4m,采用多级放坡开挖的基坑,开挖深度不宜大于 7m;2、在周边条件允许的情况下,应尽量增大放坡程度,尽量增加放坡脚的反压;3、要做好降水、截水、泄水等措施。
由于地下水会不断渗入基坑,在基础施工过程中需要持续抽水;4、坡面土体处于裸露状态,受雨水冲刷会影响边坡的稳定。
(四)优势1、造价最为低廉;2、支护施工的进度较快。
(五)劣势1、坑边变形较大;2、占用场地较多,回填土方量较大,在雨季或被地下水浸泡时容易坍塌;3、大放坡的土方开挖及回填工程量较大,在土方价格昂贵的地方造价较高。
(六)参考造价各地土方价格差异较大,单价可按150元/m3或1560元/延长米。
(七)参考工期按照 16 小时工作制,1 台 220 挖机 1 天可完成 1500m³土方,可完成 160 延长米边坡土方的平整。
二、土钉墙支护(一)适用条件1、主要用于岩土条件较好,基坑周边土体允许有较大位移,开挖深度不大于12m的基坑;2、适用于地下水位以上为粘土、粉质粘土、粉土和砂土,或已经降水处理、止水处理的岩土。
深基坑专项方案支护费用

随着城市化进程的加快,高层建筑、地下空间开发等工程项目的不断增多,深基坑施工成为不可或缺的环节。
深基坑施工过程中,支护费用占据了整个项目成本的一大部分。
本文将对深基坑专项方案支护费用进行分析,以便于相关方在项目实施过程中合理控制成本。
一、深基坑专项方案支护费用构成1. 支护结构材料费用支护结构材料费用主要包括:钢筋、水泥、混凝土、土工布、锚杆、支撑等。
材料费用是支护费用中的主要部分,其价格受市场供需、原材料价格等因素影响较大。
2. 施工机械费用施工机械费用包括:挖掘机、吊车、搅拌车、泵车、运输车等。
施工机械费用与工程规模、工期、设备租赁价格等因素有关。
3. 人工费用人工费用包括:施工人员工资、福利、培训等。
人工费用受施工队伍、技术水平、劳动力市场供需等因素影响。
4. 施工管理费用施工管理费用包括:项目管理、质量检测、安全防护、环保措施等。
施工管理费用与项目规模、施工难度、管理水平等因素有关。
5. 预留费用预留费用包括:不可预见费用、风险费用等。
预留费用用于应对施工过程中可能出现的意外情况。
二、深基坑专项方案支护费用影响因素1. 工程地质条件工程地质条件是影响深基坑支护费用的重要因素。
地质条件较差,如软弱地基、地下水丰富等,会导致支护结构设计复杂,施工难度增大,从而增加支护费用。
2. 基坑深度基坑深度是决定支护结构类型和设计参数的关键因素。
基坑深度越大,所需支护结构强度越高,施工难度越大,支护费用越高。
3. 支护结构类型深基坑支护结构类型主要有:土钉墙、重力式挡土墙、地连墙、排桩支撑等。
不同类型的支护结构在材料、施工工艺、施工周期等方面存在差异,进而影响支护费用。
4. 施工周期施工周期是影响支护费用的另一个重要因素。
施工周期越长,施工过程中产生的机械、人工、材料等费用越高。
5. 周边环境条件周边环境条件,如邻近建筑物、道路、地下管线等,会对深基坑支护方案的设计和施工产生较大影响。
周边环境条件复杂,需要采取特殊措施进行保护,从而增加支护费用。

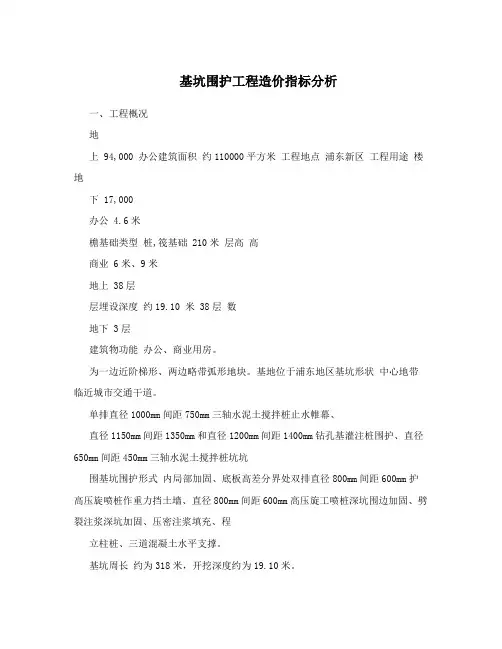

基坑围护工程造价指标分析

基坑围护工程造价指标分析一、工程概况地上 94,000 办公建筑面积约110000平方米工程地点浦东新区工程用途楼地下 17,000办公 4.6米檐基础类型桩,筏基础 210米层高高商业 6米、9米地上 38层层埋设深度约19.10 米 38层数地下 3层建筑物功能办公、商业用房。
为一边近阶梯形、两边略带弧形地块。
基地位于浦东地区基坑形状中心地带临近城市交通干道。
单排直径1000mm间距750mm三轴水泥土搅拌桩止水帷幕、直径1150mm间距1350mm和直径1200mm间距1400mm钻孔基灌注桩围护、直径650mm间距450mm三轴水泥土搅拌桩坑坑围基坑围护形式内局部加固、底板高差分界处双排直径800mm间距600mm护高压旋喷桩作重力挡土墙、直径800mm间距600mm高压旋工喷桩深坑围边加固、劈裂注浆深坑加固、压密注浆填充、程立柱桩、三道混凝土水平支撑。
基坑周长约为318米,开挖深度约为19.10米。
1二、工程造价指标造价项目 (元/平方米地下室造价比例(%)面积)1 三轴水泥搅拌桩止水帷幕 104.24 8.502 钻孔灌注围护桩 681.74 55.573 三轴水泥搅拌桩加固 42.94 3.50 4 高压旋喷桩加固 87.68 7.15 5 压密注浆填充4.33 0.356 劈裂注浆加固 104.97 8.56 7 立柱桩 60.75 4.958 钢立柱 140.21 11.43基坑围护造价 1226.86 100.00注: 1、本工程造价按《建设工程工程量清单计价规范》及2007年10月市场价格水平编制。
2、本工程造价内包括了完成本工程所需的机械进出场费用、措施费。
3、本工程造价不包括水平混凝土支撑费用、土方开挖费用。
2。
论建设项目常见基坑支护工程造价

论建设项目常见基坑支护工程造价摘要:基坑支护在工程项目的建设过程中一直都占据着非常重要的地位,而且作为一种最常见的技术措施,其使用的费用对于建设中工程的造价有着非常重要的影响。
本文先对几种常见的几种基坑支护的工程造价和定价模式进行全面的分析,之后再指出基坑支护造价中的几种常见工程造价模式,并在之后对其进行全面的分析,最终就基坑支护的工程造价管理提出几点忠肯的意见。
关键词:建设项目;基坑支护;工程造价;项目建设引言在对地下结构进行施工的过程中,主要存在着包括地基、基坑侧壁和环境的支挡和保护措施。
因为如果在施工的过程中出现地质条件非常差或者是施工场地周边的城市道路和地下管线受到不同程度的限制,并在开挖的过程中最终影响到了城市的道路之后,那么也就会产生不能够按照要求进行临时放坡的现象,此时就应该采用基坑支护技术进行施工。
1.基坑支护的概念为了保证地下结构施工和周边环境的安全,我们尤其要对基坑支护采用支档、加固和保护的措施,这种措施就被称之为基坑支护。
基坑支护措施本身是为了能够保证地下施工和周边环境的安全而采用的一种措施[1]。
当施工的时候不能够及时按照要求进行放坡的话,那么就应该采用基坑支护措施进行施工。
2.当前主要的基坑定价模式分析在当前建设工程管理的过程中,基坑支护所采用的定价模式一般包括如下几种:第一,广大建设单位在进行总承包或者招标的过程中,专门把基坑支护项目列入其他费用的项目中,等到总承包单位都中标之后,再对基坑支护及你想能够全面的设计和定价;第二,当广大建设单位在进行总承包的过程中,把基坑支护工程单独地列为一个项目工程或者措施,或者单独地作为一个工程项目,之后再让投标的人进行全面的报价。
值得注意的是,如果仅仅依照上述第一种模式进行基坑定价时,广大的建设单位往往只是单独地进行招标,而并没有依照所谓的基坑支护图纸进行施工。
而因为没有图纸的辅佐,在估计价格的时候往往不能够有好的效果,总工程方单位往往要进场之后才能够进行施工图的设计。
目前基坑支护工程的招标投标报价模式浅析

目前基坑支护工程的招标投标报价模式浅析基坑支护作为目前工程项目中常见的专项施工方案,不同的施工方案与不同的承发包模式对建设工程造价影响较大。
本文介绍了目前常用的几种基坑支护的报价模式,并对其进行了探析。
标签:基坑支护造价控制基坑支护是为了保证基坑开挖和地下结构施工安全以及基坑周边建筑物或地下管道正常使用,对地基、基坑侧壁及周边环境采用的支挡、加固与保护措施。
当土质条件差、施工场地受周边建筑物或城市道路、地下管线限制,大放坡开挖影响到周围的建筑物和城市道路、地下管线时,不能按要求放坡或不能进行放坡时,就应采用基坑支护的技术措施。
基坑支护工程是个临时工程,设计的安全储备相对可以小些,但又与地区性有关,不同区域地质条件其特点也不相同。
基坑支护工程又是岩土工程、结构工程以及施工技术互相交叉的学科,是多种复杂因素交互影响的系统工程,是理论上尚待发展的综合技术学科。
基坑支护作为建设工程的一个组成部分,目前常见的基坑支护形式有排桩支护、地下连续墙支护、水泥挡土墙、钢板桩、土钉墙、组合式支护等。
基坑支护工程发展趋势正向大深度、大面积方向发展,有的长度和宽度均超过百余米,深度超过20余米;工程规模也日益增大。
由于基坑支护工程造价高,开工数量多,是各施工单位争夺的重点;但由于基坑支护工程地质条件复杂,受周围环境影响变化大,施工过程不确定因素多,工程变更发生频繁,技术复杂,涉及范围也广,是建筑工程中最具有挑战性的技术上的难点,同时也是确保工程质量,降低工程造价的重点。
采用不同的支护方案,其造价差别也较大,在某些大型人防地下室、地下通道工程中,基坑支护所产生的费用占工程总造价的比率也相对高。
因此,造价咨询人员应把基坑支护造价的控制作为建设工程成本控制的一项重点工作。
1 目前基坑支护的招标投标报价模式在目前的建设工程管理中,基坑支护工程常采用总承包和专业承包招标投标报价模式:1.1 建设单位进行总承包招标时,有两种招标报价模式,第一种模式是把基坑支护作为专业工程暂估价列入其他项目费中,总承包单位中标后,再委托进行基坑支护的设计,根据设计图纸进行报价,这是目前较为常用的定价模式。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
浅谈建设项目常见基坑支护工程造价分析摘要随着城市发展的需求,地下空间的开发利用逐渐成为不可或缺的部分。
城市空间的限制,致使地下工程施工存在局限性,基坑土方开挖从原有放坡开挖调整成为基坑支护。
一般作为措施性项目的基坑支护工程,造价人员在编制投资估算时,主要的依据是其掌握的地区、行业或部门的相关基础资料和数据,且由于基坑深度越来越深、基坑周边存在预制板结构建筑及砖混结构建筑等老旧小区、地质差异大、止水等原因,基坑支护工程投资估算的不足也逐渐成为后期概算调整的主要原因。
本文以同一计价标准,针对建设项目常见基坑支护工程进行造价分析对比,可作为项目估算基础数据。
关键词建设项目;基坑支护工程;造价分析前言拟分析价格采用福建省2005年工程消耗量定额,采用信息价为:厦门市201702期清单综合价(不含台班)、福建省2017年第一季度清单机械台班。
土石方内外运距均按25km考虑,劳保甲类、风险按3%、税金按11%计取。
钢筋含税材料单价平均约为3600元/t~3700元/t。
1 常见基坑支护类型及造价分析1.1 放坡开挖放坡开挖适用场地开阔的项目,土方挖填量大,单方造价最低。
在城市建设项目中常见于地下水位低于坑底标高的小型基坑开挖项目,一般常与挂网喷射混凝土护坡配合使用。
例:基坑土方开挖深度5.7米,放坡坡度为45度,喷射C20混凝土、厚60mm,Ф6@200×200mm钢筋网片(上部反口500mm),螺纹钢直径14mm挂筋间距1500mm×1500mm,L=1000mm。
泄水管Ф50PVC塑料管@1500×1500mm,L=460mm。
以上單价中土方内外运输距离均按25km考虑,土方开挖、运输、回填费用约为146元/m3。
如为场地内堆放,土方开挖及回填费用约为25元/m3,则支护长度单方造价约为1640元/m,支护中心线处垂直面积单方造价约为288元/m2。
开挖周长越长以基坑底部周长计算的支护长度单方造价越低,开挖深度越深支护面积单方造价越高。
1.2 土钉墙支护土钉墙支护工程一般用于土质较好的场地,常与放坡开挖结合使用。
多用于施工项目场地受限,但土质较好的浅基坑。
例:基坑土方开挖深度5.7米,放坡坡度为75度。
土钉三级钢直径16mm、横向间距1300mm、竖向间距为1200mm、L=9000mm,3Ф6定位筋L=240mm,每根三处。
成孔直径110cm,一次注浆水灰比0.5。
喷射C20混凝土、厚80mm,Ф8@150×150mm钢筋网片(上部反口500mm),坡顶设置一道螺纹钢直径14mm 挂筋间距1500mm,L=1000mm,土钉处两根螺纹钢加强筋直径14mm。
泄水管Ф50PVC塑料管@1500×1500mm,L=460mm。
以上单价中土方内外运输距离均按25km考虑,土方开挖、运输、回填费用约为146元/m3。
如为场地内堆放,土方开挖及回填费用约为25元/m3,则支护长度单方造价约为3669元/m,支护面积单方造价约为644元/m2。
在土钉支护工程中土钉的造价占比50%以上,土钉遇岩层的造价较高,随着岩层硬度增加,入岩每米造价较土层造价增加约30%~230%,根据岩土性质的不同造价约为80~300/m元。
如采用预应力锚索,根据岩土性质的不同造价约为300~800/m元,为土钉造价的2.5~4.0倍,岩层硬度越高,倍数越低。
1.3 深层水泥搅拌桩支护水泥搅拌桩适用于处理各种硬度不高的土层(30%<天然含水量<70%),长度不宜大于15米。
不适用于含大孤石或障碍物较多且不易清除的杂填土,硬塑及坚硬的黏性土、密实的砂类土以及地下水渗流影响成桩质量的土层[1]。
具有挡土、止水的双重功能,施工工期短、无振动、无噪声、污染少、无地面隆起,对相邻建筑物不产生有害影响。
但施工机械较大,不适用于竖向空间较小的项目,常作为止水帷幕与其他桩型结合应用较大项目的基坑围护工程中。
水泥搅拌桩分为单轴、双轴和三轴,用得较为广泛的桩径有:单轴搅拌桩为500~700mm,双轴一般都是700mm的桩径,三轴为650mm及850mm。
施工桩位离开围墙最小距离至少需要50cm左右,三轴需要1米左右。
一般水泥用量为被加固土体15%~22%,土的容重按1800kg/m3计。
水泥搅拌桩中水泥掺量每增加5%,每米造价约增加18%。
1.4 高压旋喷桩支护高压旋喷桩同水泥搅拌桩一样,常应用于地基加固或支护工程中的止水帷幕。
适用于施工空间较小的工程,可适用于深层水泥搅拌桩无法使用的硬度较高的土层及碎石土层,但对基岩和碎石土中的卵石、块石、漂石呈骨架结构的地层,地下水流速过大和已涌水的地基工程,地下水具有侵蚀性,不宜采用。
高压旋喷桩分为单管、双管、三管,单管只喷水泥浆液,双管喷水泥浆液和空气,三管喷水泥浆液、空气和高压水。
一般水泥用量为被加固土体30%~40%,水泥含量约为水泥搅拌桩的两倍。
高压旋喷桩中水泥掺量每增加5%,每米造价约增加16%。
在同等桩径中高压旋喷桩每米造价约为水泥搅拌桩的2.0~2.4倍。
1.5 槽钢钢板桩支护槽钢钢板桩在深度小于4米的基坑或沟槽中使用较为广泛,是一种由槽钢并排或搭接组成的简易的钢板桩维护墙。
具有施工方便,工期短,回收利用率高等优势,也存在抗弯能力较弱、支护刚度小、开挖后变形较大、不能挡水和土中细小颗粒等不足。
在市政项目中较为常见。
1.6 灌注桩支护灌注桩依照成孔方法不同,灌注桩又可分为沉管灌注桩、钻孔灌注桩和挖孔灌注桩等几类。
沉管灌注桩桩径较小,常用于软弱地质条件或水下工程。
人工挖孔桩一般用于大桩径、桩长25米以内且岩层分布较厚的项目。
钻孔灌注桩中的回旋钻机、冲击钻及旋挖钻机是钻孔灌注桩中较为常用的机械。
因影响灌注桩造价幅度最大的影响因素为岩土性质类别,因此取同一桩径及深度比对造价。
例灌注桩桩径1000m,C30砼、配筋率为100kg/m3,深度20米。
旋挖桩既适用于黏结性较好的岩土层,也适用于松散易坍塌地层或有地下水等孔壁不稳定的地层。
在三种成孔机械均可使用的土层中,旋挖桩施工速度最快,土层较好的情况下无须泥浆护壁,最为经济环保,是我国目前使用的一种较为先进的桩基施工工艺。
冲孔桩在岩层中施工速度最快,但噪声污染严重。
因此,在实际使用中可根据岩土地质条件、水文地质条件、经济和工期等实际情况采用多种方式配合施工。
1.7 SMW工法支护SMW工法支护可在黏性土、粉土、砂土、沙砾土等土层中应用。
又名劲性水泥土搅拌桩,即在水泥土桩内插入H型钢、钢管、拉伸式钢板等,同时具备抗掺和受力两种功能的支护结构。
水泥搅拌桩适用的项目中均可使用,具有防渗挡水、施工时基本无噪音,对周围环境影响小等优势,可结合相应数量的支撑,应用于较深的基坑工程中。
1.8 地下连续墙支护地下连续墙为在地下筑成的一道连续的钢筋混凝土墙壁,可用于各种地质条件,不仅用于防渗或挡土支护,也可作为建筑物基础或作为主体结构。
但由于施工工艺复杂,施工造价成本高等特点,一般被用于大型的深基坑工程中。
2 基坑支护案例及造价分析项目支护方式的选择不仅受岩土工程特征影响,基坑的水文地质条件及周围环境(管线、建筑)也是基坑设计需要详细了解和分析的首要内容。
本次选取两个实际项目,分析相应支护延米及平方米造价。
2.1 案例一某工程由一层地下室及十三层上部主体构成,项目占地面积2536m2,建筑面积11467m2,其中地下室面积1773m2,基坑开挖面积2257.49m2,基坑底部周长(即支护周长)189.49m。
基坑开挖形状较为方正,开挖平均深度5.7m,垂直支护总面积约1080m2。
基坑底部边缘距离地下室外墙1.2~1.5m。
地下室距离红线约1.0m-4.0m,距离北侧建筑约24m,西侧距离现状建筑围墙约3.85m,南侧距离现状道路约11.0-14.0m,东侧距离现状道路约14.0m。
项目岩土勘察报告体现的地质情况从上而下依次为:素填土约1.5米、粉质黏土约4.1米、以下存在较厚的残积砂质黏性土。
地下水埋深为高于本次开挖基坑底面1.66m-3.84m,场地地下水位年变化幅度约1.0m-2.0m。
基坑支护的方式采用SMW工法,悬臂式水泥土搅拌桩内插H型钢。
具体内容及造价分析如下:采用连续套接的三轴水泥土搅拌桩3Ф850@600(水泥掺入量不小于20%),垂直支护平均高度为 5.7m(含冠梁高度)、相对基坑底面入土平均深度为7.4m (则入土深度约为支护高度的1.3倍,平均單桩总长度为13.1米)。
C30砼顶部冠梁1200mm×600mm,配筋率为145kg/m3。
内插型钢为HN700×300×13×24(型钢考虑回收),顶面高于冠梁顶部600mm,场地西侧距离建筑围墙较近,约25.4m长的支护采用满插,北侧(约56m长)及东侧靠北侧一段(约15m长)采用插一跳二,西侧与东侧剩余段及南侧采用插一跳一。
由于支护中满插处的支护较深一些,综合分析,本项目内插型钢根数可以按照插一跳一估算数据。
型钢底部离水泥搅拌桩孔底约1米,高冠梁顶部0.6米,则较水泥搅拌桩短0.4米,则平均长度约为12.7米。
由于项目土质类别较为简单,且SMW工法在工期、造价方面均优于灌注桩配合止水帷幕方案,因此该项目采用SMW工法支护最经济合理。
2.2 案例二某建筑由一栋24层的办公楼和商务裙房组成,设有三层整体地下室,地下室轮廓线要求退红线4米,用地面积14073m2,设计±0.000高程为17.00m,基坑开挖底高程为 3.0m。
场地原始地貌单元属坡残积台地,地势北高南低,现状地坪高程为16.38~21.63m。
场地西侧与已建住宅小区(采用人工挖孔灌注桩基础)相邻,北段约30m长距离已建地下室(底板底高程约18.9m)边界16m,南段对应的住宅小区无地下室,该住宅小区与项目场地相邻地段的地坪高程自北向南为23.6~22.3m,已砌筑高约2~3m的重力式挡土墙防护;东侧距道路约10m;北侧距离已建厂房10m,与场地相邻地段的室外地坪标高与本项目场地现状大致持平,但由于本项目场地西面在场平前高于厂房室外地坪,因此厂房在与本项目场地相邻的西段已砌筑高约2m的重力式挡土墙;南侧距离道路约30m。
地下室边界与用地红线的距离约为4M,基坑东侧、西侧及北侧均铺设有地下管线,场地北侧距离拟建地下室边界约2.5~3m铺设有10KV的高压输电电缆,埋深约1m。
基坑土方开挖及其深度影响范围内的岩土层自上而下15米范围内为:素填土(约1.2m)、残积砾质黏性土(约6.9m)、全风化花岗岩及散体状强风化花岗岩(约5.7m)、碎块状强风化花岗岩(约0.1m)、中风化花岗岩(含孤石约1.1m)。
