基坑支护方案测算一、为啥要做这个测算呢。

你想啊,挖个大坑建房子或者搞啥大工程,这个坑要是没支护好,那不就跟在沙滩上挖个大洞一样,随时可能塌了。

所以咱得先把支护方案的成本啥的算清楚。

这就像是给这个大坑穿个盔甲,既得保证安全,还得看看这盔甲值多少钱,别花冤枉钱不是?二、从哪儿开始算呢。

1. 材料费用。

先说那些支护桩。

要是用混凝土灌注桩,咱得算这混凝土得多少方,每方多少钱。

就好比你盖房子得知道用多少砖,一块砖多少钱一样。

还有钢筋呢,多长多粗的钢筋,每吨啥价,这些都得加起来。

这灌注桩就像大坑的坚强卫士,把坑边给守住。

还有土钉呢,如果采用土钉墙支护。

土钉这东西就像小钉子一样,把土给钉住。

得算出要用多少土钉,土钉的材料成本,包括钢材和配件啥的。

要是有锚杆,那也得算。

锚杆就像把土和深部稳定地层拉在一起的绳子,多长的锚杆,用啥材料做的,都得明明白白。

2. 人工费用。

打桩的工人得给钱吧。

他们可是在那吭哧吭哧地把桩打到地底下呢。

这工钱得根据当地的行情来,是按天算还是按打一根桩多少钱来算,都得考虑进去。

安装土钉或者锚杆的工人也不能白干活呀。

他们的技术活也不容易,在土墙上钻眼、安装土钉或者锚杆,这都得算在人工成本里。

还有那些在现场指挥的技术人员,他们的工资也得摊到这个支护方案的成本里,毕竟没有他们指挥,这活儿可干不好。

3. 机械设备费用。

打桩机可是个大家伙,用它就得花钱。

是租还是买,这是个问题。

如果是租的话,一天多少钱,得用多少天。

要是买的话,折旧成本也得算进去,就像你买个车,每年都在贬值一样,打桩机也有这损耗成本。

还有钻孔机呢,要是做土钉墙或者锚杆支护,钻孔机就得用上。

它的使用成本,包括燃料费、维修费啥的,都不能落下。

三、安全系数与额外成本。

1. 安全系数。

咱这基坑支护可不能刚刚好,得有点安全余量。

比如说,根据地质情况和周边环境,设计要求的安全系数是多少。

如果安全系数高,可能就得用更好的材料或者更多的支护结构,这成本就上去了。

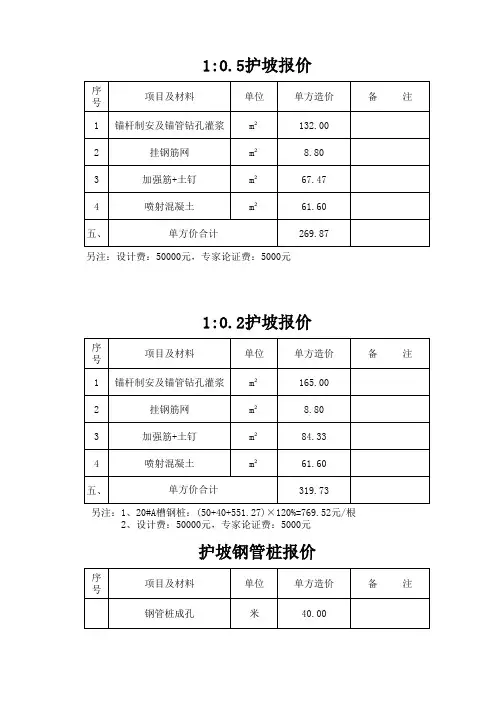

基坑边坡支护报价

基坑边坡支护报价
1:0.5护坡报价
序 号 1 2 3 4 五、 项目及材料 锚杆制安及锚管钻孔灌浆 挂钢筋网 加强筋+土钉 喷射混凝土 单方价合计 单位 m² m² m² m² 单方造价 132.00 8.80 67.47 61.60 269.87 备 注
另注:设计费:50000元,专家论证费:5000元
1:0.2护坡报价
序 号 1 2 3 4 五、 项目及材料 锚杆制安及锚管钻孔灌浆 挂钢筋网 加强筋+土钉 喷射混凝土 单方价合计 单位 m² m² m² m² 单方造价 165.00 8.80 84.33 61.60 319.73 备 注
另注:1、20#A槽钢桩:(50+40+551.27)×120%=769.52元/根 2、设计费:50000元,专家论证费:5000元
护坡钢管桩报价
序 号 项目及材料 钢管桩成孔 单位 米 单方造价 40.00 备 注
1 工费 水电费 管理费及税金
m² m² m² m²
15.00 44.33 10.00 10.00 23.87 143.20
五、
单方价合计
规格 6\6\4
Ø6.5@250*250
规格 5\4\3
Ø6.5@250*250
湖南四建筑报价
90 8 46 56 200
6\6\4 C20,100cm
3\3\2 C20,100cm
规格 8\6\6
Ø6.5@250*250
规格 5\4\3
Ø6.5@250*250
湖南四建筑报价
90 8 46 56 200
8\6\6 C20,100cm
3\3\2 C20,100cm
21.195

基坑支护方案选型及成本参考指南

基坑支护方案选型及成本参考指南

文章标题:深入探讨基坑支护方案选型及成本参考指南在建筑工程中,基坑的支护方案选型及成本是一个非常重要的环节。

一个合理的支护方案选型和成本控制,不仅可以保障工程质量,还可以有效地控制工程成本。

本文将从基坑支护方案选型的深度和广度入手,详细探讨基坑支护方案的选择和成本参考指南。

一、基坑支护方案选型的重要性基坑是指地下开挖的土方工程,是地下建筑工程和地下管线工程的重要组成部分。

在基坑工程中,由于土壤的特性和地下水的作用,对基坑支护方案的选型提出了更高的要求。

合理选择基坑支护方案,可以有效地保证基坑的稳定性,避免工程事故的发生。

而且,一个合理的支护方案选型,还可以有效地控制工程成本,提高工程的经济效益。

二、基坑支护方案的选择原则1. 根据基坑周边环境的特点,如地质条件、周边建筑物及地下管线等情况,选择合适的支护方案。

2. 结合工程施工难度和工期要求,选用成本合理、施工方便的支护方案。

3. 考虑基坑支护结构的稳定性和可靠性,选择经过实践验证的支护方案。

4. 合理评估各种支护方案的优缺点,综合考虑工程安全、经济和实际情况,选择最佳支护方案。

三、基坑支护方案的具体选型及成本参考指南1. 基坑支护结构的常见类型在基坑工程中,常见的支护结构包括钢支撑、混凝土支护、横向支护及加固等。

钢支撑是一种成本较低、施工速度快的支护方式,适用于小型基坑工程。

混凝土支护具有较强的承载能力和稳定性,适用于大型基坑工程。

在具体选型时,应根据工程特点和要求进行合理选择。

2. 基坑支护成本的影响因素基坑支护成本的高低,直接受到支护结构类型、地下水情况、土质条件、深度和周边环境等多方因素影响。

在进行支护方案选型时,需要充分考虑这些因素,并对其进行合理评估,以便更准确地控制工程成本。

四、个人观点和理解在进行基坑支护方案选型和成本参考时,需要充分考虑工程实际情况和建设环境,综合考虑工程安全、经济和实际情况,选择最佳支护方案。

支护方案的选型和成本参考,需要结合专业知识和实践经验进行综合评估,以期达到最佳的工程效果和经济效益。

常见基坑支护形式优劣及成本

常见基坑支护形式优劣及成本

常见基坑支护形式优劣及成本常见的基坑支护形式包含以下多种类型:放坡、土钉墙支护、锚杆、钢板桩、水泥搅拌桩、SMW 工法桩、钻孔灌注桩、钻孔灌注桩双排刚架、内支撑、松木桩、空心方桩、高压旋喷桩以及地下连续墙。

现从适用条件、不适用条件、注意事项、具备的优势、存在的劣势、参考造价以及参考工期等多个角度,对上述所提及的这些常见基坑支护形式展开全面且详细的阐述。

一、放坡(一)适用条件1、基坑周边较为开阔,足以满足放坡条件;2、土层状况良好,且周边不存在重要建筑物以及地下管线的工程;3、基坑周边允许出现较大位移情况;4、开挖面以上的一定范围内不存在地下水,或者已进行降水处理。

(二)不适用条件1、存在于淤泥和流塑土层;2、地下水高于开挖面,或者未实施降水处理;3、基坑周边有对位移严格控制要求的建筑物、构筑物和地下管线等。

(三)注意事项1、在软土底层中采用单级放坡的基坑,其开挖深度不宜超过 4m,采用多级放坡开挖的基坑,开挖深度不宜大于 7m;2、在周边条件允许的情况下,应尽量增大放坡程度,尽量增加放坡脚的反压;3、要做好降水、截水、泄水等措施。

由于地下水会不断渗入基坑,在基础施工过程中需要持续抽水;4、坡面土体处于裸露状态,受雨水冲刷会影响边坡的稳定。

(四)优势1、造价最为低廉;2、支护施工的进度较快。

(五)劣势1、坑边变形较大;2、占用场地较多,回填土方量较大,在雨季或被地下水浸泡时容易坍塌;3、大放坡的土方开挖及回填工程量较大,在土方价格昂贵的地方造价较高。

(六)参考造价各地土方价格差异较大,单价可按150元/m3或1560元/延长米。

(七)参考工期按照 16 小时工作制,1 台 220 挖机 1 天可完成 1500m³土方,可完成 160 延长米边坡土方的平整。

二、土钉墙支护(一)适用条件1、主要用于岩土条件较好,基坑周边土体允许有较大位移,开挖深度不大于12m的基坑;2、适用于地下水位以上为粘土、粉质粘土、粉土和砂土,或已经降水处理、止水处理的岩土。

论建设项目常见基坑支护工程造价

论建设项目常见基坑支护工程造价

论建设项目常见基坑支护工程造价摘要:基坑支护在工程项目的建设过程中一直都占据着非常重要的地位,而且作为一种最常见的技术措施,其使用的费用对于建设中工程的造价有着非常重要的影响。

本文先对几种常见的几种基坑支护的工程造价和定价模式进行全面的分析,之后再指出基坑支护造价中的几种常见工程造价模式,并在之后对其进行全面的分析,最终就基坑支护的工程造价管理提出几点忠肯的意见。

关键词:建设项目;基坑支护;工程造价;项目建设引言在对地下结构进行施工的过程中,主要存在着包括地基、基坑侧壁和环境的支挡和保护措施。

因为如果在施工的过程中出现地质条件非常差或者是施工场地周边的城市道路和地下管线受到不同程度的限制,并在开挖的过程中最终影响到了城市的道路之后,那么也就会产生不能够按照要求进行临时放坡的现象,此时就应该采用基坑支护技术进行施工。

1.基坑支护的概念为了保证地下结构施工和周边环境的安全,我们尤其要对基坑支护采用支档、加固和保护的措施,这种措施就被称之为基坑支护。

基坑支护措施本身是为了能够保证地下施工和周边环境的安全而采用的一种措施[1]。

当施工的时候不能够及时按照要求进行放坡的话,那么就应该采用基坑支护措施进行施工。

2.当前主要的基坑定价模式分析在当前建设工程管理的过程中,基坑支护所采用的定价模式一般包括如下几种:第一,广大建设单位在进行总承包或者招标的过程中,专门把基坑支护项目列入其他费用的项目中,等到总承包单位都中标之后,再对基坑支护及你想能够全面的设计和定价;第二,当广大建设单位在进行总承包的过程中,把基坑支护工程单独地列为一个项目工程或者措施,或者单独地作为一个工程项目,之后再让投标的人进行全面的报价。

值得注意的是,如果仅仅依照上述第一种模式进行基坑定价时,广大的建设单位往往只是单独地进行招标,而并没有依照所谓的基坑支护图纸进行施工。

而因为没有图纸的辅佐,在估计价格的时候往往不能够有好的效果,总工程方单位往往要进场之后才能够进行施工图的设计。

基坑支护报价清单

基坑支护报价清单

3、钻孔深度:6米
4、成孔方式:自行考虑 5、预留钢筋长度:0.88m

6、杆体材料品种、规格
、数量:Ⅲ级22钢筋1根
7、抗拔力:单根锚杆抗
拔力特征值为52KN
1.砂浆:5厚高分子复合水
泥防水砂浆

2.卷材品种、规格、
本页小计
4495 434 1467 210
185 185
80
359600
80
34720
基坑支护工程序号子目编码子目名称子目特征描述工程量金额元综合单价其中暂估价1001b001抗拔试验4810004800011040201022001排水沟截水沟26550132501201b003基坑监测费10000100001301b00450015001401b0051010010001501170600100116增加旋喷桩止水帷幕5187036260本页小计110010厚度
4 010202008001 土钉
1、钻孔直径:Φ100
2、材质Φ18钢筋
m
3、注浆材料:M20水泥浆
5 010202008002 土钉
1.钻孔直径:Φ100
2.杆体材料品种、规格、
数量:Φ18钢筋 3.浆液种类、强度等
m
级:M20水泥浆
4.坡面形式:直坡
6 010202009001 喷射混凝土
1、喷射C20混凝土,厚度
3、是否拔出:否
1、锚杆:1860级2-7Φ5钢
绞线ቤተ መጻሕፍቲ ባይዱ锚孔孔径(150
㎜)
2、浆液种类:采用水灰比
0.45~0.50的纯水泥浆, m
345
用P.S32.5水泥加净水搅
拌而成
3、张拉值:张拉锁定值

上海地区基坑支护形式及造价分析

上海地区基坑支护形式及造价分析

化剂而与地基土反复混合搅拌,在各施工单元之间则采取重叠搭接施工,然后在水泥土混合体
未结硬前插入H型钢或钢板作为其应力补强材,至水泥结硬,便形成一道具有一定强度和刚度的、
连续完整的、无接缝的地下墙体。
SMW工法施工顺序如下:
1、导沟开挖:确定是否有障碍物及做泥浆沟槽。
2、置放导轨。
3、设定施工标志。
4、SMW钻拌:钻掘及搅拌,重复搅拌,提升时搅拌。
1.3 水泥土搅拌桩墙
施工照片
两轴搅拌桩机
三轴搅拌桩机
搅拌水土挡墙开挖
搅拌水土挡墙
1.3 水泥土搅拌桩墙
水泥土搅拌桩墙常规型号计算方式 双轴搅拌桩目前主要型号:
两轴常见布 置形式
Φ700@500双轴搅拌桩(水泥掺量常见13%或15%)
截面面积:S=0.702㎡
三轴搅拌桩目前主要型号:
Φ650@450、 Φ850@600三轴搅拌桩(水泥掺
上海区域常见围护体系简介、 造价分析及建议
上海龙湖造价采购部
目录 一、常见围护体系分类及介绍 二、上海虹桥及北城两个天街项目围护选型介绍 三、虹桥、北城围护体系造价分析及建议
一、常见围护体系分类及介绍
浅基坑 较深基坑 深基坑
边坡稳定式


支 护
水泥土挡墙




排桩与板墙
重力坝 H≤5米 工法桩 H≤10米
铺设钢筋网 喷射混凝土
1.3 水泥土搅拌桩墙
水泥土搅拌桩(主要指二轴搅拌桩和三轴搅拌桩):是重力式围护墙,利用水泥作为固化剂, 通过特制的搅拌机械,在地基深处将软土和固化剂强制搅拌,利用固化剂和软土之间所产生的一 系列物理化学反应,使软土硬结成具有整体性、稳定性和一定强度的优质水泥加固土。

基坑支护成本分析及管控

基坑支护成本分析及管控

基坑支护成本分析及管控一、基坑支护及降水的目标成本测算基坑支护目标成本测算:面积:支护面积的计算按地块大开挖考虑,计算开挖范围周长,根据地下室层数预估开挖高度,预估放坡系数乘以修正系数,最后预估出支护面积。

单价:单价一般参照支护面积按130元/㎡(一般的喷混钢筋网体系)。

降水工程:工程量:占地面积单价:35元/㎡。

或者直接干脆预估一笔费用。

二、典型基坑支护及降水形式(一)基坑支护:一般同等条件下支护形式的造价从低至高依次为:放坡开挖<土钉墙(复合土钉墙)<水泥土重力式挡墙<型钢水泥土搅拌墙(SMW 工法)<排桩<地墙房地产项目支护形式较为常规,难度系数并不高,常见的支护形式为:放坡+网喷+土钉+锚杆的边坡支护体系。

该体系中,如果项目地质条件好,场地允许,可以仅采用放坡的形式,如果单纯的放坡无法满足支护需求,则可以放坡+网喷,其次增加土钉墙及锚杆,边坡稳定性依次增强。

下面就房地产项目经常遇到的网喷+土钉+锚杆的边坡支护体系进行一下介绍,首先需要了解插筋、土钉、锚杆的区别:1.插筋、土钉、锚杆插筋:插筋是将钢筋网片固定在边坡上的较短的击入式钢筋,末端带有弯钩与钢筋网片固定。

一般梅花布置,1.5m*1.5m的间距布置。

插筋在清单中一般不单独列项,包含在喷混钢筋网片的报价中。

插筋布置图:插筋的节点大样图:土钉:土钉是击入土中或注浆形成的承受拉力与剪力的杆件。

土钉有击入式,有成孔注浆式,土钉依靠与土体之间的界面粘结力或摩擦力,在土体发生变形条件下被动受力,并主要承受拉力作用,增加边坡刚度。

土钉的价格一般在25元/m,具体根据钢筋型号不同,价格略有差异。

土钉节点详图1:节点详图2:节点详图3:锚杆:锚杆是由杆体(钢绞线、预应力螺纹钢筋、普通钢筋或钢管)、注浆固结体、锚具、套管所组成的一端与支护结构构件连接,另一端锚固在稳定岩土体内的受拉杆件。

杆体采用钢绞线时,亦可称为锚索。

锚杆孔洞施工有螺旋钻和潜孔钻两种,螺旋钻需要人工辅助工作,电机小,价格相对便宜;潜孔钻不需要人,设备大,价格相对就贵些。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

西安金海商贸城项目基坑支护方案说明
依据建筑方案提供的2#楼平面图、剖面图,西安金海商贸城总图,基坑支护方案初步确定2#楼(汽车库)首层平面正负零标高(相对标高相当于绝对标高416.00)。

另据甲方意见:2#楼地块(基坑支护区域)西侧考虑运土方、做护坡;北侧临地铁变电站需考虑基坑支护,南侧紧靠高层居民楼,东侧为现有批发市场,均按要求做好基坑支护设计。

综合考虑基坑支护方案的可实施性和甲方提供的建议,对方案二次优化(详见附图cad)。

关于基坑支护造价估算问题,基坑支护费用考虑因素包括土方开挖、施工单位惯用做法、当地地质情况和土方运输等因素,2#楼基坑施工规模约29500立方,56.6米(宽)X45.6米(长)X11.4米(深),对照广东地区同等规模基坑支护费用投入情况作出以下估算供参考:
1、方案一初步估算为:约400万元(未计挖土费用);
2、方案二初步估算为:约450万元(未计挖土费用)。
