主要施工机械设备配备及布置
施工主要机械设备配置

施工主要机械设备配置1、1主要设备配备原则我公司在本工程得施工中,配备机具设备时,将遵循以下原则:1、贯彻机械化、半机械化与改良机具相结合得方针,重点配备大、中、小型机具与手持动力机具;2、充分发挥现场所有机具设备得能力,根据具体变化得需求,合理调整装备结构;3、优先配备本工程施工中所必须得、保证质量与进度得、代替劳动强度大得、作业条件差得与配套得机具设备;4、按本工程体系、专业施工与工程实物量等多层次结构进行配备,并注意不同得要求,配备不同类型、不同标准得机具设备,以保证质量为原则,努力降低施工成本。
5、优选精良设备,并合理配套,设备能力大于进度指标要求得能力。
同类设备尽可能采用国内厂家设备,已方便配件供应与维修。
在机械设备得配备上,综合考虑每台机械设备在整套系统中得协调性,确保整套设备中得机械可以互相配合,共同发挥最大作用,实现快速施工得目得。
同时加强机械设备与道路得维修力量,保证机械完好率,努力提高机械装备效率,确保工程进度。
1、2施工设备配备1、施工设备就是实现施工机械化得重要物质基础,就是现代化施工中必不可少得设备,对施工项目得进度、质量均有直接影响。
因此,在考虑选用施工机械设备时,需综合考虑施上现场得条件什、机械设备性能、施工工艺与方法、建筑结构形式、施工组织与管理、经济等方而得因素,使施上所用机械设备能合理装配、配套使用、有机联系,充分发挥机械设备得效能,力求获得最好得综合经济散益。
机械设备得选用,应着重从机械设各得选型、机械设备得主要性能参数与机械设备得使用操作要求等三方面予以控制。
2、施工机械、检测设备得选用(1)机械设备得选择,应本着因地制宜、因工程制宜,按照技术上先进、经济上合理、生产上适用、性能上可靠、使用上安全、操作方便与维修方便得原则,贯彻执行机械化,半机械化与改良上具相结合得方针,突出施工与机械相结合得特色,使其具有上程得适用性,具有保证工程质量得可靠性,其有使用操作得方便性与安全性。

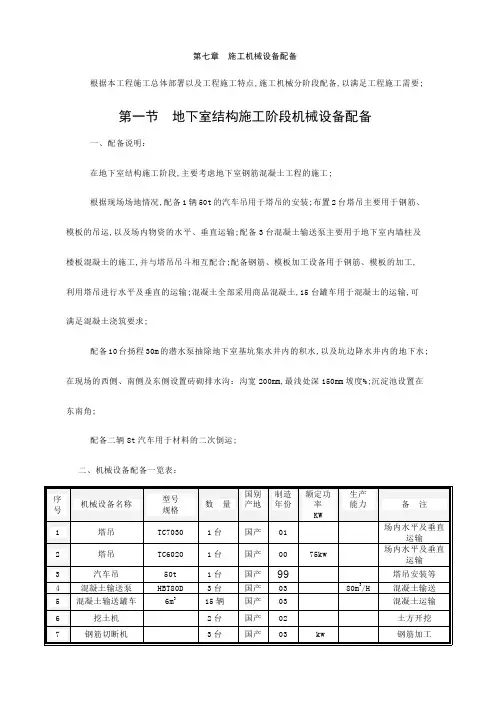

施工组织设计方案施工机械设备配备

第四节塔吊、人货电梯的安装与拆卸一、进场安装、拆除时间:塔吊进场安装时间:1塔 2004年7月10日;2塔 2004年7月15日人货电梯进场安装时间:人货梯2004年12月4日,八层主体结构施工完毕后;人货电梯拆除时间:12006年1月1日,22005年7月20日塔吊拆除时间:1塔2006年1月15日 2塔2005年2月10日二、安装位置:1.塔吊的安装位置:根据现场建筑物的位置情况,考虑到材料、机具等运输要求,以及塔吊在穿上部结构时要避开主要构件的要求,决定塔吊的安装位置为:1塔吊安装中心为25轴偏东,K轴,其基础做在地下室底板以外;2塔吊安装中心为9轴,E轴偏南,其基础做在地下室底板以下;2. 施工电梯的安装位置:1施工电梯安装在主楼东侧U轴,24轴偏东,具体位置安装时确定;2施工电梯安装在副楼南侧F轴偏南,与6轴交点处,具体位置安装时确定;其基础均做在地下室顶板上;三、安装措施:根据本工程的施工总体部署,以及现场实际环境,采用1台50t汽车吊辅助完成塔吊安装;施工电梯的安装利用塔吊辅助,人工散件拼装完成;四、塔吊、施工电梯的拆卸:塔吊拆除时,先将塔吊自降至拆除高度,再利用1台50t汽车吊完成拆除任务;施工电梯的拆除利用塔吊辅助,人工散件拆除完成;五、安装拆除安全保证措施:施工前对操作人员进行安全及技术交底,做到口令一致,行动听指挥;施工中认真做好安装施工记录;施工现场以基础为中心20m以内不得有其他人员施工,谨防事故发生,安装时周围用绳子围起,并标有醒目警示和专人看管;施工时汽车吊位前后须有醒目标志防止他人进入;全体人员必须戴安全帽,高空作业人员必须带安全带,穿防滑鞋;施工期间禁止喝酒,全体人员持证上岗;施工期间禁止高空乱丢工具,严禁操作不当造成工具或部件落下伤人;如遇台风雷雨天气或六级以上大风,停止作业;第五节机械设备的操作、保养与维修现场施工机械设备由专人负责操作,操作人员必须持证上岗作业;经理部组织技术精良的维修班组,严格按照机械操作规程及保养制度进行及时保养和维修,保证其正常运转,充分发挥机械优势,确保工程的顺利进行;要求机械完好率达到90%以上,利用率达到95%以上;。
主要施工机器设备配备及布置

主要施工机器设备配备及布置介绍
本文档旨在详细介绍主要施工机器设备的配备和布置,帮助项
目管理团队在施工过程中做出明智的决策。
机器设备配备
1. 起重机:根据项目需求配备适当数量和种类的起重机,包括
塔式起重机、履带式起重机和吊车等。
2. 混凝土搅拌机:根据施工进度和规模配备足够的混凝土搅拌机,确保施工过程中的混凝土供应。
3. 挖掘机:根据工程要求和土壤情况配备适当数量和型号的挖
掘机,用于土方开挖和基础施工。
4. 铲车:用于运输和搬运材料,以提高施工效率。
5. 大型压路机:用于道路和场地的压实,确保施工地面的平整
度和稳定性。
6. 破碎机:用于处理建筑垃圾和废物,保持现场的清洁和整洁。
机器设备布置
1. 合理布置机器设备:根据施工场地的大小和形状,合理布置机器设备,确保各个设备之间的安全距离和施工流程的顺畅。
2. 考虑能源供应:将机器设备布置在靠近电源和燃料供应的位置,以便及时供应所需能源。
3. 考虑材料运输路径:布置机器设备时要考虑材料运输的路径和距离,以确保材料的及时供应和施工过程的高效进行。
4. 安全考虑:合理布置机器设备时要充分考虑安全因素,例如防止机器设备之间的碰撞、防止噪音和尘埃对周围环境的影响等。
总结
本文档对主要施工机器设备的配备和布置进行了详细介绍,希望能为项目管理团队提供有益的指导。
根据项目需求和场地条件,合理配备机器设备,并在布置过程中充分考虑安全和效率因素。
通过合理的机器设备配备和布置,能够提高施工效率,确保施工质量和工期的控制。
主要建筑施工机具及劳动力配备计划

主要建筑施工机具及劳动力配备计划在进行主要建筑施工时,需要充分考虑到机具和劳动力的配备计划。
机具和劳动力的合理安排和配备,对于施工的顺利进行和工程进度的控制起着非常重要的作用。
下面将详细介绍主要建筑施工机具和劳动力配备的计划。
一、机具配备计划1.手持工具:需要配备各种不同类型的手持工具,包括锤子、扳手、钳子、铁锹、尺子等,以满足施工人员在施工过程中的各种操作需求。
2.大型机械设备:在建筑施工中,通常需要使用各种不同的大型机械设备,如挖掘机、起重机、压路机、混凝土搅拌机等。
根据具体需求,确定所需机械设备类型和数量,并保证机械设备的正常运转和维护。
3.架子和脚手架:在建筑施工中,需要搭建架子和脚手架来支撑和保护施工人员。
根据具体施工情况确定所需的架子和脚手架的类型和数量,并确保它们的安全和稳定性。
4.运输设备:在建筑施工过程中,需要运输各种建筑材料和设备。
因此,必须配备适当的运输设备,包括卡车、叉车等,以满足施工材料和设备的运输需求。
1.施工人员:根据工程量和施工周期,确定所需的施工人员数量。
施工人员包括建筑工人、瓦工、木工、电工、钢筋工等,根据具体工种的要求进行人员的招聘和培训。
2.管理人员:为了确保施工的顺利进行,还需要配备一定数量的管理人员,包括项目经理、施工经理、质量管理人员等,负责施工过程中的计划安排、品质控制和现场管理等工作。
3.安全人员:施工现场是一个危险的工作环境,为了保障施工人员的安全,需要配备一定数量的安全人员,负责现场的安全管理和事故的预防。
4.技术人员:在一些复杂的施工项目中,还需要配备一定数量的技术人员,如结构工程师、土木工程师等,提供专业的技术支持和指导。
总之,主要建筑施工机具和劳动力配备计划是一个很重要的工作,需要根据具体项目的需求和施工计划进行合理的安排和配备。
只有充分考虑各种因素,合理配置机具和劳动力,才能保证施工工作的顺利进行,确保工程质量和工期的控制。
主要施工机械、设备

主要施工机械、设备第一节、钢筋混凝土结构施工机械第一条、钢筋加工机械根据本工程钢筋加工量及钢筋直径的大小,配备1台WJ40-1钢筋弯曲机。
第二条、钢筋切割机选型及数量根据需切断钢筋直径的大小选择1台GJ51-32钢筋切断机。
第三条、对焊接及直螺纹套丝机根据钢筋连接方式选择1台钢筋对焊机和1台钢筋直螺纹套丝机:对焊机主要是对焊直径14和16的钢筋,直螺纹套丝机主要加工直径16以上钢筋丝头。
第四条、模板加工机械本工程模板全部采用木胶合板。
结构施工时配备1台圆盘锯、1台单(双)面圆刨机,以满足施工的需求。
机械位置根据木工房实际不断调整摆放。
第二节、主要机械设备配置及进场计划第一条、拟投入的主要施工机械及设备配置量本工程拟投入的主要施工机械及设备配置数量详见下表。
第二条、拟投入的检测与测量仪器配置量本工程拟投入的检测与测量仪器配置数量详见下表。
采用新技术、新工艺、专利技术第一节、优化方案工程中标后,由公司总工进行牵头,组织公司相关科室和项目经理部全体人员,重新对图纸进行审核。
针对工程实际情况对施工方案进行优化。
第二节、新技术应用介绍地基基础和地下空间工程技术;高性能混凝土技术;高效钢筋应用技术;新型模板技术;钢结构技术;建筑节能技术;新型墙体技术;建筑防水新技术;施工过程监测和控制技术;建筑企业管理信息化技术。
第三节、计划采用新技术(1)混凝土裂缝防治技术:①主要技术内容:混凝土裂缝已成为混凝土工程质量通病,如何防治混凝土裂缝是工程技术人员迫切希望解决的技术难题。
然而防治混凝土裂缝是一个系统工程,包括设计、材料、施工中每一个技术环节。
本技术主要是叙述防治裂缝的一些关键技术,提高混凝土抗裂性能,从而达到防治混凝土裂缝的目的。
本技术的主要内容包括:设计的构造措施、混凝土原材料(水泥、掺合料、细骨料、粗骨料)的选择、混凝土配合比对抗裂性能影响因数、抗裂混凝土配合比设计以及抗裂混凝土配合比优化设计方法以及施工中的一些技术措施等。

市政工程施工机械设备配备及布置方案

市政工程施工机械设备配备及布置方案施工机械的合理配备是确保整体工程顺利进展和缩短工期的重要保证。
为此我们特别对机械设备,计量、测量仪器等进行了认真分析和安排。
第一节调配计划机械设备供应计划是机械管理的重要环节,合理的供应计划是保证施工生产顺利进行的保障。
其相应的设备、规格、数量便显得非常关键,为确保本工程按施工工期优质顺利完成,必须配备足够的施工机械设备。
第二节保证机械设备供应措施一、编制合理的机械设备供应计划,在时间、数量、性能方面满足施工生产的需要。
合理安排各种机械设备在各施工队(组)间和各施工阶段在时间和空间上的合理搭配,以提高机械设备的使用及工作效率。
提高设备的经济效益。
二、根据供应计划作好供应准备工作,编制机械设备运输、进场方案,保证按时、安全地组织进场。
三、加强机械设备的维修和保养,提高机械设备的完好率,使计划供应数量满足施工要求。
四、合理组织施工,保证施工生产的连续性,提高机械设备的利用率。
第三节机械管理一、建立现场机械管理制度,安排专职机械操作手和管理人员。
二、建立各种机械的安全操作规程,管理人员向机械操作手进行安全技术交底。
三、发现故障由专职维修人员修理,机械操作手要定期保养和保护机械。
每天班前检查机械状况并做好记录。
四、严格安全操作规程持证上岗,严禁非机械手操作机械作业。
第四节技术先进性与机械设备适用性工程质量的好坏、进度的保证很大程度与施工机械的先进性有关。
对于本工程的施工,我公司将针对实际情况和各工种、工序的需要,合理地配备先进的机械设备及挑选专业水平较高的技术操作人员,最大限度地体现技术的先进性和机械设备的适用性,充分满足施工工艺的需要,从而来保证工程质量和装饰效果。
我公司在本项目工程施工过程中,配备机械设备时,将遵循以下原则:一、贯彻机械化、半机械化和改良机具相结合的方针,重点配备中、小型机械和手持动力机具。
二、充分发挥现场所有机械设备的能力,根据具体变化的需要,合理调整装备结构。
施工机械设备等资源配备及布置

施工机械设备等资源配备及布置第1节施工机械配备计划及保证措施(一)、拟投入本工程的主要施工机械设备为保证本工程施工的顺利进行及工程质量,将对本工程投入足够的设备。
我公司准备用于本工程施工机械目前已保养完毕,整装待发,此工程如由我公司中标,我们将在原有设备的基础上,再添置部分先进的施工机械为该工程服务,并在施工中,加强对机械施工设备的维护和保养,以充分发挥机械设备的优势,确保工程施工的均衡连续性。
1、桥梁施工机械设备(1)钻孔灌注桩设备GPS-10型钻机18台,并配备反循环设备装置,在砂砾层钻进困难时,采用反循环钻进。
配备8部泥浆槽罐车用于泥浆外运工作。
(2)起重安装设备配设50吨汽车吊机4台(KATO 50),并配备4部60吨运梁拖炮车(CQ301),用于先张法板梁的运输和吊装作业;另外配设16〜25吨吊机10台(QY16/25),基本保证在每个主要作业面有1台吊机作业,用于模板、支架安装及必要时砼起吊施工。
(3)钢筋施工机械设备钢筋切断机8台(GQ40);钢筋弯曲机8台(GW40);钢筋对焊机 6 台(UN1-125);钢筋对焊机2台(UN1-150);交流弧焊机12台(BX6-160);交流弧焊机16台(BX6-315);电动型材切割机6台(BG400)。
(4)模板施工机械设备木工圆锯机4台(MJ104);木工刨板机4台(MB504);木工刨床2台(MB106);钻床2台(24016)。
(5)砼工程施工机械设备采用商品砼,拟投入的机械设备主要有:插入式震捣器60支(EN-50);平板振动机12台(EW90-1);附着式振捣器80台(ZB150);混凝土搅拌运输车12辆(FV415);汽车泵送机4辆(HB125-375);固定式泵送机4台(HBT-50/60)。
(6)土方施工机械设备见道路、排水施工机械中所述。
(7)桥梁专用设备桥墩墩柱和盖梁均采用定型钢模型,具体配备数量详见施工方案中所述。
现浇连续箱梁整体钢模型1联(2X6跨)。
施工主要机械设备配置

施工主要机械设备配置在各类施工项目中,合理配置主要机械设备是确保工程顺利进行、提高施工效率和质量的关键因素之一。
施工机械设备不仅是施工的工具,更是影响施工进度、成本和质量的重要因素。
接下来,让我们详细探讨一下施工中主要机械设备的配置。
首先,我们要明确施工的类型和规模。
不同的施工项目,如建筑施工、道路施工、桥梁施工等,所需的机械设备会有很大差异。
而施工规模的大小也直接决定了机械设备的数量和规格。
对于建筑施工来说,塔吊是常见且重要的垂直运输设备。
它能够将建筑材料和施工人员快速、安全地吊运到指定位置。
在选择塔吊时,需要考虑建筑物的高度、重量、施工场地的条件等因素。
一般来说,高层建筑需要大型、长臂的塔吊,以满足吊运的需求;而低层建筑则可以选择较小型号的塔吊。
混凝土搅拌设备也是不可或缺的。
混凝土搅拌机有不同的类型和规格,如强制式搅拌机和自落式搅拌机。
大型施工项目通常会选择大型的强制式搅拌机,能够快速、均匀地搅拌出大量的混凝土。
同时,还需要配备混凝土输送泵,将搅拌好的混凝土输送到施工现场的各个部位。
在道路施工中,压路机是关键设备之一。
它用于压实道路基层和面层,确保道路的平整度和承载能力。
根据道路的类型和要求,选择不同类型的压路机,如静力式压路机、振动压路机和轮胎压路机。
静力式压路机适用于压实较薄的路面层,振动压路机则能更有效地压实深层土壤和石料,轮胎压路机则在提高路面平整度方面表现出色。
此外,摊铺机在道路施工中也起着重要作用。
它能够将沥青或混凝土均匀地摊铺在道路基层上,保证路面的厚度和平整度。
对于大型道路施工项目,往往需要配备多台摊铺机同时作业,以提高施工效率。
在桥梁施工中,起重机是常用的机械设备。
特别是在预制梁的安装过程中,大型起重机能够准确地将预制梁吊起并安装到指定位置。
同时,钻孔灌注桩机在桥梁基础施工中也必不可少,它能够在地下钻出桩孔,为桥梁的稳固打下基础。
除了以上提到的主要机械设备,还有一些辅助设备也同样重要。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
主要施工机械设备配备及布置
一主要施工机械设备的配备
本工程配备的其它机械设备均能满足施工需要,详见机械配备表。
二主要施工机械设备的布置
(一)机械设备的布置
1、制定机械设备使用的最优方案,采用先进的施工机械来投入施工。
根据工程红线占地面积、租借场地面积、工程量、结构特点、施工需要等具体情况选择施工机械并合理布置。
2、施工机械设备进入施工现场安装位置应与施工现场的场布图所示意的位置相符。
3、施工机械设备的安装、拆卸必须根据原有生产厂的规定,按机械设备施工组织设计的技术方案和安全作业技术措施,由专业队伍(组)的人员在队(组)长的负责统一指挥下进行,并要有技术和安全人员监护。
(二)机械设备的管理
建立施工现场的机械设备使用台帐,以检测机械设备在施工现场的安全运行是否处于受控状态。
台帐有下列几方面的内容:
1、大型施工机械的施工组织设计资料,包括大型施工机械的安装和拆卸的技术方案和安全作业的技术措施。
2、机械调用的租赁使用协议书或合同书。
3、机械设备安全生产的责任协议(出租与承租双方)。
4、大型施工机械设备安装调完毕的验收书。
5、特殊工种作业人员(机组的机操工、驾驶员、起重工和指挥员)登记名册。
6、机组人员上岗操作的安全技术交底书。
7、机械设备定期检查资料和设备隐患整改单以及整改情况记录。
8、设备的运行台时、班次的签证单。
(三)小机械的管理
1、手持电动机具
①单独安装漏电保护器;
②防护罩壳齐全有效;
③外壳有效接地或接零;
④橡皮电线不得破损。
2、焊机
①有可靠的防雨措施;
②一、二次线(电源、龙头)接线处有齐全的防护罩,二次线使用线鼻子;
③有良好的接地或接零保护,配线不得乱拉,焊把绝缘良好。
