光伏发电项目验收方案

光伏发电项目验收方案

光伏发电项目验收方案汇流箱、逆变器、电气设备应按照设计要求进行安装,固定牢固,接线正确;汇流箱、逆变器、电气设备的外观应完好无损,无划伤及隐裂现象;汇流箱、逆变器、电气设备应符合现行国家标准《电气装置安装工程低压电器施工及验收规范》的有关规定;逆变器应进行额定容量、效率、功率因数等方面的测试;四)电缆线路安装的验收电缆线路应按照设计要求进行敷设,弯曲半径符合现行国家标准《电气装置安装工程电缆线路施工及验收规范》的有关规定;电缆线路的接头应符合现行国家标准《电气装置安装工程电缆线路施工及验收规范》的有关规定;电缆线路的绝缘电阻应符合设计要求;五、验收程序一)验收前准备1、验收前,施工单位应对工程进行自查,确保工程符合设计要求;2、验收前,施工单位应将工程的设计文件、施工记录、检测记录、验收报告等材料整理齐备;3、验收前,施工单位应将工程的有关资料报送给业主单位;二)现场验收1、验收组应对工程进行现场勘察,核对施工单位提供的有关资料;2、验收组应对工程进行逐项检查,对发现的问题及时提出整改要求;3、验收组应对工程进行全面检测,确保工程符合验收标准;三)验收报告1、验收组应对工程进行全面评估,形成验收报告;2、验收报告应包括工程的验收结论、存在的问题及整改要求等内容;3、验收报告应经过验收组成员签字确认后,提交给业主单位;六、验收结果的处理1、如验收结果合格,业主单位应及时进行竣工验收;2、如验收结果不合格,施工单位应在规定时间内整改,并重新申请验收;3、如施工单位不同意验收结果,可向有关部门申请复验。

汇流箱应齐全标识,箱体与支架连接要牢固。

压接铜鼻子要保证其牢固,避免出现松动。

穿接电缆的孔洞需要加装防护圈,多余孔洞要用防火泥封堵,防水锁母要拧紧。

铜鼻子与断路器连接的地方螺丝必须拧紧,并做好标识变与查验。

逆变器外观及主要零部件不应有损坏和受潮现象,元器件不应有松动或丢失。

逆变器的标签内容应符合要求,应标明负载的连接点和极性。

光伏验收报告范文

光伏验收报告范文

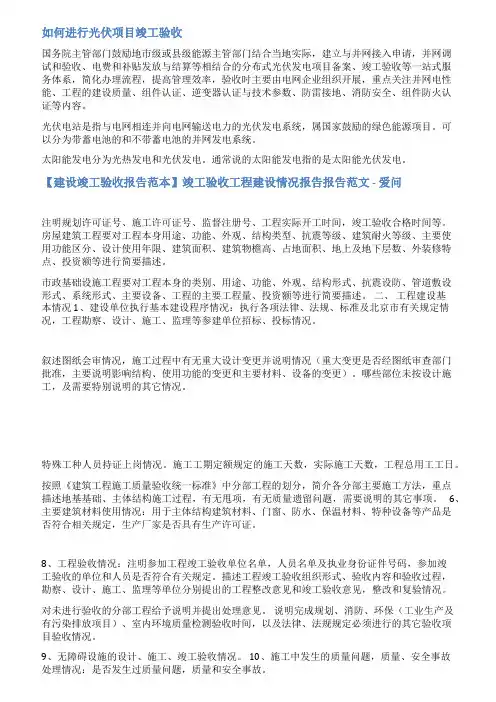

如何进行光伏项目竣工验收国务院主管部门鼓励地市级或县级能源主管部门结合当地实际,建立与并网接入申请,并网调试和验收、电费和补贴发放与结算等相结合的分布式光伏发电项目备案、竣工验收等一站式服务体系,简化办理流程,提高管理效率,验收时主要由电网企业组织开展,重点关注并网电性能、工程的建设质量、组件认证、逆变器认证与技术参数、防雷接地、消防安全、组件防火认证等内容。

光伏电站是指与电网相连并向电网输送电力的光伏发电系统,属国家鼓励的绿色能源项目。

可以分为带蓄电池的和不带蓄电池的并网发电系统。

太阳能发电分为光热发电和光伏发电。

通常说的太阳能发电指的是太阳能光伏发电。

【建设竣工验收报告范本】竣工验收工程建设情况报告报告范文 - 爱问注明规划许可证号、施工许可证号、监督注册号、工程实际开工时间,竣工验收合格时间等。

房屋建筑工程要对工程本身用途、功能、外观、结构类型、抗震等级、建筑耐火等级、主要使用功能区分、设计使用年限、建筑面积、建筑物檐高、占地面积、地上及地下层数、外装修特点、投资额等进行简要描述。

市政基础设施工程要对工程本身的类别、用途、功能、外观、结构形式、抗震设防、管道敷设形式、系统形式、主要设备、工程的主要工程量、投资额等进行简要描述。

二、工程建设基本情况 1、建设单位执行基本建设程序情况:执行各项法律、法规、标准及北京市有关规定情况,工程勘察、设计、施工、监理等参建单位招标、投标情况。

叙述图纸会审情况,施工过程中有无重大设计变更并说明情况(重大变更是否经图纸审查部门批准,主要说明影响结构、使用功能的变更和主要材料、设备的变更)。

哪些部位未按设计施工,及需要特别说明的其它情况。

特殊工种人员持证上岗情况。

施工工期定额规定的施工天数,实际施工天数,工程总用工工日。

按照《建筑工程施工质量验收统一标准》中分部工程的划分,简介各分部主要施工方法,重点描述地基基础、主体结构施工过程,有无甩项,有无质量遗留问题,需要说明的其它事项。

光伏储能安装后的验收

光伏储能安装后的验收

光伏储能安装后的验收光伏储能系统是太阳能光伏发电系统和储能系统的结合,可以将太阳能转化为电能并存储起来。

在安装完光伏储能系统后,进行验收是确保系统正常运行和性能符合预期的关键步骤。

以下是光伏储能系统安装后的验收主要内容:1.安装质量检查:检查光伏板、逆变器、电池储能系统等各个部件的安装质量。

确保各个组件安装稳固、连接牢固,避免因安装不良导致的故障。

2.电气系统检查:检查光伏发电系统的电气连接,包括光伏板、逆变器、电池等设备之间的连接,确保电气系统符合安全标准,并通过电气测试验证系统的稳定性和性能。

3.光伏板性能检测:通过性能测试验证光伏板的发电效率。

检测光伏板的输出功率、电流和电压等参数,确保其性能符合设计要求。

4.逆变器性能检测:对逆变器进行性能测试,检查其将直流(DC)电能转换为交流(AC)电能的效率。

确保逆变器的输出符合设计要求,且在各种工作条件下能够正常运行。

5.电池系统检查:检查电池系统的安装、连接和性能。

验证电池的充电和放电功能,确保电池能够正常工作,并且在需要时提供足够的储能容量。

6.安全检查:进行安全检查,包括对光伏储能系统的防雷、防火、防盗等安全措施的合规性检查。

确保系统的安装和运行不会对周围环境和人员造成安全隐患。

7.监控系统设置:配置和测试光伏储能系统的监控系统,确保能够实时监测系统的运行状态、发电量、储能状态等参数。

这有助于及时发现并解决潜在问题。

8.文件资料验收:检查安装公司提供的文件资料,包括系统设计图、设备参数表、安装记录等,确保文件资料齐全、准确、符合相关标准。

9.培训和交底:对用户进行系统的操作培训,包括如何使用监控系统、应对常见故障等。

确保用户了解光伏储能系统的正常运行和日常维护方法。

10.保修和售后服务:确认安装公司提供的保修政策和售后服务。

建立有效的保修手段,以确保系统在保修期内的稳定运行。

验收完成后,相关部门或业主可签署验收文件,确认光伏储能系统的安装和性能达到预期标准。

光伏电站验收申请及验收报告样板

光伏电站验收申请及验收报告样板

光伏电站验收申请及验收报告样板一、光伏电站验收申请尊敬的部门领导:我方兴建的光伏电站已经完成建设,并有关部门进行了试运行,现按照相关规定向贵部门申请进行验收。

1.项目基本信息项目名称:光伏电站项目地点:*********项目规模:*******兆瓦建设单位:********公司2.施工情况本项目按照建设方案,按时、按质量要求完成了建设任务。

建设过程中,我们秉承科学施工、精细管理的原则,组织了专业施工队伍,全程监督工程进展,并采用先进的施工设备和技术保障项目的顺利进行。

3.设备安装与调试光伏电站的设备安装已全部完成,配套系统和设备已进行了全面调试。

施工单位在安装调试过程中,严格按照相关设计图纸和建设方案进行操作,保证了设备的安全可靠性和稳定性。

4.各项试运行指标光伏电站已进行了试运行,各项试运行指标均符合规定要求。

具体指标如下:-发电量:达到或超过预设的发电量要求。

-并网运行:电站实现了与电网的并网运行,运行稳定可靠。

-安全保护:各安全保护措施及设备运行正常。

5.环境保护及安全措施在建设过程中,我方高度重视环境保护和安全问题,做到了以下几方面的工作:-全面落实环境保护要求,合理利用建设资源,最大限度减少对环境的影响。

-严格执行现场安全规范,按照相关规定设置了安全警示标志,并配备了所需的安全设施。

-保持与周边居民的良好沟通,主动解决相关问题。

综上所述,我方光伏电站已顺利完成建设和试运行,现按照相关程序申请贵部门进行验收,希望得到贵部门的支持和指导。

特此申请!建设单位:********公司日期:********二、光伏电站验收报告尊敬的部门领导:根据贵部门要求,我方光伏电站已完成建设和试运行,并按时申请进行验收,现将验收情况报告如下:1.项目基本信息项目名称:光伏电站项目地点:*********项目规模:*******兆瓦建设单位:********公司2.施工情况本项目按照建设方案进行施工,施工期间,我们组织了专业施工队伍,按照相关规定和设计要求进行施工管理,施工过程顺利,未发生重大质量事故。

并网验收报告

并网验收报告

XXXXXXXXXXXXXXXXXX5kW光伏发电项目并网验收报告2016年11月22日目录1、项目概况2、施工资质3、施工图纸4、竣工报告5、主要电气设备一览表6、组件认证7、逆变器认证一、项目概况项目概况二、施工资质三、施工图纸组件排布图支架图1支架图2四、竣工报告光伏发电工程竣工资料用户名称:____________________用电单位:____________________施工单位:____________________施工委托书____(以下简称甲方)自愿将工程建设任务委托给XXXXXXXX 有限公司(以下简称已方),由乙方进行项目全部的施工工作。

乙方应严格按照国家有关标准进行施工,未按需求方案进行施工,由甲方或电业局提出整改意见,乙方应立即按方案进行整改设计,直至项目合格。

自签订之日起生效,工程并网成功后委托书自行终止。

未尽事宜,双方协商解决。

甲方:乙方:___年_月_日___年_月_日竣工报检申请表竣工验收签证工程验收报告一、施工依据____________与XXXXXXXX有限公司签订的_kW光伏发电系统工程安装服务协议及分布式住宅光伏发电系统安装验收标准,最终以电网公司要求为准。

二、施工组织机构XXXXXXXX有限公司项目经理:______________联系电话:______________现场负责人:______________联系电话:______________三、工程地点和范围安装地点:______________工程开、竣工时间工程___年_月_日开工,___年_月_日竣工。

四、工程的主要内容1、支架及其基础的制作。

2、光伏组件的安装。

3、逆变器的安装。

4、直、交流电缆的敷设。

本工程由XXXXXXXX有限公司施工,技术资料、试验报告附后。

本工程竣工后我单位会同施工部门已自检,自检合格。

施工单位:XXXXXXXXXXXXXXX有限公司___年_月_日光伏施工(基础)分项工程质量验收记录光伏施工(电气)分项工程质量验收记录接地电阻试验报告试验日期:年月日气候:温度:工程名称:接地电阻测试仪器:1、ZC-8型接地电阻测试仪一台2、辅助接地棒二根3、导线5m、20m、40m各一根试验类型:交接实验数据:单位(欧姆)施工检验单位:XXXXXXXX有限公司五、主要电气设备一览表主要电气设备一览表六、组件认证七、逆变器认证。

分布式光伏发电并网验收资料

分布式光伏发电并网验收资料

某某市某某镇某某村某某人13.5KWp光伏发电项目






2017年09月
目录
一、竣工验收申请报告
二、太阳能组件厂家检测报告及认证证书
三、光伏逆变器厂家检测报告及认证证书
四、施工人员资质证明
五、项目现场图片
六、项目设计图纸
竣工验收申请报告
广东电网高州市供电局:
本人户名:某某某,现有13.5KWp分布式居民光伏发电项目已安装完成,并网地址位于某某市镇村个人电表处,相关证件齐全。

该项目采用房侧并网,按全额上网模式并网,电压等级380V,相关设备均符合国家相关标准,现特向贵局申请竣工验收并网,谢谢!
申请人:
时间:年月日
居民家庭分布式光伏发电项目
安全责任声明
项目名称:某某市镇村某某人13.5KWp光伏发电项目
本分布式光伏发电项目(以下简称“本项目”)已经业主方、施工方检验,自检结论合格,满足并网条件和要求。

自本项目并网通电即日起,业主方负责本项目投资、建设和运营维护,承担本项目所有安全运行维护责任。

公共电网侧电能表计量装置之后的电气设备(含表后线、表后开关等,下同)事故引起的人身、设备和财产安全责任均由业主方承担,与供电部门无关。

业主方签名(盖章):
签订时间:。

光伏电站验收申请及验收报告样板

光伏电站验收申请及验收报告样板

光伏电站验收申请及验收报告样板
和标准要求一致。

一、验收申请
本项目是由XXX公司承建的XXX光伏电站,现阶段已建成并运行。

为了确保设备质量以及满足相关的标准规范,现单位隆重申请XX市能源局对本项目进行验收。

二、验收内容
(一)交流配电系统
1.配电线路设计质量;
2.配电柜结构及连接质量;
3.配电设备参数及动作质量;
4.等离子屏蔽质量以及绝缘子质量;
5.安全保护技术标准检查;
6.配电终端应用及接地检查;
(二)直流配电系统
1.配电线路设计质量;
2.配电柜结构及连接质量;
3.配电设备参数及动作质量;
4.绝缘子及绝缘穿线质量;
5.安全保护技术标准检查;
6.配电终端应用及接地检查;(三)光伏发电系统
1.光伏发电设备质量;
2.光伏发电系统布置及接线质量;
3.风险预警系统;
4.监控系统设计质量及自动化功能;(四)供电系统
1.动力线路及设备质量;
2.变压器及变压器油质量;
3.绝缘子及绝缘穿线质量;
4.安全保护技术标准检查;
5.机房及机房空调质量;
6.变压器终端应用及接地检查;。

光伏项目竣工验收报告

光伏项目竣工验收报告

光伏项目竣工验收报告
1. 项目背景
本文档旨在对光伏项目进行竣工验收报告,确保项目的完成质量符合预期要求。

2. 项目概述
项目名称:光伏发电站建设项目
项目地点:xxxx
项目规模:xxxx
项目周期:xxxx
3. 验收内容
本次验收主要包括以下方面的内容:
- 光伏发电设备及系统的安装情况
- 光伏发电站的运行效率及发电量
- 光伏发电站的安全防护设施
- 光伏发电站的环保措施
4. 验收程序
验收程序如下:
1. 提交竣工验收申请
2. 验收组成员到达项目现场
3. 对光伏设备系统进行检查和测试
4. 对发电量进行测算和核对
5. 对安全防护设施进行检查
6. 检查和评估环保措施
7. 编写竣工验收报告
5. 验收结果
经过对项目的全面检查和评估,光伏项目符合设计要求,并满足运行安全、发电效率和环保要求。

6. 验收结论
经过充分的验证和评估,光伏项目的竣工验收结果符合预期目标。

相关部门可以通过本报告进行项目验收确认,并结合实际情况决定后续操作。

7. 其他事项
在项目竣工后,应定期进行设备维护和系统检查,以确保光伏发电站的持续、稳定运行。

8. 签署部门
- 项目经理:
- 验收组组长:
- 验收组成员:
以上报告仅作为光伏项目竣工验收的参考,并不涉及具体数据和细节。

实际情况以实际验收为准。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程竣工预验收报验申请表
监B7-3
致:深圳市昊源建设监理有限公司(监理单位):
我方已按合同和设计要求全部完成了娄星区省级扶贫村光伏电站设备采购及安装项目工程,经自检合格,请审查验收。

附件:□单位工程质量竣工验收记录(页)
□工程质量控制资料(页)
施工项目部(盖章)
项目经理(签字)
日期:
预验收意见:
□报验表格填写不符合要求,现予退回。

请重新填写报验。

□工程质量控制资料达不到验收要求,现予退回。

请按审查附件要求抓紧完善后再行填表报验。

□工程实物达不到验收质量要求,请按审查附件要求抓紧完善后再行填表报验。

□工程总体质量基本达到验收标准,请继续做好质量整改和成品保护,准备参加建设单位组织的工程竣工验收。

并报建设单位。

□附件:号监理通知单
监理工程师(签字)
总监理工程师(签字)
日期:
签收人施工单位:
日期:
监理单位:
日期:
建设单位:
日期:
分布式并网光伏发电项目验收和调试报告
项目名称工程地址
建设单位施工单位
项目装机规模kw 并网电压V 主体工程完工时间年月日验收日期年月日验收当日天气验收时间时分
以下由现场验收人员填写
第一部分:光伏组件及固定支架现场检验
序号检验项目检验标准检验记录
1
光伏组件组件数量
2 组件串数
3 无破损或明显变形
4 开路电压测量值(v)
5
固定支架支架安装牢固、可靠
6 支架防腐符合标准
7 与支架固定处屋面做防水处理(若存在)
8 防雷检查组件与支架需有防雷措施
第二部分:综合布线现场检验
1
直流侧电缆电缆型号
2 电缆根数
3 走线合理不杂乱
4 无明显暴露在外的部分
5
交流侧电缆电缆型号
6 电缆根数
7 走线合理不杂乱
8 无明显暴露在外的部分
第三部分:交直流配电箱现场检验
1 外观检查外观无破损、箱体无明显变形
2 箱内检查箱内无碎屑或遗留物等
3 内部元器件元器件无松动、脱落
4 开关分合闸检查开关分合闸灵活可靠
5 接地检查需有可靠接地
6 防雷检查直流侧与交流侧均有防雷设施第四部分:逆变器现场检验
1
本体检查厂家
2 型号
3 外观检查外观无划痕,柜体无明显变形
4 安装检查安装牢固、可靠
5 电气连接检查连接牢固,无松动
6 开关分合闸检查开关分合闸灵活可靠
7 接地检查需有可靠接地
8
人机界面检查主要参数显示清晰明确
9 按键操作正常第五部分:并网检查
1
逆变器并网检查直流输入路数
2 直流电压(v)
3 交流电压(v)
4 瞬时功率(w)
5 交流频率(Hz)
6 孤岛保护检查网侧电源失电后能快速可靠断开
7 接地连接
电阻测试
接地电阻测试进行操作,查出断点应告知
被测试方,并整改且阻值不大于4(Ω)
施工单位验收结论:
项目经理:
(章)
年月日
监理单位验收结论:
专业监理工程师:
总监理工程师
(章)
年月日
建设单位验收结论:
项目代表:
主管单位负责人:
(章)
年月日
告知事项:
本表1式4份。
