现浇梁板施工方案.

合集下载

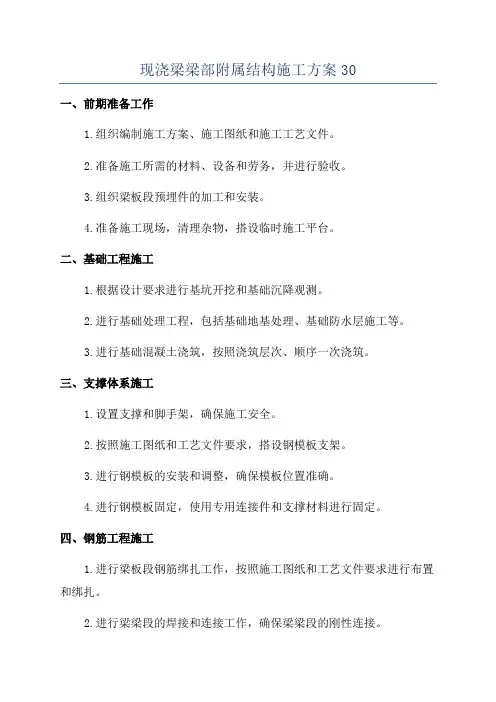

现浇梁梁部附属结构施工方案30

现浇梁梁部附属结构施工方案30

现浇梁梁部附属结构施工方案30一、前期准备工作1.组织编制施工方案、施工图纸和施工工艺文件。

2.准备施工所需的材料、设备和劳务,并进行验收。

3.组织梁板段预埋件的加工和安装。

4.准备施工现场,清理杂物,搭设临时施工平台。

二、基础工程施工1.根据设计要求进行基坑开挖和基础沉降观测。

2.进行基础处理工程,包括基础地基处理、基础防水层施工等。

3.进行基础混凝土浇筑,按照浇筑层次、顺序一次浇筑。

三、支撑体系施工1.设置支撑和脚手架,确保施工安全。

2.按照施工图纸和工艺文件要求,搭设钢模板支架。

3.进行钢模板的安装和调整,确保模板位置准确。

4.进行钢模板固定,使用专用连接件和支撑材料进行固定。

四、钢筋工程施工1.进行梁板段钢筋绑扎工作,按照施工图纸和工艺文件要求进行布置和绑扎。

2.进行梁梁段的焊接和连接工作,确保梁梁段的刚性连接。

3.进行梁板段预埋件的安装和固定,确保预埋件位置准确。

五、模板工程施工1.进行模板的清理和防腐处理工作。

2.按照施工图纸和工艺文件要求,进行模板的安装和调整。

3.进行模板的固定,使用专用连接件和支撑材料进行固定。

六、混凝土浇筑工程施工1.准备在混凝土浇筑前的检查措施,确保混凝土的质量。

2.按照施工图纸和工艺文件要求,进行混凝土搅拌和运输。

3.进行混凝土的浇筑,按照浇筑层次、顺序一次浇筑。

4.进行混凝土的抹平和养护工作,确保混凝土的质量和强度。

七、收尾工程施工1.进行模板的拆除和清理工作,保持施工现场整洁。

2.进行梁梁段的验收工作,包括尺寸、形状、平整度等的检查。

3.进行梁板段的验收工作,包括预埋件位置、数量等的检查。

4.整理施工资料,编制并提交施工验收报告。

以上是现浇梁梁部附属结构的施工方案,通过合理的施工组织、严格的施工工艺和质量控制措施,可以确保梁梁部附属结构施工的顺利进行和质量的可靠保证。

在施工过程中,要严格按照设计要求和相关规范进行施工,及时解决施工中的问题,确保施工进度和质量。

现浇梁施工方案(3篇)

现浇梁施工方案(3篇)

第1篇一、工程概况本工程为某住宅小区,共8栋住宅楼,每栋楼均为地下1层,地上11层,建筑高度为32米。

本方案针对的是住宅楼主体结构中的梁板部分,特别是梁的现浇施工。

二、施工依据1. 国家及地方相关建筑规范、标准。

2. 工程设计图纸。

3. 施工合同及施工组织设计。

4. 施工现场实际情况。

三、施工准备1. 人员准备:- 组织施工队伍,明确各工种人员职责。

- 对施工人员进行技术交底和安全教育。

2. 材料准备:- 检查钢筋、水泥、砂石等原材料的质量,确保符合设计要求。

- 准备模板、支撑体系、脚手架等施工材料。

3. 设备准备:- 检查混凝土搅拌站、泵车、运输车辆等设备的性能和状态。

- 准备钢筋加工设备、焊接设备等。

4. 技术准备:- 制定详细的施工方案,明确施工工艺流程。

- 进行施工模拟,确保施工方案的可操作性。

四、施工工艺流程1. 钢筋加工与安装:- 根据设计图纸,对钢筋进行下料、弯曲、焊接等加工。

- 安装钢筋时,确保钢筋位置准确,间距符合设计要求。

2. 模板工程:- 选择合适的模板材料,如木模板、钢模板等。

- 安装模板时,确保模板牢固、接缝严密。

- 对模板进行必要的加固处理。

3. 混凝土浇筑:- 浇筑前,对模板、钢筋进行验收。

- 采用泵送混凝土,确保混凝土均匀浇筑。

- 控制浇筑速度,防止混凝土离析。

4. 混凝土养护:- 浇筑完成后,及时进行覆盖养护,保持混凝土湿润。

- 养护时间根据混凝土强度要求确定。

5. 梁体质量检查:- 浇筑完成后,对梁体进行外观检查,确保无蜂窝、麻面、裂缝等缺陷。

- 进行梁体尺寸和强度检测,确保符合设计要求。

五、质量控制措施1. 原材料质量控制:- 严格检查钢筋、水泥、砂石等原材料的质量,确保符合设计规范。

2. 施工过程控制:- 严格控制钢筋加工、安装、模板工程、混凝土浇筑等施工过程。

- 加强施工人员的技术培训,提高施工质量。

3. 质量控制点设置:- 在关键工序设置质量控制点,如钢筋绑扎、模板安装、混凝土浇筑等。

现浇梁施工方案

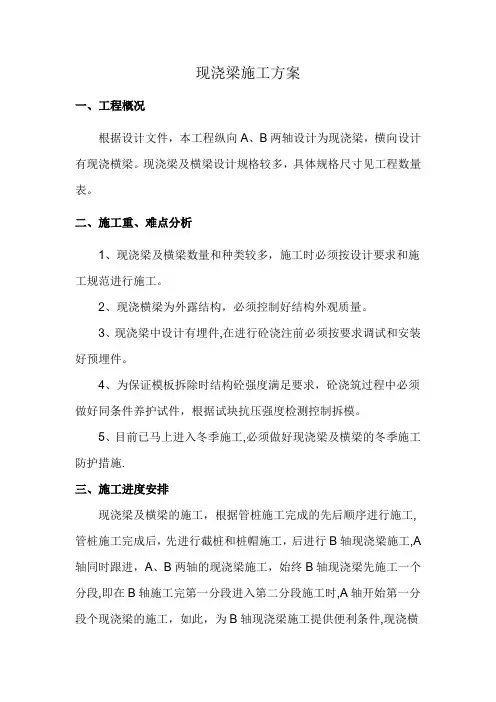

现浇梁施工方案

现浇梁施工方案一、工程概况根据设计文件,本工程纵向A、B两轴设计为现浇梁,横向设计有现浇横梁。

现浇梁及横梁设计规格较多,具体规格尺寸见工程数量表。

二、施工重、难点分析1、现浇梁及横梁数量和种类较多,施工时必须按设计要求和施工规范进行施工。

2、现浇横梁为外露结构,必须控制好结构外观质量。

3、现浇梁中设计有埋件,在进行砼浇注前必须按要求调试和安装好预埋件。

4、为保证模板拆除时结构砼强度满足要求,砼浇筑过程中必须做好同条件养护试件,根据试块抗压强度检测控制拆模。

5、目前已马上进入冬季施工,必须做好现浇梁及横梁的冬季施工防护措施.三、施工进度安排现浇梁及横梁的施工,根据管桩施工完成的先后顺序进行施工,管桩施工完成后,先进行截桩和桩帽施工,后进行B轴现浇梁施工,A 轴同时跟进,A、B两轴的现浇梁施工,始终B轴现浇梁先施工一个分段,即在B轴施工完第一分段进入第二分段施工时,A轴开始第一分段个现浇梁的施工,如此,为B轴现浇梁施工提供便利条件,现浇横梁的施工根据桩帽施工和预制横梁的安装进度跟进,现浇梁及横梁施工计划见施工计划横道图.四、施工工艺流程现浇梁及横梁施工工艺流程:五、主要施工方法5。

1施工准备1、施工前对现场施工人员做好技术交底工作。

2、设备和人员准备施工设备:70t履带吊车1台,电焊机2台,G50振捣棒4台.施工材料:槽钢型材支架,2套侧模板(竹胶板),钢筋等。

养护材料:土工布、塑料薄膜等。

施工人员:施工技术负责人1人,施工员1人,钢筋工15人,模板工20人,砼工3人。

5。

2支撑平台搭设现浇梁底部支撑平台采用2根[18a槽钢(纵向)做平台支撑,采用φ14mm对拉螺栓,具体见模板安装图.进行底模铺设时应注意控制模板标高和平整度控制。

底部平台槽钢计算:荷载标准值:F1为新浇砼自重;F2为模板及支架自重;F3为钢筋自重;F4为施工人员及设备荷载;F5为振捣砼时产生的荷载。

其中F1=24kN/m³×1m=24kN/㎡,F2=0。

现浇梁板施工方案(3篇)

现浇梁板施工方案(3篇)

第1篇一、工程概况本工程为某住宅小区地下室梁板结构,主要包括地下室一层,梁板结构采用现浇钢筋混凝土,梁板尺寸及配筋详见设计图纸。

为确保施工质量、安全、进度,特制定本施工方案。

二、施工准备1. 技术准备(1)熟悉图纸,了解设计要求,掌握施工工艺及质量标准。

(2)编制施工组织设计,明确施工顺序、施工方法、施工工艺及质量控制措施。

(3)组织技术交底,确保施工人员掌握施工工艺和质量要求。

2. 材料准备(1)钢筋:选用符合设计要求的钢筋,确保钢筋质量。

(2)混凝土:选用符合设计要求的混凝土,确保混凝土质量。

(3)模板:选用符合设计要求的模板,确保模板质量。

(4)其他材料:如水泥、砂、石子、外加剂等,均需符合设计要求。

3. 人员准备(1)组建施工队伍,明确各工种人员职责。

(2)组织施工人员培训,提高施工人员素质。

4. 施工机械准备(1)混凝土搅拌机、运输车、泵车等混凝土设备。

(2)钢筋加工设备、焊接设备、切割设备等钢筋加工设备。

(3)模板支撑系统、吊装设备等模板设备。

(4)其他施工设备。

三、施工工艺及质量控制措施1. 钢筋工程(1)钢筋加工:根据设计图纸要求,对钢筋进行加工,确保钢筋长度、直径、弯曲度等符合要求。

(2)钢筋绑扎:按照设计图纸和规范要求,进行钢筋绑扎,确保钢筋位置、间距、锚固长度等符合要求。

(3)钢筋焊接:选用符合要求的焊接材料,进行钢筋焊接,确保焊接质量。

(4)钢筋保护层:按照设计要求,设置钢筋保护层,确保保护层厚度符合要求。

2. 混凝土工程(1)混凝土配合比:根据设计要求和现场实际情况,确定混凝土配合比,确保混凝土质量。

(2)混凝土搅拌:使用混凝土搅拌机进行搅拌,确保混凝土搅拌均匀。

(3)混凝土运输:使用混凝土运输车或泵车进行运输,确保混凝土运输过程中不发生离析、沉淀等现象。

(4)混凝土浇筑:按照设计图纸和规范要求,进行混凝土浇筑,确保混凝土浇筑均匀、密实。

(5)混凝土养护:按照设计要求和规范要求,进行混凝土养护,确保混凝土强度达到设计要求。

现浇梁板施工方案全解

现浇梁板施工方案全解

现浇梁板施工方案全解一、前言现浇梁板在建筑结构中起着至关重要的支撑和承载作用。

本文将全面解析现浇梁板的施工方案,从施工准备、基础工作、模板支撑、钢筋绑扎、混凝土浇筑到养护等方面,为施工人员提供详细的指导和操作步骤。

二、施工准备1. 材料准备:•混凝土原材料:水泥、沙、碎石、水•钢筋:按设计需求预先加工好的钢筋•次生构件:如护栏板、模板、支撑杆等•辅助工具:搅拌机、输送泵、打捆工具等2. 人员配置:•现场负责人:负责整个施工过程的协调和指挥•钢筋工:负责钢筋的加工与绑扎工作•混凝土工:负责混凝土搅拌、浇筑和表面处理•其他辅助工人:协助现场各项工作三、模板支撑1. 模板安装:•根据设计要求进行模板的拼装和安装•确保模板牢固、垂直、平整2. 支撑设置:•根据现场实际情况设置支撑杆,保证模板不发生下沉变形四、钢筋绑扎1. 钢筋加工:•对于预先加工的钢筋,按照设计要求进行切割和预留。

•确保钢筋的准确、完整和符合规范。

2. 钢筋绑扎:•按照设计要求,将钢筋按照构件布置图进行绑扎•保证钢筋连接牢固、结构合理五、混凝土浇筑1. 浇筑顺序:•按照设计要求,分段浇筑•防止浇筑过程中漏浇或渗漏2. 搅拌与输送:•在混凝土搅拌站进行混凝土的搅拌和输送•控制好搅拌时间和运输时间,保持混凝土的均匀性和流动性六、养护1. 覆盖保养:•在浇筑完成后,及时进行覆盖保养,避免水分蒸发过快•确保养护时间达到设计要求2. 避免冷缝:•控制浇筑现场温度,防止冷缝的产生•如遇特殊情况,可采取增设保温措施七、验收1. 表面质量:•检查梁板表面是否平整、光滑、无裂缝等缺陷•确保梁板外观符合设计要求2. 强度检测:•进行混凝土抽芯试验,检测混凝土强度•确保梁板强度符合设计要求八、尾声现浇梁板的施工方案需要严格按照设计要求执行,确保工程质量和安全。

在实际施工中,施工人员需要密切合作,严格遵守规范,及时解决问题,确保施工的平稳进行。

现浇混凝土有梁板施工工艺

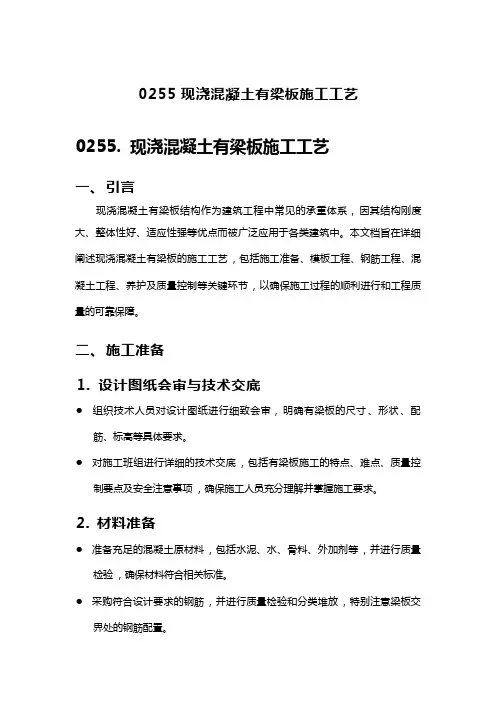

现浇混凝土有梁板施工工艺

l 养护期间应保持混凝土表面湿润可采用覆盖保湿或洒水等方法进行养护操 作。 同时需注意在气温变化较大的季节里加强保温保湿措施防止混凝土开 裂。
六、 质量控制与检验 1. 过程控制
l 在施工过程中加强对关键环节的质量控制和检验工作包括模板安装质量、 钢筋绑扎质量、混凝土浇筑质量及养护质量等方面的检验和验收工作。
l 在高空作业时需设置安全网和防护栏杆等安全防护设施以确保作业人员的 安全。
l 加强用电管理和机械设备的安全检查防止发生触电和机械伤害等事故。
八、 结语
现浇混凝土有梁板施工工艺是一项复杂而精细的工程任务需要施工人员在 施工过程中严格遵守施工规范和操作规程加强质量控制和安全管理确保施工过 程的顺利进行和工程质量的可靠保障。 同时还需要注重环保和文明施工减少对 环境的影响和污染 ,实现绿色施工和可持续发展。以下是对现浇混凝土有梁板 施工工艺的进一步补充和完善:
钢筋配置和绑扎方法。 l 绑扎过程中需保证钢筋网片平整、稳固、无错位和漏绑现象。
2. 钢筋验收
l 钢筋绑扎完成后进行验收工作 ,检查钢筋规格、数量、位置和绑扎质量是 否符合设计要求。
l 对发现的问题及时进行整改和处理 ,确保钢筋工程质量符合规范要求。
五、 混凝土工程 1. 混凝土浇筑
l 在钢筋验收合格后进行混凝土浇筑工作。浇筑前需对模板进行清理和湿润 处理以防止粘模。
l 废弃物管理 :施工过程中产生的废弃物应按照“减量化 、资源化 、无害 化”的原则进行分类收集和处理。对于可回收材料 ,如废旧模板、钢筋头 等 ,应分类堆放并交由有资质的单位回收处理;对于不可回收废弃物 ,应 严格按照环保要求进行处理 ,防止对环境造成污染。
l 节能减排:优化施工方案 ,采用节能型施工机械和设备 ,减少能源消耗。 同时 ,加强施工现场的能源管理 ,合理使用电力、水资源等 ,避免浪费。

现浇梁板施工方案

现浇梁板施工方案

现浇梁板施工方案1. 引言现浇梁板是建筑中常用的梁柱构造形式之一。

本文档旨在提供一种现浇梁板的施工方案,以保证施工过程的顺利进行和结构的安全性。

2. 施工准备在施工现浇梁板前,需要进行一系列的准备工作: - 安排梁板施工人员和相关施工设备,确保施工队伍的合理组织和协作。

- 准备施工所需的材料,包括混凝土、钢筋、模板等。

- 检查现场施工条件,确保基础承载能力符合设计要求。

- 提前进行施工计划的编制,明确施工先后顺序和时间节点。

3. 施工步骤3.1 模板安装1.根据设计图纸和现场实际情况,制作梁板的模板。

2.将模板按照设计要求精确安装在梁板的位置,并进行调整,使其与结构轴线和标高符合。

3.模板安装完毕后,进行模板的检查和固定,确保其牢固稳定。

3.2 筋梁安装1.按照设计要求,在模板内安装梁板的筋梁,包括主筋、箍筋等。

2.筋梁的安装应严格按照设计要求和施工规范执行,确保其位置准确、间距均匀。

3.完成筋梁的安装后,进行进一步的检查和调整。

3.3 混凝土浇筑1.在模板安装和筋梁安装完毕后,开始进行混凝土的浇筑。

2.混凝土浇筑前,应先进行混凝土的配制和试验,确保混凝土的质量符合施工要求。

3.采用适量的混凝土料车将混凝土顺序浇注到模板内,并利用振捣器进行振捣和排气,确保混凝土的密实性。

4.浇筑完毕后,及时进行养护措施,保证混凝土的正常硬化。

3.4 梁板养护1.在混凝土完全硬化前,进行梁板的养护,以确保梁板的强度和耐久性。

2.养护措施包括覆盖保温层、防止温度变化和湿度变化等。

3.养护期间,严禁在梁板上进行其他施工活动,以免影响梁板的养护效果。

4. 安全措施在现浇梁板的施工中,需要注意以下安全措施: - 梁板施工过程中,施工人员应佩戴合格的安全帽和防护鞋。

- 施工现场的道路和施工区域应设置警示标志,防止人员和车辆误入。

- 施工现场应保持整洁,以避免造成人员滑倒和其他意外伤害。

- 施工人员应按规定的操作程序施工,严禁违章操作。

工地现浇工程施工方案范本

工地现浇工程施工方案范本

工地现浇工程施工方案范本一、工程概况工程名称:XX工程现浇楼板施工工程地点:XX市XX区建设单位:XX集团施工单位:XX建筑公司监理单位:XX监理公司工程规模:总建筑面积XXX平方米,共XX层楼二、施工准备1.施工前准备(1)指导设计单位对混凝土结构和施工组织设计进行审核、审查;(2)建立现浇楼板施工技术交底和沟通会议,确保整个施工组织方案得到各个相关部门的认可;(3)组织现浇楼板施工的各项资源,包括人力、材料、设备等,确保施工所需的资源齐备;(4)确定现浇楼板施工的进度计划,包括施工的时间、施工的地点、施工的程序等。

2.场地准备(1)清理施工区域,确保施工区域的平整、干净;(2)进行现场勘测和标高设置,确定施工现场的位置和高度。

3.材料准备(1)确定所需的混凝土配合比,根据设计要求确定材料品种和规格;(2)组织采购混凝土原材料,确保材料品质满足设计要求。

4.技术准备(1)组织施工人员进行技术交底和培训,确保施工人员熟悉施工工艺和流程;(2)配备专业人员进行施工现场的技术指导和监督,确保施工过程中不出现质量问题。

1.模板安装(1)根据设计要求和标高设置,确定现浇楼板的尺寸和位置,进行模板的设置和调整;(2)模板应根据设计要求进行拼装,确保模板的刚度和承重性能满足施工要求;(3)模板要进行防水处理,确保混凝土的充填不会引起模板脱模和渗漏。

2.钢筋加工和安装(1)根据设计要求,对现浇楼板的钢筋进行加工和整理,确保钢筋的位置和数量符合要求;(2)进行现浇楼板的钢筋绑扎,确保钢筋的连接牢固、位置正确。

3.混凝土浇筑(1)在混凝土浇筑前,要对模板进行检查和调整,确保模板的完整性和平整度;(2)混凝土浇筑要按照设计要求进行,控制浇筑速度和厚度,确保混凝土的均匀性和质量;(3)混凝土浇筑后,要进行养护,确保混凝土的强度和稳定性。

4.脱模和养护(1)混凝土浇筑后,要对现浇楼板的模板进行脱模,确保模板和混凝土的分离;(2)脱模后,要对现浇楼板进行养护,确保混凝土的强度和表面质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

营盘水至双塔高速公路土建工程第二合同段现浇梁板施工方案编制:审核:批准:中交第一公路工程局有限公司营双二标项目部二0、、年、、月现浇梁板安全专项施工方案1 、工程概况1.1桥梁的结构形式我项目共有三座桥需要进行现浇梁板的施工。

K350+661.5跨线桥,建跨匝道A、干渠及渠边道路,桥梁中心桩号主线K350+661.5,桥跨成20+22+22+20m,交角110°,其上部结构采用钢筋混凝土现浇箱梁,满堂支架施工。

桥梁宽度,左幅12m等宽度,右幅桥梁宽度渐变。

下部结构桥墩为柱式墩,基础为钻孔灌注桩基础。

墩柱直径1.3m,桩基直径1.5m。

桥台采用肋式桥台,基础直径为 1.3m。

E匝道桥兼跨干渠和渠边道路,桥梁中心桩号EK0+351.4,桥跨组成4-20m,交角90°。

上部结构采用钢筋混凝土整体现浇箱梁,现浇箱梁顶板宽度8.5m,底版宽度5.0m,梁高1.3m,单箱单室断面,顶板厚25cm,底板厚20cm。

下部结构桥墩为独柱墩,墩柱直径1.5m,基础为钻孔灌注桩基础,桩基直径1.5m;桥台采用柱式桥台,桩基直径1.5m。

K340+259天桥,上部结构采用钢筋混凝土矩形板,下部结构采用柱式桥台,柱式桥墩和桩基础。

1.2设计标准公路标准:高等级公路设计速度:80km/h,路基宽度:整体式路基宽度24.5m桥涵设计荷载:公路一级2、编制依据与范围2.1编制依据(1)营双二标指导性施工组织设计(2)《公路桥涵施工技术规范》JTJ041-2000(3)《公路工程质量评定标准》JTG F80/1-2004(4)城乡建设部《危险性较大的分部分项工程安全管理办法》2.2 编制范围使用于K339+700-K351+900段内所有现浇梁板的施工工艺。

3、施工进度计划人工挖孔桩20、、年、、月、、日开始,至20、、年、、月、、日施工完毕。

4、施工工艺技术及工艺流程。

4.1施工工艺流程箱梁现浇施工的主要工序为:箱梁模板支架地基的场地压实和平整—搭设模板支架—安装箱梁底模和外侧模—绑扎箱梁底板和腹板钢筋—安装内模板—绑扎箱梁顶板钢筋—模板形位质量检查、定位、加固—灌注箱梁混凝土并进行养生—拆除混凝土模板、整理、保养。

4.2施工方法(1)模板支架地基的换填、平整压实、硬化处理(2)施工时将支架地基范围原地表层浮土挖除并用好土换填后碾压夯实整平。

地基采用20cm砂砾碾压后,砂砾层上整体浇筑厚20cm 的C20混凝土层,作为支架的立杆支撑点基础。

(3)满堂支架现浇连续箱梁施工采用挽扣支架搭设,支架结构必须有足够的强度、刚度、稳定性,支架在承重后弹性和塑性变形、支架部分地基的沉降量应控制在规范允许范围以内。

在支架施工时,对不同的材料接触面进行处理,并根据桥跨结构的特点,对支架进行必要的设计和验算,以确保箱梁的浇筑质量。

(4)支架应根据技术规范的要求进行预压,以收集支架、地基的变形数据,作为设置预拱度的依据,除为抵消支架弹性、非弹性变形而设置预拱度外,跨中支架设2厘米向上预拱至桥墩处为0,期间按二次抛物线变化。

混凝土浇筑前对支架进行等载预压以消除非弹性变形预压期不小于七天,连续两天沉降观测不大于1mm,预压重量为不低于90%的现浇箱梁重量。

并在浇筑过程中根据浇筑重量的减少,减少相应的预压重量。

4.3搭设模板支架(1)本桥预应力混凝土箱梁支架拟采用碗扣式支架,该支架的搭设顺序是:在压实平整后的地基上面设垫木—设置立杆底座—装配立杆—对接上层立杆—继续安设纵横水平杆—安装上托座—设置底模纵横檩—调整标高铺设模板。

搭设应注意:支架下的垫木必须与地面接触充分、平稳;立杆可调底座(下托座),通过螺杆上的调节螺母使底座板全部顶垫木顶面,并确保碗扣标高一致,使横杆间的水平偏差小于L/400。

各立杆顶端可调托撑(上托座)必须全部顶紧底模纵檩,并避免立杆接头处于同一水平面上;各立杆要垂直,其垂直偏差应小于h/500。

4.4等载预压(1)在搭设底模时,为了使底模在预压后做到不调整或少调整,立模时必须尽可能考虑各种影响预拱度大小的因素,以便能准确地估算底模的预留拱度值。

底模的预留拱度值包括:支架各结点的压缩值;支撑的弹性压缩值;地基沉降值;结构自重施工荷载产生的挠曲值(根据挠度公式计算);施工人员、水型车辆运输产生的挠曲值(根据挠度公式计算)等。

(2)底模按估算预留拱度支好后,按设计要求进行加载预压。

预压荷载为结构自重荷载的100%。

采用砂作加载物。

为了使加载的荷载强度与梁的荷载强度在横向上的分布一致,在横向上采用均匀加载的方法。

加载后,对底模的沉降做细致的观测记录。

观测的部位,在横向上为梁的两边和中间三处,在纵向上可观测梁端、1/2跨径处和1/4跨径处。

必要时可增加1/8和1/16跨径处。

沉降的观测,初期因沉降发展较快,可半小时观测一次。

后期发展较慢,可一小时观测一次,直到沉降稳定为止。

4.5模板支架预压应注意事项(1)对预压压重应认真称量、计算,对砂的含水量的变化,称量时应对天气情况进行记录,由专人负责。

如雨水多,砂的含水量变化在0---6%之间。

为了保证预压吨位的准确性和加载不发生突变,预压时准备防雨材料布等以避免进行中雨水过大荷载过多。

(2)压重所有材料应提前准备至方便起吊运输的地方。

(3)在加载过程中,要严格按加载程序、要详细记录加载时间、吨位、位置,测量要全过程跟踪观测。

未经观测不能加载下一级荷载。

每完成一级加载应暂停一段时间,进行测量,并对整个模板、支架进行检查,发现异常情况停止加载,及时分析,采取相应措施。

(4)观测过程要贯穿于支架预压全过程,在此过程要统一组织,统一指挥。

4.6箱梁混凝土模板设计、制作和安装(1)模板由底模、侧模及内模三个部分组成,底模采用钢支架贴1厚胶合板,内模及锯齿板采用木模板,箱梁外膜采用大块钢模板或大块塑料模板。

一般预先分别制作成组件,在使用时再进行拼装。

(2)箱梁模板具有足够的刚度,模板平面与箱梁设计曲率一致。

钢模板每次使用时将与混凝土接触面上的锈迹清除干净。

不得采用有腐蚀作用的机油、肥皂水、洗衣粉等材料代替脱模剂,严格控制断面尺寸。

(3)在箱梁的顶板和横隔板上要根据施工需要设置人孔,以便将内模拆出。

其位置设置在1/8—1/4范围内,其尺寸顺桥向不大于1m,横桥向不大于0.7m,四角设0.2x0.2m倒角,并布置12mm的倒角钢筋。

施工完毕,恢复钢筋并用微膨胀混凝土封闭。

(4)模板安装采用吊车起吊就位,先安装底模,调整标高,绑扎钢筋的同时安装侧模和端模。

模板的标高调整和卸落采用支架的活动顶托。

模板的支撑应该牢固,对拉螺杆宜采用塑料套管,以便取出拉杆,不得用气割将拉杆割断。

(5)模板、支架的拆除和保养模板、支架的拆除必须待钢筋砼连续箱梁砼达到设计强度90%后方可拆架,拆除前须报请监理工程师批准。

为保证本桥钢筋混凝土箱形连续梁安全地卸落支架,卸落的程序是纵向从跨中向支点方向逐步进行,横向同时依次均衡、缓慢卸落。

卸落模板、支架时,须有专人观察检查,发现异常情况应立即停止工作,待查明原因,作出应急措施后,方可继续卸落。

在卸落模板支架时,卸落量要小,循环分层进行,禁止猛敲强扭,最后,自上而下,按模板、支架结构的组合,依次拆除。

拆卸的模板、配件不得随意抛落,必须抬、吊缓放,以保安全。

拆卸后的模板、支架,必须及时清除灰浆、污垢,维修整理,分类存放,妥善保管,防止变形。

修补过的板面要平整、牢固、缝隙紧密,螺杆的丝牙光洁、顺畅,并按要求涂刷保护漆、脱模剂或润滑剂等。

4.7钢筋的绑扎和吊装(1)钢筋其力学性能符合(GB1499-91)《钢筋混凝土用热扎带肋钢筋》规定的Ⅱ级钢筋和符合(GB13013-91)。

对运到工地的钢筋须按规定进行检查,合格后方可使用。

(2)施工中必须按照设计图纸尺寸进行钢筋的下料、弯制,弯制好的钢筋应分类、编号、整齐有序的按规定堆放。

本桥除下部结构钢筋采取预先绑扎、吊装入模就位外,梁部钢筋采取现场定位绑扎。

绑扎中对受力钢筋接头数量及断面应按施工规范进行调整,绑扎用的铁丝余头要向里弯,不得伸向保护层。

绑扎过程中,要在梁底和侧边放好混凝土垫块,不仅要使钢筋保护层的厚度得到满足,同时要使钢筋笼有足够的刚度和稳定性,合理选择吊点;吊装时,升降要平稳,注意不要和其他硬物相撞,以免产生变形或松动。

对所有钢筋的加工质量标准须按规定进行严格检查;钢筋的级别、钢种、根数、直径、形状等必须符合设计要求;绑扎成型后,不得有松动、折断、移位等现象;尽量减少在桥位模板上焊接钢筋的工作,对必须在桥上焊接的骨架主筋,在焊接工作中,应对焊碴进行防护和清除,更不能使火花烧坏模板面;对绑扎或焊接的钢筋接头,与钢筋弯曲处相距不应小于10 倍于主筋直径,也不宜位于最大弯矩处。

入模的钢筋,经检查满足设计要求,并由监理工程师确认后方可进行下步工作。

4.8梁板混凝土的施工(1)选择混凝土材料配合比本项目现浇梁板的混凝土为C40,采用运输车水平运送,砼方式进行现场浇筑。

因梁部箱体薄、钢筋密,为确保混凝土的灌注质量,对混凝土的性能要求是:粗骨料小:碎石的最大粒径为31.5mm。

高流态:到达现浇点的混凝土坍落度不小于5cm。

坍落度损失小:以初始坍落度为基准,经30min 后坍落损失≤0.5cm 。

缓凝:初凝时间不少于7h。

早强:2d 的强度不低于设计强度的60%。

为很好地解决混凝土早强与流态、缓凝的矛盾,有效地控制流态混凝土的坍落度损失。

在箱梁施工前,要反复认真地进行混凝土配合比的试验。

选出性能好、材料省、易操作的配合比和施工工艺措施。

(2)混凝土的拌制混凝土拌制前须对各种衡器进行认真检查,使其在工作中保持灵敏、准确的良好状态。

混凝土的级配通过单必须经技校至负责人签发,任何人不得随意变更。

所有材料须分别堆放,并按级配要求分级称重,其重量误差不小于±2%。

混凝土拌合均匀,严格控制拌合程序和时间,对掺有外加剂或外掺剂的混凝土搅拌时间适当延长1-2min。

箱梁混凝土采用混凝土搅拌输送车运输。

工作中须注意:搅拌车在装第一车混凝土前应向滚筒内加水滚动,再将水倾出,以使滚筒、叶片湿润,以免吸浆。

搅拌车在运输过程中,滚筒应以2-4r/min 慢速滚动,出料前要快速转动1min,以保混凝土的和易性。

(4)混凝土的灌注灌注混凝土前应对支架、模板、钢筋、预埋件等进行认真检查,凿除施工缝处前层混凝土表层水泥浆的松弱层,并清除模板内的积水和杂物,对可能有吸水的部位,须预先进行喷水湿润;同时还要预先检查输送管道,弯管配备数量,管道支撑要牢固。

输送混凝土时,管道所产生的振动不应使模板和钢筋产生移动。

本桥箱形连续梁的混凝土在横断面上分上下两次灌注,施工缝设在顶板的相交处。

既先将箱梁的底板与腹板钢筋入模,并灌注其混凝土,然后拆箱内底板和腹板,须在各孔每一个箱的适当位置的顶板上预留100cm×120cm 的出入孔,待内模拆除后,用同标号的微膨胀混凝土封好。
