园建工程施工技术方案设计
园建工程施工方案(3篇)

第1篇一、项目概述项目名称:XX花园建设项目项目地点:XX市XX区项目规模:占地面积XX亩,建筑面积XX平方米建设内容:包括景观绿化、园林建筑、水景工程、道路工程、配套设施等设计单位:XX园林设计院施工单位:XX园林建设有限公司施工周期:预计6个月二、施工组织机构1. 项目经理部- 项目经理:全面负责项目的施工管理工作- 技术负责人:负责施工技术指导和质量监督- 质量负责人:负责施工过程中的质量管理工作- 安全负责人:负责施工过程中的安全管理工作- 物资负责人:负责施工材料的管理和供应- 施工员:负责具体施工过程的组织和管理2. 施工班组- 景观绿化班组- 园林建筑班组- 水景工程班组- 道路工程班组- 配套设施班组三、施工准备1. 技术准备- 熟悉设计图纸,明确施工要求- 编制施工组织设计,明确施工工艺和技术措施- 组织技术人员进行技术交底,确保施工人员掌握施工技术2. 材料准备- 根据施工进度计划,提前采购各类施工材料- 确保材料质量符合设计要求和国家标准- 做好材料的进场验收、堆放和管理3. 设备准备- 准备施工所需的各类机械设备,如挖掘机、装载机、压路机、混凝土搅拌机等- 确保设备完好,并进行必要的检查和调试4. 人员准备- 组织施工队伍,明确各班组人员配置- 对施工人员进行岗前培训,提高施工技能和安全意识四、施工工艺1. 景观绿化施工- 土壤改良:对施工区域进行土壤改良,提高土壤肥力- 树木种植:按照设计要求进行树木种植,注意树木的规格、间距和朝向- 草坪铺设:选择适合的草坪草种,按照要求进行草坪铺设- 花卉种植:按照设计要求进行花卉种植,注意花卉的搭配和色彩协调2. 园林建筑施工- 基础施工:按照设计图纸进行基础施工,确保基础牢固- 结构施工:按照设计图纸进行结构施工,确保结构安全- 装饰施工:按照设计要求进行装饰施工,注意装饰材料的选用和施工工艺3. 水景工程施工- 水源接入:确保水源充足,接入水景工程- 水池施工:按照设计要求进行水池施工,确保水池的形状、尺寸和深度- 喷泉施工:按照设计要求进行喷泉施工,确保喷泉的效果和安全性4. 道路工程施工- 路基施工:按照设计要求进行路基施工,确保路基的稳定性和承载力- 路面施工:按照设计要求进行路面施工,选择合适的路面材料- 交通设施施工:按照设计要求进行交通设施施工,确保交通设施的完善和安全性5. 配套设施施工- 照明工程:按照设计要求进行照明工程,确保照明效果和安全性- 休息设施施工:按照设计要求进行休息设施施工,确保设施的美观和实用性- 景观小品施工:按照设计要求进行景观小品施工,提升园林景观的品味五、质量控制1. 原材料质量控制- 严格验收进场材料,确保材料质量符合设计要求和国家标准- 做好材料的标识、堆放和管理,防止材料损坏或混淆2. 施工过程质量控制- 严格按照施工工艺进行施工,确保施工质量- 定期进行质量检查,发现问题及时整改- 做好施工记录,为工程验收提供依据3. 工程验收- 严格按照设计要求和规范进行工程验收- 邀请相关单位进行验收,确保工程符合设计要求六、安全管理1. 安全责任制- 明确各级人员的安全职责,落实安全责任制- 加强安全教育培训,提高施工人员的安全意识2. 安全措施- 做好施工现场的安全防护措施,如设置安全警示标志、安装防护栏杆等 - 定期进行安全检查,及时消除安全隐患- 做好施工过程中的应急救援工作3. 应急预案- 制定应急预案,明确应急处理流程和措施- 定期进行应急演练,提高应急处理能力七、施工进度控制1. 编制施工进度计划- 根据工程量和施工条件,编制合理的施工进度计划- 明确各阶段施工任务和时间节点2. 实施进度计划- 严格按照施工进度计划进行施工- 定期检查进度,确保工程按期完成3. 调整进度计划- 根据实际情况调整施工进度计划- 确保工程质量和进度不受影响八、环境保护1. 减少施工噪声- 采取措施减少施工噪声,如合理安排施工时间、使用低噪声设备等2. 减少施工扬尘- 做好施工现场的扬尘控制,如洒水降尘、覆盖裸露地面等3. 处理施工废水- 做好施工废水的处理,防止污染环境九、文明施工1. 施工现场管理- 做好施工现场的清洁工作,保持现场整洁- 做好施工垃圾的处理,防止污染环境2. 施工人员管理- 加强施工人员的管理,提高文明施工意识- 做好施工人员的宣传教育工作3. 施工现场绿化- 在施工现场适当绿化,美化环境十、总结本施工方案旨在为XX花园建设项目提供全面的施工指导,确保工程质量和进度。
园建工程施工组织设计(3篇)

第1篇一、编制依据1. 国家相关法律法规和行业标准。
2. 施工图纸及设计文件。
3. 工程项目实际情况及要求。
4. 施工单位的资源状况及施工能力。
二、工程概况本工程为某住宅小区园林景观工程,占地面积约5万平方米,主要包括绿化、硬质景观、水体、照明、音响等工程。
工程分为两个阶段实施,第一阶段为绿化、硬质景观及水体工程,第二阶段为照明、音响工程。
三、施工组织机构1. 成立项目经理部,负责整个工程的施工组织与管理。
2. 设立施工技术组、质量组、安全组、材料组、财务组等职能部门,分别负责技术、质量、安全、材料、财务等方面的工作。
四、施工工艺和方法1. 绿化工程:采用乔木、灌木、地被植物等多种植物配置,进行合理布局,形成丰富的景观效果。
2. 硬质景观工程:包括道路、广场、座椅、花坛等,按照设计要求进行施工,确保质量与美观。
3. 水体工程:采用人工湖、喷泉等设计,确保水质清澈,景观效果优美。
4. 照明工程:采用景观照明、道路照明、广场照明等,营造舒适、安全的夜间环境。
5. 音响工程:采用户外音响系统,实现音乐的播放,为居民提供休闲娱乐场所。
五、施工进度计划1. 第一阶段(绿化、硬质景观及水体工程):计划施工周期为3个月。
2. 第二阶段(照明、音响工程):计划施工周期为1个月。
六、质量保证措施1. 严格执行国家相关法律法规和行业标准。
2. 施工过程中,加强质量检查,确保工程质量。
3. 建立质量责任制,对质量事故进行严肃处理。
4. 加强材料管理,确保材料质量。
七、安全文明施工措施1. 施工现场设置安全警示标志,加强安全教育。
2. 严格执行安全生产操作规程,确保施工安全。
3. 加强施工现场环境卫生管理,保持现场整洁。
4. 加强文明施工管理,营造良好的施工氛围。
八、与相关单位的配合措施1. 与设计单位保持密切沟通,确保施工符合设计要求。
2. 与监理单位保持良好合作关系,确保工程质量。
3. 与业主单位保持良好沟通,及时解决施工过程中出现的问题。
园建工程施工技术方案

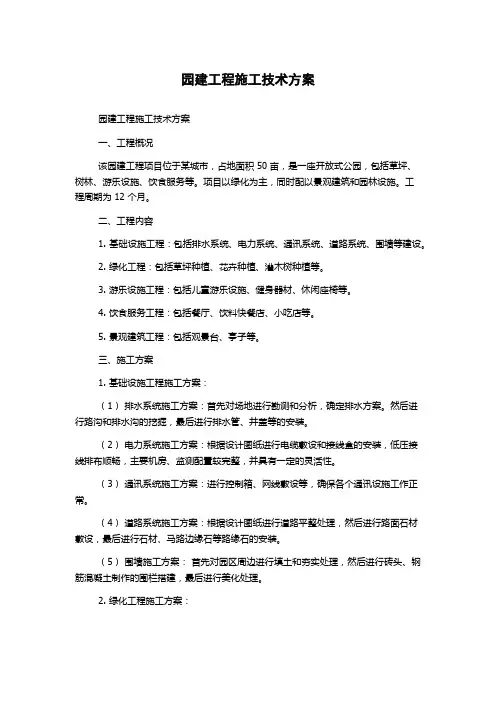

园建工程施工技术方案园建工程施工技术方案一、工程概况该园建工程项目位于某城市,占地面积 50 亩,是一座开放式公园,包括草坪、树林、游乐设施、饮食服务等。
项目以绿化为主,同时配以景观建筑和园林设施。
工程周期为 12 个月。
二、工程内容1. 基础设施工程:包括排水系统、电力系统、通讯系统、道路系统、围墙等建设。
2. 绿化工程:包括草坪种植、花卉种植、灌木树种植等。
3. 游乐设施工程:包括儿童游乐设施、健身器材、休闲座椅等。
4. 饮食服务工程:包括餐厅、饮料快餐店、小吃店等。
5. 景观建筑工程:包括观景台、亭子等。
三、施工方案1. 基础设施工程施工方案:(1)排水系统施工方案:首先对场地进行勘测和分析,确定排水方案。
然后进行路沟和排水沟的挖掘,最后进行排水管、井盖等的安装。
(2)电力系统施工方案:根据设计图纸进行电缆敷设和接线盒的安装,低压接线排布顺畅,主要机房、监测配置较完整,并具有一定的灵活性。
(3)通讯系统施工方案:进行控制箱、网线敷设等,确保各个通讯设施工作正常。
(4)道路系统施工方案:根据设计图纸进行道路平整处理,然后进行路面石材敷设,最后进行石材、马路边缘石等路缘石的安装。
(5)围墙施工方案:首先对园区周边进行填土和夯实处理,然后进行砖头、钢筋混凝土制作的围栏搭建,最后进行美化处理。
2. 绿化工程施工方案:(1)草坪种植施工方案:先进行种子的湿润处理,然后进行钝化处理,最后进行种子的均匀播撒。
(2)花卉种植施工方案:首先根据设计图纸确定花卉的种植位置,然后进行土壤改良处理,最后进行花卉的种植。
(3)灌木树种植施工方案:首先根据设计图纸确定灌木树的种植位置,然后进行基础处理和种植坑的挖掘,最后进行灌木树的种植和养护。
3. 游乐设施工程施工方案:(1)儿童游乐设施施工方案:先进行安全性处理,然后进行场地平整,最后进行设备的安装和检验工作。
(2)健身器材施工方案:根据设计图纸进行铁艺加工,然后进行器材的安装、校准配平。
园建工程施工方案.docx

园建工程施工方案.docx 【一:专业风格】园建工程施工方案一、项目概述1.1 项目背景及目标1.2 项目范围1.3 项目时间计划1.4 项目资源需求二、工程规划2.1 建设方案2.2 建设流程2.3 建设进度计划三、土地准备3.1 土地勘测3.2 土地整治3.3 土地分区划定四、基础设施建设4.1 道路建设4.2 给排水系统建设4.3 建筑物建设4.4 电力供应与照明设置五、景观设计与施工5.1 景观规划5.2 植被设计与施工5.3 水体设计与施工5.4 园景雕塑与装饰品设置六、安全与环境保护6.1 安全管理6.2 环境保护措施6.3 废弃物处理七、质量控制7.1 施工质量检查与评估7.2 质量纠正措施7.3 质量验收标准八、项目经费与费用控制8.1 预算与经费安排8.2 费用控制措施8.3 延期与超支处理九、工程竣工及验收9.1 完工标准与要求9.2 工程竣工验收程序9.3 验收标准与评估方法附件:附件1:项目时间计划表附件2:道路建设图纸附件3:景观设计图纸法律名词及注释:1. 建设方案:指对于一项工程项目的规划和设计方案,包括了工程的总体布局、主要施工工艺、资源需求等内容。
2. 建设流程:指工程项目从计划、设计到施工、验收的一系列步骤和流程。
3. 环境保护措施:指在工程施工过程中采取的措施,以保护周边环境和减少对生态系统的影响。
4. 完工标准与要求:指工程竣工时需要达到的技术和质量标准,以及验收要求。
【二:简洁风格】园建工程施工方案一、项目概述- 项目背景及目标- 项目范围- 项目时间计划- 项目资源需求二、工程规划- 建设方案- 建设流程- 建设进度计划三、土地准备- 土地勘测- 土地整治- 土地分区划定四、基础设施建设- 道路建设- 给排水系统建设- 建筑物建设- 电力供应与照明设置五、景观设计与施工- 景观规划- 植被设计与施工- 水体设计与施工- 园景雕塑与装饰品设置六、安全与环境保护- 安全管理- 环境保护措施- 废弃物处理七、质量控制- 施工质量检查与评估- 质量纠正措施- 质量验收标准八、项目经费与费用控制- 预算与经费安排- 费用控制措施- 延期与超支处理九、工程竣工及验收- 完工标准与要求- 工程竣工验收程序- 验收标准与评估方法附件:附件1:项目时间计划表附件2:道路建设图纸附件3:景观设计图纸法律名词及注释:1. 建设方案:工程项目的规划和设计方案。
园建配套工程施工组织设计

园建配套工程施工组织设计本工程为园建配套工程,包括园区景观绿化、园路道路、园区公园等配套工程,工程总体规模较大,涉及面积广,施工难度较大,但是要求质量高,工期紧迫。
为了保证工程施工顺利进行,特制定本施工组织设计。
二、施工方案1. 施工组织架构本工程施工组织架构如下:总指挥部(项目经理)、施工部门、质量监督部门、安全生产部门、物资供应部门、设备管理部门等。
各部门之间要密切协作,共同完成工程建设任务。
2. 施工队伍组建为了保证施工质量,项目部将组建一支专业化的施工队伍,其中包括管理人员、技术人员、工人等,并进行岗前培训,确保施工人员具备足够的专业能力和经验。
3. 施工进度计划根据工程的特点和要求,项目部将制定详细的施工进度计划,包括每个施工阶段的计划时间、目标和工作内容,确保施工任务按时完成。
4. 施工方法和工艺根据工程的实际情况,项目部将采用合适的施工方法和工艺,确保工程质量和进度的同时尽量减少成本。
5. 施工安全措施为了保障施工人员的安全,项目部将制定详细的施工安全规程,包括施工现场的安全管理、施工人员的安全培训、安全设备的使用等,确保施工过程中没有安全事故发生。
6. 施工质量管理项目部将建立严格的施工质量管理体系,设置质量监督部门,负责对施工过程中的质量进行监督和检查,确保工程质量符合相关标准和要求。
7. 施工设备和材料管理项目部将建立完善的设备和材料管理制度,对施工设备和材料进行统一管理,确保施工过程中设备能够正常运转,材料符合质量要求。
8. 现场施工管理为了保证施工现场的整体管理和协调,项目部将组建专门的现场施工管理团队,负责对施工现场的各项工作进行指导和监督,确保施工进度和质量。
三、施工流程1. 工程准备阶段在工程准备阶段,项目部将进行前期勘察和测量工作,设计施工方案和施工图纸,编制施工进度计划和费用预算,准备施工设备和材料等。
2. 施工实施阶段在施工实施阶段,项目部将按照施工计划组织施工人员和设备,进行土方开挖、基础施工、园路道路铺设、园区景观绿化等工作,确保施工进度和质量。
园建工程施工方案

园建工程施工方案本标段内的园建工程包括新增小品、园路等基础设施的建设。
1 施工准备1.1 技术交底认真阅读施工图,进行施工图交底,对照施工技术规范及质验标准,制订相应技术措施,检查落实班组的施工准备情况,做到施工质量、进度的事前控制。
然后将施工技术方案报请监理工程师审批方可施工。
1.2 材料准备事先对场地的实际尺寸进行放样,确定边角的方案及广场与园路交接处的过渡方案,然后再确定各种材料的数量。
在进料时要把好材料的规格尺寸,机械强度和色泽一致的质量关。
因为在实际施工中,往往会遇到上列问题。
1.3 场地放样、定标高按照设计图所绘的施工坐标方格网,将所有坐标点测设到场地上并打桩定点。
然后以坐标桩点为准,根据设计图,在场地地面上放出场地的边线,主要地面设施的范围线和挖方区、填方区之间的零点线。
然后定出坐标桩点标高,注意尽量采用共同基准点。
1.4 地形复核对照竖向设计图,复核场地地形。
各坐标点、控制点的自然地坪标高数据,有缺漏的要在现场测量补上。
2 主要施工方案及技术措施2.1 土方工程1)挖方与填方施工根据设计的标高进行挖填土方。
填方时应当先深后浅、先分层填实深处,按施工规范每填一层就夯实一层。
2)场地平整与找坡(1)挖填方工程基本完成后,对挖填出的新地面进行整理。
(2)要铲平地面,保证地面平整度在规范允许范围内。
(3)根据各坐标桩标明的该点填挖高度和设计的坡度数据,对场地进行找坡,保证场地内各处地面都基本达到设计的坡度。
(4)根据场地具体情况确定边缘地带的竖向连接方式,调整连接点的地面标高。
(5)要确认地面排水口的位置,调整排水沟管底部标高,使铺装地面与周边地平的连接更自然,排水、通道等方面的矛盾降到最低。
3)素土夯实素土夯实是重要的质量控制工作,首先应清除腐植土,清除日后地面下陷隐患。
(1)基础开挖时,机械开挖应预留10-20cm的余土使用人工挖掘。
(2)当挖掘过深时,不能用土或细石等回填。
(3)当挖土达到设计标高后,可用打夯机进行素土夯实,达到设计要求素土夯实的密实度。
园建工程施工方案

园建工程施工方案
《园建工程施工方案》
园建工程施工方案是指在园林景观建设中,为了实现设计方案中的园林景观效果,提出的具体施工方案。
园建工程施工方案的制定需要充分考虑到园林景观建设的特点和要求,同时结合实际施工条件进行方案设计,以确保施工过程中能够达到设计要求,并且顺利完成工程。
园建工程施工方案的内容通常包括施工方案、施工组织设计、施工图纸设计、工程施工技术交底、安全技术措施、质量技术措施、环境保护措施、施工组织设计等内容。
在制定园建工程施工方案时,需要充分考虑园林景观建设的特点和要求,结合施工现场的实际情况,制定出符合施工实际的可行方案。
园建工程施工方案的实施需要有专业的施工团队和施工技术人员,同时需要严格按照方案的要求进行施工操作。
在施工过程中,需要不断加强对施工过程的管理和监督,及时解决施工过程中的问题,以确保施工质量和安全。
通过《园建工程施工方案》的制定和实施,能够有效提高园建工程的施工效率和质量,最终实现设计方案中的园林景观效果。
同时,也能保障施工过程中的安全和环境保护,为园林景观建设提供有力的技术支持和保障。
室外配套园建工程施工方案

室外配套园建工程施工方案一、工程概况室外配套园是指为了满足建筑物使用的功能需求而设置的房屋周边的各种附属设施,包括道路、停车场、绿化带、休闲设施等。
室外配套园建工程的施工方案是为了保证园区各项设施的质量,确保施工进度和安全,并最终完成相关工程建设目标的一份重要计划。
本文将从施工前的准备工作、主体工程施工、安全管理、质量控制和环境保护等方面,详细介绍室外配套园建工程的施工方案。
二、施工前的准备工作1.方案研究和设计在进行室外配套园建工程施工前,需对整个园区进行详细的方案研究和设计,包括布局设计、建筑设计、景观设计等方面。
其中,应该特别重视园区的道路设计和停车场规划,以满足园区内各功能建筑的使用需求。
2.材料和设备准备在施工前需做好材料和设备的准备工作,主要包括材料的采购和设备的租赁。
材料的采购应选择质量可靠的材料,设备的租赁应确保设备的完好和安全性。
3.人员配备施工期间需要安排专业的施工队伍,包括项目管理人员、施工人员、安全人员等,确保施工队伍的素质和数量满足工程需求。
4.环境评价和保护在施工前需要进行园区环境评价,确保施工不会对周边环境造成影响。
同时,需要建立环境保护措施,确保园区施工期间的环境保护工作。
三、主体工程施工1.土地平整首先需要对园区内的土地进行平整工作,包括清理杂物、填方和平整等。
2.道路建设园区内的道路建设是室外配套园建工程的关键工程之一,包括道路的铺设、排水系统的建设和道路标线的施画等。
3.停车场建设停车场的建设需要根据园区内建筑的使用需求和停车量设计规划,确保园区内的停车场满足园区内各种建筑的停车需求。
4.绿化带建设园区内的绿化带建设需要根据景观设计方案进行规划和建设,包括树木的种植、草坪的铺设和花草的栽培等。
5.休闲设施建设园区内的休闲设施建设包括公共座椅的设置、户外休闲区的布置、儿童游乐设施的安装等。
四、安全管理1.安全教育施工前需要对施工人员进行安全教育,包括安全操作规程、应急处置措施等方面的培训。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
5.1.1施工程序5.1.2主要施工方法一、土方工程:在土石方施工开始前,首先要对照园林总平面图、竖向设计图和地形图,在施工现场一面踏勘,一面核实自然地形现状。
了解具体的土石方工程量、施工中可能遇到的困难和障碍、施工的有利因素和现状地形能够继续利用等多方面的情况,尽可能掌握全面的现状资料,以便为施工计划或施工组织设计奠定基础。
掌握了详实准确的现状情况以后,可按照园林工程的施工组织设计,做好土石方工程的施工计划。
要根据甲方要求的施工进度及施工质量进行可行性分析和研究,制定出符合本工程要求及特点的各项施工方案和措施。
对土方施工的分期工程量、施工条件、施工人员、施工机具、施工时间安排、施工进度、施工总平面布置、临时施工设施搭建等等,都要进行周密的安排,力求使开工后施工工作能够顺利进行。
由于土石方工程在园林工程中一般是影响全局的最重要的基础工程,因此它的施工计划或施工组织设计可以直接按照园林的总平面施工进行组织和实施。
1、土石方调配在做土石方施工组织设计或施工计划安排时,还要确定土石方量的相互调配关系。
原则是:就近填方,使土石方的转运距离最短。
因此,在实际进行土石方调配时,一个地点挖起的土,优先调动到与其距离最近的填方区;近处填满后,余下的土方才向稍远的填方区转运。
为了清楚明白地表示土石方调配情况,可以根据竖向设计图绘制一张土石方调配图,在施工中指导土石方的堆填工作。
2、施工及现场准备土方工程施工前,必须在施工场地范围内做一些准备工作,进行现场的清理,以便于后继的施工工作正常开展。
有一些土石方施工工地可能残留了少量待拆除的建筑物或地下构筑物,在施工前要拆除掉。
拆除时,应根据其结构特点,并遵行现行《建筑工程安全技术规范》。
如果施工现场内的地面、地下或水下发现有管线通过,或有其它异常物体时,应事先请有关部门协同调查。
未查清前,不可动工,以免发生危险或造成严重损失。
准备施工工具和必要的施工消耗材料,做好调用工程机械、运土车辆的台班计划,落实机械设备的进场时间。
按照施工计划,组织好足够的劳动力和施工技术人员,落实施工管理责任。
做好一切进场施工的准备。
二、铺装施工:1、测量放线1.1严格按设计施工图纸测量放线,定位桩及标高的确定应经过业主、设计部门等有关单位及人员的书面认可,反映原始设计风格,维护自然的景物景貌。
1.2对于弧形、曲线等应采用方格网的方法,反复复核,保证圆顺合理,充分体现设计效果,取得业主、设计部门等有关单位及人员的书面认可。
1.3施工过程中防止碰压、破坏测量桩,因此开挖范围内所有的轴线桩和水准点都要引出施工区域以外,并设置涂红白漆的钢筋支架予以保护。
2、场地整理2.1根据经确认的测量放线图进行现场的场地整理,高挖低填。
2.2土方开挖深度在0.5米以上的采用挖土机开挖,开挖深度在0.5米以下的采用人工开挖。
开挖时严格按测量标高开挖,机械开挖时预留200mm使用人工清理,严禁出现超挖现象。
2.3土方回填土料应采用原状老土,无杂草、树枝、垃圾、大块石头等杂物。
回填时应分层夯实,大面积采用压路机碾压,小面积采用蛙式打夯机夯实,回填土料为200mm 厚一层,经取样测定后,回填素土压实度不得小于0.90,才回填下一层。
3、管道埋设3.1埋设内容包括给排水管道及电气照明管线。
所有管线及配件必须经检验合格后方可埋设。
3.2保证埋设位置准确,埋设深度符合要求。
3.3给排水管道埋设好应提前进行管道试压,试压合格方可隐蔽。
3.4管线端口应有可靠的保护,避免施工过程中造成堵塞。
3.5管线埋设完毕,及时组织监理单位进行隐蔽验收,验收合格确认后方可隐蔽。
4、铺水泥石粉渣稳定层4.1铺设材料为6%水泥石粉渣,拌和物配比必须严格按设计要求,水泥检验合格。
4.2水泥、石粉应充分搅拌均匀,干、湿度合适,便于碾压、夯实。
4.3水泥石粉渣稳定层必须采用压路机碾压,小面积采用蛙式打夯机夯实,边夯实边在表面洒水,使水泥石粉渣层充分板结。
4.4压实后的厚度符合设计要求,表面标高合格。
4.5施工完毕,经监理单位隐蔽合格后方可进行下道工序。
5、混凝土垫层5.1本垫层拟采用商品混凝土。
施工前应将原材料检验报告、配合比设计报告等证明材料提前交监理公司备案。
5.2砼浇捣前必须检查地下管线埋设到位,预留口位置确定,预埋件埋设到位。
5.3在垫层浇灌前,必须根据各部位的设计标高进行专门的技术交底,现场应有足够的标高控制桩及标高控制线。
5.4浇灌厚度为要符合设计要求,振捣密实,表面平整,无蜂窝,麻面现象。
表面标高应充分考虑排水坡度及表面装饰材料的厚度差异来确定。
5.5对混凝土的表面标高、平整度及表面质量必须严格控制,以免影响下道工序的顺利进行。
5.6根据广场的施工面积,按施工规范要求留设伸缩缝。
5.7混凝土浇筑完毕,及时浇水养护,浇水间隔应保证砼表面不反白,防止产生干裂,养护时间应不少于7天。
6、地面花岗岩铺装作业流程:清理基层--弹线--试拼--扫浆--铺结合层--铺面层--灌浆擦缝6.1清理基层:抄平,以地面+0.00的抄平点为依据,在周边弹一套水平基准线。
水泥砂浆结合层厚度控制在10-15mm之间。
清扫基层表面的浮灰,油渍松散砼和砂浆,清水清洗湿润。
6.2弹线根据板块分块情况,挂线找中,在装修区取中点,拉十字线,并弹出垂直控制线。
6.3试拼根据找规矩线,对每个装修区的板块,按图案、颜色、纹理试拼达到设计要求后,按两方向编号排列,按编号码放整齐。
同一装修区的花色、颜色要一致。
缝隙如无设计规定,不大于1mm。
根据设计要求把板块排好,检查板块间缝隙,核对板块与其它管线、洞口、构筑物等的相对位置,确定找平层砂浆的厚度,根据试排结果,在装修区主要部位弹上互相垂直的控制线,引到下一装修区。
6.4扫浆在基层表面刷一道素水泥浆。
6.5铺结合层根据周边水平基准线铺砂浆,从整体向局部铺抹,虚铺砂浆比标高线高出3-5mm,用大杠刮平,拍实,木抹子找平。
铺装长度应大于1m,宽度超出板块宽20-30mm。
6.6铺面层铺上板块,四角同时平稳下落,对准纵横缝后,用橡皮锤轻敲,再用水平尺找平。
注意锤击时不要砸边角,不要砸在已铺好的板块上。
6.7灌、擦缝板块镶铺24小时后再洒水养护。
48小时以后经检查无断裂、空鼓后,用稀水泥浆或1:1稀水泥砂浆填缝三分之二高度,用浆壶徐徐灌入,缝内面层上溢出的水泥浆或水泥砂浆在凝结前予以清除,再用与板面相同颜色的水泥浆擦缝。
待缝内的水泥浆凝结后,再将面层清洗干净。
7、水泥砖铺装7.1施工工艺基层清理标筋铺细砂铺砖扫缝、清理7.2操作要点基层清理:基层清扫干净,用水洗刷。
确认施工范围内的基层以下分项工程已施工完毕,验收合格或有可靠预留。
测量、放线:将确定的铺贴方案,测放到基层表面,弹好纵横墨线,经甲方、监理认可后进行施工。
设标筋:设好地面水平标高控制线,沿平台每隔2-3米做好标筋。
标筋表面就是地面水平标高控制线。
铺中砂:按设计要求铺设厚度30mm,铺好后浇水湿润,用刮尺压实、刮平,木抹子搓抹平,使其自然密实。
陶砖:铺砖时应从场地一方往另一方顺序铺贴,组砌顺序严格按设计要求。
操作时,铺好陶砖,用木锤或橡皮锤轻敲,使砖块陷入细砂约3-5MM为宜。
必须保证铺好的砖块不松动,基层细砂密实,表面平整,标高符合设计要求,纵横缝顺直。
铺贴好4-5排,应检查相邻砖块是否因为铺贴影响而有偏位,如果有应及时进行调整。
扫缝、清理:红色透水砖铺贴到一定的施工面积后应安排扫缝,扫缝用干细砂。
扫缝时,在大面积砖面层上铺上薄薄一层细砂,用小毛扫轻轻将细砂扫入缝内,填满石缝;然后洒一道清水,使缝内细砂自然密实下陷。
重复铺砂、扫缝、洒水的过程,直至砖缝细砂填满密实为止。
最后用扫把轻轻将表面多余的细砂清扫干净。
三、钢筋混凝土基础和结构:本工程景墙、种植池基础,以及水池基础等均为现浇钢筋混凝土,因此,其主要施工步骤如下:平整场地→放线→验线→开挖地槽(坑)→基底夯实→浇注砼垫层→放外边线及轴线→安装、绑扎钢筋、预埋件、管道预埋、水电管线→隐蔽验收→浇混凝土→养护→拆模→清理1、钢筋工程1.1钢筋验收钢筋的检验与试验热轧钢筋出厂时,在每捆(盘)上都挂有不少于两个标牌,标牌上印有厂标、钢号、炉罐(批)号、直径等标记,并附有质量证明书。
钢筋进场后,要及时做好标识,注明钢筋的产地、规格、批量、使用部位及受检状态。
钢筋表面不得有裂缝、结巴和折叠。
热轧钢筋进场时要分批验收,每批由同一截面尺寸和同一炉号的钢筋组成,重量不大于60t。
每批钢筋中选两根钢筋,每根取两个试样分别进行拉力试验和冷弯试验。
如有一项试验结果不符合要求,则从同一批中另取双倍数量的试样重作各项试验。
如仍有一项试验不合格,则该批钢筋为不合格。
不合格钢筋一概退回,本工程不得使用不合格钢筋。
钢筋抗拉强度实测值与钢筋屈服强度实测值的比值不小于1.25;钢筋屈服强度实测值与钢筋强度标准值的比值一级抗震时不大于1.3。
钢筋在加工过程中,发生脆断、焊接性能不良和机械性能显著不正常的,要立即停止使用。
分析报告,会同技术查找原因。
1.2钢筋的验收程序钢筋绑扎后,由班组进行自检;自检合格后,报责任工程师检查验收,并做好交接检;检查合格后,报监理工程师验收。
经监理工程师验收合格后方可进行下道工序。
1.3钢筋加工钢筋加工制作严格按图纸及下料单进行,钢筋加工完成后由现场质检员检查验收,合格后方可使用。
钢筋下料前对原材料弯曲的应预先调直,Ⅰ级钢筋采用冷拉调直,冷拉率控制在3~4%。
Ⅰ级受力钢筋末端除板的上铁做直角弯钩,其余做180度角弯钩,其圆弧弯曲直径d不小于2.5d,平直部分长度不小于10d。
Ⅲ级钢筋末端需做90度角或135度角弯折时,弯折半径取值如下:钢筋直径d≤25mm,Rb=4d;d>25mm,Rb=6d。
弯起钢筋弯折处的弯曲直径不小于5d。
箍筋的下料长度要确保弯钩平直长度不小于10d,且弯钩呈135°。
墙拉筋做135°弯钩,弯钩平直长度不小于10d。
钢筋保护层的控制,平面结构采用塑料垫块,立面结构,墙、柱采用塑料保护层定位卡。
墙、柱钢筋位置的控制采用加设钢筋梯子凳及钢筋定位卡的做法,严格控制钢筋位置。
1.4钢筋清理。
钢筋堆放时,尽量避免淋到雨水。
钢筋使用前,检查钢筋是否生锈,生锈的钢筋需做除锈处理,以保证混凝土对钢筋的握裹力。
浇筑混凝土时,竖向钢筋会受到混凝土浆的污染,因此,在混凝土浇筑完毕后,使用湿布将竖向钢筋上的水泥浆擦掉;或套塑料套管,保证混凝土对钢筋的握裹力。
2、泵送混凝土泵送混凝土配合比要求。
预拌混凝土中要掺加粉煤灰和优质高效减水剂,改善预拌混凝土的和易性和减少预拌混凝土的塌落度损失,保证泵送效果。
泵送混凝土要控制砂率,砂率高可以增加混凝土的可泵性,但是,砂率过高会使混凝土软卧层增厚,同时会增加混凝土表面的裂缝。
