05s502室外给水管道附属构筑物检查井隐检表_secret.doc
05s502室外给水管道附属构筑物检查井隐检表_secret.doc
隐蔽工程检查验收记录
质检表4
2009年 月 日 编号:
工程名称
施工单位
隐检项目

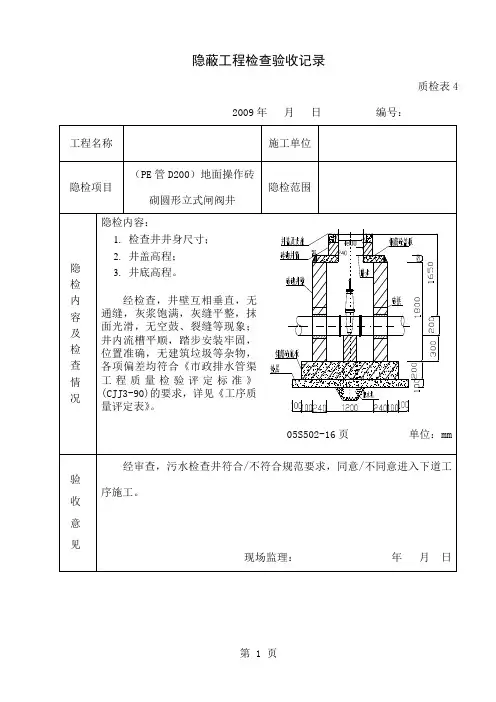

(PE 管D200)地面操作砖砌
圆形立式闸阀井
隐检范围
隐 检 内 容 及 检 查 情 况
隐检内容:
1. 检查井井身尺寸;
2. 井盖高程;
3. 井底高程。
经检查,井壁互相垂直,无通缝,灰浆饱满,灰缝平整,抹面光滑,无空鼓、裂缝等现象;井内流槽平顺,踏步安装牢固,位置准确,无建筑垃圾等杂物,各项偏差均符合《市政排水管渠工程质量检验评定标准》(CJJ3-90)的要求,详见《工序质量评定表》。
05S502-16页
单位:mm
验
收
意
见
经审查,污水检查井符合/不符合规范要求,同意/不同意进入下道工序施工。
现场监理: 年 月 日
处 理 情 况
复查人: 年 月 日
建设单位 监理单位
施工项目 技术负责人
质检员
隐蔽工程检查验收记录工程名称施工单位
隐检项目(PE管D200)地面操作砖砌圆
形立式闸阀
盖板钢筋安装
隐检范围
隐检内容及检查情况一、隐检内容:阀门井盖板钢筋安装允许偏差及外观检查。
二、检查情况:配置的钢筋级别、钢种、根数、直径等符合设计要求。
钢筋安装允许偏差符合设计及规范要求。
申请下道工序施工。
⑤
④
③
④
⑦
1
1
1
1
②
⑤
300
11
④
⑤
③
①
②
④
⑥
①
①
③
⑥
②
④
④⑤
S502-17
验
收
意
见监理:年月日
处
理
意
见
复查人:年月日
建设单位监理单位
施工项目
技术负责人
质检员
隐蔽工程检查验收记录
2009年月日编号:工程名称施工单位
隐检项目(焊接钢管D219)地面操作砖砌
圆形立式闸阀底板钢筋安装
隐检范围
隐检内容及检查情况二、隐检内容:阀门井底板钢筋安装允许偏差及外观检查。
二、检查情况:配置的钢筋级别、钢种、根数、直径等符合设计要求。
钢筋安装允许偏差符合设计及规范要求。
申请下道工序施工。
①
②
①②
③
①①
②②
③
S502-19
验
收
意
见
监理:年月日
处
理
意
见
复查人:年月日
建设单位监理单位
施工项目
技术负责人
质检员
隐蔽工程检查验收记录
质检表4
2009年 月 日 编号:
工程名称
施工单位
隐检项目 砖砌圆形排气阀井 隐检范围
隐 检 内 容 及 检 查 情 况
隐检内容:
4. 检查井井身尺寸;
5. 井盖高程;
6. 井底高程。
经检查,井壁互相垂直,无通缝,灰浆饱满,灰缝平整,抹面光滑,无空鼓、裂缝等现象;井内流槽平顺,踏步安装牢固,位置准确,无建筑垃圾等杂物,各项偏差均符合《市政排水管渠工程质量检验评定标准》(CJJ3-90)的要求,详见《工序质量评定表》。
05S502-54页
单位:mm
验 收
意
见
经审查,污水检查井符合/不符合规范要求,同意/不同意进入下道工序施工。
现场监理: 年 月 日
处 理 情 况
复查人: 年 月 日
建设单位监理单位
施工项目
技术负责人
质检员
隐蔽工程检查验收记录工程名称施工单位
隐检项目(φ1200)砖砌圆形排气阀井盖
板钢筋安装
隐检范围
隐检内容及检查情况三、隐检内容:排气阀井盖板钢筋安装允许偏差及外观检查。
二、检查情况:配置的钢筋级别、钢种、根数、直径等符合设计要求。
钢筋安装允许偏差符合设计及规范要求。
申请下道工序施工。
⑤
④
③
④
⑦
1
1
1
1
②
⑤
300
11
④
⑤
③
①
②
④
⑥
①
①
③
⑥
②
④
④⑤
⑤
⑤
S502-55
验
收
意
见监理:年月日
处
理
意
见
复查人:年月日
建设单位监理单位
施工项目
技术负责人
质检员
隐蔽工程检查验收记录
2009年月日编号:工程名称施工单位
隐检项目(φ1200)砖砌圆形排气阀井底
板钢筋安装
隐检范围
隐检内容及检查情况四、检内容:排气阀井几何尺寸及外观检查。
二、检查情况:井壁的勾缝、抹面和防渗层应符合质量要求,井壁同管道连接处应采用水泥砂浆填实,检查井允许偏差符合设计及CJJ3-90规范要求,申请下道工序施工。
①
②
①②
③
①①
②②
③
S502-57
验
收
意
见监理:年月日
处
理
意
见
复查人:年月日
建设单位监理单位
施工项目
技术负责人
质检员
隐蔽工程检查验收记录
2009 年月日编号:工程名称施工单位
隐检项目砖砌排泥阀安装图隐检范围
隐检内容及检查情况一、检内容:排泥阀门井几何尺寸及外观检查。
二、检查情况:井壁的勾缝、抹面和防渗层应符合质量要求,井壁同管道连接处应采用水泥砂浆填实,检查井允许偏差符合设计及CJJ3-90规范要求,申请下道工序施工。
s
验
收
意
见监理:年月日
处
理
意
见
复查人:年月日
建设单位监理单位
施工项目
技术负责人
质检员
隐蔽工程检查验收记录工程名称施工单位
隐检项目排泥阀门井盖板钢筋安装隐检范围
隐检内容及检查情况五、检内容:排泥湿井几何尺寸及外观检查。
二、检查情况:井壁的勾缝、抹面和防渗层应符合质量要求,井壁同管道连接处应采用水泥砂浆填实,检查井允许偏差符合设计及CJJ3-90规范要求,申请下道工序施工。
⑤
④
③
④
⑦
1
1
1
1
②
⑤
300
11
④
⑤
③
①
②
④
⑥
①
①
③
⑥
②
④
④⑤
S502-62
验
收
意
见监理:年月日
处
理
意
见
复查人:年月日
建设单位监理单位
施工项目
技术负责人
质检员
隐蔽工程检查验收记录工程名称施工单位
隐检项目排泥阀门井底板钢筋安装隐检范围
隐检内容及检查情况六、检内容:排泥阀门井几何尺寸及外观检查。
二、检查情况:井壁的勾缝、抹面和防渗层应符合质量要求,井壁同管道连接处应采用水泥砂浆填实,检查井允许偏差符合设计及CJJ3-90规范要求,申请下道工序施工。
①
②
①②
③
①①
②②
③
S502-
验
收
意
见监理:年月日
处
理
意
见
复查人:年月日
建设单位监理单位
施工项目
技术负责人
质检员
隐蔽工程检查验收记录
质检表4
2009年月日编号:
工程名称施工单位
隐检项目 砖砌给水排泥湿井 隐检范围
隐 检 内 容 及 检 查 情 况
隐检内容:
7. 检查井井身尺寸; 8. 井盖高程; 9. 井底高程。
经检查,井壁互相垂直,无通缝,灰浆饱满,灰缝平整,抹面光滑,无空鼓、裂缝等现象;井内流槽平顺,踏步安装牢固,位置准确,无建筑垃圾等杂物,各项偏差均符合《市政排水管渠工程质量检验评定标准》(CJJ3-90)的要求,详见《工序质量评定表》。
05S502-61页
单位:mm
验
收
意
见
经审查,污水检查井符合/不符合规范要求,同意/不同意进入下道工序施工。
现场监理: 年 月 日 处 理 情 况
复查人: 年 月 日
建设单位 监理单位
施工项目 技术负责人
质检员。

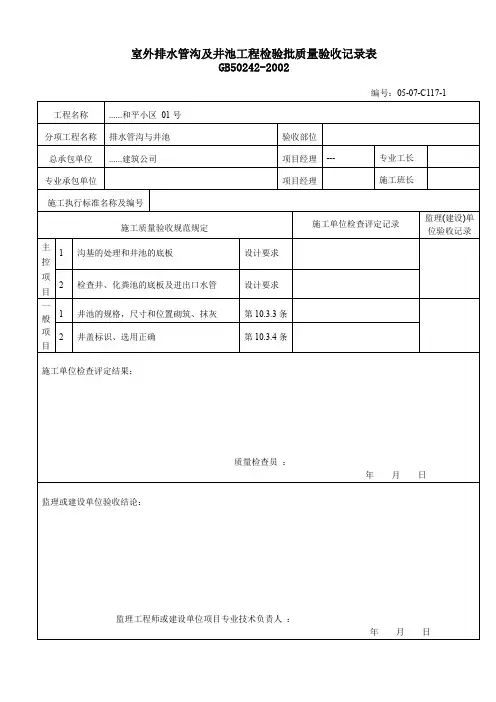

【工程表格模板】室外排水管沟及井池工程检验批质量验收记录表
室外排水管沟及井池工程检验批质量验收记录表
GB50242-2002
编号:05-07-C117-1
室外排水管沟及井池工程检验批质量验收记录表
一、说明:
此表作为《室外排水管沟及井池工程检验批报验申请表》的附件,由施工单位填写,报项目监理机构。
二、规范要点:
第10.3.1条:沟基的处理和井池的底板强度必须符合设计要求。
第10.3.2条:排水检查井、化粪池的底板及进、出水管的标高,必须符合设计,其允许偏差为±15mm。
第10.3.3条:井池的规格、尺寸和位置应正确,砌筑和抹灰符合要求。
第10.3.4条:井盖选用应正确、标志应明显、标高应符合设计要求。
三、监督与检查:
1、检查排水,检查井、化粪池的底板及进、出水管的标高是否符合设计要求。
2、检查管沟、井池砼垫层的厚度、宽度。
3、检查井、池的规格、尺寸和位置是否正确,井盖的标高是否符合设计要求。
四、质量验收:
1、检验方法:观察和用水准仪及尺量检查。
2、验收标准:
(1)质量证明资料齐全,手续完善。
(2)主控项目全部合格,一般项目满足规范要求。
05S502室外给水管道附属构筑物图集
05S502室外给水管道附属构筑物图集05S502室外给水管道附属构筑物图集是一组由设计师精心绘制的建筑物与管道附属设施的图集,涵盖了排水沟、检修井、水表井等多种被认为是室外给水管道的附属设施。
这些附属构筑物的设计、建造和维护对于整个城市的供水系统的顺利运转非常重要,因此这个图集也应该被广泛运用。
图集中首先是排水沟部分。
排水沟是室外给水管道系统中的重要部件,主要用于排放雨水和废水。
排水沟的设计需要考虑的因素很多,比如管道的材料、管道的直径和长度、盖板的材料和厚度等多个方面。
图集中给出的场景包括不同季节的排水沟,以及如何排出雨水等。
其次是检修井部分。
管道的修复和维护需要通过检修井来完成。
在设计检修井时,需要考虑井的深度、直径、井盖的材料和尺寸等多个因素。
检修井应该能够方便进行维护和清理,这样才能确保管道始终顺畅。
图集中还展示了如何进行检修井的维护和清理,以及如何安装井盖的方法。
最后是水表井部分。
水表井是用于记录和管理用水的设施。
它通常设在管道的末端或者支路上,可以用来监测用水的汇总情况和各个用水点的用水情况。
在设计水表井时,需要考虑井的深度、直径、井盖的材料和尺寸等因素。
此外,水表井还需要一些附加设施,比如防冻设备等。
图集中给出了关于水表井的布局,如何确保管理良好等方面的信息。
总之,05S502室外给水管道附属构筑物图集为我们提供了建筑物、设备之间相互关联的全方位视角,帮助我们更好地理解整个系统的构成和运作的机理,并提供了一些实用的方法和建议,使它们能够更好地维护和管理。
这些图集不仅适用于城市建设者和管理者,在学生和普通市民中也具有很高的参考价值。
除了上述提到的排水沟、检修井和水表井外,05S502室外给水管道附属构筑物图集中还包括了其他一些重要的附属设施。
其中之一是消防栓。
消防栓是城市给水系统的重要组成部分,主要用于救火。
其设计需要考虑容量、位置、使用频率等因素。
图集中展示了不同类型的消防栓及其布局,以及如何正确使用消防栓进行灭火。
05s502室外给水管道附属构筑物检查井隐检表13页
隐蔽工程检查验收记录
质检表4 2009年月日编号:
隐蔽工程检查验收记录
2009年月日编号:
隐蔽工程检查验收记录
2009年月日编号:
隐蔽工程检查验收记录
质检表4 2009年月日编号:
隐蔽工程检查验收记录
2009 年月日编号:
隐蔽工程检查验收记录
2009年月日编号:
隐蔽工程检查验收记录
2009 年月日编号:
隐蔽工程检查验收记录
2009年月日编号:
隐蔽工程检查验收记录
2009年月日编号:
隐蔽工程检查验收记录
质检表4
2009年月日编号:
希望以上资料对你有所帮助,附励志名言3条:
1、常自认为是福薄的人,任何不好的事情发生都合情合理,有这样平常心态,将会战胜很多困难。
2、君子之交淡如水,要有好脾气和仁义广结好缘,多结识良友,那是积蓄无形资产。
很多成功就是来源于无形资产。
3、一棵大树经过一场雨之后倒了下来,原来是根基短浅。
我们做任何事都要打好基础,才能坚固不倒。

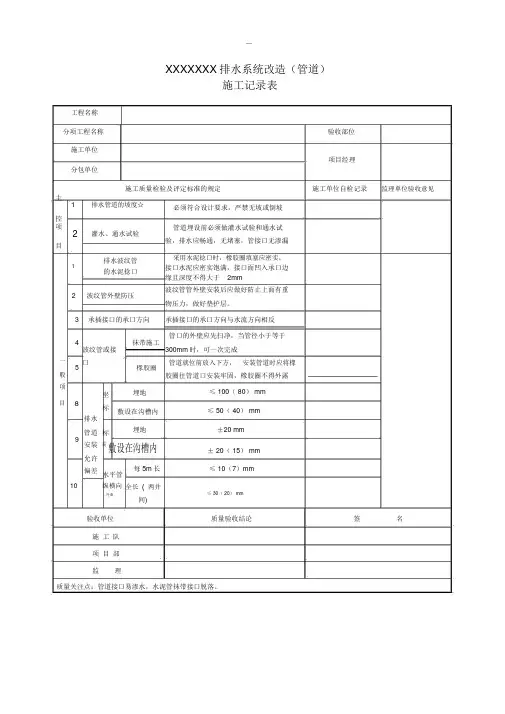

排水管道、检查井、雨水井验收记录表
...XXXXXXX排水系统改造(管道)施工记录表工程名称分项工程名称验收部位施工单位项目经理分包单位施工质量检验及评定标准的规定施工单位自检记录监理单位验收意见主1排水管道的坡度☆控项2灌水、通水试验目排水波纹管1的水泥捻口2波纹管外壁防压必须符合设计要求,严禁无坡或倒坡管道埋设前必须做灌水试验和通水试验,排水应畅通,无堵塞,管接口无渗漏采用水泥捻口时,橡胶圈填塞应密实,接口水泥应密实饱满,接口面凹入承口边缘且深度不得大于2mm波纹管管外壁安装后应做好防止上面有重物压力,做好垫护层。
3承插接口的承口方向承插接口的承口方向与水流方向相反4抹带施工管口的外壁应先扫净,当管径小于等于波纹管或接300mm时,可一次完成一口管道就位前放入下方,安装管道时应将橡5橡胶圈般胶圈往管道口安装牢固,橡胶圈不得外露项坐埋地≤ 100( 80) mm目8标≤ 50( 40) mm敷设在沟槽内排水管道标埋地±20 mm9安装高敷设在沟槽内± 20( 15) mm允许偏差水平管每 5m长≤ 10(7)mm10纵横向全长(两井弯曲≤ 30( 20) mm间)验收单位质量验收结论签名施工队项目部监理质量关注点:管道接口易渗水,水泥管抹带接口脱落。
...XXXXXXX排水系统改造(雨水井、检查井)施工记录表工程名称分项工程名称验收部位施工单位项目经理分包单位施工质量检验及评定标准的规定施工单位自检记录监理单位验收记录主沟基处理和井池底板必须符合设计要求1强度控项检查井、化粪池底板必须符合要求,且允许偏差为±15mm2目及进、出水管的标高一井、池井、池的规格、尺寸、位置正确,砌筑1般和抹灰符合要求项井盖选用正确,标志明显,标高符合设2井盖计要求目验收单位质量验收结论签名施工队项目部监理质量关注点:管沟回填土压实密度达不到要求。
(注:表格素材和资料部分来自网络,供参考。
只是收取少量整理收集费用,请预览后才下载,期待你的好评与关注)。
室外排水管沟及井池工程检验批质量验收记录表 (1)
监理工程师:
(建设单位项目专业技术负责人)年月日
消防水泵结合器及消火栓
安装工程检验批质量验收记录表
GB50242-2002
050602
单位(子单位)工程名称
分部(子分部)工程名称
验收部位
施工单位
项目经理
分包单位
分包项目经理
施工执行标准名称及编号
施工质量验收规范规定
施工单位检查评定记录
监理(建设)单位验收记录
主控项目
1
系统水压试验
第9.3.1条
2
管道冲洗
第9.3.2条
3
消防水泵结合器和室外消火栓位置标识
第9.3.3条
一般项目
1
地下式消防水泵接合器、消火检安装
第9.3.5条
2
阀门安装应方向正确,启闭灵活
第9.3.6条
3
室外消火栓和消防水泵结合器安装尺寸,检口安装高度允许偏差
±20m
施工单位检查评定结果
专业工长(施工员)
施工班组长
项目专业质量检查员:年月日

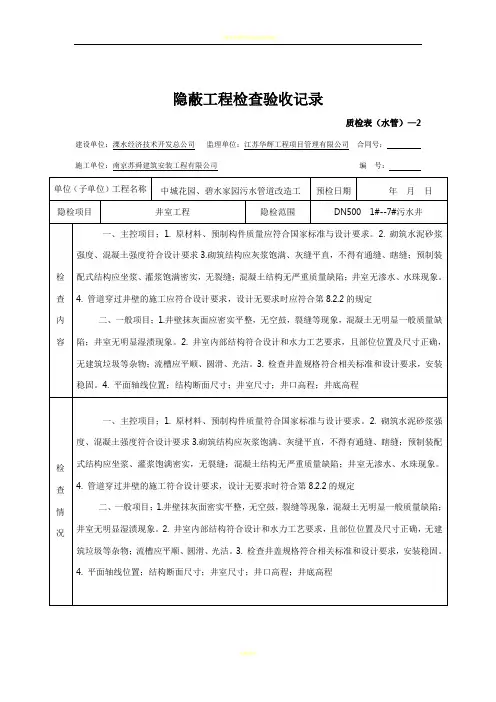

井室工程隐蔽工程检查验收记录
质检表(水管)—2
建设单位:溧水经济技术开发总公司监理单位:江苏华辉工程项目管理有限公司合同号:
施工单位:南京苏舜建筑安装工程有限公司编 号:
单位(子单位)工程名称
中城花园、碧水家园污水管道改造工
预检日期
年 月 日
隐检项目
井室工程
隐检范围
DN5;1. 原材料、预制构件质量应符合国家标准与设计要求。2. 砌筑水泥砂浆强度、混凝土强度符合设计要求3.砌筑结构应灰浆饱满、灰缝平直,不得有通缝、瞎缝;预制装配式结构应坐浆、灌浆饱满密实,无裂缝;混凝土结构无严重质量缺陷;井室无渗水、水珠现象。4. 管道穿过井壁的施工应符合设计要求,设计无要求时应符合第8.2.2的规定
二、一般项目;1.井壁抹灰面应密实平整,无空鼓,裂缝等现象,混凝土无明显一般质量缺陷;井室无明显湿渍现象。2. 井室内部结构符合设计和水力工艺要求,且部位位置及尺寸正确,无建筑垃圾等杂物;流槽应平顺、圆滑、光洁。3. 检查井盖规格符合相关标准和设计要求,安装稳固。4. 平面轴线位置;结构断面尺寸;井室尺寸;井口高程;井底高程
验收意见
处理情况及结论
复查人: 年 月 日
建设单位
监理单位
施工项目
技术负责人
质检员
南京市市政公用工程质量安全监督站监制
二、一般项目;1.井壁抹灰面密实平整,无空鼓,裂缝等现象,混凝土无明显一般质量缺陷;井室无明显湿渍现象。2. 井室内部结构符合设计和水力工艺要求,且部位位置及尺寸正确,无建筑垃圾等杂物;流槽应平顺、圆滑、光洁。3. 检查井盖规格符合相关标准和设计要求,安装稳固。4. 平面轴线位置;结构断面尺寸;井室尺寸;井口高程;井底高程
检查情况
一、主控项目;1. 原材料、预制构件质量符合国家标准与设计要求。2. 砌筑水泥砂浆强度、混凝土强度符合设计要求3.砌筑结构应灰浆饱满、灰缝平直,不得有通缝、瞎缝;预制装配式结构应坐浆、灌浆饱满密实,无裂缝;混凝土结构无严重质量缺陷;井室无渗水、水珠现象。4. 管道穿过井壁的施工符合设计要求,设计无要求时符合第8.2.2的规定
检查井隐蔽工程检查验收记录2
检查井隐蔽工程检查验收记录2
编辑整理:
尊敬的读者朋友们:
这里是精品文档编辑中心,本文档内容是由我和我的同事精心编辑整理后发布的,发布之前我们对文中内容进行仔细校对,但是难免会有疏漏的地方,但是任然希望(检查井隐蔽工程检查验收记录2)的内容能够给您的工作和学习带来便利。
同时也真诚的希望收到您的建议和反馈,这将是我们进步的源泉,前进的动力。
本文可编辑可修改,如果觉得对您有帮助请收藏以便随时查阅,最后祝您生活愉快业绩进步,以下为检查井隐蔽工程检查验收记录2的全部内容。
隐蔽工程检查验收记录质检表4
年月日。
05s502室外给水管道附属构筑物检查井隐检表_secret.doc
05s502室外给水管道附属构筑物检查井隐检表_secret.doc隐蔽工程检查验收记录质检表42009年 月 日 编号:工程名称施工单位隐检项目(PE 管D200)地面操作砖砌圆形立式闸阀井隐检范围隐 检 内 容 及 检 查 情 况隐检内容:1. 检查井井身尺寸;2. 井盖高程;3. 井底高程。
经检查,井壁互相垂直,无通缝,灰浆饱满,灰缝平整,抹面光滑,无空鼓、裂缝等现象;井内流槽平顺,踏步安装牢固,位置准确,无建筑垃圾等杂物,各项偏差均符合《市政排水管渠工程质量检验评定标准》(CJJ3-90)的要求,详见《工序质量评定表》。
05S502-16页单位:mm验收意见经审查,污水检查井符合/不符合规范要求,同意/不同意进入下道工序施工。
现场监理: 年 月 日处 理 情 况复查人: 年 月 日建设单位 监理单位施工项目 技术负责人质检员隐蔽工程检查验收记录工程名称施工单位隐检项目(PE管D200)地面操作砖砌圆形立式闸阀盖板钢筋安装隐检范围隐检内容及检查情况一、隐检内容:阀门井盖板钢筋安装允许偏差及外观检查。
二、检查情况:配置的钢筋级别、钢种、根数、直径等符合设计要求。
钢筋安装允许偏差符合设计及规范要求。
申请下道工序施工。
⑤④③④⑦1111②⑤30011④⑤③①②④⑥①①③⑥②④④⑤S502-17验收意见监理:年月日处理意见复查人:年月日建设单位监理单位施工项目技术负责人质检员隐蔽工程检查验收记录2009年月日编号:工程名称施工单位隐检项目(焊接钢管D219)地面操作砖砌圆形立式闸阀底板钢筋安装隐检范围隐检内容及检查情况二、隐检内容:阀门井底板钢筋安装允许偏差及外观检查。
二、检查情况:配置的钢筋级别、钢种、根数、直径等符合设计要求。
钢筋安装允许偏差符合设计及规范要求。
申请下道工序施工。
①②①②③①①②②③S502-19验收意见监理:年月日处理意见复查人:年月日建设单位监理单位施工项目技术负责人质检员隐蔽工程检查验收记录质检表42009年 月 日 编号:工程名称施工单位隐检项目 砖砌圆形排气阀井 隐检范围隐 检 内 容 及 检 查 情 况隐检内容:4. 检查井井身尺寸;5. 井盖高程;6. 井底高程。
室外排水管沟及井池工程检验批质量验收记录表
室外排水管沟及井池工程检验批质量验收记录表GB50242- 2002丨丨.美文欣赏1、走过春的田野,趟过夏的激流,来到秋天就是安静祥和的世界。
秋天,虽没有玫瑰的芳香, 却有秋菊的淡雅,没有繁花似锦,却有硕果累累。
秋天,没有夏日的激情,却有浪漫的温情,没有春的奔放,却有收获的喜悦。
清风落叶舞秋韵,枝头硕果醉秋容。
秋天是甘美的酒,秋天是壮丽.的诗,…秋天是动人的歌。
2、人的一生就是一个储蓄的过程,在奋斗的时候储存了希望;在耕耘的时候储存了一粒种子;在旅行的时候储存了风景;在微笑的时候储存了快乐。
聪明的人善于储蓄,在漫长而短暂的人生旅途中,学会储蓄每一个闪光的瞬间,然后用它们酿成一杯美好的回忆,在四季的变幻与交替之间,散发浓香,珍藏一生!3、春天来了,我要把心灵放回萦绕柔肠的远方。
让心灵长出北归大雁的翅膀,乘着吹动彩云的熏风,捧着湿润江南的霡霂,唱着荡漾晨舟的渔歌,沾着充盈夜窗的芬芳,回到久别的家乡。
我翻开解冻的泥土,挖出埋藏在这里的梦,让她沐浴灿烂的阳光,期待她慢慢长出枝蔓,结下向往已久的真爱的果实。
4、好好享受生活吧,每个人都是幸福的。
人生山一程,水一程,轻握一份懂得,将牵挂折叠, 将幸福尽收,带着明媚,温暖前行,只要心是温润的,再遥远的路也会走的安然,回眸处,愿阳光时时明媚,愿生活处处晴好。
5、漂然月色,时光随风远逝,悄然又到雨季,花,依旧美;心,依旧静。
月的柔情,夜懂;心的清澈,雨懂;你的深情,我懂。
人生没有绝美,曾经习惯漂浮的你我,曾几何时,向往一种平实的安定,风雨共度,淡然在心,凡尘远路,彼此守护着心的旅程。
沧桑不是自然,而是经历;幸福不是状态,而是感受。
6、疏疏篱落,酒意消,惆怅多。
阑珊灯火,映照旧阁。
红粉朱唇,腔板欲与谁歌?画脸粉色, 凝眸着世间因果;未央歌舞,轮回着缘起缘落。
舞袖舒广青衣薄,何似院落寂寞。
风起,谁人轻叩我柴扉小门,执我之手,听我戏说?7、经年,未染流殇漠漠清殇。
流年为祭。
隐蔽工程检查验收记录(检查井)
4、井底的高程必需符合规范要求,允许偏差(±10㎜)
检
查
情
况
处
理
意
见
介入检查人员签字
建设单元
监理单元
施工项目技术负责人
施工员
质检员
填表人
创作时间:二零二一年六月三十日
隐蔽工程检检验收记录之老阳三干创作
创作时间:二零二一年六月三十日
年月日质检表4
工程名称
高九路工程雨水工程
施工单元
江苏恒源建设有限公司
隐检项目
检查井
隐检范围
W144-W148污水管道
隐
检灰缝平整,抹面压光,不得有空鼓、裂缝等现象.
2、井内流槽应平顺,不得有建筑垃圾等杂物,踏步应装置牢固,位置准确.
