市政道路、排水工程施工方案

合集下载

道路及排水管道施工方案

道路及排水管道施工方案

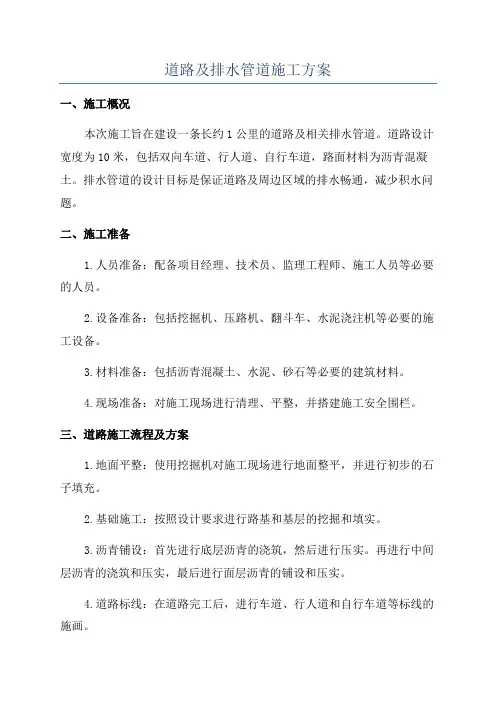

道路及排水管道施工方案一、施工概况本次施工旨在建设一条长约1公里的道路及相关排水管道。

道路设计宽度为10米,包括双向车道、行人道、自行车道,路面材料为沥青混凝土。

排水管道的设计目标是保证道路及周边区域的排水畅通,减少积水问题。

二、施工准备1.人员准备:配备项目经理、技术员、监理工程师、施工人员等必要的人员。

2.设备准备:包括挖掘机、压路机、翻斗车、水泥浇注机等必要的施工设备。

3.材料准备:包括沥青混凝土、水泥、砂石等必要的建筑材料。

4.现场准备:对施工现场进行清理、平整,并搭建施工安全围栏。

三、道路施工流程及方案1.地面平整:使用挖掘机对施工现场进行地面整平,并进行初步的石子填充。

2.基础施工:按照设计要求进行路基和基层的挖掘和填实。

3.沥青铺设:首先进行底层沥青的浇筑,然后进行压实。

再进行中间层沥青的浇筑和压实,最后进行面层沥青的铺设和压实。

4.道路标线:在道路完工后,进行车道、行人道和自行车道等标线的施画。

四、排水管道施工流程及方案1.管道设计:根据道路的地势变化和排水需求,合理设计排水井和管道走向,确保排水的畅通。

2.排水井施工:挖掘井坑,按照设计要求进行井底填土、防渗层浇筑和井墙砌筑。

安装井盖,并对井盖进行密封处理。

3.管道敷设:采用先敷主管道再敷支管道的顺序进行。

将排水管道逐段敷设,保证管道的平整和坡度的合理。

4.管道连接:采用橡胶密封圈连接管道,确保连接处无渗漏。

5.排水口施工:在需要排水的位置,安装排水口,并进行密封处理。

6.排水试验:在施工完毕后进行排水试验,确保排水管道的质量和性能。

五、施工安全措施1.工地围挡:设置施工安全围挡,确保施工区域的安全。

2.过程管理:施工过程中,严格按照安全管理制度执行,确保施工人员的安全。

3.设备操作:由具备相关证书的人员进行设备操作,确保操作安全。

4.用电安全:严格按照规定的用电标准进行使用,确保用电安全。

5.施工现场消防:施工现场应配备灭火器等消防设备,定期进行消防演练。

市政工程排水工程施工方案

市政工程排水工程施工方案

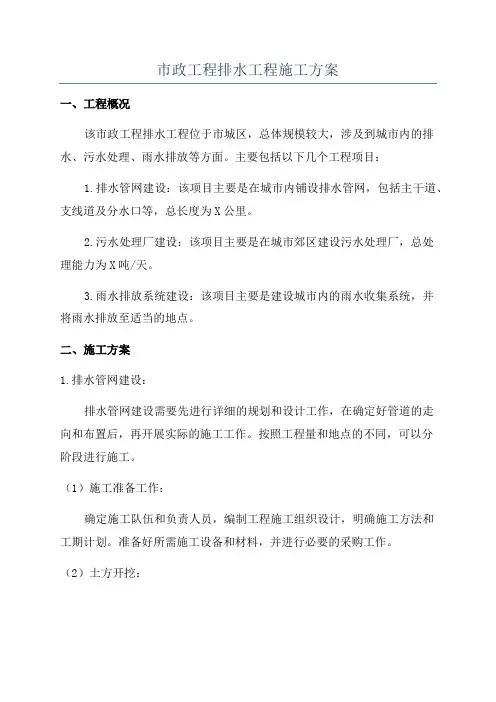

市政工程排水工程施工方案一、工程概况该市政工程排水工程位于市城区,总体规模较大,涉及到城市内的排水、污水处理、雨水排放等方面。

主要包括以下几个工程项目:1.排水管网建设:该项目主要是在城市内铺设排水管网,包括主干道、支线道及分水口等,总长度为X公里。

2.污水处理厂建设:该项目主要是在城市郊区建设污水处理厂,总处理能力为X吨/天。

3.雨水排放系统建设:该项目主要是建设城市内的雨水收集系统,并将雨水排放至适当的地点。

二、施工方案1.排水管网建设:排水管网建设需要先进行详细的规划和设计工作,在确定好管道的走向和布置后,再开展实际的施工工作。

按照工程量和地点的不同,可以分阶段进行施工。

(1)施工准备工作:确定施工队伍和负责人员,编制工程施工组织设计,明确施工方法和工期计划。

准备好所需施工设备和材料,并进行必要的采购工作。

(2)土方开挖:根据设计要求和施工方案,进行土方开挖工作。

为了确保施工安全,需要按照规定进行围护结构的搭设,同时采取合适的措施进行土方的支护。

开挖完成后,进行土方的清理和回填。

(3)管道铺设与连接:在土方开挖完毕后,根据设计要求进行排水管道的铺设与连接工作。

在敷设过程中,需要确保管道的坡度和管径符合设计要求。

同时,对于管道的连接点需要进行密封处理,确保排水系统的连贯性和密封性。

(4)地面恢复:在排水管道铺设完成后,对开挖的地面进行恢复工作。

主要包括土方回填、压实和平整等工作,确保地面的平整和稳固。

2.污水处理厂建设:污水处理厂的建设分为前期准备工作和实际施工工作两个阶段。

(1)前期准备工作:确定污水处理厂的具体位置和规模,编制污水处理厂的建设方案和设计图纸,申请相关的建设批文和环评报告,同时准备好建设所需设备和材料。

(2)实际施工工作:按照建设方案和设计图纸进行具体的施工工作。

主要包括场地平整、土方开挖与回填、建设建筑物和处理设备的安装等工作。

在建设过程中,需要根据设计要求进行设备的调试和检验,确保污水处理厂的正常运行。

市政道路排水工程施工组织设计

市政道路排水工程施工组织设计

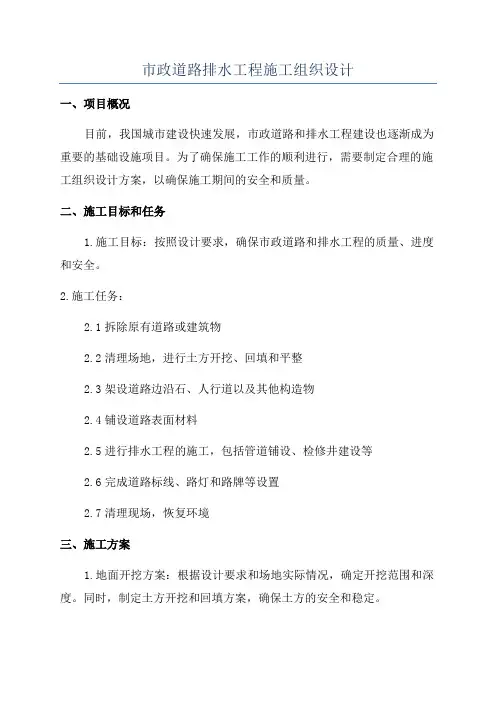

市政道路排水工程施工组织设计一、项目概况目前,我国城市建设快速发展,市政道路和排水工程建设也逐渐成为重要的基础设施项目。

为了确保施工工作的顺利进行,需要制定合理的施工组织设计方案,以确保施工期间的安全和质量。

二、施工目标和任务1.施工目标:按照设计要求,确保市政道路和排水工程的质量、进度和安全。

2.施工任务:2.1拆除原有道路或建筑物2.2清理场地,进行土方开挖、回填和平整2.3架设道路边沿石、人行道以及其他构造物2.4铺设道路表面材料2.5进行排水工程的施工,包括管道铺设、检修井建设等2.6完成道路标线、路灯和路牌等设置2.7清理现场,恢复环境三、施工方案1.地面开挖方案:根据设计要求和场地实际情况,确定开挖范围和深度。

同时,制定土方开挖和回填方案,确保土方的安全和稳定。

2.边沿石、人行道和构造物施工方案:根据设计要求,确定边沿石、人行道和其他构造物的材料和尺寸,制定施工方案,包括材料的选择、施工工艺、施工顺序等。

3.道路表面铺装方案:根据设计规范,确定道路表面材料的种类、厚度和施工工艺,制定铺装方案,确保道路表面的平整、耐久和安全。

4.排水工程施工方案:根据设计要求,确定管道的材料、直径和敷设深度,制定施工方案,包括开挖沟槽、铺设管道、设置检修井等工艺措施。

5.道路标线和路灯施工方案:根据设计要求,确定道路标线的种类和尺寸,制定施工方案,包括标线材料的选择、施工工艺和标线机械设备的使用。

同时,确定路灯的位置、数量和灯具的功率和安装高度,制定路灯施工方案。

6.现场清理和环境恢复方案:制定现场清理和环境恢复方案,包括清除施工垃圾、恢复植被和修复地面等工作措施。

四、施工组织架构和责任划分1.项目经理:负责项目的整体管理和协调工作,包括组织施工队伍、制定施工组织设计方案、监督施工进度和质量等。

3.施工人员:按照施工组织设计方案进行具体施工工作,包括地面开挖、边沿石施工、路面铺装、排水工程施工、标线和路灯施工等。

市政道路和给排水工程施工方案

市政道路和给排水工程施工方案

市政道路和给排水工程施工方案第一节道路工程第一小节路面破拆<1>破除厚旧路结构(含路面及基层)<1.1>施工方案拟采取半幅施工的方案,先行施工线路左幅,待左幅具备通车条件后,再进行右幅施工;为了避免开挖后形成“集水坑”,我部拟采取随挖、随报检、随填筑的施工方案,即开挖一段,填筑一段,未填筑之前不进行下一段的挖除施工。

<1.1.1>开挖混凝土路面破碎后,将路面碎块清除干净,然后按设计路面标高下返1.2m开挖,开挖至1m后,预留20cm采用人工开挖。

<1.1.2>基底整平夯实开挖完成后,将基底整平,面积较大的基底采用5t压路机碾压,面积较小的基底采用蛙式夯机夯实。

<1.1.3>换填级配碎石按设计要求,底基层采用50cm厚级配碎石,基底整平夯实后,测量复核基底标高,采用打钢筋挂线的方法,定出级配碎石的顶标高,然后填筑,使用5t压路机或蛙式夯机。

完工后检查合格的底基层即开始进行养生。

养生期间不允许任何车辆在上面行使。

养生采用洒水养生。

每天洒水次数视天气情况而定。

必须保持其表面的潮湿,不得使其表面时干时潮。

<1.1.4>水稳层填筑水稳层采用单层人工加机械摊铺碾压,每层厚度18cm,在铺筑前,将底基层表面清除干净,洒水湿润;先摊铺的一层经过整型和压实,在监理人验收合格后,将先摊铺的一层表面拉毛后再继续摊铺上层。

在铺筑上层水稳层时,在下层表面撒少量水泥或水泥浆,再铺筑水稳料。

水稳料摊铺从加水拌合和到碾压终了的时间不应超过3~4h,如超过即设置横向接缝,水稳料末端切成垂面,方木横向放在摊铺段端部,方木高度与水稳料压实厚度相切,方木外用碎石或砂砾填约3m长,其高度要高出方木,然后碾压密实。

碾压过程中下承层表面始终保持湿润,如表面水蒸发得快,及时补洒少量的水,严禁压路机在已完成的或正在碾压的路段上“调头”和急刹车,以保证水泥稳定碎石层表面不受损坏。

水泥稳定土碾压完成并压实度检验合格后立即进行养生,养生时间不应小于7天。

市政排水工程施工方案

市政排水工程施工方案

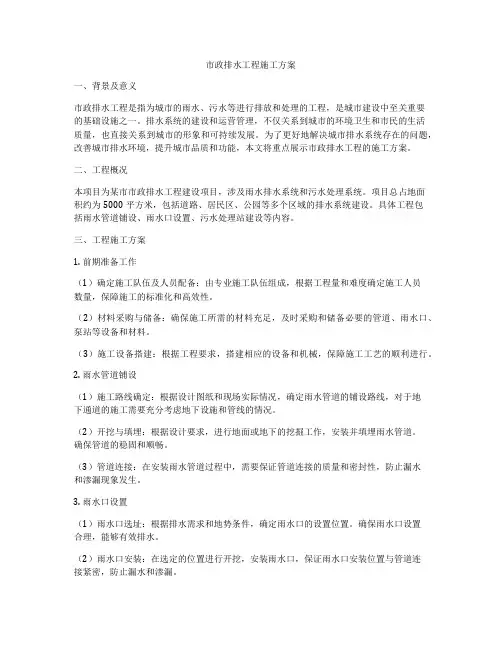

市政排水工程施工方案一、背景及意义市政排水工程是指为城市的雨水、污水等进行排放和处理的工程,是城市建设中至关重要的基础设施之一。

排水系统的建设和运营管理,不仅关系到城市的环境卫生和市民的生活质量,也直接关系到城市的形象和可持续发展。

为了更好地解决城市排水系统存在的问题,改善城市排水环境,提升城市品质和功能,本文将重点展示市政排水工程的施工方案。

二、工程概况本项目为某市市政排水工程建设项目,涉及雨水排水系统和污水处理系统。

项目总占地面积约为5000平方米,包括道路、居民区、公园等多个区域的排水系统建设。

具体工程包括雨水管道铺设、雨水口设置、污水处理站建设等内容。

三、工程施工方案1. 前期准备工作(1)确定施工队伍及人员配备:由专业施工队伍组成,根据工程量和难度确定施工人员数量,保障施工的标准化和高效性。

(2)材料采购与储备:确保施工所需的材料充足,及时采购和储备必要的管道、雨水口、泵站等设备和材料。

(3)施工设备搭建:根据工程要求,搭建相应的设备和机械,保障施工工艺的顺利进行。

2. 雨水管道铺设(1)施工路线确定:根据设计图纸和现场实际情况,确定雨水管道的铺设路线,对于地下通道的施工需要充分考虑地下设施和管线的情况。

(2)开挖与填埋:根据设计要求,进行地面或地下的挖掘工作,安装并填埋雨水管道。

确保管道的稳固和顺畅。

(3)管道连接:在安装雨水管道过程中,需要保证管道连接的质量和密封性,防止漏水和渗漏现象发生。

3. 雨水口设置(1)雨水口选址:根据排水需求和地势条件,确定雨水口的设置位置。

确保雨水口设置合理,能够有效排水。

(2)雨水口安装:在选定的位置进行开挖,安装雨水口,保证雨水口安装位置与管道连接紧密,防止漏水和渗漏。

4. 污水处理站建设(1)场地筹备:根据设计要求,进行污水处理站场地的筹备和清理工作。

(2)建筑施工:依据设计方案进行建筑施工工作,包括地基处理、主体建筑、设备安装等。

(3)设备调试与运行:进行污水处理站设备的调试和运行,确保处理效果达到设计要求。

市政道路给排水专项施工方案

市政道路给排水专项施工方案

精心整理第一节工程概况一、工程概况1、工程位置:本工程位于广州市萝岗区云埔工业园观达路22号,属GSK系列数控产业化基地建设工程(三期)-电子车间新产品车间。

2、工程规模:(1)、排水管道工程:本工程排水管道工程分雨水、污水两种,其室内生活污水由管道收集后排入化粪池880m。

(231用HDPE特征值45二、主要工程量(一)管道工程依次是:123基坑开挖前应认真研究图纸,充分调查了解开挖地段的土质及原有已安装排水管道系统,制定排水措施、开挖方法、堆土位置、运输通道和安全措施及开挖深度等。

开挖管槽前,应向机械司机详细交底,交底内容包括挖沟槽断面、堆土位置、现有地下构筑物情况、施工技术及安全要求等,并指定专人与司机配合,配合人员应熟悉机械挖土有关安全操作规程,并及时量测槽底高程和宽度,防止超挖。

如超挖,超挖部分应按监理工程师同意的材料回填,通常当槽底超挖不超过150mm时可采用干槽土回填夯实。

沟槽开挖宽度要求:管道每边各增加300mm工作面;沟槽开挖要求:1)基坑土方明确不存在地下管线时,可直接使用大型挖掘机挖至基底标高上200-300mm处后用人工修坡清底完成。

基坑如探明存在地下管线,则应使用小于0.6m3的小型挖掘机配合人工将管线周边的土方挖除,然后视难易采用机械或人工挖土。

2345674、123三、1、雨、污水检查井均采用M7.5水泥砂浆MU10灰砂砖砌筑。

砖砌圆形检查井均为φ700,墙厚为240mm,。

2、管井基础应坚实,承载力达到设计要求。

采用C10素砼做基础垫层,垫层厚度同管基厚。

3、管井的砖砌体必须保证灰浆饱满、灰缝平直,不得有通缝,壁面处理前必须清除表面污物、浮灰等。

砌井应随时检测直径尺寸,当需收口时应四面收进。

雨水、污水管井的井室内壁应按设计进行抹面,内壁抹面应分层压实,井室外壁应用砂浆批荡。

污水管井内外壁均需要采用水泥砂浆批挡抹面,以防止渗漏水。

井内外壁采用20mm厚1:2防水水泥砂浆抹面。

市政道路、排水工程施工组织实施方案

市政道路、排水工程施工组织实施方案

市政道路、排水工程施工组织实施方案1. 引言本文档旨在制定市政道路和排水工程施工的组织实施方案。

该方案将包括施工计划、作业程序、安全管理等内容,以确保施工工作的顺利进行。

2. 施工计划2.1 主要施工目标- 完成市政道路建设和排水工程施工,提高城市基础设施水平。

- 在预定时间内完成施工任务。

2.2 施工时间安排- 根据城市交通压力和排水需求,确定合适的施工时间段。

- 避开交通高峰期和重要节假日,以减少对市民的影响。

2.3 施工资源- 配置足够的人力、物力和技术支持,确保施工进度和质量。

- 确保施工现场设备完善、维护良好。

3. 作业程序3.1 施工准备- 招募合适的施工人员,进行必要的培训。

- 进行施工现场测量和勘察,保证施工前的准确性。

3.2 施工过程- 按照工程图纸和设计要求进行施工。

- 实施必要的安全措施,确保工人和施工现场的安全。

- 定期监测施工质量,及时处理问题。

3.3 完工验收- 在施工完成后,进行项目验收。

- 对施工质量进行评估,确保符合相关标准和要求。

4. 安全管理4.1 施工现场安全- 制定详细的施工安全计划,包括安全设施、安全培训等。

- 加强对危险区域和危险操作的监管,确保施工人员的安全。

4.2 周边交通安全- 设置合理的交通引导标志,提前通知周边居民和车辆。

- 协调施工和交通部门,确保交通流畅和安全。

5. 总结本方案为市政道路和排水工程施工提供了一个完成工作的组织实施框架。

通过合理安排施工计划、严格执行作业程序和强化安全管理,我们将确保施工任务的顺利进行,并保障施工质量和工人的安全。

市政道路及排水工程方案

市政道路及排水工程方案

市政道路及排水工程方案一、项目背景为了改善城市的交通状况和提升市民的生活质量,本方案提出了市政道路及排水工程方案。

该方案旨在优化城市的道路网络、提升道路交通的畅通性,并改善城市的排水系统,以减少水灾的发生。

二、道路工程方案1.道路网络优化:根据道路交通流量和市民的出行需求,对现有道路网络进行评估和优化。

通过增设新的主干道、改善次干道和支路的通行条件,优化整个道路网络,缓解交通拥堵问题。

2.交通信号灯优化:根据道路的交通流量和流速,对现有交通信号灯进行优化。

通过调整信号灯的配时和周期,合理引导车辆和行人的通行,提高道路的通行效率。

3.道路改造:对现有的道路进行改造,主要包括道路的表面修复、防滑处理和辅助设施的增设。

通过改善道路的路面状况和提供更好的交通设施,提升道路的通行舒适性和安全性。

4.交通标志和标线设置:对现有的交通标志和标线进行评估和设置。

根据道路的交通流量和通行条件,设置合理的交通标志和标线,提高驾驶员对道路条件的认知度,并引导车辆的行驶方向,减少交通事故的发生。

1.管网改造:对城市现有的排水管网进行改造和升级。

通过增加排水管道的径流能力,提高排水系统的排水效率。

同时,增设雨水收集装置,将雨水回用或进行合理的排放,减少排水系统的负荷。

2.雨水花园建设:在城市的街道、小区等空地上建设雨水花园,以收集和滞留雨水,增加土壤的保水能力。

同时,通过植被的生长和土壤的渗透,减少雨水径流的速度和量,减轻排水系统的压力。

3.建设雨水收集池:在城市的低洼地区建设雨水收集池,用于收集雨水并防止积水。

通过调节雨水的排放和利用,减少城市的内涝现象。

同时,利用收集的雨水可用于浇灌植物和补充城市的水资源。

4.增设排水设施:在城市的主要道路和人口密集区域增设排水设施,以提高排水系统的排水能力。

通过增加雨水井、雨水篦和溢流管等设施,使得城市的排水系统更加完善,减少水灾的发生。

四、项目实施计划1.项目立项和准备阶段:制定项目方案、开展工程勘察,确定施工队伍和材料供应商,准备项目所需的资金和人力资源。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

规划四、五支路道路及排水工程施工招标投标文件(技术部分)招标备案编号:122224120090904项目名称:规划四、五支路道路及排水工程投标人:(盖公章)法定代表人或其委托代理人:(签字或盖章)日期: 2009年10月10日目录第一部分:施工组织设计 (01)第一章:综合说明 (02)第二章:施工现场平面布置 (05)第三章:劳动力计划表 (09)第四章:机械设备投入情况 (10)第五章:施工进度计划 (12)第六章:施工进度、施工工期保证措施 (13)第七章:施工方案或方法 (15)第八章:施工质量保证措施 (40)第九章:地下管线、地上设施、周围建筑物保护措施 (49)第十章:各工序的协调措施 (50)第十一章:季节性施工措施 (52)第十二章:施工安全保证措施 (54)第十三章:现场文明施工的费用投入和措施 (59)第十四章:施工现场环保费用投入和措施 (61)第十五章:施工现场维护措施 (63)第十六章:与各协作单位配合服务承诺 (66)第十七章:工程交验后服务措施 (67)第二部分:辅助资料 (68)1.1项目经理简历 (69)1.2主要施工管理人员情况一览表 (70)1.3主要施工机械设备一览表 (71)1.4 项目拟分包情况表 (73)1.5 劳动力计划表 (74)第一部分:施工组织设计第一章:综合说明1.1修建意义:该工程为武清区汊沽港镇中华自行车王国产业园区新建规划四、五支路道路及排水工程。

本工程位于武清区汊沽港镇境内。

新规划四、五支路道路及排水工程。

规化四、五支路道路宽度为12米,长度分别为347.829米、373.73米;规划四、五支路排水管道全长为721.559米,其中DN1650约为243米、DN1500约为153米、DN1350约为190米、DN1200约为157米、DN400约为96米、DN300约为591米。

为该配套工程的修建将大大提高产业园区的配套环境,同时对城市基础设施建设起着十分重要的推动作用。

1.2 施工工期:根据招标文件的要求,该工程2009年10月17日计划开工,2010年5月1日计划竣工,总工期198天(日历天)(包含冬季停工时间)。

工程质量达到国家验收规范合格标准。

1.3 施工现场情况:经我方现场勘察,规划四、五支路工程红线范围沿线地势平坦,大部分为旱田、果园。

1.4工程概况:1.4.1 四、五支路道路横断面:该道路规划为城市支路,设计行车速度为20Km/h。

该道路红线宽12米,横断面分布为:2米人行道+8米车行道+2米人行道。

车行道横坡为双向1.5%,人行道横坡为单向1%(向内)。

1.4.2 四、五支路路面结构:车行道路面结构:4厘米细粒式沥青混凝土(AC-13C)+6厘米中粒式沥青混凝土(AC-20)+18厘米石灰粉煤灰碎石(6:14:80)+15厘米石灰粉煤灰土(12:40:48)+15厘米石灰土(12%),总厚度57厘米。

人行道结构:6厘米厚彩色水泥混凝土花砖+3厘米砂垫层+15厘米石灰土(12%)+15厘米石灰土(10%),总厚39厘米。

1.4.3 四、五支路排水工程四支路雨水工程:工程修筑终点至工程修筑起点:自北向南铺设d1200-d13500雨水管道,接入康园道d1500雨水管道。

四支路污水工程:工程修筑终点至工程修筑起点:自北向南铺设d300污水管道,接入康园道d600污水管道。

五支路雨水工程:工程修筑终点至工程修筑起点:自北向南铺设d1500-d1650雨水管道,接入康园道d1650雨水管道。

五支路污水工程:工程修筑终点至工程修筑起点:自北向南铺设d300污水管道,接入康园道d500污水管道。

管材标准:混凝土和钢筋混凝土管材的选用应符合国际标准《混凝土和钢筋混凝土排水管》GB/T11836-1999的要求。

雨水管道和污水管道采用承插口钢筋混凝土管(II级)。

雨水收水支管采用平口混凝土管。

设计要求出厂前每一根管道均应进行打压试验,合格后填写合格证书方可使用。

产品的技术规格应满足设计要求,其性能指标应符合技术标准要求。

下管前应对管道进行检验。

符合标准的管材方可作为施工用管。

1.5规范与规程:《天津市市政工程质量检验评定标准》(TBJ101-91)《天津市市政工程质量检验评定标准》(TBJ102-91)《天津市市政工程质量检验评定标准》(TBJ103-91)《天津市市政工程质量检验评定标准》(TBJ104-91)《天津市市政工程施工技术规程》(排水工程JJG9-93)《天津市市政工程质量检验评定标准汇编》(TBJ103-91)《给排水管道工程施工及验收规范》(GB50268-97)1.6主要技术标准道路等级:城市支路;设计车速:20Km/h;设计年限:15年;荷载等级:荷载BZZ-100。

第二章:施工现场平面布置2.1 工现场建设2.1.1 施工围挡由于该道路工程施工现场较为复杂,施工现场与附近的居民较近,为使本工程在安全、文明、有序的的条件下进行,我方在配合业主的前提下,在施工现场起止点及主要出入口均设统一的施工防护围档及明显的工程指示牌,并在围挡上挂鲜明标志物和标语,同时在管道作业段两侧围档全封闭作业。

2.1.2 施工现场地下管线的防护正式施工前,我方将在业主、设计单位的配合下严格按设计图纸注的施工范围内的各种地下管线包括自来水、排水管线、煤气、电力、电信、热力等隐蔽设施的种类及位置,积极与各有关单位联系,弄清具体管线实际情况,并在现场用鲜明标志标记。

同时绘制线路图,对施工人员层层交底,具体落实到人,保留原始记录。

在重要管线附近施工时请所属主管单位派员现场监护,避免出现意外事故。

2.1.3 地上保留设施及检查井为的保护施工前我方核实施工范围内对施工有影响以及需要征地拆迁的各种建筑物的确切位置,结构和数量,对需要保留或暂时无法处理的构筑物及井位进行清点,丈量。

绘制简明示意图对施工人员予以交底。

施工中在保留设施周围1m范围禁止机械开挖,采用人工处理,设施基坐不稳定的加固处理,并用鲜明标志物标记。

2.1.4 临时用水施工用水充分利用施工现场附近地表水及管道水源,经检验合格后作为基层混合料拌合用水。

2.1.5 供电根据施工现场实际情况,施工用电采用连接地方电网形式,为防止停电造成工程的停工,现场增设二台发电机。

2.1.6 施工现场交通安全措施由于该工程附近均为拆迁后的房屋基础,现场较为难行,我方将根据需要,结合现场情况修建临时道路,以保障施工车辆的出入。

夜间料场要有足够的照明设施,交通安全标志要明显醒目,保证各类机动车辆畅通。

2.2 粒料拌合场、灰土预拌厂场地建设为减少环境污染,根据有关规定本工程基层材料均采用厂拌法施工。

我方根据施工实际情况在施工现场外设立粒料拌合场一处,占地面积为500m2。

拌合场所用粒料拌合机采用山东淄博产WDB500A型粒料拌合设备一台(如条件许可最好设在施工现场)。

拌合场及预拌场均按施工技术规程要求进行场地平整,厂拌设备的布置及安装方式均提前提交监理工程师批准。

2.3 项目经理部场地建设为便于统一管理,方便施工。

我方将在本工程中间部位搭设项目经理部。

具体项目经理部的布置详见《施工现场平面布置图》。

临时用地表用途面积(平方米)位置需用时间办公室60 详见平面图198天监理办公室36 详见平面图198天会议室36 详见平面图198天仓库60 详见平面图198天宿舍100 详见平面图198天厕所15 详见平面图198天厨房40 详见平面图198天机械停放场200 详见平面图198天合计5478施工现场平面布置图厕所办公室监理办公室会 议 室仓库 宿 舍厨房 实验室第三章:劳动力计划单位:人工种、级别按工程施工阶段投入劳动力情况管基槽开挖管道安装各类井子路基开挖路基铺设路面铺设其它工程管理人员技术人员瓦工管道工钢筋工电工电焊工司机力工861032201086122553220308625155321030863202086103302086103230308615155322030序号机械设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力备注管道工程机械1 激光经纬仪DJJ2-2 1台国产2001年良好2 水准仪DZS3-1 3台国产2001年良好3 吊车16T 2辆国产2001年良好4 挖掘机1立方米2台日本2001年良好5 汽车12吨10辆国产2000年良好6 电焊机500A 1台国产2002年良好7 潜水泵2寸、4寸6台国产1999年良好8 泥浆泵UBC-3 5台国产2000年11 良好9 空压机1台国产2003年良好路基工程机械10 混凝土破碎锤2台日本2004年320 正常11 空压机3台国产2003年良好12 挖掘机CAT320C 1台美国2001年200 正常13 挖掘机日立1台日本2002年230 正常14 推土机东方红1台洛阳1999年70 正常15 推土机TY-160 1台中国1999年160 正常16 推土机T140 1台宣化2001年140 正常17 压路机SD-175 1台中国1999年175 正常18 压路机3Y18-21 1台洛阳2001年160 正常19 平地机PY-160B 1台天津1998年236 正常20 稳定土拌和站WDB500A 1台淄博2001年500 正常21 灰土拌合机WBL22 1台淄博2000年正常22 装载机ZL30 2台成都1999年60 正常23 装载机ZL50C 3台天津1998年80 正常序号机械设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力备注24 自卸车CSZ3140E 10台中国1999年140 正常23 洒水车GS8000 1台中国2001年200 正常24 发电机GF50 3台天津2001年50 正常路面施工机械25 沥青摊铺机ABG325 1台西安2002年325 正常26 沥青摊铺机ABG423 1台美国2002年423 正常27 压路机CC21 1台徐州2001年110 正常28 压路机CC522 1台瑞典2001年140 正常29 压路机DD110 1台美国1999年110 正常30 压路机SW850 1台美国1999年850 正常31 胶轮压路机PR24 1台德国1999年80 正常32 宝马压路机BW120AD 1台德国2003年120 正常第六章:施工进度、施工工期保证措施本工程量较大,时间较紧,任务较重,而我单位将严格按业主规定的工期198天完工。

为此,我们将做好精心准备,将长期计划和短期计划结合起来,充分发挥我公司较雄厚的机械设备和技术力量以及员工擅于打硬仗这一优势,调动一切可能力量,确保本合同段按期按质完成。

这是我公司对业主的承诺,也是我们进场施工的宣言,为此我们将采取如下具体措施。
