6m外挑安全平网施工工法

合集下载

外脚手架水平挑网方案

外脚手架水平挑网方案

外脚手架水平挑网方案 The Standardization Office was revised on the afternoon of December 13, 2020阅城国际名城一期项目外挑水平防护方案编制:审核:审批:江苏天宁建设工程有限公司阅城国际名城一期项目2017年8月目录1. 编制依据2. 工程概况及编制说明3. 施工部署材料准备及堆放技术准备施工准备4. 水平防护网架搭设现场布置原则外挑水平防护网搭设示意图搭设要求及方法5. 安全使用原则6. 安全拆除原则7. 文明施工及环境保护措施安全文明施工措施环境保护措施一、编制依据1、《建筑施工安全检查标准》 JGJ59-20112、《建筑施工高处作业安全技术规范》 JGJ80-20113、《建筑施工扣件式脚手架安全技术规范》 JGJ130-20114、《高层建筑混凝土结构技术规程》 JGJ3-20115、江苏天宁建设工程施工现场安全标准化图册6、阅城国际名城一期施工组织设计二、工程概况及编制说明1、工程名称:阅城国际名城位于菏泽市牡丹区西安路与黄河路交汇处北,包括22栋住宅楼。

本工程有11层、18层及28层,标准层层高均为米。

本工程住宅楼为框剪结构,车库及商业为框架结构,结构安全等级均为二级,抗震设防烈度7度。

2、编制说明:因本工程建筑高度较高,地上11层、18层、28层,为避免高空、交叉作业施工的高空坠落,保证安全生产和安全防护,将在外围进行外挑水平防护。

现编制此水平挑网方案,各班组按要求予以配合和执行。

三、施工部署1、材料准备及堆放准备材料根据施工总进度计划安排,材料应及时进场并按照相应规范的规定和施工组织设计的要求对钢管、扣件、脚手板、密目网等进行检查验收,不合格产品不得使用。

水平防护网的钢管主要为6米钢管,规格Φ48mm×,其质量符合现行国家标准GB/T3091-2011规定。

安全网采用平网(阻燃型大眼网)、密目式安全网,必须符合GB16909-2011国家标准,并进行抽样质量检测。

外挑防护网交底(附图)

外挑防护网交底(附图)

主体结构
工程名称未来数码小区
层次
施工内容外挑防护网交底项目楼层四周水平网搭设交底日期
五、水平安全兜网安装拆除安全:
1、上班之前必须有安全技术交底,并有交底记录;
2、施工时,必须划出安全作业区域,周边由专人守卫、无关人员严禁入内;
3、水平安全兜网安装拆除必须由专人负责,专人指挥,协调控制安全作业;
4、所有操作人员必须经安全学习教育考试合格领取特殊工种上岗证书方可参与施工;
5、所有参与施工操作人必须佩戴安全帽、安全带、同时必须使用正确,达到保证安全施工要求;
6、上班操作人员上班期间严禁饮酒,上班时严禁穿硬底、带钉、易滑的鞋;
7、栓钢丝绳索人员安全带必须调整正确的安全带绳索长度,正确系于人体之上、主体结构墙上。

六、外挑网结构附图
1、外挑网立面图
主体结构工程名称未来数码小区
层次
施工内容外挑防护网交底项目楼层四周水平网搭设交底日期
2、外挑网平面图
交底人
被交底人
项目负责人
执行情况
安全员:年月日。

外挑式安全平网技术交底

外挑式安全平网技术交底

工程名称 太原经济技术开发区地块 2016-04 唐 交底项目 槐园住宅小区项目
外挑式安全平网
共6页 第2页
交底内容:
3)扣件验收依据规定进行检查验收。扣件采用锻铸铁制作,扣件螺栓拧紧扭力矩达
65N·m 时,扣件不得破坏。
对重复使用的扣件应及时检查,有裂缝、变形的扣件严禁使用;滑丝的螺栓必须更
换;用于重要部位的应按《钢管脚手架扣件》(GB15831)规定的检验规则抽样检测,合
格的构配件清退出场,合格的构配件按品种、规格分类,用木方垫高,堆放整齐、平稳, 堆放场地不得有积水。
1)悬挑平网防护架采用φ48mm×3.0mm 普通焊接钢管。
钢管应在管壁内外灌涂防锈层,并定期复涂,以保持其完好。钢管表面应平直光滑,
不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道,钢管的外径、壁厚、
网的里口。
7、固定安全平网里、外口的横杆应采用搭接的方式接长。钢管的搭接长度不应小于
1m,使用两个以上的旋转扣件扣牢。
8、支撑斜杆的设置间距,不应大于 3m。支撑斜杆的下端应设置牢固的固定措施。
9、网面宜外高里低,与水平面的夹角为 20 度。
10、多张网连接使用时,两张网相邻部分应靠紧或重叠,并用与网体材料相同的连
2020 年 7 月 12 日
编号:
015
太原经济技术开发区地块 2016-04 唐 交底项
工程名称
槐园住宅小区项目

外挑式安全平网
共6页 第5页
交底内容:
三、悬挑平网搭设及使用要求
1、网体纵、横向应设有筋绳分布应均匀合理,两根相邻筋绳的间距不小于 300mm。
1)密目网网目密度不低于 2000 目/100 平方厘米。

外挑网技术交底

外挑网技术交底
连墙件
在设置第一排连墙件前,脚手架每6米设置一道抛撑,以确保构架稳定和架上操作人员的安全。在墙体模板拆除后马上加连墙件,设置时其不但要与内排立杆连接,外排立杆也得连接。尤其要注意在脚手架断开处加密连墙件。

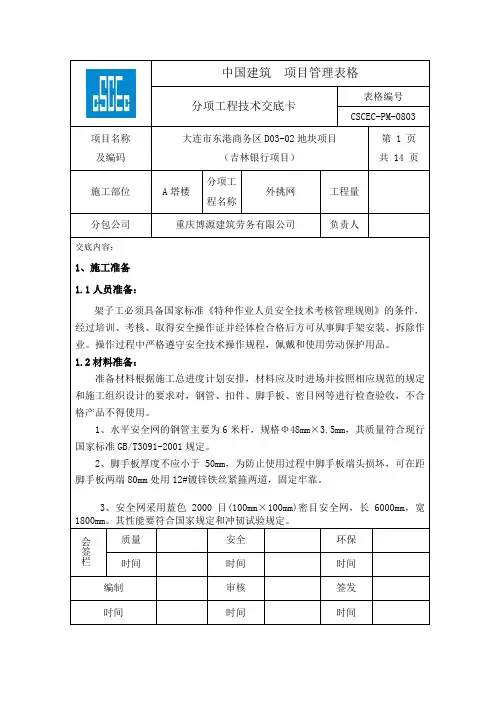

中国建筑项目管理表格
分项工程技术交底卡
表格编号
CSCEC-PM-0803
项目名称
及编码
大连市东港商务区D03-02地块项目
4)剪刀撑
搭设时接头处搭接1000mm,两个旋转扣件分别位于距两根搭接钢管的端部150mm处,不得用对接扣件搭接剪刀撑。
中国建筑项目管理表格
分项工程技术交底卡
表格编号
CSCEC-PM-0803
项目名称
及编码
大连市东港商务区D03-02地块项目
(吉林银行项目)
第8页
共14页
施工部位
A塔楼
分项工
程名称
外挑网
中国建筑项目管理表格
分项工程技术交底卡
表格编号
CSCEC-PM-0803
项目名称
及编码
大连市东港商务区D03-02地块项目
(吉林银行项目)
第7页
共14页
施工部位
A塔楼
分项工
程名称
外挑网
工程量
分包公司
重庆博源建筑劳务有限公司
负责人
1)立杆
相邻立杆接头位置错开布置在不同的步距内,接头与相邻大横杆的距离不大于600mm。立杆与大横杆必须用直角扣件扣紧,不得隔步设置或遗漏。立杆的垂直偏差不得大于架总高的1/300,并同时控制其绝对偏差值不大于75mm。凡是立杆与大横杆交接处均得加直角扣件,不得减少或隔步设置,以免立杆长度超过计算长度而失稳。
1、搭设工序
制作工字钢、钢丝绳→预埋木盒及PVC管→安装工字钢、钢丝绳→搭设立杆、横杆→加连墙件→搭设剪刀撑→铺设跳板、挂安全网

外脚手架安全平网技术交底模板

外脚手架安全平网技术交底模板

一、交底目的为确保施工现场安全,防止高处坠落事故发生,特对外脚手架安全平网的搭设要求及注意事项进行技术交底。

二、适用范围本交底适用于所有外脚手架施工现场的安全平网搭设。

三、搭设要求1. 材料要求:- 安全平网必须符合GB5725-2009《安全网》标准要求。

- 采用双层安全网,上层为普通密目网,下层为锦纶平网,网宽3米,长6米。

- 安全网斜杆间隔一般在1.5米。

2. 搭设位置:- 外脚手架外侧应距地面三层结构处设置首挑安全平网。

- 每隔10米设置一道安全平网,悬挑梁下口应设置一道安全平网。

- 施工升降机处应与两边搭接设置,随料台搭设拆除人货电梯料台处相应高度安全平网。

3. 搭设方法:- 安全平网沿建筑物四周连续设置,确保无遗漏。

- 采用密目网与小眼网双层铺设,上层为密目网,下层为小眼网。

- 安全网的系绳绑在钢管上,每个系结点应沿网边均匀分布。

- 安全网之间采用16#铅丝全部连接,每个系点独立连接,要连接牢固而又不容易解开。

4. 固定要求:- 安全平网外沿应采用钢管固定双层网网绳,内沿可与脚手架架体固定连接。

- 外挑式安全网设钢管斜支撑杆,其间距应不大于3米,支撑角度45-60度。

- 支撑杆件下端应支撑固定在脚手架上。

5. 检查验收:- 安全平网搭设完成后,必须由安全部门、消防保卫部门进行检查验收。

- 验收合格后方可投入使用。

四、注意事项1. 安全防护:- 脚手架操作人员必须持证上岗,佩戴好安全帽、防滑鞋、安全带等防护用品。

- 高空作业时,必须系好安全带,并高挂低用。

2. 材料管理:- 安全平网等材料必须符合国家标准,不得使用易燃、可燃材料。

- 材料应妥善保管,防止损坏。

3. 维护保养:- 定期检查安全平网的完好情况,发现破损或污染严重的应及时更换。

- 定期检查安全网的系绳、支撑杆等固定设施,确保其牢固可靠。

五、培训要求1. 施工单位应对所有施工人员进行安全平网搭设的培训,使其掌握相关知识和技能。

水平挑网搭设技术交底[详细]

水平挑网搭设技术交底[详细]

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

2、
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

2、
表C2-1
编 号
工 程 名 称 渤海玉园住宅小区工程
交底日期 2012.8.5
施工单位 秦皇岛市一建建设集团有限公
司 分项工程名称 水平挑网搭设
交底提要
交底内容:
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。

第3页(共7页)
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

2、
3、在安全挑网端设置6×19 Φ14.3钢丝绳进行卸荷,每间隔3米设置一道钢丝绳连接至建筑物上部,钢丝绳必须张紧受力.
4、φ16圆钢锚环或穿钢管,间距3000㎜,用于固定钢丝绳.
5、搭设期间架子工必须佩戴好安全防护用品,否则禁止施工作业. 悬挑脚手架上3米宽水平挑网搭设示意图如下:
6米宽水平挑网搭设示意图如下:
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

2、
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

2、
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

2、
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

2、。

6m水平抄网施工方案

6m水平抄网施工方案

花样年地产·花样城二期 6m水平抄网施工方案目录1.前言 (1)2.编制依据 (1)3.工程概况 (2)4.方案特点 (2)5. 施工工艺流程及操作要点 (2)5.1工艺流程 (3)5.2操作要点 (3)5.3劳动力组织 (7)6.材料与设备 (7)7.质量控制措施 (8)8.安全措施 (9)9.环保措施 (14)1.前言为了保障建筑施工人员的安全,根据《建筑施工高处作业安全技术规范》相关要求,我公司安全管理人员在需要搭设平网的工程中,进行具体设计,经过反复实践总结出具有规范化、标准化的施工方案。

工程实践证明,这套方案很实用、很经济、很环保,本工程除26#、27#、28#、29#楼外全部采用钢管落地脚手架,故25#、30#、31#、32#、33#、34#楼均在塔楼四层及16层平面标高位置搭设6m水平抄网。

2.编制依据1.《建筑结构荷载规范》GB50009-2001(06年版)2.《混凝土结构设计规范》GB50010-20103.《钢结构设计规范》GB50017-20034.《建筑施工安全检查标准》JGJ59-995.《建筑施工高处作业安全技术规范》JGJ80-916.《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20117.二期施工组织设计及相关施工图纸3.工程概况4.方案特点本方案利用钢管、预埋钢筋,安全网等材料在房屋四周,利用特殊构造,搭设6米抄平网,用以保护施工人员的安全。

适用于小高层及高层房屋施工防护,如商场、办公楼、医院、学校、图书馆、体育馆、等各类建筑物的施工,具有如下特点4.1利用结构预埋锚环,制作平网的上下固定支架。

4.2利用支架搭设上下支座,搭设挑钢管排架;4.3 铺设设安全网4.4四周连成封闭抄平网。

5.施工工艺流程及操作要点5.1工艺流程预埋锚环——》搭设下、上支座——》搭设纵向钢管片架——》铺设大眼安全网——》旋转钢管片架——》搭设斜拉杆——》铺设密目网-——》搭设横向钢管支架并铺设大眼网-——》旋转横向钢管片架并和纵向相连——》搭设横向钢管网斜拉杆及大角吊杆——》铺设横向密目网——》日常检查和维护5.2操作要点5.2.1在楼层上预埋锚环锚环用φ16钢筋制作。

安全平网

安全平网

《建筑施工高处作业安全技术规范》(JGJ80-91),第3.1.1条对临边高处作业,必须设置防护措施,并符合下列规定:一、基坑周边,尚未安装栏杆或栏板的阳台、料台与挑平台周边,雨篷与挑檐边,无外脚手的屋面与楼层周边及水箱与水塔周边等处,都必须设置防护栏杆。

二、“头层墙高度超过3.2m的二层楼面周边,以及无外脚手的高度超过3.2m 的楼层周边,必须在外围架设安全平网一道。

”具体搭设要求:结构外侧水平接网:首层网应为双层,里低外高,里侧用Φ10钢丝绳与结构进行(20~30cm每扣距离)连接牢固,外侧与支撑架进行(不大于30cm每扣距离)连接。

双层网内侧连在一起,外侧下一层网应高于里侧25cm,上层网与下层之间距离为50~60cm,网不宜绷得太紧。

高层网下净空5m严禁堆放物料及设施,多层网下净空3m严禁堆放物料及设施。

支撑架要牢固稳定,支撑架根部应设1.2m高防护栏杆和严禁人员通过标志牌,首层平网外挑6m,往上每3层或不超过10cm再设一道3m宽水平网。

电梯井内应在首层顶板部支设双层水平安全网,四周必须紧靠井壁、网内、网下不得有物料,每3层或不超过10米增设一道水平网,旋转楼梯口首层必须支搭双层水平等网;楼层上,建筑物内 1.5×1.5m以上洞口必须支设水平安全网,四周设 1.2m 高护身栏,首层设双水平安全网;是一个初中物理的力学问题,实际上在重力学(牛顿定律)上就有这个换算的关系.9.8N/Kg=9.8牛顿每千克1kg=9.8N 1000N=1KN因此:1KN=1000除以9.8约等于102.04KgMPa和kg/m2都是压强单位,工程上也就是压力1kg/m2=0.098MPa,工程上一般都约等于0.1N/m21t=1000kg1kg=10N1t=1000kg=10000N=10kN1N/m2=1Pa1Mpa=1000kPa=1000000Pa。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
省辖市建设行政主管部门或省有关部门推荐意见:
(如工法应用工程实例少于3项,对该工法关键技术可靠、成熟性补充意见如下:)
(公章)
年月日
省专家评审委员会评审意见
主任委员:
年月日
省建筑工程管理局批准意见
签章
年月日
二、工 法 文 本
6m外挑前言
为了保障建筑施工人员的安全,根据《建筑施工高处作业安全技术规范》(JGJ80-91),第3.1.1条对临边高处作业,必须设置防护措施,并符合下列规定: 二、“头层墙高度超过3.2m的二层楼面周边,以及无外脚手的高度超过3.2m的楼层周边,必须在外围架设安全平网一道。”首层平网外挑6m,往上每3层或不超过10m再设一道3m宽水平网。我公司根据规范要求,对需要搭设平网的工程进行具体设计,经过反复实践总结出具有规范化、标准化的施工工法。工程实践证明,本工法实用、经济、环保。
四、注意环保
环保小组组织学习环保知识及法律法规和规章制度、清理时洒水并尽量采用吸尘器除尘,极少垃圾,自流平施工时封闭边界,不使流淌,文明施工。做到工完料清。
关键技术及保密点(如有专利权,请注名专利号):
1、关键技术:《外挑安全平网系统》;获国家专利
2、专利号:ZL2011 2 0088679.6
技术水平和技术难度(与国内外同类技术水平比较):
如果斜向排架的长度过长(一般以36m为一片较为合适),为了使用完时便于拆除。可在适宜部位加设可拆解装置(即一段可拆除连接杆—一个横距)。如下图示。
5.2.4挂大眼变色安全网两道
安全网的架设应里低外高,高出部分的高低差一般在5Ocm左右;网内缘与墙面间隙要小于15cm;
从立起来的斜向排架上部向下挂质量好的变色安全大眼网,上下两道错缝搭设。最好一半压一半。和上部支座相连----可适当放松一些,待排架旋转放下至其合理位置后,再逐根将拉绳拉紧。安全网宜用自带的安全绳和排架上端及上支座进行连接,与支座连接每扣20-30cm,与外侧排架顶部水平杆连接每扣不大于30cm。网宜绷紧,但不能太紧!
做好职工的安全教育、培训、落实安全责任制、组建由项目经理为首、专职安全员和班组兼职安全员及电工、机操工班长参加的安全管理班子。配备足够的防护设施和器材、制定安全救援预案,对危险源有相应的防护措施和应急救援方法。严格正确用安全三宝;确保所用材料的质量是安全施工的重要保证;超过6级大风、大雾及雨雪等恶劣天气应停止施工。抄平网下面禁止堆放材料;拆除按照操作规程处理,请示、报批办好相关手续,按照与搭设相反的顺序进行,严格监管和认真指挥,拆除的材料及时运出。
因施工需要临时拆除的安全平网要及时修复。
2.6质量验收标准
按照扣件式钢管脚手架施工规范的规定进行验收,施工时提高质量等级(高于脚手架标准)。
建筑施工现场安全检查人员要认真负责,在安全平网安装完成后,对安全平网内外绑扎点逐个验收,并在施工过程中不断对其保持情况进行检查,发现问题立即整改。
三、可靠的安全措施
工法特点:利用结构预埋锚环,制作平网的上下固定支架,利用支架搭设上下支座体系,搭设挑钢管排架,在排架的末端和上支座间铺设安全网,在排架中间加设加强撑以及在拐角增设安全系杆,每四跨增加安全钢丝绳,进而四周连成安全抄平网体系。
一、施工工艺流程
预埋锚环-》搭设下、上支座——》搭设纵向钢管片架——》铺设大眼安全网——》搭设·旋转钢管片架——》搭设撑杆——》铺设密目网-——》搭设横向钢管支架并铺设大眼网-——》旋转横向钢管网架并和纵向相连——》搭设横向钢管网撑杆——》铺设横向密目网——》日常检查和维护
2.工法特点
2.1
2.2
2.3
2.4
3.适用范围
适用于小高层及高层房屋施工防护,如商场、办公楼、医院、学校、图书馆、体育馆等各类建筑物的施工。
4.施工工艺原理
在房屋四周,利用特殊构造,搭设6米抄平网,用以保护施工人员的安全。
5. 施工工艺流程及操作要点
5.1
预埋锚环——》搭设下、上支座——》搭设纵向钢管片架——》铺设大眼安全网——》旋转钢管片架——》搭设斜拉杆——》铺设密目网-——》搭设横向钢管支架并铺设大眼网-——》旋转横向钢管片架并和纵向相连——》搭设横向钢管网斜拉杆及大角吊杆——》铺设横向密目网——》日常检查和维护
5.2
5.2.1在楼层上预埋锚环
锚环用φ16钢筋制作。锚环内径应能穿入φ48钢管。
下层主要受力支座(埋在二层楼面上),锚环沿结构预埋间距为1000-1200mm;上部拉网支座(埋在三层楼面,或下层支座的上一层楼面上)间距为1500-1800mm。锚环距外墙边800mm。
5.2.2搭设下部支座排架
基本受力挑钢管外径Φ48、长度采用1500mm。挑出墙外部450mm,在锚环处用木楔子塞紧,锚环内外均用扣件扣牢,最外侧外露长度不少于50mm,安全起见但一定不能过长。排架第一根沿墙布置的水平横杆距房屋100mm,第二根距房屋400mm,水平杆可采用对接接头连接。
江苏省工程建设省级工法申报材料
工法类别:1、房屋建筑工程□
2、土木工程□
3、工业安装工程□
工法名称:6m外挑安全平网施工工法
申报单位:中联世纪建设集团有限公司
申报地区:江苏省南通市
申报时间:2012年5月4日
一、江苏省工程建设省级工法申报表
江苏省工程建设省级工法申报表
(2012年度)
工法名称6m外挑安全平网施工工法
李正友
镇江市建设工程质量监督站
顾问
13539582841
俞青松
中联世纪建设集团有限公司
集团副总
13151075982
工法
应用
工程
情况
工程名称
1、南京航空航天大学综合办公楼工程
开竣工时间
2002年8月-2003年12月
工程所在地区
南京
工程名称
2、南京时代广场改造工程
开竣工时间
2004年3月-2005年8月
扣件拧紧是关键,工作紧固力矩应达到45-55N·M。
2.4技术保证措施
技术人员服务于施工一线,方案、交底先于分项工程施工。并及时检查施工管理措施,方案执行情况,及时处理施工中发现的技术、质量、安全问题。
2.5加强成品保护
制定具体的成品保护措施,特别是不能随意向抄平网内扔垃圾!施工现场派专人巡视,随时检查安全平网,发现有破坏、缺失、损毁的地方应立刻进行补救处理,及时清理网上杂物垃圾。
专利号:ZL 2011 2 0088679.6证书号:1959349号
工法形成企业技术标准情况
名称:《6m外挑安全平网施工工法》
编号:ZLSJ-GF2009-07
发布时间:2010年11月2日
原工法名称、完成单位、省级工法批准文号(升级版工法填写此栏)
工法内容简述:
为了保障建筑施工人员的安全,根据《建筑施工高处作业安全技术规范》(JGJ80-91),第3.1.1条对临边高处作业,“必须在外围架设安全平网(首层平网外挑6m)防护措施规定。”我公司根据规范要求,在需要搭设平网的工程,进行具体设计,经过十多年反复实践总结出具有规范化、标准化的施工工法。工程实践证明,这套工法很实用、很经济、很环保。
综上所述,本工法具有良好的经济效益和社会效益。
主要完成单位意见:
《6m外挑安全平网施工工法》高层建筑工程中应用,可节省人力、材料、机械等费用,节能、环保、安全、经济、质量可靠,具有极可靠的防护功能,有较好的经济和社会效益。该工法工艺流畅、技术先进,涵盖施工、质量、安全、成品保护及环保节能各个方面,该工法所形成的《用于高层建筑主体结构施工中的外挑安全平网系统》已获国家专利。
上部支座搭设同下部,仅间距稍大,@1500-1800。
5.2.3搭设斜向排架
斜向排架是主要受力构件。受力杆最大间距1800mm(采用1500较为安全),采用搭接连接,每个接头不少于3个扣件。斜向排架一开始下端是连接在支座上,竖直搭设---便于操作。顶部用绳索系住固定在柱子或者防护栏杆(一定是安全可靠的)上。
高质量的变色安全网
5.2.5旋转斜向排架至其位置
用绳索拉住斜向排架的上端,慢慢松开(这里有窍门-比如拴在防护架上的绳索,要绕钢管2圈)然后均匀地旋转至其外挑6米的位置。再一次检查和拧紧斜向排架和下支座之间连接的旋转扣件。
挂安全钢丝绳:为提高安全系数,每隔4跨(7.2m)挂一道Φ10钢丝绳。
5.2.6拉紧大眼安全网
类别房屋建筑工程
专业分类其他
申报单位中联世纪建设集团有限公司
推荐单位南通市城乡建设局海门市建筑工程管理局
江苏省住房和城乡建设厅制
工法名称
6m外挑安全平网施工工法
类别
□房屋建筑工程
□土木工程
□工业安装工程
专业分类
其他






1、中联世纪建设集团有限公司
通讯地址
北京市海淀区彩和坊路
11号华一控股大厦3层
邮编
100080
联系人
闫立
电话
办:(010)82886628转8999
手机:13146090668





姓名
工作单位
职务
电话
吴书明
中联世纪建设集团有限公司
项目经理
13851942389
梁学明
中联世纪建设集团有限公司
技术经理
13920799230
耿孝运
中联世纪建设集团有限公司
副总工
13989582841
预埋锚环,必须采用HPB235(Q235)一级钢制作。
钢丝绳:应无破损、硬折痕迹。
2.3严格控制搭设质量
所有安全平网使用之前必须经过冲击试验检测合格后方可使用。
安全平网安装形式为外高里低,角度以与竖直墙面30°≤α≤45°为宜,里边与建筑物的结构边间隙不大于100mm,网不得绷紧,下垂的最低点与挑支钢管斜撑的距离要求大于1.5m。
