城市地质调查钻探编录工作细则

合集下载

钻探工程编录具体工作方法及技术要求

钻探工程编录具体工作方法及技术要求

钻探工程技术要求一、钻孔原始地质编录要求(一)准备工作(二)钻孔地质编录二、采样(化学分析样的采取)(一)采样目的(二)采样准备(三)布样原则及要求(四)样品编号原则(五)岩矿心取样方法三、钻孔资料整理(一)文、图、实物资料整理(二)编制钻孔柱状图(三)钻孔地质剖面图1四、钻孔原始地质编录应提交的主要资料钻探工程质量六项指标五、钻探工程技术要求一、钻孔原始地质编录要求钻孔原始地质编录是对钻探取得的岩矿心(包括岩屑、岩粉)进行观察,并对观察过程及所揭示的地质现象进行真实、准确的记录。

(一)准备工作1、施工准备2、技术准备编录人员应熟悉矿区的基本地质特征,包括地层及分布状况、岩性组合特征、矿产种类及矿层(体)赋存状态、褶皱、断裂、矿带分布及特征、矿区岩矿层划分单元等;了解和熟练掌握原始编录的有关规定、程序、要求、方法等;了解钻孔施工设计。

、编写钻孔设计书A编录人员应会同探矿人员,在矿区钻孔位置确定后,编写钻孔设计书。

钻孔设计书应包括以下主要内容:(1)钻孔编号、设计孔深、钻孔方位(斜孔)、钻孔倾角。

(2)岩矿层分层起止井深(由上至下)(3)岩矿层分层柱状图、分层岩石名称、断层、破碎带井深。

(4)各分层岩心、矿心、矿层顶底板岩心等的采取率要求(以矿区设计为准)。

(5)孔深校正及要求(一般直孔每100m校正一次,斜孔50m校2 正一次,误差±1‰)。

(6)钻孔结构及钻进方法等。

、B、钻孔安装通知书C、钻孔施工通知书、(二)钻孔地质编录钻孔编录工作,应随钻孔施工进度在钻探施工现场及时进行,在预计见矿井段,编录人员要跟综指导,确保钻探质量。

1、检查整理岩矿心(1)检查钻孔施工记录在编录前,编录人员应详细检查钻探班报表、包括“孔深校正及弯曲度测量记录表”、“钻孔简易水文观测记录表”中记录的回次进尺、井深、有关水文观测数据等是否齐全、准确。

)检查岩矿心整理情况(2在施工现场,将岩心箱依井深顺序排列。

仔细检查岩心长度及编号是否正确,岩矿心摆放有无拉长现象,发现岩矿心顺序有颠倒的,应予以调整,发现破碎的岩矿心有人为拉长现象时,应恢复到正常长度后重新丈量,并通知机长当班记录员更正班报表。

钻探工程编录具体工作方法及技术要求

钻探工程编录具体工作方法及技术要求

钻探工程技术要求一、钻孔原始地质编录要求(一)准备工作(二)钻孔地质编录二、采样(化学分析样的采取)(一)采样目的(二)采样准备(三)布样原则及要求(四)样品编号原则(五)岩矿心取样方法三、钻孔资料整理(一)文、图、实物资料整理(二)编制钻孔柱状图(三)钻孔地质剖面图四、钻孔原始地质编录应提交的主要资料五、钻探工程质量六项指标钻探工程技术要求一、钻孔原始地质编录要求钻孔原始地质编录是对钻探取得的岩矿心(包括岩屑、岩粉)进行观察,并对观察过程及所揭示的地质现象进行真实、准确的记录。

(一)准备工作1、施工准备2、技术准备编录人员应熟悉矿区的基本地质特征,包括地层及分布状况、岩性组合特征、矿产种类及矿层(体)赋存状态、褶皱、断裂、矿带分布及特征、矿区岩矿层划分单元等;了解和熟练掌握原始编录的有关规定、程序、要求、方法等;了解钻孔施工设计。

A、编写钻孔设计书编录人员应会同探矿人员,在矿区钻孔位置确定后,编写钻孔设计书。

钻孔设计书应包括以下主要内容:(1)钻孔编号、设计孔深、钻孔方位(斜孔)、钻孔倾角。

(2)岩矿层分层起止井深(由上至下)(3)岩矿层分层柱状图、分层岩石名称、断层、破碎带井深。

(4)各分层岩心、矿心、矿层顶底板岩心等的采取率要求(以矿区设计为准)。

(5)孔深校正及要求(一般直孔每100m校正一次,斜孔50m校正一次,误差±1‰)。

(6)钻孔结构及钻进方法等。

、B、钻孔安装通知书C、钻孔施工通知书、(二)钻孔地质编录钻孔编录工作,应随钻孔施工进度在钻探施工现场及时进行,在预计见矿井段,编录人员要跟综指导,确保钻探质量。

1、检查整理岩矿心(1)检查钻孔施工记录在编录前,编录人员应详细检查钻探班报表、包括“孔深校正及弯曲度测量记录表”、“钻孔简易水文观测记录表”中记录的回次进尺、井深、有关水文观测数据等是否齐全、准确。

(2)检查岩矿心整理情况在施工现场,将岩心箱依井深顺序排列。

仔细检查岩心长度及编号是否正确,岩矿心摆放有无拉长现象,发现岩矿心顺序有颠倒的,应予以调整,发现破碎的岩矿心有人为拉长现象时,应恢复到正常长度后重新丈量,并通知机长当班记录员更正班报表。

钻探工程编录具体工作方法及技术要求

钻探工程编录具体工作方法及技术要求

钻探工程技术要求一、钻孔原始地质编录要求(一)准备工作(二)钻孔地质编录二、采样(化学分析样的采取)(一)采样目的(二)采样准备(三)布样原则及要求(四)样品编号原则(五)岩矿心取样方法三、钻孔资料整理(一)文、图、实物资料整理(二)编制钻孔柱状图(三)钻孔地质剖面图四、钻孔原始地质编录应提交的主要资料五、钻探工程质量六项指标钻探工程技术要求一、钻孔原始地质编录要求钻孔原始地质编录是对钻探取得的岩矿心(包括岩屑、岩粉)进行观察,并对观察过程及所揭示的地质现象进行真实、准确的记录。

(一)准备工作1、施工准备2、技术准备编录人员应熟悉矿区的基本地质特征,包括地层及分布状况、岩性组合特征、矿产种类及矿层(体)赋存状态、褶皱、断裂、矿带分布及特征、矿区岩矿层划分单元等;了解和熟练掌握原始编录的有关规定、程序、要求、方法等;了解钻孔施工设计。

A、编写钻孔设计书编录人员应会同探矿人员,在矿区钻孔位置确定后,编写钻孔设计书。

钻孔设计书应包括以下主要内容:(1)钻孔编号、设计孔深、钻孔方位(斜孔)、钻孔倾角。

(2)岩矿层分层起止井深(由上至下)(3)岩矿层分层柱状图、分层岩石名称、断层、破碎带井深。

(4)各分层岩心、矿心、矿层顶底板岩心等的采取率要求(以矿区设计为准)。

(5)孔深校正及要求(一般直孔每100m校正一次,斜孔50m校正一次,误差±1‰)。

(6)钻孔结构及钻进方法等。

、B、钻孔安装通知书C、钻孔施工通知书、(二)钻孔地质编录钻孔编录工作,应随钻孔施工进度在钻探施工现场及时进行,在预计见矿井段,编录人员要跟综指导,确保钻探质量。

1、检查整理岩矿心(1)检查钻孔施工记录在编录前,编录人员应详细检查钻探班报表、包括“孔深校正及弯曲度测量记录表”、“钻孔简易水文观测记录表”中记录的回次进尺、井深、有关水文观测数据等是否齐全、准确。

(2)检查岩矿心整理情况在施工现场,将岩心箱依井深顺序排列。

仔细检查岩心长度及编号是否正确,岩矿心摆放有无拉长现象,发现岩矿心顺序有颠倒的,应予以调整,发现破碎的岩矿心有人为拉长现象时,应恢复到正常长度后重新丈量,并通知机长当班记录员更正班报表。

城市地质调查钻探编录工作细则

城市地质调查钻探编录工作细则

城市地质调查钻探编录工作细则(提纲)1、适用范围本细则适用于在城市地区开展地质调查的各类钻探工作.2、规范性引用文件GB/T 14158-93 区域水文地质工程地质环境地质综合勘查规范(1:50000) DZ/T 0148-94 水文地质钻探规程JGJ87-92 建筑工程地质钻探技术标准DZ/0017—91 工程地质钻探规程3、总则3.1目的与任务钻探是城市地质调查中用于查明城市地下松散层三维地层结构、三维工程地质层结构、三维水文地质层结构、风化层厚度分带,查明城市地质资源、地质环境和地质灾害的主要技术手段.利用钻孔进行松散沉积层分层、查明厚度及空间变化特征,建立地层层序、划分岩石地层单位;了解基岩起伏面变化特征和基岩特征,填绘基岩地质图;探明地下含水层(组)、隔水层的数目、埋藏深度、厚度和变化;划分工程地质层,特殊土层的埋藏深度、厚度和主要特征;查明风化层厚度,划分风化带;验证隐伏断裂和活动断裂,地下岩溶发育程度、海水入侵程度;采集地质、水文、工程、地球化学等城市地质调查、研究和评价必须的各类测试样品。

利用钻孔进行井中物探、静力触探和岩土工程试验。

利用钻孔进行地下水动态监测和外动力地质现象变形动态监测;探明滑坡等到外动力地质现象的分布、规模及发育规律。

3.2钻探工程布置原则1、钻探工程应在充分收集城市区已有各类钻孔资料,经分析筛选出可利用钻孔分布图上进行部署。

钻孔布置应遵循由已知到未知,由浅到深,由线到面、由疏到密,控制性钻孔和一般钻孔间隔布置的原则。

控制孔数量为钻孔总数的20~30%。

2、钻探应在地质调查和物探工作基础上进行。

3、钻孔主要按勘探线布置,钻孔勘探线应平行或垂直于地质体、岩土体、地质灾害体长轴方向或变化最大的方向。

冲积平原、大型盆地区应沿垂直地下水流向布置;山前冲积扇沿轴向布置;滨海平原垂直海岸布置;河口三角洲应垂直海岸线及主要河流流向布置;山间河谷、阶地发育地区应横切各地貌单元布置。

地质勘查工作细则

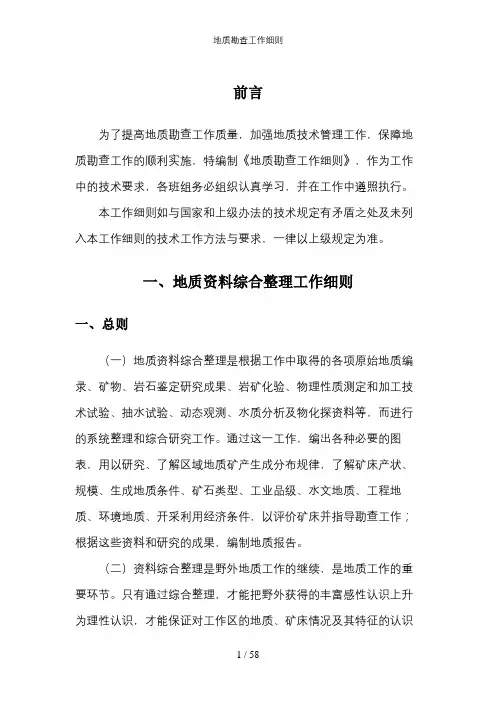

地质勘查工作细则

前言为了提高地质勘查工作质量,加强地质技术管理工作,保障地质勘查工作的顺利实施,特编制《地质勘查工作细则》,作为工作中的技术要求,各班组务必组织认真学习,并在工作中遵照执行。

本工作细则如与国家和上级办法的技术规定有矛盾之处及未列入本工作细则的技术工作方法与要求,一律以上级规定为准。

一、地质资料综合整理工作细则一、总则(一)地质资料综合整理是根据工作中取得的各项原始地质编录、矿物、岩石鉴定研究成果、岩矿化验、物理性质测定和加工技术试验、抽水试验、动态观测、水质分析及物化探资料等,而进行的系统整理和综合研究工作。

通过这一工作,编出各种必要的图表,用以研究、了解区域地质矿产生成分布规律,了解矿床产状、规模、生成地质条件、矿石类型、工业品级、水文地质、工程地质、环境地质、开采利用经济条件,以评价矿床并指导勘查工作;根据这些资料和研究的成果,编制地质报告。

(二)资料综合整理是野外地质工作的继续,是地质工作的重要环节。

只有通过综合整理,才能把野外获得的丰富感性认识上升为理性认识,才能保证对工作区的地质、矿床情况及其特征的认识逐步深入,不断提高,及时发现问题,提出解决问题的办法,并根据新情况和新认识修改原有的工作设计和施工部署,达到获取最佳的地质成果,及时提交地质报告的目的。

(三)资料综合整理工作应在总工程师或技术负责的领导下,根据分工(分组)规定由有关地质、水文、物探人员负责进行,重要的综合图件,如区域地质图、矿区地质图、有代表性的地质剖面、储量计算图等须有总工程师或技术负责亲自参与编制,或经过他们的检查,以确保工作质量。

(四)进行资料综合整理的原始资料,必须按规定经过三级检查,确认合格,方能开始整理;在整理前,要编制统一图例。

(五)资料综合整理是项经常性工作,必须及时地、不间断地进行。

二、基本要求(一)编制图件时,应事先考虑图的布置、方向、图幅大小、包含内容。

图的方向:平面图的上方为北方,剖面图的右侧为北或东。

钻探编录细则

钻探编录细则

钻探编录细则一钻孔施工前的准备工作1 开钻前。

必须有分队技术负责签发“探矿工程定位和机械安装通知书”。

所定孔位距基点的距离,由两人以上在剖面上量得,然后交测量组进行定位。

2 分队技术负责或钻探组长带领测量人员会同探矿队安装队长,进行实地定位并钉好前车后车方向桩,以免建错钻塔。

然后将安装定位通知书交给探矿工程队进行安装。

3 开钻前分队技术负责,钻探编录技术人员携带“探矿工程施工通知书”“钻孔地质设技书”,会同探矿技术员,机长一齐到现场实地检查安装是否合格(指方位角和倾角)岩心箱.岩心票.泥浆箱,简易水文观测工具。

及各种记录表格是否齐全符合要求,经检查双方无异议。

方能在施工通知书和地质设计书上签字生效.开钻生产,否则不能开钻。

二钻孔地质编录工作1 钻孔的地质编录应及时进行,不得积压。

编录之前.首先检查班报表.、岩心票、岩心箱,岩矿心长度和岩心编号是否准确无误岩心是否冲洗干净、摆放得整齐无误,特别注意是够颠倒。

2 地质编录时,将要编录的孔段,自上而下顺序排好。

仔细检查岩矿心摆放顺序丈量长度。

如发现岩矿心顺序颠倒和人为的拉长等现象。

立即通知机台当班记录员系统改正。

3 当一个回次或几个岩心长超总长时。

说明前面回次有残留岩心。

残留岩心在记录表中不另行记录,只在计算分层深度时直接利用残留岩心长度计算即可,以免由记录位置不当计算错换层深度。

4 在未进行残留岩心测量或残留岩心测量不准时,某个回次因有残留岩心,使其岩心长度大于进尺时,残留岩心处理方法可参照下面两种方法进行:①在岩心完整时以本回岩心采取率为100%,将起出部分推到上回次计算.如继续起出还可以继续上推,一般不能上推五个回次.如继续起出应寻找某原因再作处理.如岩心破碎或沙状、状和不在同一岩性中钻进而用反循环取心工具采取的岩心,一般不能上推.②允许同一岩性做五个回次之内进尺长度之和大于或等于相同回次岩心长度之和,然后计算回次均采取率。

5 分层空深的计算,按回次采取率,以比例配分法计算。

钻探编录技术要求

钻探编录技术要求

钻探编录技术要求钻孔地质编录要求为使大梁湾井田勘探钻探编录规范进行,保证取全取准钻孔第一性地质资料,为综合研究和报告编制提供可靠的基础资料,现将大梁湾井田勘探钻探编录提出以下具体要求。

1、钻探地质编录所获取的第一性资料,是煤田地质工作的最基础资料。

它的质量与精度,直接影响综合编录以至整个勘探成果的可靠性。

因此,地质人员必须认真、严肃地对待钻探地质编录工作,要全面、系统、准确无误地搜集好钻探地质资料。

2、编录人员必须对工作区的地质及工程部署情况有比较详细的了解,熟悉工作区的地层分布、地层时代、层序、构造轮廓、岩性特征、煤层特征、厚度及埋深等。

同时熟悉本次工程部署情况、工作依据和地质目的,以便为地质编录打好基础。

3、钻探地质编录应在现场进行,所有样品、标本必须在野外及时鉴定,然后送实验单位进行化验、鉴定。

4、与地质技术负责、机长共同确定钻孔位置。

钻孔位置确定后,任何人未经项目部同意不得移动钻孔位置。

5、编制、检查钻孔地质技术设计书6、进行开孔前的检查验收。

(1)检查校正立轴;(2)检查岩芯箱、岩芯牌、红漆、钢卷尺、测绳(测水位用)、各种钻探记录表格是否齐全、符合标准;(3)开孔前向钻机工作人员详细介绍施工钻孔的地质目的、任务、地质情况及质量要求等,使钻台人员做到心中有数、精心施工,从而达到预期地质目的。

完成上述检查后,方可开钻施工。

7、在地质编录中,所使用的测量工具(罗盘、钢尺、三角板、三棱尺等)必须符合要求。

8、钻探编录内容及要求按编录细则执行。

9、钻探编录文、图、表三者要相符(包括性质、数量、位置、界线等)。

10、钻探记录的检查(1)编录人员应经常对钻机小班记录员进行指导和协助,及时掌握施工进度、钻孔质量及地质变化。

(2)认真检查班报表的记录内容是否齐全、规范,数据计算是否正确。

(3)对钻孔岩芯进行检查,注意岩芯放置位置顺序是否颠倒,编号是否有误,岩芯长度与记录是否相符。

发现问题应及时纠正,当确认无误后方可开始编录。

钻探地质编录方法及要求

钻探地质编录方法及要求

矿区ZK
号钻机
验 收 项 目
钻孔开孔检查验收单
年 月 日验收
验 收 情 况
孔位、方位、倾角 天车—立轴(转盘)--钻孔同心线
钻机、动力机、泥浆泵、发电机、 参数仪表、泥浆测试仪器
钻塔、基台木、绷绳、活动工作台、 电器设备、照明线路、游动滑车系统、 冲洗循环系统、搅拌机、取心工具等 地板、台板、梯子、避雷针、场房塔套、 防护栏杆、各种防护罩、地基、防洪、 排水、防火设施、医药等
4.构造特征的观察描述
真对构造需从如下几方面进行认真的观察记 录。有些方面在钻孔中不可能观察到,但要尽量 进行详细地观察,特别是一些小构造、裂隙等, 要着重观察描述,并且要注意岩石的破碎程度的 观察描述,钻孔中各分层间的关系是否具有构造 接触的特征等。 (1)结构面的性质。 (2)破裂面内的充填物特征。 (3)构造产物。 (4)破裂面旁侧同序次或低序次构造面特征。 (5)压、张、扭配置构造的观察和综合考虑。
标准、技术要求指南
• 1 . GB/T 13908-2002 固体矿产地质勘查 规范总则 • 2.地质工作质量检查验收规定 • 3.DZ/T 0078-93固体矿产勘查原始地质 编录规定 • 4.DZ/T 0032-92地质勘查钻探岩矿心管 理规定 • 5.DZ/T 0079-93固体矿产勘查地质资料 综合整理、综合研究规定
4.一次地质编录 -1
• (1)填写工程编号及开孔日期。
•地质编录采用规定的《钻孔地质记录表》进行 编录。按要求认真进行填写。首先将工程编号 及开孔日期填写齐全。
号钻孔地质记录表
回 次 进 尺 日 期 自—至 回 次 岩 芯 代 表 长 度 岩芯 编号 分 层 分 层 真 厚 度 换 层 孔 深 第 页
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

城市地质调查钻探编录工作细则(提纲)1、适用范围本细则适用于在城市地区开展地质调查的各类钻探工作。

2、规范性引用文件GB/T 14158—93 区域水文地质工程地质环境地质综合勘查规范(1:50000)DZ/T 0148-94 水文地质钻探规程JGJ87-92 建筑工程地质钻探技术标准DZ/0017—91 工程地质钻探规程3、总则3.1目的与任务钻探是城市地质调查中用于查明城市地下松散层三维地层结构、三维工程地质层结构、三维水文地质层结构、风化层厚度分带,查明城市地质资源、地质环境和地质灾害的主要技术手段。

利用钻孔进行松散沉积层分层、查明厚度及空间变化特征,建立地层层序、划分岩石地层单位;了解基岩起伏面变化特征和基岩特征,填绘基岩地质图;探明地下含水层(组)、隔水层的数目、埋藏深度、厚度和变化;划分工程地质层,特殊土层的埋藏深度、厚度和主要特征;查明风化层厚度,划分风化带;验证隐伏断裂和活动断裂,地下岩溶发育程度、海水入侵程度;采集地质、水文、工程、地球化学等城市地质调查、研究和评价必须的各类测试样品。

利用钻孔进行井中物探、静力触探和岩土工程试验。

利用钻孔进行地下水动态监测和外动力地质现象变形动态监测;探明滑坡等到外动力地质现象的分布、规模及发育规律。

3.2钻探工程布置原则1、钻探工程应在充分收集城市区已有各类钻孔资料,经分析筛选出可利用钻孔分布图上进行部署。

钻孔布置应遵循由已知到未知,由浅到深,由线到面、由疏到密,控制性钻孔和一般钻孔间隔布置的原则。

控制孔数量为钻孔总数的20~30%。

2、钻探应在地质调查和物探工作基础上进行。

3、钻孔主要按勘探线布置,钻孔勘探线应平行或垂直于地质体、岩土体、地质灾害体长轴方向或变化最大的方向。

冲积平原、大型盆地区应沿垂直地下水流向布置;山前冲积扇沿轴向布置;滨海平原垂直海岸布置;河口三角洲应垂直海岸线及主要河流流向布置;山间河谷、阶地发育地区应横切各地貌单元布置。

地质灾害区沿崩塌、滑坡的纵轴方向布置。

主要松散层分布区的不同地貌单元应有钻孔控制。

3.3钻探一般要求1、钻孔应综合勘探、综合利用,目的明确,一孔多用。

2、所有钻孔的孔位、孔深、主要指标要求等均应在设计中明确;所有钻孔都应进行简易水文地质观测。

地质孔、水文孔和控制性工程孔应做综合测井(包括自然电位测井、自然伽马测井、普通视电阻率测井)工作。

所有钻孔应进行地质编录和专业编录。

3、钻孔施工一般要求(1)设计阶段钻孔应布置在工作部署图上,并明确钻孔类型、位置坐标、设计深度、目的和要求。

(2)开孔前应按设计要求核对实地位置,因障碍等原因需改变孔位时应按程序要求上报设计审批部门批准;(3)回次进尺不得超过钻具的本体长度或净空长度,且螺旋钻不超过1m,岩芯钻不超过2m,并以能满足分层与描述要求为准;(4)钻进深度、岩土分层界面深度、地下水位深度的量测允许误差为±20mm;(5)机台必须设置专门的施工记录,负责班报表记录和简易水文观测记录。

(6)单孔施工结束后,机台应提交班报表和简易水文观测记录表,验收后应整理成册,统一存档。

(7)勘探孔口径一般应不小于110 mm,采取原状岩土样的钻孔口径以130 mm为宜,进行物探测井的钻孔口径应根据测井探头直径确定。

(8)孔深误差校正:每钻进50m及钻孔终孔时各校正孔深一次,发现误差及时纠正,允许误差为1%。

钻孔斜度偏差每50 m应小于1度,有特殊要求者另定。

(9)基岩、松散层地质、水文地质和工程地质钻孔均应全孔取芯,岩(土)芯采取率一般要求不低于80%。

基岩、松散层地质和工程地质钻探岩芯采取率,粘性土、完整和较完整岩体不应低于85%,较破碎和破碎岩体、松散砂砾和卵石层不应低于65-70%。

对需要重点查明的部位,应采用双层岩芯管钻进。

(10)钻孔竣工后,必须按时提交各种资料,野外岩土芯均需进行摄影或录像,建立岩土芯图片库(每孔均需要注明孔号、位置等内容);所有土(岩)芯均按要求装箱备查,并拍照留存,在鉴定取样认可后抛弃或入库。

(11)所有类型钻孔结束后均应完成的地质资料:①钻孔柱状图;②钻孔地质记录表;专业记录表;③钻孔结构,孔伸校正,弯曲度测量登记表;④钻孔各种采样登记表;各种鉴定、试验、分析报告;⑤简易水文地质资料;⑥物化探测井资料;⑦封孔设计及封孔记录表;⑧钻孔质量验收报告;⑨钻孔地质小结(根据需要编写);⑩岩芯、标本等实物资料和照片。

3.4.钻探精度要求1. 基岩和松散层地质钻孔隐伏基岩和松散层地质调查工程控制程度按下表执行。

表中列出的钻孔控制程度为必须达到的最低要求,各城市根据已有工作程度和城市需求可相应提高工作精度。

基础地质调查钻探工程控制程度2. 工程地质钻孔平原土体区根据调查区工程地质条件并结合建设需要确定勘查深度,一般为30~100 m左右;每个地貌单元均应有控制性钻孔,控制性钻孔所占勘探孔总数的比例依据规范执行。

各区工程地质调查工程控制程度参见下表。

列出的为必须达到的最低要求,各城市可根据已有工作程度和城市需求制定高于该要求的工作精度。

工程地质调查百平方公里工程孔控制程度一览表3. 水文地质钻孔新布设水文地质勘探孔以揭露工作区具有供水意义的主要含水层或含水构造带为前提,平原区、滨海地区、黄土地区在松散覆盖层厚度小于100 m时,新布设水文地质勘探孔应揭穿覆盖层;当厚度小于500 m时,应按水文地质单元布设揭穿覆盖层的控制性勘探孔,每个水文地质单元至少布设1个孔。

城市水文地质调查百平方公里工程控制程度一览表4、钻探类型钻探主要分为基岩地质钻探、松散层(风化层)地质钻探、水文地质钻探、工程地质钻探和环境(灾害)地质钻探五类。

不同类型钻探工程对钻机类型、孔径、编录、取样等应有不同的要求。

4.1基础(基岩和松散层)地质钻探(1)采用中深钻(>50m),机型为150型,孔径不能小于110mm。

适用于各种地质勘查钻孔,包括冲击钻孔、采样钻孔、各种深度的机械岩石钻孔和中心采样钻孔(CSR)等。

(2)穿透松散层的钻孔,需进入基岩3-5m。

(3)所有钻孔均要求坐标定位(包括地面高程、地理坐标、地下水位等勘测数据)。

(4)终孔后需完成综合测井(包括自然电位测井、自然伽马测井、普通视电阻率测井三种方法)以及岩芯保管工作。

(5)孔深误差较小时,在最后回次一次校正为校测深度;误差较大时,可在该校测间隔区段,按每回次校正±1cm,将最后回次校正为校测深度,向上配完为止;如误差过大,应找出原因并及时处理。

(6)钻孔施工前,核查孔口坐标、主轴方位、斜度(天顶角)及岩心(粉)收集装置等。

施工中每钻进一定深度,见重要标志层、断裂、重要地质现象、处理重大孔内事故后和终孔时,都应进行孔深校测。

(7)要随时检查核对岩、矿心摆放顺序及采取率、孔斜、简易水文观测等质量指标,做好质量管理工作。

(8)终孔后,要及时进行钻孔验收,封孔和建立孔口标志。

4.2水文地质钻探4.2.1一般工作要求1.水文地质钻探原则上应使用清水钻进,或采用自然造浆作为保护孔壁的方法(水压钻进),以取得可靠的水文地质资料。

洗孔时间应以洗净返出清水为止。

2.钻孔口径:钻孔口径以满足滤水管为原则。

第四纪松散地层中,钻孔终孔口径不应小于130mm,在基岩中一般不应小于110mm。

3.岩芯采取率①粘性土、完整基岩平均不低于70%,单层不低于60%;砂、砾石、风化基岩与破碎带平均不低于40%,单层不低于30%。

②无岩芯间隔:一般地层无岩芯间隔不得超过3m,含水层顶底板或主要构造带上下5m范围内无岩芯间隔不得超过1m。

在无岩芯间隔超过要求,以致严重影响编录质量时,应进行补样。

一般地层、砂层3~5m补一个,5~8m补2个。

③应控制回次进尺长度,回次进尺不应超过岩芯管长度。

对于含水层及顶底板、主要构造带回次进尺应控制在1~2m左右;对于松散的砂、砾石、构造破碎带或岩溶充填物等取芯困难的钻孔,应采取专用取芯工具,并应详细记录换层、溶洞、破碎带顶底板深度。

4.孔深校正在每钻进50m、终孔以前、下滤水管前、抽水试验结束等情况时必须进行孔深校正。

孔深校正最大允许误差5‰,超过误差要求时应查找原因,及时更正。

5.孔斜测量孔斜要求以不影响抽水设备的正常工作为原则,钻孔最大允许弯曲为每100m间距不超过2度。

在钻进中必须严格遵守操作规程,采取措施预防钻孔弯曲。

6.简易水文观测①钻进发现涌水、漏水、透气、流砂、坍塌掉块、钻具陷落以及冲洗液颜色变化等异常现象,应立即停钻,丈量机上余尺,详细观测记录。

遇到自流水时,应测量水头高度及自流量。

②处理事故和因故停钻时,要观测和记录孔内水位。

③一般应在开孔后钻进中观测地下水初见水位,但当地下水位埋深较大或采取泥浆钻进时,可在终孔洗孔后测定静止水位以及抽水试验后按要求观测恢复水位。

④在钻进到地下水位后,每个回次下钻前提钻后各测一次水位。

如停钻时间较长,在24h内每4h观测一次,超过24h每8h观测一次。

采用泥浆钻进的钻孔可不观测孔内水位变化。

⑤测定冲洗液消耗量及其漏水(<50%的消耗量)、严重漏水(50%~75%的消耗量)及全漏水的位置。

7.止水、洗孔、封孔①分层抽水时,要严格进行止水,止水要选择隔水性好、地层稳定、孔壁完整的地段,止水位置一定要准确。

②止水管下入孔内前,应先探孔内障碍物和孔底杂物,以保证止水效果。

下管时,严禁上下串动,若中途遇阻,应提出孔口,查明原因和排除后再下入孔内。

③止水质量应予以认真检查。

检查的主要内容为:抽水前,采用注水法或提水法检查水管内外水位及变化;抽水试验中,观测出水管内外水位及其变化;抽水试验中,观测氯离子、水量、水温等变化;与上下相邻含水层的水位、水质进行对比;与周围钻孔(井)的水位、水质、水量进行对比。

④应用专门工具洗孔,洗孔应达到水清砂尽,以保证在抽水过程中水量无连续增大现象。

⑤为隔绝含水层之间水力联系,特别是防止咸淡水的混合,保护地下水资源,勘探钻孔应做封孔工作,含水层段可用砂砾回填,含水层之间应用粘土球封闭,孔口必须填平捣实。

4.2.2水文测井1. 水文地质钻孔均应采用数字测井技术进行水文物探测井。

2. 测井的目的①划分地层界线;②确定含水层与隔水层的层位和厚度;③确定断裂带、裂隙带的位置及厚度;④初步判定含水层之间的补给关系;⑤划分咸淡水界面、估计地下水的矿化度;⑥估算水文地质参数,包括含水层的孔隙率、渗透系数及涌水量等;⑦测定钻孔孔径、井斜、套管完好情况等技术状况;⑧测定地层构造参数。

3. 水文地质钻孔应至少测视电阻率、自然电位、放射性、声波、井温等五种以上的参数曲线。

4. 水文物探测井可参照《水文测井工作规范》(DZ/T 0181—1997)执行。

5. 测井钻孔应提交测井数据、参数与综合曲线、解释成果。
