吊顶隐蔽工程验收规范

合集下载

轻钢龙骨石膏板吊顶验收规范

轻钢龙骨石膏板吊顶验收规范

轻钢龙骨石膏板吊顶验收规范篇一:轻钢龙骨石膏板吊顶施工工艺及验收标准轻钢龙骨石膏板吊顶施工工艺及验收标准1. 施工准备:1.1材料:1.1.1 主材:按荷载分上人和不上人主龙骨,应按设计要求选材,其规格包括主龙骨:轻型U38、中型U50、重型U60,付龙骨U50,纸面石膏板0X9。

1.1.2 付材:主龙骨吊件、付龙骨吊挂、主龙骨连接件、付龙骨连接件、支托连接件。

1.1.3 辅材:吊筋( 6、 8)、角铁吊件、膨胀栓、螺母、高强自攻丝、防锈漆,机油、焊条。

1.2机具:电锤、手枪钻、金属切割机、砂轮机、电焊机、气泵、风批、拉铆枪、气带、激光自动安平标线仪、施工线、墨斗、盒尺、手锤、錾子、扫帚、套丝、板牙。

1.3施工条件:1.3.1 顶棚内空调、消防、通信等各种设备安装完毕并调试验收,无漏雨痕迹。

1.3.2 各种材料及工具齐备:1.3.3 墙顶需找补的槽、孔、洞等湿作业完成。

1.3.4 大面积施工前,应做样板间,对起拱、预留检修口等构造处理及固定方法,经认可后,方可进行大面积施工。

2. 操作工艺:2.1施工顺序:清理现场——弹线定位——吊杆安装——龙骨安装——石膏板安装。

2.2工艺要求:2.2.1 清理现场:将施工现场墙、地面、灰尘、垃圾清理干净。

2.2.2 弹线定位:根据设计及现场要求、确定50cm水平线,用尺量至顶面设计标高线,在四周墙面弹顶面水平线(水平线应以付龙骨底面为准),然后画出龙骨位置线和吊点(杆)布置线。

2.2.3 吊杆安装:(转载于: 小龙文档网:轻钢龙骨石膏板吊顶验收规范)a.角铁吊件及吊筋加工:角铁吊件采用L30*30角铁加工,在角铁面上划出中心线,对应打出一排 10或 8的孔、孔距45mm左右,再将角铁分段切割下来。

不上人吊件可用小角铁制作,吊点应在屋面板下均匀分布(施工前应对现场进行检查,布点应避开顶面空调风筒及各种管道,若避不开时可采取角铁补充吊点),大面积或上人吊顶吊点间距为≤1000mm,一般吊顶的吊点间距为≤1200mm,用电锤在顶上打孔,放置膨胀栓拧紧固定于顶面上。

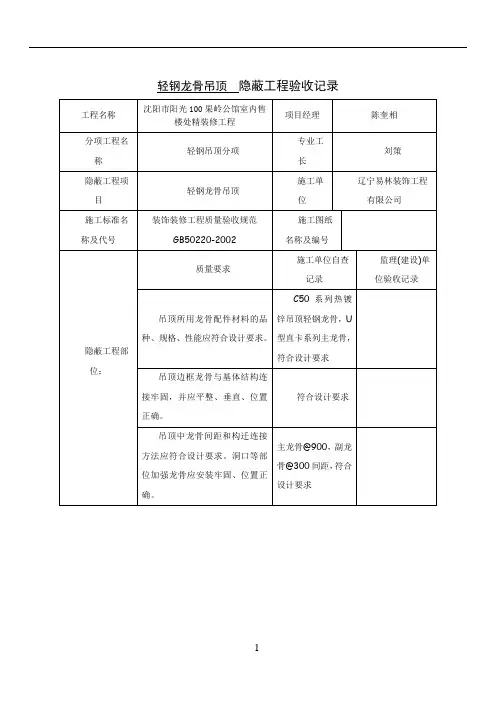

轻钢龙骨吊顶 隐蔽工程验收记录

轻钢龙骨吊顶  隐蔽工程验收记录
监理(建设)单位验收记录
吊顶所用龙骨配件材料的品种、规格、性能应符合设计要求。
C50系列热镀锌吊顶轻钢龙骨,U型直卡系列主龙骨,符合设计要求
吊顶边框龙骨与基体结构连接牢固,并应平整、垂直、位置正确。
符合设计要求
吊顶中龙骨间距和构迁连接方法应符合设计要求。洞口等部位加强龙骨应安装牢固、位置正确。
主龙骨@900,副龙骨@300间距,符合设计要求
单位验收结论
监理工程师(建设单位项目负责人):年 月 日
轻钢龙骨吊顶隐Leabharlann 工程验收记录工程名称沈阳市阳光100果岭公馆室内售楼处精装修工程
项目经理
陈奎相
分项工程名称
轻钢吊顶分项
专业工长
刘策
隐蔽工程项目
轻钢龙骨吊顶
施工单位
辽宁易林装饰工程有限公司
施工标准名称及代号
装饰装修工程质量验收规范GB50220-2002
施工图纸名称及编号
隐蔽工程部位:
质量要求
施工单位自查记录
饰面材料材质、品种、规格、等应符合设计要求。饰面材料接缝应按其施工工艺标准进行板缝防裂处理。
以9.5mm厚纸面板覆面(泰山牌),其材质等均符合设计要
求。纸面石膏板的接缝以拉法基绷带粘贴密封处理
施工单位
自查结论
经检查,本分项工程符合设计及国家相关规定要求。
施工单位项目技术负责人:年 月 日
监理(建设)

最新吊顶工程质量验收规范(精)

最新吊顶工程质量验收规范(精)

6 吊顶工程6.1 一般规定6.1.1 本章适用于暗龙骨吊顶、明龙骨吊顶等分项工程的质量验收。

6.1.2 吊顶工程验收时应检查下列文件和记录:1 吊顶工程的施工图、设计说明及其他设计文件。

2 材料的产品合格证书、性能检测报告、进场验收记录和复验报告。

3 隐蔽工程验收记录。

4 施工记录。

6.1.3 吊顶工程应对人造木板的甲醛含量进行复验。

6.1.4 吊顶工程应对下列隐蔽工程项目进行验收:1 吊顶内管道、设备的安装及水管试压2 木龙骨防火、防腐处理。

3 预埋件或拉结筋。

4 吊杆安装。

5 龙骨安装。

6 填充材料的设置6.1.5 各分项工程的检验批应按下列规定划分:同一品种的吊顶工程每50间(大面积房间和走廊按吊顶面积30m2为一间)应划分为一个检验批,不足50间也应划分为一个检验批。

6.1.6 检查数量应符合下列规定:每个检验批应至少抽查 10%, 并不得少于3间;不足3间时应全数检查。

6.1.7 安装龙骨前,应按设计要求对房间净高、洞口标高和吊顶内管道、设备及其支架的标高进行交接检验。

6.1.8 吊顶工程的木吊杆、木龙骨和水饰面板必须进行防火处理,并应符合有关设计防火规范的规定。

6.1.9 吊顶工程中的预埋件、钢筋吊杆和型钢吊杆应进行防锈处理。

6.1.10 安装饰面板前应完成吊顶内管道和设备的调试及验收。

6.1.11 吊杆距主龙骨端部距离不得大于300mm,当大于300mm时,应增加吊杆。

当吊杆长度大于1.5m时,应设置反支撑。

当吊杆与设备相遇时,应调整并增设吊杆。

6.1.12 重型灯具、电扇及其他重型设备严禁安装在吊顶工程的龙骨上。

6.2 暗龙骨吊顶工程6.2.1 本节适用于以轻钢龙骨、铝合金龙骨、水龙骨等为骨架,以石膏板、金属板、矿棉板、木板、塑料板或格栅等为饰面材料的暗龙骨吊顶工程的质量验收。

主控项目6.2.2 吊顶标高、尺寸、起拱和造型应符合设计要求。

检验方法:观察;尺量检查。

6.2.3 饰面材料的材质、品种、规格、图案和颜色应符合设计要求。

轻钢龙骨吊顶隐蔽工程验收记录

轻钢龙骨吊顶隐蔽工程验收记录

轻钢龙骨吊顶隐蔽工程验收记录哎呀,今天我们来聊聊轻钢龙骨吊顶隐蔽工程验收记录这个话题。

说到这个,我就想起了一句话:“麻雀虽小,五脏俱全”。

虽然轻钢龙骨吊顶看起来不大,但是它的内部结构可是相当复杂呢!
我们来看看轻钢龙骨吊顶的材料。

它是由轻钢龙骨、龙骨连接件、龙骨吊杆、龙骨支撑板等组成的。

这些材料可不是随便找来的,它们都有着严格的质量要求。

比如说,轻钢龙骨要保证强度和刚度,龙骨连接件要保证连接牢固,龙骨吊杆要保证承载能力等等。

所以说,我们在验收轻钢龙骨吊顶的时候,一定要仔细检查这些材料的品质。

接下来,我们来看看轻钢龙骨吊顶的结构。

它是由龙骨连接件将各个部分连接在一起的。

这个结构看起来很简单,但是却需要非常精确的设计和制作。

因为如果设计不当或者制作不精良的话,就会导致整个吊顶的稳定性不够,甚至会出现安全隐患。

所以说,我们在验收轻钢龙骨吊顶的时候,一定要仔细检查它的结构是否合理、是否稳固。

我们来看看轻钢龙骨吊顶的安装。

这个环节可不能马虎哦!因为如果安装不好的话,就会影响到整个吊顶的使用效果。

所以说,我们在验收轻钢龙骨吊顶的时候,一定要仔细检查它的安装是否到位、是否符合规范。

轻钢龙骨吊顶隐蔽工程验收记录可是一项非常重要的工作哦!我们要认真对待每一个细节,确保整个吊顶的质量和安全。

就像我们平时生活中说的那样:“千里之堤毁于
蚁穴”,一个小小的疏忽可能会导致大问题的出现。

所以说,在验收轻钢龙骨吊顶的时候,我们一定要“严防死守”,确保万无一失!。

隐蔽工程检查验收记录-吊顶工程(最终)

隐蔽工程检查验收记录-吊顶工程(最终)

吊顶工程隐蔽工程检查验收记录工程名称青竹湖曦园A-F户型样板房装饰装修工程验收时间4月27日编号02 施工单位温州市中天装饰工程有限公司验收部位室内吊顶部分依据及内容(1)弹线用水准仪在房间内每个墙(柱)角上抄出水平点,弹出水准线(水准线距地面一般为500mm),从水准线量至吊顶设计高度加上24mm(二层石膏板的厚度),用粉线沿墙(柱)弹出水准线,即为吊顶次龙骨的下皮线。

同时,按吊顶平面图,在混凝土顶板弹出主龙骨的位置。

主龙骨从吊顶中心向两边分,最大间距为1000mm,标出吊杆的固定点,吊杆的固定点间距900~1000mm。

(2)固定吊挂杆件采用膨胀螺栓固定吊挂杆件。

不上人的吊顶,吊杆长度小于1000mm,采用φ8 的吊杆,大于1200mm,用50×50×5的镀锌角铁焊800×800钢架转换层,钢架与用50×50×5镀锌角铁做成T吊杆焊接,吊杆用φ12膨胀螺栓与顶部连接,钢架上钻φ10的孔间距800,φ8 的吊杆用螺丝与钢架连接。

(见附图)(3)在梁上设置吊挂杆件1)吊挂杆件通直并有足够的承载能力。

2)吊杆距主龙骨端部不超过1000mm。

3)吊顶灯具、风口及检修口等设附加吊杆。

(4)安装边龙骨边龙骨的安装按设计要求弹线,沿墙(柱)上的水平龙骨线把L 形镀锌轻钢条用自攻螺丝固定在预埋木砖上,混凝土墙(柱)上用射钉固定,射钉间距不大于吊顶次龙骨的间距。

(5)安装主龙骨1)主龙骨吊挂在吊杆上,主龙骨间距800~900mm。

主龙骨平行房间长向安装,同时起拱,起拱高度为房间跨度的1/200~1/300。

主龙骨的悬臂段不大于300mm。

主龙骨的接长采取对接,相邻龙骨的对接接头相互错开。

主龙骨挂好后基本调平。

(6)安装付龙骨付龙骨紧贴主龙骨安装。

次龙骨间距300mm。

用T 形镀锌铁片连接件把次龙骨固定在主龙骨上时,付龙骨的两端搭在U 形边龙骨的水平翼缘上。

墙上预先标出付龙骨中心线的位置,以便安装罩面板时找到付龙骨的位置。

吊顶前的隐蔽工程验收项目

吊顶前的隐蔽工程验收项目

吊顶前的隐蔽工程验收项目
1.吊顶钢龙骨的安装验收:检查钢龙骨的尺寸是否符合要求,连接处是否紧密,是否有锈迹或损伤等。

2. 吊顶石膏板的验收:检查石膏板的尺寸是否符合要求,是否有裂纹、凹陷或变形等缺陷。

3. 吊顶轻钢龙骨的验收:检查轻钢龙骨的尺寸是否符合要求,连接处是否紧密,是否有锈迹或损伤等。

4. 吊顶石膏线条的验收:检查石膏线条的尺寸是否符合要求,是否有破损或变形等缺陷。

5. 吊顶隔热棉的验收:检查隔热棉的厚度是否符合要求,是否有断裂或破损等缺陷。

6. 吊顶照明系统的验收:检查灯具的安装是否牢固,电线是否接线正确,开关是否灵活等。

7. 吊顶防水层的验收:检查防水层的厚度是否符合要求,是否有渗水现象等缺陷。

8. 吊顶风口的验收:检查风口的尺寸是否符合要求,是否有锈迹或损伤等缺陷。

吊顶前的隐蔽工程验收项目是确保吊顶工程质量的关键,验收过程中需要认真检查每一项工作的细节,确保吊顶工程的稳定性和安全性。

- 1 -。

阻燃板吊顶隐蔽验收规范

阻燃板吊顶隐蔽验收规范

阻燃板吊顶隐蔽验收规范一、施工隐蔽工程验收1、强电工程导线的套管必须是国家认可的正规厂家生产的,所有的管线必须横平竖直,导线在套管内严禁有接头。

接线盒内的接头必须包扎牢固,绝缘照明必须用1.5m㎡以上导线,普通插座必须用2.5m㎡以上的导线,空调必须用4m㎡以上的导线。

如有特殊大功率的电器,必须走专用导线。

所有导线必须分色,相线为红色,零线为蓝色,地线为黑色。

任何主体导线不得走地面,也不得直接裸露在外,必须使用套管。

2、弱电工程弱电共分为有线电视线路、宽带网线路、*线路及音响线路,以上各项目的导线必须是符合国家有关规定的专用导线,布线时弱电导线与强电导线严禁共槽共管,所有套内的导线不得有任何接头,如确需接头的必须有专用接线盒或分配器等配件,布线走向必须横平竖直。

3、门窗套基础门套窗套的施工必须符合设计要求,材料符合有关标准。

门窗套的基础用开条大芯做底,然后用九厘板做中层基础,表面用饰面板,做完后的门窗套用手摸无凹凸感,用小尖铁锤敲打无空洞感,钉眼均匀,收口线整齐平直,开胶均匀。

4、给排水工程水管材料与配件必须符合设计要求及国家有关标准,冷热给水管必须分色,一般热水管用红色,冷水管用蓝色,走向必须横平竖直,管与管的连接必须有专用配件并用专用设备工具施工。

布管完毕后,应有专用试压泵试压到48小时无渗漏,试压的正常压力为0.2MPa,蹲便器的给水必须使用内径20mm,外径25mm的小管(六分管)。

排水发生的PVC管不得小于¢50mm,发生的下水管必须直接排到主下水管,厕所与厨房的下水设备不得混用,发生的下水管必须放坡,以防积水。

二、吊顶注意事项吊顶工程必须符合设计要求,施工用材必须符合有关标准吊顶的龙骨材料必须做防腐、防火、防虫处理,如有金属件,吊顶必须做防锈处理。

吊顶的龙骨超过2Kg的悬挂物必须用膨胀螺丝加固,吊顶的面积大于2㎡或宽度超过600mm的也必须用膨胀螺丝加固,再用20mm×40mm的木方吊筋与龙骨相连接,连接必须用圆钉,钉圆钉的位置不得开裂,吊顶内的电线安装必须使用套管。

吊顶隐蔽工程验收内容

吊顶隐蔽工程验收内容

吊顶隐蔽工程验收内容
吊顶隐蔽工程验收是为了确保吊顶工程质量符合设计要求和相关标准,以下是一些常见的吊顶隐蔽工程验收内容:
1. 材料验收:检查吊顶材料的种类、规格、颜色等是否符合设计要求,并检查材料的质量证明和检测报告。

2. 吊顶结构验收:检查吊顶结构的安装是否符合设计图纸和施工规范,包括吊顶龙骨、吊杆、吊线、横梁等的固定和连接是否牢固。

3. 吊顶吊装验收:检查吊顶板材的吊装过程是否符合安全规范,吊装设备是否稳固可靠,吊装过程中是否有损坏或变形。

4. 吊顶板材安装验收:检查吊顶板材的安装是否符合设计要求,包括板材的平整度、垂直度、对齐度等,是否存在开裂、破损、变形等质量问题。

5. 吊顶灯具和风口安装验收:检查吊顶灯具和风口的安装是否符合设计要求,灯具的布置是否均匀,风口的尺寸和位置是否准确。

6. 吊顶防火验收:检查吊顶材料和结构的防火性能是否符合相关标准和要求,例如防火板的防火等级、防火涂料的厚度等。

7. 吊顶隐蔽工程记录验收:检查吊顶隐蔽工程的记录是否齐全,包括施工记录、验收记录、质量检测报告等。

8. 其他相关验收内容:根据具体项目的要求,可能还需要进行其他方面的验收,如吊顶的声学性能、照明效果、防水性能等。

以上仅是一些常见的吊顶隐蔽工程验收内容,具体的验收标准和要求可能因项目而异。

在进行吊顶隐蔽工程验收时,应根据设计图纸、施工规范和相关标准进行检查和评估,确保吊顶工程的质量和安全性。

建议在验收前咨询专业人士或相关部门的指导。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

吊顶隐蔽工程验收规范隐蔽工程中包含的工程很多,除了水路和电路,还
有吊顶工程。

为了让天花板变得好看,很多人装修的时候会选择安装吊顶,虽然在天上,但吊顶的重要性也不言而喻,吊顶隐蔽工程中涉及到很多安全方面的因素,因为他不但要考虑承重,而且还得考虑电器及其他材料的搭配与美观程度以及今后的维修问题。

接下来就由小编给大家介绍一下吊顶隐蔽工程的验收规范。

吊顶隐蔽工程验收规范,
根据GB50210-2001《建筑装饰装修工程质量验收规范》的要求,
1)吊顶内管道、设备的安装及水管试压;
2)木龙骨防火、防腐处理;
3)预埋件或拉结筋;
4)吊杆安装;
5)龙骨安装;
6)安装龙骨前,应按照设计要求对房间净高、洞口标高和吊顶内管道、设备及其支架的标高进行交接检验。

7)吊顶工程的木吊杆、木龙骨和木饰面板必须进行防火处理,并应符合有关设计防火规范的规定;
8)吊顶工程中的预埋件、钢筋吊杆和型钢杆应进行防锈处理;
1 / 3
9)安装饰面板前应完成吊顶内管道和设备的调试及验收吊顶隐蔽工程验收规范。

集成吊顶正风弥全国。

,传统吊顶正渐渐失去市场,但现在.
(1)原来大部分业主因为价格便宜会选择塑料扣板包括塑钢来做吊顶天花,有的虽可阻然,但其耐高温性能不佳(稍微长时间的受热就容易变形、变色),不防火(国家建设部规定凡重要装饰工程均不得采用塑料板扣一律采用铝扣)。

(2)很多建材市场缺少规范,因此众多厚度只有或的不符合标准的铝扣,因其价格便宜而大行其道,不仅表面外观上不够平整、好看,而且天花的重要功能——吸隔音效果不佳,这会导致室内嗓音污染吊顶隐蔽工程验收规范。

(3)传统吊顶中的浴霸实际上是卫浴间最大的隐患(水与电的结合、箱体的高聚热等),如稍不留神忘记关灯暖超过数小时就会带来巨大的财产损失。

(4)传统吊顶中照明灯(面包灯或吸顶灯)往外凸出,非常不协调,没有整体美感。

(5)原来浴霸中的换气效果太差了,所谓的三合一、四合一不过是掩人耳目,实际上哪个功能都不能最佳发挥,单独专业的换气扇也是厨卫间换气的关键因素,而浴霸换气却不能解决问题
因此,集成吊顶就有了生根的理由,集成吊顶在产品结
2 / 3
构上做出了突破性的变革,它将传统吊顶拆分成若干个功能,再通过消费者自由选择组合成一个新体系——即将吊顶、取暖、换气、照明、音响自由搭配在厨卫专用吊顶上,并能自由移动,再次组合。

功能上,用整体重组产品功能模块,能使其各部分性能发挥到最强吊顶隐蔽工程验收规范。

外观上,灵活的外观风格让你有更多的选择窨,更有自主生活的乐趣。

这是最安全、最时尚、最合理的厨卫吊顶
方式。

以上就是小编给大家带来的吊顶隐蔽工程的验收规范,希望大家能记住哦。
