钻孔地质编录细则《新疆哈密市突出山铁矿普查》项目组二○○五年八月钻孔地质编录细则一、目的、布设原则钻孔施工目的是为查明地表矿(化)体的产状、形态、厚度、矿石组合及品位等地质特征向深部变化情况,进一步了解控矿地质条件及成矿远景,并为储量计算提供依据。
其部署本着由已知到未知,由浅部向深部,对地表出露较好、具有一定规模,且对应有明显激电异常的矿(化)体首先部署此项工作。
本细则根据《地质矿产勘查标准汇编》和《中国地质调查局地质调查项目管理制度汇编》并结合以往钻探工作综合编写。
二、开孔前的准备工作1.编录人员首先应认真学习设计,明确所要施工钻孔的目的、任务及对钻孔的各项要求,熟悉已有地质资料,了解钻孔施工处的地层、构造、矿化蚀变等地质情况,为编录工作打下基础,并认真编制和填写设计勘探线剖面图、《钻孔地质技术设计书(设计柱状图)》。
2.钻孔开钻前,技术负责及编录技术员要提前10—15天到实地根据钻孔设计的孔位用罗盘和皮尺结合GPS、工程后方交汇或者地形图确定钻孔定位。
布孔后孔位用木桩作标记,木桩上用油漆标注钻孔号,以便机台及时平整机场。
孔位后不得擅自移动,在平整机场后再次用后方交汇法验证孔口位置,确保孔位未移动。
编录技术员应及时向机台下达《钻孔定位通知书》。
格式见表2。
3.机台将钻塔、钻机安装完毕,技术负责及编录技术员要到现场进行安装验收。
验收项目主要有:钻孔位置是否移动、检查和校正钻孔水平程度(罗盘测量)、钻孔立轴、钻孔天顶角及岩心收集装置(岩心箱,岩心牌等)。
验收合格后,签发《钻孔安装验收书》。
4.钻孔安装验收合格后,编录技术员应及时填发《钻孔开孔通知书》,并应向施工人员详细介绍钻孔施工目的,地质情况及对工程质量的要求,严格保证钻孔质量,确保六大指标的实施。
岩心的清洗整理至编号等一整套工作应由钻机各班记录员承担。
ZK××地质设计书表1设计孔深钻孔类别设计方位角施工机号设计倾角钻机类型钻孔定位、安装通知书表2No批准(技术负责、分队长签名)按照地质设计于勘探线(工程具体位置)(或其坐标:X Y H )布置了(工程号)设计孔深米,方位角,倾角(坡度)其它要求:地质组长探矿组长水文地质组长(员)测量组长年月日附注:本通知书一式三份,地质组保存并通知测量组和中安装队。
(完整版)坑内钻探地质操作手册

坑内钻探地质操作手册(3)钻孔在地表确定,必须考虑到技术施工的可能性,要求孔位平坦(避开陡崖、水塘和易于发生山洪瀑发和泥石流的地段。
(二)钻探施工前的地质工作要点严格执行地质设计,认真编写好钻孔地质技术指导书,签订好施工合同(1)根据地质设计,在矿区地质图或勘探剖面图上量出设计钻孔坐标,下达钻孔定位通知书。
测量人员根据设计钻孔的坐标,用仪器到实地实测,下达钻孔机械安装通知书,由施工单位负责平整机场,设计钻孔若为斜孔,测量人员必须在勘探线设计钻孔孔位前后各测一个方向桩。
(2)认真编制钻孔地质技术指导书根据设计地质确定钻孔理想柱状图,再根据设计任务书的要求提出钻孔质量要求及施工注意的要点。
交钻探技术人员进行钻探技术设计(含施工工艺、钻孔结构、技术措施)。
钻孔地质技术指导书一式四份。
(3)开钻前各项验收工作及钻孔地质结构介绍,地质、测量和机长共同参加验收钻孔位置、方位、倾角、岩心箱、岩心牌等工具情况经合格后,下达开孔通知书和详细介绍该孔地层岩性、见矿层位、以及技术要求。
(三)机场施工管理与指导加强现场施工管理工作,是提高钻探质量的着急也是获得最佳地质成果的重要手段。
加强现场施工管理有如下工作:(1)检查核对钻探班报表记录重点检查回次进尺、回次采心、岩心编号、累计进尺,孔深累计有无差错、检查岩矿心洗干后装入岩心箱,是否按顺序,对上叉口扣紧,依据编号回次记录牌是否班报表数据一致、岩心箱中隔板是否正确。
(2)重点丈量矿层采取的矿芯长度,计算回次采取率,这项工作是提高钻探质量关键,若发现含矿岩层,矿层以及顶底板围岩的采取率达不到规范要求时,立即下达工作联系单,要求机台采取果断措施,提高采取率,确保矿层采取率达到技术要求。
(3)及时检查及督促测量人员,按设计要求及时测量钻孔方位角及倾角。
根据测斜结果计算钻孔弯曲测量及改正表。
在设计剖面,确定钻孔偏移轴线,检查钻孔方位角,倾角是否达到设计要求。
若钻孔方位角或钻孔倾角漂移过大,达不到原设计要求,及时提出纠斜措施,或提供报废意见。
地质钻孔施工标准流程

地质钻孔施工标准流程一、目的、布设原则钻孔施工目的是为查明地表矿(化)体的产状、形态、厚度、矿石组合及品位等地质特征向深部变化情况,进一步了解控矿地质条件及成矿远景,并为储量计算提供依据。
其部署本着由已知到未知,由浅部向深部,对地表出露较好、具有一定规模,且对应有明显激电异常的矿(化)体首先部署此项工作。
本细则根据《地质矿产勘查标准汇编》和《中国地质调查局地质调查项目管理制度汇编》并结合以往钻探工作综合编写。
二、开孔前的准备工作1.编录人员首先应认真学习设计,明确所要施工钻孔的目的、任务及对钻孔的各项要求,熟悉已有地质资料,了解钻孔施工处的地层、构造、矿化蚀变等地质情况,为编录工作打下基础,并认真编制和填写设计勘探线剖面图、《钻孔地质技术设计书(设计柱状图)》。
2.钻孔开钻前,技术负责及编录技术员要提前10-—15天到实地根据钻孔设计的孔位用罗盘和皮尺结合GPS、工程后方交汇或者地形图确定钻孔定位。
布孔后孔位用木桩作标记,木桩上用油漆标注钻孔号,以便机台及时平整机场。
孔位后不得擅自移动,在平整机场后再次用后方交汇法验证孔口位置,确保孔位未移动。
编录技术员应及时向机台下达《钻孔定位通知书》。
格式见表2。
3.机台将钻塔、钻机安装完毕,技术负责及编录技术员要到现场进行安装验收。
验收项目主要有:钻孔位置是否移动、检查和校正钻孔水平程度(罗盘测量)、钻孔立轴、钻孔天顶角及岩心收集装置(岩心箱,岩心牌等)。
验收合格后,签发《钻孔安装验收书》。
4.钻孔安装验收合格后,编录技术员应及时填发《钻孔开孔通知书》,并应向施工人员详细介绍钻孔施工目的,地质情况及对工程质量的要求,严格保证钻孔质量,确保六大指标的实施。
岩心的清洗整理至编号等一整套工作应由钻机各班记录员承担。
三、钻孔施工过程中的技术要求1.岩心管理(1)岩(矿)心排放入箱岩(矿)心经整理后,按先后次序排好(最后取出的岩(矿)心先装,最早取出来的岩(矿)心后装),按从上到下、从左到右的顺序一排排放入岩心箱中。
钻孔灌注桩开孔通知书

标号
C25
混凝土来源
钱潮商品砼
开始浇捣日期
2012年9月27日
工
程
概
况
及
浇
灌
准
备
工
作
该桩为一号港桥1#台3#桩,桩径为1000mm,现混凝土已到现场,沉渣厚度小于5cm,其他准备工作均已到位,具备浇灌条件,计划于2012年9月27日时开始浇灌。请监理单位复核。
分项单位技术负责人:20年月日
施
工
单
位
检
查
记
录
施工单位技术负责人:20年月日
签
发
人
意
见
专业监理工程师:200年月日
混凝土浇灌令
工程名称
杭州市广济路工程
分项工程名称
桥梁工程
施工单位
浙江光大建设有限公司
混凝土数量(m3)
标号
混凝土来源
钱潮商品砼
开始浇捣日期
2007年2月2日
工
程
概
况
及
浇
灌
准
备
工
作
该承台为一号港桥1#承台,承台底标高为-1.0,承台高度为1.5m,宽度为4.5m,长度为30m现混凝土已到现场,其他准备工作均已到位,具备浇灌条件,计划于2007年2月2日时开始浇灌。

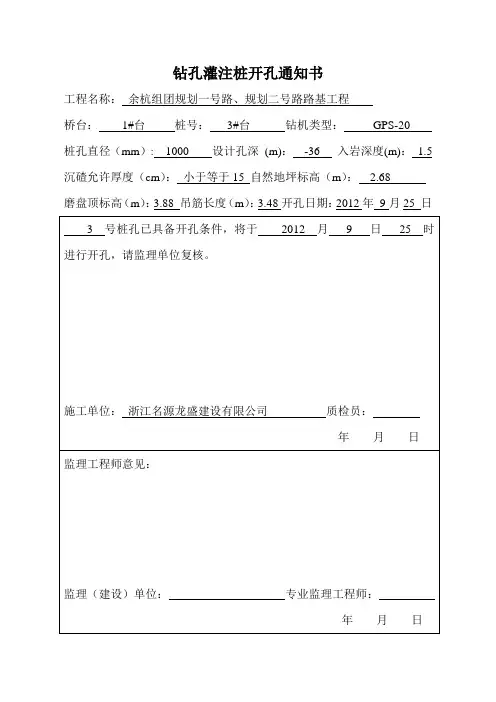

钻孔灌注桩开孔通知书
工程名称:余杭组团规划一号路、规划二号路路基工程
桥台:1#台桩号:3#台钻机类型:GPS-20
桩孔直径(mm):1000设计孔深(m):-36入岩深度(m):1.5
沉碴允许厚度(cm):小于等于15自然地坪标高(m):2.68
磨盘顶标高(m):3.88吊筋长度(m):3.48开孔日期:2012年9月25日
钻孔编录

1.钻探工程地质编录鉴发探矿工程定位,机械安装通知书,开钻前机台应准备好岩心箱,岩心隔板,岩心牌,毛笔,油漆,简易水文观测工具及各种必要的表格。
地质编录人员会同有关人员共同检查钻机安装质量,校对钻孔位置,方位,倾角及其他安装是否符合设计要求,检查合格后,下发施工通知书,方准开钻。
钻孔开钻后,钻机各班记录员要进行岩心清洗整理,编号和简易水文观测记录,岩心按自上而下的顺序,从左至右排放入岩心箱中,回次间用岩心牌隔开,没有取得岩心的回次,也要填写岩心牌,专门捞取的岩心,因再填一个岩心牌,并在其背面加以说明,岩心牌用2H_4H铅笔填写,塑料岩心牌用刻字笔填写,对长度大于5和虽小于5,但较完整的岩矿心,均用油漆进行编号,编号格式为101/3,分式整数表示提取岩心的回次数,分母表示回次的总块数,分子表示岩心在总块数中自上而下的顺序号,岩心箱旁写上矿区名称,钻孔编号,其至深度,起止岩心编号及岩心箱的顺序号,最后一箱要写上“终孔”二字,地质编录人员在钻机现场进行编录。
根据钻探班报表,钻具记录参与校对孔深,定期丈量钻具验证孔深,测斜等。
检查岩矿心长度及编号是否准确无误,岩矿心是否颠倒混乱以及钻孔简易水文观测情况等。
若发现岩矿心有人为拉长现象,应重新测量,查明原因,并通知当班记录员修正。
在此基础上,编录人员要进行岩矿心详细观察描述,为了避免重复,可按不同岩心,不同的矿层或矿石类型进行分层记录,逐项填入钻孔地质记录表中,并将回次岩矿心分层情况在备注栏中予以注记,格式为回上层岩矿心长及其代号次号。
_下层岩矿心长及其代号厚度大,单岩(矿)层必须进行系统观察,以免遗漏地质现象,可隔几个回次描述一次。
①岩矿石名称,颜色,结构,构造,矿物成分,矿化特征,蚀变现象,接触关系,构造破碎情况及次生变化等。
②测量标志面(层面,片理面,裂隙面,条带,接触界线等)与岩心轴夹角。
③选择有地质意义且具代表性的岩矿心,作大比例尺素描图,以补充文字描述的不足。
钻探通知书

黑龙江省第五地质勘察院干珠尔善德矿区
探矿工程定位和机械安装通知书
NO
批准
按照地质设计于勘探线布置了
设计深度米,方位角倾角要求
地质组长探矿组长
水文组长测量组长
干珠尔善德矿区钻孔开孔检查验收单号钻机年月日验收
黑龙江省第五地质勘察院干珠尔善德矿区
探矿工程施工通知书
NO
批准按照地质设计要求于线布置了号钻孔,现已安装完毕。
设计深度米,方位角,倾角。
其它要求:
经检查以上各项符合要求,同意施工。
地质组长:探矿组长
水文地质组长:测量组长
年月日
矿区ZK 钻孔弯曲度测量记录表
测斜负责人:
干珠尔善德矿区钻孔终孔通知书
经研究决定钻孔于深度米处停止钻进。
终止原因:
终止后要求(存在问题及处理意见):
地质员探矿组长
地质组长水文地质组长
机长
年月日
干珠尔善德矿区钻孔封孔通知书
技术负责:探矿:地质:
水文地质:机长:当班班长:
年月日
干珠尔善德矿区号钻孔岩矿心验收单
收到号机台送来矿区钻孔岩矿心箱。
1、岩心总长米;矿心总长米
2、回次自次至次
3、箱号自号至号
4、验收日期:年月日
移交人:
验收人:
护送人:。
地质勘查工作一般操作步骤

1 地质勘查工作一般操作步骤地质勘查就是一项纷繁复杂、循序渐进得工作其目得就就是探明矿产资源。
要做好地质勘查工作地质人员应熟悉与掌握从勘查设计到提交勘查报告中得每一个操作步骤与细节。
下面以钻探工程为例将地质勘查工作一般操作步骤介绍给大家希望对大家有所帮助。
第一步、地质勘查设计地质勘查前应编制地质勘查设计按地质勘查阶段编制得设计有预查、普查、详查与勘探设计按类别有总体设计与单体设计。
XX矿区现总体设计并开始实施得有1《XX省XX县XX铜金矿区Ⅺ号矿带铜矿详查设计》。
2《XX省XX县XX矿区XX矿段铜矿补充详查设计》。
3《XX省XX县XX矿区XX矿段铜钼矿详查设计》。
4《XX铜金矿区XX 矿段及其外围铜钼矿普查设计说明书》。
5《XX省XX县XX矿区东部金矿生产补勘设计》。
6《XX省XX县XX矿区大岩里铜矿点坑探与钻探设计》。
设计前应详细收集前人资料并进行综合研究使设计依据充分并有可操作性。
设计书应符合有关规范标准与要求内容完整、文字精练、重点突出附图、附表齐全。
设计编制完毕后由编制单位内部初审再报上级进行统一审查审查通过后由上级下达《设计审查意见书》项目所在单位接到意见书后组织实施。
实施过程中有重大设计变更设计编制单位组织编制变更或单体设计报上级审查批准。
本步具体可参照《地质勘查项目设计程序》进行操作。
第二步、熟悉勘查区与填写各类通知书这一步就是钻孔地质编录前得准备工作主要有下面三个方面得内容。
1、熟悉勘查区基本地质特征。
根据以往提交得勘查区地质报告或研究成果熟悉本区地层及分布状况、岩性组合、围岩蚀变、矿种及矿层体赋存状态、构造、矿带分布等特征、矿区岩矿层划分单元等尤其设计钻孔所揭露得地质特征熟练掌握钻探编录得有关规范与要求等详细了解钻孔施工设计。
2、填写《钻孔地质技术设计书》。
地质人员应根据已设计得钻孔将设计孔深、方位角、倾角比例尺揭露得岩石、构造、矿化层得深度与岩石名称以及质量要求与技术措2 施填在设计书里并绘出理想柱状图。
煤田钻探编录细则

煤田钻探编录细则一钻孔施工前的准备工作1 钻前。
必须有分队技术负责签发“探矿工程定位和机械安装通知书”。
所定孔位距基点的距离,由两人以上在剖面上量得,然后交测量组进行定位。
2 队技术负责或钻探组长带领测量人员会同探矿队安装队长,进行实地定位并钉好前车后车方向桩,以免建错钻塔。
然后将安装定位通知书交给探矿工程队进行安装。
3 钻前分队技术负责,钻探编录技术人员携带“探矿工程施工通知书”“钻孔地质设技书”,会同探矿技术员,机长一齐到现场实地检查安装是否合格(指方位角和倾角)岩心箱.岩心票.泥浆箱,简易水文观测工具。
及各种记录表格是否齐全符合要求,经检查双方无异议。
方能在施工通知书和地质设计书上签字生效.开钻生产,否则不能开钻。
二钻孔地质编录工作1 钻孔的地质编录应及时进行,不得积压。
编录之前.首先检查班报表.、岩心票、岩心箱,岩矿心长度和岩心编号是否准确无误岩心是否冲洗干净、摆放得整齐无误,特别注意是够颠倒。
2 地质编录时,将要编录的孔段,自上而下顺序排好。
仔细检查岩矿心摆放顺序丈量长度。
如发现岩矿心顺序颠倒和人为的拉长等现象。
立即通知机台当班记录员系统改正。
3 当一个回次或几个岩心长超总长时。
说明前面回次有残留岩心。
残留岩心在记录表中不另行记录,只在计算分层深度时直接利用残留岩心长度计算即可,以免由记录位置不当计算错换层深度。
4 在未进行残留岩心测量或残留岩心测量不准时,某个回次因有残留岩心,使其岩心长度大于进尺时,残留岩心处理方法可参照下面两种方法进行:①在岩心完整时以本回岩心采取率为100%,将起出部分推到上回次计算.如继续起出还可以继续上推,一般不能上推五个回次.如继续起出应寻找某原因再作处理.如岩心破碎或沙状、状和不在同一岩性中钻进而用反循环取心工具采取的岩心,一般不能上推.②允许同一岩性做五个回次之内进尺长度之和大于或等于相同回次岩心长度之和,然后计算回次均采取率。
5 分层空深的计算,按回次采取率,以比例配分法计算。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
矿区
钻孔定位和机械安装通知书№
批准人(签名):矿区地质技术负责
矿山负责人
机:
按照地质设计于勘探线布置了号钻孔,其坐标X Y H ,设计深度米,方位角,倾角。
其他要求:钻孔定位安装应严格按照规定位置安装,设置必要的安全防护设施,安装完毕后应及时通知地质编录人员,待地质编录人员检查验收合格、签发钻孔开孔通知书后方可开孔。
按通知要求后可即行定位和进行机械安装。
地质组探矿组
测量组矿山组
年月日地质员机长
附注:本通知书一式三份,地质组存并通知探矿组和总工办(完工后存入钻孔档案)。
