(强电)2AH2酒店图送审计划及记录表---


时间/总包转发时 间
批复情况
批复编号/日期
总包转发编 时间/总包转发 号 时间
批复情 况
批复编号/日期
总包转发编 号
时间/总包转发时 间
批复情 况
批复D 批复D 批复D
2014.4.11 PBA-MEMO-005694 PBA-MEMO-006135 2014.7.30 PBA-MEMO-006138 2014.7.30
ZJSJG-2A- 分包2014.4.30 LX-0874 总包2014.5.05 ZJSJG-2A- 分包2014.8.20 LX-1206 总包2014.8.21 ZJSJG-2A- 分包2014.9.3总 LX-1267 包2014.9.4
C B D
2014.5.21 PBAMEMO-005694 2014.8.28 PBAMEMO-006302 2014.9.16 PBAMEMO-006405
消防自动报警系统安装详图 电气系统与其他专业界面图(一) 电气系统与其他专业界面图(二) 防雷接地系统大样图(一) 防雷接地系统大样图(二) 机电系统与楼宇中央管理系统分界大样图(一) 机电系统与楼宇中央管理系统分界大样图(二)
沈阳新世界中心项目第二期2A酒店二综合机电(除消防外)平面图送审计划及记录表 项目名称: 沈阳新世界中心项目二期酒店2AH2 承包/分包单位: 中建五局工业设备安装有限公司 承包/分包合约名称: 沈阳新世界中心项目第二期(2A)综合机电(除消防外)系统深化设计、供应及安装 分包工程 送审内容 项目 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 图号 ZJ5-H2-EL-LL101 ZJ5-H2-EL-LL102 ZJ5-H2-EL-LL103 ZJ5-H2-EL-LL104 ZJ5-H2-EL-LL105 ZJ5-H2-EL-LL106 ZJ5-H2-EL-LL107 ZJ5-H2-EL-LL108 ZJ5-H2-EL-LL109 ZJ5-H2-EL-LL110 ZJ5-H2-EL-LL111 ZJ5-H2-EL-LL112 ZJ5-H2-EL-LL113 ZJ5-H2-EL-LP101 ZJ5-H2-EL-LP102 ZJ5-H2-EL-LP103 ZJ5-H2-EL-LP104 ZJ5-H2-EL-LP105 ZJ5-H2-EL-LP106 ZJ5-H2-EL-LP107 ZJ5-H2-EL-LP108 ZJ5-H2-EL-LP109 ZJ5-H2-EL-LP110 ZJ5-H2-EL-LP111 ZJ5-H2-EL-LP112 ZJ5-H2-EL-LP113 图纸名称 地库二层照明系统平面图 地库一层照明系统平面图 地库一层(夹层)照明系统平面图 首层照明系统平面图 二层照明系统平面图 三层照明系统平面图 四层照明系统平面图 五层照明系统平面图 六层照明系统平面图 七层照明系统平面图 八至二十一层照明系统平面图 二十二至二十四层照明系统平面图 机电层、天面层照明系统平面图 地库二层动力系统平面图 地库一层动力系统平面图 地库一层(夹层)动力系统平面图 首层动力系统平面图 二层动力系统平面图 三层动力系统平面图 四层动力系统平面图 五层动力系统平面图 六层动力系统及强电系统干管线平面图 七层动力系统及强电系统干管线平面图 八至二十一层动力系统及强电系统干管线平面图 二十二至二十四层动力系统及强电系统干管线平面图 机电层、天面层动力系统及强电系统干管线平面图 预计送审日 期 图纸大 总包转发编 比例 小 号 11月30日 11月30日 11月30日 10月30日 10月30日 10月30日 9月30日 9月30日 9月30日 9月30日 9月30日 9月30日 9月30日 11月30日 11月30日 11月30日 10月30日 10月30日 10月30日 9月30日 9月30日 8月30日 8月30日 8月30日 8月30日 8月30日 ZJSJG-2A- 分包2014.9.19 总 LX-1307 包2014.9.24 ZJSJG-2A分包2014.3.25 LX-0777 总包2014.3.26 ZJSJG-2A分包2014.7.03 LX-1052 总包2014.7.04 ZJSJG-2A- 分包2014.7.18 总 LX-1098 包2014.7.18
地库二层强电系统干管线平面图 地库一层强电系统干管线平面图 地库一层(夹层)强电系统干管线平面图 首层强电系统干管线平面图 二层强电系统干管线平面图 三层强电系统干管线平面图 四层强电系统干管线平面图 五层强电系统干管线平面图 八至二十一层等电位接地系统平面图 二十二至二十四层等电位接地系统平面图 机电层、天面层接地系统平面图 机电层、天面层防雷接地系统平面图 强电系统图纸目录 电气设计总说明(一) 电气设计总说明(二) 电气设计总说明(三) 强电系统图例,缩写及灯具目录 酒店二低压配电系统图(一) 酒店二低压配电系统图(二) 酒店二防雷接地系统说明 强电接地系统图(酒店二) 弱电接地系统图(酒店二) 智能消防疏散指示灯系统示意图(酒店二) 漏电火灾报警系统示意图(酒店二) 酒店二MCCB箱一次接线图(一) 酒店二MCCB箱一次接线图(二) 酒店二MCCB箱一次接线图(三) 酒店二MCCB箱一次接线图(四) 酒店二MCCB箱一次接线图(五) 酒店二MCCB箱一次接线图(六) 酒店二MCB箱次接线图(一) 酒店二MCB箱次接线图(二) A0 A1 1:20 0
11月30日 11月30日 11月30日 10月30日 10月30日 10月30日 9月30日 9月30日 8月30日 8月30日 8月30日 8月30日 8月30日 6月25日 6月25日 6月25日 9月30日 9月30日 10月30日 9月30日 9月30日 9月30日 10月30日 10月30日 11月30日 11月30日 11月30日 11月30日 11月30日 11月30日 11月30日 11月30日 ZJSJG-2A分包2014.8.14 LX-1201 总包2014.8.15 ZJSJG-2A- 分包2014.8.14 总 LX-1201 包2014.8.15 ZJSJG-2A- 分包2014.8.14 总 LX-1201 包2014.8.15 C C A 2014.9.1 PBA- ZJSJG-2AMEMO-006316 1274 2014.9.1 PBA- ZJSJG-2AMEMO-006316 1274 2014.9.1 PBAMEMO-006316 分包2014.9.3 总包2014.9.4 分包2014.9.3 总包2014.9.4 A B 2014.9.18PBAMEMO-006412 2014.9.18PBAMEMO-006412 ZJSJG-2A分包2014.6.20 LX-1026 总包2014.6.23 ZJSJG-2A分包2014.6.20 LX-1026 总包2014.6.23 ZJSJG-2A分包2014.6.20 LX-1026 总包2014.6.23 ZJSJG-2A- 分包2014.8.14 总 LX-1203 包2014.8.15 批复B 批复A 批复A 批复A PBA-MEMO-006181 2014.8.5 PBA-MEMO-006181 2014.8.5 PBA-MEMO-006181 2014.8.5 PBA-MEMO-006392 2014.9.15 ZJSJG-2ALX-0777 分包2014.3.25 总包2014.3.26 批复D 2014.4.11 PBA-MEMO-005363 ZJSJG-2ALX-0865 分包2014.4.25 总包2014.4.30 B 2014.5.21 PBAMEMO-005682 ZJSJG-2A- 分包2014.9.19 总 LX-1307 包2014.9.24 ZJSJG-2A- 分包2014.9.19 总 LX-1307 包2014.9.24 ZJSJG-2A- 分包2014.5.17 总 LX-0906 包2014.5.20
D
2014.5.26 PBA-MEMO-005729
ZJSJG-2ALX-0986
分包2014.6.06 总包20O-005923
ZJSJG-2ALX-1051
分包2014.7.03 总包2014.7.04
批复B
59 60 61 62 63 64 65 66 67 68 69 70 71 72 73 74 75 76 77 78 79 80 81 82 83 84 85 86 87 88
酒店二MCB箱次接线图(三) 酒店二MCB箱次接线图(四) 酒店二MCB箱次接线图(五) 酒店二MCB箱次接线图(六) 酒店二MCB箱次接线图(七) 酒店二MCB箱次接线图(八) 酒店二MCB箱次接线图(九) 酒店二MCB箱次接线图(十) 酒店二MCB箱次接线图(十一) 酒店二MCB箱次接线图(十二) 酒店二MCB箱次接线图(十三) 酒店二MCB箱次接线图(十四) 酒店二MCB箱次接线图(十五) 酒店二MCB箱次接线图(十六) 酒店二MCB箱次接线图(十七) 酒店二MCB箱次接线图(十八) 酒店二MCB箱次接线图(十九) 酒店二MCB箱次接线图(二十) 强电系统安装大样图(一) 强电系统安装大样图(二) 强电系统安装大样图(三)
ZJ5-H2-EL-DET103 ZJ5-H2-EL-DET104 ZJ5-H2-EL-DET105 ZJ5-H2-EL-DET106 ZJ5-H2-EL-DET107 ZJ5-H2-EL-DET108 ZJ5-H2-EL-DET109 ZJ5-H2-EL-DET110 ZJ5-H2-EL-DET111 ZJ5-H2-EL-DET112 ZJ5-H2-EL-DET113 ZJ5-H2-EL-DET114 ZJ5-H2-EL-DET115 ZJ5-H2-EL-DET116 ZJ5-H2-EL-DET117 ZJ5-H2-EL-DET118 ZJ5-H2-EL-DET119 ZJ5-H2-EL-DET120 ZJ5-H2-EL-DET201 ZJ5-H2-EL-DET202 ZJ5-H2-EL-DET203 ZJ5-H2-EL-DET204 ZJ5-H2-EL-DET205 ZJ5-H2-EL-DET206 ZJ5-H2-EL-DET207 ZJ5-H2-EL-DET208 ZJ5-H2-EL-DET209 ZJ5-H2-EL-DET210 ZJ5-H2-EL-DET214 ZJ5-H2-EL-DET215
合集下载

2AH2(强电)机电设备材料送审监控表(附件4-1)

2AH2(强电)机电设备材料送审监控表(附件4-1)

PEI 计划到货日期 0 日期 2014-7-9 2014-7-9 2014-7-9 2014-7-9 2014-7-9 2014-7-9 2014-7-9 2014-7-9 2014-7-9 2014-8-19 2014-8-19 2014-8-19 2014-8-19 2014-8-19 2014-10-27
ZJSJG-2A-LX-1064
2014-8-4
PBA-MEMO006171 PBA-MEMO006170
D
2014-8-9
2014-8-26
PBA-MEMO006283
C
2014-8-8
ZJ5-H2-EL-010 ZJ5-H2-EL-011 ZJ5-H2-EL-012 ZJ5-H2-EL-013 ZJ5-H2-EL-016 ZJ5-H2-EL-017 ZJ5-H2-EL-018 ZJ5-H2-EL-019 ZJ5-H2-EL-020 ZJ5-H2-EL-021 ZJ5-H2-EL-022 ZJ5-H2-EL-023 ZJ5-H2-EL-024 ZJ5-H2-EL-025 ZJ5-H2-EL-026 ZJ5-H2-EL-027 ZJ5-H2-EL-028 ZJ5-H2-EL-029 ZJ5-H2-EL-030 ZJ5-H2-EL-031 ZJ5-H2-EL-032 ZJ5-H2-EL-033 ZJ5-H2-EL-034
2014-7-4 2014-9-1
ZJSJG-2A-LX-1057 ZJSJG-2A-LX-1255
2014-8-4
B
江苏宝胜
2014-8-8 2014-8-8 2014-8-8
2014-9-1
ZJSJG-2A-LX-1257
2014-8-8 2014-8-8 2014-7-9 2014-7-9 2014-7-9 2014-7-9 2014-7-9 2014-7-9 2014-7-9 2014-7-9 2014-7-9 2014-7-9 2014-7-9 2014-7-9 2014-7-9 2014-7-9 2014-7-9 2014-7-9 2014-7-9 2014-7-9

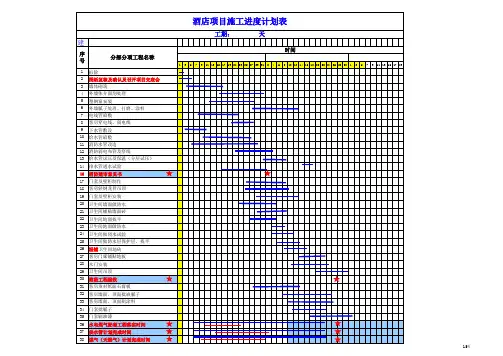

excel-酒店施工进度计划表

excel-酒店施工进度计划表
酒店项目施来自进度计划表工期:天

序 号
分部分项工程名称
时间
1 3 5 7 9 11 13 15 17 19 21 23 25 27 29 31 2 4 6 8 10 12 14 16 18 20 22 24 25 28 30 1 3 5 7 9 11 13 15 17 19
1 拆除
2 图纸复核及确认及召开项目交底会
20 卫生间墙面做防水
21 卫生间铺贴墙面砖
22 卫生间地面找平
23 卫生间地面做防水
24 卫生间做闭水试验
25 卫生间做防水层保护层、找平
26 湿铺卫生间地砖
27 客房门廊铺贴地板
28 木门安装
29 卫生间吊顶
30 隐蔽工程验收
31 客房顶封纸面石膏板
32 客房墙面、顶面批嵌腻子
33 客房墙面、顶面刷涂料
3 墙体砌筑
4 外墙体介面剂处理
5 塑钢窗安装
6 外墙腻子处理、打磨、涂料
7 电线管暗敷
8 客房穿电线、弱电线
9 下水管敷设
10 给水管暗敷
11 消防水管改造
12 消防弱电布管及穿线
13 给水管试压及保温(分层试压)
14 排水管通水试验
16 消防建审意见书
17 门套及壁柜制作
18 客房轻钢龙骨吊顶
19 门套及壁柜安装
34 门套批腻子
35 门套刷油漆
36 水电煤气配套工程落实时间
37 供水管计划完成时间
38 煤气(天然气)计划完成时间
154
39 电增容计划完成时间 40 市政排污计划完成时间 41 楼层通道区吊顶 42 公用部位批嵌刷涂料 43 穿客房总线 44 楼层总电箱安装 45 安装灯具及开关、插座 46 卫生间安装洁具及五金件 47 电气系统、联动系统调试 48 采暖管道及配件安装 49 管道保温 50 水系统设备安装 51 水系统检验(打压、灌水、运行) 52 地板安装 53 家具安装 54 空调安装 55 楼梯墙面、天棚面刮腻子刷乳胶漆 56 楼梯扶手制作、安装、刷漆 57 大堂、咖啡厅地面铺贴 58 大堂、咖啡厅墙面、天面刮腻子刷乳胶漆 59 厨房装修 60 员工宿舍、餐厅、卫生间等装修 61 门头装修

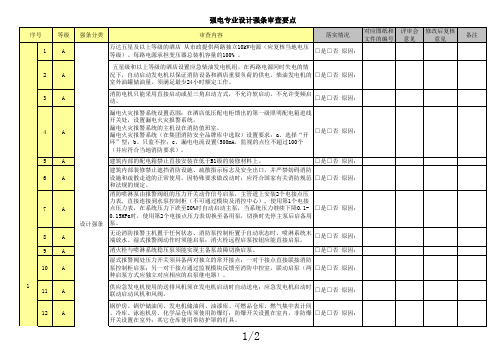

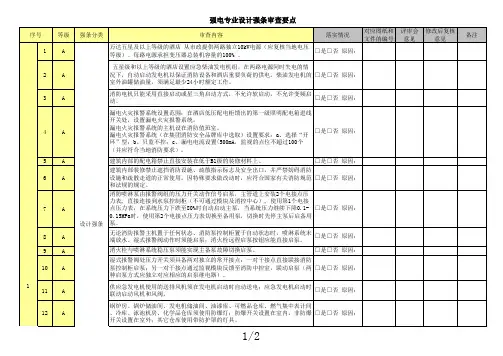

酒店公司:各阶段审核要点(强电)-设计院

酒店公司:各阶段审核要点(强电)-设计院

□是□否
原因:
□是□否 原因: □是□否 原因:
签字栏
酒店设计院 强电专业设计师
酒店设计院 强电专业负责人
酒店设计院 机电所所长
施工设计院 强电专业负责人
施工图设计院 项目经理
项目公司设计部 强电专业负责人
项目公司 设计部经理
项目公司 规划副总
2/2
20 A
消防联动控制:关闭防护区域的防烟、排风风机及送、排风阀。
□是□否 原因:
消防控制室、消防水泵房、防烟排烟机房、高低压配电房和自备发电机房、电
21
A
设计强条 话总机房以及发生火灾时仍需坚持工作的其它房间的应急照明,须将房间内所 □是□否 原因:
有照明接入应急回路、由EPS供电。
22 A 23 A
序号 1 2 3
4
5 6
7
8 9 10 1 11 12
等级 A A A
AA AAFra bibliotekA A A A A
强电专业设计强条审查要点
强条分类
审查内容
万达五星及以上等级的酒店 从市政提供两路独立10kV电源(应复核当地电压 等级)。每路电源承担变压器总装机容量的100% 。
落实情况
对应图纸和 文件的编号
□是□否 原因:
落实情况
对应图纸和 文件的编号
□是□否 原因:
□是□否 原因: □是□否 原因: □是□否 原因: □是□否 原因:
室外灯具的防护等级至少为IP65,电路应采用漏电断路器保护。厨房燃气管道 上须配置燃气报警和电气切断装置,采用机械驱动的常开式燃气阀,燃气探测 □是□否 原因: 器报警时须联动启动事故排风并关闭燃气切断阀。
(并应符合当地消防要求)。

酒店电气专业(强电)审图要点

酒店电气专业(强电)审图要点

酒店电气专业(强电)审图要点酒店电气专业(强电)审图要点1总纲1.1 火灾自动报警及消防联动系统中的探测器和模块的数量是否合理。

1.2 电井数量和位置是否合理。

2设备材料选择2.1 设备选型,有无淘汰产品,订货是否容易。

2.2 管径、管材选用是否统一,有无相互矛盾现象(如系统图、平面图等)。

2.3 电缆、电线规格型号是否统一,有无相互矛盾现象(如系统图、平面图等)。

2.4 设备表中的空气开关,转换开关,熔断器,指示灯,按钮,继电器,接触器等电器设备的规格型号是否统一,与原理图是否一致。

2.5 柜、箱、盒等规格型号,外形尺寸是否齐全,选用是否统一。

2.6 所有电气材料的规格型号是否齐全,标注是否清楚。

2.7 灯具选用是否统一,规格品种应尽可能减少。

2.8 照明开关,插座的规格型号是否统一。

3电气设备安装3.1 箱、盒的明装、暗装是否得当,是否统一。

3.2 明线、暗线是否得当,是否统一。

3.3 安装高度是否合适和统一。

3.4 线路敷设是否符合规范要求。

3.5 管线通过沉降缝,伸缩缝等位置的做法是否有所交待,做法是否得当。

3.6 线路通过梁、板、外墙等做法是否交待清楚,是否得当。

3.7 设备进线口的位置及标高是否正确,交待是否清楚。

4 供电设计4.1 高压系统图4.1.1 高压一次接线图是否合理,是否已征得供电局的同意。

4.1.2 有无计量专用柜。

4.1.3 选用标准图是否正确。

4.1.4 继电保护方式是否合理,整定计算和选择性是否正确。

4.1.5 进线、出线、联络、电压互感器及计量等回路之联接是否正确。

4.1.6 二次接线图是否正确,端子接线图是否齐全,进线、联络等有无安全闭锁装置。

4.1.7 高压电缆规格型号是否正确,是否考虑了热稳定问题,有无计算。

4.1.8 高压母线的规格型号选择是否正确,高压电器的选择与开关柜是否符合。

4.1.9 仪表配备是否齐全,电流表、电流互感器等规格型号是否正确。

4.1.10 电压互感器,断路器等规格型号与高压开关柜的成套性是否符合。

星级酒店工程部日常管理常用表格

星级酒店工程部日常管理常用表格
低压侧
A
B
C
8:00
16:00
24: 00
日用电量
编号:EG5108
公共设施检查表
饭店名称:
设备数量:
一、设施
正常
不正常
备注


备注
二、突发事件
三、维修计划、记录
四、客人投诉

一般
五、外观保养
具备
不具备
六、星级硬件标准
建议事项:
报告人:
110
编号:EG5109
工程年度工作检查表
一、年检时间:年月日
二、受检饭店:
压力
温度
压力
温度
压力
温度
压力
温度
压力
温度
压力
温度
压力
温度
压力
温度
起动台数
水位
起动台数
水位
起动台数
水位
起动台数
水位
起动台数
水位
Mpa
A
Mpa
A
Mpa
A
Mpa
A

Mpa
Hz
Mpa
C
Mpa
C
Mpa
C
Mpa
C
Mpa
C
Mpa
C
Mpa
C
Mpa
C
Mpa
C
Mpa
C
Mpa
C
Mpa
C

报警正常

报警正常

报警正常

报警正常
检查窗帘架
家具五金、开关、灯具检查
空调虑网板换新、空调盘管气清洗
检查空调控制、空调温度、冰柜温度

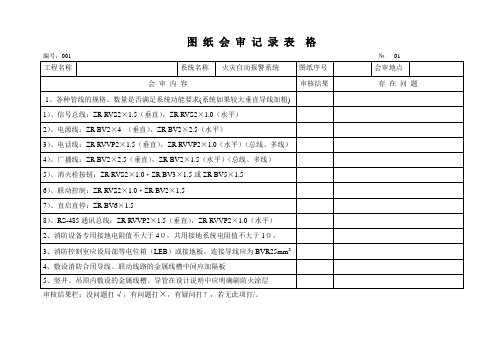

消防水电图 纸 会 审 记 录 表格

消防水电图 纸 会 审 记 录 表格

图纸会审记录表格审核结果栏:没问题打√,有问题打×,有疑问打?,若无此项打/。

图纸会审记录表格审核结果栏:没问题打,有问题打,有疑问打?,若无此项打/。

图纸会审记录表格审核结果栏:没问题打,有问题打,有疑问打?,若无此项打/。

注: ○1特级保护对象为建筑高度超过100m的建筑。

○2S为被保护房间面积. H被保护房间高度. A探测器保护面积. R探测器保护半径图纸会审记录表格审核结果栏:没问题打,有问题打,有疑问打?,若无此项打/。

图纸会审记录表格审核结果栏:没问题打,有问题打,有疑问打?,若无此项打/。

编号:002 № 02审核结果栏:没问题打√,有问题打×,有疑问打?,若无此项打/。

编号:003 №01审核结果栏:没问题打√,有问题打×,有疑问打?,若无此项打/。

图纸会审记录表格编号:003 №02审核结果栏:没问题打,有问题打,有疑问打?,若无此项打/。

图纸会审记录表格编号:004 №01审核结果栏:没问题打,有问题打,有疑问打?,若无此项打/。

图纸会审记录表格审核结果栏:没问题打,有问题打,有疑问打?,若无此项打/。

图纸会审记录表格审核结果栏:没问题打√,有问题打×,有疑问打?,若无此项打/。

图纸会审记录表格审核结果栏:没问题打√,有问题打×,有疑问打?,若无此项打/。

图纸会审记录表格审核结果栏:没问题打,有问题打,有疑问打?,若无此项打/。

图纸会审记录表格审核结果栏:没问题打,有问题打,有疑问打?,若无此项打/。

图纸会审记录表格编号:007 №01审核结果栏:没问题打,有问题打,有疑问打?,若无此项打/。

图纸会审记录表格审核结果栏:没问题打√,有问题打×,有疑问打?,若无此项打/。

图纸会审记录表格审核结果栏:没问题打,有问题打,有疑问打?,若无此项打/。

图纸会审记录表格编号:008 №02审核结果栏:没问题打,有问题打,有疑问打?,若无此项打/。

酒店管理图审工程强电图审-强电专业图纸审查节点


□是 □否
3
低压系统图:变压器各段母线和柴油发电机电源 切换逻辑正确,必须 防止两路电源并列运行;
□是 □否
4 低压系统图:低压断路器失压、分励脱扣器表达清楚、逻辑正确;
□是 □否
5
火灾时联动切除非消防电源时,宜在防火分区第一级配电断路器处切 除;
□是 □否
低压系统图:电缆选择按照规范要求选择阻燃和耐火等级。消防设
□是 □否
2 设计说明应该包含:设计说明和施工说明;
□是 □否
系统原理图,应至少包含:高压系统图、低压系统图、电源切换逻辑 3 表、配电箱系统图、变配电自动化系统图(如有)、漏电火灾报警系 □是 □否
统图等;
4 平面图中除精装区外的机电管线应有定位尺寸、标高标注;
□是 □否
5
变配电室和值班室应有平面大样图;(包含剖面图,以清楚显示 设备 、母线和线槽、电缆沟等的安装高度)
□是 □否
动力和照明平面图
1
应急照明灯设置在公共通道、主要疏散通道、疏散楼梯、各人员众多 地点、大办公室、主要设备房、地下室、大堂等处;
□是 □否
应急照明箱为双路电源末端自投。EPS供电给应急照明灯、安全出口 2 灯和疏散指示标志灯,保证公共区至少10lux照度,供电时间不低于 □是 □否
90分钟,切换时间不大于0.25秒;
酒店管理图审 工程强电图审——强电专业图纸审查节点
叶予舜2024/5/25
序号
初步设计图纸核查要点
评估
未达标原因
设计文件完整性
1 设计说明书内容有无遗漏;
□是 □否
2 设计图纸是否齐全;
□是 □否
3 说明书及设计图纸表达深度应符合要求;
□是 □否

2024酒店工程部工作计划表格

2024酒店工程部工作计划表格一、工程进度完成酒店各区域的维修工作,确保设施设备的正常运行。

对酒店内部进行升级改造,提升酒店的舒适度和档次。

跟进供应商的安装和调试工作,确保按时完成工程。

定期检查酒店的设施设备,确保安全可靠。

根据酒店需求,合理安排维修人员的工作任务,提高工作效率。

二、维护保养计划制定设施设备的定期保养计划,并严格执行。

对酒店内部的设施设备进行日常巡检,及时发现并解决问题。

定期对设施设备进行深度保养,保证设备的使用寿命。

建立设施设备维修档案,记录设备的维修保养情况。

定期对维修人员进行培训,提高其技能水平。

三、能耗管理制定节能减排计划,控制酒店能耗成本。

定期检查酒店内部的能源使用情况,及时发现并解决浪费问题。

推广节能技术和产品,提高能源利用效率。

加强能源管理人员的培训,提高其节能意识和管理能力。

建立能源使用档案,对酒店的能耗情况进行记录和分析。

四、预算与成本根据酒店的实际情况,制定合理的工程预算和成本控制计划。

对工程维修和保养的成本进行精细化管理,控制不必要的支出。

定期分析工程维修和保养的成本数据,发现问题并及时调整。

对供应商的价格进行比较,选择性价比高的合作对象。

优化采购流程,降低采购成本。

五、质量安全严格遵守国家和地方的法律法规,确保工程质量和安全。

对维修人员进行质量安全培训,提高其安全意识和管理能力。

定期对酒店的设施设备进行检查,确保符合安全标准。

对存在安全隐患的设施设备进行及时整改,防止事故发生。

加强与安监、消防等部门的沟通与协作,确保酒店的安全管理得到有效保障。

酒店管理地产地产开发——酒店公寓施工图审查关键节点表2022(

酒店管理地产地产开发——酒店公寓施工图审查关键节点表2022(叶予舜首层总平面图审核带建筑首层的总平面图各建筑位置是否准确。

工程范围审核依据方案审定通知书附图或规划用地许可证附图核查用地红线。

建筑定位及尺寸重点审核用地内建筑物、构筑物的位置,主要建筑物、构筑物(地下车库出入口、人防出入口、设备井道、建筑小品、园区大门及技术相关的市政配套一总图建筑间距1,审核关注规划设计条件或规划设计意见书中对建筑退线的要求。

2,审核建筑、日照及建筑与区内道路间距是否依据方案审定通知书附图,注意建筑层数、总高度与立面、剖面一致。

3,注意消防规范对消防通道及登高面的要求。

4,重点审核市政配套用房(燃气、燃油锅炉房、煤气调压站、变配电室、污水处理站等)与其它建筑的间距应考虑消防、卫生、噪音、及环境污染等因素的影响及和园林景观的关系。

建筑周边交通1,审核小区道路和住宅及配套商业出入口的无障碍设计。

2,重点审核建筑的各种出入口(地下汽车库、自行车库坡道、人防出口)与环境交通的关系。

并关注地下汽车库出入口的噪音、灯光对周围住宅和景观效果的影响。

3,重点审核交通道路宽度是否满足家具搬运要求。

1,审核建筑高度(檐口)、层数、各出入口处的室外标高。

2,重点审核场地坡度较大时,建筑四角标高与出入口标高的关系,并关注外墙防潮层做法的高度。

建筑竖向二目录工程设计范围审核说明项目组成、分期状况及设计范围。

工程做法1,审核建筑形态描述:层数(地上、地下)、高度,基本功能分区及主要设备用房位置。

2,审核采用新技术、新材料、环保节能及人防设置等情况及措施。

3,重点审核内外墙体材料、地下室防水材料、屋面防水材料、外墙及屋面保温材料的选择是否满足功能、地域特点和经济性要求。

审核用地,建筑面积,户型相关的详细建筑技术指标。

并核对与方案(初设)及规证的面积指标。

技术经济指标叶予舜标高总说明审核相对标高与总图绝对标高的关系是否正确。

三材料做法(列表)1,审核对墙身防潮,地下室防水、屋面(上人、不上人、隔热、隔汽)、外墙面层,包括勒脚、散水、台阶、坡道等做法,是否满足功能和经济性要求。

酒店图纸各阶段审核要点-弱电


项目公司 规划副总
2/3
序号
等级 图纸分类
审查内容
注:本表针对酒店设计院自设项目。应逐条核对,其中A类为酒店重点关注项。
落实情况
对应图纸 和文件的
编号
评审会 意见
修改后复 核意见
备注
3/3
序号
1.1 1
1.2 2.1 2.2 2.3 2.4 2.5 2.6 2.7 2.8 2.9
2.10
2.11 2.12 2.13 2.14 2.15 2.16 2.17 2.18 2.19 2 2.20 2.21 2.22 2.23
弱电专业一次机电施工图一版图设计阶段审查要点
等级 图纸分类
审查内容
落实情况
□是□否 因:

听到走廊广播可减省,办公区内另有套间则须设消防喇叭在主要区)、
主要机房、疏散楼梯(至少隔层)、主要室外公共平台等
A
地下及裙楼部分按防火分区划分广播区,地上部分按楼层划分广播区
□是□否 原 因:
A
消防广播应为多线制系统,不接受总线型或模块式系统
□是□否 原 因:
A
备用电池或UPS应能支持系统做最少2小时全楼广播操作

因:
1/3
2
火灾报警 系统
序号 2.24 2.25
2.26
2.27 2.28
等级 图纸分类
审查内容
落实情况
对应图纸 和文件的
编号
评审会 意见
修改后复 核意见
备注
A
空调通风系统中风机出口第一个穿越防火分区的70℃阀接入消防报警系 □是□否 原
统,之后阀门不需接入(须遵守当地消防局规定)
因:
A
水流指示器状态需反馈至消防报警主机
