(整理)光电产业加速器中庭钢结构网架工程施工组织设计02682309

合集下载

钢结构网架施工组织设计方案范本

钢结构网架施工组织设计方案范本

钢结构网架施工组织设计目录第一部分:编制依据第二部分:工程概要第三部分:项目人员及设备、机械配备第四部分:工厂制作规程设计1、总则2、工厂制作总体部署3、加工图的设计4、材料供应5、生产制作过程及质量控制6、工厂制作的质量保证措施7、工厂制作进度保证措施8、包装、运输、装卸、堆放第五部分:现场施工组织设计1、总则2、现场安装总体部署3、现场安装准备工作4、主要安装工序施工方法及其质量要求5、安装施工质量保证措施6、工期保证措施7、现场安全及文明施工措施第一部分:编制依据一、本施工组织设计是依据以下国家规范、行业标准、相关文件、图纸编制的:1.1国家行业及有关技术和验收的标准、规范《建设工程施工现场管理规定》《建设工程质量管理办法》《建设工程质量监督管理规定》《建设安全生产监督管理规定》《钢结构焊缝外形尺寸》《建设项目(工程)竣工验收办法》《钢桁架质量标准》(JGJ74.1-91)《钢结构施工及验收规范》(GB50205-95)《钢结构工程质量检验评定标准》(GB50221-95)《建筑安装工程质量检验评定统一标准》(GBJ300-88)《建筑工程质量检验评定标准》(GBJ301-88)《钢结构设计规范》(GBJ17-88)《碳素结构钢》(GB700-88)《优质碳素结构钢技术条件》(GB699-88)《合金钢技术条件》(GB3077-88)《低压流体输送用焊接钢管》(GB/T3092-93)《碳钢焊条》(GB/T5117-95)《气体保护电弧焊用碳钢低合金钢焊丝》(GB/T8110-95)《钢焊缝手工超声波探伤方法和探伤结果分级》(GB11345-89)《涂装前钢材表面锈蚀等级和除锈等级》(GB8923-88)《建筑钢结构焊接规程》(JGJ81-91)《紧固件机械性能、螺栓和螺钉》(GB3098.1-82)《热轧钢板和钢带的尺寸、外形、重量及允许偏差》(GB709-88)《钢结构用高强度大六角头螺栓》(GB1228-91)《钢结构高强度螺栓连接设计、施工验收规程》(JGJ82-91)《网架结构设计与施工规程》(JGJ7-91)《网架结构工程质量检验评定标准》(JGJ78-91)《钢网架》(JGJ75.1/75.3-91)1.2广东第十六冶深圳公司的有关文件《质量手册》 DN/QA/00/001《程序文件》 DN/QB/00/001~020《作业指导书》 DN/QC/12/001~019,DN/QC/13/001~0171.3本公司设计的《招港新4#闸网架雨篷施工图》。

钢杆网架施工组织设计方案

钢杆网架施工组织设计方案

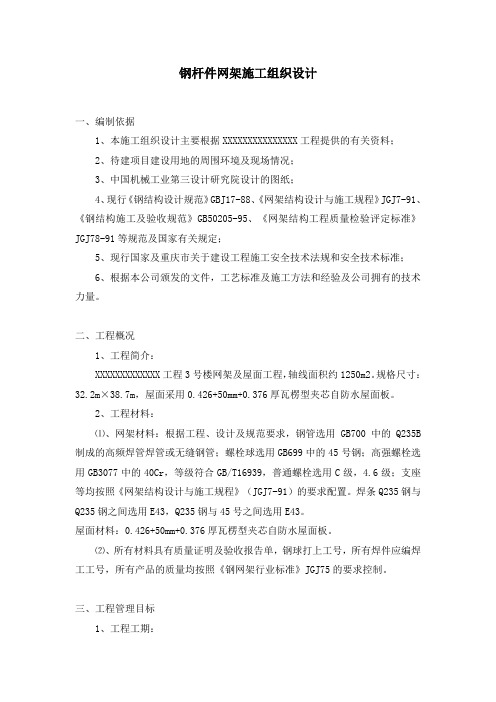

钢杆件网架施工组织设计一、编制依据1、本施工组织设计主要根据XXXXXXXXXXXXXXX工程提供的有关资料;2、待建项目建设用地的周围环境及现场情况;3、中国机械工业第三设计研究院设计的图纸;4、现行《钢结构设计规范》GBJ17-88、《网架结构设计与施工规程》JGJ7-91、《钢结构施工及验收规范》GB50205-95、《网架结构工程质量检验评定标准》JGJ78-91等规范及国家有关规定;5、现行国家及重庆市关于建设工程施工安全技术法规和安全技术标准;6、根据本公司颁发的文件,工艺标准及施工方法和经验及公司拥有的技术力量。

二、工程概况1、工程简介:XXXXXXXXXXXXX工程3号楼网架及屋面工程,轴线面积约1250m2。

规格尺寸:32.2m×38.7m,屋面采用0.426+50mm+0.376厚瓦楞型夹芯自防水屋面板。

2、工程材料:⑴、网架材料:根据工程、设计及规范要求,钢管选用GB700中的Q235B 制成的高频焊管焊管或无缝钢管;螺栓球选用GB699中的45号钢;高强螺栓选用GB3077中的40Cr,等级符合GB/T16939,普通螺栓选用C级,4.6级;支座等均按照《网架结构设计与施工规程》(JGJ7-91)的要求配置。

焊条Q235钢与Q235钢之间选用E43,Q235钢与45号之间选用E43。

屋面材料:0.426+50mm+0.376厚瓦楞型夹芯自防水屋面板。

⑵、所有材料具有质量证明及验收报告单,钢球打上工号,所有焊件应编焊工工号,所有产品的质量均按照《钢网架行业标准》JGJ75的要求控制。

三、工程管理目标1、工程工期:我们技术人员通过对工程各项内容考查、研究后有决心通过合理的施工管理,采用先进的施工设备及施工工艺和选派优秀施工队伍等一系列保障措施,密切与业主精诚协作,从进场之日起60个工作日完成的施工任务。

并将在此基础上力争提前完成施工任务,尽早将工程交付使用。

2、工程质量:质量是企业的生命,我们一贯坚持质量第一的原则。

钢结构网架施工组织设计方案范本

钢结构网架施工组织设计方案范本

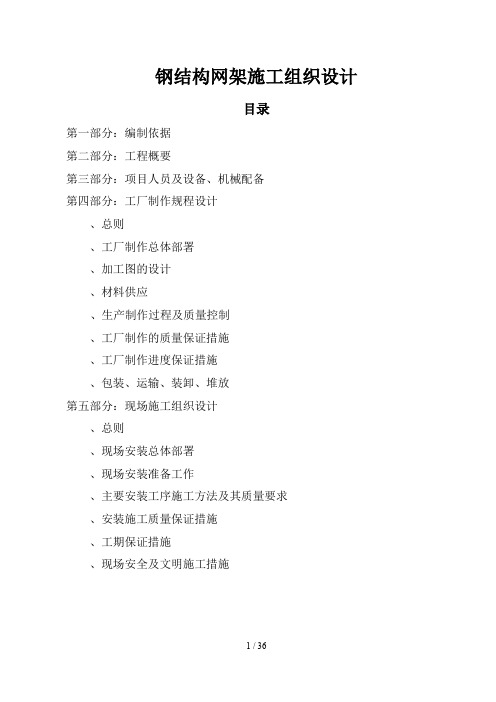

钢结构网架施工组织设计目录第一部分:编制依据第二部分:工程概要第三部分:项目人员及设备、机械配备第四部分:工厂制作规程设计、总则、工厂制作总体部署、加工图的设计、材料供应、生产制作过程及质量控制、工厂制作的质量保证措施、工厂制作进度保证措施、包装、运输、装卸、堆放第五部分:现场施工组织设计、总则、现场安装总体部署、现场安装准备工作、主要安装工序施工方法及其质量要求、安装施工质量保证措施、工期保证措施、现场安全及文明施工措施第一部分:编制依据一、本施工组织设计是依据以下国家规范、行业标准、相关文件、图纸编制的:国家行业及有关技术和验收的标准、规范《建设工程施工现场管理规定》《建设工程质量管理办法》《建设工程质量监督管理规定》《建设安全生产监督管理规定》《钢结构焊缝外形尺寸》《建设项目(工程)竣工验收办法》《钢桁架质量标准》()《钢结构施工及验收规范》()《钢结构工程质量检验评定标准》()《建筑安装工程质量检验评定统一标准》()《建筑工程质量检验评定标准》()《钢结构设计规范》()《碳素结构钢》()《优质碳素结构钢技术条件》()《合金钢技术条件》()《低压流体输送用焊接钢管》()《碳钢焊条》()《气体保护电弧焊用碳钢低合金钢焊丝》()《钢焊缝手工超声波探伤方法和探伤结果分级》()《涂装前钢材表面锈蚀等级和除锈等级》()《建筑钢结构焊接规程》()《紧固件机械性能、螺栓和螺钉》()《热轧钢板和钢带的尺寸、外形、重量及允许偏差》()《钢结构用高强度大六角头螺栓》()《钢结构高强度螺栓连接设计、施工验收规程》()《网架结构设计与施工规程》()《网架结构工程质量检验评定标准》()《钢网架》()广东第十六冶深圳公司的有关文件《质量手册》《程序文件》~《作业指导书》~,~本公司设计的《招港新闸网架雨篷施工图》。

工程概况一、工程概况、工程名称:招港新闸网架雨篷工程。

、工程规模:雨棚、网架水平投影面积为平方米。

二、工程特点及规范、工程生产施工内容多,结构复杂,施工生产各工序交错繁杂,主要包括钢结构、网架、屋面系统的生产、运输、安装等各个环节;、工程结构复杂,现场安装难度高,要求生产、运输、安装同步协调交叉进行,确保工程工期质量满足要求;、鉴于该工程以上特点,就要求总体工程在生产、运输、施工安装等各个环节中必须穿插交叉进行,对各阶段制订科学而又周密的进度计划,人员安排计划,对厂内现有人力、物力资源进行优化配置,加强管理监督,在保证按业主规定的工期完成工程的前提下,确保施工质量一次到位。

【完整版】钢结构网架施工组织设计

【完整版】钢结构网架施工组织设计

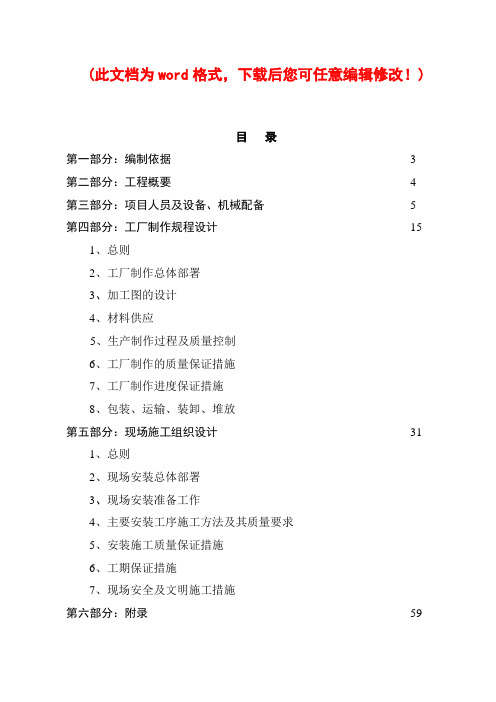

(此文档为word格式,下载后您可任意编辑修改!)目录第一部分:编制依据 3第二部分:工程概要 4第三部分:项目人员及设备、机械配备 5第四部分:工厂制作规程设计151、总则2、工厂制作总体部署3、加工图的设计4、材料供应5、生产制作过程及质量控制6、工厂制作的质量保证措施7、工厂制作进度保证措施8、包装、运输、装卸、堆放第五部分:现场施工组织设计311、总则2、现场安装总体部署3、现场安装准备工作4、主要安装工序施工方法及其质量要求5、安装施工质量保证措施6、工期保证措施7、现场安全及文明施工措施第六部分:附录59附录一项目总体计划进度表第一部分:编制依据一、本施工组织设计是依据以下国家规范、行业标准、相关文件、图纸编制的:1.1国家行业及有关技术和验收的标准、规范《建设工程施工现场管理规定》《建设工程质量管理办法》《建设工程质量监督管理规定》《建设安全生产监督管理规定》《钢结构焊缝外形尺寸》《建设项目(工程)竣工验收办法》《钢结构施工及验收规范》(GB)《钢结构工程质量检验评定标准》(GB)《建筑安装工程质量检验评定统一标准》(GBJ300-88)《建筑工程质量检验评定标准》(GBJ301-88)《钢结构设计规范》(GBJ17-88)《碳素结构钢》(GB700-88)《优质碳素结构钢技术条件》(GB699-88)《合金钢技术条件》(GB)《低压流体输送用焊接钢管》(GBT)《碳钢焊条》(GBT)《气体保护电弧焊用碳钢低合金钢焊丝》(GBT)《钢焊缝手工超声波探伤方法和探伤结果分级》(GB)《涂装前钢材表面锈蚀等级和除锈等级》(GB)《建筑钢结构焊接规程》(JGJ81-91)《紧固件机械性能、螺栓和螺钉》(GB3098.1-82)《热轧钢板和钢带的尺寸、外形、重量及允许偏差》(GB709-88)《钢结构用高强度大六角头螺栓》(GB)《钢结构高强度螺栓连接设计、施工验收规程》(JGJ82-91)《网架结构设计与施工规程》(JGJ7-91)《网架结构工程质量检验评定标准》(JGJ78-91)《钢网架》(JGJ75.175.3-91)1.2新时代(西安)设计研究院有限公司设计的《陕西工业职业技术学院学生食堂施工图》(编号:0973)。

网架工程施工组织设计方案

网架工程施工组织设计方案

(投标文件技术部分)项目编号:投标人编号:网架部分一、钢球的制作一、钢球的制造钢管的下料钢管下料的质量要求,一是下料长度必须准确,二是钢管端而必须与管轴垂直。

钢管的下料长度,除考虑节点间距和钢球半径外,还应特别注意钢管与钢球间的相贯尺寸。

钢管的下料长度L S 可由下式决定。

实际下料时,还要留出焊口间隙。

考虑到焊接问题,可采取加长钢球间距的方法,其加长值等于两个焊口的焊接收缩量。

为了保持钢管端面与管轴垂直,以便与钢球对中和施焊,最好用车床下料。

对较薄的钢管,也可用无齿锯(砂轮锯)下料。

在施工中由于下料不准或其他原因需将钢管接长时,连接处应加补管,其补管在钢管端部的沟槽中伸缩,调好后用卡子拧紧再进行焊接。

三、网架的拼装平板网架的拼装,可在施工现场进行。

为了减少现场工作量,缩短工期,除了可以用螺栓接头直接镶拼的标准化的构件外,要根据网架安装方法和运输条件,尽量在工厂将构件拼成单片桁架,或拼成较小的空间网架单元。

零件或单元体一般应在厂经过预拼才参送往工地。

单向平面桁架和弦十字架两种单元体的制作,应在胎模上进行见。

平面胎模的尺寸应根据钢球直径而定,如彻成490mm×370mm高550mm的砖石朵,则应在中间留洞,以便埋设钢板,并用细石混凝土填实。

预埋钢板上填实。

预埋钢板上焊短钢管用以安放节点钢球,每根杆件的端头预埋铁件P1和P2来调整钢管中心线,便杆件与钢对中并保它们的中心在一个平面内。

当网架起拱时,则应加上高差,施工时可在最高点和最低点接钢找出中间各点的标高。

胎模的间距,应考虑焊接收缩量而加长。

此值与焊缝厚度和气温有关。

2、网架的拼装网架拼成整体,在砖胎模上进行,胎模上短钢管和预埋件的位置及其标高必须经过反复校正,以保证准确拼装。

①平面单向桁架立起,用定位杆或线锤找直后予以因定;②装设上弦十字架,先点焊十字架靠近已定位桁加一端,以利于腹杆的安装;③点焊另一方向的下弦及腹杆;④点焊十字架的另一端;⑤全部调整点焊定位后,进行对称施焊。

网架施工组织设计

网架施工组织设计

澳森隆国际品牌家居设计中心钢结构天棚工程施工组织设计编制单位:上海杰思实业工程有限公司一、施工总体部署1、总体设想为确保快速安全、保质保量地完成施工任务,在施工过程中组织平行施工,严格执行国家有关施工规范,服从现场监理及业主代表的指令,争创国家优质工程,为业主提供一流的建筑产品。

2、施工组织机构为全面完成本工程的各项施工任务,我们将按项目组织施工,建立以项目经理为首的管理层,成立项目经理部,进行目标管理。

对设计、制造和安装的活动过程和资源进行全面调度和控制。

2.1项目工程指挥部组织机构图:项目总管质量保证部技术部生产部项目经理部物资管理部2.2.1、现场主要人员岗位职责:一旦我公司中标,我公司将建立强有力的项目管理班子,选择合适的施工管理和技术管理人员组建项目部。

在人员组成上,不仅要考虑能覆盖项目的各项管理业务,同时必须兼顾项目部技术力量的专业覆盖率,保证项目管理工作的科学性、有效性、合理性,主要人员配置如下:序号工程职务责任担当人数01 项目经理 102 技术工程师 103 施工员 104 安全员 105 后勤综合管理员 12、现场劳动力计划名称人数钢结构吊装及组装组1人网架安装组6人屋面安装组4人1涂装组2人围护结构安装组3人电焊工2人机电工1人玻璃面板安装 6合计33人(说明:以上每组人数为计划安排数,每组人员可由项目经理、队长(组长根据需要灵活安排,又以上人数为总体合计数,由于各安装时段工序的不同,人数为有适当的增减,实际及现场人数为少于33人)2.2.2指挥部职责1)项目总管职责:进行资源(资金、设备、技术、人员)调配,按照质量计划的要求监督检查工作,对业主的要求及时决策,确保工程的质量、工期和安全。

2)质量策划部职责:针对工程项目和合同,制定质量计划和详细的施工方案。

3)设计部职责:根据客户要求和质量计划在规定的时间设计工程详图、加工图、施工图,计算材料、配件的规格数量。

办理设计评审、验证、确认的有关事务。

网架施工组织设计

施工组织设计一、工程概况:本工程按照《网架结构设计与施工规程》(JGJ7—91)国家行业标准设计、计算、生产、制作。

网架结构形式为正四角锥螺栓球,网架支承形式四边支承,网架面积为 M2。

网架零部件应在合同生效期内,以设计院的图纸为准,组织生产制作。

运到施工现场。

采用高空散装件拼装法安装施工,安装工期预算为天,如甲方影响工程或阴雨天气误工,工期相应顺延。

二、安装准备安装准备是为网架顺利安装创造必要的条件,安装前期的准备工作包括熟悉现场情况,提供施工脚手架搭设要求,并按此要求进行验收,对预埋件的轴线偏差,相对标高及平整度的复测,落实现场配合,工程搭接,施工机具以及安装工人生活等方面的事宜,具体有下列几点:1、预埋件轴线偏差,相对标高及平整度要求:相对标高:相邻点高差≤5mm,任意两点高差≤10mm,平整度≤3mm。

土建单位必须提供符合以上技术要求的预埋件轴线平面图,每个预埋件必须标明相应的标高,在圈梁与柱顶上必须放好轴线,然后双方共同对轴线进行复核,有偏差的地方必须请土建单位修正。

2、脚手架搭设要求:脚手架承载力为270kg/m2,采用钢管扣件脚手架,立杆间距1.5×1.5m,步高1.5m,每根立杆底部需垫小木块,立杆底部要设扫地杆,脚手架平台标高为下弦底面向下15-20cm。

脚手架平台必须满铺脚手板,脚手架整体要稳定、牢固,符合安全操作要求。

网架操作前,双方要对脚手架进行验收。

3、网架屋面构件进场后,应分类堆放,杆件、球、无纹螺母、紧定螺钉等零件应堆放在工具棚内,以防损坏、遗失,影响安装进度。

4、如有必要甲方帮助协调一下,功率15KW以上电焊机一台,以及一套供电设备,电焊机进、出线,一套电焊设备,必要时,还需准备一套氧乙炔气割设备。

5、甲乙双方协商将网架部件运到工作平台。

6、甲方提供垫砖或垫木,约50块。

7、甲方提供二间工具间,放置安装工具及临时休息之用。

8、甲方提供安装人员饮水及膳食方便。

施工组织设计(网架)

承包留坝县综合高级中学全民健身综合馆网架屋面工程施工组织设计山东省济宁市恒兴金属结构有限公司二0一0年十一月目录前言··································································错误!未定义书签。

项目部组织结构一览表·················································错误!未定义书签。

一、工程概况: (4)二、施工计划: (5)三、施工方案: (8)(一)施工工艺流程 (8)(二)、施工技术方法措施 (9)(三)、验收交工 (13)四、质量标准和验收依据 (13)五、质量等级 (14)六、施工工期 (14)七、安全文明施工 (14)八、保证工期、质量和安全施工的主要技术措施 (15)九、冬雨季施工方案及措施 (20)十、环保、噪音预防及控制措施 (21)十一、主要消防措施 (21)附件1: (22)附件2: (23)钢结构屋面工程施工进度计划表········································错误!未定义书签。

大跨度中庭钢结构施工组织设计

武汉国际博览中心会议中心总承包工程钢结构施工组织设计编制:审核:审批:目录第1章前言 (1)第2章工程概况 (6)第3章工程重难点分析 (11)第4章施工部署 (15)4.1 钢结构组织结构 (15)4.2 施工方案总述及总体流程 (15)4.3 工期总体计划 (20)4.4 主要机械设备计划 (22)4.5 主要劳动力安排 (26)4.6 施工现场总体平面规划 (27)第5章钢结构图纸深化设计 (28)5.1 深化设计内容 (28)5.2 深化设计方法 (29)5.3 深化设计工作流程 (30)第6章钢结构制作与运输 (31)6.1 材料选用 (31)6.2 材料检验 (31)6.3 构件制作 (32)6.4 钢结构加工制作总流程 (34)6.5 拟投入主要加工机械及检测设备 (34)6.6 构件运输措施 (41)6.7 验收与堆放 (42)第7章钢结构安装 (44)7.1 钢骨柱安装 (44)7.2 桁架安装 (49)7.3 屋盖安装 (70)7.4 网架安装 (79)第8章钢结构焊接 (89)8.2 焊接接头形式 (90)8.3 焊接方法及焊接设备选择 (91)8.4 焊接施工 (92)8.5 焊接注意事项 (97)第9章高强螺栓施工 (98)9.1 高强螺栓连接工艺 (98)9.2 高强螺栓安装工艺及方法 (98)9.3 高强螺栓安装流程 (99)9.4 高强螺栓安装注意事项 (100)第10章钢结构涂装、防火涂料施工 (101)10.1 钢结构涂装 (101)10.2 现场涂装 (102)10.3 现场补涂施工 (102)第11章钢结构质量保障措施 (104)11.1 质量控制体系 (104)11.2 钢结构质量控制 (104)11.3 钢结构基本工序质量控制 (104)11.4 质量教育和技术交底保障措施 (106)11.5 钢结构的检测与检验 (107)11.6 钢结构现场验收及缺陷修补 (109)第12章安全生产保障措施 (112)12.1 安全生产管理体系 (112)12.2 安全管理程序 (113)12.3 安全管理制度 (114)12.4 钢结构施工安全防范措施 (115)12.5 现场安全生产技术措施的建立 (119)12.6 安全保障设施的建立 (120)第13章季节性施工保障措施 (123)13.1 雨季施工措施 (123)13.3 冬季施工措施 (124)13.4 风季施工措施 (124)13.5 夜间施工措施 (125)第1章前言编制说明:本方案依据现有设计图纸进行编制,与投标方案有较大变动,主要原因有:1、投标时钢结构设计图纸未完全确定,钢结构总量暂估为3900吨,最终设计图纸经深化后计算总量约8000吨,且投标图纸相比最终设计图纸造型简单、截面规格小,安装难度低,图纸变更给安装增加了施工难度。

钢结构网架工程施工组织设计

钢结构网架工程施工组织设计1. 引言钢结构网架工程施工组织设计是在施工前针对具体工程进行的组织和安排工作,旨在确保施工过程的高效、安全、质量可控。

本文将介绍钢结构网架工程施工组织设计的主要内容和步骤。

2. 施工组织设计流程2.1 阅读施工图纸和技术文件在开始施工组织设计之前,必须详细阅读施工图纸和相关技术文件,了解设计要求、工程范围、材料规格等关键信息。

2.2 确定施工方案根据工程要求和实际情况,制定合理、可行的施工方案。

施工方案应包括有关施工顺序、施工方法、工期计划等内容。

2.3 制定施工组织方案根据施工方案制定施工组织方案,明确施工人员的职责和权限,合理分工,确保施工过程中各项工作的协调进行。

2.4 编制施工进度计划根据工程量、施工周期、资源情况等因素,编制施工进度计划。

进度计划应包括施工任务的划分、关键日期的确定等内容,以确保工期的合理安排。

2.5 确定施工方法和工艺流程根据工程特点和实际情况,确定最佳的施工方法和工艺流程。

同时,应关注施工过程中的安全和质量控制等关键环节。

3. 施工组织设计要点3.1 施工人员组织与管理合理组织施工人员,确保施工人员的数量和质量满足施工需要。

同时,建立健全的人员管理机制,保证施工人员的培训和安全意识。

3.2 施工设备和材料管理合理选用施工设备和材料,确保其质量和数量满足施工需求。

同时,建立健全的设备和材料管理制度,加强设备和材料的维护和保养。

3.3 安全措施和环境保护制定合理的安全措施,确保施工过程中的人员安全。

同时,注意施工对周围环境的影响,采取相应的环保措施。

3.4 质量控制建立健全的质量控制体系,监督施工过程中的质量控制,确保施工质量符合要求。

同时,加强对施工材料和构件的检测和验收工作。

4. 施工组织设计的效果评估4.1 定期检查和评估定期进行施工组织设计的检查和评估,确保施工组织设计的有效性和可行性。

根据评估结果,及时调整施工组织方案。

4.2 风险评估和应对措施对施工过程中可能出现的风险进行评估,并及时制定相应的应对措施,以降低施工风险和提高施工效率。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

钢结构网架工程施工组织设计目录第一部分:编制依据第二部分:工程概要第三部分:项目人员及设备、机械配备第四部分:工厂制作规程设计1、总则2、工厂制作总体部署3、加工图的设计4、材料供应5、生产制作过程及质量控制6、工厂制作的质量保证措施7、工厂制作进度保证措施8、包装、运输、装卸、堆放第五部分:现场施工组织设计1、总则2、现场安装总体部署3、现场安装准备工作4、主要安装工序施工方法及其质量要求5、安装施工质量保证措施6、工期保证措施7、现场安全及文明施工措施录第一部分:编制依据一、本施工组织设计是依据以下国家规范、行业标准、相关文件、图纸编制的。

1.1 国家行业及有关技术和验收的标准、规范《建设工程施工现场管理规定》《建设工程质量管理办法》《建设工程质量监督管理规定》《建设安全生产监督管理规定》《钢结构焊缝外形尺寸》《建设项目(工程)竣工验收办法》《钢桁架质量标准》《钢结构施工及验收规范》《钢结构工程质量检验评定标准》《建筑安装工程质量检验评定统一标准》《建筑工程质量检验评定标准》《钢结构设计规范》《碳素结构钢》《优质碳素结构钢技术条件》《合金钢技术条件》《低压流体输送用焊接钢管》《碳钢焊条》《气体保护电弧焊用碳钢低合金钢焊丝》《涂装前钢材表面锈蚀等级和除锈等级》《建筑钢结构焊接规程》《紧固件机械性能、螺栓和螺钉》《钢结构用高强度大六角头螺栓》《钢焊缝手工超声波探伤方法和探伤结果分级》(GB11345-89)《热轧钢板和钢带的尺寸、外形、重量及允许偏差》(GB709-88)《钢结构高强度螺栓连接设计、施工验收规程》《网架结构设计与施工规程》《钢网架》。

1.2 公司的有关文件《质量手册》《程序文件》《作业指导书》DN/QA/00/001 (JGJ7-91)《网架结构工程质量检验评定标准》(JGJ78-91)(JGJ82-91)(JGJ75.1/75.3-91)DN/QB/00/001~020DN/QC/12/001~019,DN/QC/13/001~017。

1.3 本公司设计的《XXX4#闸网架雨篷施工图》。

第二部分:工程概况一、工程概况1、工程名称:潍坊高新区光电产业加速器二期中庭钢结构网架。

2、工程规模:网架平面尺寸为66.8m*15.0m,网架高为1.5m;。

二、工程特点及规范1、工程生产施工内容多,结构复杂,施工生产各工序交错繁杂,主要钢结构网架工程施工组织设计包括钢结构、网架、屋面系统的生产、运输、安装等各个环节;2、工程结构复杂,现场安装难度高,要求生产、运输、安装同步协调交叉进行,确保工程工期质量满足要求;3、鉴于该工程以上特点,就要求总体工程在生产、运输、施工安装等各个环节中必须穿插交叉进行,对各阶段制订科学而又周密的进度计划、人员安排计划,对工地内现有人力、物力资源进行优化配置,加强管理监督,在保证按业主规定的工期完成工程的前提下,确保施工质量一次到位。

4、施工技术规范:(1) 网架结构设计与施工规程JGJ7-91 (2)钢结构工程施工质量验收规范GB50205-2001 (3) 钢网架螺栓球节点用高强度螺栓GB/T16939 (4) 冷弯薄壁型钢结构技术规范50018-2002。

2、项目人员及设备、项目人员及设备、机械配备1)项目人员及设备、机械配备原则针对本项目的特点及本项目对于本公司今后发展重要性,公司将拿出全部努力来保质、保量、保工期、保安全来完成工程的制作、安装任务,为此,公司将组建本工程项目领导小组来综合管理本工程的业务、技术、制作加工、运输、安装、质量保证等工作,以充分保证本工程所需的一切资源,包括设计、技术翻样、工艺、原材料供应、制作加工设备、劳动力组织安排、质量控制、运输、安装及与业主、设计单位、监理单位及兄弟施工单位等的配合,具体由本公司派一位副总经理专门担任本工程项目总指挥,具体计划和落实各项具体工作,各职能部门均必须满足本工程所需的资源及严格完成本工程的所有任务,并派遣一名经验丰富的项目经理及技术纯熟的技术队伍负责现场安装施工,以确保工程制作加工和安装任务的顺利完成,确保业主满意。

二、工程总体组织结构及职责业务部→业务联系及处理业务问题财务部→财务结算供应部→保证材料供应和运输生产部→生产计划及生产进度控制,保证生产制作进度和产品保管质管部→质量控制,确保产品质量总经理→总负责→技术部→设计、翻样、工艺及技术问题的处理,确保技术文件准确、合理。

板材公司→屋面、墙面板生产网架工厂→网架生产计划部→进行总体计划、调度安装组→现场安装现场项目经理→现场施工,安装总负责三、现场主要人员岗位职责:一旦我公司中标,我公司将建立强有力的项目管理班子,选择合适的施工管理和技术管理人员组建项目部。

在人员组成上,不仅要考虑能覆盖项目的各项管理业务,同时必须兼顾项目部技术力量的专业覆盖率,保证项目管理工作的科学性、有效性、合理性,主要人员配置如下:序号01 02 03 04 05 06 07 08 09 工程职务项目经理项目副经理队长技术工程师质量工程师质安员施工员材料员后勤综合管理员责任担当对工程施工全面管理和负责协助项目经理对施工全面负责工程现场施工与安装的指挥与协调工程施工安装技术指导工程质量监督与检查现场安全负责现场安装施工测量负责进场原材料的准备和管理生活保障及治安的管理人数1 1 3 1 1 1 2 1 1四、现场劳动力计划名称人数钢结构吊装及组装组24 人网架安装组12 人屋面安装组18 人涂装组8人装饰系统施工组12 人电焊工5人机电工1人合计80 人(说明:以上每组人数为计划安排数,每组人员可由项目经理、队长(组长根据需要灵活安排,又以上人数为总体合计数,由于各安装时段工序的不同,人数为有适当的增减,实际及现场人数为少于80 人)五、钢结构主要制造设备清单表一序号一设备名称下料设备切割机1 管子仿形剖口机等离子切割机2 剪板机ZINSR3005(CNC) CNG-4000(数控) CG1-400 CG1-30 HID600EHS KLG-40~90 PC11y-125/3500 Q11-8×200 QC11Y-12/3200 QNY-12×80000 ST-6090 1 1 1 3 1 2 1 1 1 1 3 德国新莎设备制造公司无锡华联焊割设备厂无锡华联焊割设备厂杭州焊割机械厂日本丸秀机器株式会社常州东方焊剂设备厂江都机床总厂江宁冲剪机床厂如皋剪床厂黄石锻压机床有限公司日本大东精机株会社钢板任意形状切割钢板任意形状切割钢板切割钢板切割钢管相贯面切割钢板切割钢板剪切钢板剪切钢板剪切8 米长钢板剪切型材定长切断型号数量制造厂家用途3 二1带锯床组立设备组立机HB-6080-200 HG-1500 HG-18002钢板对接站台1 1 1 4套日本精密机器株式会社无锡华联焊割设备厂无锡华联焊割设备厂美国FMI 公司H 型钢拼装组立H 型钢拼装组立H 型钢拼装组立钢板对接焊接三1 2 3 4 5 6 7 8焊接及矫正设备H 型钢自动生产线门焊机埋弧焊机悬臂埋弧焊机小车式埋弧焊机自动化焊接系统CO2 气保护焊机交流焊机1条3套2 2 2 1 30 10 20 20 6套2 1 3 美国FMI 公司无锡华联焊割设备厂上海电焊机厂无锡华联焊割设备厂无锡华联焊割设备厂美国FMI 公司美国林肯焊接设备制造公司浙江电焊机厂浙江电焊机厂浙江电焊机厂美国林肯焊接设备制造公司日本精密机器株式会社日本精密机器株式会社唐山松下焊接设备厂MZG-2×1000 MZ-1000 MZG-1×1000 DC-1000 CV400-1 BX3-200BX3-300 BX3-500 SESNET-W2T HR6080F SS630H 型钢生产H 型钢焊接一般构件焊拉特高H 型钢焊接箱形梁等焊接构件焊缝焊构件手工焊手工焊9 10 11 12电渣焊机矫正机钢板校平机碳弧气割箱形梁隐蔽焊焊接H 型钢矫正钢板矫正续表一序号四设备名称表面处理及涂装设备型号数量制造厂家用途1 2 3钢结构抛丸清理机钢结构自动喷涂线ES-1848-8 电动高压无气喷涂机2 1条6美国潘邦机器制造公司南京振晨涂装有限公司美国固瑞克涂装设备公司各种构件抛丸除锈构件自动涂装生产线各种构件涂装喷漆五1 2檩条加工设备C80-240 Z 型、型檩条成型机C WB67y-125/350 组0 折弯机WB67y-125/320 0 WMZ400/8000 机加工设备2 1 1 1 台湾江都机床部总厂江都机床总厂湖北黄石锻压设备厂檩条成型机钢板弯折钢板弯折钢板弯折六1 2 3 4 5 6 7 8 9剖口机摇臂钻机数控弯管机型材弯曲机三维钻孔机锁口机数控平面钻孔机大台面数控液压折弯机PX-90W-12000 Z3080×161 Z32x DB275CNC CDW275-180 DNF1050HQB-1255M PCM-1600L 1600L W67Y-12 2 2 1 1 2 1 2 1 1日本精密机器株式会社中捷友谊厂桂林机床厂长治锻压设备厂长治锻压设备厂日本大东精机株式会社日本精密机器株式会社日本精密机器株式会社各种钢板剖口加工钻孔钻孔各种钢管弯曲成形型材、板材弯曲成形构件连接孔加工梁、柱连接节点加工节点板连接孔加工各种板材弯折六、网架厂内生产主要制造设备序号一1 2 3 4 5 6 7 8 9 设备名称下料设备管子车床自动切管机切管机切管剖口机剪板机小车式火焰切割机液压弓锯床管子仿形等离子切割机管子相贯面剖口切割机锻造设备液压机液压机液压机空气锤空气锤空气锤金加工设备普通车床型号数量2 1 3 1 1 3 35 1 1 制造厂家沂水机床厂唐山自动焊接设备厂上海第十一机床厂无锡阳能机械厂江都机床总厂杭州焊割机械厂常州东方焊割设备厂日本丸锈机器株式会社日本丸秀机器株式会社湖州机床厂徐州锻压机厂用途HID600EHS Q1319-1A QZ11-16 QJ1111 QCKY-16 × 2500 DCC2-100 CG-150 Q72 HID600EHS杆件下料杆件下料杆件下料钢板下料钢板下料圆钢下料钢管相贯面切割钢管下料二1 2 3 4 5 6 三1YA32-315 YX32-500 YF32-630B C41-150 C41-250 C41-750 PDJ225 XQ6225 Z3050×16 XK7161 1 12 2 2 503 3 1 1 1 3 1 10 1 20 1 9 104 8球、套筒、封板、锥头等锻压、锻打桂林机床厂阳泉市机械厂浙江启新机械厂江东机床厂平台铣金加工吊装平台铣铣各种复杂曲面摇臂锯床平衡吊万能回头铣床数控铣床焊接设备整流弧焊机交流弧焊机ZXG1-3003ZXG1-500 BX3-300-1 BX3-400 CO2 半自动弧焊BX3-500 NB-500 机CO2 半自动焊机YD500KR1TA浙江电焊机厂浙江电焊机厂浙江电焊机厂合肥电焊机厂杆件、焊接球、支座浙江电焊机厂支托等焊接浙江电焊机厂唐山松下产业机器公司网架杆件自动焊接NZC3-2×5 机床00唐山松下产业机器公司五1 2 3 4除锈油漆设备抛丸除锈机抛丸除锈机空压机喷油漆枪Z062-B QG03H V-0.6/7 ST3951 1 1 7青岛锻造机械厂青岛黄河机械厂镇海第一空压机厂美国固端克除锈及表面处理涂装除锈及表面处理涂装除锈及表面处理涂装除锈及表面处理涂装工厂制作规程设计一、总则1.1 本工厂制作规程设计主要目的是使广东十六冶深圳公司(下简称:十六冶)在合同履行时,在构件的工厂制作过程中的进度及质量控制有章可循。
