35kV电力电缆试验专项方案

35kV电力电缆试验专项方案

×××××工程××××××试验方案施工单位:(盖章)监理单位:(盖章)编制:审批:审核:日期:年月日批准:建设单位:(盖章)审批:日期:年月日日期:年月日-可编辑修改-目录1 工程概况 (1)2 工作任务 (1)3 编制依据 (1)4 试验条件 (1)5 试验项目安排及要求 (3)6 质量保证 (6)7 安全措施 (6)8 环境保护措施 (7)附件1:电气试验单位或人员相关资质、资格证明 (I)附件2:电力电缆试验记录 (II)。

35kV电力电缆试验方案1 工程概况1.1 工程名称×××××××××××工程1.2 工程性质新建1.3 建设地点×××省××市×××县×××镇1.4 主要工作量采用定向钻新建×××××至××××YJV32-26/35kV 3×150 湖底穿越电缆1.3km;新建35kV LGJ-120架空线 400m ,其中12m终端线路管塔2基,断路器 2台;定向钻电缆套管(无缝钢管D219×7)1120m。

2 工作任务2.1 目的检验电缆在运输、存放、敷设过程中是否受到损伤,电缆头制作质量是否达到标准要求,保证电缆安全可靠地投入运行。

2.2 试验范围新建×××××至××××YJV32-26/35kV 3×150 湖底穿越交联聚氯乙烯护套聚乙烯绝缘钢丝铠装电力电缆。

电缆耐压试验施工方案

电缆耐压试验施工方案

电缆耐压试验施工方案一、试验准备1、装备准备1.1、试验仪器准备a.确保使用的耐压试验仪器符合相关国家标准和规范。

b.对耐压试验仪器进行定期检查和维护,包括校准、标定等。

c.检查试验仪器的所有连接线缆,确保其完好无损。

1.2、工具和辅助设备a.配备必要的工具,如绝缘手套、安全帽、绝缘靴等,以确保参与试验人员的安全。

b.确保备有必要的辅助设备,如绝缘棒、绝缘毯等,以支持试验的进行。

2、试验场地准备2.1、场地选择a.选择符合试验要求的场地,确保场地平整、通风,并具备必要的安全设施。

b.考虑场地的地面绝缘性能,防止地面漏电对试验的干扰。

2.2、安全检查a.对试验场地进行全面的安全检查,确保没有危险物品和障碍物。

b.检查场地的紧急出口和安全逃生通道,确保在紧急情况下能够迅速撤离。

2.3、场地电气连接a.检查场地的电气连接,包括电源插座、接地线等,确保其符合电缆耐压试验的要求。

b.确保试验场地的电气连接符合相关安全标准和规范。

2.4、环境条件a.检查环境条件,包括温度、湿度等,确保符合试验要求。

b.如有必要,采取相应的措施,如加热或降温,以确保试验的准确性和可靠性。

2.5、应急准备a.设置应急措施,包括急救箱的摆放、紧急通信设备的准备等。

b.确保所有参与试验人员了解应急程序,并能够迅速有效地应对突发情况。

二、安全措施1、人员安全1.1、安全培训a.所有参与试验的人员应接受相关的电缆耐压试验安全培训,包括试验操作规程、应急处理等。

b.确保所有人员了解电缆试验中的潜在危险和安全注意事项。

1.2、个人防护装备a.所有试验人员应佩戴符合标准的个人防护装备,包括绝缘手套、安全帽、绝缘靴等。

b.定期检查个人防护装备的状态,确保其完好无损。

1.3、紧急培训a.制定紧急情况的培训计划,确保所有参与人员了解紧急情况下的逃生和急救程序。

b.在试验现场设置明显的应急出口标识。

2、设备安全2.1、试验仪器安全a.在使用前对试验仪器进行全面检查,确保其状态良好。

安装工程电缆试验方案范本

安装工程电缆试验方案范本

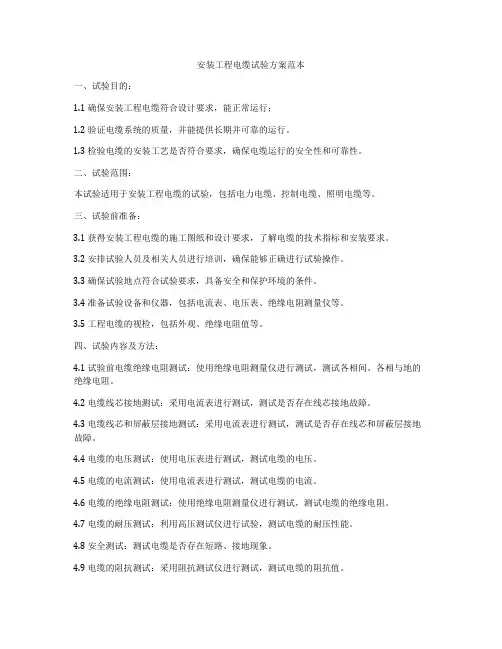

安装工程电缆试验方案范本一、试验目的:1.1 确保安装工程电缆符合设计要求,能正常运行;1.2 验证电缆系统的质量,并能提供长期并可靠的运行。

1.3 检验电缆的安装工艺是否符合要求,确保电缆运行的安全性和可靠性。

二、试验范围:本试验适用于安装工程电缆的试验,包括电力电缆、控制电缆、照明电缆等。

三、试验前准备:3.1 获得安装工程电缆的施工图纸和设计要求,了解电缆的技术指标和安装要求。

3.2 安排试验人员及相关人员进行培训,确保能够正确进行试验操作。

3.3 确保试验地点符合试验要求,具备安全和保护环境的条件。

3.4 准备试验设备和仪器,包括电流表、电压表、绝缘电阻测量仪等。

3.5 工程电缆的视检,包括外观、绝缘电阻值等。

四、试验内容及方法:4.1 试验前电缆绝缘电阻测试:使用绝缘电阻测量仪进行测试,测试各相间、各相与地的绝缘电阻。

4.2 电缆线芯接地测试:采用电流表进行测试,测试是否存在线芯接地故障。

4.3 电缆线芯和屏蔽层接地测试:采用电流表进行测试,测试是否存在线芯和屏蔽层接地故障。

4.4 电缆的电压测试:使用电压表进行测试,测试电缆的电压。

4.5 电缆的电流测试:使用电流表进行测试,测试电缆的电流。

4.6 电缆的绝缘电阻测试:使用绝缘电阻测量仪进行测试,测试电缆的绝缘电阻。

4.7 电缆的耐压测试:利用高压测试仪进行试验,测试电缆的耐压性能。

4.8 安全测试:测试电缆是否存在短路、接地现象。

4.9 电缆的阻抗测试:采用阻抗测试仪进行测试,测试电缆的阻抗值。

4.10 电缆的接地电阻测试:使用接地电阻测试仪进行测试,测试电缆的接地电阻值。

五、试验记录:5.1 试验前记录工程电缆的基本信息,包括型号、规格、生产日期等。

5.2 试验过程中记录各项试验结果,包括绝缘电阻、接地电阻、电压、电流、耐压试验结果等。

5.3 对试验过程中出现的异常情况进行记录,并及时进行处理。

5.4 试验结束后,对试验结果进行汇总和分析,并进行报告撰写。

高压电缆试验方案

高压电缆试验方案

高压电缆试验方案1. 引言高压电缆试验是对电缆进行质量评价和性能验证的重要环节,目的是确保电缆在正常运行过程中能够安全可靠地传输电力。

本试验方案旨在介绍高压电缆试验的目的、要求、方法和注意事项等。

2. 试验目的2.1 验证高压电缆的耐压性能2.2 检测电缆的绝缘材料和铠装的完整性2.3 评估电缆的导电性能和耐久性2.4 检查电缆连接头的可靠性和耐压性3. 试验要求3.1 试验应符合国家标准或行业标准的要求3.2 试验过程中应按照相应的安全操作规程进行3.3 试验设备应符合相关的检定要求4. 试验方法4.1 耐压试验4.1.1 试验设备:高压发生器、耐压仪表、试验样品夹具等4.1.2 试验步骤:a) 将试验样品安装在试验样品夹具上,确保样品与夹具接触良好b) 按照规定的耐压电压值对试验样品进行耐压试验,记录试验结果c) 根据试验结果评估试验样品的耐压性能4.2 绝缘材料完整性试验4.2.1 试验设备:电缆绝缘材料完整性检测仪、绝缘电阻测试仪等4.2.2 试验步骤:a) 将试验样品安装在试验设备上,并连接好相应的测试仪器b) 对试验样品进行绝缘材料完整性检测,记录试验结果c) 根据试验结果评估试验样品的绝缘材料完整性4.3 导电性能试验4.3.1 试验设备:电阻测试仪、电流表等4.3.2 试验步骤:a) 将试验样品连接好,确保电缆连接头的可靠性b) 运行试验电流并测量相应的电压和电流值c) 计算试验样品的电阻值,根据试验结果评估导电性能4.4 耐久性试验4.4.1 试验设备:试验装置、负载电流设备等4.4.2 试验步骤:a) 将试验样品连接好,并加上正常的负荷电流b) 运行试验装置,持续一定时间的负载电流c) 检查试验样品在试验过程中是否出现异常,记录试验结果5. 注意事项5.1 试验过程中应遵守相关的安全操作规程,确保人员和设备的安全5.2 试验设备应定期检定,确保准确可靠5.3 试验样品应根据需要进行预处理,确保试验结果的准确性5.4 试验结果的评估应根据相应的标准和规范进行,确保客观公正6. 结论高压电缆试验是保证电缆安全可靠运行的重要环节。

110kv电缆试验方案

110kv电缆试验方案

110kv电缆试验方案
以下是一种可能的110kV电缆试验方案:
1. 直流耐压试验:在试验前,需要将电缆完全放电。

然后,将试验设备连接到电缆的两个终端,施加指定的直流电压,持续一段时间(通常为15分钟),以检测电缆的绝缘性能。

2. 交流耐压试验:在试验前,同样需要将电缆完全放电。

然后,将试验设备连接到电缆的两个终端,施加指定的交流电压,持续一段时间(通常为15分钟),以检测电缆的绝缘性能。

3. 附加损耗试验:在试验前,将电缆的终端连接到试验设备。

施加额定电压,并测量电缆的电流和功率因数,以评估电缆的导体和绝缘材料的损耗。

4. 短路阻抗试验:在试验前,需要将电缆的两个终端短接。

然后,施加一定的电压到电缆的一个终端,测量从另一个终端到短接点的电流,以评估电缆的短路阻抗。

5. 电缆局放试验:在试验前,需要将电缆完全放电。

然后,将试验设备连接到电缆的终端,施加额定电压,并测量电缆上的局放信号,以评估电缆的绝缘性能和潜在缺陷。

请注意,上述试验方案是基于一般的110kV电缆试验要求,具体的试验方案可能会根据电缆类型和应用要求而有所不同。

在进行试验
之前,应仔细阅读电缆供应商提供的技术规范和试验要求,并按照相关标准进行试验。

同时,在试验过程中,应保证安全,并遵循相应的操作规程。

电缆耐压试验方案

电缆耐压试验方案

电缆耐压试验方案1. 简介电缆是电力传输和分配的重要组件之一,其中对于电缆的耐压试验非常重要。

电缆耐压试验是指在特定的条件下对电缆进行压力测试,以确保电缆的耐压性能符合要求。

本文档将介绍电缆耐压试验方案的详细步骤和注意事项。

2. 测试设备在进行电缆耐压试验时,需要准备以下测试设备:•油浸式高压绝缘试验变压器•水浸式高压绝缘试验变压器•高压耐压试验仪•高压接地装置•电缆绝缘串联电容测试仪•电缆内外径测量仪•绝缘电阻测试仪•温度计3. 测试步骤3.1 准备工作1.验证测试设备的标定和校准情况,确保其可靠性和准确性。

2.检查测试设备的接线是否良好,确保安全连接。

3.对测试设备进行保养和维护,确保其正常工作。

3.2 测试前准备1.对待测试的电缆进行外观检查,确保其完好无损。

2.测量电缆的内外径,记录下相应数值。

3.使用电缆绝缘串联电容测试仪对电缆的绝缘性能进行测试,记录下测试结果。

4.使用绝缘电阻测试仪对电缆的绝缘电阻进行测试,记录下测试结果。

3.3 进行耐压试验1.将电缆连接至高压接地装置,并确保接线正确。

2.根据电缆的规格和要求,选用适当的试验电压和试验时间。

3.将高压耐压试验仪的电压调节至设定值,并开始测试。

4.在测试过程中,使用温度计监测电缆的温度变化情况,确保电缆不受过高温度的影响。

5.在测试结束后,记录下电缆的耐压测试结果,并对其进行评估和分析。

3.4 测试后处理1.将电缆与测试设备断开连接。

2.清理和维护测试设备,确保其正常使用。

3.根据电缆的测试结果,评估其耐压性能是否符合要求。

4.如果电缆耐压测试未通过,应对电缆进行维修或更换,并重新进行测试。

4. 注意事项在进行电缆耐压试验时,需注意以下事项:•确保测试设备的安全和可靠,遵守相关安全操作规程。

•在进行高压测试时,确保人员和设备的安全与绝缘。

•严格按照电缆的规格和要求进行测试,避免误操作或测试参数设置错误。

•监测电缆的温度变化情况,确保电缆不受过高温度的影响。

110kV电缆交流耐压试验方案

110kV电缆交流耐压试验方案

110kV电缆交流耐压试验方案批准:____________________审核:编写:目录第一章 110kV电缆交流耐压试验方案 (1)1、试验目的 (1)2、电缆参数 (1)3、试验方案 (1)4、试验接线图及试验仪器 (2)5、试验电源的落实 (3)6、试验地点及加压方式的选择 (3)7、试验注意事项及操作步骤 (3)8、结束试验 (4)9、试验组织机构 (4)第二章安全风险控制措施 (4)1、安全措施 (4)2、试验风险及防范 (5)第三章事故应急处理措施 (6)1、触电应急 (6)2、火灾事故 (7)3、交通事故 (7)4、发生高温中暑 (7)第一章110kV 电缆交流耐压试验方案1、试验目的检查电缆在施工后的绝缘情况,同时检查电缆终端及电缆中间头的制作工艺及质量, 考核电缆的绝缘状况。

2、电缆参数根据现场实际情况,本次电缆耐压110kV 老大屋站110kV 屋铁线间隔采用电缆不接 进电缆仓,直接在电缆头处装设试验套管。

本次电缆耐压试验点:试验设备停放在110kV 老大屋站内右侧站内道路上,采用高 压引线连接至电缆试验套管位置上。

3、试验方案3.1 由于本次110kV 电缆线路是全新电力电缆线路,根据Q/CSG 1205019-2018《电力设 备交接验收规程》规定,橡塑电缆优先采用20〜300H z 交流耐压试验,64/110kV 电力 电缆采用试验电压Us=2.0U 「128kV ; t= 60min 。

A 、B 、C 相电缆试验电压:Us=2.0U 0=128kV ; t= 60min 。

3.2 试验频率及电抗器电流计算:f 二—1= 根据 2冗v LC , 1= 2几f CUs ,考虑使用2节电抗器, 电抗器:216kV 30A/节、14.3H, 2 只。

经计算可得:第1页共7页3.2.1 110kV 电缆耐压参数(试验电流、频率):[1]单相耐压:f =51.73Hz, 单相 I =27.54A; [2]两相耐压:f =36.58Hz, 两相 I =38.95A ; [3]三相耐压:f =29.86Hz, 三相 I =47.70A。

35kV信号电缆耐压试验方案

35kV信号电缆耐压试验方案

35kV信号电缆耐压试验方案1. 背景介绍本方案旨在对35k号电缆进行耐压试验,确保其符合相关标准和要求,以保证电缆正常运行和安全使用。

2. 测试目的测试的主要目的是评估35k号电缆在正常工作条件下的耐压性能,并检测其绝缘材料和结构的可靠性,以及电缆是否存在漏电、击穿等问题。

3. 测试设备- 高压测试仪:用于提供相应的高电压给35k号电缆进行耐压试验。

- 测试夹具:用于连接测试设备与信号电缆,并确保测试的准确性。

- 测试仪器:包括电流表、电压表等仪器,用于检测电缆的电流和电压等参数。

4. 测试步骤步骤一:准备工作- 确保测试设备和测试仪器的正常工作状态。

- 检查信号电缆的外观,确保其无明显的损坏或质量问题。

步骤二:测试连接- 使用测试夹具将信号电缆连接至测试设备。

- 确保连接稳固可靠,避免产生测试误差。

步骤三:测试操作- 设置测试仪器的电压和时间参数,根据相关标准进行设定。

- 施加高电压到35k号电缆上,并记录测试过程中的电流和电压值。

步骤四:测试结果评估- 根据测试结果判断35k号电缆是否通过耐压试验。

- 检查是否存在电压击穿、漏电等问题,以及绝缘材料和结构的可靠性。

5. 结果记录与报告- 将测试过程中的电流和电压值记录下来,并制作详细的测试报告。

- 报告中应包括测试设备、测试时间、测试参数、测试结果等相关信息。

6. 安全注意事项- 在测试过程中,确保工作人员佩戴适当的个人防护装备。

- 严格按照操作规程进行测试,避免发生安全事故。

以上是35kV信号电缆耐压试验方案的基本内容。

在具体执行过程中,还需根据实际情况进行调整和补充,确保测试的准确性和可靠性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

电缆试验方案
电缆试验方案
1. 引言
电缆试验是在电缆的生产、安装和维护过程中进行的一系列测试和评估的过程。

通过
试验能够验证电缆的质量、性能和安全性,确保其能够正常运行和传输电力或信号。

本方案旨在介绍电缆试验的一般步骤、常见试验方法以及结果的评估。

2. 试验步骤
电缆试验一般包括以下步骤:
1. 试验准备:确认试验所需设备、试验样品和试验环境,确保试验的可行性和安全性。

2. 试验目的和要求:明确试验的目的和要求,以便进行相应的试验方案设计。

3. 试验样品准备:根据试验要求,准备合适的电缆样品,并确保其符合规定的要求。

4. 试验装置设置:设置适当的试验装置,包括试验设备、测试仪器和连接线路,以保
证试验的准确性。

5. 试验参数测量:根据试验方案,测量相应的试验参数,如电阻、绝缘电阻、电容等。

6. 试验电压施加:按照试验要求,在试验样品上施加相应的试验电压,并记录相应的
电流和电压值。

7. 试验时间控制:根据试验要求,控制试验的时间,以保证试验的有效性和安全性。

8. 试验数据采集:记录试验过程中的数据,包括电流、电压、温度等参数,并保留相
应的电缆试验报告。

9. 试验结束和数据分析:试验完成后,对试验数据进行分析和评估,判断电缆的质量、性能和安全性是否符合要求。

3. 常见试验方法
电缆试验涵盖了多种试验方法,以下为常见的几种试验:
3.1 绝缘电阻试验
该试验用于测量电缆的绝缘电阻,以判断电缆的绝缘性能。

常用的测试方法包括直流绝缘电阻试验和交流耐压试验。

3.2 电阻试验
电阻试验用于测量电缆导体的电阻值,以验证电缆的导电性能。

通常使用四线法进行测量,结果以标准电阻为参考,计算电缆的电阻值。

3.3 电容试验
电容试验用于测量电缆之间的电容值,以检查电缆之间的绝缘情况。

常用的试验方法有相对法和桥法。

3.4 带电试验
带电试验用于测试电缆在额定电压下的工作性能。

常见的带电试验包括直流带电试验和交流带电试验。

3.5 屏蔽试验
屏蔽试验用于检测电缆的屏蔽性能,以验证电缆的抗干扰能力。

常用的测试方法包括屏蔽效能试验和屏蔽漏电流试验。

4. 结果评估
电缆试验完成后,需要对试验结果进行评估,以判断电缆的质量和安全性是否符合要求。

根据试验数据和规定的标准,对试验结果进行分析,判断试验是否合格。

如果试验结果符合要求,说明电缆的质量和性能良好,可以继续进行下一步的安装或使用。

如果试验结果不合格,则需要对电缆进行修复或更换,并重新进行试验,直至符合要求为止。

5. 总结
电缆试验是确保电缆质量和性能的重要环节,通过遵循试验方案的步骤和方法,可以有效评估电缆的质量和安全性。

在试验过程中,需要注意试验的准备工作、试验装置的设置和试验数据的采集,以保证试验的准确性和可靠性。

试验完成后,还需要对试验结果进行评估和分析,判断电缆是否符合要求并进行相应的处理。
