烟囱拆除方案
烟囱拆除施工专项方案

本工程为拆除某工厂80米高烟囱,该烟囱结构为钢筋混凝土结构,拆除工程量较大,施工难度较高。
为确保拆除工程安全、顺利进行,特制定本专项方案。
二、施工组织1. 施工单位:XX拆除工程有限公司2. 施工班组:拆除施工班组3. 施工负责人:XXX三、施工工艺1. 拆除顺序:从烟囱顶部向下拆除,先拆除顶部结构,再拆除筒身,最后拆除基础。
2. 拆除方法:(1)顶部结构拆除:在烟囱顶部开一个U型槽,切断内部环向钢筋,用铁锤将U 型槽内烟囱壁逐渐破坏成小块,坠入地上。
(2)筒身拆除:在筒身沿开槽方向逐渐向两侧拓展,用钢钎、撬杆、铁锤将其拆除破坏。
(3)基础拆除:在基础部分,用空压机将烟囱打成小块,并用氧气切割机割掉烟囱内部的钢筋,使砖烟囱的基础逐步瓦解。
3. 拆除过程中注意事项:(1)拆除时,应设置安全网和防护栏等安全设施,以避免拆除物掉落伤人和施工人员坠落。
(2)拆除过程中,应严格控制砖块大小,确保在烟囱周围无管道、机械、设备等设备的情况下,可直接将砖块扔下。
(3)拆除过程中,应时刻注意施工人员的安全,确保施工人员正确佩戴安全帽、安全带等防护用品。
(4)拆除过程中,地面看护人员不得离开现场,确保拆除下来的砖块安全落地。
四、安全措施1. 施工人员安全:(1)施工人员必须经过专业培训,取得相应资质证书。
(2)施工人员必须正确佩戴安全帽、安全带等防护用品。
(3)施工人员应熟悉拆除工艺和安全操作规程。
2. 现场安全:(1)在烟囱周边全部搭设安全网,拆下的小块不得超过25cm×25cm左右。
(2)烟囱上部倒锥拆除时,用空压机打成小块,在用氧气切割机割掉钢筋。
(3)烟囱筒壁拆除时,在筒身内部下料,清理好砖烟囱剩下的主体部分。
(4)拆除脚手架,并将施工现场清理干净。
(5)施工过程中,如遇恶劣天气,应立即停止施工,确保人员安全。
3. 环境保护:(1)拆除过程中,产生的废渣应及时清理,避免对环境造成污染。
(2)拆除过程中,产生的噪音和粉尘应控制在国家规定范围内。

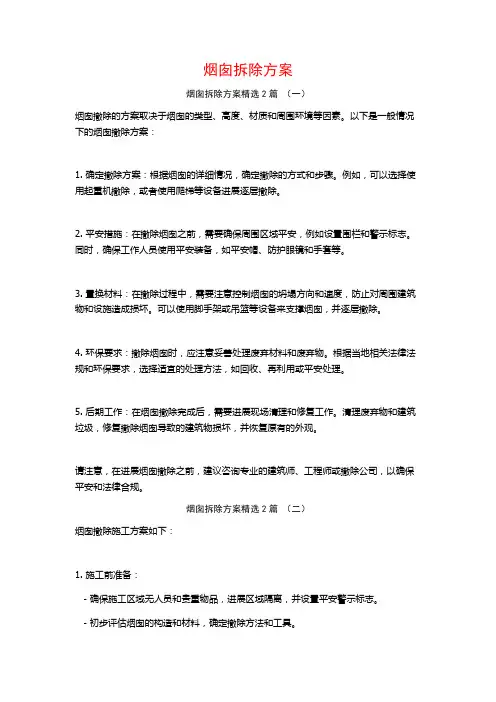

烟囱拆除方案2篇

烟囱拆除方案烟囱拆除方案精选2篇(一)烟囱撤除的方案取决于烟囱的类型、高度、材质和周围环境等因素。
以下是一般情况下的烟囱撤除方案:1. 确定撤除方案:根据烟囱的详细情况,确定撤除的方式和步骤。
例如,可以选择使用起重机撤除,或者使用爬梯等设备进展逐层撤除。
2. 平安措施:在撤除烟囱之前,需要确保周围区域平安,例如设置围栏和警示标志。
同时,确保工作人员使用平安装备,如平安帽、防护眼镜和手套等。
3. 置换材料:在撤除过程中,需要注意控制烟囱的坍塌方向和速度,防止对周围建筑物和设施造成损坏。
可以使用脚手架或吊篮等设备来支撑烟囱,并逐层撤除。
4. 环保要求:撤除烟囱时,应注意妥善处理废弃材料和废弃物。
根据当地相关法律法规和环保要求,选择适宜的处理方法,如回收、再利用或平安处理。
5. 后期工作:在烟囱撤除完成后,需要进展现场清理和修复工作。
清理废弃物和建筑垃圾,修复撤除烟囱导致的建筑物损坏,并恢复原有的外观。
请注意,在进展烟囱撤除之前,建议咨询专业的建筑师、工程师或撤除公司,以确保平安和法律合规。
烟囱拆除方案精选2篇(二)烟囱撤除施工方案如下:1. 施工前准备:- 确保施工区域无人员和贵重物品,进展区域隔离,并设置平安警示标志。
- 初步评估烟囱的构造和材料,确定撤除方法和工具。
2. 材料准备:- 准备必要的工具和设备,如扳手、电开工具、锤子、撬棍等。
3. 撤除过程:- 使用工具撤除烟囱的外壳,如砖块或混凝土,可以使用锤子和撬棍进展撤除。
- 在撤除过程中要小心防止烟囱构造的坍塌,确保平安。
4. 撤除烟囱内部:- 利用电开工具或手开工具,将烟囱内的砖块、石头或其他材料撤除。
- 定期清理烟囱内的碎片和灰尘,防止堵塞。
5. 撤除顶部:- 当撤除到烟囱的顶部时,需要小心操作,以防止烟囱顶部失控造成危险。
- 使用脚手架和平安绳索等设备确保工作人员的平安。
6. 清理和检查:- 将撤除的烟囱碎片和材料进展清理和整理,确保施工现场的清洁和平安。
烟囱拆除工程施工方案及安全措施

烟囱拆除工程施工方案及安全措施
一、工程背景
随着城市经济的发展和环保意识的提升,许多老旧烟囱逐渐成为城市发展的障碍。
为保障城市环境的改善和居民的健康,烟囱拆除工程已成为一项必要且紧迫的任务。
二、施工准备
1. 环境调查
在进行烟囱拆除工作前,必须对周围环境进行细致的调查,了解周边建筑结构、道路状况等情况,确保施工安全。
2. 设备准备
准备好必要的施工设备,包括起重机械、切割设备、安全防护用具等,确保施
工顺利进行。
三、拆除方案
1. 拆除顺序
根据烟囱的高度和结构特点,确定合理的拆除顺序,以确保拆除过程中的安全。
2. 施工方式
采用分段拆除的方式,先从烟囱顶部开始逐段拆除,逐渐缩小烟囱的高度,最
终完成全部拆除。
四、安全措施
1. 安全防护
施工过程中,必须配备专业的安全防护人员,并保证他们采取必要的安全措施,如佩戴安全帽、安全绳等。
2. 交通疏导
在拆除烟囱的施工现场周边设立路障和警示标识,疏导周边交通,确保施工期
间道路畅通。
3. 废物处理
拆除完成后,必须妥善处理拆除所产生的废弃物,确保不对环境造成额外污染。
五、总结
烟囱拆除工程是一项复杂而紧急的任务,必顶要严格遵守安全规定,采取科学
的施工方案,确保施工过程平稳有序、安全高效。
这不仅关乎城市环境的改善,也关系到居民的生命财产安全。
希望通过我们的努力,为城市环境的改善贡献一份力量。

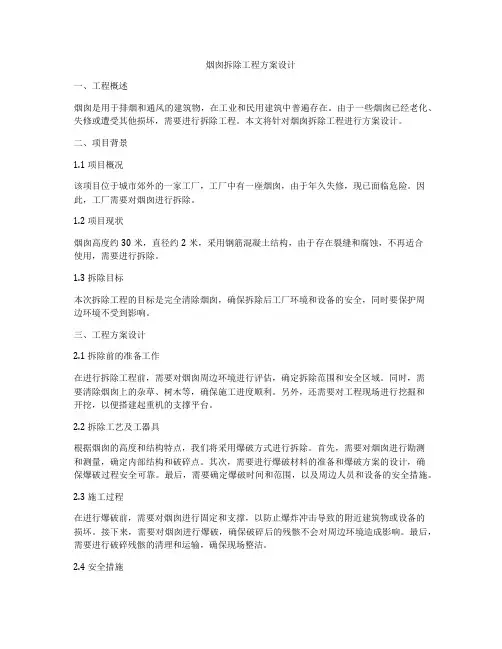

烟囱拆除工程方案设计

烟囱拆除工程方案设计一、工程概述烟囱是用于排烟和通风的建筑物,在工业和民用建筑中普遍存在。
由于一些烟囱已经老化、失修或遭受其他损坏,需要进行拆除工程。
本文将针对烟囱拆除工程进行方案设计。
二、项目背景1.1 项目概况该项目位于城市郊外的一家工厂,工厂中有一座烟囱,由于年久失修,现已面临危险。
因此,工厂需要对烟囱进行拆除。
1.2 项目现状烟囱高度约30米,直径约2米,采用钢筋混凝土结构,由于存在裂缝和腐蚀,不再适合使用,需要进行拆除。
1.3 拆除目标本次拆除工程的目标是完全清除烟囱,确保拆除后工厂环境和设备的安全,同时要保护周边环境不受到影响。
三、工程方案设计2.1 拆除前的准备工作在进行拆除工程前,需要对烟囱周边环境进行评估,确定拆除范围和安全区域。
同时,需要清除烟囱上的杂草、树木等,确保施工进度顺利。
另外,还需要对工程现场进行挖掘和开挖,以便搭建起重机的支撑平台。
2.2 拆除工艺及工器具根据烟囱的高度和结构特点,我们将采用爆破方式进行拆除。
首先,需要对烟囱进行勘测和测量,确定内部结构和破碎点。
其次,需要进行爆破材料的准备和爆破方案的设计,确保爆破过程安全可靠。
最后,需要确定爆破时间和范围,以及周边人员和设备的安全措施。
2.3 施工过程在进行爆破前,需要对烟囱进行固定和支撑,以防止爆炸冲击导致的附近建筑物或设备的损坏。
接下来,需要对烟囱进行爆破,确保破碎后的残骸不会对周边环境造成影响。
最后,需要进行破碎残骸的清理和运输,确保现场整洁。
2.4 安全措施在拆除过程中,需要严格执行相关安全规定,确保员工和周边居民的安全。
同时,需要设立有效的隔离区和预警制度,保证工程不会对周边环境和设备造成影响。
2.5 环保措施在拆除工程中,需要采取有效的环保措施,确保施工不会对周边环境造成污染。
首先,需要对爆破残余物进行处理,确保不会对大气和土壤造成污染。
其次,需要采取有效的噪声和尘土控制措施,以减少对周边居民的影响。
砖烟囱拆除施工方案

砖烟囱拆除施工方案一、工程概况:1、砖烟囱拆除,由于生产的需要,砖烟囱拆除的口径已达不到需求,必须改进。
为了能让砖烟囱拆除达到需求,将砖烟囱拆除,重新砌筑放大口径。
2、为了能让烟囱达到设计强度,加高完毕后,进行外壁抹灰,再进行加固,包括竖筋.二、施工方案:1、施工人员进现场首先将登高的爬梯逐个检查。
2、由于烟囱在施工期间不能停产,处于不停产状态下施工。
3、本公司采用不停产不用脚手架的方式施工.4、首先将砖烟囱拆除上外直径为基础,制作安装包箍型支架箍二道.在包箍上分九十公分间距焊接固定角铁扣环.5、制作三角支撑,其中一端勾拽在角铁扣环内,四周撑好.用木板在三角支撑上辅平,用绳索固定。
6、施工操作人员在身系安全带的前提下施工,安全带系牢在爬梯上,操作人员站在悬空脚手架上拆除.拆除工具使用电镐、大锤、凿子等工具,二人一组配合,以此类推往下拆除砖烟囱。
拆除废料,从空中直接落地。
从高度拆除后,清理顶部,用水冲洗加高平面。
7、加高前首先浇筑内砼圈梁一道。
在砼圈梁上安插抗震竖向筋。
8、开始砌筑红砖所用红砖必须制作加工成异形砖,这样才能确保砖缝横竖缝隙的比例要求。
加高时每米加环向钢筋抗震筋。
9、砌筑砂浆按10M砂浆砌筑。
所用红砖必须提前一天饮足水饮够水,这样才能确保灰缝的粘结牢固强度。
避雷针、避雷线、爬梯等金属构件按原样安装。
10、砌筑完毕后,烟囱外避用水泥砂浆抹灰,外表光滑、平整。
水泥砂浆抹完,加固包箍和竖筋,金属构件必须除锈防腐。
这样一个完整的烟囱完成。
11、砖烟囱拆除按照排气温度设计砌筑,所加高部位采用耐酸胶泥内壁防腐,达到大较功效既防腐,又耐温。
三、工程总量:1、拆除烟囱指定高度并重新砌筑加高,安装避雷针。
2、砌筑墙体内使用抗震筋箍筋.浇筑水泥圈梁二道(开始砌筑部位和顶口部位),墙体内加抗震竖向钢筋。
3、重新安装避雷线,安装爬梯.烟囱外墙粉刷水泥砂浆。
加固包箍扁铁,加固竖筋,内壁耐酸胶泥防腐。
外壁涂刷色环或厂标。
废弃烟囱拆除施工方案

废弃烟囱拆除施工方案1. 项目背景随着我国城市化进程的推进,许多老旧设施亟待更新改造。
废弃烟囱作为其中的典型代表,不仅占用空间资源,还存在安全隐患。
为了美化城市环境、提高土地利用率、确保人民群众生命财产安全,本项目将拆除废弃烟囱,并进行合理利用。
2. 拆除目标1. 确保拆除过程中周边环境和人员安全。
2. 最大限度地降低拆除作业对周边区域的影响。
3. 合理利用废弃烟囱拆除后的空间资源。
3. 拆除范围本项目拆除范围包括:废弃烟囱本体、基础、周边附属设施等。
4. 拆除方法根据废弃烟囱的结构、高度、地理位置及周边环境,本项目采用以下拆除方法:1. 机械拆除法:使用爆破、切割、吊装等机械设备,对烟囱本体进行拆除。
2. 人工拆除法:针对无法使用机械拆除的部分,采用人工方式进行拆除。
3. 基础挖掘法:对烟囱基础进行挖掘,使其失去支撑,从而实现烟囱的整体拆除。
5. 施工流程1. 现场调查:对废弃烟囱进行全面调查,了解其结构、高度、周边环境等。
2. 制定施工方案:根据调查结果,制定详细的施工方案。
3. 安全评估:对拆除过程中可能出现的安全隐患进行评估,并制定相应的安全措施。
4. 拆除作业:按照施工方案进行拆除作业。
5. 废弃物处理:将拆除后的废弃物进行分类、整理、运输至指定地点进行处理。
6. 场地清理:拆除作业完成后,对拆除现场进行清理,确保无废弃物、无安全隐患。
6. 安全措施1. 设立安全警戒线,确保周边人员安全。
2. 对拆除作业人员进行安全教育,提高安全意识。
3. 定期对施工设备进行检查、维护,确保设备安全运行。
4. 拆除作业过程中,配备专业人员进行现场监督,确保施工安全。
7. 环境保护措施1. 拆除作业过程中,采取降尘、降噪措施,减轻对周边环境的影响。
2. 对拆除后的废弃物进行分类、处理,防止污染土壤和地下水。
3. 施工过程中,遵守相关法律法规,确保环境保护。
8. 施工组织与管理1. 成立项目指挥部,全面负责项目施工的组织与管理。
烟囱拆除施工方案

烟囱拆除施工方案一、前言随着城市的发展,一些老旧的建筑和设施需要进行更新和改造,而其中之一就是烟囱。
烟囱作为工业设施,通常随着时间的推移会出现老化和危险。
为了确保施工安全和有效拆除老旧的烟囱,本文将介绍一套烟囱拆除的施工方案。
二、准备工作在进行烟囱拆除之前,必须进行充分的准备工作,包括但不限于:- 安全评估:评估烟囱的结构稳定性和周围环境,确保施工过程中不会有安全风险。
- 手续办理:办理相关拆除手续,包括申请拆除许可证等。
- 材料准备:准备拆除所需的材料和设备,确保施工过程顺利进行。
- 组织人员:组织专业的施工小组,确保施工人员具有必要的资质和经验。
三、拆除过程1. 设置安全警戒线在进行烟囱拆除之前,首先要设置安全警戒线,将拆除区域划分出来,确保周围人员和设施的安全。
2. 拆除烟囱外部结构首先需要拆除烟囱的外部结构,包括挡风罩、附着物等。
在拆除过程中,一定要注意防止材料坠落伤人或损坏其他设施。
3. 拆除烟囱内部设备接着需要拆除烟囱内部的设备和管道。
在拆除过程中,要注意防止残留物坠落或对周围环境造成污染。
4. 拆除烟囱主体最后是拆除烟囱的主体结构,一般采用爆破或切割等方法进行拆除。
在进行烟囱主体拆除时,一定要谨慎操作,确保施工安全。
四、清理整理拆除完成后,需要对拆除现场进行清理整理,包括清理残留物、处理废弃物等。
确保拆除现场不留任何安全隐患和污染。
五、安全防护在整个拆除过程中,务必严格遵守安全操作规程,做好现场防护工作,确保施工人员和周围环境的安全。
结语通过以上施工方案,可以有效地拆除老旧烟囱,确保施工安全和环境保护。
在实际施工过程中,一定要严格按照方案操作,避免出现意外情况,确保施工顺利进行。
希望本方案能够为烟囱拆除工作提供一定的参考和借鉴。
烟囱拆除工程施工方案及安全措施

烟囱拆除工程施工方案及安全措施一、背景及现状烟囱拆除工程是指对建筑或工业设施中的烟囱进行拆除或改造的工程。
由于近年来环保政策的加强,许多老旧的烟囱需要拆除或改造,以达到减少污染的效果。
但烟囱拆除工程存在一定的风险,需要做好相关的施工方案和安全措施。
二、施工方案1.前期准备在进行烟囱拆除工程前,需要进行相关的前期准备工作,包括确定拆除范围、勘察工作环境和安全隐患等,制定详细的施工计划和方案。
2.施工步骤•施工前,需要对现场进行隔离,在拆除范围外设置安全围挡,并进行施工现场交底,确保施工方案和安全措施得到全面贯彻。
•采用轻型机械设备(如脚手架、钢管等)对烟囱进行切割拆卸。
施工过程中,严禁在烟囱上面进行工作,防止工人及材料落入烟囱内部,造成事故。
•拆除后对周围环境进行清理,清除残留的烟囱碎片,并进行彻底清理,避免造成二次污染。
同时对现场进行保洁,做到无垃圾、无碎片、无烟灰的状态。
3.施工注意事项•严格按照设计方案和安全要求进行施工,任何一项工作都不能省略或忽视。
•在拆除工作中,应严格遵守作业规范和操作流程,避免出现违规行为。
•对于存在的问题或突发事件,应立即向负责人汇报,进行及时处理。
三、安全措施1.建立安全管理制度建立烟囱拆除工程安全管理制度,明确安全生产责任和管理体系,制定规范化的程序和标准,确保施工工作的顺利进行。
2.做好技术防护采用建造具有稳定性的承重结构,在拆除过程中做好支撑稳固。
做好周围建筑物的防护,防止其在拆除过程中遭受到损坏。
3.加强培训和宣传对工程人员进行安全培训和教育,加强施工现场管理,提高员工安全意识。
加强现场宣传教育,让广大职工了解安全生产重要性,认识可能存在的安全隐患,并增强安全卫生意识,做到安全施工,预防事故的发生。
4.检查验收工作安全监督部门应加强对烟囱拆除工程的监督检查,推进建筑行业安全管理水平的不断提高。
在每一次施工前应进行现场验收,对验收不合格的施工项目应予以拒绝,并按照规定的程序做好安全隐患清理和整改工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
砖烟囱拆除施工方案有哪些呢?如下:
1、施工人员进现场首先将登高的爬梯逐个检查。
2、由于烟囱在施工期间不能停产,处于不停产状态下施工。
3、本公司采用不停产不用脚手架的方式施工。
4、首先将砖烟囱拆除上外直径为基础,制作安装包箍型支架箍二道。
5、在包箍上分九十公分间距焊接固定角铁扣环。
6、制作三角支撑长80公分,其中一端勾拽在角铁扣环内,四周撑好。
7、用40×400×2000规格的木板在三角支撑上辅平,用绳索固定。
8、施工操作人员在身系安全带的前提下施工,安全带系牢在爬梯上,操作人员站在悬空脚手架上拆除。
9、拆除工具使用电镐、大锤、凿子等工具,二人一组配合,以此类推往下拆除砖烟囱。
10、拆除废料,从空中直接落地。
11、从48m高度拆除至18m高度后,清理顶部,用水冲洗加高平面。
12、加高前首先浇筑内砼圈梁一道。
13、在砼圈梁上安插抗震竖向筋φ8,12根。
14、开始砌筑红砖所用红砖必须制作加工成异形砖,这样才能确保砖缝横竖缝隙的比例要求。
15、加高时每米加环向钢筋φ6.5抗震筋,抗震裂度按照7度设计要求。
16、砌筑砂浆按10M砂浆砌筑。
17、所用红砖必须提前一天饮足水饮够水,这样才能确保灰缝的粘结牢固强度。
18、避雷针、避雷线、爬梯等金属构件按原样安装。
19、砌筑完毕后,烟囱外避用15M水泥砂浆抹灰,厚度3公分,外表光滑、平整。
20、水泥砂浆抹完,加固包箍48道,竖筋8根,金属构件必须除锈防腐。
21、这样一个完整的2.3米口径的烟囱完成,达到厂方设计要求,为烟气排放量18万m3/h。
22、砖烟囱拆除原设计选用国标图集《00G211(三)》50/1.4-0.5-400 91页,
23、现加高按照国标图集《04G211-50/2.0-0.55-250》
24、砖烟囱拆除按照400度排气温度设计,现按图44页250度排气温度设计砌筑,所加高部位采用耐酸胶泥内壁防腐,达到大较功效既防腐,又耐温。
25、烟囱下部18m部位待10月1日放假再次进行内壁耐酸胶泥防腐,与上部配套同步,达到防腐功效。
26、烟囱涂刷色环或厂标,与厂家协商,再行确定设计图案。
以上就是今天带给大家的简单分享,希望对大家有所帮助,同时也感谢大家一直以来的关注与支持!。
