阶段性沉降观测资料
1 沉降观测与数据整理

1 沉降观测与数据整理
1.1 沉降观测
沉降观测分四步进行:加载前,对支架基础上的各测点测量高程HO,记录入表格;然后对第一步加载约为梁重的50%,测量各测点的高程H1;第二步加载约为梁重的100%,测量各测点的高程H2;第三步加载约为受力范围内梁重的120%,测量各测点的高程H3。
对每次加载结束后立即进行测量读数,并做好相应的记录,当连续2次读数不变后,间隔2小时才能继续加载。
第三次加载约为受力范围内梁重的120%,沉降稳定后,维持布载24小时,再分级卸载,分级卸载前进行测量各测点的高程H4。
卸载过程的操作基本与加载过程相反,当卸载完成后测量各测点高程h0。
同时对每次加载结束后进行查看线锤对中情况。
沉降观测数据的整理:以每个测点、每级加载后对沉降量进行连续观测直到沉降稳定。
区沉降稳定后即最后一次观测值,作为该级荷载下的最终沉降观测值。
得到的观测值与零荷载时的观测值之差,作为该点在该级荷载下的实际沉降量。
1.2 沉降观测数据的整理
以每个测点、每级加载后对沉降量进行连续观测直到沉降稳定。
取沉降稳定后即最后一次观测值,作为该级荷载下的最终沉降观测值。
得到的观测值与零荷载时的观测值之差,作为该点在该级荷载下的实际沉降量。
以测点1-1沉降点为例:
(1)在每级荷载下,观测百分表读数成果情况,并绘制荷载—沉降量曲线图。
基础沉降观测记录

基础沉降观测记录基础沉降观测是一种针对土地或建筑物的沉降情况进行精确测量的方法。
这种观测通常用于建筑物的施工前后,以评估其基础稳定性、预测未来的沉降量,并帮助设计师和工程师制定合理的建筑方案。
以下是一个基础沉降观测记录示例,展示了观测的时间、地点、测量设备以及所得的数据。
观测时间:2024年1月1日至2024年1月1日观测地点:城市A地区一个高层住宅楼的建筑基础测量设备:全站仪、水准仪、沉降仪第一阶段观测(2024年1月1日):-全站仪测量建筑物四个角点的水平位移,得到以下数据:-角点A:向东移动1.2毫米,向南移动0.5毫米-角点B:向西移动0.8毫米,向南移动0.3毫米-角点C:向西移动1.0毫米,向北移动0.2毫米-角点D:向东移动0.5毫米,向北移动0.1毫米-水准仪测量建筑物四个角点的垂直位移,得到以下数据:-角点A:下沉0.2毫米-角点B:下沉0.1毫米-角点C:下沉0.3毫米-角点D:下沉0.4毫米-沉降仪测量建筑物中心位置的垂直位移,得到下沉0.3毫米的数据第二阶段观测(2024年7月1日):-全站仪测量建筑物四个角点的水平位移,得到以下数据:-角点A:向东移动2.5毫米,向南移动1.0毫米-角点B:向西移动1.8毫米,向南移动0.7毫米-角点C:向西移动2.0毫米,向北移动0.5毫米-角点D:向东移动1.0毫米,向北移动0.3毫米-水准仪测量建筑物四个角点的垂直位移,得到以下数据:-角点A:下沉0.6毫米-角点B:下沉0.3毫米-角点C:下沉0.8毫米-角点D:下沉0.9毫米-沉降仪测量建筑物中心位置的垂直位移,得到下沉0.8毫米的数据第三阶段观测(2024年1月1日):-全站仪测量建筑物四个角点的水平位移,得到以下数据:-角点A:向东移动3.8毫米,向南移动1.5毫米-角点B:向西移动2.5毫米,向南移动1.0毫米-角点C:向西移动3.0毫米,向北移动0.8毫米-角点D:向东移动1.5毫米,向北移动0.5毫米-水准仪测量建筑物四个角点的垂直位移,得到以下数据:-角点A:下沉0.9毫米-角点B:下沉0.4毫米-角点C:下沉1.2毫米-角点D:下沉1.3毫米-沉降仪测量建筑物中心位置的垂直位移,得到下沉1.1毫米的数据根据以上观测数据,可以发现建筑物的基础存在明显的沉降现象。
建筑物沉降观测记录

建筑物沉降观测记录一、引言建筑物沉降是指由于地下土壤的压缩或沉积、荷载作用等原因,建筑物在竖直方向上发生下沉变形。
沉降是建筑物工程中一个重要的技术问题,特别是对于高层建筑和重要设施,沉降观测是必不可少的工作。
本文将对建筑物进行沉降观测并进行记录和分析。
二、沉降观测设备和方法1.观测设备本次沉降观测使用的设备包括测沉点、测墩、水准仪、测斜仪等。
其中,测沉点用于测量建筑物的沉降情况,测墩用于测量地表的沉降情况,水准仪用于测量建筑物的高程变化,测斜仪用于测量建筑物倾斜情况。
2.观测方法沉降观测分为两个阶段进行。
第一阶段是基准期观测,即在建筑物完工后,对建筑物进行首次观测,确定建筑物的初始沉降情况。
第二阶段是日常观测,即在建筑物使用期间,定期对建筑物进行观测,监测沉降的变化情况。
三、观测数据记录与分析1.基准期观测数据在基准期观测中,我们选取了不同位置的测沉点和测墩进行观测。
观测周期为每个月一次,观测时间为1年。
观测数据如下表所示:观测点,观测时间(月),沉降值(mm)--------,----------------,--------------A,0,0B,0,0C,0,0D,0,0E,0,0注:观测点A、B、C、D、E分别代表不同的测沉点。
通过对基准期观测数据的分析,我们可以得出以下结论:a)建筑物在基准期观测范围内未出现明显的沉降情况,表明建筑物在初始阶段的沉降较小。
2.日常观测数据在日常观测中,我们每季度对建筑物进行一次观测,观测数据如下表所示:观测点,观测时间(季度),沉降值(mm)--------,------------------,--------------A,1,2B,1,1C,1,3D,1,2E,1,1A,2,4B,2,3C,2,6D,2,5E,2,3A,3,6B,3,5C,3,9D,3,8E,3,6注:观测点A、B、C、D、E分别代表不同的测沉点。
通过对日常观测数据的分析,我们可以得出以下结论:a)在建筑物使用过程中,观测点A、B、C、D、E均出现了不同程度的沉降现象,说明建筑物在使用过程中发生了沉降;b) 观测点C的沉降值最大,达到9mm,说明该处土壤的沉降较明显;c)建筑物沉降值的变化趋势并不平稳,分析其原因可能与土壤的压缩特性和荷载作用有关。
沉降观测技术文件

沉降观测技术文件2011年02月 18日目录1 总则2 沉降观测技术依据3 沉降观测技术要求4 施工阶段沉降观测频率及工作量5 后续观测6 主要工程量表7 成果整理及资料提交8 质量检查及验收9 其它要求1 总则本技术设计书的适用范围仅限于沉降观测技术要求。
2 沉降观测技术依据本工程沉降观测的技术依据如下:1)《火力发电厂工程测量技术规程》(DL/T5001—2004)。
2)《国家一二等水准测量规范》(GB/T12897-2006)3)《工厂建设测量手册》。
4)《工程测量规范》(GB 50026—2007)。
5) 建筑变形测量规范》(JGJ8-2007)6)设计院提交沉降观测图纸,3 沉降观测技术要求基准网的布设本工程沉降观测基准网点布设在沉降影响区之外,便于长期保存且位置稳定,本工程沉降观测基准网由三个基准点组成,精度为一等水准。
沉降观测基准点须通过广东省测绘产品质量监督检验中心验收,并获得验收报告。
基准网应作定期稳定性检验。
沉降观测基准网点的标志采用深埋钢管水准基点标石,用钻机钻至基岩。
基准网点须设不锈钢围栏,尺寸为50cm*50cm,高0.8米,且有36cm*50cm,厚2mm不锈钢材质点位标志牌,标志牌上标注高程数据及“测量基点,注意保护”字样,点位区域用砼硬化70cm*70cm,厚度20cm,点位做法要求美观,满足本工程创优要求。
基准网点标志如下图沉降观测基准网的稳定性检验沉降观测基准网建立后两个月进行首次稳定性检验,后间隔6个月进行稳定性检验。
工作基点的布设本工程沉降观测工作基点选用方格网点高程标志,根据观测需要,可增加部分工作基点,宜设在靠近沉降观测点的稳定位置。
现有方格网点高程标志六个,另二个二级导线点高程标志二个,共8个作为沉降观测工作基点。
工作基点联测精度为二等水准。
4 施工阶段沉降观测频率及工作量沉降观测工作量:因施工图纸未最终定稿,沉降观测点暂按160个,观测次数按10次考虑,观测精度为二等水准。
建筑物沉降观测全套

建筑物沉降观测全套一、沉降观测的方法和一般规定1.沉降观测的时间和次数沉降观测的时间和次数,应根据工程性质、工程进度、地基土质情况及基础荷重增加情况等决定。
在施工期间沉降观测次数:(I)较大荷重增加前后(如基础浇灌、回填土、安装柱子、房架、砖墙每砌筑一层楼、设备安装、设备运转、工业炉砌筑期间、烟囱每增加15m左右等),均应进行观测;(2)如施工期间中途停工时间较长,应在停工时和复工前进行观测;(3)当基础附近地面荷重突然增加,周围大量积水及暴雨后,或周围大量挖方等,均应观测。
工程投产后的沉降观测时间:工程投入生产后,应连续进行观测,观测时间的间隔,可按沉降量大小及速度而定,在开始时间隔短一些,以后随着沉降速度的减慢,可逐渐延长,直到沉降稳定为止。
2.沉降观测工作的要求沉降观测是一项较长期的系统观测工作,为了保证观测成果的正确性,应尽可能做到四定:(1)固定人员观测和整理成果;(2)固定使用的水准仪及水准尺;(3)使用固定的水准点;(4)按规定的日期、方法及路线进行观测。
3.对使用仪器的要求对于一般精度要求的沉降观测,要求仪器的望远镜放大率不得小于24倍,气泡灵敏度不得大于15"∕2mm(有符合水准器的可放宽一倍)。
可以采用适合四等水准测量的水准仪。
但精度要求较高的沉降观测,应采用相当于N2或N3级的精密水准仪。
4.确定沉降观测的路线并绘制观测路线图在进行沉降观测时,因施工或生产的影响,造成通视困难,往往为寻找设置仪器的适当位置而花费时间。
因此对观测点较多的建筑物、构筑物进行沉降观测前,应到现场进行规划,确定安置仪器的位置,选定若干较稳定的沉降观测点或其他固定点作为临时水准点(转点),并与永久水准点组成环路。
最后,应根据选定的临时水准点、设置仪器的位置以及观测路线,绘制沉降观测路线图(图4√194),以后每次都按固定的路线观测。
采用这种方法进行沉降测量,不仅避免了寻找设置仪器位置的麻烦,加快施测进度;而且由于路线固定,比任意选择观测路线可以提高沉降测量的精度。
沉降观测阶段性总结报告

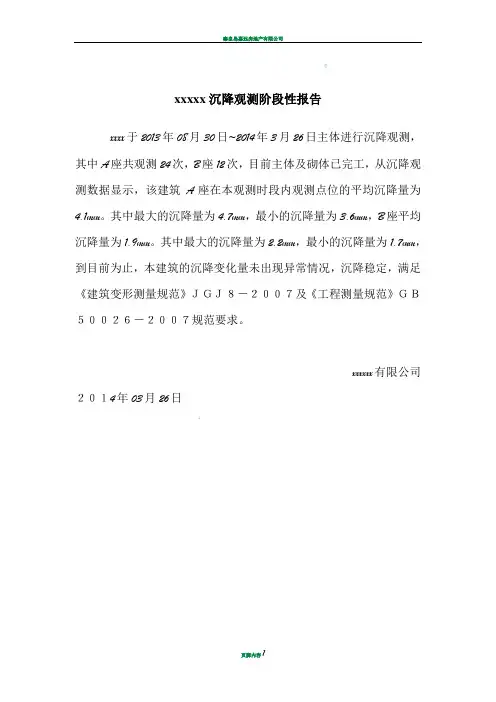

秦皇岛嘉远房地产有限公司
xxxxx沉降观测阶段性报告
xxxx于2013年08月30日~2014年3月26日主体进行沉降观测,其中A座共观测24次,B座12次,目前主体及砌体已完工,从沉降观测数据显示,该建筑A座在本观测时段内观测点位的平均沉降量为4.1mm。
其中最大的沉降量为4.7mm,最小的沉降量为3.6mm,B座平均沉降量为1.9mm。
其中最大的沉降量为2.2mm,最小的沉降量为1.7mm,到目前为止,本建筑的沉降变化量未出现异常情况,沉降稳定,满足《建筑变形测量规范》JGJ8-2007及《工程测量规范》GB50026-2007规范要求。
xxxxxx有限公司2014年03月26日
页脚内容1。
沉降观测内容

5.1.7 建筑物沉降观测测量记录Ⅰ基本要求和内容(1)高耸构筑物、高层建筑、大型公共建筑、重要工业厂房及在软弱地基上建造的建筑物,采用锚杆静压桩进行地基处理或基础托换的新建或改建建(构)筑物,以及《建筑地基基础设计规范》GB5007规定应进行变形观测的建筑物,需进行可靠性鉴定的,均应进行沉降观测,并按单位工程提供降观测记录。
沉降观测测量记录应按检验(建)表5.1.7-1~2内容填写完整。
(2)沉降观测的每一个区域,必须有足够的水准点,不得少于3个。
水准点布设坚固稳定,应设置在基岩上或设在压缩性较低的土层上,避开沉降和振动影响的范围,与被观测的建筑物和构筑物的距离宜为30~50m。
水准点埋设须在基坑施工前15d完成,对水准点应定期核对,以保证观测的精确度。
(3)沉降观测点的布设原则,应符合下列规定:1)能够反映建筑物、构筑物变形特征和变形明显的部位;2)标志应稳固、明显,结构合理,不影响建(构)筑物的美观和使用;3)点位应避开障碍物,便于观测和长期保存。
(4)沉降观测点,应按设计图纸埋设,并符合下列规定:1)观测点的数量不宜少于6个点,建筑物四角或沿外墙每隔10~15m处或每隔2~3根柱子处;2)变形缝和防震缝的两侧;新旧建筑物或高低建筑物以及纵横墙的交接处;3)人工地基和天然地基的接壤处;不同结构的分界处;4)烟囱、水塔和大型储藏罐等高耸构筑物基础轴线的对称部位,每一构筑物不得少于4个点。
(5)沉降观测测量仪器应在检定有效期内使用,观察时应使用固定的测量工具和测量人员。
观测前应严格校验仪器,每次观测均须采用环形闭合法或往返闭合法进行检查,同一观测点的两次观测之差不得大于1mm。
采用二等水准测量应符合±0.5mm的要求。
(6)测量精度宜采用二等水准测量。
视线长度宜为20~30m,视线高度不宜低于0.3m,前后视距要基本相等。
前后视观测应使用同一水准尺,前视各点观测完毕后,应回视后视点,最后应闭合于水准点上。
沉降观测记录

沉降观测记录
沉降观测是利用物理量或者是测量仪器来记录地基的沉降情况及其变化的一种方法。
在实际的沉降观测中,常用的记录仪器有全站仪、水准仪、气象站及其他各种工程测量仪器。
最常用的沉降观测方法是水准仪法,即使用水准仪来检测地表与相对标准(如国家标准或经过平衡处理后的原始数据)地表之间的高度差变化,而进行沉降观测后,通常会将原始数据进行多年间绝对位置变化和加权平均处理,以便得到一个相对精确的沉降量。
此外,根据不同情况也能使用其它监测方法如GPS、INSAR、RS、TDX等。
通常情况下,我们会将所得到的原始数据存储到Excel文件中进行处理和存储。
Excel文件中包含了时间、日期、监测体位置信息、观测数值及其单位信息。
此外,为了保证数据准确性还要实时检测监测装置是否正常工作,如有异常情况也要对数据作必要校正。
通过不断实施上述步骤,就能得到一套完整的观测记录。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
阶段性沉降观测资料
永丰嘉苑23#、26#、27#、28#、29#楼
沉降观测成果报告
(2009.8.30—2010.1.10)
杨凌天穹测绘有限公司
二零一零年一月二十四日
目录
一、工程概况及完成工作量
二、高程工作基点、沉降观测点位置示意图
三、永丰嘉苑23#、26#、27#、28#、29#楼沉降观测成果表
四、沉降观测点变形特征值
五、沉降观测分析
一、工程概况及完成工作量
永丰嘉苑23#、26#、27#、28#、29#楼位于杨凌示范区五湖路北侧的永丰嘉苑小区内,该五幢楼为七层砖混结构建筑,总高度均为20.60m,基础形式为墙下砼条形基础,建筑结构安全等级为二级,设计使用年限为50年,建筑抗震设防类别丙类,地基基础设计等级丙级,建筑场地类别Ⅱ类,本场地属于Ⅰ级非自重湿陷性黄土场地,地基采用换填垫层法进行处理,基坑底标高-3.500,在-3.500至-2.500m间做1.0m厚砂砾石垫层分层回填,基础持力层位于黄土状土2层。
以上5幢建筑物共布设沉降观测点41个,我公司根据实际情况和《建筑变形测量规范》(JGJ8-2007)的要求制定出观测方案,为准确监测其沉降量以及与永丰嘉苑小区其他楼沉降观测统一,本次沉降观测高程工作基点沿用一期楼房沉降观测高程工作基点3点,即BM东、BM东南、BM南,作为沉降观测的起始点(详见《高程工作基点、沉降观测点位置示意图》)。
自签订合同起依据该几幢建筑观测点布设情况及施工进度按时观测,截至目前,该项目对工作基点复测1次,完成23#、26#、27#、28#楼沉降点观测4次,29#楼沉降点观测1次。
在观测过程中发现23#楼观测点B-1破坏;27#楼观测点G-19破坏;28#楼观测点A-1松动。
为准确的反映观测建筑物沉降情况望尽快补修已破坏和松动的观测点。
-1-
四、沉降观测点变形特征值
1.永丰嘉苑23#楼
1)下沉量S (mm )
S min =5.28mm (N-1) S
max =7.95mm (N-21) S 均=6.615mm
2)基础局部倾斜
a max =4
0002404040.0=-l s s
j
i (N-21~B-21) a min =5
0000149456.0=-l s s
j
i (A-22~A-38) 2.永丰嘉苑26#楼
1)下沉量S (mm )
S min =10.36mm (A-14) S
max =12.22mm (J-7) S 均=11.29mm
2)基础局部倾斜
a max =1
0000742857.0=-l s s j
i (E-14~A-14) a min =5
0000427631.0=-l s s
j
i (D-1
~D-7) 3.永丰嘉苑27#楼
1)下沉量S (mm )
S min =8.70mm (B-1) S
max =17.23mm (G-1) S 均=12.965mm
-17-
2)基础局部倾斜
a max =
000861617.0=-l s s j i (G-1~B-1) a min =10000796774.0=-l s s j
i (B-1~B-16)
4.永丰嘉苑28#楼
1)下沉量S (mm )
S min =6.35mm (E-1) S max =11.73mm (E-22)
S 均=9.04mm
2)基础局部倾斜
a max =
60001067129.0=-l s s j i (E-1~E-21) a min =30000085714.0=-l s s j
i (E-21~A-21)
五、沉降观测分析
以上资料数据显示,建筑物沉降量s 、基础局部倾斜a 变形特征值均在规范容许范围内[基础局部倾斜a 小于《建筑地基基础设计规范》(GB50007-2002)a 允=0.002]。
各观测点下沉未出现异常。
-18-。
