放线测量记录表格模板图表格模板

施工层放线测量记录表
轴线复核记录
工程名称:保利.大江郡
部位:13#及地下室日期:年月日
施工单位:监理单位:建设单位:施工层放线测量记录表
轴线复核记录工程名称:厂区-A#、B#办公楼
部位:A#办公楼基础梁日期:年月日
施工单位:监理单位:建设单位:施工层放线测量记录表
轴线复核记录工程名称:厂区-A#、B#办公楼
部位:A#办公楼二层梁板日期:年月日
施工单位:监理单位:建设单位:施工层放线测量记录表
轴线复核记录工程名称:厂区-A#、B#办公楼
部位:A#办公楼三层梁板日期:年月日
施工单位:监理单位:建设单位:施工层放线测量记录表
轴线复核记录工程名称:厂区-A#、B#办公楼
部位:A#办公楼屋面梁板日期:年月日
施工单位:监理单位:建设单位:施工层放线测量记录表
轴线复核记录工程名称:厂区-A#、B#办公楼
部位:B#办公楼独立柱基日期:年月日
施工单位:监理单位:建设单位:施工层放线测量记录表
轴线复核记录工程名称:厂区-A#、B#办公楼
部位:B#办公楼基础梁日期:年月日
施工单位:监理单位:建设单位:施工层放线测量记录表
轴线复核记录工程名称:厂区-A#、B#办公楼
部位:B#办公楼二层梁板日期:年月日
施工单位:监理单位:建设单位:施工层放线测量记录表
轴线复核记录工程名称:厂区-A#、B#办公楼
部位:B#办公楼三层梁板日期:年月日
施工单位:监理单位:建设单位:施工层放线测量记录表
轴线复核记录工程名称:厂区-A#、B#办公楼
部位:B#办公楼屋面梁板日期:年月日
施工单位:监理单位:建设单位:。

合集下载

【工程表格模板】埋地管线施工放线测量记录

【工程表格模板】埋地管线施工放线测量记录




注:本表中插入的说明、示图、照片等,如幅面不能容纳(或无法表达清楚),则可随本表之后作为本表的附件 。
备注(含说明、示图、照片等):
项目测量负责人签名 测量单位 检查ቤተ መጻሕፍቲ ባይዱ认结果 项目专业质量检查员(签名): 专业工长(施工员)签名 专业承包安装单位 检查评定结果 项目专业质量检查员(签名): 监理(建设) 单位验收结论
测量人员签名
年 检查测试负责人签名





专业监理工程师(签名): (建设单位项目专业技术负责人签名):

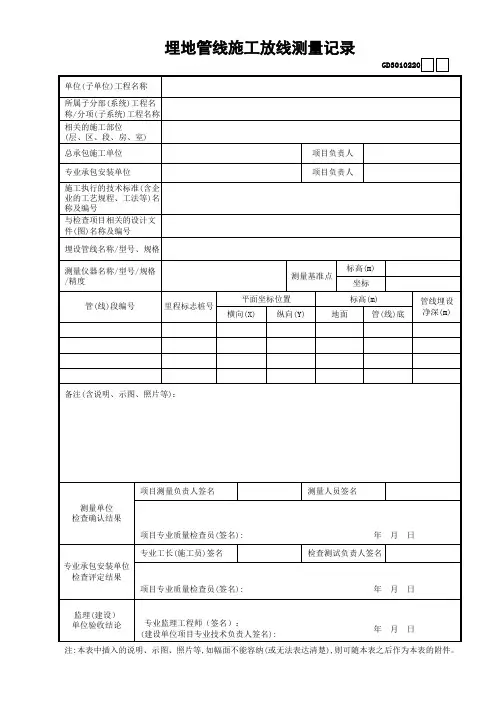

埋地管线施工放线测量记录
GD3010220 单位(子单位)工程名称 所属子分部(系统)工程名 称/分项(子系统)工程名 称 相关的施工部位 (层、区、段、房、室) 总承包施工单位 专业承包安装单位 施工执行的技术标准(含 企 业的工艺规程、工法等) 名 与检查项目相关的设计文 件(图)名称及编号 埋设管线名称/型号、规 格 测量仪器名称/型号/规格 /精度 管(线)段编号 里程标志桩号 测量基准点 平面坐标位置 横向(X) 纵向(Y) 地面 标高(m) 坐标 标高(m) 管(线)底 管线埋设 净深(m) 项目负责人 项目负责人

房建施工表格范本

房建施工表格范本

目录工程概况TJ1.1工程项目施工管理人员名单 TJ1.2施工现场质量管理检查记录TJ1.3施工组织设计、施工方案审批表TJ1.4技术交底记录TJ1.5开工报告TJ1.6工程竣工报告 TJ1.7图纸会审、设计变更、洽商记录汇总表TJ2.1图纸会审、设计变更、洽商记录TJ2.1.1设计交底记录 TJ2.1.2编号:页工程定位测量、放线验收记录TJ2.2钢材合格证和复试报告汇总表TJ2.3.1水泥出厂合格证、复试报告汇总表TJ2.3.2砖(砌块)检验报告汇总表TJ2.3.3混凝土外加剂(及其它材料)产品合格证、出厂检验报告和进场复验报告汇总 TJ2.3.4防水和保温材料合格证、复试报告汇总表TJ2.3.5(其它)建筑材料合格证、复试报告汇总表TJ2.3.6技术负责人:质量检查员:混凝土试块试压报告汇总表TJ2.4.1技术负责人:质量检查员:注:1、f cu,i ――第i组混凝土抗压强度代表值。

2、不同验收批的混凝土、标准养护的与结构实体同条件养护的混凝土应分别汇总评定。

试验报告分别本汇总表后混凝土强度评定TJ2.4.2技术负责人:质量检查员:年月日结构实体混凝土强度评定 TJ2.4.3技术负责人:质量检查员:年月日注:同条件养护试件强6度按GBJ107的规定确定后,宜取1.10的折算系数。

砂浆强度汇总评定表TJ2.4.4钢筋连接试验报告、焊条(剂)合格证汇总表 TJ2.4.5技术负责人:质量检查员:土壤试验记录汇总表TJ2.4.6隐蔽工程验收记录统表共页注:如需绘制图纸的附录后。

施工日志TJ2.6.1现场施工预应力记录TJ2.6.2监理工程师:记录人:(建设单位项目负责人)地基验槽记录和地基处理记录 TJ2.6.3混凝土(其它)构件合格证汇总表 TJ2.7.1技术负责人:质量检查员:钢筋保护层厚度实测表 TJ2.8.1屋面泼水、淋水、蓄水试验记录TJ3.1地下室防水效果检查记录TJ3.2厕所、厨房、阳台等有防水要求的地面泼水、蓄水试验记录TJ3.3建筑物垂直、标高、全高测量记录TJ3.4监理工程师(建设单位项目负责人):技术负责人:烟气(风)道工程检查验收记录TJ3.5建筑物沉降观测记录TJ3.7观测单位:技术负责人:单位(子单位)工程质量竣工验收记录 TJ4.0.1。

施工放线记录【范本模板】

施工放线记录【范本模板】

E区农副产品E-1、2厅施工放线方案目录1。

编制依据 (3)2.工程概况 (3)3。

施工准备 (4)3。

1场地准备 (4)3.2测量仪器准备 (4)3。

3技术准备 (5)3。

3.1施测组织 (5)3。

3。

2技术要求 (5)3.3.3施测原则 (6)4.主要施工测量方法 (7)4。

1。

1轴线控制方法 (7)4。

1.2高程传递方法 (7)4。

1.3轴线及高程点放样程序 (7)4。

2.1轴线投测 (8)4。

2。

2标高控制 (8)4。

3主体结构测量放线 (8)4。

3.1楼层主控轴线传递控制 ................................................ 错误!未定义书签。

4.3.2楼层标高传递控制 (8)4.4安装工程标高控制 ............................................................. 错误!未定义书签。

4。

5测量注意事项 (9)4。

6细部放样的要求 (9)5。

质量标准 (9)6.沉降观测与变形观测 (10)6。

1建筑物自身的沉降观测 (10)7。

测量复核和资料的整理 (11)8.施工管理措施 (11)8.1保证质量措施 (11)8。

2安全技术措施 (12)9.仪器保养和使用制度 (12)1。

编制依据1。

1工程测量规范及条文说明(GB50026-2007)1.2甲方提供的的工程测量成果报告书1。

3建设项目施工图纸2.工程概况工程名称:北京金奇树农副产品综合展示中心工程地点:大兴区芦城建设单位:北京阳光利臣体育用品制造有限公司建筑总面积约为 4万㎡,占地面积约计9000平米,为五层钢框架商业楼,建筑层高为首层为4。

5米,二~五层为3。

6米,共计18。

6米,局部为22。

8米。

3.施工准备3.1场地准备本工程现场条件基本满足,定位测量施工前先对拆除部分进行场地平整、清除障碍物后并可进行施工定位放线工作.3。

2测量仪器准备根据本工程的规模、质量要求、施工进度确定所用的测量仪器,所有测量器具必须经专业法定检测部门检验合格后方可使用。

表格模板-测量 工程定位放线记录表 精品

表格模板-测量 工程定位放线记录表 精品
朝南 朝 向
编 A~J 轴
号 邻 近 纵建 轴 筑 82#楼 线物 方名 位称 距
23.5m 轴 离 跨
11.9m 度 横编
1~34 轴 轴号
线邻 方近 位建
筑 物 名 称 距 离 长 度 监理 (建设) 单位工 地代表
工程编号
总平
面图
编号
永久 水准 点名

业主指 定座标

永久 水准 点标

黄海标 高
16.500m
建筑
物设 20.7m~
计标 20.9m


屋 朝南


纵 编 A~K
轴号 轴
附:定位放线示意图(可另附) 35.9m
22#楼 22#楼 23#楼 23#楼
m
25#楼 25#楼
施工单位: 安徽中元建设有限公司 建设单位
线邻 方近 位建
筑 物 名 称 距 离 跨 度 编 号 邻 近 横建 轴筑 线物 方名 位称 距 离 长 度 监理 (建设) 单位工 地代表
22#楼
22m 12m 1~23 轴
12#楼
26.5m 35.9m
工程技术负责人
定位放线者
质量检查员
工程测量定位放线记录
工程名称:繁瑞星城 D25#楼
工程定位放 线依据

77#楼

79#楼
77#楼 10.7m
久 水
业主指定座 准
标点 点 名
83#楼 83#楼
78# 楼 82# 楼 ±0.000
20.7m
82# 楼 ±0.000 6.0m
50100
81#楼 81#楼

87#楼
86# 楼

经纬仪测量数据记录表格

经纬仪测量数据记录表格

表3-2 水平角观测记录(方向观测法)仪器型号_____________日期________年_____月_____日天气__________观测者__________记录者__________测站目标水平度盘读数2c=左-(右+180°)盘左、盘右平均值2180)(右左归零方向值各测回归零方向平均值水平角值盘左盘右1 2 3 4 5 6 7 8 9°′″°′″″(0°00′26)″°′″°′″°′″0(1)A 0 00 00 179 59 25 -35 0 00 17 0 00 00 0 00 00105 06 18 B 105 01 00 285 01 03 -3 105 01 02 105 01 28 105 06 18180 54 21C 180 59 10 359 59 00 10 180 59 05 180 59 31 180 54 2173 59 21A 359 59 45 179 59 05 40 0 00 35 0 00 00 0 00 00(0 00 26)(90 01 10)0(2)A 90 01 02 270 01 00 2 90 01 01 0 00 00B 195 12 00 15 12 00 0 195 12 00 105 10 50C 270 50 00 90 50 00 0 270 50 00 180 48 50 A 90 01 40 270 01 00 40 90 01 20 0 00 00(90 01 10)表3-3 水平角观测记录(测回法)仪器型号_____________日期________年________月________日天气________观测者________记录者________测站目标竖盘位置水平读盘读数半测回角值一测回角值一测回角值备注°′″°′″°′″°′″O(1) A左0 00 0060 28 2560 28 3060 28 32B 60 28 25A右180 00 2560 28 35B 240 29 00O(2) A左90 00 5060 28 3060 28 35B 150 29 20A右170 01 2060 28 40B 330 30 00表3-3 竖直角观测记录仪器型号_____________日期________年________月________日天气________观测者________记录者________测站目标竖盘位置竖直读数半测回竖直角一测回竖直角备注°′″°′″°′″A B 盘左96 32 00 -6 32 00-6 32 11瞄准目标测杆底部盘右263 27 38 -6 32 22A C 盘左58 31 30 +31 28 30+31 28 37瞄准目标电线杆顶端盘右301 28 45 +31 28 45。

隐蔽工程资料表格模板

隐蔽工程资料表格模板
工程名称 结构类型 建设单位 施工单位 项目负责人
事故发生 时间及部位
估计经济损失
事故情况及 初步分析的
主要原因
工程质量事故报告
工程地点 面积/高度
SG—001
资质等级
资质等级
伤亡人数
应急措施及 事故处理情况
施工单位(盖章):
注:此表由施工单位报建设、监理、质量监督机构。
负责人:
SG—002
工程名称 建设单位 工程类别 预算造价
年 填表人:(签字)
月日
年 月日
项目技术负责人:(签字)
年 月日
年 月日
注:本表一式四份,建设单位、施工单位、监理单位、城建档案馆各一份。
年 月日
SG—009
工程名称 分项名称及编号
设计标高
抄测 记录
实测
误差
施工单位
附图及说明
结 论:
监理单位: 测量单位:(公章)
测量日期: 年 月 日
注册建造师(项目经理):(签字) 注:本表一式四份,建设单位、施工单位、监理单位、城建档案馆各一份。
SG—007
工程名称
建设单位
参 设计单位


施工单位

监理单位
监督部门
主持人
图纸会审记录
甘洛县苏雄乡埃岱村1、2组崩塌治理工程
会审日期
甘洛县国土资源局
四川省冶金地质勘查局水文队
核工业岳阳建设工程有限公司
武汉宏碁建设工程监理有限公司
阿西打洛
记录人
2014年8月16日 王伟
2019年8月16日,施工单位、监理单位、设计、地勘单位、建设单位在县国土资源局 召开施工图纸会审会议。会上施工单位对图纸上有异议的地方提出来,设计单位均作

施工日志空白表格

编号:日期年月日施工部位天气状况风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)表 A8编号:日期2013年 4 月 5日施工部位基础天气状况中雨风力最高/最低温度突发事件无生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.清理桩基里的淤泥2.开挖集水井,电梯井技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013年 4 月 4 日施工部位基础天气状况晴风力最高/最低温度突发事件无生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.清理桩基里的淤泥2.清理基础垫层上的垃圾3.开挖集水井,电梯井技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013年 4月 4日施工部位基础天气状况晴风力最高/最低温度突发事件无生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.按装塔吊2.切桩3.对基坑做钢管围护技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013年 4月 2日施工部位基础天气状况晴风力最高/最低温度突发事件无生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.对基坑做钢管围护2.切桩3.按装塔吊技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013年 4 月 1日施工部位基础天气状况晴风力最高/最低温度突发事件无生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.对基坑进行整平2.对基础垫层进行定位放线,同时并放出集水井、电梯井地点线3.对基础垫层进行浇筑4.钢筋进场( HRB400E\14 46t \10 38t \12 30t \16 20t \18 40t \20 30t HPB300\6 5t \8 17t\10 25t \12 6t)技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013年 3月 31日施工部位基础天气状况晴风力最高/最低温度突发事件无生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.土方开挖2.对开挖完的基坑进行整平技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013年 3月 30日施工部位基础天气状况晴风力最高/最低温度突发事件无生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.土方开挖2.对开挖完的基坑进行整平技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013年 3月 29日施工部位基础天气状况晴风力最高/最低温度突发事件无生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.土方开挖2.对开挖完的基坑进行整平技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013年 3月 28日施工部位基础天气状况晴风力最高/最低温度突发事件无生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.土方开挖2.对开挖完的基坑进行整平3.对基坑进行井点降水技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013年 3月 27 日施工部位基础天气状况晴风力最高/最低温度突发事件无生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.土方开挖2.对开挖完的基坑进行整平技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013年 3月 26 日施工部位基础天气状况晴风力最高/最低温度突发事件无生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.对 10#楼进行定位放线技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013年 4月 7日施工部位基础天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.挖电梯井,积水井,做电梯井集水井垫层2.制作桩基与伐板基础的连结钢筋3.清理桩芯技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013年 4月 8日施工部位基础天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.挖电梯井,积水井,做电梯井集水井垫层2.制作桩基与伐板基础的连结钢筋3.清理桩芯技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013年 4月 9日施工部位基础天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.浇筑桩芯混凝土2.安装桩芯与伐板的连结钢筋3.清理桩芯的积水4.挖电梯井,集水井5.制作桩芯混凝土 C40 微膨胀试块6.将垫层标养混凝土试块送检技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013年 4月 10日施工部位基础天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.刷水泥基防水涂料2.做电梯井,集水井垫层3.清理垫层4.安装搅拌机5.砌筑塔吊基础围护墙技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013年 4月 11日施工部位基础天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.清理基础垫层2.制作基础钢筋技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013年 4月 12日施工部位基础天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.基础定位放线2.标明龙门桩轴线3.安装积水井钢筋技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013年 4月 13日施工部位基础天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.安装电梯井,集水井钢筋2.架设伐板基础模板3.制作闪光对焊试拉件技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013年 4月 14日施工部位基础天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.闪光对焊送检2.安装基础钢筋,架设基础模板技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013年 4月 15日施工部位基础天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.安装基础钢筋,架设基础模板2.取回焊接试拉报告技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)1.钢筋试拉报告合格工程负责人吴政记录人王爱军表 A8编号:日期2013年 4月 16日施工部位基础天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.安装基础钢筋,架设基础模板2.图纸会审技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013年 4月 17日施工部位基础天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.安装基础钢筋,架设基础模板2.检查基础,剪力墙钢筋安装3.伐板基础查收技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)1.检查合格2.查收合格工程负责人吴政记录人王爱军表 A8编号:日期2013年 4月 18日施工部位基础天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.浇筑伐板基础2.查收混凝土质量保证书3.制作混凝土试块技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013 年 4 月 19 日施工部位基础、地下室天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.地下室定位放线2.拆掉伐板基础模板3.HRB400E¢8 钢筋进场 ,查收钢筋质量保证书4.剪力墙钢筋安装和焊接技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013 年 4 月 20 日施工部位基础、地下室天气状况阴天风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1、剪力墙钢筋安装2、模板支撑系统架设3、剪力墙模板架设技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013 年 4 月 21 日施工部位基础、地下室天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1、剪力墙模板架设和暗梁模板架设2、电渣压力焊送检技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013 年 4 月 22 日施工部位地下室天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.地下室楼板模板架设2.将基础 c35p6 试块标养送检技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013 年 4 月 23 日施工部位地下室天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.地下室楼板模板架设2.安装地下室梁板柱钢筋技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013 年 4 月 24 日施工部位地下室天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.HRB400 Ф 8 进场2.地下室楼板模板架设3.安装地下室梁板柱钢筋技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013 年 4 月 25 日施工部位地下室天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.安装地下室梁板柱钢筋2.架设地下室模板技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013 年 4 月 26 日施工部位地下室天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.安装地下室梁板柱钢筋2.地下室模板架设3.进行地下室隐蔽工程钢筋查收技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013 年 4 月 27 日施工部位地下室天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.地下室混凝土浇筑( C35P680 方 C3580 方)2.制作混凝土试块技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013 年 4 月 28 日施工部位半地下室天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1、进行半地下室定位放线2、进行剪力墙钢筋绑扎技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013 年 4 月 29 日施工部位半地下室天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.搭设外墙脚手架2.半地下室剪力墙绑扎技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)表 A8编号:日期2013 年 4 月 39 日施工部位半地下室天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.搭设外墙脚手架2.半地下室模板架设3.半地下室剪力墙绑扎技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013 年 5 月 1 日施工部位半地下室天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.架设模板支撑系统2.半地下室模板架设3.半地下室剪力墙绑扎技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013 年 5 月 2 日施工部位半地下室天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.半地下室模板架设2.半地下室梁板钢筋绑扎3. 钢筋进场( HPB300\8 50t HPB300\10 50t R235\18 1.5t HRB400E\16 \18 \22 20t )技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013 年 5 月 3 日施工部位半地下室天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.半地下室钢筋安装和模板架设技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013 年 5 月 4 日施工部位半地下室天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.半地下室钢筋安装2.半地下室模板架设技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013 年 5 月 5 日施工部位半地下室天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.半地下室混凝土浇筑技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013 年 5 月 6 日施工部位半地下室天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)1.一层定位放线2.一层剪力墙钢筋绑扎,焊接技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013 年代日施工部位天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013 年代日施工部位天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013 年代日施工部位天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013 年代日施工部位天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013 年代日施工部位天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013 年代日施工部位天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013 年代日施工部位天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军表 A8编号:日期2013 年代日施工部位天气状况晴风力最高/最低温度突发事件生产状况记录:(施工项目内容、机械作业、班组工作、生产存在问题等)技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查查收状况等)工程负责人吴政记录人王爱军。

公路工程施工检验使用表格-公路工程资料 监理用表格

B-33
沥青表面处治面层现场质量检验报告单
B-34
水泥土基层和底基层现场质量检验报告单
B-35
水泥稳定粒料基层及底基层现场质量检验报告单

Δ
5
B-36
石灰土基层和底基层现场质量检验报告单

Δ
5
B-37
石灰稳定料基层和底基层现场质量检验报告单
B-38
石灰、粉煤灰土基层和底基层现场质量检验报告单
B-39
B-20
干砌片石挡土墙现场质量检验报告单
B-21
预制加筋土面板现场质量检验报告单



Δ
4
B-22
加筋土挡土墙总体现场质量检验报告单



Δ
4
B-23
锥、护坡现场质量检验报告单
B-24
浆砌砌体现场质量检验报告单
B-25
干砌片石现场质量检验报告单
B-26
导流工程现场质量检验报告单
B-27
加筋土挡土墙面板安装现场质量检验报告单



Δ
4
B-112
衬砌现场质量检验报告单
B-113
抗滑桩现场质量检验报告单
B-114
锚杆喷射砼和喷射砂浆边坡现场质量检验报告单
B-115
拱圈砌体现场质量检验报告单
B-116
侧墙砌体现场质量检验报告单
B-117
拱桥组合桥台现场质量检验报告单
填写人:Δ主送:●抄送:○
2.公路工程施工检验使用表格
第11页共11页
B-69-1
小型构件安装质量检验单
B-70
预制加筋土面板现场质量检验报告单

房建监理平行检查记录表格参考版

房建监理平行检查记录表格参考版The pony was revised in January 2021房建工程平行检查记录表格汇编平行检验记录为建设厅检查内容;下表仅供参考,请根据项目实际情况选用!平行检查记录(测量放线)编号:说明:项目监理机构根据工程监理规划及细则,对工程关键控制点及隐蔽工程进行检查时填写此表。

土方开挖平行检查记录编号:说明:项目监理机构根据工程监理规划及细则,对工程关键控制点及隐蔽工程进行检查时填写此表。

土方回填平行检查记录说明:项目监理机构根据工程监理规划及细则,对工程关键控制点及隐蔽工程进行检查时填写此表。

钻孔灌注桩监理平行检验表工程名称:施工单位:时间:施工方代表(签字):监理单位代表(签字):人工挖孔灌注桩监理平行检验表工程名称:施工单位:日期:施工方代表(签字):监理单位代表(签字):静压预制桩监理平行检验表工程名称:日期:监理工程师:施工方代表:模板工程平行检查记录说明:项目监理机构根据工程监理规划及细则,对工程关键控制点及隐蔽工程检查时填写此表钢结构预埋螺栓安装平行检查记录说明:项目监理机构根据工程监理规划及细则,对工程关键控制点及隐蔽工程检查时填写此表钢筋工程平行检查记录说明:项目监理机构根据工程监理规划及细则,对工程关键控制点及隐蔽工程检查时填写此表砖砌体平行检查记录说明:项目监理机构根据工程监理规划及细则,对工程关键控制点及隐蔽工程进行检查时填写此表。

混凝土外观平行检查记录说明:项目监理机构根据工程监理规划及细则,对工程关键控制点及隐蔽工程进行检查时填写此表。

塑料门窗安装平行检查记录说明:项目监理机构根据工程监理规划及细则,对工程关键控制点及隐蔽工程检查时填写此表抹灰工程平行检查记录说明:项目监理机构根据工程监理规划及细则,对工程关键控制点及隐蔽工程检查时填写此表平行检查记录(外墙保温)说明:项目监理机构根据工程监理规划及细则,对工程关键控制点及隐蔽工程检查时填写此表饰面砖平行检查记录(与材料进场、见证取样台帐内容基本相同,做好台帐即可,但须有相应的记录项)混凝土试验平行检验表工程名称:施工单位:砂浆试验平行检验表工程名称:施工单位:进场材料质量平行检验表工程名称:施工单位:回弹法测试原始记录表工程名称:施工单位:测试人:记录人:测试日期:年月日焊接平行检查记录说明:项目监理机构根据工程监理规划及细则,对工程关键控制点及隐蔽工程进行检查时填写此表。

工程施工现场检查检测记录表(表格大全)


桩号
设计值
X
Y
实测值
X
Y
偏 △X △Y
差 �X 2 � �Y 2
备注
北插
自检 意见
监理 意见
测量
计算
复核
技术 主办
项目 主管
测量 日期
施检表�7�
施工放线测量记录表
编号�
第 页共 页
项目名称 广东省遂溪至徐闻公路项目 施工单位 武汉市市政建设集团有限公司 监理单位 广东华路交通科技有限公司 合同段 A5 公路等级 高速
统计结果�
自检 意见
监理 意见
测量
计算
复核
技术 主办
项目 主管
测量 日期
施检表(12) 水泥砼路面相邻板高差检测记录表
项目名称
施工单位
允许偏差
监理单位
起讫桩号
实 测 值(mm)
编号� 第 页 共 页 合同段
公路等级 备注
自检 意见
监理 意见
测量
计算
复核
技术 主办
项目 主管
测量 日期
施检表(13) 水泥砼路面纵、模缝顺直度检测记录表 编号� 第 页 共 页
施检表�1� 项目名称
桩号或部位
导线点编号
设计坐标 ��
X
Y
导线点测量记录点
施工单位
监理单位
实测坐标 ��
X
Y
坐标差 ��
△X
△Y
仪器产地型号
设计 距离 ��
实测 距离 ��
编号� 第 页 共 页
合同段
公路等级
注�记录时注明单位
距离 偏差 ��
设计 夹角 ��
实测 夹角 ��
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
