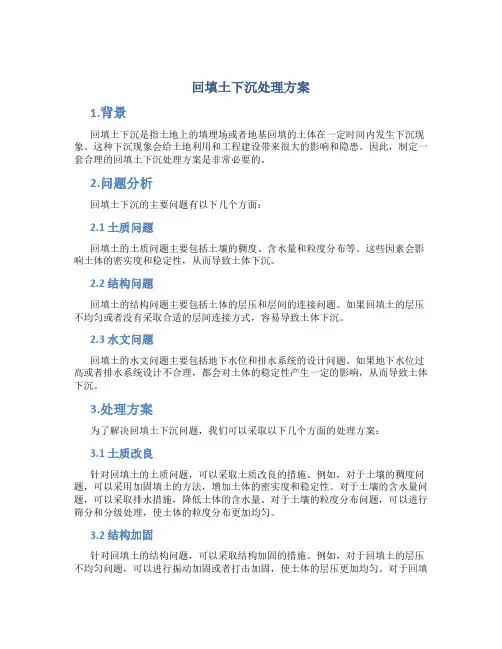

回填土下沉处理方案
室外回填土及道路下沉原因解析及措施

室外回填土及道路下沉原因解析及措施某工程楼栋南侧小区道路出现塌陷,相继楼栋北侧回填土出现沉陷,针对此情况,组织人员、机械对塌陷区域挖掘处理,分析原因,有针对的对塌陷区域采取措施。
一、西南道路塌陷原因分析1.1 直接原因根据现状,野蛮施工造成DN300波纹管机械破坏,断裂管口部位形成承压水,冲击道路下泥土至东侧车库基坑,形成道路下空腔。
因道路塌陷部位为主干路,车辆行驶动荷载及路基自重导致DN500波纹管压断,形成目前基坑坍塌状态。
西南道路出现塌陷现状清除坍塌部位管道现状1.2 成因分析1.2.1 因素一:管道埋设施工的规范性通过调查调查设计图纸,DN500为小区雨水管道,设计要求管道基槽做灰土垫层,管槽回填时槽底起300mm范围内回填石屑,经核查工程签证原始记录凭证及现场实施照片,确认管道埋设施工规范,管道压断非施工不规范导致。
综上所述:此因素为非要因,可以排除。
详见附件一:室外雨水管施工签证原始记录1.2.2 因素二:清除坍塌部位时的影响因管线破损为导致道路坍塌的直接原因,通过查看现场实施照片可以发现,清除坍塌部位时,挖土机仅挖除沥青层和水稳层,剩余管线部位采用坍塌土采用人工进行挖土,由此可以确认,管线破损为坍塌过程中形成。
综上所述:此因素为非要因,可以排除。
人工挖除管壁周圈土人工挖除管壁周圈土1.2.3 因素三:基槽土方开挖时是否破坏管道塌陷区域挖掘并用人工清除管口部位发现,坍塌断面存在DN300和DN500两根管断裂,根据高层管网综合图及现场实际情况分析:(1)DN300波纹管上游为园区人工湖,作为人工湖水排泄管道,DN300波纹管断面呈现机械破坏状态,为陈旧性破坏,波纹管有挖土机破口且管口呈压扁状态。
DN300波纹管施工时间为XXX年4月。
(2)DN500波纹管为小区雨水管网,管线标高2.94m,该波纹管下游为市政道路雨水管,为小区与市政管网连接的主要干线和小区雨水汇集点。
DN500波纹管完成施工时间为XXX年3月。
回填土整改措施

回填土整改措施引言概述:回填土是土地开发和建筑施工过程中常见的一项工作。
然而,不正确的回填土操作可能会导致土地沉降、地基不稳定等问题。
为了确保施工质量和土地的稳定性,采取适当的回填土整改措施是至关重要的。
本文将介绍回填土整改的五个部分,分别是:土壤调查与分析、合理回填土选择、回填土加固技术、监测与维护、整改效果评估。
一、土壤调查与分析1.1 现场勘察:对回填土施工区域进行现场勘察,了解土壤类型、地下水位等情况。
1.2 取样分析:采集土壤样本进行实验室分析,确定土壤的物理和化学性质,以及承载能力等参数。
1.3 土壤分类:根据土壤的性质和承载能力,将土壤进行分类,确定适合回填的土壤类型。
二、合理回填土选择2.1 合适的土壤类型:根据土壤调查与分析的结果,选择与原土壤性质相似的回填土,以确保土壤的一致性。
2.2 控制含水量:回填土的含水量应适中,过高或过低的含水量都会影响土壤的稳定性和密实度。
2.3 控制颗粒大小:回填土的颗粒大小应均匀,避免大颗粒与小颗粒之间的空隙,以提高土壤的密实度。
三、回填土加固技术3.1 碾压加固:使用碾压机对回填土进行压实,增加土壤的密实度和承载能力。
3.2 振动加固:采用振动器对回填土进行振动,使土壤颗粒间的空隙减少,提高土壤的密实度。
3.3 加固材料应用:在回填土中添加适量的加固材料,如水泥、石灰等,提高土壤的强度和稳定性。
四、监测与维护4.1 定期监测:对回填土施工区域进行定期监测,包括地表沉降、地下水位等指标,及时发现问题并采取措施。
4.2 维护管理:定期进行灌浆、加固等维护工作,保持回填土的稳定性和密实度。
4.3 风险评估:评估回填土施工过程中的风险,制定相应的应急预案,以应对可能出现的问题。
五、整改效果评估5.1 检测与验证:对整改后的回填土进行检测和验证,确认土壤的稳定性和承载能力是否达到要求。
5.2 效果评估:评估整改措施的效果,根据实际情况进行调整和改进。
5.3 文件记录:对整改过程进行详细记录,包括整改方案、监测数据、效果评估等,以备后续参考和借鉴。

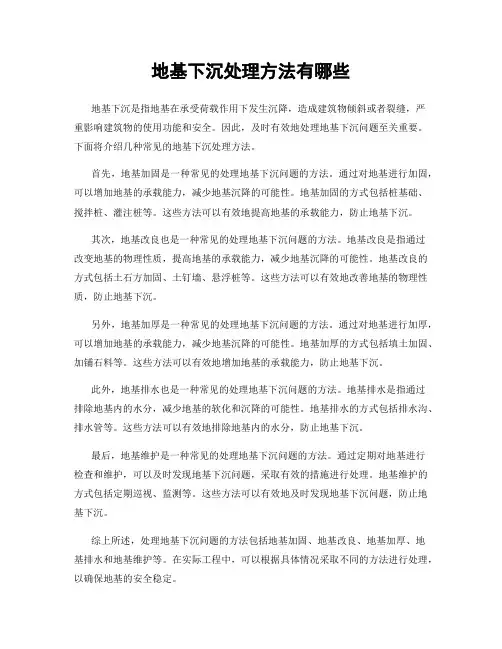

地基下沉处理方法有哪些

地基下沉处理方法有哪些地基下沉是指地基在承受荷载作用下发生沉降,造成建筑物倾斜或者裂缝,严重影响建筑物的使用功能和安全。
因此,及时有效地处理地基下沉问题至关重要。
下面将介绍几种常见的地基下沉处理方法。
首先,地基加固是一种常见的处理地基下沉问题的方法。
通过对地基进行加固,可以增加地基的承载能力,减少地基沉降的可能性。
地基加固的方式包括桩基础、搅拌桩、灌注桩等。
这些方法可以有效地提高地基的承载能力,防止地基下沉。
其次,地基改良也是一种常见的处理地基下沉问题的方法。
地基改良是指通过改变地基的物理性质,提高地基的承载能力,减少地基沉降的可能性。
地基改良的方式包括土石方加固、土钉墙、悬浮桩等。
这些方法可以有效地改善地基的物理性质,防止地基下沉。
另外,地基加厚是一种常见的处理地基下沉问题的方法。
通过对地基进行加厚,可以增加地基的承载能力,减少地基沉降的可能性。
地基加厚的方式包括填土加固、加铺石料等。
这些方法可以有效地增加地基的承载能力,防止地基下沉。
此外,地基排水也是一种常见的处理地基下沉问题的方法。
地基排水是指通过排除地基内的水分,减少地基的软化和沉降的可能性。
地基排水的方式包括排水沟、排水管等。
这些方法可以有效地排除地基内的水分,防止地基下沉。
最后,地基维护是一种常见的处理地基下沉问题的方法。
通过定期对地基进行检查和维护,可以及时发现地基下沉问题,采取有效的措施进行处理。
地基维护的方式包括定期巡视、监测等。
这些方法可以有效地及时发现地基下沉问题,防止地基下沉。
综上所述,处理地基下沉问题的方法包括地基加固、地基改良、地基加厚、地基排水和地基维护等。
在实际工程中,可以根据具体情况采取不同的方法进行处理,以确保地基的安全稳定。
厂房地坪回填土下沉注水泥浆处理方案

一、厂房地坪回填土下沉注水泥浆处理方案在工业厂房建设中,地坪回填土下沉是一个常见的问题。
为了解决这一难题,常见的方式之一就是注水泥浆来加固地坪,以提高地坪的承重能力和使用寿命。
本文将就厂房地坪回填土下沉注水泥浆处理方案展开探讨,并给出一些可行的建议。
1. 问题分析地坪回填土下沉是指在工业厂房使用一段时间后,地坪因受重载或地基沉降等原因而导致地坪下沉、变形的现象。
这不仅会影响设备的稳定运行,还可能对员工的安全产生风险。
对地坪回填土下沉的处理显得尤为重要。
2. 注水泥浆处理方案为了解决地坪回填土下沉的问题,注水泥浆是一种常见的处理方案。
注水泥浆能够填充土壤间隙,形成坚实的混凝土,提高地坪的承重能力。
但是,单纯的注水泥浆可能会存在施工难度大、成本高、耗时长等问题。
因此在实际施工中,需要考虑以下几点:3. 施工前的准备工作在进行注水泥浆处理前,需要对地坪进行全面评估,并找出地坪下沉的原因。
只有找到根源,才能够有针对性地进行处理。
需要制定详细的施工方案,包括材料的选用、施工工艺、施工周期等。
4. 混凝土配比的确定在进行水泥浆处理时,需要根据实际情况确定混凝土的配比。
一般来说,混凝土的配比会影响地坪的强度和耐久性。
需要根据地坪的具体使用需求和环境条件来确定合适的配比。
5. 施工工艺的优化在注水泥浆处理时,施工工艺的优化也尤为重要。
合理的施工工艺能够提高施工效率,减少材料浪费,确保施工质量。
在实际施工中,需要结合实际情况,对施工工艺进行有针对性的优化。
6. 施工现场管理在进行注水泥浆处理时,施工现场管理也是至关重要的一环。
合理的施工现场管理能够确保施工安全、施工质量和施工进度。
在施工过程中,需要严格执行相关规定和标准,确保施工现场的安全和整洁。
7. 个人观点和理解对于厂房地坪回填土下沉注水泥浆处理方案,我认为需要综合考虑地坪的使用需求、施工成本、施工周期等因素。
只有综合考虑,才能够找到最适合的处理方案。
另外,施工中需要严格按照相关规定和标准进行,确保施工质量和施工安全。
回填土下沉处理方案

回填土下沉处理方案1.背景回填土下沉是指土地上的填埋场或者地基回填的土体在一定时间内发生下沉现象。
这种下沉现象会给土地利用和工程建设带来很大的影响和隐患。
因此,制定一套合理的回填土下沉处理方案是非常必要的。
2.问题分析回填土下沉的主要问题有以下几个方面:2.1 土质问题回填土的土质问题主要包括土壤的稠度、含水量和粒度分布等。
这些因素会影响土体的密实度和稳定性,从而导致土体下沉。
2.2 结构问题回填土的结构问题主要包括土体的层压和层间的连接问题。
如果回填土的层压不均匀或者没有采取合适的层间连接方式,容易导致土体下沉。
2.3 水文问题回填土的水文问题主要包括地下水位和排水系统的设计问题。
如果地下水位过高或者排水系统设计不合理,都会对土体的稳定性产生一定的影响,从而导致土体下沉。
3.处理方案为了解决回填土下沉问题,我们可以采取以下几个方面的处理方案:3.1 土质改良针对回填土的土质问题,可以采取土质改良的措施。
例如,对于土壤的稠度问题,可以采用加固填土的方法,增加土体的密实度和稳定性。
对于土壤的含水量问题,可以采取排水措施,降低土体的含水量。
对于土壤的粒度分布问题,可以进行筛分和分级处理,使土体的粒度分布更加均匀。
3.2 结构加固针对回填土的结构问题,可以采取结构加固的措施。
例如,对于回填土的层压不均匀问题,可以进行振动加固或者打击加固,使土体的层压更加均匀。
对于回填土的层间连接问题,可以采取添加粘结剂或者填充层与下层之间添加隔离层的方式,增加土体的承载能力和稳定性。
3.3 水文调控针对回填土的水文问题,可以采取水文调控的措施。
例如,对于地下水位过高的问题,可以进行井控降水或者排水系统改造,降低地下水位。
对于排水系统设计不合理的问题,可以进行排水系统的优化和改造,提高排水系统的效率和稳定性。
4.实施步骤在实施回填土下沉处理方案时,可以按照以下步骤进行:1.土质测试和分析:对回填土进行土质测试,了解土体的性质和问题所在。
地基下沉处理方法有哪些

地基下沉处理方法有哪些地基下沉是指建筑物地基在承受荷载作用下所发生的沉降变形。
地基下沉可能会导致建筑物结构的损坏,因此及时有效地处理地基下沉问题至关重要。
下面将介绍几种常见的地基下沉处理方法。
首先,一种常见的地基下沉处理方法是加固地基。
加固地基的方法有很多种,比如使用钢筋混凝土桩、灌浆桩、搅拌桩等。
这些方法可以通过增加地基的承载能力,来减小地基下沉的影响,从而保护建筑物结构的安全。
其次,地基下沉处理的另一种方法是土石方加固。
这种方法通过在地基下方加入土石方材料,来增加地基的承载能力,从而减小地基下沉的风险。
土石方加固可以有效地改善地基的承载能力,是一种常见的地基下沉处理方法。
另外,地基下沉处理还可以采用地基处理技术。
地基处理技术包括地基改良、地基加固、地基加固处理等多种方法,可以有效地提高地基的承载能力,减小地基下沉的影响。
地基处理技术是一种比较综合的地基下沉处理方法,可以根据具体情况选择不同的技术来进行处理。
此外,还有一种常见的地基下沉处理方法是地基加固处理。
地基加固处理通过在地基下方加入加固材料,来增加地基的承载能力,从而减小地基下沉的风险。
地基加固处理是一种比较常见的地基下沉处理方法,可以有效地提高地基的承载能力。
总的来说,地基下沉处理方法有很多种,可以根据具体情况选择合适的方法来进行处理。
加固地基、土石方加固、地基处理技术、地基加固处理等方法都是常见的地基下沉处理方法,可以有效地减小地基下沉的影响,保护建筑物结构的安全。
希望以上介绍的方法能够对您有所帮助。
绿地城二期住宅工程回填土下沉加固及处理方案

绿地城二期住宅工程C区地下车库回填土下沉加固方案一、工程概况济南新绿东城置业有限公司城建的绿地城二期住宅工程C区项目,场地位于济南市历城区唐冶西路以东、唐冶中路以西、世纪大道以北、横四路以南。
该车库采用天然地基独立基础形式,结构形式为框架结构,根据设计文件要求,先施工车库独立基础,施工完成后进行抗水板标高以下的框架柱结构施工,然后进行抗水板标高下回填素土施工,回填土施工完成后进行抗水板垫层砼施工,回填素土厚度约3.0m~6。
0m。
目前车库施工形象进度为:抗水板及车库顶板混凝土浇筑完成,部分底板后浇带未浇筑。
经现场巡视发现车库个别位置回填土逐渐下沉,局部垫层与回填土脱落(主要出现在框架柱周圈、主楼周圈、车库挡土墙周圈、后浇带周侧),垫层与回填土最大间距近600mm.二、设计依据《绿地城二期岩土工程勘察报告》;《建筑地基处理技术规范》JGJ79-2012;建设单位提供的设计施工图纸.三、处理方案注浆法处理1、适用范围:车库抗水板垫层、防水及防水保护层、抗水板施工完成后,回填土下沉造成防水保护层及垫层断裂、下沉,局部垫层与回填土脱落.2、处理方式:采用钻孔注素水泥浆加固方案。
3、施工方法:1)。
对现场出现下沉现象的部位进行统计及绘图,注浆加固水平范围详见注浆加固平面图;2)。
注浆处理竖向范围应不小于填土层厚度;3)。
注浆孔间距:框架柱周圈注浆孔0.30~0。
60m;周楼周圈注浆孔间距2。
0m;孔径为φ110mm;4)。
注浆材料:采用注纯水泥浆,采用P·O42。
5级普通硅酸盐水泥,水灰比为1.0;5)。
注浆孔成孔后插入注浆管并做好孔口密封,后移动注浆管自下而上进行注浆,注浆管可采用直径20mmPVC管;6)。
采用二次劈裂注浆工艺,注浆压力0.2~0.3MPa,间隔时间小于4h;7)。
注浆终止压力不小于0.2~0.3MPa,浆液注入率不小于15%,注浆量7.0L/min。
注浆量可作为第一控制指标,注浆压力可作为第二控制指标.注浆压力以水泥浆液能顺利注入为原则;浆液黏度应为80s~90s,封闭泥浆立方体试块的抗压强度应为0。
回填土下沉处理方案

回填土下沉处理方案引言:回填土下沉是指在土壤回填施工过程中,由于错误操作、松散土壤等原因造成的土壤下沉现象。
回填土下沉会对建筑物、道路等基础设施的稳定性和安全性产生严重影响。
因此,制定合适的回填土下沉处理方案至关重要,本文将介绍一种可行的回填土下沉处理方案。
一、调查和评估在制定回填土下沉处理方案之前,必须进行详细的调查和评估。
这包括对土壤性质、回填厚度、回填方式等进行全面分析和测试。
通过调查和评估,可以确定回填土下沉的原因,制定合理的处理方案。
二、解决土壤松散问题松散的土壤是回填土下沉的主要原因之一。
为了解决这个问题,可以采取以下措施:1.加固基础:通过加固基础,如使用钢筋混凝土等材料,可以提高土壤的稳定性,减少下沉的可能性。
2.夯实土壤:使用专业设备对密实性较差的土壤进行夯实处理,增加土壤的密实度,减少下沉。
三、改善排水系统不良的排水系统是导致回填土下沉的另一个重要原因。
为了改善排水系统,可以采取以下方法:1.安装排水管道:在回填土层中安装排水管道,以便及时排除地下水和雨水,避免土壤软化和下沉。
2.改进雨水收集系统:优化雨水收集系统,确保雨水能够迅速排除,避免过多的水分渗透到土壤中,引起下沉。
四、监测和维护为了及时发现和应对回填土下沉的问题,必须进行监测和定期维护。
监测可以使用倾角仪、位移传感器等设备,及时记录土壤下沉的情况。
一旦发现下沉问题,应立即采取相应的维护措施,如重新夯实土壤、加固基础等。
五、使用可替代回填材料作为预防回填土下沉的一种措施,可以考虑使用可替代回填材料。
例如,使用膨润土或聚合物填料作为回填材料,可以提高土壤的稳定性和抗沉降能力。
六、合理设定回填厚度在进行回填施工时,应根据土壤的性质和工程要求合理设定回填厚度。
过大或过小的回填厚度都会增加回填土下沉的风险。
通过合理设定回填厚度,可以减少回填土下沉的可能性。
结论:回填土下沉处理方案的制定对于确保基础设施的稳定性和安全性至关重要。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
回填土下沉处理方案回填土下沉处理方案(1)基坑(槽)中局部有软弱土层,或有地坑、坟坑、集水坑等地下坑穴,施工时未经处理或未发现;或基坑(槽)中积水、淤泥杂物未清除就回填;或基础两侧用松土回填,未经分层夯实;或槽边松土落入基坑(槽)内,夯填前未认真进行处理;夯填后受到水的浸泡产生沉陷。
(2)回填土料中夹有大量干土块,受水浸泡产生沉陷;或采用含水量大的粘性土、淤泥质土、草皮、碎块、冻块、冰块和建筑垃圾等作回填土料,回填土质量不符合要求。
(1)建筑物地面表层为透水性强的土,外墙基槽回填仍采用了这种土料,地表水大量深入浸湿地基,导致地基下沉。
(1)基坑(槽)回填前,应将槽中积水排净,淤泥、松土、杂物清理干净,如有地下水或地表滞水,应有排水措施。
(2)对面积大和回填量多的房心填土,采取先用机械将原自然土碾压密实,然后再进行回填。
回填土采取严格分层回填、夯实。
每层虚铺土厚度不得大于300mm。
土料和含水量应符合规定。
回填土密实度要按规定抽样检查,使其符合要求。
(3)房心回填土深度较大(>1.5m)时,在建筑物外墙基回填土时需采取涂刷防水材料或铺贴防水卷材等防水、防渗措施,以防水渗入房心填土部位,引起下沉。
(1)外墙基槽回填土应用粘土、粉质粘土等透水性较弱的土料回填,或用2:8、3:7灰土回填。
(2)基槽及附近局部存在透水较性大的土,采取挖除或用透水性较小的土料封闭,使与地基隔离,并在下层透水性较小的土层表面做成适当的排水坡度或设置盲沟。
(1)回填土施工,应严格执行国家规范、规程和设计施工图的相关规定和要求,回填土深度达到4m及其以上的项目工程,按集团公司《建筑工程专项施工方案编制指南》QG/YJ2914-201X要求,编制《回填土施工专项施工方案》;回填厚度6m以下由分公司审批,6m及其以上,按程序报集团公司审批。
(2)按集团公司《技术交底管理规定》 QG/YJ2905-201X要求,回填施工前,项目部主任工程师对劳务分包方进行技术质量交底。
(3)回填前,项目部主任工程师首先对回填段基槽(坑)进行基础面的清理、夯实检查把关,验收合格后方可回填。
【回填土下沉处理方案】(4)填筑过程中,项目部选派有经验的工程技术人员在现场进行全过程检查,回填土土料和含水量应符合规定,每层虚铺厚度不得大于下表规定。
填土施工时的分层厚度及压实遍数(2)《城市道路工程设计规范》(CJJ 37-201X)【回填土下沉处理方案】(3)《城镇道路工程施工与质量验收规范》(CJJ1-201X) 本方案适用于小湾移民安置区灵宝山和庚元平掌安置点场平地基土方回填碾压及道路路基土方回填碾压。
1)碎石类土、砂土和爆破石渣,可用作表层以下填料,最大颗粒粒径不得超过每层铺填厚度的3/4。
2)粘性土应控制其含水率,含水率应为施工前测定回填材料最优含水量的±2%,测定应符合相关试验规程规范规定,不能用淤泥回填。
a.装运土方机械:铲土机、自卸汽车、推土机、铲运机及翻斗车等;【回填土下沉处理方案】 b.碾压机械:平碾、羊足碾和振动碾等,压实机械的选择一般应通过野外碾压试验确定,在初步选择压实机械主要考虑以下原则:①应以现有机械为主,按设计标准和施工要求选择压实机械。
②粘性土应优先选用气胎碾、羊脚碾;砾质土宜用气胎碾、夯板;堆石与含有特大粒径(大于500mm)的砂卵石宜用震动碾。
③应与土料含水量、原状土的结构状态和设计压实标准相适应。
④满足施工强度要求,设备类型、规格与工作面大小、压实单位和施工季节相适应。
1)施工前应根据工程特点、填方土料种类、密实度要求、施工条件,合理地确定填方土料含水量控制范围、虚铺厚度和要是变数等参数;重要回填土方工程,其参数应通过取样实试验检测来确定。
2)填土前应对填方基底和己完成工程进行检查和中间验收,合格后要做好隐蔽检查和验收手续。
3)施工前,应做好水平高程标志布置。
如大面积场地上或地坪每隔一定距离钉上水平桩做好水平标志。
工艺流程:基坑底地坪上清表→检验土质→碎石、砂土拌和→分层铺土→分层碾压密实→检验密实度→修整找平验收 1)填土前,应将基土上的基地表面上松土清至本土,然后将基土上的基地表面上的树根、垃圾等杂物都处理完毕,清除干净。
2)检验土质。
检验回填土料的种类、粒径,有无杂物,是否符合规定,以及土料的含水量是否在控制范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇填料含水量偏低,可采用预先洒水润湿等措施。
3)填土应分层铺填。
要求先每层铺土的厚度0.3m,后再平碾8遍;按上述工艺平碾一片地基完成后,现场取样测定压实后的干土质量密度,合格后可采用上述平碾。
4)碾压机械压实填方时应控制行驶速度,一般不超过以下规定:平碾2km/h,羊足碾3km/h,震动碾2km/h。
5)碾压时,轮(夯)迹应相互搭接,防止漏压(夯)。
长宽比较大时,填土应分段进行。
每层接缝处为斜坡形,碾迹重叠,重叠0.5~1.m左右,上下层错缝距离不应小于1m。
6)填方超出基地表面时,应保证边缘部位的压实质量。
填土后,如设计不要求边坡修整,宜将填方边缘宽填0.5m;如设计要求边坡修平拍实,宽填0.2m。
7)在机械施工碾压不到的填土部位,应配合人工推土填土,利用蛙式或柴油打夯机分层夯打密实。
8)回填土方每层压实后,由现场按规范规定进行环刀取样,测出干土的质量密度,达到要求后,再进行上一层铺土。
9)填方全部完成后,表面应进行拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土找平夯实。
a.雨季施工的填方工程,应连续进行尽快完成;工作面不宜过大,应分层分段逐片进行。
重要或特殊的土方回填,应尽量在雨期前完成。
b.雨季施工时,应有防雨措施和方案,要防止地面水流入基坑和地坪内,以免边坡塌方或者基础遭到破坏。
a.基层处理必须符合设计要求或施工规范的规定;有现场专业施工人员和专业监理工程师以及第三方现场检测并指导基层处理和土方回填。
b.回填土必须按照规定分层夯压密实。
取样测定压实后的干土质量密度,其合格率不应小于90%;不合格的干土质量密度的最低值与设计值的差,不应大于0.08g/cm3 ,且不应集中。
环刀取样的方法及数量应符合规定。
2)填方施工结束后,应检查标高、边坡坡度、压实程度等,检验标准应符合填土工程质量检验标准表的规定。
3)施工时,对定位标准桩、轴线控制、标准水准点等,填运土方时不得碰撞,并应定期复测检查这些标准桩点是否正确。
4)夜间施工时,应合理安排施工顺序,要有足够的照明设施。
防止铺填超厚,严禁用汽车直接将土倒入基坑内。
5)基础或管沟的现浇混凝土应达到一定的强度,不致因回填土而受破坏时,方可回填土方。
回填土下沉处理方案(三)回填土下沉的原因和预防措施(2)如选用的土料为粘土时因含水率过大,夯击时变成“橡皮土”,在这种基土上作混凝土垫层,易产生开裂。
(3)回填土未作分层夯(压)实,或夯实密实度不符合规定,导致下沉量过大,而造成回填土下沉。
③用干土、生石灰粉、碎砖等吸水性强的材料掺入橡皮土中,吸收土中的水分,减少土的含水率。
回填土下沉处理方案(四)探讨室内厚回填土下沉的原因分析与措施【摘要】近年来,很多施工单位对回填土施工质量不够重视,导致基础(路基)下沉、地坪(路面)空鼓等现象频繁发生,严重时造成建筑物整体不均匀沉降或者局部结构裂缝。
本文通过实际案例分析,找出了工程建设施工不当之处并提出相应的解决措施,为同类工程提供借鉴。
【关键词】回填土;地面下沉;解决措施1、工程概况某市建筑为4层框架结构,建筑檐高22m,总建筑面积为30000 m2。
建筑东西方向长度约为120m,南北方向宽度约为60m,基础形式为独立柱基础,基础埋深约为6m。
该建筑基坑工程采用大开挖的方式,地下部分混凝土结构施工完毕后及时进行了回填土施工。
回填土料采用的是素土,以粉土、粉细砂为主,回填深度约为6m,压实系数为0.94。
建筑场地勘察深度内未见地下水,各土层情况分别为:①耕土,②粉土,③粉细砂,④砾砂。
基础持力层为第4层砾砂层,地基承载力为220kPa,该建筑首层地面有大量的重型设备,质量从1t到18t不等,设备混凝土基础下设厚100mmC20混凝土垫层,均坐落在素填土上。
首层地面做法为厚90~130mmC20细石混凝土,内配Φ4mm@150mm双层双向成品钢筋网片,网片搭接150mm。
201X年9月上旬,在经历几场的暴雨之后,发现首层地面靠近外墙的部位出现裂缝,部分混凝土设备基础有明显下沉现象。
2、建筑物下沉原因分析在发现该建筑地面产生裂缝及下沉后,施工单位立即向监理单位及建设单位进行了汇报。
建设单位了解情况后立即组织设计单位、勘查单位、监理单位、施工单位以及5位专家成立了专项治理小组,对此事进行调查、分析、鉴定、处理。
2.1现场调查及分析在专家的指导下,专项治理小组通过现场调查,对回填土地面下沉的分布规律进行了分析,发现回填土地面下沉全部分布在室内靠近南北外墙的5m范围内,其余部位均未发生下沉现象。
结合工程具体情况,屋面雨水口均分布在建筑的南北立面,东西立面无雨水口,在大量屋面雨水排到外墙根后,在雨水来不及下渗的情况下,发生横向渗流,渗入室内回填土,导致室内地面下沉。
2.2设计因素2.2.1回填土材料设计图纸中对回填材料选择未做任何说明。
施工单位在施工前以书面文件向建设单位反映此事,并且建议回填土材料选用级配砂石或三七灰土,但未获批准,最终按招标文件中的要求采用素土回填。
经过专家分析,该工程采用素土回填,风险太大,建议室内回填采用级配砂石,室外回填采用三七灰土。
设备混凝土基础(尤其是带振动的设备)不宜直接坐落在回填土上,最好采用桩基础或刚性基础。
2.2.2回填土压实系数设计文件中的压实系数0.94是针对室外地面回填提出的,室内回填压实系数无要求,施工中的室内回填也按0.94的压实系数进行控制。
但对于室内一些重要的设备基础,0.94的压实系数偏于不安全。
2.2.3回填土承载力要求原设计图纸中无回填土地基承载力要求。
主体封顶后补发首层地面设备基础图,图中要求回填土承载力不小于120kPa,但是回填土已经于主体结构首层满堂架搭设之前完成,对施工已无指导作用。
2.2.4回填土沉降变形要求设计等级为甲级、乙级的建筑物,均应按地基变形设计。
按地基变形设计或应作变形验算且需进行地基处理的建筑物或构筑物,应对处理后的地基进行变形验算。
动力机器基础设计不得产生有害的不均匀沉降。
发生回填土下沉之后,经专家组询问,设计院给出了不同设备基础及房间的地面沉降限值及倾斜限值。
不同房间的沉降限值为10~20mm不等,不同设备基础的倾斜限值为0.1%~0.3%不等。
2.2.5场地排水设计屋面雨水排至散水处由地面自然下渗,雨水在散水处为无组织排水,在雨量较为集中的时际,雨水渗流至室内回填土的可能性很大。
